临时用电方案(2020新版)

合集下载

《施工现场临时用电安全技术规范》最新版

《施工现场临时用电安全技术规范》最新版

《施工现场临时用电安全技术规范》最新版一、工程概况根据《施工现场临时用电安全技术规范》最新版要求,本施工方案适用于各类建筑、市政、道路等施工现场的临时用电安全技术规范。

工程概况主要包括以下内容:1. 工程名称:XX项目2. 工程地点:XX市XX区3. 建设单位:XX公司4. 设计单位:XX设计院5. 施工单位:XX施工有限公司6. 施工面积:XX平方米7. 工期:X个月二、用电管理1. 用电管理制度a) 建立健全用电管理制度,明确用电管理部门和职责。

b) 制定临时用电设备、线路的检查、维修和保养制度。

c) 定期对用电设备进行巡视、检查,发现问题及时整改。

2. 用电负荷a) 根据施工现场的实际需求,合理配置用电负荷。

b) 临时用电设备应按照国家标准和行业规定选择,确保设备安全可靠。

3. 临时用电设备管理a) 临时用电设备必须符合国家有关标准和行业规定。

b) 临时用电设备应定期进行检查、维修和保养,确保设备正常运行。

c) 临时用电设备应设置明显的安全警示标志。

三、电工1. 电工资格a) 电工必须具备国家规定的电工资格证书。

b) 电工应熟悉施工现场临时用电安全技术规范,掌握用电设备的使用、维修和保养方法。

2. 电工职责a) 电工负责施工现场临时用电设备的安装、调试、检查和维修。

b) 电工应定期对用电设备进行巡视,发现问题及时整改。

c) 电工应做好用电设备的运行记录,为设备维护提供依据。

四、安全距离与外电防护1. 安全距离a) 施工现场临时用电设备与易燃、易爆物品应保持一定的安全距离。

b) 施工现场临时用电线路与建筑物、构筑物、树木等应保持一定的安全距离。

2. 外电防护a) 施工现场临时用电设备、线路应采取有效的防雷、接地措施。

b) 施工现场临时用电设备、线路应采取防护措施,防止外电侵入。

c) 遇有大风、暴雨等恶劣天气,应加强对临时用电设备、线路的检查和维护,确保用电安全。

五、电缆线路1. 电缆线路设计a) 电缆线路应按照施工图纸进行设计,满足施工现场用电需求。

2024年临时用电方案及触电应急预案范本

2024年临时用电方案及触电应急预案范本

2024年临时用电方案及触电应急预案范本一、背景随着社会经济的发展和生活水平的提高,电力在人们的生活中扮演着越来越重要的角色。

然而,在某些情况下,如自然灾害、设备故障等突发事件发生时,可能会导致电力供应中断,给人们的日常生活和生产经营带来困扰。

因此,制定临时用电方案和触电应急预案是必不可少的。

二、临时用电方案1. 需要临时用电的场景:1.1 自然灾害:如台风、暴雨等导致停电的情况下,可以考虑使用临时用电方案。

1.2 设备故障:当固定设备出现故障无法提供正常供电时,可以通过临时用电方式解决。

1.3 施工工地:在建设工地需要临时用电供应的情况下,可以根据需要制定临时用电方案。

2. 制定临时用电方案的步骤:2.1 调查需求:了解需要临时用电的具体情况和需求,包括用电量、用电时间等。

2.2 制定计划:根据需求确定临时用电方案,包括用电设备选型、设备数量等。

2.3 落实措施:确保临时用电设备的安装和调试工作,确保正常供电。

2.4 定期检查:定期检查临时用电设备的运行情况,保证供电质量。

三、触电应急预案1. 触电发生时应急处理步骤:1.1 现场处理:发生触电事故时,应立即切断电源,确保人员安全。

1.2 寻找医疗救治:对触电伤员进行急救处理,并及时送医院进行进一步治疗。

1.3 保护现场:保护现场,防止事故扩大,进行事故调查和记录。

2. 预防触电事故的措施:2.1 定期检查:对用电设备进行定期检查维护,确保设备正常运行。

2.2 培训人员:对工作人员进行安全操作培训,提高员工的安全意识。

2.3 设立警示标识:在危险区域设立警示标识,提醒人们注意安全。

四、结语临时用电方案和触电应急预案的制定对于促进社会发展和保障人们生命财产安全具有重要意义。

各单位和个人要认真落实相关措施,做到有备无患,确保电力供应的可靠性和安全性。

愿我们共同努力,建设一个安全、有序、和谐的社会。

(2020年编辑)《施工现场临时用电安全技术规范》JGJ46-

(2020年编辑)《施工现场临时用电安全技术规范》JGJ46-

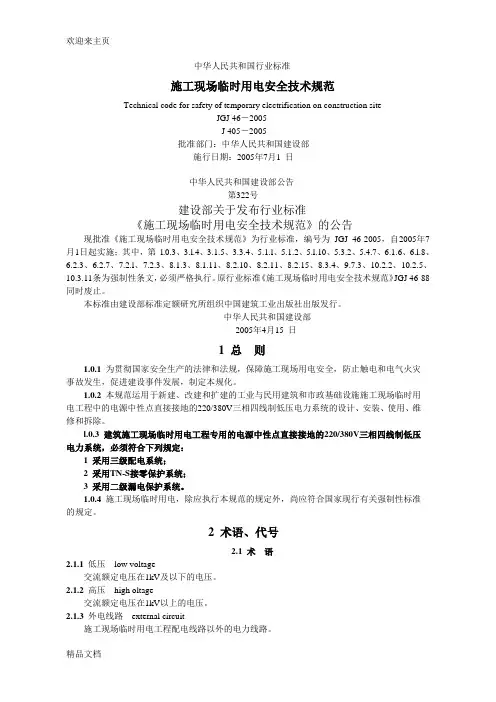

中华人民共和国行业标准施工现场临时用电安全技术规范Technical code for safety of temporary electrification on construction siteJGJ 46-2005J 405-2005批准部门:中华人民共和国建设部施行日期:2005年7月1 日中华人民共和国建设部公告第322号建设部关于发布行业标准《施工现场临时用电安全技术规范》的公告现批准《施工现场临时用电安全技术规范》为行业标准,编号为JGJ 46-2005,自2005年7月1日起实施;其中,第l.0.3、3.l.4、3.1.5、3.3.4、5.1.l、5.1.2、5.l.10、5.3.2、5.4.7、6.1.6、6.l.8、6.2.3、6.2.7、7.2.l、7.2.3、8.1.3、8.1.11、8.2.10、8.2.11、8.2.15、8.3.4、9.7.3、10.2.2、10.2.5、10.3.11条为强制性条文,必须严格执行。

原行业标准《施工现场临时用电安全技术规范》JGJ 46-88同时废止。

本标准由建设部标准定额研究所组织中国建筑工业出版社出版发行。

中华人民共和国建设部2005年4月15 日1 总则1.0.1为贯彻国家安全生产的法律和法规,保障施工现场用电安全,防止触电和电气火灾事故发生,促进建设事件发展,制定本规化。

1.0.2 本规范运用于新建、改建和扩建的工业与民用建筑和市政基础设施施工现场临时用电工程中的电源中性点直接接地的220/380V三相四线制低压电力系统的设计、安装、使用、维修和拆除。

l.0.3 建筑施工现场临时用电工程专用的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合下列规定:1 采用三级配电系统;2 采用TN-S接零保护系统;3 采用二级漏电保护系统。

1.0.4 施工现场临时用电,除应执行本规范的规定外,尚应符合国家现行有关强制性标准的规定。

建筑施工临时用电安全技术措施(2020版)

建筑施工临时用电安全技术措施(2020版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改建筑施工临时用电安全技术措施(2020版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes建筑施工临时用电安全技术措施(2020版)1、技术要求(1)本工程根据《施工现场临时用电安全技术规范》"在施工现场选用的中性点直接接地的电力线路中必须采用TN-S接零保护系统"的规定,采用了保护零线PE与工作零线N分开的系统(即三项五线制)。

(2)保护零线除必须在配电室或总配电箱(柜)处做重复接地外,还必须在配电线路的中间和末端处做重复接地。

(3)在同一个供电系统中,不得一部分设备做保护接零,另一部分设备做保护接地。

(4)保护零线应单独敷设不做它用,保护零线严禁穿过漏电保护器及其它开关,工作零线必须穿过漏电保护器。

(5)相线的统一标准为A相黄色、B相绿色、C相红色;保护零线的统一标准为黄、绿双色线,在任何情况下不准使用黄、绿双色线作负荷线。

2、配电设备(1)本工程临时用电采用"三级配电两级保护"。

①配电箱应分级设置,即在总配电箱下设分配电箱,分配电箱下设开关箱,开关箱下接用电设备,形成三级配电。

②"两级保护"是指在总配电柜处设漏电保护器控制,各分配电箱处在末级开关箱加上一级漏电保护器,总体形成两级保护。

③开关箱内安装的漏电保护器,漏电动作电流不应大于30mA,动作时间应小于0.1s,潜水泵及地下室等潮湿场所所用的漏电保护器,动作电流应不大于15mA,额定漏电动作时间应小于0.1s。

2020发电厂临时用电管理办法(四篇)

2020发电厂临时用电管理办法(四篇)

工作总结参考范本
发电厂临时用电管理办法(四篇)目录:
发电厂临时用电管理办法一
员工宿舍用电管理办法二
施工现场临时用电管理办法三
有序用电管理办法四
- 1 -
发电厂临时用电管理办法一
为了进一步加强临时用电安全管理,确保设备与人身安全,依据《电业安全工作规程》(热力和机械部分)、(发电厂和变电所部分)。

制定本制度。

一、本制度所规定的临时用电电压等级为380/220V。

二、发电厂内临时用电从联系到拆除工作依据附件《安泰发电厂临时用电工作联系单》进行。

三、临时用电设备和线路应按供电电压等级和容量正确使用。

四、临时用电设备及线路的绝缘应良好。

五、临时用电设施应安装符合规范要求的漏电保护器,移动工具、手持式电动工具应实行一机一闸一保护
六、临时用电单位不得变更地点和工作内容,严禁任意增加用电负荷,严禁私自向其它检修场地或单位转供电。

七、所有电气设备的金属外壳均应有良好的接地装置。

使用中不准将接地装置拆除或对其进行任何工作。

八、电源开关外壳或电缆、电线绝缘有破损不完整或带电部分外露时,应立即找电气车间修好,否则不准使用。

九、凡配备有电气工具和用具的车间必须设专人保管,建立设备台帐,记录内容为:设备规范、使用情况、试验记录等。

每六个月委托电气车间联系公司供电部进行试验,试验结果应记录在设备台帐内。

十、使用前必须检查电线是否完好,有无接地线;坏的或绝缘不良的不准使用;使用时应接好漏电保护器和接地线;使用中发生故障,必须立即通知电气车间处理。

2 / 14。

2020施工现场临时用电安全施工组织设计(四篇)

2020施工现场临时用电安全施工组织设计(四篇)

工作总结参考范本
施工现场临时用电安全施工组织设计(四篇)目录:
施工现场临时用电安全施工组织设计一
施工现场临时用电安全生产检查要点二
施工现场临时用电的安全检查情况三
施工现场临时用电的安全管理要求四
- 1 -
施工现场临时用电安全施工组织设
计一
按照JGJ46-88《施工现场临时用电安全技术规范》的规定:临时用电设备在5台及5台以上或设备总容量在50KW及以上的,应编制临时用电施工组织设计,临时用电设备在5台以下和设备总容量在50KW以下者,应制定安全用电技术措施和电气防火措施。

施工现场临时用电施工组织设计主要内容:
1、现场勘测
现场勘测主要包括测绘现场的地形、地貌,新建工程的位置、建筑材料、器具堆放的位置、生产、生活临设建筑物位置,用电设备装设位置,以及现场周围环境如有无需防护的外电线路等。

2、施工用电负荷计算
施工用电负荷计算主要是根据现场用电情况计算用电设备,用电设备组,以及作为供电电源的变压器或发电机的计算负荷。

计算负荷被作为选择供电变压器或发电机、用电线路导线截面、配电装置和电器的主要依据。

3、变电所或配电室(总配电箱)的设计。

变电所设计主要是选择变压器的位置、型号、规格、容量和确定装设要求;配电室(总配电箱)的设计主要是选择和确定配电室(总配电箱)的位置、配电室(总配电箱)的结构、配电装置的布置、配电电器和仪表的选择、选择和确定电源进线、出线走向和内部接线方式,以及接地、接零方式等。

施工现场配有自备电源(柴油发电机组)的,变电所或配电室的
2 / 21。

最新版临时用电施工方案

最新版临时用电施工方案

最新版临时用电施工方案一、工程概况本工程为最新版临时用电施工项目,主要包括建筑工地、户外作业现场等临时用电设施的建设与安装。

工程地点位于XX市XX区,占地面积约XX平方米。

工程内容包括电缆线路敷设、配电柜(盘)、配电箱及开关箱安装、电器装置选择与安装、照明设施布置、接地与防雷系统建设等。

工程总用电量为XX千瓦,预计施工周期为XX天。

二、用电管理1. 用电管理制度:建立健全临时用电管理制度,明确各级管理人员职责,加强对用电设备、用电负荷、用电安全等方面的检查与监督。

2. 用电负荷管理:根据工程实际需求,合理分配用电负荷,确保电力系统稳定运行。

对于大功率设备,应实行专供线路,避免与其他设备共用一条线路。

3. 用电设备管理:选用符合国家标准的电器产品,定期对设备进行检查、维护,确保设备安全、可靠运行。

4. 用电安全培训:对施工人员进行用电安全知识培训,提高其安全意识,降低事故发生率。

三、电工1. 电工资格:电工人员必须具备国家规定的电工资格证书,方可从事临时用电施工工作。

2. 电工职责:电工人员负责临时用电设施的安装、调试、检查、维修等工作,并对施工现场的用电安全负责。

3. 人员配置:根据工程规模和施工进度,合理配置电工人员数量,确保施工高峰期人员充足。

4. 培训与考核:定期对电工人员进行业务技能培训,提高其专业素质,同时加强考核,确保电工人员具备较高的业务水平。

四、安全距离与外电防护1. 安全距离:严格按照国家相关规定,确保临时用电设施与其他设施、建筑物等保持安全距离,避免发生安全事故。

2. 外电防护:对于邻近的外电线路,应采取可靠的防护措施,如设置安全警示标志、架设安全防护网等,确保施工安全。

3. 防护设施检查:定期对防护设施进行检查、维修,确保其完好有效。

4. 现场警示:在施工现场设置明显的安全警示标志,提醒施工人员注意安全,防止误伤外电线路。

五、电缆线路1. 电缆选择:根据工程用电需求及现场环境,选择合适类型、规格的电缆,确保电缆的安全性能满足国家标准。

临时用电作业实施方案

临时用电作业实施方案

临时用电作业实施方案一、前言。

临时用电是指在施工、维修、装饰等工程活动中,为了满足临时用电需求而设置的电源系统。

为了确保临时用电作业的安全可靠进行,特制定本方案,以规范临时用电作业的实施。

二、适用范围。

本方案适用于施工、维修、装饰等工程活动中的临时用电作业。

三、作业前的准备工作。

1. 制定临时用电作业的计划,明确用电设备的类型、数量、位置、用电量等信息。

2. 确定临时用电设备的选型,保证设备符合国家标准,并具有安全可靠的性能。

3. 对临时用电设备进行检查和测试,确保设备完好无损,电缆无破损,插头插座无松动。

4. 制定临时用电作业的组织措施和安全措施,明确责任人和应急预案。

四、作业过程中的安全措施。

1. 临时用电设备的搭接应符合规范,电缆应敷设在保护管内,避免被车辆碾压或人员踩踏。

2. 临时用电设备的接地应符合规范,确保接地电阻符合要求。

3. 临时用电设备的过载保护和漏电保护装置应齐全有效,确保用电安全。

4. 临时用电设备的操作人员应持证上岗,严禁无证人员操作。

五、作业结束后的清理工作。

1. 拆除临时用电设备前,应先切断电源,确保设备处于停电状态。

2. 拆除电缆时,应先拔掉插头,再进行拆卸,避免发生触电事故。

3. 对临时用电设备进行清点和检查,确保设备完好无损。

4. 清理现场,恢复原状,清除临时用电设备和电缆的残留物,确保场地整洁。

六、总结。

临时用电作业是施工、维修、装饰等工程活动中不可或缺的一环,但也是安全风险较高的作业环节。

只有严格按照规范操作,加强安全管理,才能确保临时用电作业的安全可靠进行。

希望全体工作人员严格遵守本方案,共同维护施工现场的安全和秩序。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改临时用电方案(2020新版)Safety management is an important part of production management. Safety and production are inthe implementation process临时用电方案(2020新版)一工程概况和编制依据一、工程概况:1、工程名称:新华路工程Q2标段项目部2、工程地址:无锡市新华路3、建设单位:无锡市重点工程建设办公室4、监理单位:武汉桥梁建筑工程监理有限公司5、施工单位:无锡市交通工程有限公司6、工程概况:新华路快速路工程始于金城东路,终止于锡东大道,经锡鸿路、锡泰路、锡达路、群兴路、新坊路、规划一支路、山河路、规划二支路、规划三支路、规划四支路、规划五支路、新韵路、站前路、规划六支路、规划七支路、规划八支路、规划九支路、新友北路、规划十支路。

I-2标段高架工程范围为K0+733~K2+589,全长1856m。

新华路高架Q2标主线桥共22联连续箱梁,跨径布置为:(2×35)+(2×30)+(2×31)+(3×30)+(35+45+35)+(2×30)+(2×32)+(2×32)+(2×27.5)+(2×30)+(3×30)+(3×30)+(2×30)+(30+31+30)+(35+55+35)+(3×30)+(3×30)+(2×30)+(4×32)+(3×32)+(3×32)+(40+60+40)。

本标段有一对平行匝道,匝道桥梁起点桩号K1+433,终点桩号K1+553.44,匝道桥跨径布置为:(2×30)+(2×30)。

二、编制依据;为了安全生产、文明施工,根据JGJ-46-2005《施工现场临时用电安全技术规范》、GB50194《建设工程施工现场供用电安全规范》、JGJ59-99《建设施工安全检查标准》、《电工进网作业许可考试参考教材》等依据编制本工程临时用电方案。

配电盘,电箱采用标准电箱,配电盘采用临时电箱制作。

二供电线路布置、配电箱设置和配电系统根据新华路工程Q2标段施工需要,项目部临时用电有二种组合(1、项目部外接电源;2,施工现场外接电源)。

项目部外接电源主要提供:办公室、生活、后勤和一些固定的电器设备。

施工现场外接电源主要提供:钻桩机、电焊机、泥浆泵,弯曲机,钢筋切断机和施工照明等用电机械设备。

外接电源主要分布以下几个部位:1、项目部办公区域:办公室、食堂、试验室、宿舍,提供电源为100KV电源。

(附表1)2、桥梁工程一:办公区、生活区及各种机具用电设备,提供电源为500KV电源。

(附表2)3,桥梁工程二:办公区,生活区及各种机具用电设备,提供电源为500KV电源。

(附表3)4,桥梁工程三:办公区,生活区及各种机具用电设备,提供电源为500KV电源(附表4)5,桥梁工程四:办公区,生活区及各种机具用电设备,提供电源为500KV电源(附表5)6,桥梁工程五:办公区,生活区及各种机具用电设备,提供电源为500KV电源(附表6)注:桥梁工程一队与桥梁工程二队公用一台500KVA变压器,桥梁工程三队用一台500KVA变压器,桥梁工程四队与桥梁工程五队公用一台500KVA变压器。

表1用电设备型号数量×功率KXCOSATSA空调12×1.50.70.651.17日光灯20×0.04 0.70.850.62饮水机7×0.5 0.70.850.62压力机2×1.5 0.70.651.17加温仪2×3 0.7 0.75 0.66 养护箱1×2 0.70.71.02 搅拌机2×0.2 0.7 0.85 0.62 沸煮箱1×30.70.71.02 烧干箱1×3.2 0.7 0.75 0.88 击实仪1×0.3 0.7 0.85 0.62 微波炉1×2 0.70.651.17蒸饭箱1×90.70.80.75炉灶1×0.50.70.450.62合计负荷54.7KW负荷计算:(计算依据《现场电工》,数据采用《建筑电气常用数据手册》的相关数据,采用需要系数法或允许电流法计算),以下各施工阶段计算方法同生活区负荷计算。

公式:Pj=K×∑PeQj=PjtgφSj=√Pj2+Qj式中:Pj—用电设备的有功计算负荷(KN)Qj—用电设备的无功计算负荷(KVAR)Sj—用电设备的现在计算负荷(KVA)Kx—用电设备组的需要系数查《建筑电气常用数据手册》和相关资料;Cosa—用电设备组或设备的功率因数,查法同Kx;∑Pe—用电设备组的设备总容量之和,但不含备用设备容量(KW);Tga—与功率因数相对应的正切值,查相关资料;查表得:总功率54.7KW×1.52=83.14(KVAR)容量比:54.7÷100KVA=54.7%由此可见外接电源提供100KV电源满足现场施工的总要求。

表2用电设备型号数量×功率KXCOSATSA切割机J3GG-400 1×2.2 0.70.71.02钻机GPF-184×40KVA0.70.71.02电焊机SH5004×24.5KVA 0.450.451.98太阳灯5×10.70.71.02平板振动机ZW-71×1.5 0.70.71.17 振动棒ZN-50 3×1.1 0.70.71.17 切断机WJ40-1 1×3 0.7 0.7 0.66弯曲机G9401×5.50.70.70.66合计负荷267.5KW负荷计算:(公式同上略)总功率:267.5KW×1.52=406.6(KVAR)总量比:267.5KW÷500KV=53.5%由此可见外接电源提供500KV变压器满足现场施工的总要求。

配电导线截面计算1)按导线的允许电流选择:三相五线制低压线路上的电流可以按照下式计算:其中Il——线路工作电流值(A);Ul——线路工作电压值(V),三相五线制低压时取400V。

经计算得到Il=690A。

根据线路的最大负荷电流,不得大于导线的运行节流量,经查表知,BV型铜芯塑料线截面积选择为185mm2表3用电设备型号数量×功率KXCOSATSA切割机J3GG-4001×2.20.70.71.02钻机GPF-184×40KVA 0.70.71.02电焊机SH5004×24.5KVA 0.450.451.98太阳灯5×10.70.71.02平板振动机ZW-71×1.5 0.70.71.17振动棒ZN-503×1.1 0.70.71.17切断机WJ40-11×30.70.70.66弯曲机G9401×5.50.70.70.66合计负荷267.5KW负荷计算:(公式同上略)总功率:267.5KW×1.52=406.6(KVAR)总量比:267.5KW÷500KV=53.5%由此可见外接电源提供500KV变压器满足现场施工的总要求。

配电导线截面计算1)按导线的允许电流选择:三相五线制低压线路上的电流可以按照下式计算:其中Il——线路工作电流值(A);Ul——线路工作电压值(V),三相五线制低压时取400V。

经计算得到Il=690A。

根据线路的最大负荷电流,不得大于导线的运行节流量,经查表知,BV型铜芯塑料线截面积选择为185mm2表4用电设备型号数量×功率KXCOSATSA切割机J3GG-400 1×2.20.70.71.02钻机GPF-184×40KVA 0.70.71.02电焊机SH5006×24.5KVA 0.450.451.98太阳灯5×10.70.71.02平板振动机ZW-71×1.5 0.70.71.17振动棒ZN-503×1.1 0.70.71.17切断机WJ40-1 1×3 0.70.70.66弯曲机G9401×5.5 0.70.70.66合计负荷324.5KW负荷计算:(公式同上略)总功率:324.5KW×1.52=493.24(KVAR)总量比:324.5KW÷500KV=64.9%由此可见外接电源提供500KV变压器满足现场施工的总要求。

配电导线截面计算1)按导线的允许电流选择:三相五线制低压线路上的电流可以按照下式计算:其中Il——线路工作电流值(A);Ul——线路工作电压值(V),三相五线制低压时取400V。

经计算得到Il=690A。

根据线路的最大负荷电流,不得大于导线的运行节流量,经查表知,BV型铜芯塑料线截面积选择为185mm2表5用电设备型号数量×功率KX COSA TSA切割机J3GG-400 1×2.2 0.70.71.02钻机GPF-18 2×40KVA 0.70.71.02电焊机SH5004×24.5KVA 0.450.451.98太阳灯5×10.70.71.02平板振动机ZW-71×1.50.70.71.17振动棒ZN-50 3×1.1 0.70.71.17 切断机WJ40-1 1×3 0.7 0.7 0.66 弯曲机G940 1×5.5 0.70.70.66合计负荷267.5KW负荷计算:(公式同上略)总功率:267.5KW×1.52=406.6(KVAR)总量比:267.5KW÷500KV=53.5%由此可见外接电源提供500KV变压器满足现场施工的总要求。

配电导线截面计算1)按导线的允许电流选择:三相五线制低压线路上的电流可以按照下式计算:其中Il——线路工作电流值(A);Ul——线路工作电压值(V),三相五线制低压时取400V。

经计算得到Il=690A。

根据线路的最大负荷电流,不得大于导线的运行节流量,经查表知,BV型铜芯塑料线截面积选择为185mm2表6用电设备型号数量×功率KXCOSATSA切割机J3GG-400 1×2.2 0.70.71.02钻机GPF-182×40KW0.70.71.02电焊机SH5004×24.5KW 0.450.451.98太阳灯5×10.70.71.02平板振动机ZW-71×1.5 0.70.71.17 振动棒ZN-50 3×1.1 0.70.71.17 切断机WJ40-1 1×3 0.7 0.7 0.66弯曲机G9401×5.50.70.70.66合计负荷267.5KW负荷计算:(公式同上略)总功率:267.5KW×1.52=406.6(KVAR)总量比:267.5KW÷500KV=53.5%由此可见外接电源提供500KV变压器满足现场施工的总要求。

相关文档
最新文档
