安装工程定额《工业管道工程》

合集下载

广东省建设工程综合定额(2018)C.8_工业管道工程(上)

广东省建设工程综合定额(2018)C.8_工业管道工程(上)
1 有缝钢管(螺纹连接)................................................................................................................................39 2 碳钢管(氧乙炔焊)....................................................................................................................................41 3 碳钢管(电弧焊)........................................................................................................................................43 4 碳钢管(氩电联焊)....................................................................................................................................48
广东省建设工程计价依据
广东省 通用安装工程综合定额
2018
(征求意见稿)
第八册 工业管道工程
(上)
广东省住房和城乡建设厅
目录
(上册)
总说明.................................................................................................................................................................... 1 册说明.................................................................................................................................................................... 7

安装定额说明第6册工业管道工程

安装定额说明第6册工业管道工程

第六册工业管道工程册说明一、第六册《工业管道工程》(以下简称本定额)适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、煤气输送管道的安装工程。

其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和煤气以入口第一个计量表(阀门)为界;锅炉房、水泵房以墙皮为界。

二、本定额主要依据的标准、规范有:1.《工业金属管道工程施工及验收规范》GB50235-97。

2.《现场设备、工业管道焊接工程施工及验收规范》GB50236-98。

3.《钢熔化焊对接接头射线照相和质量分级》GB3323-87。

4.《手工电弧焊接接头的基本形式与尺寸》GB985-88。

5.《埋弧焊焊缝坡口的基本形式和尺寸》GB986-88。

6.《全国统一施工机械台班费用定额》(1998年)。

7.《全国统一安装工程基础定额》。

8.《全国统一建筑安装劳动定额》(1988年)。

三、下列内容执行其他册相应定额:1.单件重100kg以上的管道支架、管道预制钢平台的摊销均执行第五册《静置设备与工艺金属结构制作安装工程》。

2.管道和安装支架的喷砂除锈、刷油、绝热防腐蚀、衬里等执行第十一册《刷油、防腐蚀、绝热工程》。

3.地沟和埋地管道的石方及砌筑工程执行《福建省建筑工程预算定额》(2002版);土方执行第八册《给排水、采暖、燃气工程》。

4.空分装置冷箱内的管道属设备本体管道,执行第五册《静置设备与工艺金属结构制作安装工程》相应项目。

四、本定额内不包括下列内容:1.单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。

2.配合局部联动试车费。

3.管道安装完后的充气保护和防冻保护。

4.设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。

五、关于下列各项费用的规定:1.单独承担的埋地管道工程,不计取脚手架费用。

2.厂外运距超过1 km时,其超过部分的人工和机械乘以系数1.1。

管道工程2024年新定额

管道工程2024年新定额

管道工程是指在建筑、工业与市政工程中,将液体、气体、固体颗粒等输送到各个设备和构筑物中的管道系统。

管道工程的设计与施工需要遵循一定的规范和定额,以确保工程的安全和质量。

以下是2024年新定额中关于管道工程的一些主要内容:1.管道布置与设计:-管道选型:根据输送介质的种类、流量、压力等要求选择适当的管道材料和规格;-管道布置:根据工程空间条件和运行要求,合理布置管道线路,并考虑到设备维护、操作和检修的便利性;-管道支架与支承设计:设计合理的管道支架和支承结构,以确保管道的稳定性和安全性;-防振、减振设计:对长距离管道、高压管道等进行防振、减振设计,以防止管道受到振动和冲击造成损坏;2.管道材料:-钢管:根据不同的介质、压力和温度要求,选择不同规格和材质的钢管;-塑料管:根据介质的化学性质和温度要求,选择不同种类的塑料管材;-铸铁管:适用于输送水、蒸气等介质的管道系统;-管件:选用适当的管件,确保管道连接牢固、密封性好;-导管:对于电缆、线路等设备的保护和敷设,使用合适的导管材料;3.管道施工:-管道安装:按照设计要求进行管道的加工、连接和安装,确保质量合格;-管道焊接:对于需要焊接的管道,按照焊接标准和要求进行焊接工艺控制;-管道试验:对安装完成的管道进行压力试验和泄漏试验,确保管道系统的密封性和安全性;-管道绝缘:根据介质的温度和环境要求,进行管道绝缘,以避免热能损失和腐蚀;4.管道维护与管理:-管道清洗:定期对管道进行清洗和冲洗,以保持管道的畅通和清洁;-管道检修与更换:定期对管道进行检修和维护,对损坏的管道进行更换或修复;-安全管理:对于高压、高温、易燃易爆介质的管道,进行安全防护和事故预防措施;以上仅是对于2024年新定额中涉及到的一些管道工程的主要内容的简要介绍,具体的定额细则需根据每个工程的具体情况进行研究和实施。

管道工程的设计与施工需要严格遵守国家相关的法律法规和技术标准,以确保工程的安全性和可靠性。

广东省安装工程综合定额(2010版)第六册 工业管道

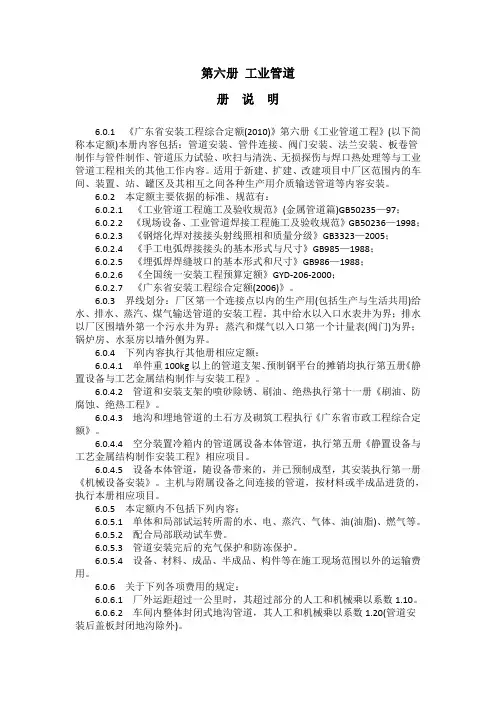

广东省安装工程综合定额(2010版)第六册 工业管道

第六册工业管道册说明6.0.1《广东省安装工程综合定额(2010)》第六册《工业管道工程》(以下简称本定额)本册内容包括:管道安装、管件连接、阀门安装、法兰安装、板卷管制作与管件制作、管道压力试验、吹扫与清洗、无损探伤与焊口热处理等与工业管道工程相关的其他工作内容。

适用于新建、扩建、改建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道等内容安装。

6.0.2本定额主要依据的标准、规范有:6.0.2.1《工业管道工程施工及验收规范》(金属管道篇)GB50235—97;6.0.2.2《现场设备、工业管道焊接工程施工及验收规范》GB50236—1998;6.0.2.3《钢熔化焊对接接头射线照相和质量分级》GB3323—2005;6.0.2.4《手工电弧焊接接头的基本形式与尺寸》GB985—1988;6.0.2.5《埋弧焊焊缝坡口的基本形式和尺寸》GB986—1988;6.0.2.6《全国统一安装工程预算定额》GYD-206-2000;6.0.2.7《广东省安装工程综合定额(2006)》。

6.0.3界线划分:厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、煤气输送管道的安装工程。

其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和煤气以入口第一个计量表(阀门)为界;锅炉房、水泵房以墙外侧为界。

6.0.4下列内容执行其他册相应定额:6.0.4.1单件重100kg以上的管道支架、预制钢平台的摊销均执行第五册《静置设备与工艺金属结构制作与安装工程》。

6.0.4.2管道和安装支架的喷砂除锈、刷油、绝热执行第十一册《刷油、防腐蚀、绝热工程》。

6.0.4.3地沟和埋地管道的土石方及砌筑工程执行《广东省市政工程综合定额》。

6.0.4.4空分装置冷箱内的管道属设备本体管道,执行第五册《静置设备与工艺金属结构制作安装工程》相应项目。

6.0.4.5设备本体管道,随设备带来的,并已预制成型,其安装执行第一册《机械设备安装》。

安徽省安装工程定额章节说明及工程量计算规则(第八册工业管道工程)

安徽省安装工程定额章节说明及工程量计算规则(第八册工业管道工程)

安徽省安装工程定额章节说明及工程量计算规则(第八册工业管道工程)册说明一、第八册《工业管道工程》以下简称“本册定额”,适用于厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、燃气等输送管道的安装工程,其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和燃气以入口第一个计量表(阀门)为界;锅炉房、水泵房以墙皮为界。

二、本册定额编制的主要技术依据有:1.《通用安装工程工程量计算规范》GB 50856-2013;2.《工业金属管道工程施工规范》GB 50235-2010;3.《工业金属管道工程施工质量验收规范》GB 50184-2011;4.《现场设备、工业管道焊接工程施工规范》GB 50236-2011;5.《现场设备、工业管道焊接工程施工质量验收规范》GB 50683-2011;6.《金属熔化焊焊接接头射线照相》GB/T 3323-2005;7.《承压设备无损检测》JB/T 4730;8.《气焊、焊条电弧焊、气体保护焊和高能束焊的推荐坡口》GB/T 985.1-2008;9.《埋弧焊的推荐坡口》GB/T 985.2-2008;10.《全国统一安装工程预算定额》第六册《工业管道工程》GYD-206-2000;11.《全国统一安装工程基础定额》GJD-201~209-2006;12.《施工机械台班费用编制规则》(2014年);13. 相关标准图集和技术手册。

三、本册定额管道压力等级的划分:低压:0<P≤16MPa;中压:16<P≤10MPa;高压:10MPa<P≤42MPa,蒸汽管道P≥9MPa、工作温度≥500℃时为高压。

四、本册定额不包括下列内容:1. 单体试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。

2. 配合联动试车费。

3. 管道安装后的充氮、防冻保护。

五、下列费用可按系数分别计取:1. 厂区外1~10km以内的管道安装项目,其人工、机械乘以系数1.10,柴油发电机台班另计。

建筑设备工程计价4工业管道工程计价

建筑设备工程计价4工业管道工程计价
课题4 工业管道工程计价
1 4.1工业管道工程定额计价 2 4.2工业管道工程工程量清单计价 3 4.3 工程计价案例
2.4 建筑设备工程竣工结算
4.1工业管道工程定额计价
4.1.1 工业管道工程定额计价概述 在工业生产过程中,按产品生产工艺流程的要求,
用管道把生产设备连接成完整的生产工艺系统,由于这 些管道是生产过程不可分割的组成部分,故称这些管道 为工业管道。
4.1.1.4 工业管道常用法兰 法兰是工业管道上起连接作用的一种部件,可连接两
根直管,也可将设备、阀门(法兰阀门)与管路连接起 来。 (1)常用法兰
法兰的种类很多,按材质分有铸铁法兰、铸钢法兰、 碳钢法兰、耐酸钢法兰;按边接形式分平焊法兰、对焊 法兰、螺纹法兰、活套法兰;按压力等级分为低压、中 压、高压法兰。几种法兰的形式如图4.4所示
4.1工业管道工程定额计价
4.1.1.2 工业管道常用管材和管件 1、金属管材 (1)钢管 ① 焊接钢管 焊接钢管也称有缝钢管或水煤气输送钢管。 焊接钢管管件按镀锌或不镀锌分为镀锌管件(白铁管件) 和不镀锌管件(黑铁管件)两种,见图4.1所示 。
4.1工业管道工程定额计价
图4.1 水煤气管配件
4.1工业管道工程定额计价
4.1.1.5 工业管道附件和管架 (1)阻火器。阻火器是工业生产中常用的部件,多安装在
有易燃易爆气体的设备及管道的排空管上。 (2)过滤器过滤器 也是工业管道中应用比较广泛的一种
部件。用来防止管道所输送介质中的杂质进入传动设备 或精密部位,发生设备故障或影响产品质量。
4.1工业管道工程定额计价
(3) 视镜 视镜也称窥视镜,其作用是通过视镜可以直接观 察管道内液体流动的情况,多安装在设备的排液、冷却水 等液体管道上。

工业管道工程工程量计算规则及定额使用注意事项重点

工业管道工程工程量计算规则及定额使用注意事项重点

管道安装工程定额的使用一、《工业管道工程》(第六册)总说明:(一) 《工业管道工程》 (GYD-206-2000 )适用范围《工业管道工程》 (GYD-206-2000 )适用于新建、扩建项目中厂区范围的车间、装置、站、罐区 及其相互之间各种生产用介质输送管道, 厂区第一个连接点以内的生产用 (包括生产与生活共同) 给水、排水、蒸汽、煤气输送管道的安装工程,其中,给水以入口水表井为界,排水以厂区围墙 外第一个污水井为界,锅炉房、水泵房以墙皮为界。

本定额(工艺管道)不适用于大于 的超高压管道;设备本体所高的管道、民用给排水、采暖、卫生、煤气管道以及 距离输送管道。

(二) 下列内容执行其它相应定额 1、 单体重量在100 kg 以上的管道支架、管道预制钢平台的摊销,均执行《静置设备与工艺金属 结构制作安装工程》 。

2、 管道和安装支架的喷砂除锈、刷油漆、绝热,执行《刷油漆、防腐蚀、绝热工程》3、 地沟和埋地管道的土石方及砌筑工程,执行《全国统一建筑工程基础定额》(三) 本定额内不包括的内容1 、单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)2、配合局部联动试车费。

3、 管道安装完成的保护和防冻保护。

4、 设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。

(四) 关于下列各项费用的规定 1 、脚手架搭拆费按人工费的 7%计算,其中人工工资占 25%( 单独承担的埋地管道工程,不计取 脚手架费用 )。

2、 厂外运距超过1km 时,其超过部分的人工和机械乘以系数3、 车间内整体封闭式地沟管道,其人工和机械乘以系数 外)。

4、 超低碳不锈钢管项目,其人工和机械乘以系数1.15 , 5、 高合金钢管执行不锈钢项目,其人工和机械乘以系数6、 安装与生产同时进行增加的费用,按人工费的10%计算。

7、 在有害身体健康的环境中施工增加的费用,按人工费的10%计算。

(五) 计算规则1 、本定额管道压力划分低压:0< pw 1.6 Mpa ;中压:1.6 MPa<pw10Mpa;高压:10MP a<pc 42M pa. 蒸汽管道P >9Mpa 工作温度> 500 C 时为高压。

山西安装工程预算定额说明

山西安装工程预算定额说明

综述一、定额旳设置2023年安装工程预算定额(如下简称本定额)共分为十一册:第一册机械设备安装工程第二册电气设备安装工程第三册热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属构造制作安装工程第六册工业管道工程第七册消防及建筑智能化设备安装工程第八册给排水、采暖、燃气工程第九册通风空调工程第十册自动化控制仪表安装工程第十一册刷油、防腐蚀、绝热工程本定额合计13995个子目,与2023年定额子目比较,调整变化见下表。

新、旧定额子目变化表二、编制原则1. 定额以量价合一旳形式体现;2.结合建设工程安装劳动定额调整部分项目旳人工消耗量;3.结合新规范、新原则旳变化调整消耗量;4.补充和完善因新材料、新工艺、新设备应用导致旳缺项;5.淘汰落后旳施工工艺项目;6.取消不常用项目;7.对消耗量相近似旳子目尽量合并;8.根据施工现场旳实际状况调整某些定额项目;9.调整有关册中旳脚手架、超高、高层建筑增长费等系数;10.将工程量计算规则合并到各章阐明背面;11.有关册增长了附录。

三、编制根据1.2023年《山西省安装工程消耗量定额》和编制软件,及《全国统一安装工程基础定额(征求意见稿)》;2.施工现场实际调查旳消耗量;3.有关省、市、专业安装工程定额;4.山西省机械、仪表台班单价;5.2023年太原市材料预算价格;6.有关单位和专家对2023年安装定额征求意见稿提出旳某些问题作了修改。

四、有关费用旳编制状况1.高层建筑增长费是指工业与民用建筑物高度在6层或20m以上施工,因人工降效、材料、工具垂直运送增长旳机械台班费用和工人上下班乘坐升降设备台班费,计算基础应包括6层或20m如下所有旳人工费。

计算高层建筑增长费旳项目有给排水、采暖、燃气、电气、消防及建筑智能化设备、通风空调工程、刷油、防腐蚀、绝热工程等。

结合2023 年定额使用状况,本次编制调整了高层建筑增长费旳计算措施。

给排水、采暖、燃气、电气、消防及建筑智能化设备、通风空调工程高层建筑增长费均按定额人工费旳%比计取,其中人工费占%。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第六册说明一、第六册《工业管道工程》 ( 以下简称本定额 ) 适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道,厂区第一个连接点以内的生产用 ( 包括生产与生活共用 ) 给水、排水、蒸汽、煤气输送管道的安装工程。

其中给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和煤气以入口第一个计量表 ( 阀门 ) 为界;锅炉房、水泵房以外墙皮为界。

二、本定额主要依据的标准、规范有:1.《工业管道工程施工及验收规范》 ( 金属管道篇 )GB50235 - 97 。

2.《现场设备、工业管道焊接工程施工及验收规范》 GB50236 - 98 。

3.《钢熔化焊对接接头射线照相和质量分级》 GB3323 - 87 。

4.《手工电弧焊接接头的基本形式与尺寸》 GB985 - 88 。

5.《埋弧焊焊缝坡口的基本形式与尺寸》 GB986 - 88 。

6.《全国统一施工机械台班费用编制规则》 (2001) 。

7.《全国统一安装工程施工仪器仪表台班费用定额》 GFD - 201 - 1999 。

8.《全国统一安装工程预算定额》 GYD - 206 - 2000 。

9.《建设工程工程量清单计价规范》 GB50500 - 2003 。

三、下列内容执行其它册相应定额:1. 单件重 100 ㎏以上的管道支架、管道预制钢平台的摊销均执行第五册《静止设备与工艺金属结构制作安装工程》。

2.管道和安装支架的喷砂除锈、刷油、绝热执行第十一册《刷油、防腐蚀、绝热工程》。

3. 地沟和埋地管道的土石方及砌筑工程执行《贵州省建筑工程计价定额(2004版)》。

四、本定额取定的材料损耗率见下表。

实行工程量清单计价的工程,参照本定额投标报价的,投标人可根据工程实际,自主决定是否采用本定额取定的材料损耗率。

主要材料损耗率表五、本定额不包括下列内容:1.单体和局部试运转所需的水、电、蒸汽、气体、油 ( 油脂 ) 、燃气等。

2.配合局部联动试车费。

3.管道安装完后的充气保护和防冻保护。

4.设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。

六、关于下列各项费用的规定:1.厂外运距超过 1 ㎞时,其超过部分的人工和机械乘以系数 1.1 。

2.车间内整体封闭式地沟管道,其人工和机械乘以系数 1.2( 管道安装后盖板封闭的地沟除外 ) 。

3.超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数 1.15 ,焊条消耗量不变,单价可以换算。

4.高合金钢管执行合金钢管项目,其人工和机械乘以系数 1.15 ,焊条消耗量不变,单价可以换算。

5.安装与生产同时进行增加的费用按人工费的 10% 计取。

6.在有害身体健康的环境中施工增加的费用,按人工费的 10% 计取。

第一部分直接工程费第一章低压管道说明一、本章包括碳钢管﹑不锈钢管﹑合金钢管及有色金属管﹑非金属管﹑生产用铸铁管安装。

二、本章均包括直管安装全部工序内容,不包括管件的管口连接工序,以“ 10m ”为计量单位。

三、衬里钢管包括直管﹑管件﹑法兰含量的安装及拆除全部工序内容,以“ 10m ”为计量单位。

四、本章不包括以下工作内容,应执行本册相应定额:1.管件连接。

2.阀门安装。

3.法兰安装。

4.管道压力试验﹑吹扫与清洗。

5.焊口无损探伤与热处理。

6.管道支架制作与安装。

7.管口焊接管内﹑外充氩保护。

8.管件制作﹑煨弯。

第二章中压管道说明一、本章包括中压碳钢管﹑不锈钢管﹑合金钢管及有色金属管﹑非金属管﹑生产用铸铁管安装。

二、本章均包括直管安装全部工序内容,不包括管件的管口连接工序,以“ 10m ”为计量单位。

三、衬里钢管包括直管﹑管件﹑法兰含量的安装及拆除全部工序内容,以“ 10m ”为计量单位。

四、本章不包括以下工作内容,应执行本册相应定额:1.管件连接。

2.阀门安装。

3.法兰安装。

4.管道压力试验﹑吹扫与清洗。

5.焊口无损探伤与热处理。

6.管道支架制作与安装。

7.管口焊接管内﹑外充氩保护。

8.管件制作﹑煨弯。

第三章高压管道说明一、本章包括高压碳钢管﹑不锈钢管﹑合金钢管及有色金属管﹑非金属管﹑生产用铸铁管安装。

二、本章均包括直管安装全部工序内容,不包括管件的管口连接工序,以“ 10m ”为计量单位。

三、衬里钢管包括直管﹑管件﹑法兰含量的安装及拆除全部工序内容,以“ 10m ”为计量单位。

四、本章不包括以下工作内容,应执行本册相应定额:1.管件连接。

2.阀门安装。

3.法兰安装。

4.管道压力试验﹑吹扫与清洗。

5.焊口无损探伤与热处理。

6.管道支架制作与安装。

7.管口焊接管内﹑外充氩保护。

8.管件制作﹑煨弯。

第四章低压管件说明一、本章定额与第一章直管安装配套使用。

二、管件连接不分种类以“ 10 个”为计量单位,其中包括弯头﹑三通﹑异径管﹑管接头﹑管帽。

三、现场在主管上挖眼接管三通及摔制异径管,均按实际数量执行本章项目,但不得再执行管件制作定额。

四、在管道上安装的仪表一次部件,执行本章管件连接定额项目乘以系数 0.7 。

五、仪表的温度计扩大管制作安装,执行本章管件连接相应项目乘以系数 1.5 。

第五章中压管件说明一、本章定额与第二章直管安装配套使用。

二、管件连接不分种类以“ 10 个”为计量单位,其中包括弯头﹑三通﹑异径管﹑管接头﹑管帽。

三、现场在主管上挖眼接管三通及摔制异径管,均按实际数量执行本章项目,但不得再执行管件制作定额。

四、在管道上安装的仪表一次部件,执行本章管件连接定额项目乘以系数 0.7 。

五、仪表的温度计扩大管制作安装,执行本章管件连接相应项目乘以系数 1.5 。

第六章高压管件说明一、本章定额与第三章直管安装配套使用。

二、管件连接不分种类以“ 10 个”为计量单位,其中包括弯头﹑三通﹑异径管﹑管接头﹑管帽。

三、现场在主管上挖眼接管三通及摔制异径管,均按实际数量执行本章项目,但不得再执行管件制作定额。

四、在管道上安装的仪表一次部件,执行本章管件连接定额项目乘以系数 0.7 。

五、仪表的温度计扩大管制作安装,执行本章管件连接相应项目乘以系数 1.5 。

第七章低压阀门说明一、本章适用于低压管道上的各种阀门安装,以“个”为计量单位。

二、阀门安装项目综合考虑了壳体压力试验﹑解体研磨工作内容。

三、调节阀门安装定额仅安装工序内容,配合安装工作内容由仪表专业考虑。

四、安全阀门包括壳体压力试验及调试内容。

五、电动阀门安装包括电动机的安装。

六、各种法兰阀门安装,定额中只包括一个垫片和一副法兰用的螺栓。

七、透镜垫和螺栓本身价格另计,其中螺栓按实际用量加损耗计算。

八、定额内垫片材质与实际不符时,可按实调整。

九、阀门壳体压力试验介质是按水考虑的,如设计要求其他介质,可按实计算。

十、仪表的流量计安装,执行阀门安装相应定额乘以系数 0.7 。

第八章中压阀门说明一、本章适用于中压管道上的各种阀门安装,以“个”为计量单位。

二、阀门安装项目综合考虑了壳体压力试验﹑解体研磨工作内容。

三、调节阀门安装定额仅包括安装工序内容,配合安装工作内容由仪表专业考虑。

四、安全阀门包括壳体压力试验及调试内容。

五、电动阀门安装包括电动机的安装。

六、各种法兰阀门安装,定额中只包括一个垫片和一副法兰用的螺栓。

七、透镜垫和螺栓本身价格另计,其中螺栓按实际用量加损耗计算。

八、定额内垫片材质与实际不符时,可按实调整。

九、阀门壳体压力试验介质是按水考虑的,如设计要求其他介质,可按实计算。

十、仪表的流量计安装,执行阀门安装相应定额乘以系数 0.7 。

十一、中压螺栓阀门安装,执行第七章低压阀门相应定额,人工乘以系数 1.2 。

第九章高压阀门说明一、本章适用于高压管道上的各种阀门安装,以“个”为计量单位。

二、阀门安装项目综合考虑了壳体压力试验﹑解体研磨工作内容。

三、调节阀门安装定额仅包括安装工序内容,配合安装工作内容由仪表专业考虑。

四、安全阀门包括壳体压力试验及调试内容。

五、电动阀门安装包括电动机的安装。

六、各种法兰阀门安装,定额中只包括一个垫片和一副法兰用的螺栓。

七、透镜垫和螺栓本身价格另计,其中螺栓按实际用量加损耗计算。

八、定额内垫片材质与实际不符时,可按实调整。

九、阀门壳体压力试验介质是按水考虑的,如设计要求其他介质,可按实计算。

十、仪表的流量计安装,执行阀门安装相应定额乘以系数 0.7 。

十一、高压对焊阀门是按碳钢焊接考虑的,如设计要求其他材质,其电焊条价格可换算,其他不变。

本项目不包括壳体压力试验﹑解体研磨工序,发生时应另行计算。

第十章低压法兰说明一、本章适用于低压管道﹑管件﹑法兰阀门上的各种法兰安装,以“副”为计量单位。

二、不锈钢﹑有色金属的焊环活动法兰,执行翻边活动法兰安装相应定额。

三、透镜垫﹑螺栓本身价格另行计算,其中螺栓按实际用量加损耗计算。

四、定额内垫片材质与实际不符时,可按实调整。

五、全加热套管法兰安装,按内套管法兰径执行相应定额乘以系数 2.0 。

六、法兰安装以“个”为单位计算时,执行法兰安装定额乘以系数 0.61 ,螺栓数量不变。

七、节流装置执行法兰安装相应定额乘以系数 0.8 。

八、各种法兰安装,定额只包括一个垫片和一副法兰用的螺栓。

第十一章中压法兰说明一、本章适用于中压管道﹑管件﹑法兰阀门上的各种法兰安装,以“副”为计量单位。

二、不锈钢﹑有色金属的环焊活动法兰,执行翻边活动法兰安装相应定额。

三、透镜垫﹑螺栓本身价格另行计算,其中螺栓按实际用量加损耗计算。

四、定额内垫片材质与实际不符时,可按实调整。

五、全加热套管法兰安装,按内套管法兰径执行相应定额乘以系数 2.0 。

六、法兰安装以“个”为单位计算时,执行法兰安装定额乘以系数 0.61 ,螺栓数量不变。

七、节流装置执行法兰安装相应定额乘以系数 0.8 。

八、各种法兰安装,定额只包括一个垫片和一副法兰用的螺栓。

九、中压平焊法兰,执行第十章低压法兰定额相应项目乘以系数 1.2 。

第十二章高压法兰说明一、本章适用于高压管道﹑管件﹑法兰阀门上的各种法兰安装,以“副”为计量单位。

二、不锈钢﹑有色金属的焊环活动法兰,执行翻边活动法兰安装相应定额。

三、透镜垫﹑螺栓本身价格另行计算,其中螺栓按实际用量加损耗计算。

四、定额内垫片材质与实际不符时,可按实调整。

五、全加热套管法兰安装,按内套管法兰径执行相应定额乘以系数 2.0 。

六、法兰安装以“个”为单位计算时,执行法兰安装定额乘以系数 0.61 ,螺栓数量不变。

七、节流装置执行法兰安装相应定额乘以系数 0.8 。

八、各种法兰安装,定额只包括一个垫片和一副法兰用的螺栓。

第十三章板卷管制作说明本章适用于各种板卷管制作,其内容包括加工制作全部操作过程,并按标准成品考虑,符合规范质量标准。

第十四章管件制作说明一、本章适用于各种管件制作 ( 包括加工制作全部操作过程,并按标准成品考虑,符合规范质量标准 )二、各种板材异径管制作,不分同心偏心,均执行同一定额。

相关文档
最新文档
