桩基结算总结
桩基结算总结

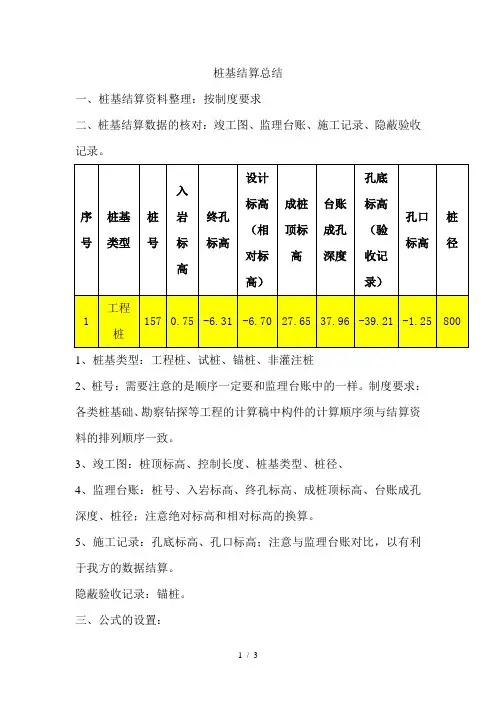

桩基结算总结一、桩基结算资料整理:按制度要求二、桩基结算数据的核对:竣工图、监理台账、施工记录、隐蔽验收记录。
1、桩基类型:工程桩、试桩、锚桩、非灌注桩2、桩号:需要注意的是顺序一定要和监理台账中的一样。
制度要求:各类桩基础、勘察钻探等工程的计算稿中构件的计算顺序须与结算资料的排列顺序一致。
3、竣工图:桩顶标高、控制长度、桩基类型、桩径、4、监理台账:桩号、入岩标高、终孔标高、成桩顶标高、台账成孔深度、桩径;注意绝对标高和相对标高的换算。
5、施工记录:孔底标高、孔口标高;注意与监理台账对比,以有利于我方的数据结算。
隐蔽验收记录:锚桩。
三、公式的设置:1、入持力层控制长度:图纸要求;2、总长控制长度:图纸要求;3、有效桩长= IF(F4<H4,F4,H4)-E4;即为桩顶设计标高和成桩顶标高中的最小值与桩底标高之差。
有无成桩顶标高小于桩顶设计标高的情况存在呢?4、入持力层深度= =D4-32.9-J4;即入岩标高与终孔标高之差。
5、入土长=MIN(G4,K4,H4-32.9)-(D4-32.9);即为桩顶设计标高、成桩顶标高、孔口标高中的最小值与入岩标高之差。
6、计算长度1= MIN(G4,K4,H4-32.9)-J4即为桩顶设计标高、成桩顶标高、孔口标高中的最小值与孔底标高之差。
7、计算长度2= Q4+P4;即入土长与入持力层长度之和。
8、结算长度= MIN(M4,O4,R4,S4);即有效桩长、计算长度1、计算长度2中的最小值。
公式中充满比较。
9、工程桩主筋= (4*12+8*(T4-12-0.05)+8*35*0.014)*0.006165*14^2;注意点:桩端注浆管代替纵筋;钢筋根数要比大样图上的减少2根;10-2=8;6-2=4;10、锚桩主筋= (17*(T114-0.05)+17*35*0.025)*0.006165*25^2;一般注浆管不代替纵筋。
11、非注浆灌桩主筋= (8*(T214-0.05)+8*35*0.014)*0.006165*14^2;长度一般为12m;箍筋= ((4-0.1)/0.1*SQRT(0.1^2+3.14^2*((N4-100-8)/1000)^2)+(T4-4-0.5)/0.2* SQRT(0.2^2+3.14^2*((N4-100-8)/1000)^2))*0.006165*8^2+(INT((T4-0. 5-0.1)/2)*3.14*(N4-100-8*2-14*2-14)/1000)*0.006165*14^2;需要注意的是:扣除0.5m的原因是:螺旋钢筋一般不到底部,距孔底距离一般为20-50cm;13、空桩高度= MIN(I6-(H6-E6),K6-(H6-32.9),K6-G6-1);台账成孔深度与有效桩长之差、孔口标高与桩顶标高之差、孔口标高-设计桩顶标高-1三者取最小值。
建筑桩基工作总结范文(3篇)

第1篇一、前言时光荏苒,转眼间一年又过去了。
在过去的一年里,我作为建筑桩基施工团队的一员,参与了多个项目的桩基施工工作。
现将我在桩基施工过程中的工作总结如下,以期为今后的工作提供借鉴和改进。
二、工程概况在过去的一年中,我参与的桩基工程主要包括以下项目:1. XX住宅小区:该项目位于XX市,总建筑面积约15万平方米,共12栋住宅楼。
桩基础采用预应力管桩,桩径为600mm,桩长为18m。
2. XX商业综合体:该项目位于XX市,总建筑面积约10万平方米,包括商业、办公、酒店等多种业态。
桩基础采用预应力管桩,桩径为800mm,桩长为20m。
3. XX市政道路:该项目位于XX市,道路全长约3公里,宽度为60米。
桩基础采用预应力管桩,桩径为800mm,桩长为18m。
三、工作内容及成果1. 桩基设计及施工方案的编制在项目启动阶段,我积极参与了桩基设计及施工方案的编制工作。
根据地质勘察报告,结合项目特点,制定了合理的桩基设计方案和施工方案。
在方案编制过程中,我严格遵循国家相关规范和标准,确保方案的可行性和安全性。
2. 桩基施工过程的监控与管理在桩基施工过程中,我负责对施工过程进行全程监控和管理。
主要包括以下工作:(1)对施工人员进行技术交底,确保施工人员熟悉施工工艺和质量要求。
(2)对桩基施工设备进行检查和维护,确保设备正常运行。
(3)对桩基施工过程进行现场监督,确保施工质量符合设计要求。
(4)对桩基施工过程中的问题进行分析和解决,确保施工进度和质量。
(5)对桩基施工数据进行记录和分析,为后续施工提供依据。
3. 桩基施工质量的控制在桩基施工过程中,我高度重视质量控制的各个环节,确保桩基施工质量符合设计要求。
具体措施如下:(1)对桩基材料进行严格检验,确保材料质量合格。
(2)对桩基施工过程中的各项数据进行实时监测,确保施工质量符合要求。
(3)对桩基施工过程中的问题进行及时处理,防止质量问题扩大。
(4)对已完成的桩基进行质量检测,确保桩基质量合格。
工程桩基年度总结(3篇)

第1篇2022年,我国桩基工程取得了显著的进展,各类桩基施工技术不断革新,施工质量稳步提升。
在过去的一年里,我司在桩基工程领域也取得了丰硕的成果。
现将2022年度工程桩基工作总结如下:一、工作回顾1. 技术创新2022年,我司在桩基工程领域积极开展技术创新,引进了新型桩基施工设备和技术,如旋挖钻机、大直径钻孔灌注桩、高压旋喷桩等。
这些新技术的应用,有效提高了桩基施工效率和质量。
2. 项目管理在项目管理方面,我司严格执行国家相关规范和标准,确保工程安全、质量、进度和成本控制。
针对不同工程特点,制定科学合理的施工方案,确保项目顺利实施。
3. 人才培养为提高员工综合素质,我司加大了对人才培养的投入。
通过内部培训、外部交流等方式,提升员工的专业技能和团队协作能力。
4. 安全生产安全生产始终是我司工作的重中之重。
2022年,我司严格执行安全生产责任制,加强现场安全管理,确保了全年安全生产无事故。
二、主要成果1. 项目完成情况2022年,我司共承接了20个桩基工程项目,累计完成桩基工程量约10万米。
其中,重点工程有XX市XX区住宅项目、XX市XX区市政道路项目等。
2. 质量控制在质量控制方面,我司严格按照国家相关规范和标准进行施工,确保了工程质量。
全年共获得省级优质工程奖项2项,市级优质工程奖项5项。
3. 技术创新与应用2022年,我司在桩基工程领域成功应用了多项新技术,如旋挖钻机、大直径钻孔灌注桩等。
这些新技术的应用,提高了施工效率,降低了施工成本。
三、存在问题及改进措施1. 存在问题(1)部分工程进度滞后,影响了整体施工进度。
(2)施工现场管理有待加强,存在安全隐患。
(3)部分员工技术水平有待提高。
2. 改进措施(1)加强项目进度管理,优化施工方案,确保工程按期完成。
(2)强化现场安全管理,加大安全培训力度,提高员工安全意识。
(3)加大人才培养力度,提高员工综合素质,提升整体技术水平。
四、展望2023年,我司将继续加大技术创新力度,提高项目管理水平,努力提升工程质量和安全生产水平。
桩基单位年度总结范文(3篇)

第1篇一、前言时光荏苒,岁月如梭。
在过去的一年里,我国桩基行业在政府政策的引导和支持下,取得了显著的成果。
在此,我们对过去一年的工作进行总结,梳理经验,展望未来,以期在新的一年里再创佳绩。
二、一年来主要工作回顾1. 项目管理(1)优化项目管理流程,提高项目执行效率。
本年度,我单位对项目管理流程进行了全面梳理,精简审批环节,提高决策效率,确保项目顺利推进。
(2)加强项目质量监控,确保工程质量。
针对项目施工过程中可能出现的问题,我们制定了严格的质保措施,从原材料采购、施工过程到验收阶段,全面把控工程质量。
(3)强化项目成本控制,提高经济效益。
通过优化施工方案、合理调配资源、加强成本核算等措施,有效降低了项目成本,提高了经济效益。
2. 技术创新(1)加大技术研发投入,提升企业核心竞争力。
本年度,我单位投入大量资金用于技术研发,成功研发了多项新技术、新产品,为企业发展奠定了坚实基础。
(2)积极开展技术交流与合作,引进先进技术。
通过参加国内外行业展会、与知名企业合作等方式,引进了多项先进技术,提升了企业技术水平。
(3)加强人才队伍建设,提高技术人才素质。
我单位注重人才培养,选拔优秀人才参加各类技术培训,提高员工的技术水平,为企业发展提供有力保障。
3. 市场拓展(1)积极开拓市场,提高市场份额。
本年度,我单位充分发挥自身优势,积极参与市场竞争,成功中标多个大型项目,市场份额持续增长。
(2)加强品牌建设,提升企业知名度。
通过参加各类行业活动、发布企业新闻等方式,提高企业知名度,树立良好的企业形象。
(3)拓展海外市场,寻求国际合作。
我单位积极响应国家“一带一路”倡议,积极参与海外项目,寻求国际合作,为企业发展开辟新天地。
4. 企业文化建设(1)加强企业文化建设,增强企业凝聚力。
本年度,我单位积极开展企业文化建设活动,增强员工归属感,提高企业凝聚力。
(2)注重员工福利待遇,提升员工满意度。
我单位关注员工福利,提高员工待遇,增强员工幸福感。
桩基工程年度总结报告(3篇)

第1篇一、前言桩基工程是建筑项目的重要组成部分,直接关系到建筑物的稳定性和安全性。
在过去的一年里,我司承接了多个桩基工程项目,现将桩基工程年度总结如下:一、工程概况1. 工程项目:本年度我司共承接了XX个桩基工程项目,涉及住宅、商业、工业等多个领域。
2. 工程规模:共计完成桩基工程约XX根,总长度约XX公里。
3. 工程地点:分布在我国多个省份和地区。
二、工程实施情况1. 施工组织与管理(1)严格按照国家相关法律法规和行业标准,建立健全施工组织机构,明确各岗位职责。
(2)加强施工现场管理,确保施工安全、质量、进度、成本等方面的控制。
(3)加强团队建设,提高员工业务素质,提升施工效率。
2. 施工技术(1)采用先进的桩基施工技术,如旋挖钻机成孔、静压桩施工、旋挖钻机灌注桩等。
(2)根据工程地质条件,合理选择桩型,确保桩基承载力和稳定性。
(3)严格控制施工质量,确保桩基工程满足设计要求。
3. 施工进度(1)按照工程合同要求,合理安排施工进度,确保项目按期完工。
(2)加强施工现场协调,确保各工序顺利进行。
(3)针对施工过程中出现的问题,及时调整施工方案,确保工程进度不受影响。
三、工程成果1. 工程质量:本年度承接的桩基工程项目,均一次性通过验收,工程质量达到设计要求。
2. 工程安全:严格遵守安全生产法规,无安全事故发生。
3. 工程成本:通过优化施工方案、加强成本控制,确保工程成本在预算范围内。
四、经验与不足1. 经验(1)加强施工组织与管理,提高施工效率。
(2)根据工程地质条件,合理选择桩型,确保桩基承载力和稳定性。
(3)注重技术创新,提高施工质量。
2. 不足(1)部分工程地质条件复杂,施工难度较大,需要进一步提高施工技术水平。
(2)施工现场管理仍有待加强,个别环节存在安全隐患。
五、改进措施1. 加强施工技术培训,提高员工业务素质。
2. 优化施工方案,针对复杂地质条件,提高施工效率。
3. 严格安全生产管理,消除安全隐患。
桩基年度总结报告(3篇)

第1篇一、前言随着我国基础设施建设的大力推进,桩基工程作为地基基础工程的重要组成部分,其质量直接关系到整个建筑物的安全与稳定。
在过去的一年里,我司在桩基工程领域取得了显著的成果,现将年度工作总结如下:一、工作回顾1. 项目管理(1)严格按照国家相关法律法规和行业规范进行项目管理,确保项目合规、合法、有序进行。
(2)建立健全项目管理制度,加强项目团队建设,提高团队执行力。
(3)加强与业主、监理、设计等单位的沟通协调,确保项目顺利进行。
2. 施工技术(1)采用先进的桩基施工技术,提高施工效率和质量。
(2)针对不同地质条件,优化施工方案,确保桩基施工安全可靠。
(3)加强对施工过程的监控,确保每道工序符合规范要求。
3. 质量控制(1)严格执行国家及行业标准,确保桩基工程质量。
(2)建立健全质量管理体系,加强质量监控,确保桩基施工质量。
(3)对施工过程中发现的质量问题及时整改,避免质量事故发生。
4. 安全生产(1)加强安全生产管理,严格执行安全生产责任制。
(2)定期开展安全生产教育培训,提高员工安全意识。
(3)加强施工现场安全管理,确保施工安全。
二、工作亮点1. 技术创新(1)成功研发了一种新型桩基施工工艺,提高了施工效率和质量。
(2)针对复杂地质条件,制定了针对性的施工方案,确保桩基施工安全可靠。
2. 项目成果(1)完成多个大型桩基工程,为我国基础设施建设做出了贡献。
(2)项目质量、安全、进度均达到预期目标,得到了业主和监理单位的一致好评。
三、存在问题及改进措施1. 存在问题(1)部分员工技术水平有待提高。
(2)部分项目施工过程中存在安全隐患。
2. 改进措施(1)加强员工培训,提高员工技术水平。
(2)严格执行安全生产规章制度,加强施工现场安全管理。
(3)加强与业主、监理、设计等单位的沟通,确保项目顺利进行。
四、展望在新的一年里,我司将继续秉持“质量第一、安全第一”的原则,不断提升桩基工程施工水平,为我国基础设施建设贡献更多力量。
2024年钻孔桩基总结报告五

2024年钻孔桩基总结报告五引言:本报告总结了2024年钻孔桩基工程的情况,并对项目的进展和成果进行了评估和分析。
本次报告主要包括项目概况、工程进展、质量管理、安全措施、技术创新以及存在的问题与解决办法等方面。
通过对这些内容的分析,我们可以得出以下的结论和建议,以期对未来的类似项目提供一些建设性的参考。
一、项目概况:本项目是为了满足城市建设需求,对一座高层建筑的地基进行加固而实施的一项钻孔桩基工程。
项目总投资额为XX万元,工期为XX个月。
本项目涉及的钻孔桩总数为X根,桩深平均为XX 米,深钻桩XX根,浅钻桩XX根。
二、工程进展:在2024年,本项目已经完成了X%的工程量,工程进展相较计划进度稍快。
钻孔桩的施工工艺流程已经得到了进一步的优化和改善,从而提高了施工效率。
同时,我们也在施工中遇到了一些困难,例如遇到了复杂地质情况,导致钻孔深度和进度受到了一定影响。
针对这些问题,我们及时采取了应对措施,保证了工期的顺利进行。
三、质量管理:在2024年的钻孔桩基工程中,我们高度重视了质量管理工作。
我们制定了严格的质量控制规范和流程,并且在施工中进行了全程监控和检测。
通过采用先进的检测设备和技术手段,确保了钻孔桩的质量符合设计要求,并且具有良好的承载能力和稳定性。
值得一提的是,我们还引入了信息化管理平台,对钻孔桩工程的数据进行了统一管理和分析,提高了质量管理的效率和准确性。
四、安全措施:在2024年的钻孔桩基工程中,我们高度重视了安全生产工作。
我们严格遵守了相关的安全管理制度和操作规程,加强了施工现场的安全监控和培训。
通过对施工现场进行安全巡查和隐患排查,有效预防了事故的发生,并且及时处理和报告了一些潜在的安全风险。
同时,我们也加强了现场的文明施工管理,确保了工程的安全和有序进行。
五、技术创新:在2024年的钻孔桩基工程中,我们积极推动了一些技术创新工作。
我们借助了先进的机械设备和技术手段,提高了钻孔桩施工的效率和质量。
桩基础结算情况汇报

桩基础结算情况汇报根据工程进度安排,我单位已完成了桩基础结算工作,并就此向各位领导和相关部门进行汇报。
以下是我单位桩基础结算情况的详细报告:一、工程概况。
本次结算工作针对某某工程项目的桩基础进行结算,该项目位于某某地区,总工程量为XXX立方米。
桩基础结算是工程结算的重要组成部分,直接关系到工程质量和工程款的支付,因此本次结算工作显得尤为重要。
二、工程进度。
桩基础施工于XX年XX月XX日开始,历时XX个月,共完成了XX根桩的施工,桩的种类包括XXX,XXX等。
在施工过程中,我们严格按照施工图纸和技术要求进行操作,保证了桩基础施工的质量和安全。
三、结算依据。
本次桩基础结算依据包括施工合同、工程量清单、竣工图纸以及相关技术规范等文件,具体结算项目包括桩基础的开挖、钢筋笼的制作安装、混凝土浇筑等工作内容。
四、结算内容。
1. 桩基础开挖。
桩基础开挖工作按照设计要求进行,开挖深度、直径等均符合设计要求,未发现任何质量问题。
2. 钢筋笼制作安装。
钢筋笼制作工艺严格按照相关标准进行,钢筋笼的焊接牢固,符合设计要求。
安装过程中,严格按照设计要求进行操作,未发现任何安装质量问题。
3. 混凝土浇筑。
桩基础混凝土浇筑过程中,我们采用了XXX技术,确保混凝土的坍落度和强度符合设计要求,浇筑质量良好。
五、结算结果。
经过认真核对和计算,本次桩基础结算结果如下:1. 桩基础开挖工程结算数量为XXX立方米,结算金额为XXX元;2. 钢筋笼制作安装工程结算数量为XXX根,结算金额为XXX元;3. 混凝土浇筑工程结算数量为XXX立方米,结算金额为XXX元。
六、存在问题及改进措施。
在桩基础结算过程中,我们发现了一些问题,主要包括XXX。
针对这些问题,我们已经制定了相应的改进措施,并将在今后的工程施工中加以落实,确保工程质量和安全。
七、结论。
通过本次桩基础结算工作,我们认真总结了桩基础施工过程中的经验和教训,为今后类似工程提供了宝贵的参考。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桩基结算总结
一、桩基结算资料整理:按制度要求
二、桩基结算数据的核对:竣工图、监理台账、施工记录、隐蔽验收记录。
1、桩基类型:工程桩、试桩、锚桩、非灌注桩
2、桩号:需要注意的是顺序一定要和监理台账中的一样。
制度要求:各类桩基础、勘察钻探等工程的计算稿中构件的计算顺序须与结算资料的排列顺序一致。
3、竣工图:桩顶标高、控制长度、桩基类型、桩径、
4、监理台账:桩号、入岩标高、终孔标高、成桩顶标高、台账成孔深度、桩径;注意绝对标高和相对标高的换算。
5、施工记录:孔底标高、孔口标高;注意与监理台账对比,以有利于我方的数据结算。
隐蔽验收记录:锚桩。
三、公式的设置:
1、入持力层控制长度:图纸要求;
2、总长控制长度:图纸要求;
3、有效桩长= IF(F4<H4,F4,H4)-E4;即为桩顶设计标高和成桩顶标高中的最小值与桩底标高之差。
有无成桩顶标高小于桩顶设计标高的情况存在呢?
4、入持力层深度= =D4-32.9-J4;即入岩标高与终孔标高之差。
5、入土长=MIN(G4,K4,H4-32.9)-(D4-32.9);即为桩顶设计标高、成桩顶标高、孔口标高中的最小值与入岩标高之差。
6、计算长度1= MIN(G4,K4,H4-32.9)-J4即为桩顶设计标高、成桩顶标高、孔口标高中的最小值与孔底标高之差。
7、计算长度2= Q4+P4;即入土长与入持力层长度之和。
8、结算长度= MIN(M4,O4,R4,S4);即有效桩长、计算长度1、计算长度2中的最小值。
公式中充满比较。
9、工程桩主筋= (4*12+8*(T4-12-0.05)+8*35*0.014)*0.006165*14^2;注意点:桩端注浆管代替纵筋;钢筋根数要比大样图上的减少2根;10-2=8;6-2=4;
10、锚桩主筋= (17*(T114-0.05)+17*35*0.025)*0.006165*25^2;一般
注浆管不代替纵筋。
11、非注浆灌桩主筋= (8*(T214-0.05)+8*35*0.014)*0.006165*14^2;长度一般为12m;箍筋= ((4-0.1)/0.1*SQRT(0.1^2+3.14^2*((N4-100-8)/1000)^2)+(T4-4-0.5)/0.2* SQRT(0.2^2+3.14^2*((N4-100-8)/1000)^2))*0.006165*8^2+(INT((T4-0. 5-0.1)/2)*3.14*(N4-100-8*2-14*2-14)/1000)*0.006165*14^2;需要注意的是:扣除0.5m的原因是:螺旋钢筋一般不到底部,距孔底距离一般为20-50cm;
13、空桩高度= MIN(I6-(H6-E6),K6-(H6-32.9),K6-G6-1);台账成孔深度与有效桩长之差、孔口标高与桩顶标高之差、孔口标高-设计桩顶标高-1三者取最小值。
四、桩基检测
1、核对桩基检测报告检测桩号与竣工图中的是否一致。
2、不合格桩基:1)补强;扣检测费用;补强费用不增加;2)无需补强,扣检测费用,桩基工程量不计取;3)采取措施,扣检测费用,涉及转扣。
五、设计变更调价:要有书面版调价申请;
六、材料价格上涨:依据合同、工程造价信息。
一般不调增,主要注意是否需调减。
