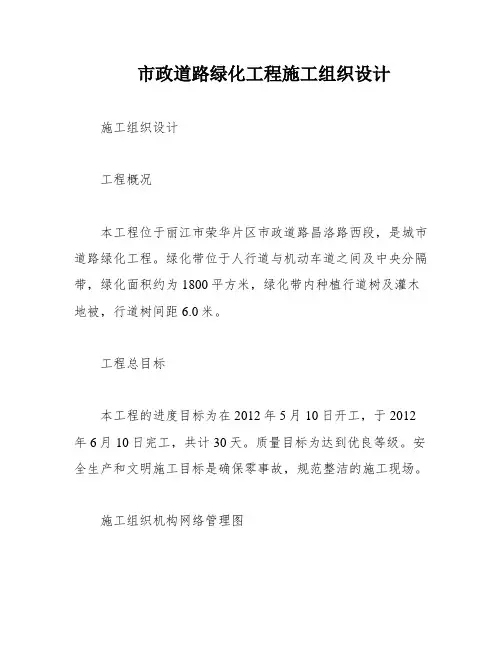

市政道路绿化工程施工组织设计施工组织设计工程概况本工程位于丽江市荣华片区市政道路昌洛路西段,是城市道路绿化工程。

绿化带位于人行道与机动车道之间及中央分隔带,绿化面积约为1800平方米,绿化带内种植行道树及灌木地被,行道树间距6.0米。

工程总目标本工程的进度目标为在2012年5月10日开工,于2012年6月10日完工,共计30天。

质量目标为达到优良等级。

安全生产和文明施工目标是确保零事故,规范整洁的施工现场。

施工组织机构网络管理图施工组织机构包括人员调配、材料调运、技术指导、物种采购、机械调配、物质调配、经费开支、后勤管理、工程管理部、材料采供部、管养部、财务部、后勤部等。

其中,技术总负责(总工程师)、项目经理、场地处理组、苗木种植组、管养组、护栏建立组、浇水施肥防治病虫害物质管理等部门。

绿化施工技术方案绿化种植施工程序包括场地平整碎土、乔木栽植、灌木栽植、地被栽植、整理修补、养护。

表1列出了植物生长的最小土层厚度标准。

种植植物的废土,并按设计要求回填种植土(红土)。

土质改良方面,若土壤碱性过大,可用过磷酸钙剂均匀撒施土表,用量为120kg/亩,以中和土壤碱性并增加上层肥力。

为快速有效改变土壤酸碱度,可隔2天后重复,反复2-3次,另每亩加施30m3发酵过的醋渣,以利苗木今后的良好生长。

4) 种植或养护所用的水必须符合《农田灌溉水质标准》(GB5084-1992)的要求,不能含有对植物生长有害的物质,如油、酸、碱、盐等。

5) 我们将优先使用经过沤制的农家肥和腐植土作为肥料,混合肥料由10%的有机肥、20%的化肥、70%的表土均匀拌和而成。

在使用肥料之前,将请监理工程师实地查验,只有合格的才能使用。

6) 关于苗木与栽植,我们将在种植前5天向监理工程师提供植物供应来源的全部资料,并符合现行关于植物病害及昆虫传染检疫的法规,我们将送交监理工程师必要的全部检疫证明。

在运输过程中,植物必须保持根系潮湿、防冻、防止过热。

市政施工组织设计绿化项目的施工管理方案

市政施工组织设计绿化项目的施工管理方案

市政施工组织设计绿化项目的施工管理方案随着城市建设的不断发展,绿化项目在城市规划中扮演着越来越重要的角色。

市政施工组织设计绿化项目的施工管理方案,对于保障项目顺利进行、提高施工效率和质量具有重要意义。

本文将就市政绿化项目施工管理方案进行详细阐述。

一、项目概述市政绿化项目致力于提升城市生态环境,增加绿化面积,改善市容市貌。

本项目旨在对城市道路、广场、公园等区域进行绿化。

1.1 目标:- 提高城市绿化覆盖率;- 改善生态环境,促进生态平衡;- 增加市民休闲活动场所。

1.2 范围:- 道路绿化:对市区主干道和次干道进行绿化美化;- 广场绿化:对市区广场进行绿化改造;- 公园绿化:对市区公园进行绿化建设。

二、施工管理方案2.1 项目组织架构本项目将设立项目部,由一个项目经理负责项目整体管理,并设置施工工程师、质量工程师、安全工程师等专业技术人员,合理配置施工人员。

2.2 施工流程- 前期准备:搜集地形地貌资料,制定绿化方案,申请相关审批;- 施工准备:购买施工设备、材料,组织人员;- 施工过程:按照绿化方案,进行土地整理、种植植物、建设绿色景观设施;- 施工验收:对绿化工程进行验收,确保达到设计要求。

2.3 施工质量控制为确保绿化工程质量,需要进行以下方面的控制:- 对土地进行合理整理,确保植物生长良好;- 选择适宜的植物种类,确保植物在当地气候条件下生长;- 加强绿化设施的建设管理,确保设施安全可靠;- 严格按照设计方案进行施工,确保工程质量符合设计要求。

2.4 安全管理措施- 建立施工现场安全制度,落实安全责任;- 定期开展安全培训,提高工人安全意识;- 配备必要的安全防护设备,确保施工现场安全;- 加强施工现场巡查,发现并及时处理安全隐患。

2.5 施工进度控制- 制定详细的施工计划,明确每个施工阶段的时间节点;- 加强施工人员的组织协调,确保施工进度;- 定期检查施工进度,及时调整计划,确保项目按时完成。

市政道路、绿化及附属工程项目技术标(施工组织设计)

市政道路、绿化及附属工程项目技术标(施工组织设计)

市政道路、绿化及附属工程项目技术标(施工组织设计)施工组织设计一、施工组织设计包含内容:1、施工方案及技术措施2、质量保证措施和创优计划3、施工总进度计划及保证措施4、施工安全措施计划5、文明施工措施计划6、施工场地治安保卫管理计划7、施工环保措施计划8、冬季和雨季施工方案9、施工现场总平面布置10、成品保护和工程保修工作的管理措施和承诺附表一本工程的主要施工设备表附表二本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图第一章施工方案及技术措施第一节施工准备工作工程项目施工准备分为技术组织措施、劳动力组织准备、物资准备、主要施工设备准备、施工现场准备和施工场外协调。

一)、技术组织措施:根据本工程的特点,为了按期优质、高效、安全地完成本项目的施工,达到业主满意,对技术及技术准备工作做如下安排:①组织保证、制度落实选派有同类工程施工经验、组织管理能力强、技术过硬的工程管理、工程技术人员组成项目管理班子,同时公司工程管理科定期到工地进行检查,协助项目部做好技术攻关及技术管理工作,选派技术过硬、作风好的施工队伍进场施工。

②做好技术交底工作技术交底的目的是使施工管理和作业人员了解掌握施工方案、工艺要求、工程内容、技术标准、施工程序、质量标准、工期要求、安全措施等,做到心中有数,施工有据。

③做好施工测量工作工程现场控制桩,由项目部技术部门负责接收使用、保管,交接桩双方要逐一现场查看,点交桩橛,双方应在交接记录上详细注明控制桩的当前情况及存在问题的处理意见,并进行签认。

交接后,由技术负责人组织技术力量对桩位进行复测,复测精度须符合有关规定,如误差超过允许值范围,及时与业主联系落实。

二)、劳动力准备为了顺利完成该项施工任务,我公司设立现场施工项目部,协调各个部门的工作。

本项目的施工队伍均由本公司具有丰富技术、绿化种植、苗木施工等经验的职工带班。

依工程要求,成立各施工班组。

市政道路园林景观工程施工方案

市政道路园林景观工程施工方案

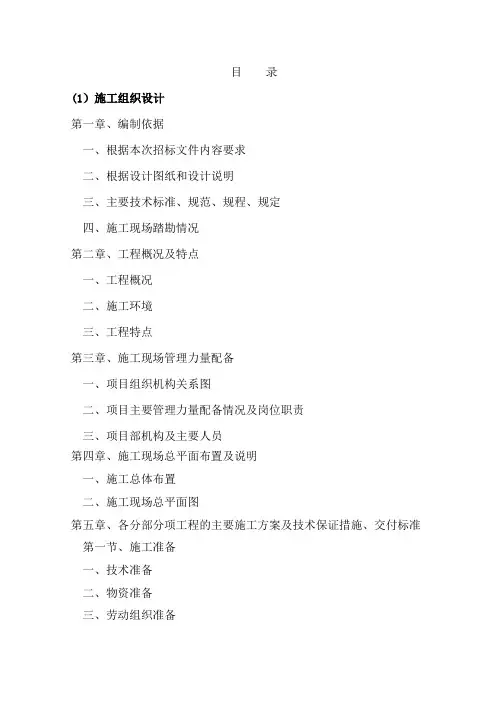

目录(1)施工组织设计第一章、编制依据一、根据本次招标文件内容要求二、根据设计图纸和设计说明三、主要技术标准、规范、规程、规定四、施工现场踏勘情况第二章、工程概况及特点一、工程概况二、施工环境三、工程特点第三章、施工现场管理力量配备一、项目组织机构关系图二、项目主要管理力量配备情况及岗位职责三、项目部机构及主要人员第四章、施工现场总平面布置及说明一、施工总体布置二、施工现场总平面图第五章、各分部分项工程的主要施工方案及技术保证措施、交付标准第一节、施工准备一、技术准备二、物资准备三、劳动组织准备四、施工现场准备五、施工场外协调六、周转材料的配备保证第二节、硬质景观施工方案及技术保证措施、交付标准一、土方工程第三节、软质景观施工方案及技术保证措施、交付标准一、施工技术措施二、确保良好保养管理的组织措施和技术措施三、养护管理的规范及标准四、对养护管理人员的组织安排五、养护管理的作业机构六、草坪的养护管理七、绿地苗木的应急补救措施八、大型乔木种植施工技术措施九、软质景观交付标准第四节、项目重难点分析及采取措施一、植物种植中采取的各项措施和方法二、场内管网保护措施及方法三、对已完成道路路面及路沿石的保护、人行道铺装成品保护措施第五节、后期园林绿化养护管理Ⅰ、植物养护管理标准Ⅱ、草坪养护管理标准第六节、主要材料、大型苗木供应投入计划及到场质量保证措施一、设备、大型苗木及材料进场检验二、主要设备供应计划三、主要自报价材料清单及供应保证措施四、大型苗木供应投入计划及到场质量保证措施第六章、工程工期保证措施及施工进度计划一、工期规划及要求二、施工进度计划图三、工程控制点的保障措施第七章、工程质量目标、质量管理体系及技术组织措施一、质量目标二、质量管理组织机构及主要职责三、质量管理的措施四、质量管理及检验的标准五、质量保证技术措施第八章、安全目标、安全保证体系及技术组织措施一、安全管理目标二、安全管理组织机构及主要职责三、安全管理制度及方法四、安全组织技术措施五、针对施工现场特殊环境的安全控制措施第九章、环境保护管理及文明施工一、环境保护管理二、文明施工的目标、组织机构三、文明施工考核第十章、原材料、半成品、成品保护措施一、原材料、半成品、成品保护的目的二、原材料、半成品、成品保护措施三、结构、主体工程产品的保护措施第十一章、雨季季节性施工措施一、雨季施工措施与管理第十二章、资源配备计划与先进性一、采用新工艺、新技术、新设备、新材料的措施二、降低成本措施、缩短工期、减轻劳动强度、提供功效等措施三、劳动力资源、机具设备、材料充足供应的保障第十三章、与业主、总包、监理及设计单位的配合措施一、与业主单位的配合二、与总包单位的施工配合三、与监理公司的配合四、与设计单位的配合第十四章、竣工交接第十五章、售后服务承诺及保证措施一、售后服务承诺及质量保证措施1、承诺2、用户服务目的3、服务原则4、服务标准二、售后服务的质量保证措施2.1技术人员保证2。

最新版完整市政道路景观绿化工程施工组织设计方案

最新版完整市政道路景观绿化工程施工组织设计方案

市政道路景观绿化工程施工组织设计方案根据本工程实际情况,本方案将其分为景观装饰、景观绿化、景观电气工程及景观给排水工程四大部份,并分别就其施工方案、方法及措施等进行编制。

第一节景观装饰工程一、施工测量(一)定位。

主要场地放线完成后,需经设计人员验线认定后,方可进入下阶段施工。

1、建设单位作施工技术交底、交桩、交线等技术工作。

2、根据建设单位,现场测设各点,桩、线,我公司根据现场的有利地貌,建立测控网络。

3、我们将成立由测量工程师和技术员组成的测量小组,平面施工图设计,专门负责定位、轴线、标高的测设,保证建筑物、景观的几何尺寸正确无误。

(二)、施工测量的控制1.平面轴线控制平面定位:根据甲方提供的放线点布设。

十字交叉的一级控制网。

根据此网建立一级2000MM*2000MM方格网,闭合误差不超过10MM,根据二级控制网与道路等关系定位,再定各分项、分部的细部尺寸。

2.标高控制根据建设单位提供水准点及规划图,引测至现场内做固定水准点,控制场地面层、基层标高,建筑标高、标高在底层相应位置固定、构筑标高+500mm水平线,绕构筑物四周,用水平仪测设水平线标志。

3.细部尺寸定位:在设计要求方格网为2000mm的基础上,针对局部放线较困难和重点部位建立方格网(1000mm×1000mm)实现细部定位,由甲方确认方可施工,以确保施工放线准确无误。

对重点部位的放线定位,应用全站仪放点,并复查各放线桩点。

在施工过程中定时、定期复查,确保万无一失二、土石方工程(一)、施工工艺流程测量放线施工场地清理土石方施工验收(二)、施工场地的清理1、土方开挖前,根据现场条件,将施工区域内的地下、地上障碍物清除和处理完毕。

特别是有关地下管线的具体位置要有详尽的资料。

2、开挖临时截水沟本工程基槽(坑)采用人工开挖的方式进行。

(三)、土石方排水方案首先完成原地面每段标高最低处的挖方,并在该处设排水沟或周围加固的集水坑,以利用排入就近的已形成排水管井。

市政道路绿化工程施工组织设计

市政道路绿化工程施工组织设计

市政道路绿化工程施工组织设计一、工程概况本工程为市政道路绿化工程,位于我国某城市,主要包括道路两侧的绿化带、分车带、行道树等绿化内容的施工。

工程全长约5公里,绿化总面积约为5万平方米。

绿化工程主要包括乔木、灌木、草地的种植以及绿化带的铺装、照明等附属设施的建设。

二、施工组织部署1. 项目经理部:负责整个项目的组织、协调和管理,对项目的进度、质量、安全、成本等方面进行全面控制。

2. 技术部:负责编制施工方案、技术交底、施工图纸的解读和施工过程中的技术指导。

3. 采购部:负责绿化苗木、材料、设备的采购工作,确保采购材料的质量、价格和供应时间。

4. 施工部:负责现场施工,包括苗木的种植、绿化带的铺装、照明等附属设施的建设。

5. 质量安全部:负责现场的质量安全管理工作,对施工过程进行监督检查,确保工程质量安全。

6. 后勤部:负责施工现场的后勤保障工作,包括住宿、餐饮、交通等。

三、主要施工方法1. 苗木种植:根据设计图纸和施工方案,选择适合的苗木品种,进行种植。

种植前进行土地整理、施肥、浇水等准备工作,确保苗木的生长条件。

2. 绿化带铺装:采用预制混凝土板或天然石材进行绿化带的铺装,确保铺装的平整度和美观度。

3. 照明设施建设:根据设计要求,安装绿化带照明设备,包括灯具、电缆等,确保照明的效果和安全性。

4. 绿化浇水设施建设:安装绿化浇水管道和喷头,确保绿化植物的水分供应。

四、工期保证措施1. 制定合理的施工计划,明确施工进度和节点,确保工程按时完成。

2. 优化施工流程,提高施工效率,减少施工过程中的停工、窝工现象。

3. 加强施工现场的管理和协调,确保各个施工环节的顺利进行。

4. 及时解决施工过程中出现的问题,确保工程进度不受影响。

五、质量保证措施1. 严格把控苗木质量,选择符合设计要求的苗木品种和规格。

2. 加强施工现场的质量检查,确保施工质量符合设计和规范要求。

3. 定期对施工人员进行技术培训和质量教育,提高施工质量意识。

市政道路绿化工程施工方案

市政道路绿化工程施工方案

市政道路绿化工程施工方案1. 引言市政道路绿化工程是城市建设中重要的一环,它能够提升城市环境质量,改善空气品质,增加居民休闲娱乐和活动的场所。

本文档旨在提供一份市政道路绿化工程施工方案,以指导相关人员顺利完成该项目。

2. 施工目标本工程旨在实现以下目标:•通过绿化工程改善市区内道路的环境质量;•提供舒适的交通环境,促进市民出行和居住;•增加绿地面积,改善城市生态环境;•提高整体景观美观度,提升城市形象。

3. 施工范围本次施工涵盖市区内主要道路的绿化工程,包括以下方面:•护坡和护岸的修建;•绿道和人行道的建设;•花坛和草坪的打造;•树木的种植和养护;•灯光等辅助设施的安装。

4. 施工流程本工程将按照以下步骤进行施工:4.1 现场准备在施工前,需要对道路环境进行勘察和测量,了解地形和土壤条件,确保施工的可行性。

同时,还需要制定详细的施工计划和安全措施,确保施工进程有序进行。

4.2 护坡和护岸的修建根据施工计划和设计要求,对需要修建护坡和护岸的地方进行施工。

施工过程中需要注意土壤的选择和加固,以确保护坡和护岸的稳定性。

4.3 绿道和人行道的建设根据设计要求,施工绿道和人行道,并进行相应的沥青或水泥铺设工作。

施工过程中要注意道路的平整度和防滑性,确保行人能够安全通行。

4.4 花坛和草坪的打造根据设计方案,在适当的位置设置花坛和草坪。

施工过程中需要选择适合当地气候和土壤条件的植物,进行种植和养护工作,确保花坛和草坪的美观度和健康状态。

4.5 树木的种植和养护根据设计要求,在道路两侧进行树木的种植。

施工需选择适宜的树种,进行合理的栽植和养护措施,以促进树木的健康生长,并确保路面安全性。

4.6 辅助设施的安装根据设计要求,安装照明灯、道路标牌等辅助设施,提高道路的亮度和安全性。

施工过程中需确保设施的合理布局和稳固性。

5. 施工质量控制为确保施工质量,需要进行以下控制措施:•施工前后进行勘察和测量,确保施工的准确性;•选择优质材料,确保施工品质;•严格按照设计方案施工,确保施工的一致性;•施工过程中进行质量检查和验收,确保施工质量符合要求。

经典版市政景观绿化工程施工组织设计方案

经典版市政景观绿化工程施工组织设计方案

最新完整版市政景观绿化工程施工组织设计方案目录第一章编制依据 (5)第二章工程概况 (7)第三章施工组织机构和部门职能介绍 (9)第四章施工部署 (13)第一节、施工准备工作 (13)第二节、施工保证措施 (18)第五章施工人、机、材料计划与配置 (20)第一节、主要机械设备投入计划 (20)第二节、劳动力配置计划 (24)第三节、主要材料采购计划 (26)第六章园林绿化施工方案 (31)第一节、工程测量施工方案 (31)第二节、苗木种植工程施工方案 (35)第三节、灌木、色带花卉栽植施工方案 (50)第四节、草坪铺设施工方案 (55)第七章景观铺装与灯光施工方案 (60)第一节、园路与石材铺装施工方案 (60)第二节、电缆敷设与灯光工程 (65)第三节、休憩广场花架施工方案 (69)第八章网球场施工方案 (72)第一节、网球场总体工艺流程 (72)第二节、球场沥青混凝土施工方案 (73)第三节、球场PU垫压面层施工方案 (77)第九章围墙门卫室与小品工程施工方案 (81)第一节、门卫打桩方案 (81)第二节、砌筑工程施工方案 (84)第三节、模板工程施工方案 (86)第四节、钢筋工程施工方案 (88)第五节、混凝土工程施工方案 (90)第六节、装修工程施工方案 (95)第十章季节性施工与灾后重建技术措施 (102)第一节、高温季节施工养护措施 (102)第二节、防台风及灾后重建措施 (106)第三节、园林苗木病虫害防治措施 (110)第十一章工期、质量、安全保证措施 (112)第一节、工期保证措施 (112)第二节、质量管理保证措施 (116)第三节、安全保证措施 (120)第十二章文明施工与环境保护措施 (125)第一节、文明施工措施 (125)第二节、环境保护措施 (129)附表;施工进度表第一章编制依据1、《综合办公楼项目市政绿化工程》承包合同;2、综合办公楼项目市政绿化工程施工图纸;3、《建筑施工组织设计规范》(GB/T50502-2009);4、《城市绿化工程施工及验收规范》(中华人民共和国行业标准CJJ/T82-99);5、《工程测量规范》GB50026-2008;6、《城镇道路工程施工与质量验收规范》CJJ1-2008;7、《钢结构施工及验收规范》GB50205-2002;8、《钢结构防火涂料应用技术规范》CECS 24;9、《施工现场临时用电安全技术规范》JGJ46-2005;10《建筑施工高处作业安全技术规范》JGJ80-91;11、《建筑机械使用安全技术规范》JGJ33-2001;12、《混凝土质量控制标准》GB50164-92;13、《普通混凝土用砂、石质量标准及检验方法》JGJ52-2006;14、《普通混凝土用碎石和卵石质量标准及检验方法》JGJ53-92;15、《混凝土结构工程施工及验收规范》GB50204-2002;16、《砌体工程施工及验收规范》GB50203-2002;17、《钢结构焊接及验收规程》JGJ81-2003;18、其他现行使用的标准规程与规范等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

丽江市荣华片区市政道路昌洛路西段绿化工程施工组织设计个旧市建筑安装公司路桥分公司2012年4月10日目录1、工程概况2、工程总目标3、施工组织机构网络管理图4、绿化施工技术方案5、工期进度计划和劳动力安排6、工程质量及采取的相应措施7、安全文明施工管理措施8、其它技术及经济措施9、协调管理措施10、苗木的种植后(养护)的管理施工组织设计1、工程概况本工程位于丽江市荣华片区市政道路昌洛路西段,为城市道路绿化。

绿化带在人行道与机动车道之间及中央分隔带,绿化面积约1800m2,绿化带内种植行道树及灌木地被,行道树间距6.0米。

2、工程总目标①工程进度目标:本工程拟在二0一二年五月十日开工,于二O一二年六月十日完工,日历工期为三十日历天。

②质量目标:本工程质量等级达到优良。

③安全生产和文明施工目标:本工程安全目标为零事故,确保做到安全生产和文明施工。

④施工现场目标:规范整洁3、施工组织机构网络管理图(2)绿化带种植坑的处理:按设计及绿化规范要求对绿化种植坑进行清理,清除不适合种植植物的废土,并按设计要求回填种植土(红土)。

(3)土质改良在土壤回填翻耕平整后,有的放矢地进行改良处理。

如土壤碱性过大,用过磷酸钙剂均匀撒施土表,用量为120kg/亩,以中和土壤碱性并增加上层肥力,在施肥后及时洒水使之溶解。

为快速有效改变土壤酸碱度,可用上述方法,隔2天后重复,反复2-3次,另每亩加施30m3发酵过的醋渣,以利苗木今后的良好生长。

(4)种植或养护用的水将是无油、酸、碱、盐或其他对植物生长有害的物质,并符合《农田灌溉水质标准》(GB5084-1992)的要求。

(5)肥料将优先选用经过沤制的农家肥和腐植土,混合肥料由10%的有机肥、20%的化肥、70%的表土均匀拌和而成。

上述肥料施用之前将请监理工程师实地查验,合格的才施用。

(6)苗木与栽植的原则方案。

⑴我们将在种植前5天,向监理工程师提供有关植物供应来源的全部资料,监理工程师可随时前来检查。

所有种植物将符合现行关于植物病害及昆虫传染检疫的法规,我们将送交监理工程师必要的全部检疫证明。

⑶在运出植物前,将植物挖出、包扎、打捆,以备运输;任何时候,植物根系应保持潮湿、防冻、防止过热。

落叶树在裸根情况下运输,必须将根部涂上粘土浆,然后包装在稻草袋内。

所有常青树及灌木的根部,均应连同掘出的土球用草袋或草绳包装;运到工地及种植前,这些土球应结实,包扎完好。

⑷植物以单株、成捆运到工地时,将分别系有清楚的标签,标明植物名称、规格、数量或其他详细资料。

⑸当天内种不完的植物,将存放在阴凉潮湿处,以防日晒风吹,或暂进行假植。

⑹裸根树种将包打开,放在沟内,根部暂盖土,并保持湿润。

⑺带有土球及草袋包装的植物,用土、稻草或其他适当材料加以保护,并保护土、稻草等潮湿,以防根系干燥。

⑻我们将按绿化、景观工程布置的图纸标出种植地段、种植位置及品种的轮廓,并进行放样。

⑽种植穴大小,深浅将根据栽植苗木根系,土球直径和土壤情况而定。

种植穴必须垂直下挖,上下底相等,底部水平,规格大小应符合表2要求。

树穴底部必须施好基肥,回填土中应拌有适量的复合肥和有机肥。

⑾在种植时,先在坑底松填约150mm厚的表土。

⑿对裸根植物,将向坑底回填表土,其厚度大于150mm,随即撒布2.5kg(视表土性质而定)有机肥,或30-50g复合化肥。

回填土50-100mm,使根系不接触肥料。

随后将裸根植物放在树坑中央,以自然形态散开根系,截去所有折断或损坏的根系。

在树坑四周回填土并捣固和恰当压紧;当回填到根系一半深度时,将植物稍提起,随即再回填土并压实。

植物四周由土围成与树坑大小相同的浅盆形凹穴以利蓄水,深约150mm。

⒀根部带有土球的植物,将和裸根苗一样进行处理,并将表土及肥料放在穴内。

随即将乔木或灌木垂直栽在坑底放稳,栽种深度应比在苗圃时深25mm。

回填土随即填在植物土球周围并捣实。

土球上部的麻(草)袋应割开并移去,将土球上部的土松开并摊平,然后将其余回填土填下,并做好浅土盆的蓄水池。

⒁在种植后对乔木或灌木浇水,并要浇透,半月之内,再浇透水2-3次。

其后每周一般浇水一次,视气候情况而定,直到植物成活为止。

⒂种植前和种植后,进行修剪,去掉有病的、损坏的或枯萎的、过密的及不平衡细枝和枝叉,以减少水分蒸发,并使树木外形美观。

⒃对胸径10公分以上的常绿乔木或高大落叶乔木,栽植后立即进行绕干、打桩或拉牵扶持,其余植物根据需要设置。

⒄种植前和种植后,都将进行修剪,以保持各植物的自然形态。

修剪工作由有经验的人员,按照正常的园艺惯例进行,将有病的、损坏的枯萎的及不平衡细枝和枝杈去掉。

⒅在对植物生长有防害的种植区,我们将设置标志、或立支柱牵索、设临篱笆等警告、防护措施,以保证植物的成活及正常生长。

⒆种植区内保持整洁,不会堆放杂物或用作临时场地。

(7)乔木栽植方案种植流程图选树→(苗圃苗)→平衡修剪→选择栽植时期→挖掘包装→装运→挖穴、土壤处理→种植→支撑绑扎→浇水→养护⑴选树技术关键:选择树表主干通直,树冠饱满且不偏冠的植株。

解决方法:选择树干通直、树皮颜色新鲜、树冠匀称、根系发达、树势健旺的苗木、选择已切根、移植过的苗木,选择无病虫害、机械损伤的苗木。

⑵平衡修剪技术关键:修剪方法、修剪程度解决办法:采用疏枝修剪法,在保持树木骨架的基础上,适当修去树冠内重叠枝、内膛枝、平行枝、徒长枝、病虫枝等,对主枝适当短截至饱满芽处(约剪短1/3),使地上部分减少水分消耗,协调“供需”平衡,这样既可做到保证成活,又可保证日后形成具有优美骨架的树形,可以疏枝或去部分叶片的办法来减少蒸腾,同时嫩梢、果实必须全部剪去。

⑶选择移植时期技术关键:选择苗木适应的最佳移植时间,以确定成活率。

解决办法:选择阴而无雨,晴而少风的天气进行。

⑷挖掘、包装、运输技术关键:a减少植株水分蒸发。

B采用可靠的挖掘的包装方法,确保泥球不脱落、不松散,挖掘过程中尽量避免须根的损伤,有利于移植株的成活。

解决方法:a植株叶面喷P.V.O叶面蒸腾抑制剂,减少植物水分的消耗,同时不影响植物正常的呼吸和光合作用。

B铲除根部浮土±10cm左右,从切根环状沟外侧稍远处开挖,至垂直深度为80cm处止,然后采用双层网络法对土球进行包扎,如遇土壤干旱,则在挖出的树苗,在非适宜季节栽种时,其土球应比正常情况下大一些;土球越大,根系越完整,栽植越易成功。

如果是裸根的苗木,也要求尽可能带有心土,并且所留的根要长,细根要多。

直径1m以内的土球,可用草绳密集缠绕包扎。

根据包扎方式的不同,土球的草绳包可分为桔子包、井字包、五角包等形式;无论扎成什么形式,反正要扎紧包严,不让土球在搬运过程中松散。

⑸挖穴、土壤处理技术关键:a、树穴深度和宽度。

b、树穴内土壤处理。

解决方法:a、树穴深度比土球深20cm,宽度大约40cm。

b、在树穴内填入约20cm厚的营养土(含有腐熟的有机肥料)保证根系周围养分充足。

⑹种植技术关键:a、确定树冠的朝向。

b、栽植的深度。

c、覆土的质量。

解决方法:a、选择树冠丰满、完美的一面朝向主要观赏方向。

b、栽植深度以土球上表面比地表略高为标准。

c、树身支稳后,拆除包装物,及用疏松的营养土回填并捣实,加一层土捣实一层。

⑺支撑绑扎技术关键:a、必须有可靠的固定措施。

b、种植区为景区组成部分,因此绑扎要美观。

解决方法:a、采用“十”字桩支撑的方法。

b、树干外侧以胶布或麻片保护。

c、统一绑扎高度,达到美观的效果。

⑻养护管理技术关键:a、浇水方法。

b、地面覆盖。

c、钻孔观察,检查泥土水分情况。

d、喷雾防止水分过量蒸发。

解决方法:a、移栽后应立即浇水,不但要浇透根部,还要遍浇叶片和枝条,初时浇水不宜过急,树穴外缘用细土培成“酒酿潭”,浇水水量要足,让水慢慢浸下到种植穴内,并培土封堰。

为了提高成活率,可在所浇灌的水中加入生长素,刺激根生长。

生长素一般采用奈乙酸,先用少量酒精将粉状的奈乙酸溶解,然后掺进清水,配成浓度为200ppm的浇灌液,作为第一次定根水进行浇灌。

b、在根部覆盖一层充分腐熟的肥料土,起冬季保暖作用。

c、选择部分植株,在其土球外侧约50cm处钻观察孔以检查植株根部水分情况,以便调整浇水次数。

d、橡胶片或麻片保护树干并进行叶面喷雾,减少叶面水分蒸发,维持苗木体内水分平衡。

(8)灌木栽植方案在抓好主要乔木这一绿地骨架栽植的同时,搞好灌木种植也是不容忽视的重要环节。

①苗木选择选择优良苗木是保证成活率和绿化景观效果的前提。

选苗的标准应是:树冠完整、不脱脚、根系发达,生长茁壮、枝时茂盛、无病虫害,达到设计规格。

灌木类特别应枝多叶茂,留有修剪余地。

凡不符合基本技术质量标准的苗木一律剔除出来,决不滥竽充数。

②疏枝摘叶灌木必须疏枝摘叶,保持树木养分供需平衡。

③放样定位准确放样是保证种植美观的基础,本工程施工在充分理解设计意图的基础上,以现场乔木的种植位置为坐标,按比例定出种植位置,种植点撒上石灰标志。

④包装、运输苗木包装特别是对于矮小灌木,采用“集装箱”法,用统一规格、大小的纸板箱或木箱包装。

这样既便于装卸、清点,又保证了植株的泥球不松散、损坏,可大大保证苗木质量。

装卸苗和短驳要轻装轻卸,严禁丢苗、拖苗以免损裂泥球和损伤枝条。

苗木在栽植时要修去损伤的枝叶和根系。

⑤种植苗木种植必须编制计划,按计划均衡供苗。

苗木定位后取出土球包装物,然后加土捣实,并及时浇足头水,最后培土至土球被全部盖住。

(9)地被的施工方法①准备好地表面地面无天然表土或天然表土厚度小于图纸规定的厚度时,我们将按规定的要求加铺表土,以形成厚度符合要求的表土层。

平整场地并进行彻底的人工或化学除草。

②栽植方法及用量我们事先将采用机具和栽植方法通知监理工程师。

在栽植的前三天,将场地全面灌透水一次,在地面无积水的情况下,重新拉松表土,栽植地被,并尽量使其均匀,栽好后覆土。

然后加强对场地的喷水次数。

③栽植季节在图纸规定的季节正常栽植、施肥。

(9)绿地种植工艺框图(10(12)养护①乔、灌木的养护1、灌溉:配备足够的机械设备进行浇水,及时灌溉,保持土壤湿润,对一些苗木则经常的叶面喷雾,树木由于人为或机械原因倾斜的则及时扶正及时浇透水,尤其在特殊季节,增加人力、机械加强管理,确保苗木等正常生长。

2、病虫害防治:根据设计各种的生长特性,积极观察虫情、病情、预防为主、防治结合的办法,即在病虫害发生前喷广谱药预防,发生后即时针对性喷药处理,在控制住病虫害的发生、发展、蔓延,确保苗木生长。

3、修剪:根据植物的特性及功能要素,在春、秋季对植物进行修剪,由于人为的,机械损伤以及其他原因引起的部人枝条或植物死亡的,进行适度修剪,产将修剪的枝条和死株清理出施工场地,确保苗木正常生长和一定的观赏效果。

4、施肥:根据植物的生长特性大小,在春秋季利用阴天或有小雨的天气,用氮、磷、钾复合肥与水衡释一定比例进行撒施,撒施结束后再用水普浇一次。
