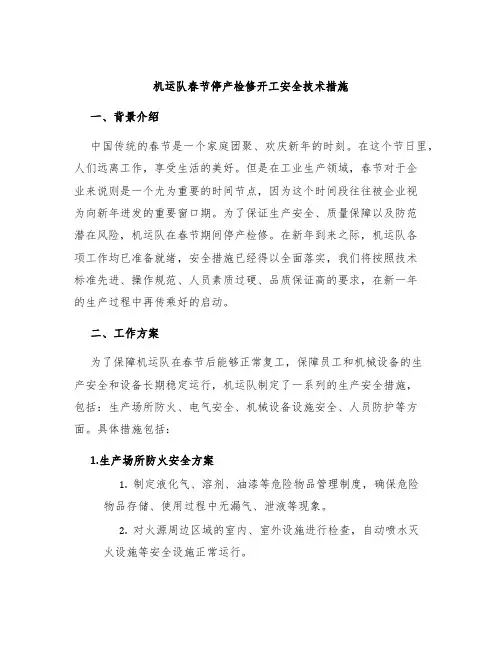

机运队春节停产检修开工安全技术措施正式样本
机运队春节停产检修开工安全技术措施

机运队春节停产检修开工安全技术措施一、背景介绍中国传统的春节是一个家庭团聚、欢庆新年的时刻。
在这个节日里,人们远离工作,享受生活的美好。
但是在工业生产领域,春节对于企业来说则是一个尤为重要的时间节点,因为这个时间段往往被企业视为向新年迸发的重要窗口期。
为了保证生产安全、质量保障以及防范潜在风险,机运队在春节期间停产检修。
在新年到来之际,机运队各项工作均已准备就绪,安全措施已经得以全面落实,我们将按照技术标准先进、操作规范、人员素质过硬、品质保证高的要求,在新一年的生产过程中再传乘好的启动。
二、工作方案为了保障机运队在春节后能够正常复工,保障员工和机械设备的生产安全和设备长期稳定运行,机运队制定了一系列的生产安全措施,包括:生产场所防火、电气安全、机械设备设施安全、人员防护等方面。
具体措施包括:1.生产场所防火安全方案1.制定液化气、溶剂、油漆等危险物品管理制度,确保危险物品存储、使用过程中无漏气、泄液等现象。
2.对火源周边区域的室内、室外设施进行检查,自动喷水灭火设施等安全设施正常运行。
3.对危险废弃品、易燃易爆物等隐患区域进行排查,对问题进行整改。
2.电气安全方案1.对生产线、公共区域、电路接线、电缆及配电线路进行定期检查,保持设备完好。
2.进行教育宣传,确保员工不在电气设备周围使用金属工具或其他危险物。
3.采取全程闭电操作,确保安全操作。
3.机械设备设施安全方案1.检查设备、机器各项安全附件是否齐全、灵敏可靠。
2.对有关的拼装、配送等人员,向其进行机器操作安全教育。
3.对设备、机器进行全面排查防范潜在问题出现。
4.人员防护方案1.复工前,机运队将进行预防控制,纯化生产车间环境,保障员工的健康。
2.进行防护用品的发放和宣传,通知员工穿戴合适的防护用品。
3.安排专人通知员工注意工作时间安排,避免疲劳状态的发生。
三、总结本次机运队的春节停产检修工作,监督程序未花过多时间。
在机运队司机、技工和各位领导的共同努力下,机运队的安全生产工作顺利完成。
春节检修安全措施

春节停、开工、检修安全技术措施一、停开工时间:停工时间:2007年2月17日17时。
开工时间:2007年2月22日17时。
二、停工时安全措施:1、停工前,井下各上、下山的挡车器必须关闭,把绞车勾头松到车场内,严禁吊车。
2、停工前,必须把工作面的设备放置到可靠的地点,能升井的小型设备必须升井。
3、收尾班停工后,除供排水、抽放瓦斯、钻机、各局扇的电源外,其它无人作业的地点全部停电。
4、收尾班停工前,由矿长牵头,矿安管科、机运科和相关科室,区队领导分组对井下所有地点进行全面检查,发现隐患及时处理后才能停工。
5、分组检查结束后,向矿有关领导汇报检查结果,并且上调度室签署停工意见。
三、放假期间工作安排和措施:1、地面各个硐室顶岗人员(主、副井绞车,主扇)和锅炉工,选煤厂顶岗人员必须工作地点交接班,并认真做好记录。
2、放假期间,要做好井上、下防火工作,各个硐室和检修地点必须保证防火物质和工具充足。
3、放假期间,必须保证中央水仓,清扫斜巷水仓,中央采区北翼回风下山,中央采区北翼运输下山,11901上、下顺槽,11902上、下顺槽正常抽水。
4、井下抽水人员要井下交接班,要及时向矿调度汇报抽水情况。
5、在2007年2月22日10:00~12:00进行一次反风演习,总工程师和通风区及相关科室领导要组织人员,按照反风计划要求进行演习。
6、反风前由机运科、机运区组织主扇司机进行培训。
熟悉主扇有关情况,熟练掌握主扇停止运行、主扇反向运行及恢复正常运行操作。
7、反风演习前,矿有关单位认真贯彻执行停电、停风、排放瓦斯安全技术措施。
8、反风前,由机运区指定专人负责切断井下一切电源,反风结束后,各掘进工作面要安排瓦斯检查员排瓦斯。
9、反风演习前,由机运区负责将各积水地点的水排干。
10、反风演习持续时间内,在反风后出风井井口(副井)附近20m的范围内以及与反风后出风井井口(副井)相联通的井棚、联合办公楼、翻灌绞车房等建筑物内,都必须切断电源。
春节集中停产检修期间安全技术措施

检修计划
制定详细的检修计划,包 括检修项目、检修周期、 检修人员及时间安排等。
复工准备
检修结束后,做好设备调 试、安全检查等复工准备 工作。
检修工作重点及目标
重点设备检修
针对企业关键设备、重 要设施进行深度检修,
确保设备性能恢复。
安全隐患排查
2
通过培训和演示,使员工熟练掌握操作规程和作 业流程。
3
鼓励员工提出改进建议,不断优化操作规程和作 业流程。
特种作业人员持证上岗要求
对特种作业人员进行严格的培训和考 核,确保其具备相应的安全技能和操 作资格。
定期对特种作业人员进行复审和再培 训,确保其技能水平符合安全生产要 求。
实行持证上岗制度,特种作业人员必 须持有效证件方可上岗操作。
春节集中停产检修期间安全 技术措施
汇报人: 2024-02-06
目录
• 停产检修背景与目的 • 设备设施安全检查与维护 • 作业环境安全保障措施 • 人员培训与操作规范管理 • 危险化学品及废弃物管理策略 • 监督检查与总结反馈机制构建
01
停产检修背景与目的
春节停产检修时间安排
01
02
03
停产时间
经验教训总结分享和持续改进方向
经验教训总结分享
对停产检修期间的安全管理经验和教训进行总结,形成书面材料并进行分享,提高全员的安全意识和 技能水平。
持续改进方向
根据经验教训总结,明确持续改进的方向和目标,制定具体的改进措施和计划,不断提升安全管理水 平。
THANKS
感谢观看
配置完善的消防设施,定期检查 和维护保养,确保其处于良好状
机运队春节停产检修开工安全技术措施标准范本

解决方案编号:LX-FS-A81599机运队春节停产检修开工安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑机运队春节停产检修开工安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
一、概况根据新能矿业王家塔煤矿放假安排,我矿定于年月日复工生产,为确保春节停产检修后能顺利复工生产,保证施工人员安全特编制本安全技术措施。
二、劳动组织及要求施工负责人:程学红安全及技术负责人:杜清施工人员:谢祥全及留勤人员,以及安全返矿人员1、全面清点返矿复工人员并报相关部门,确保返矿复工人员安全到矿。
2、组织复工人员认真学习本安全技术措施,明确各岗点职责、强调安全注意事项,确保复工人员安全。
3、队部安排管理人员跟班、盯岗,全面协调复工生产工作,确保复工生产能顺利进行。
三、工作安排(一)复工前准备工作1、变电所1.1全面检查变电所(主井机头变电所、中央变电所、采区变电所、主运机头变电所、主扇风机变电所)内电气设备接地设施,确保每台电气设备保护接地齐全可靠。
春节停产检修及安全技术措施

目录春节停产检修安全技术组织措施----------------------------- 2 主通风机检修安全技术措施--------------------------------- 6 空压机检修安全技术措施---------------------------------- 10 主提升机检修安全技术措施-------------------------------- 14 主斜井胶带机检修安全技术措施---------------------------- 17 架空乘人装置检修安全技术措施---------------------------- 19 中央变电所及二采区变电所检修安全技术措施---------------- 22 100201综采设备检修安全技术措施------------------------- 24春节停产检修安全技术组织措施根据矿生产安排,计划于2018年1月26 日 8时至2018年2月 10日17时对全矿机电、运输设备进行停产检修。
一、检修的主要项目有:1、更换两台空压机油脂、清理风包油污、清理空压机内部卫生、检查各部保护安装及试验。
2、更换主提升机油脂、检查加固各保护设备、清理电器柜内卫生、电缆检查、测试。
3、主通风机全方位检查。
油脂加注、线缆及各传输系统检查、维修;防爆门及系统检查。
4、大巷胶带运输机设备各传动部位检查、注油;线缆检查;各保护卫生清理、机构试验;皮带托辊更换,皮带检查,张紧装置检查。
5、各顺槽胶带运输机的检查、维修6、轨道轨枕、道接头;各挡车装置检查、维修、涮漆。
7、综采、综掘设备的检查、小修;油脂更换;二、为了安全高效的完成本年度检修任务及强化责任意识,机电系统成立停产检修领导小组:组长:姚亚伟副组长:何耀忠刘世忠史海平成员:王建勇史志军刘传杰刘传胜皮保海等20人具体分工:1、何耀忠负责此次检修的技术指导工作。
2、王建勇此次检修的总体协调工作。
煤业机运区春节放假期间安全技术措施

煤业机运区春节放假期间安全技术措施根据矿井统一安排,煤业机运区于2015年2月3日到3月1日春节放假。
经矿领导研究,放假期间矿井主斜井皮带运输机、副斜井绞车、压风机停止运行,矿井供电系统、通风系统、排水系统正常运行。
为确保放假期间矿井安全,特制定以下安全技术措施。
二、技术措施一)副斜井绞车停止运行技术措施1、绞车提放至指定位置,并制动。
2、副斜井井口阻车器、挡车栏及防跑车装置全部处于关闭状态,并悬挂禁止行车、禁止行人牌板。
3、矿车、平板车等运输设备按规定停好、放好,并将挡车设施关闭。
4、绞车司机离岗前,将绞车操作手柄打至零位,并制动,关闭液压站、冷却风机、润滑站,切断绞车电源,经机电运输区、安监科负责人检查确认安全后,方可离岗。
二)主斜井皮带运输机停止运行技术措施1、检查确认井底煤仓放空,切断井底给煤点甲带给料机、集中胶带巷皮带运输机电源。
2、检查主斜井皮带有无残留煤矸,润滑部位是否缺油、管路有无漏油等。
3、主皮带司机离岗前必须将主皮带制动,关闭主斜井皮带运输机液压站,切断主皮带电机及控制回路电源,经机电运输区、安监科负责人检查确认安全,方可离岗。
三)压风机停止运行技术措施1、关闭压风机后必须切断压风机电源。
2、必须将空压机冷却水排干,防止结冰损坏设备。
3、将压风储气罐内空气排净,防止冷凝水结冰。
4、检查设备、各类仪表等是否正常,有无漏电等危险因素,确保人员离岗后设备安全。
三、安全措施1、自本措施下发之日起,副斜井绞车、压风机、主斜井皮带运输机停止运行。
2、副斜井绞车、压风机、主斜井皮带运输机停机前必须做一次保养工作,并做好记录。
3、为保证矿井春节放假期间安全,机运区合理安排各岗位人员、值班人员,确保春节放假期间矿井供电、排水安全及应对突发性意外情况。
4、副斜井绞车、主皮带、压风机司机离岗前将各类记录、台账整理放好,工作场所门窗关闭、锁好,并向机运区负责人交接。
5、主斜井皮带运输机、副斜井绞车及压风机恢复运行前必须进行专项安全检查,经安监科、机电运输区检查确认安全,签发恢复运行通知单或编制相应的恢复运行安全技术措施,方可恢复运行。
机运队春节停产检修开工安全技术措施

机运队春节停产检修开工安全技术措施随着春节临近,机运队也即将进行一年一度的停产检修工作。
此时,安全问题就显得尤为重要。
在此,机运队将全面展开安全确保工作,力求为年后的正常运行打下稳固的基础。
安全检查机运队将对所有设备进行全面检查,确保其均处于良好的工作状态。
检查的范围主要包括:•机器的外观•机器的内部结构和电气线路•安全门、警铃等安全保护设施是否完好安全宣传机运队将通过多种渠道开展安全宣传工作,以提高员工的安全意识。
宣传的方式主要包括:•在办公室、工厂、车间等场所张贴相关的安全宣传标语宣传。
•对于经常参与生产和维修工作的人员进行安全知识的培训和考核,以确保他们能够准确掌握必要的安全知识,并妥善执行安全措施。
•不定期组织安全演练,提高员工的安全操作素质。
安全隐患排查在每个阶段的作业之前,机运队组织有关人员对设备进行仔细排查,发现安全隐患及时处理。
对于在检修过程中发现的问题,及时汇报,并进行处理和改进。
同时,机运队也鼓励员工积极参与巡检的工作,以便及时发现问题,并加以解决。
安全措施为保证员工在生产作业中的安全,机运队将采取多种措施,以确保工作场所的安全。
主要措施包括:•安装相应的安全设备,如安全警示灯、警报器等,确保员工能够及时发现并避免安全事故的发生;•在设备的关键部位增加防护措施,防止员工因为操作不慎而受到的伤害;•严格控制操作规范,指导员工按规范操作,防止因为员工操作不当导致的安全事故;•建立严格的班组内部安全制度,加强员工之间的安全沟通和管理,以避免人为因素导致的安全事故。
安全救援在高度重视预防的同时,机运队也将安排相应的安全救援措施。
除了每个班组内部组织有关人员进行基础急救培训和考核之外,还将特别加强与医院和消防部门的联络和合作,建立全时段、全天候的安全救援机制,以最大程度地保障员工的生命安全。
总结机运队在春节停产期间开展检修工作,必须要把安全工作放在重要位置,切实保障工作人员的生命财产安全。
春节集中停产检修期间安全技术措施

春节集中停产检修期间安全技术措施为进一步加强停产放假期间安全工作的组织领导,保证停产放假期间井下各作业地点的安全,根据《煤矿安全规程》和有关文件要求,特制定以下技术措施,望各工区、相关科室严格执行。
一、停工前措施(一)采煤工作面1、工作面支护接顶严实,严禁有倒柱、失效柱、漏液柱,对所有支柱、支架进行二次注液,工程质量符合《作业规程》和《安全质量标准化》要求。
2、工作面控顶距严格按照作业规程规定,周期来压期间严格观察工作面内压力显现趋势。
3、在断层、顶板破碎、压力大处必须加强支护,根据现场具体情况采取针对性加强支护措施。
4、超前支护必须齐全有效,超前支护支柱初撑力达到规定要求;超前支护距离达到规定要求,保证工作面各安全出口畅通。
5、清净工作面浮煤,杂物,文明生产达到《安全质量标准化》要求。
6、采煤机检修期间必须停在顶板完好、支护可靠处,且处于停电闭锁状态,工作面刮板输送机处于停电闭锁状态。
7、液压支架必须有效支护顶板,且保持平直,严禁出现空顶现象。
(二)掘进工作面1、各掘进工作面严禁空顶,支护紧跟工作面。
2、锚杆、锚索打设齐全有效,支护质量达到规定要求。
3、断层处、顶板压力大和破碎处必须采取特殊支护,并保证有效支护帮、顶,确保安全。
4、各掘进巷道文明生产符合《安全质量标准化》要求。
5、坚持敲帮问顶制度,巷帮危岩、悬矸及时找净、找掉,锚喷巷道停工前必须进行喷浆,耙装机后进行永久支护,耙装机前进行初喷。
(三)提升运输管理1、皮带运输机,刮板运输机上严禁存有杂物,要拉净拉空。
2、井下各停工工作面调度绞车必须停电闭锁,矿车必须甩入车场或平巷。
3、倾斜巷道各挡车装置必须处于关闭状态,并保证其安全有效,缺少的必须及时补齐。
4、各车场重车拉净,井下严禁存放重车。
(四)通风管理1、采掘工作面必须保证正常通风,保证设计风量;停风独头巷道必须在巷道门口安设栅栏,悬挂警示牌,防止人员进入。
2、主要通风机停止运转期间,井下所有人员撤至主要进风大巷待命,并对掘进独头巷道设置临时栅栏和警标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:TP-AR-L4481In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________机运队春节停产检修开工安全技术措施正式样本机运队春节停产检修开工安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、概况根据新能矿业王家塔煤矿放假安排,我矿定于年月日复工生产,为确保春节停产检修后能顺利复工生产,保证施工人员安全特编制本安全技术措施。
二、劳动组织及要求施工负责人:程学红安全及技术负责人:杜清施工人员:谢祥全及留勤人员,以及安全返矿人员1、全面清点返矿复工人员并报相关部门,确保返矿复工人员安全到矿。
2、组织复工人员认真学习本安全技术措施,明确各岗点职责、强调安全注意事项,确保复工人员安全。
3、队部安排管理人员跟班、盯岗,全面协调复工生产工作,确保复工生产能顺利进行。
三、工作安排(一)复工前准备工作1、变电所1.1全面检查变电所(主井机头变电所、中央变电所、采区变电所、主运机头变电所、主扇风机变电所)内电气设备接地设施,确保每台电气设备保护接地齐全可靠。
1.2电气设备逐台校核整定值。
1.3检查电气设备各仪表指示是否正常,保护动作是否灵敏可靠。
1.4逐台将电气设备做分合闸实验。
1.5保证设备完好。
2、胶带输送机2.1设备试运行前设专人检查:2.2各类保护参数设置是否正确,2.3确认各保护、急停、信号装置齐全灵敏、声光兼备、清晰可靠,2.4各种润滑油型号合适,油量适中,2.5各部紧固件是否齐全、有效,连接螺栓有无松动现象,2.6各运转部位是否运转灵活,2.7各种液压管件的连接是否牢固、可靠,2.8电气设备完好,电缆有无破损。
3、胶带机逐台试运转3.1将KTC101操作台设置为检修模式,点动试运行,检查运行中胶带输送机有无异常声响,胶带有无跑偏现象。
3.2检查CST控制箱各指示是否正确。
3.3检查电机、驱动设备有无异常响声。
4、联机试运转按照配仓胶带输送机→上仓胶带输送机→主斜井胶带输送机;主运胶带输送机→3104胶带输送机→二分区胶带输送机,先后顺序启动,由巡检人员全面系统检查一遍运行中的胶带输送机,发现异常情况及时停机处理。
5、其它5.1检查主扇风机是否运行正常,各仪表是否指示正确。
5.2检查主压风机、主暖风机是否运转正常,各仪表是否指示正确。
5.3检查主排水泵房设备是否运转正常,管路闸阀有无“跑、冒、滴、漏”现象,并现场整改。
四、放假期间措施1、所有留守人员班前严禁喝酒,班前必须参加班前会,要集中上下班,班中严禁串岗、脱岗,每班由值班人员清点人数。
2、值班人员值班期间严禁长时间串岗、脱岗、离岗。
3、必须留足人员保证节期的检修工作和供风、供水、排水、供电、通风工作。
4、各岗值守人员要认真执行本工种的岗位责任制及安全操作规程,班中、班末必须向值班室汇报本岗情况。
5、地面做好防火、防盗工作。
6、其他检修工作必须遵照《机运队春节停产检修安全技术措施》《煤矿安全规程》《煤矿作业规程》《煤矿安全技术操作规程》五、开工措施1、开工前,各工作地点必须由班组长进行安全确认,观察顶板支护及两帮支护,无下沉、无片帮,发现问题、隐患及时处理,做到无隐患开工。
2、机电设备送电前,维修人员要详细检查设备及电缆情况,同时向周围人员打好招呼,送电时要先高压后低压、分次送电,即合上后迅速分开,再合上,无问题时方可正常送电。
3、给煤机插板必须关闭,防止落煤砸坏给煤机皮带。
4、开皮带前,必须检查皮带完好情况,并联合试运转(按照配仓胶带输送机→上仓胶带输送机→主斜井胶带输送机;主运胶带输送机→3104胶带输送机→二分区胶带输送机先后顺序启动),由巡检人员全面系统检查一遍运行中的胶带输送机,发现异常情况及时停机处理,无问题时方可正常运输。
六、其它措施1、通用部分1.1所有留勤、到矿人员必须认真学习本措施,经学习、签字后方准上岗作业。
1.2所有留勤、到矿人员必须持有效岗位证上岗,严格执行各项规章制度,严禁违章作业、违章指挥。
1.3所有施工人员必须正确穿戴劳动防护用品。
1.4所有参与施工人员必须服从现场负责人和调度室统一指挥和调度。
2、停送电2.1停、送电必须严格执行《停送电制度》。
2.2开关停电闭锁后,挂设停电牌方可作业,停送电操作过程必须专人操作。
3、登高作业3.1登高作业使用梯子(凳子)时,梯子(凳子)要竖立牢靠,竖立的角度适宜,指定专人在下面监护扶梯子(凳子),以防梯子(凳子)滑动。
3.2施工高度大于2m时,必须使用安全带,佩带正确,生根牢固,高挂低用。
4、起吊作业4.1起吊作业前要安排专人检查吊点、手拉葫芦及相应索器具的完好情况,主链及小链无变形、运转灵活,护罩齐全紧固,销轴牢靠。
确认无问题后,方可进行起吊。
4.2使用钢丝绳套作索具时插接长度不小于钢丝绳直径20倍,且不得小于300mm,起吊索具的安全系数不得小于6。
4.3起吊过程要专人操作、专人监护,明确施工负责人及安全负责人。
4.4起吊设备时要找好重心,设备重心不正时,要将设备放下,对设备重新捆绑后方可试吊、起吊,严禁人力对被吊设备进行平衡。
4.5起吊时要先试吊即慢慢拉动拉链,使索具及物件受力,检查索具、物件的受力情况,无问题时方可继续起吊。
4.6起吊作业时施工人员严禁将手脚伸到起吊设备下方或设备下落波及范围内。
4.7起吊工作一次完成,严禁中途停止,人员离开。
5、其它安全技术要求5.1作业过程中必须集中精力,认真操作,严格按措施或规程作业,加强自保、互保和联保。
七、避灾路线1、瓦斯、煤尘爆炸避灾路线:中央变电所(中央水泵房)-辅运大巷-副斜井-地面中央变电所(中央水泵房)-胶运大巷-通风行人联络巷-主斜井-地面中央变电所(中央水泵房)-管子道-主斜井-地面2-2变电所(2-2水泵房)-胶运大巷-通风行人联络巷-主斜井-地面2-2变电所(2-2水泵房)-辅运大巷-副斜井-地面2-2变电所(2-2水泵房)-辅运大巷-中央变电所(中央水泵房)-管子道-主斜井-地面2分区变电所-2分区胶运大巷-3104辅运大巷-辅运大巷-副斜井-地面主运大巷-行人联巷-辅运大巷-副斜井-地面主运大巷-1#行人联巷-主斜井-地面3104胶运顺槽-主运大巷-1#行人联巷-主斜井-地面3104胶运顺槽-主运大巷-行人联巷-辅运大巷-副斜井-地面3104水泵房-3104辅运辅-辅运大巷-副斜井-地面3104水泵房-3104辅运辅-主运大巷-1#行人联巷-主斜井-地面二分区胶运-3104胶运顺槽-主运大巷-行人联巷-辅运大巷-副斜井-地面二分区胶运-3104胶运顺槽-主运大巷-1#行人联巷-主斜井-地面二分区胶运-行人联巷-二分区辅运-3104辅运-主运大巷-辅运大巷-副斜井-地面二分区胶运-行人联巷-二分区辅运-3104辅运-辅运大巷-副斜井-地面2、水灾避灾路线:中央变电所(中央水泵房)-辅运大巷-副斜井-地面中央变电所(中央水泵房)-胶运大巷-通风行人联络巷-主斜井-地面中央变电所(中央水泵房)-管子道-主斜井-地面2-2变电所(2-2水泵房)-胶运大巷-通风行人联络巷-主斜井-地面2-2变电所(2-2水泵房)-辅运大巷-副斜井-地面2-2变电所(2-2水泵房)-辅运大巷-中央变电所(中央水泵房)-管子道-主斜井-地面2分区变电所-2分区胶运大巷-3104辅运大巷-辅运大巷-副斜井-地面主运大巷-行人联巷-辅运大巷-副斜井-地面主运大巷-1#行人联巷-主斜井-地面3104胶运顺槽-主运大巷-1#行人联巷-主斜井-地面3104胶运顺槽-主运大巷-行人联巷-辅运大巷-副斜井-地面3104水泵房-3104辅运-辅运大巷-副斜井-地面3104水泵房-3104辅运-主运大巷-1#行人联巷-主斜井-地面二分区胶运-3104胶运顺槽-主运大巷-行人联巷-辅运大巷-副斜井-地面二分区胶运-3104胶运顺槽-主运大巷-1#行人联巷-主斜井-地面二分区胶运-行人联巷-二分区辅运-3104辅运-主运大巷-辅运大巷-副斜井-地面二分区胶运-行人联巷-二分区辅运-3104辅运-辅运大巷-副斜井-地面其它未尽事宜严格遵循制订的其它相关措施及《煤矿安全规程》、《煤矿作业规程》、《煤矿安全技术操作规程》等。
