冬季施工监理细则模版第一章绪论第一节概述1.1 监理细则的目的1.2 监理细则的适用范围第二节监理组织机构2.1 监理部门设置与人员配备2.2 监理组织机构的职责与权限第三节监理工作内容3.1 施工准备阶段监理工作内容3.2 施工阶段监理工作内容3.3 竣工阶段监理工作内容第四节监理工作流程4.1 冬季施工监理的流程4.2 监理工作的要点及时间节点4.3 与施工单位的配合方式第二章施工准备阶段监理工作第一节监理文件审查1.1 监理文件审查的内容1.2 审查方案、图纸与技术文件的要点1.3 缺陷及不足的整改要求1.4 审查意见的反馈与处理第二节施工方案审查2.1 施工方案审查的内容2.2 审查施工方案的重点2.3 审查意见的反馈与处理第三节施工组织设计审查3.1 施工组织设计审查的内容3.2 审查施工组织设计的重点3.3 审查意见的反馈与处理第四节施工机具设备审查4.1 施工机具设备审查的内容4.2 审查施工机具设备的要点4.3 审查意见的反馈与处理第五节施工材料审查5.1 施工材料审查的内容5.2 审查施工材料的重点5.3 审查意见的反馈与处理第六节施工人员审查6.1 施工人员审查的内容6.2 审查施工人员的要点6.3 审查意见的反馈与处理第三章施工阶段监理工作第一节施工质量监督1.1 施工现场巡查与记录1.2 施工过程中的质量问题处理1.3 施工质量抽检与测试1.4 施工质量验收与记录第二节施工进度监督2.1 施工进度计划的监督与评估2.2 施工进度的控制与调整2.3 施工进度的跟踪与反馈第三节安全生产监督3.1 施工安全管理制度的落实3.2 施工现场安全隐患的排查与整改3.3 施工期间安全事故的应急处理第四节施工费用监督4.1 施工费用的控制与核算4.2 施工合同变更与索赔的处理第四章竣工阶段监理工作第一节竣工验收1.1 质量检测与评定1.2 设备设施测试与调试1.3 施工图纸与技术文件的归档1.4 竣工验收报告的编制与提交第二节合同完工结算2.1 施工量的核算与计量2.2 合同价款的结算与支付2.3 合同完工结算书的编制与审核第五章监理工作的配合与衔接第一节施工单位配合义务1.1 提供监理工作所需的资料与信息1.2 配合监理人员的工作调查与记录1.3 配合监理工作进行的检测与试验第二节监理报告与文件的编制及审核2.1 监理日志与报告的编制2.2 监理文件的归档与管理2.3 监理报告的审核与提交第三节与建设单位的衔接与沟通3.1 参与工程进度会议与讨论3.2 及时报告工程进度与质量情况3.3 上报工程问题与变更意见第六章工作总结与质量评估第一节监理工作总结1.1 监理项目的总结与归纳1.2 监理过程中的问题与经验分析1.3 监理工作的优缺点总结第二节工程质量评估2.1 工程质量评估的指标与方法2.2 工程质量评估结果的分析与总结2.3 工程质量改进的建议与措施第三节监理工作总结报告的编制3.1 总结报告的结构与内容3.2 总结报告的撰写要点与注意事项3.3 总结报告的提交与反馈第七章结论第一节监理细则的应用与推广1.1 监理细则的应用效果与意义1.2 监理细则的推广与培训计划第二节监理细则的修订与完善2.1 监理细则的修订程序与要求2.2 监理细则的合理化建议与反馈第三节监理细则的实施与监督3.1 监理细则的推广与培训工作3.2 监理细则的实施与执行情况监督附录一监理工作中常用的表格与格式样本附录二相关标准与规范的引用文献冬季施工监理细则模版(二)第一章总则第一条为确保冬季施工监理工作的顺利进行,提高工程质量,保障安全施工,规范监理行为,根据相关法律法规,制定本细则。

冬季施工监理细则

冬季施工监理细则

冬季施工监理细则标题:冬季施工监理细则一、前言冬季施工由于环境温度降低,气候条件恶劣,对工程项目的质量、安全和进度都会产生较大影响。

因此,为了确保冬季施工过程的顺利进行,保障工程质量,预防安全事故,特制定本冬季施工监理细则。

二、施工准备阶段监理要点1. **方案审查**:监理单位需严格审查施工单位提交的冬季施工专项方案,包括但不限于保温防冻措施、热工计算、材料储存与使用、机械设备保养等内容,确保其科学合理且符合国家相关规范及标准。

2. **物资准备**:监督施工单位储备足够的冬季施工所需材料,如防冻剂、保温材料等,并确保其性能满足冬季施工要求。

3. **设备检查**:对施工现场使用的各类机械设备进行全面检查和维护,特别注意防冻、防滑设施的配备和使用情况。

三、施工过程监理要点1. **作业环境监控**:实时监测施工现场的气温、风速、湿度等环境因素,一旦超出允许范围,应立即采取有效防护措施。

2. **施工工艺监督**:严格按照冬季施工工艺流程进行,特别是混凝土浇筑、砌筑、焊接等关键环节,要保证施工过程中温度控制得当,防止因低温导致的质量问题。

3. **安全监管**:加强施工现场的安全管理,严禁在不具备安全施工条件的情况下强行作业,防止冰冻、滑倒摔伤等事故的发生。

四、后期维护与验收阶段1. **工程质量检验**:密切关注已完成结构或部位的养护情况,确保其在低温环境下达到设计强度和耐久性要求。

2. **工程验收**:冬季施工结束后,按照规定程序组织各专业人员进行验收,对存在隐患的部分及时提出整改意见并督促落实。

五、结语冬季施工监理工作重在细节,需严格遵循国家法律法规和行业规范,以科学严谨的态度,从施工前的规划到施工中的执行,再到施工后的验收,全程把控,确保冬季施工质量和安全目标的实现。

同时,监理人员还需具备高度的责任心和敬业精神,灵活应对各种突发情况,共同为建设优质、安全的工程项目保驾护航。

冬、雨季施工监理细则范文(二篇)

冬、雨季施工监理细则范文(二篇)

冬、雨季施工监理细则范文1. 施工前期准备- 在冬季和雨季进行施工前,施工监理人员应针对当地的气候和地质条件进行充足的调查和研究,了解当地常见的天气变化和可能出现的问题。

- 根据天气预报,及时调整施工计划,合理安排施工进度和施工人员的工作时间。

- 在施工现场设立气象观测站,并及时收集和记录天气数据,以便及时了解天气变化。

2. 施工期间的工作要求- 针对不同的天气情况,确保施工人员的安全。

例如,在恶劣的天气条件下,可以暂停高空作业和危险的施工活动。

- 对于冬季施工,特别是在寒冷地区,要做好保温工作,确保施工材料和设备的质量和正常使用。

- 针对雨季施工,要做好排水和防水工作,确保施工现场的稳定和干燥。

3. 施工材料和设备的储存和保护- 在冬季施工中,对于易受低温影响的材料和设备,要采取相应的保护措施,例如加热设备和加温棚等。

- 在雨季施工中,要妥善保管材料和设备,防止受潮和损坏。

4. 施工质量的监督和检查- 在冬季和雨季进行施工时,施工监理人员要加强对施工质量的监督和检查,对可能出现的质量问题进行及时的处理和整改。

- 对于施工过程中出现的质量问题,要及时记录和报告,以便及时采取措施进行修复。

5. 施工进度的控制- 在冬季和雨季进行施工时,天气条件可能会对施工进度产生影响。

施工监理人员要密切关注天气变化,及时调整施工进度,保证施工任务的顺利进行。

- 在天气条件不利的情况下暂停施工,要及时通知施工单位和相关人员,确保人员安全和施工质量。

6. 工程材料和设备的验收- 在冬季和雨季进行施工时,工程材料和设备的质量可能会受到一定影响。

施工监理人员要加强对施工材料和设备的验收工作,确保其质量和适用性。

7. 施工现场的安全管理- 在冬季和雨季进行施工时,施工现场的安全管理尤为重要。

施工监理人员要加强对施工现场的巡查和检查,发现安全隐患及时采取措施进行整改。

- 提醒施工人员加强安全意识,做好防护措施,避免工伤事故的发生。

冬、雨季施工监理细则模版(四篇)

冬、雨季施工监理细则模版(四篇)

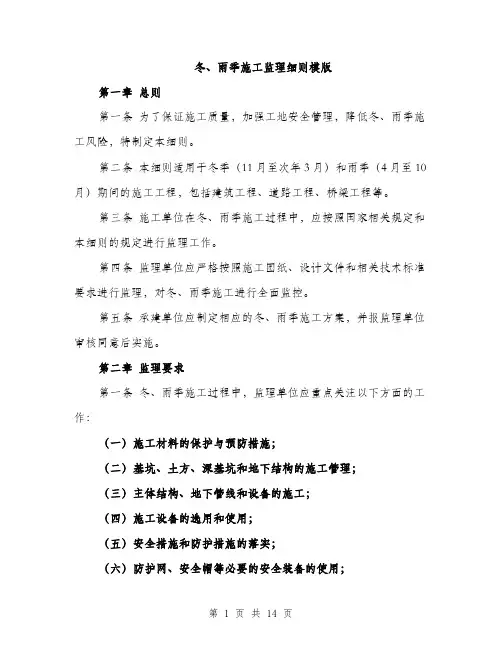

冬、雨季施工监理细则模版第一章总则第一条为了保证施工质量,加强工地安全管理,降低冬、雨季施工风险,特制定本细则。

第二条本细则适用于冬季(11月至次年3月)和雨季(4月至10月)期间的施工工程,包括建筑工程、道路工程、桥梁工程等。

第三条施工单位在冬、雨季施工过程中,应按照国家相关规定和本细则的规定进行监理工作。

第四条监理单位应严格按照施工图纸、设计文件和相关技术标准要求进行监理,对冬、雨季施工进行全面监控。

第五条承建单位应制定相应的冬、雨季施工方案,并报监理单位审核同意后实施。

第二章监理要求第一条冬、雨季施工过程中,监理单位应重点关注以下方面的工作:(一)施工材料的保护与预防措施;(二)基坑、土方、深基坑和地下结构的施工管理;(三)主体结构、地下管线和设备的施工;(四)施工设备的选用和使用;(五)安全措施和防护措施的落实;(六)防护网、安全帽等必要的安全装备的使用;(七)环境保护要求的执行。

第二条监理单位应加强现场巡查,及时发现和解决施工过程中的问题,并及时向承建单位和设计单位报告。

第三条监理单位应对施工单位的施工人员进行培训,提高其对冬、雨季施工的监管能力。

第四条监理单位应积极配合相关部门进行验收工作,并及时编制验收报告。

第三章施工质量要求第一条冬、雨季施工过程中,施工单位应按照设计文件和施工规范要求,合理安排施工工艺和工序。

第二条施工单位应做好材料保护工作,特别是对于易受潮的材料,要采取措施加以保护,以保证其质量。

第三条施工单位应采取相应的措施,在施工现场设置护坡、挡水等措施,防止雨水对工地的影响。

第四条施工单位应合理安排施工进度,避免因天气原因导致施工延误。

第五章安全管理要求第一条冬、雨季施工过程中,施工单位应加强安全教育和培训,提高施工人员的安全意识和技能水平。

第二条施工单位应按照相关法律法规和规范要求,制定相应的安全措施和应急预案。

第三条施工单位应定期检查和维护施工设备、安全防护工具和安全设施,确保其有效使用。

冬季施工监理细则范文(五篇)

冬季施工监理细则范文(五篇)

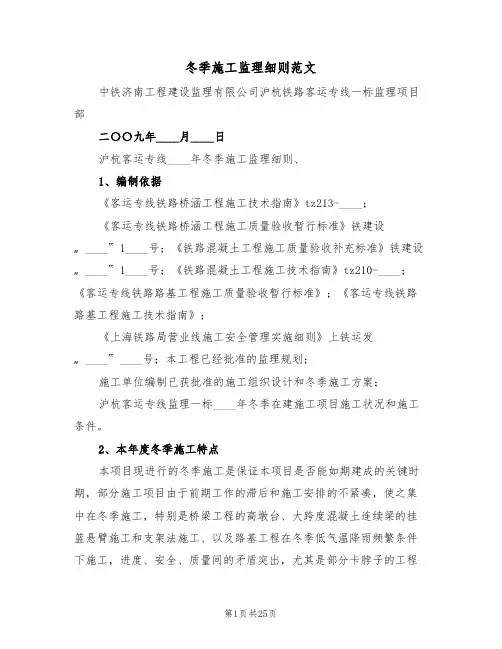

冬季施工监理细则范文中铁济南工程建设监理有限公司沪杭铁路客运专线一标监理项目部二〇〇九年____月____日沪杭客运专线____年冬季施工监理细则、1、编制依据《客运专线铁路桥涵工程施工技术指南》tz213-____;《客运专线铁路桥涵工程施工质量验收暂行标准》铁建设…____‟1____号;《铁路混凝土工程施工质量验收补充标准》铁建设…____‟1____号;《铁路混凝土工程施工技术指南》tz210-____;《客运专线铁路路基工程施工质量验收暂行标准》;《客运专线铁路路基工程施工技术指南》;《上海铁路局营业线施工安全管理实施细则》上铁运发…____‟____号;本工程已经批准的监理规划;施工单位编制已获批准的施工组织设计和冬季施工方案;沪杭客运专线监理一标____年冬季在建施工项目施工状况和施工条件。

2、本年度冬季施工特点本项目现进行的冬季施工是保证本项目是否能如期建成的关键时期,部分施工项目由于前期工作的滞后和施工安排的不紧凑,使之集中在冬季施工,特别是桥梁工程的高墩台、大跨度混凝土连续梁的挂篮悬臂施工和支架法施工、以及路基工程在冬季低气温降雨频繁条件下施工,进度、安全、质量间的矛盾突出,尤其是部分卡脖子的工程项目,其工期安排已经紧张到按日进行编排,将每一作业循环压缩到最低的程度,在这种条件下既要保证工期兑现又要保证安全和质量达到高标准是本次冬季施工监理工作的特点。

3、冬季施工监理工作重点3.1保证施工安全。

冬季施工混凝土初凝固时间长模板侧压力增大、白昼时间短、人员穿着臃肿行动不灵活,地面与脚手架、工作平台湿滑等客观条件,使不安全因素增多,加上本冬季施工任务紧张,基本为两班作业以上,安全监控容易出现空白点,因此保证施工安全是冬季施工第一重点要务,要求各监理小组加强对紧张工作条件下的安全监控,并将此作为考核每一监理人员工作业绩的重要内容。

3.2保证工程质量。

本冬季施工质量与工期间的矛盾突出,许多项目已经到了最后的冲刺阶段,原本正常、科学的工期安排已经不够,加上突击的抢进度和工期,施工单位在再者的选择上势必在工程质量上有所忽视,因此监理在此阶段质量监控的任1务复杂而繁重,为保证工程质量不做罪人,要求监理在工作中严格把关,把问题提前预想,提前向施工单位提出,用科学的手段和先进的施工技术与方案解决进度与质量间的矛盾,把监理工作融入到整个项目的管理中去,避免事前不预想,事后又控制不住的局面出现,这项工作做的好坏是本次冬季施工的重点之一。

冬季施工监理实施细则.doc

冬季施工监理实施细则.doc

冬季施工监理实施细则.doc范本1:冬季施工监理实施细则一、前言1.1 本冬季施工监理实施细则为确保施工质量和安全,规范施工监理工作,保障工程进度,制定而成。

1.2 本细则适用于冬季施工监理工作的实施,包括施工技术、施工安全等方面的要求与控制措施。

二、施工准备工作2.1 施工前应对施工现场进行全面检查,排除可能影响施工质量和安全的隐患。

2.2 确保施工现场通风良好,以充分保证施工人员的健康和安全。

2.3 检查施工设备是否正常运转,如发现故障应及时修复或更换。

2.4 确定施工期限和工作安排,制定详细的施工计划和进度表。

三、施工工艺与技术要求3.1 保证施工材料的质量和供应,特别是用于冬季施工的特殊材料。

3.2 施工工艺要求要做到合理、安全、稳定,确保施工质量。

3.3 严格执行施工图纸要求,确保施工的准确性和一致性。

3.4 施工过程中进行必要的检测和试验,以确保施工质量符合要求。

3.5 对于特殊施工工艺或关键工序,需进行详细的施工方案编制和审核。

四、施工安全措施与监督要求4.1 制定施工安全控制计划,并明确责任人和具体内容。

4.2 加强对施工现场的安全监督和巡查,及时发现和处理安全隐患。

4.3 开展必要的施工安全培训,提高施工人员的安全意识和技能。

4.4 定期检查施工机械设备的安全状况,确保其正常运转。

4.5 对施工安全事故要进行调查和分析,制定相应的纠正措施。

附件:附件1:冬季施工监理计划表附件2:冬季施工工艺与技术要求表附件3:施工安全控制计划表法律名词及注释:1.施工质量:指工程建设项目在施工过程中达到的技术标准和规范要求。

2.施工安全:指工程建设项目在施工过程中保证人员和财产安全的措施和要求。

3.施工计划:指施工工程按照时间顺序和操作方法组织施工的详细安排。

范本2:冬季施工监理操作指南一、操作指南目的1.1 本操作指南旨在指导冬季施工监理人员进行工作,并规定了相关要求和步骤。

1.2 本指南适用于冬季施工监理的实施,包括施工技术、施工安全等方面的操作要求。

冬季施工监理实施细则(一)2024

冬季施工监理实施细则(一)2024

冬季施工监理实施细则(一)引言概述:冬季施工是工程建设中常见的一种情况,但由于气温低、天气变化大等特点,施工条件较差,施工质量和安全问题也更为突出。

为了确保冬季施工的安全与质量,提高施工监理效果,特制定本冬季施工监理实施细则(一),以指导施工监理人员在寒冷季节进行监理工作。

正文:1. 施工前期准备a. 制定冬季施工计划,明确施工工序和时间节点;b. 调查天气情况,制定合理的施工策略;c. 准备必要的施工物资和设备,确保施工的顺利进行。

2. 施工现场管理a. 定期检查施工现场的通风设施,确保室内空气质量;b. 加强施工材料的储存管理,防止冻结和受潮;c. 提供必要的防寒设施,保障施工人员的安全和工作效率;d. 防止结冰情况的发生,加强对施工区域的融雪、防滑处理。

3. 施工质量控制a. 温度监测:对施工过程中的材料和结构进行温度监测,确保符合设计要求;b. 混凝土施工:采取保温措施,控制混凝土的温度和凝结时间;c. 铺设管道:注意保护管道,在施工结束后进行保温处理;d. 防水施工:加强对防水材料的保温、保湿管理,确保其正常固化;e. 砌筑工程:控制砌筑过程中的材料湿度,防止冻结和开裂。

4. 施工安全保障a. 安全培训:对施工人员进行冬季安全培训,并提供必要的个人防护用品;b. 安全设施:设置合理的施工警示标志和安全通道,确保施工区域的安全;c. 安全检查:定期进行工程安全检查,发现问题及时整改。

5. 质量评估与验收a. 定期评估施工质量,记录施工过程中的问题和改进措施;b. 验收前准备:对施工项目进行验收前的检查和整改,确保符合规范要求;c. 施工验收:严格按照相关标准进行施工验收,确保质量合格。

总结:冬季施工监理工作的实施细则应当包括施工前期准备、施工现场管理、施工质量控制、施工安全保障以及质量评估与验收等方面的内容。

只有通过科学的管理和规范的操作,才能保证冬季施工的安全和质量,并为项目的顺利进行打下基础。

冬季施工监理细则(一)2024

冬季施工监理细则(一)2024

冬季施工监理细则(一)引言概述:冬季是施工监理工作中一个重要的季节,由于气温低、天气恶劣等因素的影响,冬季施工监理面临着一系列特殊的挑战和需求。

本文将重点介绍冬季施工监理的细则,以帮助监理人员提高工作效率和质量,确保项目的顺利进行。

正文:一、安全管理1.确保雪、冰的清除:及时清除施工现场积雪和冰冻区域,防止工人意外滑倒或施工设备受阻。

2.保证施工现场的通风通畅:采取适当的通风措施,排除有毒气体和有害物质,确保工人的健康安全。

3.严格执行安全操作规程:建立完善的安全操作规程,教育工人遵守,并加强监督,确保施工过程中的安全。

二、质量控制1.防止冻融损伤:采取保护措施,防止水泥混凝土等材料因冻融引起的开裂和损伤。

2.控制施工温度:合理控制施工现场的温度,确保施工材料和设备的使用符合规定要求。

3.监测施工材料的保质期:定期检查施工材料的保质期,确保使用的材料符合质量标准。

4.严格质量验收标准:制定详细的质量验收标准,确保施工质量符合要求。

三、进度管理1.合理安排施工计划:充分考虑冬季的天气情况和施工条件,合理安排施工计划,确保项目按时完成。

2.及时调整施工进度:根据实际情况,合理调整施工进度,确保施工的连续性和顺利进行。

3.加强现场管理:加强对施工人员的工作纪律和施工现场秩序的管理,减少不必要的延误。

四、环境保护1.防止施工废弃物的污染:采取措施收集和处理施工废弃物,防止对周边环境造成污染。

2.合理利用资源:优化施工过程中的能源和物资使用,减少对环境的影响。

3.抗寒保暖措施:为施工人员提供合适的保暖设备和措施,提高其工作效率和舒适度。

五、沟通协调1.与施工方保持沟通:与施工方保持密切的沟通,及时解决施工中遇到的问题和困难。

2.与监理主管部门协调:与监理主管部门保持良好的协调,及时报告施工进展和存在的问题。

3.与相关单位合作配合:与其他相关单位保持紧密的合作和配合,共同解决施工中的各种困难。

总结:冬季施工监理需要特别重视安全和质量控制,确保施工的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

B13
马鞍山万达广场工程
监理细则
( 冬季施工部分 )
内容提要:
监理目标
现场施工措施及管理要求
监理措施
其它
项目监理部( 章) : 马鞍山万达广场监理部
专业监理工程师:
总监理工程师:
日期: 12月10日
马鞍山万达广场冬季施工
监理细则
一、工程概况
马鞍山万达广场共76万平米, 自 10月开始, 预计至底完成, 包含土方工程、桩基工程、钢筋砼工程、砌筑工程、内外装饰工程、屋面防水及保温工程、钢结构工程及各种水电空调安装工程。

该工程将可能经历三个冬季, 根据冬季施工的概念, 冬季施工的起止日期为: 当冬天到来时, 如连续五天的日平均气温稳定在5℃以下, 则此5d的第一天为进入冬季施工的初日, 当气温转暖时, 最后一个5d•的日平均气温稳定在5°C以上,则此5d的最后一天为冬季施工的终日。

二、监理依据
1、施工合同和监理合同;
2、施工单位编写并经确认的冬季施工方案;
3、关于冬季施工的有关规程规范JGJ104-97;
4、设计文件、图纸( 含设计变更) 及有关资料说明;
5、本工程所涉及的有关施工规范、标准和安徽省及马鞍山市建设主管部门关于工程建设的规定;
三、监理目标
督促施工单位按照冬季施工的要求, 做好物资储备及使用, 保质量保安全越过冬季, 并在实施过程中经过检查确认施工单位是否按照冬施方案及相关规范施工。

四、监理措施
1、做好每天的温度记录, 特别是进入12月份以后, 及时观察温度变化情况。

2、督促施工单位及时申报冬季施工方案, 并做好物资储备工作。

3、做好监理人员的培训, 学习冬季施工的技术特点和安全要求。

4、当冬季施工开始后, 督促施工单位按照冬季施工方案做好工作, 包括质量和安全方面。

5、不定期检查现场的安全、质量实施情况, 以及宿舍区的安全用电情况。

五、冬季施工特点
1、冬季施工由于施工条件及环境不利, •是工程质量事故的多发季节, 尤以砼工程居多。

2、质量事故出现的隐蔽性、滞后性。

即工程是冬天干的, 大多数在春季才开始暴露出来, 因而给事故处理带来很大的难度, •轻者进行修补, 重者重来, 不但给工程带来损失, •而且影响工程的使用寿命。

3、冬季施工的计划性和准备工作时间性强。

这是由于准备工作的时间短, 技术要求复杂。

往往有一些质量事故的发生, •都是由于这一环节跟不上, 仓促施工造成的。

六、马鞍山气温特点
根据马鞍山地区的气温特点, 马鞍山市属北亚热带湿润性季风气候, 平均气温低于5°C的起止时间约为每年的12月15日至翌年的
2月底。

•但该阶段白天的工作环境基本处于正温, 砼施工采用掺早强型减水剂即可。

夜晚须掺砼防冻剂进行施工, 砼浇筑后用塑料膜及草袋或毡毯覆盖保温。

七、冬施准备工作
1、组织措施
①、进行冬季施工的工程项目, 在入冬前监理部应要求施工单位组织专人编制冬季施工方案。

编制的原则是: 确保工程质量; 所需的热源和材料有可靠的来源,并尽量减少能源消耗; 确实能缩短工期。

冬季施工方案应包括以下内容: 施工程序; 施工方法; 现场布置; 设备、材料、能源、工具的供应计划; •安全防火措施; 测温制度和质量检查制度等。

方案确定后, •要组织有关人员学习, 并向队组进行交底。

②、进入冬季施工前, 对监理部管理人员、掺外加剂人员、测温保温人员、焊接、砌筑、外装饰管理人员, 应专门组织技术业务培训, 学习本工作范围内的有关知识, 明确职责。

③、及时收听或上网查看当地的天气预报, •防止寒流突然袭击。

④、监理部及施工方应安排专人测量施工期间的室外气温, 砂浆、砼的温度并作好记录。

2、图纸准备
凡进行冬季施工的工程项目, 必须复核施工图纸, 查对其是否能适应冬季施工要求。

如与墙体的高厚比, 横墙间距有关的结构稳定性,现浇改为预制以及工程结构能否在冷状态下安全过冬等问题, 应
经过图纸会审解决。

3、现场准备
①、要求施工单位根据实物工程量提前组织有关机具、外加剂和保温材料进场。

②、对各种加热的材料、设备要检查其安全可靠性。

③、计算变压器容量, 接通电源。

④、检查工地的临时供水管道及灰膏等材料是否做好保温防冻工作。

⑤、督促施工单位做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作, 检查施工单位申报的施工配合比.
4、安全与防火
①、冬季施工时, 要采取防滑措施。

生活及施工道路、 •架子、坡道经常清理积水、积雪、结冰, 斜跑道要有可靠的防滑条, 监理人员应经常检查。

②、大雪后必须将架子上的积雪清扫干净, 并检查马道平台, 如有松动下沉现象, 必须要及时处理。

③、现场火源, 要加强管理; 使用天然气、煤气时, •要防止爆炸; 使用焦炭炉、煤炉或天然气、煤气时, 应注意通风换气, •防止煤气中毒。

④、电源开关, 控制箱等设施要统一布置, 加锁保护, •防止乱拉电线, 设专人负责管理, 防止漏电触电。

⑤、冬季施工中, 凡高空作业应系安全带, 穿胶底鞋, •防止滑
落及高空坠落。

⑥、施工现场水源及消火栓应设标记。

八、 •冬季施工措施
( 一) 、桩基工程:
冬季砼灌注桩的施工应采取加热原材料或掺防冻剂的方法进行, 砼灌注温度不得低于5°C, 当砼桩身位于冻土层内时, •砼浇筑后顶部应覆盖保温,保证砼强度未达到设计标号的50%之前不得受冻。

监理人员应检查砼配合比报告及了解当天的气温情况, 防止砼内掺加冰块。

( 二) 、土方工程:
1、冬期施工期间, 若基槽开挖后不能马上进行基础施工, 应按设计槽底标高预留300mm余土, 边清槽作基础。

一般气温0•℃至-10℃覆盖二层草垫, -10℃以下覆盖三至四层草垫。

2、准备用于冬期回填的土方应大堆堆放, 上覆盖二层草垫, 以防冻结。

3、土方回填前, 应清除基底上的冰雪和保温材料。

4、土方回填每层铺土厚度应比常温施工减少20-25%, •预留沉降量比常温施工时适当增加。

用人工夯实时, 每层铺土厚度不得超过20cm, 夯实厚度为10-15c m。

5、当用含有冻土块的土料用作填方时, 室内的基坑( 槽) 或管沟不得用含有冻土块的土回填; 室外的基坑( 槽) 或管沟可用含有冻土块的土回填, 但冻土块体积不得超过填土总体积的15%, 管沟底至管顶。
