工程进度计划周报表

工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设XX一、本周施工完成计划情况日期:2014年3月15日~2014年3月22日二、下周施工计划情况四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放。

4、无安全事故发生。

5、对电线绝缘全面检查,对有问题电源开关、配电箱进行更换6、对进场工人进行安全教育五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设备进行更换。

六、质量方面1、严格控制模板标高。

2、模板支撑系统检查,对薄弱部位进行补充支撑。

3、对已拆模构件进行检查,尺寸偏差有问题部位要求班组查看并总结原因。

中基建设XX2014年3月21日工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设XX一、本周施工完成计划情况日期:2014年1月10日~2014年1月17日二、下周施工计划情况四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放。

2、对塔吊进行螺栓防锈。

3、工完场清,垃圾归堆,集中处理,做好安防值班工作。

4、无安全事故发生。

5、对电线绝缘全面检查,配电柜检查防雨措施。

对给水管道进行保温防冻处理。

6、检查临边防护做好春节假期防X工作五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设备进行更换。

2、对塔吊全面检查,对标准节螺栓涂油防锈处理。

六、质量方面1、严格控制板厚、标高。

2、浇筑后,对轻微麻面进行素浆粉刷。

3、对已拆模构件进行检查,尺寸偏差有问题部位要求班组查看并总结原因。

中基建设XX2014年1月17日工程进度计划周报致:XX市城市建设投资开发XX沙河项目部XX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室承包商:中基建设XX一、本周施工完成计划情况对钢筋制作、安装、模板、混凝土、临时用电、塔吊进行了安全技术交底,本周无安全事故发生。

工程进度计划周报致:XX市城市建设投资开发XX沙河项目部XX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室施工单位:中基建设XX一、本周施工完成计划情况对钢筋制作、安装、模板、混凝土、临时用电、塔吊进行了安全技术交底,本周无安全事故发生。

工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室承包商:中基建设XX一、本周施工完成计划情况日期:2013年10月25日~2013年11月01日二、下周施工计划情况四、现场安全文明施工:1、现场材料分堆安放,保证大门及路边干净。

2、在工地现场,工人全部佩戴安全帽、高空作业佩戴安全带。

3、工完场清,垃圾归堆,集中处理,做好安防值班工作。

4、无安全事故发生。

五、安全施工方面:1、电路电机方面,做好按地接零,防触电、漏电。

2、吊物要司索指挥。

六、质量方面1、砼垫层要保证平整,梁边粉刷圆角,对防水施工要求,粉刷梁边要平整,砼浇筑后,不能出现麻面、蜂窝现象。

2、砖模要做水平,出现小部分不能水平,已改正。

七、进度方面1#楼因要桩检测,及雨天延误几天,滞后了几天。

八、需甲方解决问题铁路管理部门要签合同及收费问题。

中基建设XX2013年10月31日工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室承包商:中基建设XX一、本周施工完成计划情况日期:2013年11月01日~2013年11月08日二、下周施工计划情况四、现场安全文明施工:1、现场材料分堆安放,保证大门及路边干净。

2、在工地现场,工人全部佩戴安全帽、高空作业佩戴安全带。

3、工完场清,垃圾归堆,集中处理,做好安防值班工作。

4、无安全事故发生。

五、安全施工方面:1、电路电机方面,做好按地接零,防触电、漏电。

2、吊物要司索指挥。

六、质量方面1、砼垫层要保证平整,梁边粉刷圆角,对防水施工要求,粉刷梁边要平整,砼浇筑后,不能出现麻面、蜂窝现象。

2、砖模要做水平,出现小部分不能水平,已改正。

七、进度方面1#楼因要桩检测,及雨天延误几天,滞后了几天。

九、需甲方解决问题铁路管理部门要签合同及收费问题。

中基建设XX2013年11月08日工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室承包商:中基建设XX一、本周施工完成计划情况日期:2013年11月08日~2013年11月15日二、下周施工计划情况三、本周计划投入作业人员及设备四、现场安全文明施工:1、现场材料分堆安放,保证大门及路边干净。

2、在工地现场,工人全部佩戴安全帽、高空作业佩戴安全带。

3、工完场清,垃圾归堆,集中处理,做好安防值班工作。

4、无安全事故发生。

五、安全施工方面:1、电路电机方面,做好按地接零,防触电、漏电。

2、吊物要司索指挥。

六、质量方面1、砼垫层要保证平整,梁边粉刷圆角,对防水施工要求,粉刷梁边要平整,砼浇筑后,不能出现麻面、蜂窝现象。

2、砖模要做水平,出现小部分不能水平,已改正。

七、进度方面1#楼因要桩检测,及雨天延误几天,滞后了几天。

八、需甲方解决问题铁路管理部门要签合同及收费问题。

九、消防预埋弱电等管线预埋,预留孔洞尽量早点给予书面通知。

中基建设XX2013年11月15日工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设XX一、本周施工完成计划情况日期:2013年11月15日~2013年11月22日二、下周施工计划情况四、现场安全文明施工:1、现场材料分堆安放,保证大门及路边干净。

2、在工地现场,工人全部佩戴安全帽、高空作业佩戴安全带。

3、工完场清,垃圾归堆,集中处理,做好安防值班工作。

4、无安全事故发生。

五、安全施工方面:1、电路电机方面,做好按地接零,防触电、漏电。

2、吊物要司索指挥。

六、质量方面1、砼垫层要保证平整,梁边粉刷圆角,对防水施工要求,粉刷梁边要平整,砼浇筑后,不能出现麻面、蜂窝现象。

2、砖模要做水平,出现小部分不能水平,已改正。

七、需甲方解决问题铁路管理部门要签合同及收费问题。

八、消防预埋弱电等管线预埋,预留孔洞尽量早点给予书面通知。

九、甲方要通知气象局来现场指导做测试避雷分项。

中基建设XX2013年11月22日工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设XX一、本周施工完成计划情况日期:2013年11月22日~2013年11月29日二、下周施工计划情况四、现场安全文明施工:1、现场材料分堆安放,保证大门及路边干净。

2、在工地现场,工人全部佩戴安全帽、高空作业佩戴安全带。

3、工完场清,垃圾归堆,集中处理,做好安防值班工作。

4、无安全事故发生。

五、安全施工方面:1、电路电机方面,做好按地接零,防触电、漏电。

2、吊物要司索指挥。

六、质量方面1、砼垫层要保证平整,梁边粉刷圆角,对防水施工要求,粉刷梁边要平整,砼浇筑后,不能出现麻面、蜂窝现象。

2、砖模要做水平,出现小部分不能水平,已改正。

七、需甲方解决问题铁路管理部门要签合同及收费问题。

八、消防预埋弱电等管线预埋,预留孔洞尽量早点给予书面通知。

中基建设XX 2013年11月29日工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设XX一、本周施工完成计划情况日期:2013年11月29日~2013年12月6日二、下周施工计划情况四、现场安全文明施工:1、现场材料分堆安放,保证大门及路边干净。

2、在工地现场,工人全部佩戴安全帽、高空作业佩戴安全带。

3、工完场清,垃圾归堆,集中处理,做好安防值班工作。

4、无安全事故发生。

五、安全施工方面:1、电路电机方面,做好按地接零,防触电、漏电。

2、吊物要司索指挥。

六、质量方面1、砼垫层要保证平整,梁边粉刷圆角,对防水施工要求,粉刷梁边要平整,砼浇筑后,不能出现麻面、蜂窝现象。

2、砖模要做水平,出现小部分不能水平,已改正。

七、需甲方解决问题铁路管理部门要签合同及收费问题。

八、消防预埋弱电等管线预埋,预留孔洞尽量早点给予书面通知。

中基建设XX2013年12月6日工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设XX一、本周施工完成计划情况日期:2013年12月6日~2013年12月13日二、下周施工计划情况四、现场安全文明施工:1、现场材料分堆安放,保证大门及路边干净。

2、在工地现场,工人全部佩戴安全帽、高空作业佩戴安全带。

3、工完场清,垃圾归堆,集中处理,做好安防值班工作。

4、无安全事故发生。

五、安全施工方面:1、电路电机方面,做好按地接零,防触电、漏电。

六、质量方面1、砼垫层要保证平整,梁边粉刷圆角,对防水施工要求,粉刷梁边要平整,砼浇筑后,不能出现麻面、蜂窝现象。

2、砖模要做水平,出现小部分不能水平,已改正。

七、需甲方解决问题铁路管理部门要签合同及收费问题。

八、消防预埋弱电等管线预埋,预留孔洞尽量早点给予书面通知。

中基建设XX2013年12月13日工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设XX一、本周施工完成计划情况日期:2013年12月13日~2013年12月20日二、下周施工计划情况四、现场安全文明施工:1、现场材料分堆安放,保证大门及路边干净。

2、在工地现场,工人全部佩戴安全帽、高空作业佩戴安全带。

3、工完场清,垃圾归堆,集中处理,做好安防值班工作。

4、无安全事故发生。

五、安全施工方面:1、电路电机方面,做好按地接零,防触电、漏电。

六、质量方面1、砼垫层要保证平整,梁边粉刷圆角,对防水施工要求,粉刷梁边要平整,砼浇筑后,不能出现麻面、蜂窝现象。

2、砖模要做水平,出现小部分不能水平,已改正。

七、需甲方解决问题铁路管理部门要签合同及收费问题。

八、消防预埋弱电等管线预埋,预留孔洞尽量早点给予书面通知。

中基建设XX2013年12月20日工程进度计划周报表致:XX市城市建设投资开发XXXX清江工程管理咨询XX项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设XX一、本周施工完成计划情况日期:2013年12月20日~2013年12月27日二、下周施工计划情况四、现场安全文明施工:1、现场材料分堆安放,保证大门及路边干净。

合集下载

工程周进度报表

工程周进度报表

工程周进度报表一、工程概述本周所涉及的工程项目为具体工程名称,位于工程地点。

该工程的主要目标是简述工程的主要目标和用途,预计竣工日期为预计竣工时间。

二、本周工作进展1、土建部分基础施工:已完成基础挖掘工作,并通过了验收。

基础混凝土浇筑完成X%,预计在下周内全部完成。

主体结构:一层柱、梁、板的钢筋绑扎工作已经完成X%,模板安装正在进行中,预计本周末可完成X%。

砖墙砌筑:已开始进行部分区域的砖墙砌筑工作,完成量约为X 立方米。

2、安装部分电气管线敷设:完成了地下一层和一层的电气管线预埋工作,共计X米。

给排水管道安装:地下一层的给排水管道安装完成X%,预计下周可进行打压试验。

暖通设备安装:空调主机已就位,通风管道的制作与安装正在进行中,完成量约为X%。

3、装饰装修部分外墙保温:已完成基层处理,保温板粘贴工作正在进行,完成面积约为X平方米。

室内抹灰:部分房间的室内抹灰工作已经开始,完成量约为X平方米。

三、质量控制1、本周在施工过程中,严格按照施工图纸和相关规范进行操作。

对进场的原材料进行了严格的检验,确保其质量符合要求。

例如,对钢筋的型号、规格、力学性能进行了抽检,结果均合格。

2、在混凝土浇筑过程中,安排专人旁站监督,控制混凝土的配合比、坍落度和浇筑顺序,确保混凝土的质量。

3、对砖墙砌筑的灰缝厚度、垂直度和平整度进行了检查,对不符合要求的部位及时进行了整改。

四、安全管理1、本周施工现场的安全状况总体良好。

在施工现场设置了明显的安全警示标志,对施工人员进行了每日的安全教育培训。

2、对高处作业的人员配备了安全带,并定期检查其可靠性。

3、对施工现场的临时用电进行了检查,及时消除了电线乱拉乱接等安全隐患。

五、存在的问题及解决方案1、问题:由于近期天气多雨,影响了室外施工的进度。

解决方案:调整施工计划,优先进行室内作业,并在天气好转时增加施工人员和设备,加班加点赶进度。

2、问题:部分施工人员在操作过程中未严格按照规范要求进行,导致质量问题出现。

某建筑有限公司项目工程进度计划周报表

某建筑有限公司项目工程进度计划周报表

某建筑有限公司项目工程进度计划周报表尊敬的领导:根据我们建筑有限公司的项目工程进度计划,我向您汇报本周的工作进展。

1. 项目名称:xxxx项目2. 工程进度计划:- 开工日期:xxxx年xx月xx日- 完工日期:xxxx年xx月xx日- 计划工期:xx天3. 本周工作内容及进展:- 工程前期准备:本周我们完成了项目前期准备工作,包括了与客户的沟通、方案设计、施工图纸的编制等。

目前已经向相关部门提交了审批材料,并等待审批结果。

- 施工准备:我们组织了项目组会议,讨论并确定了项目的施工组织方案。

同时,与供应商联系,并下单采购所需的施工材料和设备。

计划下周开始施工准备。

4. 本周遇到的问题及解决措施:- 由于某个供应商的产品存在质量问题,我们决定更换供应商,并与新的供应商进行商议和洽谈,以保证项目后续施工和质量的顺利进行。

- 本周遇到的其他问题主要集中在施工图纸的修改和调整上。

我们与设计部门进行了沟通,及时调整和更新了施工图纸,保证了施工的正常进行。

5. 下周工作计划:- 开始项目施工:根据工程进度计划,我们计划下周开始项目的正式施工工作,包括地基施工、主体结构施工等。

- 加强项目管理:我们将继续加强项目的管理,保持与供应商和设计部门的及时沟通,及时解决项目中出现的问题。

以上是本周的工作进展和下周的工作计划。

经过大家的努力,项目目前仍在按计划进行,我们将继续加强项目管理,保证项目工程的顺利进行。

感谢领导的支持和关心。

敬上!某建筑有限公司项目组尊敬的领导:根据我们建筑有限公司的项目工程进度计划,我向您汇报本周的工作进展。

1. 项目名称:xxxx项目2. 工程进度计划:- 开工日期:xxxx年xx月xx日- 完工日期:xxxx年xx月xx日- 计划工期:xx天3. 本周工作内容及进展:- 工程前期准备:本周我们完成了项目前期准备工作,包括了与客户的沟通、方案设计、施工图纸的编制等。

目前已经向相关部门提交了审批材料,并等待审批结果。

工程施工管理周报表

工程施工管理周报表

工程施工管理周报表尊敬的领导:您好!很荣幸向您汇报本周的工程施工管理情况。

本周工作重点主要集中在进度管理、质量管理、安全管理和人员管理等方面。

下面是本周的工作总结与计划:一、进度管理1. 本周主要工作进展顺利,按照计划进度推进。

特别是在项目工程量较大的部分,经过精心安排和协调,有效地提高了施工效率。

目前已完成项目进度的30%,达到了本周的目标要求。

2. 下周计划:继续做好进度管理工作,加强现场协调与沟通,确保施工队伍有序进行,争取按时完成项目建设任务。

二、质量管理1. 本周对施工现场进行了全面检查,发现了一些质量隐患问题,并及时作出了处理和整改。

通过加强监督和督促,有效地提高了工程质量水平。

2. 下周计划:继续加强质量管理工作,严格执行质量标准和规范要求,做好施工各项工序的技术交底和质量验收,确保施工质量达到设计要求。

三、安全管理1. 本周着重加强了安全生产管理工作,广泛开展安全教育培训,落实各项安全措施和防护措施,切实保障了施工人员的安全。

2. 下周计划:继续加大安全管理力度,加强现场巡查和监督,及时发现并纠正安全隐患,确保施工现场的安全生产。

四、人员管理1. 本周对施工人员进行了考核评价,发现了一些人员存在的问题,并采取了相应的措施加以解决。

同时,加强了团队建设,提高了团队凝聚力。

2. 下周计划:继续加强人员管理工作,激励施工队伍建设专业技术团队,提高施工人员的工作积极性和专业技能水平。

五、其他事项1. 本周成功举办了工程施工管理培训班,邀请了相关专家学者进行授课,提高了工作人员的管理素质和职业技能。

2. 下周计划:继续积极开展各项工作,争取取得更好的成绩,为项目建设顺利进行提供有力支持。

总结:在过去的一周里,我们团队取得了一定的成绩,在未来的工作中,我们将继续努力,全力以赴,确保项目施工顺利进行。

最后,感谢领导对我们工作的支持和关注!特此报告。

工程部日期:XXXX年XX月XX日。

工程进度计划周报表

工程进度计划周报表

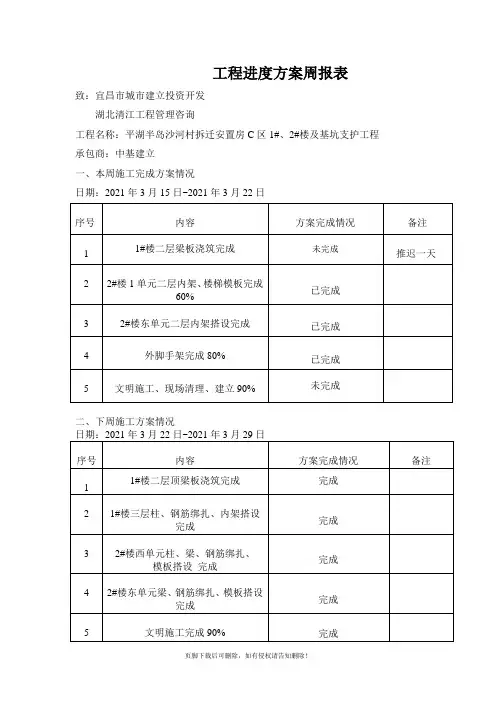

工程进度方案周报表致:宜昌市城市建立投资开发湖北清江工程管理咨询工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建立一、本周施工完成方案情况日期:2021年3月15日~2021年3月22日二、下周施工方案情况四、现场平安文明施工:1、对现场道路进展清扫,将模板等材料分堆安放。

4、无平安事故发生。

5、对电线绝缘全面检查,对有问题电源开关、配电箱进展更换6、对进场工人进展平安教育五、平安施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进展检查,对有问题设备进展更换。

六、质量方面1、严格控制模板标高。

2、模板支撑系统检查,对薄弱部位进展补充支撑。

3、对已拆模构件进展检查,尺寸偏差有问题部位要求班组查看并总结原因。

中基建立2021年3月21日工程进度方案周报表致:宜昌市城市建立投资开发湖北清江工程管理咨询工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建立一、本周施工完成方案情况日期:2021年1月10日~2021年1月17日二、下周施工方案情况四、现场平安文明施工:1、对现场道路进展清扫,将模板等材料分堆安放。

2、对塔吊进展螺栓防锈。

3、工完场清,垃圾归堆,集中处理,做好安防值班工作。

4、无平安事故发生。

5、对电线绝缘全面检查,配电柜检查防雨措施。

对给水管道进展保温防冻处理。

6、检查临边防护做好春节假期防范工作五、平安施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进展检查,对有问题设备进展更换。

2、对塔吊全面检查,对标准节螺栓涂油防锈处理。

六、质量方面1、严格控制板厚、标高。

2、浇筑后,对轻微麻面进展素浆粉刷。

3、对已拆模构件进展检查,尺寸偏差有问题部位要求班组查看并总结原因。

中基建立2021年1月17日工程进度方案周报致:宜昌市城市建立投资开发沙河工程部湖北清江工程管理咨询工程名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及地下室承包商:中基建立一、本周施工完成方案情况对钢筋制作、安装、模板、混凝土、临时用电、塔吊进展了平安技术交底,本周无平安事故发生。

工程施工周进度报表

工程施工周进度报表

工程施工周进度报表工程施工周进度报表是记录和反映工程施工进展情况的重要文件,通过对本周施工情况的总结和下周计划的安排,为项目管理人员提供决策依据。

以下是一份工程施工周进度报表范例,供参考。

一、工程概况工程名称:某住宅小区建设项目工程地点:XX市XX区XX路建设单位:XX房地产开发有限公司施工单位:XX建筑安装工程有限公司监理单位:XX建设监理有限公司设计单位:XX建筑设计研究院二、本周施工进展情况1. 主体结构工程本周完成1#楼、2#楼、3#楼主体结构施工,完成结构验收。

开始进行4#楼、5#楼、6#楼主体结构施工。

2. 建筑装饰工程本周完成1#楼、2#楼室内墙面抹灰,开始进行3#楼室内墙面抹灰。

完成1#楼、2#楼室内门窗安装,开始进行3#楼室内门窗安装。

3. 安装工程本周完成1#楼、2#楼给排水管道安装,开始进行3#楼给排水管道安装。

完成1#楼、2#楼电气线路铺设,开始进行3#楼电气线路铺设。

4. 园林绿化工程本周完成小区绿化地形整理,开始进行绿化植被种植。

完成小区道路铺设,开始进行路面硬化。

三、下周施工计划1. 主体结构工程下周计划完成4#楼、5#楼、6#楼主体结构施工,进行结构验收。

2. 建筑装饰工程下周计划完成3#楼室内墙面抹灰,开始进行4#楼室内墙面抹灰。

完成3#楼室内门窗安装,开始进行4#楼室内门窗安装。

3. 安装工程下周计划完成3#楼给排水管道安装,开始进行4#楼给排水管道安装。

完成3#楼电气线路铺设,开始进行4#楼电气线路铺设。

4. 园林绿化工程下周计划完成小区绿化植被种植,开始进行绿化景观设施安装。

完成小区路面硬化,开始进行路面标线施划。

四、存在的问题及措施1. 天气原因导致施工进度滞后,必要时采取夜间施工措施,确保工程进度。

2. 材料供应不足,提前与供应商沟通,确保材料及时到位。

3. 加强施工现场安全管理,严格执行安全施工规定,确保工程安全。

五、下周工作计划1. 严格按照施工进度计划执行,确保各分部分项工程按期完成。

工程周报表模板

工程周报表模板
(照片及文字说明)






天气情况
管理人员
木工
钢筋工
瓦工
杂工
室外总体
总 计
情况说明
五、下周主要计划安排
主要计划安排
序号
工作事项
责任人
完成时间
备注
1
2
3
4
5
6
7
8
9
10
11
六、现场工程照片
上周进度形象(时间:)
本周进度形象(时间:)
(照片及文字说明)
(照片及文字说明)
(照片及文字说明)
(照片及文字说明)
(照片及文字说明)
10
二、本周进度、质量、安全执行情况简报
进度执行
执行说明
提前、
滞后原因
赶工措施
质量执行
情况简报
发现问题
改进措施
安全执行
情况简报
发现问题
整改措施
三、本周主要管理工作和会议决议概述
管理工作 和
会议决议
序号
工 作 事 项
备 注
1
2
3
4
5
四、人员劳力配备




ห้องสมุดไป่ตู้工种
月日
月 日
月 日
月 日
月 日
月 日
月 日

中信泰富朱家角新城A2-1地块项目
工程周报表
第期
(年月日 至年月日)
本周报内容提要:
一.本周主要工程进展情况概述
二.本周进度、质量、安全执行情况简报
三.本周主要管理工作和会议决议概述
四.人员劳力配备

工程周报表模板

会议决议
序号
工作事项
备注
1
2
3
4
5
四、人员劳力配备




工种
月日
月日
月日
月日
月日
月日
月日







天气情况
管理人员
木工
钢筋工
瓦工
杂工
室外总体
总计
情况说明
五、Байду номын сангаас周主要计划安排
主要计划安排
序号
工作事项
责任人
完成时间
备注
1
2
3
4
5
6
7
8
9
10
六、需甲方协调事项
序号
协调内容
1
2
3
4
日期:年月日
一、上周主要工程进展情况说明
工程进展
序号
施工内容
完成情况
备注
1
2
3
4
5
6
7
8
9
10
滞后事项分析
滞后事项
1、
2、
3、
滞后原因
1、
2、
赶工措施
1、
2、
3、
二、上周质量、安全执行情况简报
质量执行
情况简报
发现问题
改进措施
安全执行
情况简报
发现问题
整改措施
三、上周主要管理工作和会议决议概述
管理工作和
锦珠广场培训中心项目
工程周报表
第期
(年月日至年月日)
本周报内容提要:
一.本周主要工程进展情况概述

工程周进度计划表

工程周进度计划表篇一:工程周进度计划表2周进度计划安排表天津南洋装饰工程有限公司宁波分公司金海岸名邸项目部2012年11月30日篇二:周计划施工进度表程周计划施工进度表施工单位:湖北中浩建筑有限责任公司计划日期:2010年11 月30 日—— 2010年12 月5 日项目经理签字:编制人:日期:2010 年12 月5 日湖北汉口四季美农贸城(食品批发城二期)2#楼工程周计划施工进度表施工单位:湖北中浩建筑有限责任公司计划日期:2010年11月9日——2010年11 月15日项目经理签字:编制人:日期:年月日施工单位:湖北中浩建筑有限责任公司计划日期:2010年月日——2010年月日项目经理签字:编制人:日期:年月日施工单位:湖北中浩建筑有限责任公司计划日期:2010年12 月7日——2010年12 月13日项目经理签字:编制人:日期:2010 年12 月5 日篇三:工程进度计划周报表工程进度计划周报表致:宜昌市城市建设投资开发有限公司湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设有限公司一、本周施工完成计划情况日期:2014年3月15日~2014年3月22日二、下周施工计划情况四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放。

4、无安全事故发生。

5、对电线绝缘全面检查,对有问题电源开关、配电箱进行更换6、对进场工人进行安全教育五、安全施工方面:1、电路电机方面,电工班组对接零,防触电、漏电、开关、闸刀进行检查,对有问题设备进行更换。

六、质量方面1、严格控制模板标高。

2、模板支撑系统检查,对薄弱部位进行补充支撑。

3、对已拆模构件进行检查,尺寸偏差有问题部位要求班组查看并总结原因。

中基建设有限公司2014年3月21日工程进度计划周报表致:宜昌市城市建设投资开发有限公司湖北清江工程管理咨询有限公司项目名称:平湖半岛沙河村拆迁安置房C区1#、2#楼及基坑支护工程承包商:中基建设有限公司一、本周施工完成计划情况日期:2014年1月10日~2014年1月17日二、下周施工计划情况四、现场安全文明施工:1、对现场道路进行清扫,将模板等材料分堆安放。

项目建设进度情况周报表

下周计划进度安排:
1.水之韵木栈道龙骨上漆安装。
2.水之韵木栈道面板打磨上漆安装。
3.水之韵景墙除锈上漆。
其他存在问题及建议:
1.前期设计交底答疑请尽快给予回复,以便后续工作安排。
2.前期开工报备资料需要业主及监理提供如下资料,请给予配合为盼:
甲方提供前期资料如下:
1、《厦门市园林绿化工程质量监督申报表》(原件)2、建设单位现场质量管理人员登记表(单位盖公章)
监理提供前期资料如下:
1、监理合同(复印件)
2、监理单位现场质量管理人员登记表及相关的资格证书(单位盖公章)
填报人(项目经理):联系电话:
项目建设进度情况周报表
填报单位(盖章):厦门市洋鸿绿化工程有限公司 填报日期:2014年01月14日 编号004
项目名称:园区道路设施及绿化改造工程(园博园)
1.水之韵木栈道破损工字钢更换完成。
项目建设进度情况周报表
填报单位(盖章):福建洋鸿建设工程有限公司 填报日期:2014年10月23日 编号001
项目名称:翔安市头片区三期市政基础设施配套工程(市头路、舫阳南路、市头一路)
本周工程建设形象进度:
1市头路YF13-YF25雨水管道安装完成。
2市头路WF09-WF13污水管道开挖完成
3舫阳南路WC1-WC6污水管道及支管开挖及管道安装完成。
项目名称:园区道路设施及绿化改造工程(园博园)
本周工程建设形象进度:
1.水之韵木栈道工字钢梁除锈完成。
2.水之韵木栈道工字钢第一遍红丹漆已经完成。
3.水之韵木栈道破损工字钢完成更换2/3.
4.前期资料园林工程质量监督站已备案。
5.园区出入口(厕所后面)增加草皮铺装完成。
6.园区内消防栓改造土方开挖完成。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
