隧道风机安装技术交底

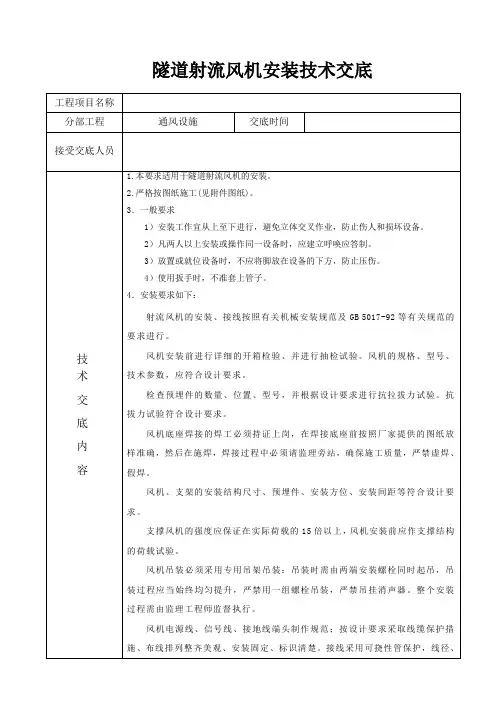

技术交底(射流风机)

射流风机安装完工后,应进行以下项目(但不限于以下项目)的机械完工检查:
风机安装位置正确,各连接面接触良好,连接件可靠、无松动;
各部件与其安装吊架接触紧密、牢靠,紧固件受力均匀;
风机各部件纵、横向水平度的允许偏差达到有关规范要求;
设备表面光泽一致、无划伤、无刻痕、无剥落、无锈蚀。风机拼装过程中不得撞击、敲击机壳,以免壳体变形;不得随意解体风机。
风机安装要确保间距与设计一致,风机中轴线与隧道轴线平行。风机紧固时,要用力矩扳手拧紧螺母,拧紧力矩为150N.m。风机外壳及安装附件必须经过防腐处理。
风机试验运转,应在监理工程师监控下进行运转试验,试验前应确保电压符合要求,接线正确,连接件牢固,转动时,叶片与叶毂无接触。
4)使用扳手时,不准套上管子。
4.安装要求如下:
射流风机的安装、接线按照有关机械安装规范及GB 5017-92等有关规范的要求进行。
风机安装前进行详细的开箱检验、并进行抽检试验。风机的规格、型号、技术参数,应符合设计要求。
检查预埋件的数量、位置、型号,并根据设计要求进行抗拉拔力试验。抗拔力试验符合设计要求。
风机电源线、信号线、接地线端头制作规范;按设计要求采取线缆保护措施、布线排列整齐美观、安装固定、标识清楚。接线采用可挠性管保护,线径、规格与设计一致;接地牢靠,并与主接地回路可靠连通;电缆接口处密封良好,接线牢固。
风机所有用电设备、控制柜及金属构件等均应做良好的接地,以保护人身安全,其接地电阻不大于10欧姆。
风机配电及控制回路接线正确,可靠;
电气设备及缆线绝缘良好,接地符源自有关规范要求;风机控制屏位置正确,部件齐全、安装牢固、防护等级符合规范要求;

隧道通风系统技术交底

隧道通风系统技术交底
1. 引言
隧道通风系统是用来保障隧道内安全的关键性设备之一。
本文档旨在交底隧道通风系统的技术要点,包括系统的设计原理、主要组成部分以及操作维护等方面。
2. 系统设计原理
隧道通风系统的设计原理是通过控制空气流动,达到保持隧道内空气质量的目的。
主要原理包括以下几点:
- 通过机械通风方式,保证隧道内空气的流动;
- 合理布置通风出入口,实现空气的循环;
- 考虑隧道内可能存在的污染物,进行相应的空气净化处理。
3. 主要组成部分
隧道通风系统主要由以下几个组成部分构成:
- 通风机组:负责产生足够的风量,推动空气流动;
- 通风管道:用于传输空气,将新鲜空气引入隧道或将污浊空气排出隧道;
- 换气孔:通风系统的出入口,用于空气的进出;
- 消防设备:用于处理火灾事故时的烟雾和热量,确保隧道内的紧急疏散。
4. 操作维护
为保证隧道通风系统的正常运行,需要进行定期的操作维护工作。
操作维护包括以下几个方面:
- 定期检查通风机组的运行状况,确保其正常工作;
- 清洁通风管道,防止积灰和堵塞情况的发生;
- 检查换气孔的开闭情况,保证通风系统的正常通风;
- 定期检测空气质量,确保符合相关标准。
5. 总结
隧道通风系统是保证隧道内安全的重要设备,通过控制空气流动来保持良好的空气质量。
了解系统的设计原理、主要组成部分以及操作维护是确保系统正常运行的关键。
希望本文档对隧道通风系统技术交底有所帮助。
风机安装施工安全技术交底模板

一、交底对象1. 施工单位全体施工人员2. 施工单位管理人员3. 施工现场监理人员二、交底时间年月日三、交底地点施工现场四、交底内容一、工程概况1. 工程名称:XXXX风机安装工程2. 工程地点:XXXX3. 工程规模:XXXX4. 工程特点:XXXX二、施工安全注意事项1. 施工现场安全:(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应配备必要的安全防护设施,如安全网、安全带、防护栏杆等。
(3)施工现场应保持整洁,及时清理施工垃圾,防止滑倒、绊倒等事故发生。
2. 施工人员安全:(1)施工人员应穿戴符合规定的个人防护用品,如安全帽、安全鞋、防尘口罩等。
(2)施工人员应接受安全培训,了解并掌握本工程的安全操作规程。
(3)施工人员应遵守施工现场的规章制度,不得酒后作业、疲劳作业。
3. 风机安装安全:(1)风机安装前,应仔细检查风机及附属设备,确保设备完好。
(2)风机安装过程中,应遵循安装顺序,不得擅自更改。
(3)风机安装时,应注意支撑固定,防止风机倾倒。
(4)风机安装过程中,应确保电气线路连接正确、可靠。
(5)风机安装完成后,应进行试运行,检查风机运行是否正常。
三、应急措施1. 人员伤亡事故:(1)发现人员伤亡事故,应立即停止施工,组织救援。
(2)及时拨打急救电话,请求救援。
(3)保护事故现场,等待相关部门进行调查处理。
2. 设备损坏事故:(1)发现设备损坏事故,应立即停止施工,避免扩大损失。
(2)及时通知设备供应商,寻求维修或更换。
(3)对损坏设备进行隔离,防止安全事故发生。
四、交底要求1. 施工单位应将本安全技术交底文件传达到每位施工人员。
2. 施工人员应认真学习本安全技术交底文件,了解并掌握安全操作规程。
3. 施工现场管理人员应加强对施工人员的安全监督,确保施工安全。
4. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
五、交底人签名(签名)六、接受交底人签名(签名)七、备注1. 本安全技术交底文件适用于XXXX风机安装工程。

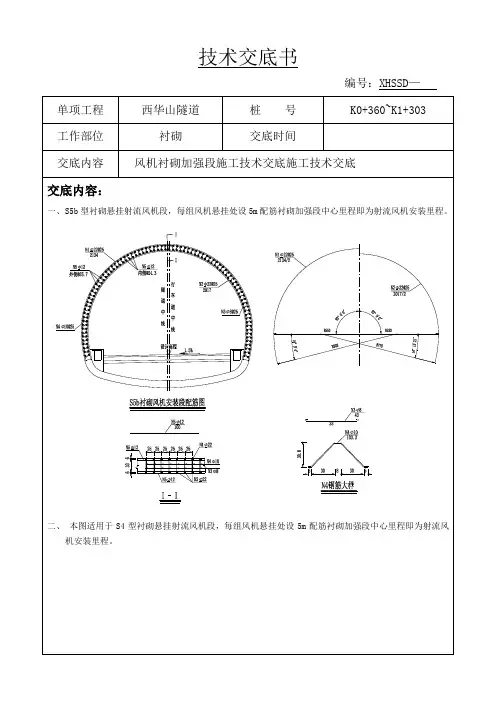

31(待修改)西华山隧道风机衬砌加强段施工技术交底

四、施好安全帽。
2、施工人员应经培训合格后上岗。焊工应持有特种工人作业证。
3、严禁酒后上岗。
4、焊工必须穿戴防护衣具。施工时焊工应站在木垫或其它绝缘垫上。
5、焊机必须接地,以保证操作人员安全,对于焊接导线及焊钳接导线处,都应有可靠的绝缘接地。
技术交底书
编号:XHSSD—
单项工程
西华山隧道
桩号
K0+360~K1+303
工作部位
衬砌
交底时间
交底内容
风机衬砌加强段施工技术交底施工技术交底
交底内容:
一、S5b型衬砌悬挂射流风机段,每组风机悬挂处设5m配筋衬砌加强段中心里程即为射流风机安装里程。
二、本图适用于S4型衬砌悬挂射流风机段,每组风机悬挂处设5m配筋衬砌加强段中心里程即为射流风机安装里程。
6、在规定的作业区间内进行施工避免来往车辆对作业人员安全造成影响。
7、运输钢筋注意安全,防止模板伤人。
交底人
复核人
接底人
接底时间
作业班组签字:
隧道通风防尘及风、水、电供应安全技术交底

隧道通风防尘及风、水、电供应安全技术交底一、前言随着城市化进程的不断加速,越来越多的地铁、隧道等工程项目开始建设。
在建设隧道的过程中,通风防尘、风、水、电供应安全成为了重点。
本文将就隧道的通风防尘及风、水、电供应方面的安全问题进行详细的分析和探讨。
二、隧道通风防尘(一) 通风方案的设计隧道的通风安全是人员防护的重要保障,通风方案设计应符合以下原则:1.保证压力差:节省能源,维持合理压力差,避免对后续的采风系统产生影响。
2.强化通风巡视:在隧道内安装通风巡视监控设备,便于实时监测通风系统的功能,并及时解决通风故障。
3.优化通风系统:隧道通风系统在硬件设计上应符合先进、智能、可靠、环保、能耗低的原则。
4.建立通风预警机制:根据隧道内空气质量监测情况建立通风预警机制,实现隧道内空气质量有效控制。
(二) 防尘方案的设计隧道内经过长时间的使用,容易出现沉淀物、尘垢等问题。
防尘措施的设计应符合以下要求:1.采用优质防尘材料:采用防尘性能优良的材料进行防尘构架制作,保障隧道内车辆运行和行驶人员的健康安全。
2.按照规定周期清洗:清洗时间和周期应符合行业规范,维护防尘构架的洁净。
3.建立现场巡查模式:定期对防尘构架系统的设备、管道进行检查,包括清洗水路、水嘴等设备是否运转顺畅,是否存在设备故障或泄漏等问题。
三、隧道风、水、电供应安全(一) 风控安全隧道内的风控安全是保障人员运输和行车的关键。
设计应满足以下要求:1.建立风控安全监控模式:在隧道内部分安装风速、方向检测监控系统,实时掌握风速和风向的数据以及隧道内压力差数据。
2.实现风速调节和巡检:在风筒出口设置局部调节装置,对局部变形和局部损坏进行检查和修复,维护风管系统的完整性。
3.建立连锁保护机制:建立连锁保护联锁系统,对重要设备进行连带保护,避免因局部故障发生的不良后果。
4.采用多场+单场方式:多场供应风量总量较小,单场供应风量总量较大,维持隧道内风流量稳定。
(完整版)隧道通风系统技术交底

(完整版)隧道通风系统技术交底隧道通风系统技术交底1. 简介本文档旨在交底隧道通风系统的技术要点和安全注意事项。
对于隧道工程来说,通风系统是确保隧道内空气清新、温度适宜的关键设备之一。
2. 隧道通风系统的组成隧道通风系统主要由以下组件构成:2.1 风机风机是隧道通风系统的核心部件,用于驱动空气流动。
在选择风机时,需要考虑隧道的长度、形状以及通风需求。
2.2 送风管道送风管道负责将经过风机处理的新鲜空气送入隧道内部。
通常需要根据隧道的结构和布局进行合理的管道布置。
2.3 排风管道排风管道负责将隧道内的污浊空气排出隧道外部。
排风管道的布置应考虑排风口的位置、数量和通风效果。
2.4 控制系统控制系统用于监控和控制整个通风系统的运行。
可以通过设定合适的参数来实现自动调节通风量和温度。
3. 隧道通风系统的相关安全事项在设计和操作隧道通风系统时,需要特别注意以下安全事项:3.1 防火措施隧道通风系统应配备火灾自动报警装置,并设置灭火设备。
风机和管道的防火性能也应符合相应的标准。
3.2 通风量要求根据隧道使用的不同,通风量的要求也会有所不同。
需要根据实际情况合理设计通风系统,确保隧道内空气质量良好。
3.3 应急通风隧道通风系统应具备应急通风功能,能够在突发情况下迅速排除烟气和有害气体。
4. 总结隧道通风系统是确保隧道安全、舒适的重要设备。
在设计和运行过程中,需要严格遵守相关安全标准和规范,确保通风系统的可靠性和效果。
以上为隧道通风系统技术交底的内容,请相关人员详细阅读并遵守。
隧道通风员安全技术交底模板

一、交底目的为确保隧道施工过程中通风工作的安全、高效进行,预防事故发生,特对隧道通风员进行安全技术交底。
二、交底对象隧道通风员及参与通风作业的相关人员。
三、交底内容1. 隧道施工通风基本要求(1)通风工作应严格按照隧道施工规范和设计要求进行,确保隧道内空气质量符合国家标准。
(2)通风系统应保持稳定运行,确保隧道内氧气充足,有害气体浓度低于限值。
2. 通风设备操作及维护(1)熟悉通风设备的性能、结构和工作原理,确保操作熟练。
(2)定期检查通风设备,发现故障及时维修,确保设备正常运行。
(3)正确使用通风设备,避免因操作不当造成事故。
3. 通风系统布置及调整(1)根据隧道施工进度和地质条件,合理布置通风系统,确保通风效果。
(2)根据隧道内空气质量变化,及时调整通风系统,保持通风效果。
4. 通风作业安全注意事项(1)作业前,检查通风设备是否正常,通风系统是否畅通。
(2)进入隧道作业时,佩戴好安全帽、防尘口罩等防护用品。
(3)高空作业时,必须系好安全带,并严格遵守操作规程。
(4)严禁酒后作业,作业中严禁嬉戏打闹。
(5)遇到紧急情况,立即停止作业,迅速撤离现场。
5. 应急处理(1)发现有害气体浓度超标时,立即停止作业,关闭通风设备,撤离现场。
(2)发生火灾时,立即启动应急预案,配合救援人员进行灭火。
(3)发生人员伤亡事故时,立即上报,并协助救援人员实施救援。
四、交底要求1. 隧道通风员应认真学习本交底内容,确保掌握各项安全技术要求。
2. 作业过程中,严格遵守各项操作规程,确保通风作业安全。
3. 定期参加安全技术培训,提高安全意识和操作技能。
4. 遇到问题,及时向上级汇报,确保问题得到妥善处理。
五、交底时间[填写具体时间]六、交底人[填写交底人姓名及职务]七、接收人[填写接收人姓名及职务]八、备注1. 本交底适用于隧道施工过程中通风作业的安全管理。
2. 隧道通风员应将本交底内容传达到所有参与通风作业的相关人员。
风机安装工程安全技术交底

风机安装工程安全技术交底
一、前言
本安全技术交底适用于风机安装工程施工安全控制。
所有参加
施工作业人员都应仔细阅读并遵守本文规定。
二、安全事项
2.1 施工现场安全
1. 严禁在施工现场吸烟、火种等任何容易导致火灾的行为。
2. 严禁在施工现场堆放易燃易爆物品及危险化学品。
3. 严禁在施工现场嬉戏、追逐或从事危险行为。
2.2 操作安全
1. 所有参与风机吊装作业人员必须持有相应证书,并熟知相关
操作规程。
2. 吊装前必须对设备进行检查,确认无任何质量问题方可吊装。
3. 吊装过程中必须设置上下风斗,防止风扰动影响吊装安全。
4. 吊装结束需要进行安全检查并整理现场。
2.3 作业人员安全
1. 所有参加作业人员必须按规定佩戴安全带,并根据施工现场实际情况选择合适的防护用品。
2. 相关人员需定期接受安全培训,提高安全意识。
三、应急措施
3.1 防雷措施
1. 暴雨雷电天气时,及时中断吊装作业,并将设备安全移动至指定安全场所。
2. 如遇雷电天气必须马上撤离高处。
3.2 周边建筑物防护
1. 对于邻近建筑物,需在吊装前征得周边居民同意,并进行风险评估和防护措施。
2. 施工现场需设置安全警示标志,并配备专人负责安全检查。
四、结论
以上就是风机安装工程安全技术交底的内容,施工作业人员须严格按照规定执行,保障施工现场安全,落实安全责任制。
同时,应根据实际情况适当增加和完善安全措施,确保施工作业人员人身和设备安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
隧道风机安装技术交底 Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】
技术交底书
技术交底书表格编号1310
项目名称中铁七局西康二线秦岭翠华山
隧道第 1 页共4 页
交底编号
工程名称秦岭翠华山隧道防灾救援疏散工程
设计文件图
号
西康增施隧变(防灾)
施工部位洋峪斜井避难所、太峪斜井紧急出口射流风机安
装
交底日期2017/7/20
隧道二次衬砌安全技术交底内容:
隧道射流风机安装技术交底
隧道射流风机安装技术交底内容
一、一般要求
1.安装工作宜从上至下进行,避免立体交叉作业,防止伤人和损坏设备。
2.凡两人以上安装或操作同一设备时,应建立呼唤应答制。
3.放置或就位设备时,不应将脚放在设备的下方,防止压伤。
4.使用扳手时,不准套上管子。
二、安装要求如下:
1、射流风机的安装、接线按照有关机械安装规范及GB5017-92等有关规范的要求进行。
风机安装前进行详细的开箱检验、并进行抽检试验。
风机的规格、型号、技术参数,应符合设计要求。
检查预埋件的数量、位置、型号,并根据设计要求进行抗拉拔力试验。
抗拔力试验符合设计要求。
风机底座焊接的焊工必须持证上岗,在焊接底座前按照厂家提供的图纸放样准确,然后在施焊,焊接过程中必须请监理旁站,确保施工质量,严禁虚焊、假焊。
风机、支架的安装结构尺寸、预埋件、安装方位、安装间距等符合设计要求。
支撑风机的强度应保证在实际荷载的15倍以上,风机安装前应作支撑结构的荷载试验。
风机吊装必须采用
专用吊架吊装:吊装时需由两端安装螺栓同时起吊,吊装过程应当始终均匀提升,严禁用一组螺栓吊装,严禁吊挂消声器。
整个安装过程需由监理工程师监督执行。
2、风机电源线、信号线、接地线端头制作规范;按设计要求采取线缆保护措施、布线排列整齐美观、安装固定、标识清楚。
接线采用可挠性管保护,线径、规格与设计一致;接地牢靠,并与主接地回路可靠连通;电缆接口处密封良好,接线牢固。
风机所有用电设备、控制柜及金属构件等均应做良好的接地,以保护人身安全,其接地电阻不大于10欧姆。
设备表面光泽一致、无划伤、无刻痕、无剥落、无锈蚀。
3、风机拼装过程中不得撞击、敲击机壳,以免壳体变形;不得随意解体风机。
风机安装要确保间距与设计一致,风机中轴线与隧道轴线平行。
风机紧固时,要用力矩扳手拧紧螺母,拧紧力矩为。
风机外壳及安装附件必须经过防腐处理。
风机试验运转,应在监理工程师监控下进行运转试验,试验前应确保电压符合要求,接线正确,连接件牢固,转动时,叶片与叶毂无接触。
风机启动柜安装时应注意防潮,应按设计要求选用“三防”型设备,露接线端子应有限选用铜端子。
三、射流风机安装完工后,应检查以下项目:
1、风机安装位置正确,各连接面接触良好,连接件可靠、无松动;各部件与其安装吊架接触紧密、牢靠,紧固件受力均匀;
2、风机各部件纵、横向水平度的允许偏差达到有关规范要求;风机配电及控制回路接线正确,可靠;电气设备及缆线绝缘良好,接地符合有关规范要求;
3、风机控制屏位置正确,部件齐全、安装牢固、防护等级符合规范要求;
控制屏(箱)开闭灵活、箱内接线整齐、回路编号齐全正确、预埋管与箱体连接处应有锁紧螺母;所有设备安装正确、无缺项、无杂物、运动部件润滑良好。
