暖气管网工程施工组织设计目录一、综合说明------------------------------------P2二、施工现场平面布置和临时设施布置-------------P4三、劳动力计划----------------------------------P3四、施工进度计划及工期保证措施------------------P7五、主要施工机械、设备-------------------------P10六、工程主要部分及工程关键工序的施工方案-------P11七、质量保证措施-------------------------------P34八、冬、雨季施工措施---------------------------P44九、施工安全保证措施---------------------------P44十、现场文明施工措施及环保措施-----------------P50 十一、各方协调措施-----------------------------P53十二、工程交验后服务、保修措施-----------------P55第一章、综合说明工程名称:国电天津第一热电厂实施自营供热管网改造工程(热水管道工程)工程地点:天津市河东区建设单位:中国国电集团公司天津第一热电厂工程简况:本工程为供热管网工程,主供热管道全长6000米左右。
供热管道输送介质为热水,最大管径为DN400,供热面积约为70万平方米。
供热管道采用预制直埋保温管和玻璃钢保温架空管道,制作要求符合《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》(CJ/T114-2000)规定,保温材料为聚氨酯泡沫塑料和玻璃钢保温,外护高密度聚乙烯套管,管道保温前均要做防腐,刷铁红醇底漆两遍,弯头采用预制保温管件。
采用直埋敷设方式和架空方式。
直埋固定墩:砼强度等级为C30,垫层为C10,设计地耐为150KPa,全部回填土分层夯实。
安装要求波纹补偿器必须按图纸位置安装。
室外暖气管道施工方案

室外暖气管道施工方案
在室外进行暖气管道的施工是一项重要而复杂的工程,需要仔细规划和执行。
本文将介绍一种合理的室外暖气管道施工方案,以确保工程质量和安全。
1. 工程前期准备
在进行室外暖气管道施工之前,必须进行详细的工程前期准备。
首先,应该根据设计图纸确定施工的具体路线和布局,并进行地面勘测和标志。
此外,需要清理施工区域,确保管道敷设的地面平整、清洁。
2. 材料准备
在准备材料时,必须选择符合国家标准的优质材料,并根据设计要求合理控制管道尺寸和材质。
同时,为了保证管道的耐久性和稳定性,应当注意管道的防腐处理和保温措施。
3. 施工流程
3.1 地面准备
在开始施工前,应当确保地面平整,并根据设计要求进行地基处理,以确保管道的稳固性和安全性。
3.2 管道敷设
根据设计图纸和施工要求,按照规定深度和角度进行管道的敷设。
在敷设过程中,要确保管道的连接牢固,不得有漏水现象,并保证管道的通畅。
3.3 接口处理
在管道的接口处,应当进行严密的密封处理,以防止漏水和热量损失。
同时,要对接口进行检查和测试,确保管道的完好性。
4. 竣工验收
在管道施工完成后,必须进行严格的竣工验收。
验收过程中,要检查管道的敷设质量、连接情况、保温措施等,确保管道符合相关标准要求。
结语
通过合理的施工方案和严格的质量控制,可以确保室外暖气管道的施工质量和安全性。
在实施施工过程中,应当严格按照设计要求和规范操作,做好各项细节工作,为用户提供优质的供暖服务。
室外暖气管道施工方案

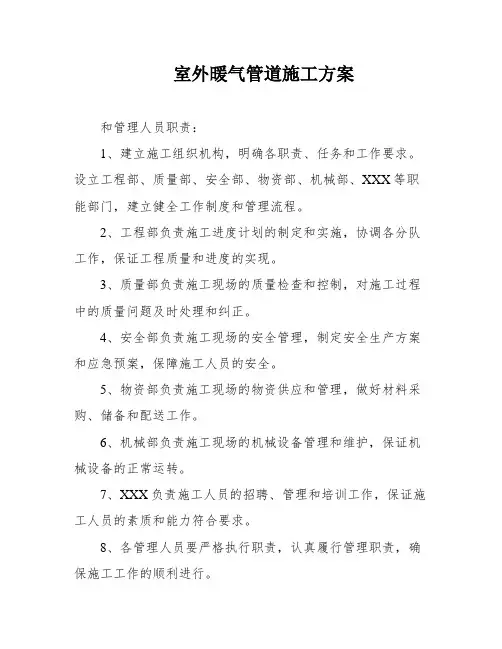

室外暖气管道施工方案和管理人员职责:1、建立施工组织机构,明确各职责、任务和工作要求。
设立工程部、质量部、安全部、物资部、机械部、XXX等职能部门,建立健全工作制度和管理流程。
2、工程部负责施工进度计划的制定和实施,协调各分队工作,保证工程质量和进度的实现。
3、质量部负责施工现场的质量检查和控制,对施工过程中的质量问题及时处理和纠正。
4、安全部负责施工现场的安全管理,制定安全生产方案和应急预案,保障施工人员的安全。
5、物资部负责施工现场的物资供应和管理,做好材料采购、储备和配送工作。
6、机械部负责施工现场的机械设备管理和维护,保证机械设备的正常运转。
7、XXX负责施工人员的招聘、管理和培训工作,保证施工人员的素质和能力符合要求。
8、各管理人员要严格执行职责,认真履行管理职责,确保施工工作的顺利进行。
为了确保本工程按照预定的工期和高质量完成,我们公司选派了具有丰富施工管理经验的管理和工程技术人员,组成了高效的项目经理部。
该部门负责工程的质量、工期、安全、效益以及现场其他各方面的管理,严密组织、科学安排、精心施工。
公司职能科室对项目部进行监督、检查、指导和服务,以确保各项目标的顺利实现。
施工组织机构框图如下:插入施工组织机构框图)在项目部中,主要的人员职责如下:1、项目经理:全面负责所承包工程的工期、质量、安全、文明施工、效益等方面,履行合同各项要求,主持本项目日常工作,组织工程质量、进度、文明施工检查、评比活动,明确各部门人员职能分工。
监督施工现场各级管理人员履行职责。
2、项目副经理:协助项目经理组织实施项目管理计划,落实工期、质量、安全生产、文明施工、环境保护、消防保卫等技术措施,确保各项经济技术指标按计划完成。
3、项目总工程师:审核本项目技术工作,编制该工程项目质量计划及施工组织设计。
协助项目经理对工程质量进行管理和控制,主持日常质量分析活动,工程质量定期检查、评审、整改,指导监督现场各类人员做好质量记录。
室外暖气管道施工具体方案

室外暖气管道施工具体方案1.规划设计:在进行室外暖气管道施工前,首先需要进行详细的规划和设计。
这包括确定管道的走向和长度、选择合适的管道材料、确定管道的支撑和固定方式等。
同时,还需要考虑施工对周围环境的影响,如挖掘土壤、破坏道路等情况。
2.材料准备:根据设计要求,准备所需的材料,包括暖气管道、管道连接件、支撑、固定件等。
选择合适的材料对于室外施工非常重要,因为它们需要能够承受各种气候和环境条件,并保持良好的耐久性和维护性能。
3.地面准备:在施工之前,需要对地面进行一些准备工作。
首先,需要清理地面上的杂物和障碍物。
接下来,根据设计要求,挖掘地面,埋设管道。
在进行挖掘时,需要注意保持挖掘坑的稳固性,以防止其坍塌。
另外,还需要考虑地下设施的存在,如电缆、水管等,以避免损坏。
4.管道敷设:在地面挖掘完毕后,开始进行管道的敷设。
根据设计要求,将管道安装在挖掘的坑中,并根据需求进行连接和固定。
在敷设过程中,需要注意管道的坡度,以确保水能够自由流动,并确保施工的质量和安全。
5.支撑和固定:在管道敷设完毕后,需要进行支撑和固定。
使用合适的支撑材料和固定件,将管道固定在地面或建筑物上,以确保其稳固性和耐久性。
支撑和固定的方式可以根据具体情况而定,如使用支架、钢丝绳、钢板等。
6.接头和阀门安装:在管道敷设和固定完毕后,需要进行接头和阀门的安装。
接头和阀门是管道的重要组成部分,它们可以实现管道之间的连接和流量控制。
根据设计要求,选择合适的接头和阀门,并使用适当的方法进行安装和连接,确保其密封性和可靠性。
7.测试和调试:在完成管道安装后,需要进行测试和调试工作。
测试管道的密封性和流量,并进行必要的调整,以确保其正常运行。
同时,还需要对设备进行检查,如泵站、水箱等,并确保其正常工作。
8.施工整理:在管道测试和调试完成后,需要进行施工整理工作。
清理施工现场的杂物和垃圾,并修复可能的地面破损或损坏。
检查管道的安装质量和固定,确保施工的质量和安全。
暖气管道施工方案

暖气管道施工方案
目录
1 暖气管道施工方案
1.1 施工前准备工作
1.1.1 确定施工计划
1.1.2 准备必要材料和工具
1.2 管道铺设
1.2.1 根据设计图纸进行布局
1.2.2 确保管道连接牢固
1.3 检测和调试
1.3.1 进行压力测试
1.3.2 调试阀门和温控器
暖气管道施工方案
暖气管道的施工是保障供暖系统正常运行的重要环节,只有按照正确的方案进行施工,才能确保管道系统安全、高效地运行。
首先,施工前需要进行充分的准备工作。
确定施工计划是首要任务,包括施工时间安排、人员配备等。
同时,要准备好必要的材料和工具,确保施工过程顺利进行。
在管道铺设阶段,需要根据设计图纸进行布局,确保每根管道的位置和连接方式准确无误。
在铺设过程中,还要注意管道连接的牢固性,避免出现漏水或漏气的情况。
最后,进行检测和调试是保证供暖系统正常运行的关键步骤。
首先进行压力测试,确保管道系统的承压能力符合要求。
然后对阀门和温控器进行调试,保证系统可以根据需要进行温度调节。
总的来说,暖气管道施工方案的重点在于施工前的准备工作、管道铺设的准确性和连接牢固性以及检测和调试的细致性。
只有做好每个环节,才能确保供暖系统的正常运行和使用寿命。
暖气管道安装施工方案

暖气管道安装施工方案第一章工程概况第二章施工方案一、施工注意事项1.场地内人员活动频繁,为防止造成人身伤害,需要放置安全警示牌等以示提醒。
同时,采取一定的遮挡措施,以免管件机具等倾斜、掉落砸伤楼内办公人员。
2.管件、机具等要轻拿轻放,以免出现损坏偏差。
3.施工过程中的管件、机具要轻拿轻放。
必要时需要在墙壁、地面上铺设遮挡物,以防止管件、机具等放置、移动过程中对墙壁造成破坏。
二、施工工序1.机械套丝或管道预制2.安装准备3.卡架安装4.管道及阀门安装(先干管,再立管,后支管)5.散热器安装6.水压试验7.系统冲洗8.系统调试9.后期恢复(墙面、地面瓷砖装修恢复、室内设施复位)10.竣工清理三、管道安装1.安装准备在安装前,应认真熟悉改造要点,按改造图纸画出管路的位置、管径、预留口、坡向、阀门及支架位置,包括干管起点、末端和拐弯、节点、预留口、坐标位置等。
钢管在安装前应进行严格的管内除锈和清除杂质。
2.卡架安装本工程部分干管采用挂式安装方法,按改造要求和规定间距安装,挂线作为卡架安装的基准线。
吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。
安装托架上的管道时,先把管就位在托架上,把第一节管装好U形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。
3.管道安装根据主要机具需用量计划和进场时间,做好机具设备的购置、安装和调试工作,保证施工正常使用。
材料设备进场后,首先由材料员进行数量检验,然后由技术质量人员进行技术性能确认,填写材料设备进场检验记录。
①干管安装干管的各部件和管段已加工制作完毕,并已适当的组装在一起,按改造要求进行就位安装。
干管安装完毕后进行阶段性的管道压力试验,试验压力为0-1.6MPa,然后进行该管段的防腐和保温工作。
②立管安装核对各层孔洞位置是否垂直,吊线、剔眼、栽卡子。
将预制好的管道按编号顺序运到安装地点。
安装阀门前先卸下阀门盖,有钢套管的先穿到管上,按编号从第一节开始安装。
室外暖气管道施工方案1.4doc

室外暖气管道施工方案1.4在室外安装暖气管道时,施工方案至关重要,不仅会影响后续维护及使用效果,还关乎安全性和长期稳定性。
本文将介绍一种合理的室外暖气管道施工方案1.4,以确保系统运行顺利、效果良好。
施工前准备在实施施工前,首先需要确保施工图纸准确无误,按照设计规范进行安全审查。
确认施工现场周围无障碍物影响,清理施工区域,并确保施工人员具备相关资质和技能,做好施工队伍的调配。
施工步骤1.定位测量:根据设计图纸确定暖气管道的位置和走向,进行测量并标记。
2.基础施工:进行基础的挖掘工作,确保管道可以埋设在地下,以保护管道不受外界环境影响。
3.管道安装:根据设计要求,安装暖气管道,并注意管道之间的连接,确保连接紧密。
4.支架安装:安装管道支架,支撑管道并使其与地面保持一定高度,便于维护及排水。
5.保温处理:对暖气管道进行保温处理,防止管道在寒冷环境下冻裂,影响使用效果。
6.地面修复:完成管道安装后,对地面进行修复,确保施工现场整洁美观,并恢复正常使用。
施工质量控制在施工过程中,需严格按照设计要求和相关规范进行施工,确保施工质量。
同时,施工过程中应加强监督和检查,避免出现质量问题。
如发现问题及时调整,确保施工顺利进行。
施工后验收施工完成后,需进行验收,对暖气管道系统进行压力测试,检验系统是否正常运行。
同时对施工质量进行检查,确保与设计要求相符。
验收合格后方可投入使用。
总结室外暖气管道的施工方案1.4是保证系统运行正常的重要环节,通过严格的施工流程、质量控制及验收,可以确保系统的稳定性和安全性。
只有在施工过程中细致入微,严格遵守规范,才能保障暖气系统的长期稳定运行。
室外采暖管道施工方案

室外采暖管道施工方案一、前言本文档旨在介绍室外采暖管道的施工方案,并提供详细的步骤和注意事项,以确保施工过程顺利进行并达到预期效果。
二、材料准备在开始施工前,需要准备以下材料:•采暖管道:根据实际需求选择合适的管道材料,如塑料管道、镀锌钢管等;•接头和管件:确保管道连接牢固,选择相应的接头和管件;•绝缘材料:用于包裹管道,减少能量损耗;•支架和固定件:用于固定管道,保持稳定;•工具:包括切割工具、扳手、焊接工具等。
三、施工步骤1. 管道布局设计在进行实际的管道施工之前,需要先进行管道布局的设计。
根据室外采暖系统的需求,确定管道的走向和布置方式,并标记好必要的细节,如管道交叉点、分支点和终点等。
2. 安装支架和固定件根据设计好的管道布局,开始安装支架和固定件。
支架和固定件的选择要符合实际需求,确保能够固定管道并保持稳定。
在安装过程中,要注意支架和固定件的间距和位置,以确保管道的平衡性。
3. 切割和连接管道在管道布局和支架固定完成后,开始切割和连接管道。
根据需要,使用切割工具将管道切割成合适的长度,并在需要连接的位置上进行切口处理。
然后,使用相应的接头和管件连接管道,确保连接牢固。
4. 进行焊接和密封对于需要进行焊接的管道,使用焊接工具进行焊接。
在进行焊接过程中,注意控制焊接温度和时间,以确保焊接良好。
在焊接完成后,对焊点进行检查,确认没有漏焊和裂纹。
对于不需要焊接的管道连接,可使用密封材料进行密封处理,以防止漏水。
5. 安装绝缘材料为了减少能量损耗,需要在管道上安装绝缘材料。
根据实际需求选择合适的绝缘材料,并将其包裹在管道上。
确保绝缘材料覆盖完整,并使用绑扎工具固定。
6. 系统测试和调试在完成管道安装后,进行系统的测试和调试。
检查管道连接是否牢固,无漏水现象。
接通采暖系统,并进行测试,确保系统工作正常,能够提供预期的采暖效果。
四、注意事项在进行室外采暖管道施工时,需要注意以下事项:•遵循相关安全操作规范,佩戴个人防护装备,确保施工人员安全;•根据实际需求选择合适的材料和工具,并确保其质量可靠;•对于需要焊接的管道,务必掌握正确的焊接技术,并保持焊接环境的良好通风;•安装过程中,要保持管道的平衡性和稳定性,防止管道受力过大变形或脱落;•在绝缘材料的选择和安装过程中,应注意绝缘材料的厚度和覆盖完整性,确保其有效减少能量损耗;•在进行系统测试和调试时,注意检查管道连接的牢固性和工作状态,并根据需要进行适当调整。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章编制依据及工程概况一、编制依据1、西安铁路枢纽新丰镇编组站改括建工程车辆段及派驻机车折返段室外热网施工图,图号:新丰镇扩建施暖整合1002-1。
2、各单体建筑室内采暖设计图。
3、国家现行施工规范标准:GB50235-97《工业金属管道工程施工及验收规范》GB50184— 93《工业金属管道工程质量检验评定标准》4、施工现场实地考察的相关资料;二、工程概况1 、建设单位:中铁六局新丰镇编组站工程指挥部2、工程名称及建设地点本工程为:西安铁路枢纽新丰镇编组站改扩建H标段室外热网工程。
位于西安市临潼区新丰镇。
3、工程内容及实物量本室外管路根据管网的走向可分为两部分:一部分为从锅炉房至上行到达场列检所、信号楼、机务折返段干砂间、整备综合楼、北门卫、公寓楼、西闸楼门卫等;另一部分为从锅炉房至车辆段单身楼、食堂、浴室、调度中心、设备维修间、易燃品间、材料库、制动间、计量化验、钩缓间、组合工厂、锻工间、洗罐棚(及洗罐辅助生产房屋)、污水处理站焦炭锅炉间和气浮间及上行到达场列尾作业检修间。
室外管道安装于室外暖气地沟内、部分直埋。
钢筋砼地沟约为4000 米,安装管道约13500延长米、管件安装500个,伸缩器安装276个,热水入户装置38 套,安装疏水器共8 套(其中经常疏水器5 套,启动疏水器3 套)。
第二章、施工组织部署第一节指导思想和施工准备一、指导思想:1、树立“质量第一,用户至上”的指导思想,严格执行有关的技术标准及设计、建设、工程监理单位的技术质量要求,实行 A 、B、C 三级质量管理方法,制定相应措施,进行严格管理考核。
确保工程质量优良。
2、合理安排施工工序,充分利用施工作业面,采用机械化作业。
施工进度计划实行动态管理,实行周滚动计划和日作业进度考核,确保总进度计划的实现。
二、施工准备:1、施工人员认真熟悉施工图,质量技术要求。
2、施工前进行图纸会审和技术交底,结合施工方法作好技术准备工作,给各施工组班作好详细的技术交底工作。
3、根据工程施工拟分2 个施工队进行施工:第一分队承担土方开挖、回填素土和回填砂子;第二分队承担管道防腐;第三分队承担管道安装工程;第四分队承担设备安装。
第二节施工组织机构及管理人员职责一、施工组织机构为确保整个工程按照预定的工期,以优良的质量顺利完成,我公司在本工程施工中选派具有丰富施工管理经验、尤其是同类工程施工经验的管理及工程技术人员,组成精明强干、作风优良的项目经理部,对工程的质量、工期、安全、效益及现场其他各方面管理全面负责,严密组织,科学安排,精心施工;由公司职能科室对项目部进行监督、检查、指导、服务,确保各项目标的顺利实现。
组织机构框图如下:施工组织机构框图1、 项目经理:对所承包工程的工期、质量、安全、文明施工、效 益等全面负责,履行合同各项要求,主持本项目日常工作,组织工程质 量、进度、文明施工检查、评比活动,明确各部门人员职能分工。
监督 施工现场各级管理人员履行职责。
2、 项目副经理:负责协助项目经理组织实施项目管理计划,落实 工期、质量、安全生产、文明施工、环境保护、消防保卫等技术措施, 确保各项经济技术指标按计划完成。
3、项目总工程师: 对本项目技术工作负责审核,编制该工程项目质量计划及施工组织设计。
协助项目经理对工程质量进行管理和控制,项目部主要人员职责主持日常质量分析活动,工程质量定期检查、评审、整改,指导监督现场各类人员做好质量记录。
负责设计变更和洽商工作,落实变更内容,协助有关人员做好增减预算工作。
负责工程中实行的新工艺、新技术的实施管理。
4、专业工程师:编制专项施工方案和技术交底。
监督、检查施工过程的技术措施落实情况。
参加工程质量的检查、验收工作,监督、检查工程技术资料及时性和完整性。
参与编制成品、半成品的加工定货计划,参与不合格品评审和质量事故的处置,参与制定纠正和预防措施。
5、工长:负责施工方案的具体实施,负责落实施工计划并安排现场组织工作。
参与制定重要或特殊工程部位的施工方案,填写关键工序的施工记录。
6、测量员:负责工程定位和工程测量工作的具体实施,做好测量工作;负责项目交接桩,项目测量桩点的保护;完成测量内业资料的编制,保存测量记录;配合测量的复核工作;负责测量仪器的保管、校核工作。
7、质检员:负责本工程项目的质量评定和施工过程的监督、检查及记录工作。
对工序过程质量负责,杜绝不合格品转入下道工序。
负责工序质量的验收,当质量验收合格时,及时发出转序指令;对不符合要求的施工作业,行施警告、整改、停工职权。
负责督促和落实“三检” 制度工作(即自检、互检、交接检)。
保存本工程项目的原始质量评定记录。
参与不合格品的评审、跟踪检查、纠正和预防措施的落实。
检查产品标识和检验状态标识工作。
8、材料员:负责进场材料物资的验证工作,及时对进场材料进行检验、标识、登记和保管,并做好班组的限额领料工作。
负责依据合格分供方名册,检验采购材料的质量或质量证明,保证合格原材料进入现场。
同时应经常深入工地,检查材料的使用和保管情况,防止材料、半成品的损坏变质。
负责收集、整理所采购材料的质量证明文件。
9、预算员:编制工程预算,进行经营核算活动,参与工程成本的分析,负责对业主的验工结算。
编制洽商变更预算,并负责向监理、业主报批。
编制工程竣工结算,办理审批手续。
10、安全员:监督施工全过程的安全生产,纠正违章。
配合有关部门排除安全隐患。
主持全员安全活动和安全教育。
11、试验员:负责进场材料的取样和送检。
负责钢筋、砼、砂浆、防水材料、土工等的现场试验工作。
负责做好试验记录和试验过程的标识工作。
负责试验器具的使用、和管理工作。
12、资料管理员:负责各类文件资料的收集管理及保管存档工作。
整理填报有关的技术资料,并及时做好竣工技术资料的整理归档工作。
第三节三通一平一、施工道路施工主干道路径为:108国道—LHXK1041处1-6m桥—现场,此施工道路比较平坦,对个别不平处稍加处理,既可作为施工主干道,道路的高度、宽度可以满足设备材料的正常运输。
二、施工用水水源引自附近铁路用水,可以满足施工的正常供水。
三、施工用电电源引自125KVA施工专用变台,现场设总配电箱,供电线路用电缆分送至各用电点,电缆敷设采用架空为主,部分采用埋地的方式。
另准备一台型号为TPS-200S4勺发电机,功率为30KW。
第四节、施工技术方案及措施:一、施工原则及主要施工方法;1、施工原则:先地下、后地上、土建施工时与安装搞好配合,合理安排、交叉施工。
2、工艺管道安装主要工序及施工技术方案措施:2.1、工艺管道安装流程:管道检验-管材防腐-管道预制安装-焊缝检验T管道试压T管道保温T管道吹扫T投用管道焊接:采用氩电联焊的方法进行焊接。
2.2、管道检验:①管道组件及支承件必须具有制造厂的质量证明书,材质、规格、型号及质量必须符合设计文件规定,外观检查符合标准。
阀门必须要有出厂合格证及出厂试验报告。
②按照建设单位及监理公司要求,对阀门按规范进行壳体压力试验和密封试验,试验介质宜采用水进行,壳体的强度试验压力等于公称压力的 1.5倍,保压时间不小于20min,以壳体及填料无渗漏为合格;密封试验压力以公称压力进行。
对试压合格的阀门要做出明显标记,并填写“阀门试验记录”。
2.3、管道加工:管子切口表面应平整,无裂纹、重皮、毛刺、凹凸、缩口、焊渣、氧化物、铁屑等。
切口端面倾斜偏差不应大于管子外径的1%,并且不超过3mm,不得有裂纹和夹层等,不锈钢管道煨弯半径必须大于5DNc2.4、管道安装:2.4.1、具备的条件有关的土建工程已经检验合格,满足安装要求,并已办理交接手续;与管道连接的机械已经找正合格,管道防腐符合设计要求并已完成;安装时应检查法兰密封面及垫片,不能有影响密封面的划痕斑点等缺陷。
②管道安装允许偏差:管道与设备连接前,应在自由状态下检验法兰的平行度偏差值W0.15mm,同轴度偏差值w 0.5mm。
管道的位置及平直度、铅垂度应满足以下要求:阀门安装前,填料压盖螺栓应留调节裕量,要按照设计核对型号,按照设计流向确定安装方向,法兰和螺纹连接阀门应在关闭状态下安装,水平管道上的阀门阀杆和传动装置应动作灵活;管道支架安装应牢固、可靠;2.5、管道质量检验标准:管道施焊完成后,按照规定要对焊缝进行X射线无损检验。
2.6、管道的防腐管道采用刷两边防锈漆,然后刷一边沥青漆,缠一层玻璃丝布,再刷一边沥青漆,玻璃丝布防腐时应保证搭接不得小于胶带宽度的1/3。
2.7、管道的保温管道采用岩棉管壳保温,保温厚度为40mm,外缠玻璃丝布,两布三油。
1.137管道的压力试验(与设备的压力试验一同进行)。
①压力试验的条件:管道试压前,试压范围内的管道及附件等已经按照设计要求全部完成(含一次仪表件等),安装质量符合设计要求,待试管道与无关系统已经用盲板隔开,油泵、仪表元件等已经拆下或用盲板隔离。
《工艺管道试压方案》业已经建设单位批准、监理单位报验。
技术交底已进行。
②工艺管道系统的强度试验和密封性试验一并进行。
试压用压力表不应少于两块,并且经校验合格,精度不低于1.5 级,量程为被测最大压力的1.5〜2倍。
③按照设计文件规定,试验采用洁净水进行。
水压强度试验压力为:1.2MPa(设计压力的1.5倍)。
3、安装工程质量安全保证措施:3.1、质量保证措施:①安装施工必须确保质量,要严格执行公司的IS09002质量标准,保证质量体系正常有效地运行,认真贯彻落实“质量在我心中,信誉在我手上,精心完成每一道程序,为用户提供满意的产品和服务” 的质量方针,实现质量目标。
②安装施工必须严格按照设计要求进行,施工中遇到的设计问题必须经设计部门确定方案并出书面设计变更后,方可施工。
3.2.安全保证措施:①必须本着“安全第一,预防为主的”方针。
搞好安全教育,提高施工人员的安全意识。
②进入施工现场人员,必须按照要求佩带好劳动保护用品,高空作业必须系好安全带。
③管道试压时不能带压紧固螺栓,待卸压后再进行。
管道试压结束后应及时排尽剩余积水。
④吹扫前应检查管道支吊架的牢固程度。
吹扫时应设置禁区,严禁对人排放空气。
⑤要作好必要的防冻措施。
第三章施工进度保证措施和目标一、施工进度保证措施:1、制定施工统筹网络计划,以关键线路为核心,各工种交叉施工及时协调,保证总工期按时竣工。
2、公司总部作为该工程项目的后盾,从人员、材料、机具的供给方面予以充分保证。
3、对作业人员按照劳动定额严格考核,多劳多得,充分调动工人的劳动积极性。
4、由各专业施工队汇报周计划完成情况,未完成计划的施工队提出补救措施,并确认上周计划。
调度会及时协调处理质量、进度、安全、物资、供应等问题,下达调度会会议纪要,使工程始终处于受控状态。
5、施工劳动力采取动态管理,根据工程进度情况,项目部及时下达调整劳动力指令,必要时采取加班、延点,确保工程进度按期完工。
