电梯安装工作流程及工艺质量规范安装说明一:电梯安装工作流程要求分为:1.、工作前:1.1探讨工作中可能存在的风险。
这些风险可能来自于环境、工具设备,可能来自于操作;可能来自于客户和用户、也可能来自于自己的同事,还可能来自于无关人员;1.2 检查自己及同事的精神状态是否良好,检查个人防护用品和安全防护用品是否携带和良好,检查工具是否足够和良好;2、工作中:2.1 防止好安全防护用品,穿戴好个人防护用品,对影响工作的危险源进行控制和清理;2.2 按照正确的施工步骤进行操作,不违章、不冒险、不心存饶幸、不投机取巧;2.3 同事间要进行相互的沟通与配合、相互的监护和监督、发现违章必须立即指出并要求立即纠正;2.4 保持工作场所清洁有序;3、工作后:3.1每次离开现场,一定要保持“工完场清”的状况;3.2离开工作区域前,再次对影响公众安全进行检查,防护措施到位后方可离开;3.3检查有没有遗失或损坏的工具设施,如果遗失或则损坏,应及时补充好修习及更换;二、每个安装班组在电梯安装之前必须了解电梯各个零部件的构造及安装工艺要求;三、每个安装班组所有的工作人员必须熟知及运用电梯的相关电气原理图和接线图;四、每个班组在电梯进行安装之前必须接收三级安全教育并且进行学习的人员签字;五、每个安装班组所有的工作人员必须熟知电梯安装的质量标准及验收要求;六、每个安装班组在进场之前必须准备库房、井道、机房等安全标志并在进入现场第一时间粘贴在相应的安全出入口相关的位置,如:“井道施工,禁止抛物、”“井道施工,防止堕落、”“井道施工,防止烟火”“井道施工危险,请关好防护门”等等的警示标志;具体的安装工作流程及工艺质量规范如下:一:安装前所准备的的计量工具序计量工具名称数量号1钢直尺根据实际现场定量2钢卷尺根据实际现场定量二:临时库房或者办公区域的搭建根据现场实际情况搭设牢固可靠的办公场所;三:接收井道及机房检查四、工地现场:1、应提供三相(30安培)施工电源2、底坑应清理,且平整、无渗漏、积水现象3、每个层门口应设置1.2米高的安全护栏。
无机房电梯与有机房电梯优缺点比较

无机房电梯与有机房电梯优缺点比较一、设计与结构1.无机房电梯:无机房电梯是指电梯机房不单独设置,机械部件通过在井道内设置的方式来实现。
这种设计可以节省空间,适用于建筑结构限制较大的场所。
2.有机房电梯:有机房电梯则需要单独设置机房,通常在楼底或楼顶设置。
这种设计一般适用于建筑结构限制较小的场所。
虽然有机房电梯的机房占用了一定的空间,但也方便了设备的检修和维护。
二、安装和施工1.无机房电梯:无机房电梯的安装和施工相对简单,只需要在井道内设置相关设备即可,且不需要专门的机房空间。
这样可以减少工期和工程量,降低了施工成本。
2.有机房电梯:有机房电梯的安装和施工相对复杂,需要额外的机房空间以及相应的管道和电缆布线等。
这样会增加一定的工程量和施工成本。
三、维护和维修1.无机房电梯:无机房电梯的维护和维修相对便捷,因为设备设置在井道内,可以直接接触到主要机械部件,方便检查和修理。
2.有机房电梯:有机房电梯的维护和维修相对复杂,因为需要进入机房进行设备的检查和维护,且机房空间有限,操作起来比较困难。
四、使用和安全性1.无机房电梯:无机房电梯的使用相对方便,而且整个井道内可以设置多部电梯,满足不同楼层的需求。
而且由于没有机房,也减少了潜在的安全隐患。
2.有机房电梯:有机房电梯的使用相对繁琐,需要进入机房进行操作,不适合设置多部电梯。
而且机房本身也可能存在一定的安全隐患,需要额外的安全措施来保证乘客的安全。
五、成本和效益1.无机房电梯:无机房电梯的造价相对较高,主要是因为需要在井道内设置相关设备。
但从整体效益来看,无机房电梯在占地面积上的节省和施工成本的降低,可以在一定程度上弥补其成本差异。
2.有机房电梯:有机房电梯相对较为经济实用,主要是因为其安装和维修的方便,以及较为常规的机房布置。
综上所述,无机房电梯和有机房电梯在设计、施工、维护和使用等方面存在不同的优缺点。
选择合适的电梯结构类型需要根据具体的建筑结构要求、使用需求和投资预算等因素进行综合考虑。

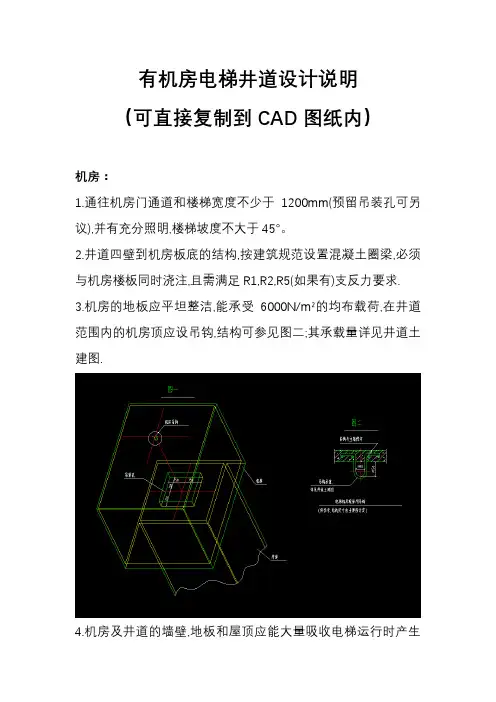

有机房电梯井道设计说明-可直接复制到CAD设计图纸内

有机房电梯井道设计说明(可直接复制到CAD图纸内)机房:1.通往机房门通道和楼梯宽度不少于1200mm(预留吊装孔可另议),并有充分照明,楼梯坡度不大于45°。
2.井道四壁到机房板底的结构,按建筑规范设置混凝土圈梁,必须与机房楼板同时浇注,且需满足R1,R2,R5(如果有)支反力要求.3.机房的地板应平坦整洁,能承受6000N/m²的均布载荷,在井道范围内的机房顶应设吊钩,结构可参见图二;其承载量详见井道土建图.4.机房及井道的墙壁,地板和屋顶应能大量吸收电梯运行时产生的噪音.电梯不应与卧室,起居室(厅)紧邻布置.凡受条件限制需要紧邻布置时,必须由用户负责采取隔声,减振措施.5.机房允许最高气温40°C以下,机房应有换气扇或空调机等通风换气设备.当机房外环境温度超过40°C时,机房应采用空调机降温.机房温度不低于5°C.机房应有适当的通风,同时必须考虑到井道通过机房通风.从建筑物其他处抽出的陈腐空气不得直接排入机房内.应保护诸如电机.设备以及电缆等,使它们尽可能不受灰尘.有害气体和湿气的损害.6.通至机房内的动力.照明总电源由使用单位负责,要求电梯起动的电压降不大于10%正常运行时供电压波动在±7%之内,电源频率变化不大于1%.7.按GB7588-2003要求:在机房中,每台电梯都应单独装设一只能切断该电梯所有供电电路的主开关.8.按GB7588-2003要求:轿厢.井道.机房和滑轮间照明电源应与电梯驱动主机电源分开,可通过另外的电路或通过与第7点规定的主开关供电侧相连,而获得照明电源.9.按GB7588-2003要求:轿顶.机房.滑轮间及底坑所需的插座电源,应取自第8点述及的电路.这些插座是:2P+PE型250V,直接供电;或根据GB14821.1的规定,以安全电压供电.10.按GB7588-2003要求:机房应设有永久性的电气照明,地面上的照度不小于200lx.照明电源应符合第8点要求.在机房内靠近入口(或多个入口)处的适当高度应设有一个开关,控制机房照明.机房内应至少设有一个符合第9点要求的电源插座.11.机房内钢丝绳与楼板孔洞每边间隙均应为20~40mm,通向井道的孔洞四周应筑一高50mm以上的台阶,该台阶由用户负责. 12.若电梯主机等部件不能从建筑物外吊装时,需由用户负责在机房楼板预留吊装孔,位置和尺寸见可参见图一.如不能按图一尺寸预留时,请与日立电梯(中国)有限公司联系.吊装后由用户负责覆盖,结构按机房楼板要求.井道:1.按GB7588-2003要求:电梯井道应为电梯专用,井道内不得装设与电梯无关的设备.电缆等.2.井道四壁(包括各层统腰圈梁)应是垂直的,井道垂直度偏差为0~+30mm;3.井道四壁为圈梁+砖墙或钢结构或200mm混凝土墙.Ⅰ)当井道壁为砖墙+圈梁时,圈梁水泥混凝土抗压强度不得小于C25,且圈梁应能承受不小于1000Nm的弯矩.圈梁厚度不小于160mm,轿厢侧和对重侧圈梁高度不小于350mm,门头横梁高度不小于350mm.圈梁的垂直档距不应大于2500mm,圈梁的垂直档距偏差为-50~+0mm.圈梁的具体档距详见《电梯井道土建图》. Ⅱ)当井道壁为钢结构时,钢圈梁应能承受不小于1000Nm的弯矩,钢圈梁的垂直档距不应大于2500mm,钢圈梁的垂直档距偏差为-50~+0mm,圈梁的具体档距详见《电梯井道土建图》.4.本机种最小层楼高度为2800mm,当楼层高度<2800mm时,牛腿结构与尺寸需作修改.5.当相邻两层门地坎间的距离超过11m时,其间应设安全门,安全门的高度不小于1.8m,宽度不小于0.35m.按GB7588-2003标准设置.6.电梯安装后,门洞的缝隙由用户负责封堵.7.图注井外层门粉刷装修宜待电梯门安装后进行.8.井道照明由供方提供.底坑:1.电梯井道最好不设置在人能到达的空间上面.如果轿厢或对重之下确有人能够到达的空间,井道底坑的底面至小应按5000N/m²载荷设计,并且:i)将对重缓冲器安装于一直延伸到坚固地面上的实心桩墩;或ii)对重上装设安全钳装置.此时井道平面净尺寸须加大,请与日立电梯(中国)有限公司联系确认.2.井道底坑应是防水的.3.对重的运行区域应按GB7588-2003要求采用刚性隔障防护.在装有多台电梯的井道中(指通井布置),不同电梯的运动部件(轿厢或对重)之间应按GB7588-2003要求设置隔障.这种隔障应至少从轿厢或对重行程的最低点延伸到最低层楼面以上2.5m米高度,宽度应能防止人员从一个底坑通往另一个底坑.如果轿厢顶部边缘和相邻电梯的运动部件之间的水平距离小于0.5m,隔障应延长贯穿整个井道的高度,其宽度应至少等于该运动部件或运动部件的需要保护部分的宽度每边各加0.1m.以上刚性隔障由客户负责.4.当底坑的缓冲器、导轨底座处不需浇注混凝土墩时(是否设置混凝土墩,详见相应电梯的井道土建图),缓冲器及导轨底座采用膨胀螺栓固定在底坑地面上,膨胀螺栓安装孔的钻孔深度小于或等于90mm,客户需确保钻孔后底坑防水层仍然有效,不得出现漏水或渗水。
曳引式乘客电梯安装施工方案

电梯安装施工方案——有机房曳引式电梯工程编号:JTHA(工)20160630工程名称:中华女子学院电梯更新工程建设单位:中华女子学院编辑 :审核 :批准 :北京巨通恒安电梯工程有限公司目录一、有机房曳引式电梯安装施工方案1、工程概况2、编制标准3、施工部署4、资源配置5、管理措施6、主要施工工具使用方法和注意事项7、施工总计划8、主要施工过程描述及技术要求9、调整、试验、试运行10、部分土建工程11、最终检验12、交付过程13、电梯安装施工方案评审记录二、技术、安全交底附表1 电梯安装工程施工进度表一、有机房曳引式电梯安装施工方案1. 工程概况工程量:8部使用编号:L1~L8,L1和L2;L3和L4;L6和L7为并联电梯,L5、L8为单台运行电梯。
规格型号:通力乘客电梯施工日期:2016.07.25——2016.08.312. 编制依据根据国家标准、北京市地方标准及本公司技术规范:1)GB7588-2003 电梯制造及安装安全规范(现行新执行标准)2)GB/T10058-2009 电梯技术条件3)GB/T10059-2009 电梯试验方法4)GB/T10060-2011 电梯安装验收规范5)GB50310-2002 电梯工程施工质量验收规范6)BJ01-26-96 建筑安装分项工程施工工艺规程(第八分册)电梯安装工程7)DB11/419-2007 电梯安装、维修作业安全规范8)DB11/420-2007 电梯安装、改造、重大维修和维护保养自检规则9)TSG T7001-2009 电梯监督检验和定期检验规则——曳引及强制驱动电梯及#修改单3. 施工部署3.1工程管理目标3.1.1质量控制:符合上述国家标准和北京市地方标准及公司级技术要求。
3.1.2工期:42天。
3.1.3安全保证:不出重大伤亡事故。
3.2工程管理:3.2.1配合:土建工程(或钢架结构)达到电梯安装必备条件时及土建施工单位互相配合,施工进度、现场安全、交叉作业积极进行协调。
电梯机房设备安装指导

电梯机房设备安装指导机房门上应有;“机房重地,闲人免进”等字样。
字体红色作警示作用,离地面应度1.5米,排列为上、下并列,字体在门正中间,字符间距20mm,行距40mm。
盘车手轮;紧急情况时盘车移动轿厢用。
字体为红色。
盘车手轮应安装在机房曳引机侧方便位置且离地面1.3米位置,字符间距为20mm。
松闸板手;紧急情况时松开抱闸与盘车手轮配合使用,字体为红色。
位置在曳引机侧与盘车手轮同一个位置,离地1.3米运动部件警示标记,字体为红色、帖在部件罩外侧方便看到的地方,位置部件正中均匀且对称,布置。
吊钩承重2000kg;作为警示作用,字体为红色、位置在曳引机起吊位置正上方,承重梁吊钩上面。
字体为小号数字模块、同一机房有多台电梯时喷涂在机房设备上(限速器、曳引机、控制柜、电源箱)字体为红色。
平层开锁区位置;平层位置只要正常盘车时能见到开锁区标志就可以,标志位置应在机架体上或搁机大梁上字体为红色。
HR.W1.从顶层将曳引机和控制柜搬运至机房(如需要用)。
2. 在进行任何搬运工作之前先联系你的主 管。
通过机房的预留孔,用线坠将轿厢及对重样板的中心线引上机房,并利用这些点用墨线弹出A 线确认机房楼板各预留的曳引钢丝绳孔中心与井道顶自上而下第二档支架处直接在导轨中心位置上取点(一定要在提升运行区域内取点),确定中心各孔的交叉点(中心点)。
然后把线引至机房内用墨斗在机房弹一直线(轿厢绳头板、曳引轮后、曳引轮前与导向轮后、导向轮前)中轴线,然后再把导向轮前与对重绳头板处弹一直线再确定纵向线。
当上面二条直线确定后可从对重处开始测量并确定导轨中心(再按轿顶轮(直径/2)确定曳引轮中心位置),然后确定轿厢绳头板位置划一纵向线)防震橡胶垫的介绍:在安装完主机承重梁之后需要安装防震橡胶垫和曳引机底座。
主机有四个防震橡胶,见下图A 、B 、C 、D 位置,不同的载重、不同的安装位置采用不同的橡胶垫,其件号对应关系参见上图的表格。
每个橡胶垫上都有编号。
电梯安装安全技术操作规程范文

电梯安装安全技术操作规程范文一、前言电梯是现代城市中不可或缺的一部分,它为人们的日常生活提供了便利和舒适。
然而,在电梯的安装过程中,安全问题必须高度重视,以确保人们的生命财产安全。
因此,制定一套科学合理的电梯安装安全技术操作规程,对于保障电梯安装质量和安全具有重要意义。
二、操作规程1. 安装前准备1.1 工程人员要经过相关培训,并具有相关职业资质。
1.2 工程人员要了解和熟悉电梯的结构和工作原理。
1.3 工程人员要检查和准备所需的工具和设备,确保其完好无损。
1.4 工程人员要检查电梯井道和机房的净空尺寸,确保能够容纳电梯的安装。
1.5 工程人员要与建筑物相关部门进行沟通,了解所需的电力和设备接口要求。
2. 安装过程2.1 工程人员要按照电梯制造商提供的安装图纸和说明书进行安装。
2.2 工程人员要严格按照电梯制造商提供的工艺要求进行安装。
2.3 工程人员要确保所有的安装工作符合相关安全标准和法律法规。
2.4 工程人员要定期检查和维护安装设备,确保其正常运行和安全可靠。
2.5 工程人员要按照要求进行电梯轿厢和机房的通风和防潮处理。
3. 安装后验收3.1 工程人员要进行必要的安全测试和检查,确保电梯运行正常。
3.2 工程人员要配合相关部门进行技术验收和安全验收,确保电梯符合相关标准和法律法规。
3.3 工程人员要对安装过程中存在的问题进行整改和修复,确保电梯符合安全要求。
4. 应急措施4.1 工程人员要设置应急救援预案,包括火灾、停电和设备故障等突发情况的处理措施。
4.2 工程人员要定期组织应急演练,提高工作人员的应急反应能力和处理能力。
4.3 工程人员要建立健全的应急救援机制,在发生事故或突发情况时能够及时有效地进行救援工作。
5. 安全宣传和培训5.1 工程人员要定期进行电梯安全知识培训,提高工作人员的安全意识和技能水平。
5.2 工程人员要向用户提供电梯使用和维护的相关知识,提高用户的安全意识和自我保护能力。
电梯安装使用维护说明书 曳引式客梯

1-铅垂线 2-对重中心线
3-轿厢架中心线 4-连接铁钉
注:图 3-1 中的 G 尺寸布置图上标注的导轨端面间距加二倍的导轨高加 20mm 间隙(见图 3-2b);C 尺 寸为布置图上标注的导轨端面间距加二倍的导轨高(见图 3-2a) 。
图 3-2a 对重导轨安装示图 轿厢导轨安装示图
图 3-2b 3.1.2 样板架上标出轿厢架中心线, 门中心线, 门口净宽线, 导轨中心线, 各线的位置偏差不应超过 0.3mm。 3.1.3 在样板架放铅垂线的各点处,用薄锯条据个斜口,其旁钉一铁钉,作为悬挂固定铅垂线之用(见 图 3-3) 。 3.2 样板架的安置和悬挂铅垂线。 3.2.1 在机房楼板下面 500~600mm 的井道墙上,水平地凿四个 150×150mm 孔洞, 用两根截面大于 100 ×100mm 刨平的木梁,两端放入墙孔内,用水平仪校正水平后固定(见图 3-4) 。 3.2.2 在样板架上标记悬挂铅垂的各处,用 0.4~0.5mm 直径钢丝挂上 10~20 公斤的重锤放于底坑,待铅 垂线张紧稳定后,根据各层层门,校正样板架的正确位置后钉牢固在木梁上。 3.2.3 固定铅垂线。 在底坑距地 800~1000mm 高处,固定一个与顶部样板架相似的底坑样板架,样板架 安置符合要求后,用U形钉将铅垂线钉固于底坑样板架上(见图 3-5) 。 3.2.4 样板架的安置应符合下列要求:
7.6 轿门的安装 7.7 导靴安装 8 钢丝绳类 8.1 钢丝绳的使用 8.2 钢丝绳施工时处理方法 8.3 补偿链 8.4 钢丝绳孔的保护 9 对重安装 9.1 安装方法 1 10 光电装置安装和调试 10.1 光电装置安装注意事项 10.2 调试要点 11 平层装置 11.1 平层装置的安装与调整 12 称重装置 12.1 “王”字型称重装置的安装调整 12.2 ECW-L220+称重装置的安装调整 附件 1 电梯层高标识参考表
电梯安装作业安全操作规程

电梯安装作业安全操作规程1、全体维修保养人员务必持证上岗。
2、维保人员务必穿戴劳保用品,作业时务必做好自身安全措施,严禁酒后作业。
3、严格按照维修保养工艺手册作业。
4、维修与保养小组人员到工地后,务必先告知用户,熟悉现场情况与熟悉安全设施、作好相应安全警示后,方能开始操作。
5、维修电梯时,进入轿厢工作人员务必先看清晰轿厢是否确在本层,方可进入,不要只看指示灯,在轿厢停妥之前,严禁从轿顶跳进跳出。
6、施工人员进入电梯井道工作时,务必戴上安全帽,井道上下密切联系,严禁上下抛投物件,高空作业时应系好安全带,并携带工具袋,以免工具堕落造成事故。
7、需多人配合作业时,应注意安全,相互配合。
8、维修保养完毕,离开机房时务必随手锁门,并经用户代表确认后,方可离开。
自检人员安全操作规程1、自检人员务必具备资格持证上岗。
签署《报告书》并对检测项目的结论承担技术责任。
2、验收时,电梯各层入口处应挂验收警示牌。
3、自检人员与施工者要密切配合,一切现场人员都要听从质检人员的指挥,检验时互相之间要交代清晰,并要回复指令后方能进行。
4、检验时所有使用的行灯务必使用36伏下列的安全电压,严禁在井道内无照明装置下进行检查。
5、进入轿顶检验时,两腿务必站稳,手、头、脚、身均不得超越厢体边缘之外,若工作需要超越边缘之外,一定要断开电源不准运行。
6、在轿顶检查各部位时,应将轿顶检修开关扳开,断开轿厢操纵回路,由轿顶操纵,开慢车进行检查。
7、底坑检验时,务必断开底坑安全开关,验收时不得载货载客作正常运行。
8、严禁跨在轿厢与厅门之间进行检查。
电梯调养工安全操作规程为了确保电梯的安全运行,必需建立正确的调养检修制度,对电梯进行经常性的必要的调养检修。
调养检修人员在对电梯进行调养检修时,为使工作顺利与进行必需注意安全操。
为此本公司就电梯调养检修时的安全操作制定如下安全操作规程,望调养工遵照执行。
一、电梯调养检修的常规1、调养检修人员必需通过严格的技术与安全考核后,方能进行独立操作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1. 安装前的准备工作:1.1在电梯安装组进安装现场之前,各组带班人应检查以下工具是否齐备:1.2 劳动力配置:一般由3人组成,但人员的多少决定于所装电梯的工作量大小(层数、台数、工期),每组必须有熟练的机械安装工师傅带班,且所有施工人员均须有相关的资职证书及文件,带班人全面负责安装工程计划、安全及安装质量并向负责部门定期汇报施工进度。
1.3安装计划进度表安装组进场前必须按客户要求工期合理配置人力,并对电梯安装先行编制进度表,并按预期计划,保证工程进度、工期、质量,除质检人员到现场检查外,安装组长必须每星期把实际进度表交上级安装部。
电梯安装(机械)进度表工程名称电梯编号进场日期电梯安装地点控制形式负责人1.4井道尺寸的查验:为了保证安装组进场后,安装各工序顺利进行,安装组必须根据公司出具的电梯安装平面布置图和标准GB50310--2002等有关文件,根据电梯机房及平面布置图,检测井道高度、井道内净尺寸、顶层高度、提升高度、底坑尺寸、预留孔位置尺寸、停层数、机房高度、吊钓等是否与图纸相符。
在检查井道的同时,必须注意井道壁是否有突击的钢筋与混凝土块,若发现井道相关尺寸与图纸有较大偏差,且超出可调整范围时,应立即通知工程科或甲方,马上按图纸进行修改。
主控项目1.4.1机房内部、井道土建(钢架)结构及布置必须符合电梯土建布置图的要求。
1.4.2主电源开关必须符合下列规定:1主电源开关应能够切断电梯正常使用情况下最大电流;2对有机房电梯该开关应能从机房入口处方便地接近;3对无机房电梯该开关设置在井道外工作人员方便接近的地方,且应具有必要的安全防护。
1.4.3井道必须符合下列规定:1当底坑底面下有人员能到达的空间存在,且对重(或平衡重)上未设有安全钳装置时,对重缓冲器必须能安装在(或平衡重运行区域的下边必须)一直延伸到坚固地面上的实心桩墩上;2电梯安装之前,所有层门预留孔必须设有高度不小于1.2m的安全保护围封,并应保证有足够的强度;3当相邻两层门地坎间的距离不大于11m时,其间必须设置井道安全门,井道安全门严禁向井道内开启,且必须装有安全门处于关闭时电梯才能运行的安全装置。
当相邻轿厢间有相互救援用轿厢安全门时,可不执行本款。
一般项目1.4.4机房还应符合下列规定:1机房内应设有固定的电气照明,地板表面上的照度不应小于200lx。
机房内应设置一个或多个电源插座。
在机房内靠近入口的适当高度处应设有一个开关或类似装置控制机房照明电源。
2机房内应通风,从建筑物其他部分抽出的陈腐空气,不得排入机房内。
3应根据产品供应商的要求,提供设备进场所需要的通道和搬运空间。
4电梯工作人员应能方便地进入机房或滑轮间,而不需要临时借助于其他辅助设施。
5机房应采用经久耐用且不易产生灰尘的材料建造,机房内的地板应采用防滑材料。
注:此项可在电梯安装后验收。
6在一个机房内,当有两个以上不同平面的工作台,且相邻平台高度差大于0.5m时,应设置楼梯或台阶,并应设置高度不小于0.9m的安全防护栏杆。
当机房地面有深度大于0.5m的凹坑或槽坑时,均应盖住。
供人员活动空间和工作台面以上的净高度不应小于1.8m。
7供人员进出的检修活板门应有不小于0.8m×0.8m的净通道,开门到位后应能自行保持在开启位置。
检修活板门关闭后应能支撑两个人的重量(每个人按在门的任意0.2m×0.2m面积上作用1000N的力计算),不得有永久性变形。
8门或检修活板门应装有带钥匙的锁,它应从机房内不用钥匙打开。
只供运送器材的活板门,可只在机房内部锁住。
9电源零线和接地线应分开。
机房内接地装置的接地电阻值不应大于4Ω。
10机房应有良好的防渗、防漏水保护。
1.4.5井道还应符合下列规定:1井道尺寸是指垂直于电梯设计运行方向的井道截面沿电梯设计方向投影所测定的井道最小净空尺寸,该尺寸应和土建布置图所要求的一致,允许偏差应符合下列规定:1)当电梯行程高度小于等于30m时为0—+25mm;2)当电梯行程高度大于30m且小于等于60m时为0—+35mm;3)当电梯行程高度大于60m且小于等于90m时为0—+50mm;4)当电梯行程高度大于90m时,允许偏差应符合土建布置图要求。
2全封闭或部分封闭的井道,井道的隔离保护、井道壁、底坑地面和顶板应具有安装电梯部件所需要的足够强度,应采用非燃烧材料建造,且应不易产生灰尘。
3当底坑深度大于2.5m且建筑物允许时,应设置一个符合安全门要求的底坑进口;当没有进入底坑的其他通道时,应设置一个从层门进入底坑的永久性装置,且此装置不得凸入电梯运行空间。
4井道应为电梯专用,井道内不得装设与电梯无关的设备、电缆等。
井道可装设采暖设备,但不得采用蒸汽和水作为热源,且采暖设备的控制与调节装置应装在井道外面。
5井道内应设置永久性电气照明,井道内照度应不得小于50lx,井道最高点和最低点0.5m以内应各装一盏灯,再设中间灯,并分别在机房和底坑设置一控制开关。
6装有多台电梯的井道内各电梯的底坑之间应设置最低点离底坑地面不大于0.3m且至少延伸到最低层站楼面以上2.5m高度的隔障,在隔障宽度方向上隔障与井道壁之间的间隙不应大于150mm。
当轿顶边缘和相邻电梯运动部件(轿厢、对重或平衡重)之间的水平距离小于0.5m时,隔障应延长贯穿整个井道的高度。
隔障的宽度不得小于被保护的运动部件(或其他部件)的宽度每边在各加0.1m。
7底坑应有良好的防渗、防漏水保护,底坑内不得有积水。
8每层楼面应有水平面基准标识。
1.4.6电梯安装前应按本规范进行土建交接检验,可按表A记录。
1.5现场仓库与工具间:在设备启运前和将要进场时,须先与甲方联系取得现场仓库与工具间,设备开箱后,部件不允许露天堆放,因而应按需要向甲方取得足够面积的仓库及工具间。
并做到防盗、干爽,窗户、货仓齐备。
并尽可能靠近井道便于工作的地方,安装人员离开应上锁。
表A 土建交接检验记录表1.6架设脚手架:1.6.1电梯安装工程的主要施工范围在井道与机房内。
因而井道内的脚手架必须按尺寸架设,同时必须安全牢固,架设脚手架的材料为钢管(也可为活动钢架),在制定脚手架平面图及立面图时须参考井道平面图,避免井道脚手架与井道部件发生碰撞,影响施工例如导轨、线槽、地坎等。
1.6.2脚手架要求a.承重250kg/m2时,平台不得下移。
每层应有一横杆顶在井道壁上。
b. 在底层低于地面30mm处及机房楼面低1700mm处各设平台一个(用于样板架施工)且要求铺设扎紧横杆,其间距应少于100mm。
1.7施工用电及井道照明:当电梯安装组进场时,大楼仍在建筑期,应与甲方配合提供施工临时用电。
于首层、机房。
每五层设30A闸刀开关一个,并设临时配电箱。
施工用电必须有独立操作开关,并有完好的漏电保护和良好的接地保护。
电源应满足施工电动工具与焊接用电要求,避免超负荷用电情况发生。
井道照明应采用带防护罩的电灯照明,顶层、底坑各设一盏行灯,井道内要求每隔5--7米设置行灯(60W)一盏。
1.8设备进场验收设备到场后,应按发货清单内容开箱清点所有部件材料、随机文件(包括装箱单、产品合格证、安装调试说明书、使用维护说明书、电气原理图、机械安装图、电气安装图、原理图及原件代号明细表、机房及井道布置图等)(外地工程应有甲方或业务员在场)上报公司,以免影响进度。
主控项目1.8.1随机文件必须包括下列资料:1土建布置图;2产品出厂合格证;3门锁装置、限速器、安全钳及缓冲器的型式试验合格证书复印件。
一般项目1.8.2随机文件还应包括下列资料:1装箱单;2安装、使用、维护说明书;3动力电路和安全电路的电气原理图。
1.8.3设备零部件应与装箱单内容相符。
1.8.4设备外观不应存在明显的损坏。
1.8.5电梯安装前应按本规范进行电梯设备进场验收,可按表B记录。
表B 设备进场验收记录表目验收结论参加验收单位电梯供应商安装单位监理(建设)单位项目负责人:年月日项目负责人:年月日监理工程师:(项目负责人)年月日1.9现场防火及安全措施首先应取得消防部门防火许可证,并按章程文明施工;每层出入口应张贴警告牌;每个厅门门口设置可移动栅栏,防止外人误入井道发生事故;在存有易燃器的地方设置消防器材;当靠近旋转设备工作时应注意安全;控制柜设备未接地前,勿通电使用;禁止用有毒溶剂清洗设备(如四氧化碳化合物)以避免对人员造成伤害;安装人员离开机房时务必上锁,机房地面平整,门窗应防晒,机房入口楼梯、爬梯应设有扶手,并在机房门口张贴警示牌。
2、井道机械安装2.1样板架的制造与架设:合同工程科设计提供电梯井道布置图,由安装部按图制作。
2.1.1出入口样板的架设:注:1.2为出入口垂线落线处,M为出入口净宽a=b样板架设如图所示,样线下落点用“U”型铁卡定位。
2.1.2轿厢导轨样板的制造使用:参考井道布置图出据数据,确认轿厢导轨间距,使用如图所示。
3、4、5、6 = 导轨支架安装位置落线点7、8 = 导轨校核线落线点L = 导轨支架两孔距h = 导轨高度 A = 轿厢导轨间距2.1.3对重导轨样板制造使用参考井道布置图出具的数据,确认导轨间距。
使用如图所示:9、10、11、12 = 对重导轨支架安装位置落线点13、14 = 对重导轨校核线落线点L = 导轨支架两孔距h = 对重导轨高度 A = 对重导轨间距2.1.4安装样板:在安装样板架时应注意:首先摆设固定出入口样板。
这是因为出入口样板是井道全部安装的基准线,其纵向必须满足各站门口的地坎,门头的安装尺寸要求。
同时主、付轨样板的摆设必须以出入口样板为基准,依设计图纸给定的尺寸,进行架设固定。
2.2样板架(线架)的公差要求:由于样板架是整个安装工作的依据和基础,架设样板架必须严格按产品工程科的井道布置图要求尺寸施工,并遵循以下公差要求:a.样板组公差(即在一组样板架上各尺寸之间的公差)不得大于±0.5mm。
在样板定位时,必须反复测量各尺寸,不得超差。
b.样板架上的样板其水平误差,不能大于3mm,利用垫片调整,使之保证在允差范围之内。
c.上、下样板架样线(样线总长)垂直误差不得大于1mm,且线坠重量应在10kg以上。
并随井道的增高而增加线坠的重量;通过观察下样板上落线点与样线的重合情况得到偏差值。
d.样板架与井道墙间允许误差为1mm。
2.3并排井道电梯的出入口:当所安装的电梯是并排井道时,(层门在一平面时)要求出入口样线在一水平面上投影的直线误差必须要小于1mm。
如图所示。
2.4井道尺寸检查当样板固定后,参照电梯井道平面图检查井道内尺寸是否能满足电梯部件的安装要求,并作记录;若发生井道墙与部件碰撞时,而样板无法调整时,应该及时向甲方或有关部门反映,尽快确定解决方案。
2.5导轨支架安装:导轨支架是导轨的支承件,要求每2m—1.8m间距架设导轨支架。
