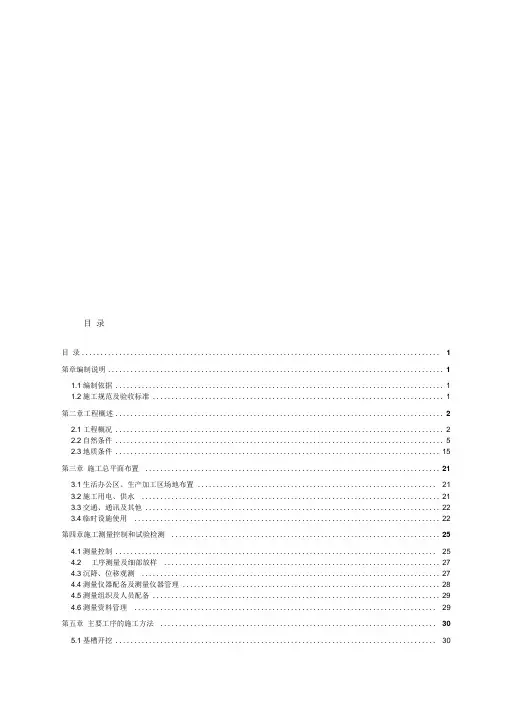

目录目录 (1)第章编制说明 (1)1.1编制依据 (1)1.2施工规范及验收标准 (1)第二章工程概述 (2)2.1工程概况 (2)2.2自然条件 (5)2.3地质条件 (15)第三章施工总平面布置 (21)3.1生活办公区、生产加工区场地布置 (21)3.2施工用电、供水 (21)3.3交通、通讯及其他 (22)3.4临时设施使用 (22)第四章施工测量控制和试验检测 (25)4.1测量控制 (25)4.2 工序测量及细部放样 (27)4.3沉降、位移观测 (27)4.4测量仪器配备及测量仪器管理 (28)4.5测量组织及人员配备 (29)4.6测量资料管理 (29)第五章主要工序的施工方法 (30)5.1基槽开挖 (30)5.2基床抛石 (31)5.5扭王字块预制 (32)5.6扭王字块出运、安装 (35)现浇混凝土墙身 (37)5.7胸墙施工 (38)5.8护轮坎施工 (40)5.9级配碎石垫层 (41)5.10 水泥稳定碎石层 (42)5.11面层给浇注 (42)5.12附属设施 (43)第六章单位工程分部分项工程划分 (45)第七章施工总进度计划 (46)7.1总工期 (46)7.2施工进度安排说明 (46)第八章施工机械船机进场计划 (49)8.1主要船机设备 (49)第九章组织机构及劳动力使用计划 (50)9.1组织机构 (50)9.2组织机构职责 (51)9.3劳动力使用计划 (54)9.4劳动力计划 (54)第十章主要材料供应计划 (56)10.1主要材料 (56)10.2 主要材料供应计划 (58)第^一章夜间及高温施工措施 (59)11.1夜间施工组织措施 (59)11.2防高温措施 (59)第十二章质量保证措施 (60)12.1 质量保证体系 (60)12.2 质量保证措施 (60)第十三章工期和进度的保证措施 (66)13.1 施工组织保证 (66)13.2施工计划管理保证 (66)13.3 技术措施对工期的保证 (66)13.4设备保证 (67)13.5物资保证 (67)13.6施工组织管理保证 (67)13.7 施工作业制度保证 (68)13.8工程防护保证 (68)13.9 后勤供应和服务保证 (68)第十四章安全施工保证措施 (69)14.1安全施工保证体系 (69)14.2本工程的安全风险评估 (69)14.3 安全施工保证措施 (70)75 第十五章文明施工保证措施与环境保护措施15.1文明施工保证措施 (75)15.2施工期环境保护措施 (77)第一章编制说明1.1编制依据⑴《莆田市平海镇上林二级渔港工程》工程施工图设计说明书及设计图纸;⑵《莆田市平海镇上林二级渔港工程》设计基础资料(含工程地质资料;水深地形测量资料);⑶《莆田市平海镇上林二级渔港工程》工程施工招标文件答疑。

沙塘湾二级渔港防波堤工程施工组织设计

沙塘湾二级渔港防波堤工程施工组织设计

沙塘湾二级渔港防波堤工程施工组织设计第一章编制依据及编制说明1-1 编制依据1、本工程的招标文件2、本工程设计施工图纸3、交通部《港口工程质量检验评定标准》 JTJ221-984、交通部《防波堤设计与施工规范》 JTJ298-985、交通部《海港水文规范》 JTJ213-986、交通部《水运工程混凝土施工规范》 JTJ268-967、交通部《水运工程混凝土试验规程》 JTJ270-988、交通部《水运工程混凝土质量控制标准》 JTJ269-969、交通部《水运工程测量规范》 JTJ203-9410、交通部《爆炸法处理水下地基和基础技术规程》JTJT258-9811、上海大润港务建设集团有限公司质量体系程序文件及作业指导书1-2 编制说明1、本施工组织设计根据本工程特点、现场环境,按照招标文件及各项施工规范和技术标准,结合我公司施工技术水平及人员、机械、船机设备等资源条件,在保证技术先进适用,经济合理,满足质量、安全、工期等方面要求并充分考虑各种施工条件因素的影响,按ISO9002质量体系,各项规章制度及招标文件要求编制而成。

2、执行技术准则的优先顺序如下:(1)图纸和技术要求(设计要求)(2)合同规定的技术要求(3)技术标准和规范第二章工程概述2-1 工程概况沙塘湾二级渔港防波堤工程座落在霞浦县出海口福宁湾的南岸,处于沙江和长春两镇的交界处,位于沙塘湾二级渔港东南面。

防波堤总长300m,其中直线段长度为280m,堤头段长20m。

防波堤采用斜坡式干砌条石护面的结构。

防波堤堤顶高程为6.00m,外坡胸墙顶高程为7.00m,堤顶宽3.6m,采用C25现浇砼面,厚80cm。

防波堤外坡于0.00m高程处设有宽5.0m的戗台,戗台以上采用干砌条石护面,护面条石厚1.0m,坡度1:1.5,护面顶设现浇砼压顶,坡脚设有现浇阵脚块体。

戗台及其以下采用2.5~3.0t棱体抛石,坡度为1:1.2,设护底抛石宽10m,厚2.0m,抛石重50~150kg;在防波堤内坡高程0.00m处设有宽2m的戗台,戗台以上采用70cm干砌条石护面,坡度为1:1.2;戗台以下坡度为1:1.5,才用200~300块石护面,护面厚1.0m。

堤防工程施工组织设计(完整版)

堤防工程施工组织设计(完整版)

堤防工程施工组织设计(完整版).pdf 范本1:定制旅行行程安排表1. 旅行基本信息1.1 旅行目的地1.2 出发时间1.3 返回时间1.4 参与人员1.5 预算2. 交通安排2.1 往返交通方式2.2 交通工具预订信息2.3 行程起点和终点的交通规划2.4 行程中的交通工具安排2.5 其他交通注意事项3. 住宿安排3.1 住宿地点3.2 酒店类型和等级3.3 酒店预订信息3.4 入住和退房时间安排3.5 酒店附近的便利设施和景点介绍4. 行程安排4.1 景点参观顺序安排4.2 景点详细介绍4.3 参观时间和活动安排4.4 景点交通工具安排4.5 餐饮安排5. 特殊事项5.1 旅行保险5.2 紧急连系人信息5.3 特殊需求和禁忌事项5.4 天气和装备建议附件:行程地图、酒店预订确认单、交通工具订票确认单、景点介绍手册法律名词及注释:1. 旅游合同:指旅行社和旅游者之间订立的旅游服务合同。

2. 旅游保险:指旅游者为自身旅游活动所购买的保险产品,用以应对旅行过程中的风险。

3. 紧急连系人:指旅行者在旅行期间作为紧急情况连系人的亲友或朋友的姓名和电.化耗.吗。

4. 酒店预订确认单:指旅行者与酒店所达成的住宿协议的书面确认文件。

5. 行程地图:指旅行目的地的地图,用于指导旅行者在行程中的导航和方向。

范本2:工作分配表1. 背景1.1 目的1.2 相关项目信息1.3 优先级1.4 开始日期1.5 截止日期2. 描述2.1 名称2.2 具体内容及要求2.3 执行所需资源2.4 相关文档和参考资料3. 执行者3.1 执行者姓名3.2 执行者连系方士3.3 执行者所属团队3.4 执行者相关技能和经验4. 分工4.1 拆分成子4.2 子的分工及负责人4.3 子的开始时间和截止时间4.4 子之间的依赖关系5. 进度追踪5.1 开始日期和实际完成日期 5.2 进度百分比5.3 是否按时完成5.4 执行过程中的问题和风险附件:执行计划、相关文档和参考资料、问题和风险记录表法律名词及注释:1. 拆分:指将一个大型拆分成多个小,以便更好地进行分配和管理。

渔港改造工程施工组织设计

渔港改造工程施工组织设计

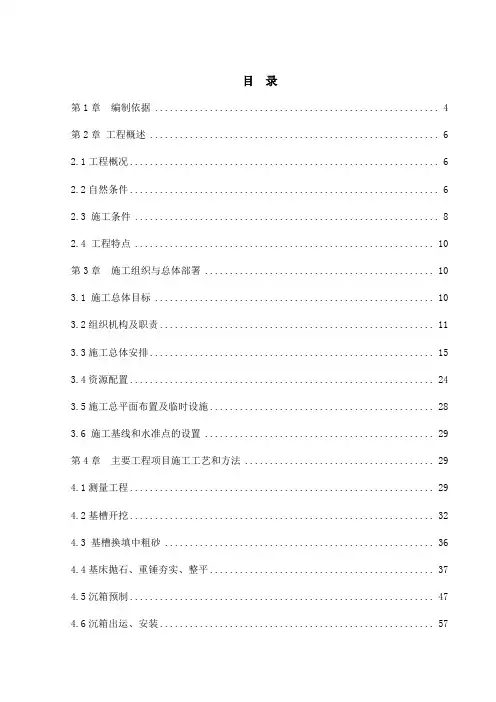

目录第1章编制依据 (4)第2章工程概述 (6)2.1工程概况 (6)2.2自然条件 (6)2.3 施工条件 (8)2.4 工程特点 (10)第3章施工组织与总体部署 (10)3.1 施工总体目标 (10)3.2组织机构及职责 (11)3.3施工总体安排 (15)3.4资源配置 (24)3.5施工总平面布置及临时设施 (28)3.6 施工基线和水准点的设置 (29)第4章主要工程项目施工工艺和方法 (29)4.1测量工程 (29)4.2基槽开挖 (32)4.3 基槽换填中粗砂 (36)4.4基床抛石、重锤夯实、整平 (37)4.5沉箱预制 (47)4.6沉箱出运、安装 (57)4.7沉箱内回填 (63)4.8抛石护底 (64)4.9碎石垫层及混合倒滤层铺设 (65)4.10现浇胸墙 (66)4.11道路施工 (75)4.12桥梁工程施工 (81)第5章施工质量管理 (108)5.1施工质量保证体系 (108)5.2施工质量管理制度 (108)5.2.1设计文件审核制度 (108)5.2.2施工测量复核制度 (109)5.2.3施工组织设计编制及审批制度 (110)5.2.4检验批、分项、分部、单位工程质量检查、申报、签认制度 (113)5.2.5开工报告申请制度 (114)5.2.6施工技术交底制度 (115)5.2.7关键岗位培训、持证上岗制度 (116)第6章职业健康与安全管理 (118)6.1安全保证体系 (118)6.2安全保证措施 (124)6.3职业健康管理措施 (149)第7章环境保护和水土保持 (150)7.1环保、水保管理体系 (150)7.2环保、水保管理措施 (151)7.3白海豚保护措施 (153)第8章文明施工、节能减排 (153)8.1 组织机构 (154)8.2文明施工措施 (154)8.3 节能减排措施 (157)第9章资料及档案管理 (161)9.1单位、分部、分项工程划分 (161)9.2资料及档案管理 (165)第10章施工技术总结编制计划 (166)10.1施工技术总结编制职责分工 (166)10.2 施工技术总结编制计划 (166)第1章编制依据(1)本工程招标文件、施工图、施工合同及投标施工组织设计;(2)《水运工程测量规范》(JTS 131-2012);(3)《疏浚与吹填工程设计规范》(JTS185-5-2012);(4)《重力式码头设计与施工规范》(JTS167-3-2009);(5)《海港水文规范》(JTS145-2-2013);(6)《港口工程荷载规范》(JTS 144-1-2010);(7)《港口工程地基规范》(JTS 147-1-2010);(8)《水运工程岩土勘察规范》(JTS 133-2013);(9)《水运工程抗震设计规范》(JTS 146-2012);(10)《水运工程质量检验标准》(JTS 257-2008);(11)《水运工程混凝土结构设计规范》(JTS 151-2011);(12)《海港工程混凝土结构防腐蚀技术规范》(JTJ 275-2000);(13)《码头附属设施技术规范》(JTJ 297-2001);(14)《公路工程技术标准》(JTG B01-2003);(15)《城市桥梁施工技术规范》(JTG/T F50-2011);(16)《公路桥涵设计通用规范》(JTG D60-2004);(17)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004);(18)《公路桥涵地基及基础设计规范》(JTG D63-2007);(19)《锤击式预应力混凝土管桩基础技术规程》(DBJ/T 15-33-2008);(20)《城市桥梁抗震设计规范》(CJJ 166-2011);(21)《公路工程混凝土结构防腐蚀技术规范》(JTG/T B07-01-2006);(22)《公路桥涵施工技术规范》(JTG/T F50-2011);(23)《水运工程节能设计规范》(JTS 150—2007);(24)《供配电系统设计规程》(GB 50052—2009);(25)《低压配电设计规范》(GB 50054—2011);(26)《电力工程电缆设计规范》(GB 50217—2007);(27)《20KV及以下变电所设计规程》(GB 50053—2013);(28)《建筑物防雷设计规范》(GB 50057—2010);(29)《城市道路照明工程施工及验收规程》(CJJ 89—2012);(30)《室外给水设计规程》(GB 50013—2006);(31)《室外排水设计规程》(GB 50014—2006);(32)《城市道路照明设计标准》(GJJ 45—2006);(33)《港口工程环境保护设计规范》(JTS 149—2007);(34)《环境空气质量标准》(GB3095—2012);(35)《声环境质量标准》(GB3096—2008);(36)《工业企业厂界环境噪声排放标准》(GB12348—2008);(37)《建筑施工场界环境噪声排放标准》(GB12523—2011);(38)《公路工程技术标准》(JTG B01—2003);(39)《城市桥梁施工技术规范》(JTG/T F50—2011);(40)《通信管道与通道工程设计规范》(GB50373—2006);(41)《通讯管道人孔和手孔图集》(YD5178-2009);(42)《城市工程管线综合规划规范》(GB50298—98);(43)《电力电缆井设计与安装》(07SD101—18);(44)国家、交通部、建设部及相关行业其他现行标准及规范;第2章工程概述2.1工程概况1.工程名称:**渔港改造工程(Ⅰ标段)2.建设地点:**渔港本工程位于**渔港,本标段主要包括B、C段堤岸,BC段临时道路,桥梁及相应市政配套工程。

渔港灾后修复工程施工组织设计

渔港灾后修复工程施工组织设计

渔港灾后修复工程(二期疏浚)施工组织设计编制日期:2018年12月18日目录第一章编制说明第二章项目班子的配备情况第三章资源配备计划第四章施工方案与技术措施第五章质量管理体系与措施第六章安全管理体系与措施第七章文明施工保证措施第八章工程进度计划与措施第九章环境保护管理体系与措施第十章安全度汛措施第十一章水土保持工程第一章编制说明第一节编制依据1、招标单位提供的本工程招标文件。

2、招标单位提供的本工程施工图设计及参考资料。

3、我公司调查情况及资料。

4、国家现行有关施工验收标准。

第二节编制原则1、质量第一的原则。

按照招标文件对工期的要求,结合我单位人员状况、设备能力及类似工程施工管理经验,周密的劳动组织,优化的施工方案,通过切实可行的施工方法、精良的施工管理和施工设备、可靠的技术措施,确保按期、优质、安全、高速高效地完成本合同赋予的全部工作内容。

2、实事求是的原则。

在制定施工方案时,坚持科学组织、合理安排、均衡生产,采用项目法管理组织施工,通过与业主、监理和设计单位充分合作,实现人力、机械、物资、施工方法的最佳组合。

3、推广应用“四新”成果的原则。

在各项目工序施工中,对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料积极采用,发挥科技在疏浚工程施工中的重要作用。

4、充分发挥我公司整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。

5、加强工程进度的科学性、计划性的管理,合理安排机械、材料、劳动力的进退场,确保现场文明整洁。

6、遵循国家及地方有关环保文件精神,采取有效措施,减少环境污染,降低噪音。

7、严格遵守国家及地方有关消防要求,做好消防工作。

第三节工程概况1、项目名称:某渔港灾后修复工程(二期疏浚)。

2、工程规模:建设工程航道疏浚面积13725.23平方米,港池疏浚面积43022.94平方米,疏浚砂土方量14.78m³。

3、建设地点:某渔港。

渔港工程设计施工(3篇)

渔港工程设计施工(3篇)

第1篇一、渔港工程设计1. 设计原则渔港工程设计应遵循以下原则:(1)符合国家、地方经济发展规划和总体部署,遵循国家和行业有关工程标准。

(2)充分考虑渔业生产特点和渔民的实际情况,满足渔业生产、生活、安全、环保等方面的需求。

(3)坚持可持续发展的理念,注重生态环境保护,实现经济效益、社会效益和生态效益的统一。

2. 设计内容渔港工程设计主要包括以下内容:(1)码头设计:包括码头结构形式、长度、宽度、荷载等级、泊位数量等。

(2)港池设计:包括港池深度、宽度、航道宽度、航标设置等。

(3)防波堤设计:包括防波堤结构形式、长度、宽度、材料等。

(4)航道疏浚:包括航道疏浚深度、宽度、长度等。

(5)陆域配套设施:包括港区道路、水电设施、通讯导航设备、房屋等。

二、渔港工程施工1. 施工准备(1)组织施工队伍,明确施工任务和责任。

(2)编制施工组织设计,确保施工方案合理、可行。

(3)办理施工许可证,确保工程合法合规。

2. 施工过程(1)码头施工:包括基础处理、桩基施工、承台施工、墩身施工、梁板施工等。

(2)港池施工:包括航道疏浚、航标设置等。

(3)防波堤施工:包括基础处理、结构施工等。

(4)陆域配套设施施工:包括道路、水电设施、通讯导航设备、房屋等施工。

3. 施工质量控制(1)严格遵循设计要求和施工规范,确保工程质量。

(2)加强施工现场管理,确保施工安全。

(3)做好施工过程中的技术交底和质量检查。

三、渔港工程设计施工注意事项1. 环境保护:在施工过程中,要尽量减少对海洋生态环境的影响,确保工程与生态环境和谐共生。

2. 安全生产:加强施工现场安全管理,严格执行安全生产规章制度,确保施工人员生命财产安全。

3. 施工进度:合理安排施工进度,确保工程按时完成。

4. 质量控制:加强工程质量监督,确保工程质量达到设计要求。

总之,渔港工程设计施工是一项复杂的系统工程,需要充分考虑多方面因素。

通过遵循设计原则、合理安排施工过程、加强质量控制等措施,才能确保渔港工程顺利进行,为我国渔业发展提供有力保障。

渔港建设工程施工方案

渔港建设工程施工方案
③辅助设施建设:包括渔民住宅、学校、医院等,预计用时6个月。
(4)设备安装与调试:预计用时2个月。
(5)工程收尾及验收:包括工程整改、验收等,预计用时1个月。
总计,渔港建设工程施工进度约为23个月。在实际施工过程中,将根据天气、材料供应等因素,合理调整施工进度,确保工程按期完成。
在施工过程中,各相关部门应严格按照施工进度计划,密切配合,确保工程质量和进度得到有效保障。同时,加强对施工材料的质量管理,确保工程使用寿命和安全性。通过科学合理的施工材料与进度安排,为渔港建设工程的顺利推进有力保障。
(1)前期准备:包括施工现场勘察、施工图纸审核、办理施工许可等,预计用时1个月。
(2)水域工程:
①航道疏浚:预计用时2个月。
②码头建设:包括桩基施工、主体结构施工等,预计用时4个月。
③防波堤修筑:预计用时3个月。
(3)陆地工程:
①渔货交易市场建设:预计用时3个月。
②冷库、渔业加工厂建设:预计用时4个月。
3. 装卸设备工程:配置现代化装卸设备,提高装卸作业效率,降低渔货损失。
4. 辅助设施工程:包括渔民住宅、学校、医院等,为渔民良好的生活环境。
5. 绿色环保:在施工过程中,严格执行环保规定,确保工程对环境的影响降至最低。
1. 提高渔港综合实力,促进区域经济发展。
2. 优化渔业产业结构,提高渔业产值。
(6)物资采购部:负责工程所需材料、设备的采购、供应,保证施工顺利进行。
具体人员配置如下:
(1)项目经理:1人
(2)总工程师:1人,负责工程技术部
(3)施工管理部:部长1人,副部长2人,施工员若干
(4)安全监督部:部长1人,安全员若干
(5)质量检测部:部长1人,质检员若干

深水防波堤施工组织设计

深水防波堤施工组织设计

深水防波堤施工组织设计模板范本一:正式风格一:深水防波堤施工组织设计1.1 项目背景本项目是位于某海岸线的深水防波堤工程,旨在提升海岸线的防护能力,保护附近地区免受海洋风暴的侵袭。

本旨在提供详细的施工组织设计,确保施工过程顺利进行。

1.2 工程范围深水防波堤工程范围包括...1.3 施工组织目标本工程的施工组织目标包括...2.1 施工队伍2.1.1 施工队组成施工队由以下人员组成:...2.1.2 施工队职责施工队的主要职责包括...2.2 施工设备2.2.1 设备清单根据工程范围和施工要求,所需的主要设备包括...2.2.2 设备调配计划设备调配计划的目的是...3.1 安全管理3.1.1 安全组织与责任为确保施工过程的安全,将设立专门的安全管理组织,并明确各成员的责任...3.1.2 安全教育与培训所有施工人员在进入工地前,必须接受安全教育和培训...3.2 质量管理3.2.1 质量控制措施为确保工程质量,将采取以下质量控制措施...3.2.2 质量验收标准工程质量将按照以下标准进行验收...4.1 施工工序及进度计划4.1.1 施工工序划分施工工序将按照以下划分...4.1.2 工期安排及进度计划施工工期将按照以下安排进行...4.2 施工方法与措施4.2.1 基坑开挖基坑开挖工程将采取以下方法与措施...4.2.2 混凝土浇筑混凝土浇筑工程将采取以下方法与措施...5.1 环境保护5.1.1 施工期环境保护措施施工期间,将采取以下环境保护措施...5.1.2 工程竣工后环境恢复措施工程竣工后,将采取以下环境恢复措施...5.2 废弃物处理5.2.1 废弃物分类与处置施工过程中产生的废弃物将按照以下分类与处置方式处理...5.2.2 废弃物运输与暂存废弃物的运输与暂存将按照以下方法进行...6.1 合同管理6.1.1 供应商管理供应商管理包括以下内容...6.1.2 工程款支付计划工程款支付将按照以下计划进行...6.2 监理与验收6.2.1 监理机构及职责监理机构的职责包括...6.2.2 施工质量验收施工质量验收将按照以下标准进行...7.1 成本估算7.1.1 施工费用估算施工费用估算将按照以下方案进行...7.1.2 预防费用估算预防费用估算将按照以下方案进行...7.2 资金筹措7.2.1 资金需求计划资金需求将根据施工进度计划进行计划...7.2.2 资金筹措方案资金筹措方案包括...附件:附件一:施工设备清单附件二:安全管理组织架构图附件三:质量验收标准表附件四:工程进度计划表附件五:环境保护措施表附件六:废弃物处理方案附件七:合同范本附件八:费用估算表法律名词及注释:1. 法律名词1:注释说明2. 法律名词2:注释说明3. 法律名词3:注释说明模板范本二:简洁风格一:深水防波堤施工组织设计1.1 项目背景本项目旨在建设一座深水防波堤,保护某海岸线的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为word格式,下载后您可任意编辑修改!)沙塘湾二级渔港防波堤工程施工组织设计第一章编制依据及编制说明1-1 编制依据1、本工程的招标文件2、本工程设计施工图纸3、交通部《港口工程质量检验评定标准》 JTJ221-984、交通部《防波堤设计与施工规范》 JTJ298-985、交通部《海港水文规范》 JTJ213-986、交通部《水运工程混凝土施工规范》 JTJ268-967、交通部《水运工程混凝土试验规程》 JTJ270-988、交通部《水运工程混凝土质量控制标准》 JTJ269-969、交通部《水运工程测量规范》 JTJ203-9410、交通部《爆炸法处理水下地基和基础技术规程》JTJT258-9811、上海大润港务建设集团有限公司质量体系程序文件及作业指导书1-2 编制说明1、本施工组织设计根据本工程特点、现场环境,按照招标文件及各项施工规范和技术标准,结合我公司施工技术水平及人员、机械、船机设备等资源条件,在保证技术先进适用,经济合理,满足质量、安全、工期等方面要求并充分考虑各种施工条件因素的影响,按ISO9002质量体系,各项规章制度及招标文件要求编制而成。

2、执行技术准则的优先顺序如下:(1)图纸和技术要求(设计要求)(2)合同规定的技术要求(3)技术标准和规范第二章工程概述2-1 工程概况沙塘湾二级渔港防波堤工程座落在霞浦县出海口福宁湾的南岸,处于沙江和长春两镇的交界处,位于沙塘湾二级渔港东南面。

防波堤总长300m,其中直线段长度为280m,堤头段长20m。

防波堤采用斜坡式干砌条石护面的结构。

防波堤堤顶高程为6.00m,外坡胸墙顶高程为7.00m,堤顶宽3.6m,采用C25现浇砼面,厚80cm。

防波堤外坡于0.00m高程处设有宽5.0m的戗台,戗台以上采用干砌条石护面,护面条石厚1.0m,坡度1:1.5,护面顶设现浇砼压顶,坡脚设有现浇阵脚块体。

戗台及其以下采用2.5~3.0t棱体抛石,坡度为1:1.2,设护底抛石宽10m,厚2.0m,抛石重50~150kg;在防波堤内坡高程0.00m处设有宽2m的戗台,戗台以上采用70cm 干砌条石护面,坡度为1:1.2;戗台以下坡度为1:1.5,才用200~300块石护面,护面厚1.0m。

由于所处场地淤泥厚度达8.6~9.2m,防波堤基础处理采用爆破挤淤,爆破挤淤采用≤300kg开山石,防波堤堤心采用10~100kg块石。

防波堤堤头内外坡均采用干砌块石护面,护面条石厚1.2m,坡度1:1.5,防波堤堤头于0.00m处设有5.0m宽的戗台,戗台以下采用2.5~3.0t棱体抛石,坡度1:2.5,设宽10m(港内逐渐缩小为6.0m),厚2.0m的护底抛石,抛石重50~150kg。

堤头堤面干砌条石厚120cm,基础处理同堤身。

2-2 工程内容本工程招标范围包括以下工程内容:1、推填开山石;2、堤身软基的爆破挤淤处理;3、堤心石的抛填理坡;4、护底块石抛填;5、外侧棱体抛石与护面块石抛理5、垫层石的抛填与理坡;6、干砌条石的采购与安放;(是否有砼工程量)其主要工程量见表2-1主要工程量表2-12-3 工程整体质量标准1、防波堤竣工尺寸的允许偏差符合以下要求:(1)堤顶高度-50 mm(2)长度±2000mm(3)中轴线±200 mm2、本工程的质量目标是最终建成一项符合国家标准的合格工程。

2-4 自然条件2-4-1 水文本港无水文实测资料,报告参取三沙海洋站(位于三沙镇狮球山脚下,地理位置:120°13’E, 26°55’N)1964~1988年连续资料。

1、潮位特征值本港属正规半日潮,潮汐系数为0.29。

各潮位特征值统计如下:历年最高潮位:4.25m(1969.9.3)(黄零,以下同)历年最低潮位:-3.72m(1993)平均最高潮位:2.36m平均最低潮位:-1.97m平均海平面:0.29m平均涨潮历时:6.05h平均落潮历时:6.20h最大潮差:7.38m(1964)最小潮差:1.03m(1966.10)平均潮差:4.23m2、设计潮位极端高水位:4.22m(黄海高程系,重现期为50年)设计高水位:3.06m(高潮累积频率10%频率)设计低水位:-2.74m(低潮累积频率90%频率)极端低水位:-3.91m(重现期为50年)3、海流本港潮流属返复流。

粗鲁澳涨潮流方向为东南-西北向,实测漂流最大流速为0.097ms;落潮流向为西-东向,实测漂流最大流速为0.248ms。

福宁湾口涨潮流向为东-西向,实测最大流速为0.22ms,落潮流受牛头山影响,岸边流向略有改变,为西南-东北向,最大流速0.242ms。

总之,本港涨潮、落潮流速均不大,相对而言,落潮流速略大于涨潮流速。

4、波浪本港无波浪实测资料,本次设计参考福宁湾围垦设计资料,由业主委托该项目设计单位对渔港设计波要素进行推算,计算结果详见表2-2。

E向堤前设计波要素计算成果(50年一遇)表2-2注:1、在-2.74m潮位情况下,表中的波要素为涌浪波要素,即波浪经折射变形后推算至堤前的波要素。

2、波浪在推算过程中,在-2.74m潮位情况,波浪在3点破碎,此点波要素可参考2点。

2-4-2 气象本地缺实测资料,本报告采用福宁湾东北端的霞浦三沙气象站及霞浦气象站的资料统计结果。

1、气温多年平均气温:18.5~20.6°C历年极端最高气温:38.5°C历年极端最低气温:-1.2°C2、降水多年平均降水量:1213.5m日最大降水量(历年):134.5m最大降水量(历年):1925.5m最长连续降水天数(历年):29天最大连续降水量(历年):212.4m3、风况根据三沙气象站年资料,本地区强风向和常风向均为东北向,每年9月至翌年6约中旬以东北风为主,频率29%,最大风速34ms。

台风影响次数平均每年3次,台风季节为7-10月。

霞浦站历年累月风速、风向详见表2-3.霞浦气象站各向最大风速、平均风速及频率表2-3(资料年限:1960~1980年)4、雾日根据霞浦县气象站统计资料,本区每年1-5月份为多雾季节,其中4月份发生雾日最多,多年平均雾日数为6.2天,年最多雾日数为14天。

5、湿度在海洋气候调节作用下,当地多年平均相对湿度为80%。

6月份平均相对湿度最大,达86%;9月至翌年1月湿度最小,平均相对湿度为74%~79%。

2-4-3 工程地质拟建场地各岩土层地质特征如下:1、淤泥层:分布广泛,顶板高程-4.28m~-4.02m,层厚8.6m~9.2m,顶板总体坡度小于1°,顶板平缓。

土层呈灰色,流塑,饱和,成分主要由粘粒组成,局部夹少量细砂,干强度中等、韧性中等、光泽反应光滑、摇震反应缓慢,海积成因。

2、中砂层:顶板高程-12.88m~-12.72m,钻孔揭示1.7m~2.8m,土层呈灰黄、灰白,稍密,饱和,成分主要由石英质细中粗砂及钻粉粒组成,中粗砂含量约占50~60%,局部含少量圆砾,级配不良,冲积成因。

3、粘土层:分布广泛,顶板标高-15.52m~-13.38m,层厚0.30m~6.70m,顶板总体坡度少于2°,顶板平缓。

土层呈灰黄-浅灰色,软塑-可塑,饱和,成分主要由粘粉粒组成,干强度中等、韧性高、光泽反应稍有光滑、摇震反应无,冲积成因。

4、砂砾层:顶板标高-23.38m,层厚11.9m,土层呈灰黄色,稍密,饱和,成分主要由砾卵石、砂及粘粉粒组成,砾卵石含量约占25~35%,部分已通体风化或强风化状,粒径10-40mm,次圆状,局部软硬不均砾卵石含量较少,冲洪积成因。

5、卵石层:顶板标高-20.08m,层厚3.30m,土层呈灰黄色,稍密,饱和,卵石岩主要为弱风化火成岩,含量约占50-60%,粒径20-50mm,呈次圆状,砂砾填充为主,冲洪积成因。

6、全风化花岗岩层:顶板标高为-19.08m,层厚 3.2m,土层呈灰黄色,原岩结构较清晰,除石英外大部分矿物已风华成次生矿物,岩芯呈砂土状,砂感强。

7、强风化花岗岩层:顶板标高为-22.28m,层厚7.3m,土层呈灰黄色,原岩结构较清晰可辨,矿物成分显著变化,岩芯呈砂土状,砂感强。

8、中风化花岗岩层:顶板标高为-15.82m,层厚2.30m,灰白色,花岗结构,块状结构,裂隙较发育,倾角60-90°为主,岩芯较破碎呈短柱状,部分柱状、块状,岩质较硬锤击声脆,RQD=20%。

岩石极限抗压强度经验值约5MPa,岩石坚硬程度为较硬岩,岩体完整程度为较破碎,岩体基本质量等级为Ⅳ级。

2-5施工条件分析1、交通条件道路已基本通至施工场地,人员出行、物资采购、材料运输比较方便。

2、水、电条件建设单位需提供至现场的水、电接口,项目部装表接至施工区即可使用。

3、抛填堤心石料当地石材储量丰富,为材料采购提供了有利条件。

4、场地条件建设单位需提供项目部和材料堆放及加工用地,可租用农舍作为生活区。

5、其他条件工程所处海域开敞,自然掩护条件差,在台风季节容易对施工中的防波堤造成破坏,须对已成型的堤身及时理坡、安放干砌条石。

第三章施工总体部署3-1 总体施工方案根据本工程所在地理环境、水文、地质、工程结构、地域状况、交通设施,充分考虑当地不同时期的施工条件,对本工程具体部署如下:本工程施工关键线路项目为:堤心石抛填→爆破挤淤→护底块石→垫层碎石抛理→干砌条石安装→现浇压顶浇筑。

同时根据原位观测数据控制加荷速率。

其他项目在其施工过程中穿插进行,基本不占用施工总工期。

只要科学组织,通过平衡、协调及合理调度,建立、健全施工管理体系,一切服从施工协调管理,即优先从人、机、料、法、环方面对关键项目予以充分满足,确保总体施工进度计划的顺利开展。

本工程的施工总体安排的原则:(1)必须满足合同施工总工期的目标:270日历天完成防波堤;(2)尊重(以)福建省霞浦县沙塘湾渔港建设有限公司对建设工期的指示原则:一方面,尊重福建省霞浦县沙塘湾渔港建设有限公司对建设工期的指示或指导意见,另一方面,当外部条件和施工条件发生变化,尊重福建省霞浦县沙塘湾渔港建设有限公司以合理工期要求施工总进度;(3)有利于组织流水作业,以形成每个阶段分区块进行流水作业;(4)紧紧抓住对工期影响大的几道关键工序:堤身抛填、爆破挤淤、护面、上部结构等施工;(5)按照“三位一体”贯标的要求进行项目过程控制。

3.1.1施工期安排3.1.1.1前期施工准备工作前期准备主要围绕工程一开工就具备抛石挤淤填石条件来开展工作,同时进行现场生产临时设施、生活设施的建设,施工机械设备、人员和材料的进场工作,以及现浇压顶混凝土配合比确定、常规测量基线布设、扫海及地形测量、完成爆破、水上水下施工许可证等手续报批工作等。
