电影院脚手架施工方案
移动脚手架施工方案(2)

移动脚手架施工方案(2)在建筑工程中,移动脚手架作为一个重要的辅助设备,在施工过程中发挥着重要的作用。
本文将介绍移动脚手架的施工方案,以确保施工安全、高效进行。
1. 脚手架材料选用在选择移动脚手架材料时,应考虑材料的质量、稳定性和承重能力。
常见的脚手架材料包括钢管、连接件、脚轮等。
选择合适的材料是确保施工安全的基础。
2. 脚手架搭建流程2.1 搭建准备工作在搭建脚手架之前,需要对工程现场进行认真的勘察,确保搭建区域平整、稳定。
清理搭建区域内的障碍物,为后续施工做好准备。
2.2 脚手架搭建步骤1.搭建脚手架的基础结构,包括立柱和横梁的搭建。
2.根据需要设置脚手架的扶手和护栏,以确保施工人员的安全。
3.定期检查脚手架的连接件和支撑结构,保证脚手架的稳固。
3. 脚手架使用注意事项3.1 施工人员安全施工人员在使用脚手架时应严格遵守安全规定,佩戴安全帽、安全鞋等个人防护用具,确保施工人员的安全。
3.2 加固措施在脚手架使用过程中,需要定期检查脚手架的稳定性,及时加固松动的部件,确保脚手架的安全性。
4. 脚手架拆除4.1 拆除前准备在拆除脚手架之前,需要将脚手架上的材料清理干净,避免材料掉落引发安全事故。
4.2 拆除步骤1.逐层拆除横梁和立柱,确保拆除顺序正确。
2.拆除过程中,施工人员要小心操作,避免造成意外伤害。
结语移动脚手架在建筑工程中扮演着重要的角色,通过严格遵守设施方案和安全规范,可以确保施工过程的安全高效进行。
希望以上介绍能为脚手架施工带来一些帮助,使工程施工顺利进行,保障施工人员的安全。
钢结构安装脚手架施工方案

钢结构安装脚手架施工方案
一、前言
在钢结构安装工程中,搭设脚手架是至关重要的环节。
良好的脚手架施工方案可以确保施工人员的安全,并提高工作效率。
本文将就钢结构安装脚手架的施工方案进行详细介绍。
二、施工前准备
1. 安全检查
在开始搭设脚手架之前,应对施工区域进行全面的安全检查,确保场地平整,避免施工过程中的安全隐患。
2. 材料准备
确保所有所需搭设脚手架的材料齐全,并进行检查,以确保其质量和完好性。
三、脚手架搭设
1. 场地布置
在确定好施工区域后,根据施工图纸确定脚手架的位置和高度,并在地面上标明支柱及底座位置。
2. 搭设原则
按照设计要求,先搭设主体脚手架,再搭设支撑脚手架,确保整体结构牢固稳定。
3. 进一步加固
在搭设完成后,应对脚手架进行进一步的加固,以确保其承载能力符合要求。
四、施工注意事项
1. 严格遵守规范
在搭设脚手架的过程中,一定要严格遵守相关的规范和标准,确保施工质量达标。
2. 安全第一
施工人员在搭设脚手架过程中一定要注意安全,做好防护措施,避免发生意外
伤害。
五、脚手架拆除
1. 拆除顺序
在钢结构安装完工后,按照逆序进行脚手架的拆除,确保拆除过程安全有序。
2. 材料存放
拆除后的脚手架材料应当妥善存放,以备后续的利用或处理。
结语
通过精心的钢结构安装脚手架施工方案,可以有效保障施工过程的安全和效率。
希望本文的介绍能对相关从业人员提供一些帮助,保障工程的顺利进行。
脚手架施工方案(落地钢管脚手架)

脚手架施工方案——落地钢管脚手架
一、前期准备
为确保施工顺利进行,脚手架施工前需要做好充分的准备工作。
包括但不限于
以下几个方面: 1. 完善的施工计划和方案设计; 2. 组织好所需的人员和材料; 3.
对施工现场进行认真的勘察和测量,并制定详细的平台布置图; 4. 确保脚手架搭
设区域的地基承载力符合要求,并做好相关加固工作。
二、脚手架搭设
1. 基础处理
在确认地基承载力符合要求后,应首先进行基础处理工作。
通常可选择混凝土
基础或者其他合适的基础形式,确保脚手架的稳定性和安全性。
2. 主体结构搭设
根据平台布置图,按照施工计划逐步搭设脚手架的主体结构。
在搭设过程中,
要注意以下几点: - 严格按照设计要求和规范操作,保证搭设质量; - 确保脚手架
构件的连接牢固可靠,避免出现松动和脱落; - 定期检查脚手架的稳定性,及时处
理发现的问题。
3. 安全设施设置
搭建脚手架时,除了主体结构外,还需要设置必要的安全设施,以确保施工人
员的安全。
包括但不限于: - 设置可靠的扶手和防护栏杆; - 安装防护网,防止工
具和材料掉落; - 划定施工区域,确保施工人员只在指定区域内活动。
三、施工完成
脚手架搭设完成后,还需进行以下工作: 1. 对搭设完毕的脚手架进行检查,确
保符合施工要求; 2. 在脚手架的正式使用前,进行试验载荷测试; 3. 完成相关验
收工作,并办理脚手架的使用使用手续。
总之,脚手架在施工中的重要性不言而喻,只有严格遵守设计要求和规范操作,确保质量和安全,才能有效保障工程施工的顺利进行。
装修工程脚手架专项施工方案

装修工程脚手架专项施工方案一、工程概况本工程是一栋多层住宅装修工程,位于城市中心区域,总建筑面积为XXX平方米。
施工范围包括室内装修和室外墙面装修。
二、施工要求1.安全:确保施工人员的人身安全,并保证周边环境的安全;2.美观:保证施工区域的整洁有序,不影响周边环境的美观;3.高效:合理安排施工进度,快速完成工程。
三、脚手架选择1.材料选择:根据工程的高度和施工环境,选择高强度、耐腐蚀的铝合金型材作为脚手架的主体材料;2.结构类型:选择门式脚手架,方便施工人员进出施工区域,同时稳定可靠;3.搭设高度:根据工程实际情况和施工要求,设计脚手架的搭设高度为保证施工安全的最低高度。
四、脚手架搭设方案1.组织:确保脚手架搭设人员对搭设方案的理解,并按照规定的程序进行施工;2.准备工作:清理搭设区域,确保没有杂物和障碍物,同时对搭设地面进行平整处理;3.基础处理:根据设计要求,对脚手架的基础进行处理,确保承重能力和稳定性;4.搭设程序:根据脚手架搭设图纸,按照从下到上、自下而上的顺序进行搭设;5.固定和连接:搭设完成后,对脚手架的结构进行固定和连接,确保整体稳定可靠;6.安全措施:安装好脚手架后,设置防护措施,包括安全带、安全网等,确保施工人员的安全。
五、施工流程安排1.室内装修:根据室内装修工程的具体情况,按照拆除、水电、石膏板、木工、油漆等工序进行施工;2.室外墙面装修:根据设计要求,按照清理墙面、修补、打底、贴砖等工序进行施工;3.施工进度:根据施工的不同要求,合理安排人员和施工进度,确保按时完成工程。
六、安全管理措施1.培训:对施工人员进行安全教育和培训,培养其安全意识和技能;2.监控:安装监控设备,实时监控施工现场,确保施工过程的安全;3.隐患排查:定期进行施工现场的隐患排查,及时处理安全问题;4.紧急预案:制定施工现场的紧急预案,包括火灾、意外事故等情况的应急处置措施;5.吊装管理:对于需要吊装的材料和设备,严格执行吊装操作流程,确保施工安全。
钢管落地脚手架施工方案

钢管落地脚手架施工方案一、施工准备1.1 施工前检查及安全措施在搭建钢管落地脚手架之前,必须进行全面的施工前检查。
检查内容包括:•工地现场环境和地基的条件•施工现场周围的安全隐患•脚手架搭建区域的平整度和承重能力1.2 材料准备施工前需要准备好以下材料和工具:•钢管•连接件•斜杆、水平杆等支撑材料•手动工具和电动工具•安全帽、安全绳等安全防护用具二、施工步骤2.1 划线确定基础位置首先,根据设计要求和现场情况,在地面上进行标线,确定脚手架的基础位置和大小。
2.2 固定脚手架支座将脚手架支座放置在基础位置上,确保支座平稳牢固地固定在地面上。
2.3 搭建主立杆和横梁根据设计图纸的要求,将钢管及连接件组装成主立杆和横梁,并将其搭建在支座上。
2.4 安装吊笼和安全设施在脚手架搭建完成后,安装吊笼和安全设施,确保工人的安全作业。
2.5 检查和验收完成脚手架搭建后,进行全面的检查和验收,确保脚手架符合安全标准并能正常使用。
三、施工注意事项3.1 安全第一在整个施工过程中,安全永远是第一位的。
施工人员必须严格按照规定佩戴好相应的安全防护用具,并遵守相关的安全操作规程。
3.2 质量要求在搭建脚手架的过程中,必须对材料和连接件的质量进行严格把关,确保脚手架结构稳固可靠。
3.3 施工要规范施工人员必须按照设计图纸和规范要求进行操作,不得擅自更改脚手架结构和使用方式。
四、施工结束4.1 拆除脚手架在使用完毕后,必须按照规定程序进行脚手架的拆除。
拆除过程中需注意安全,防止发生意外。
4.2 清理和整理完成脚手架的拆除后,要对工地进行清理和整理,确保环境整洁。
五、总结钢管落地脚手架作为施工过程中必不可少的工具,其搭建和使用必须符合相关安全和质量规范。
希望通过本篇文档的介绍,可以帮助到广大施工人员和管理者,更好地理解和掌握钢管落地脚手架的施工方案和注意事项。
超高支撑体系施工技术

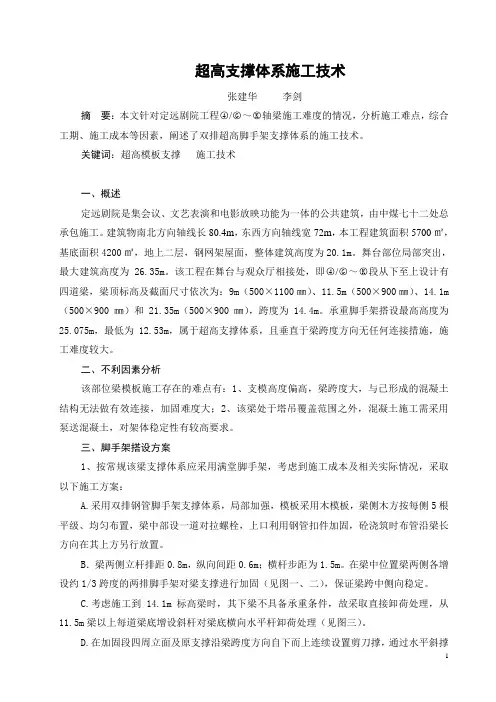

超高支撑体系施工技术张建华李剑摘要:本文针对定远剧院工程○4/○G~○K轴梁施工难度的情况,分析施工难点,综合工期、施工成本等因素,阐述了双排超高脚手架支撑体系的施工技术。
关键词:超高模板支撑施工技术一、概述定远剧院是集会议、文艺表演和电影放映功能为一体的公共建筑,由中煤七十二处总承包施工。
建筑物南北方向轴线长80.4m,东西方向轴线宽72m,本工程建筑面积5700㎡,基底面积4200㎡,地上二层,钢网架屋面,整体建筑高度为20.1m。
舞台部位局部突出,最大建筑高度为26.35m。
该工程在舞台与观众厅相接处,即○4/○G~○K段从下至上设计有四道梁,梁顶标高及截面尺寸依次为:9m(500×1100㎜)、11.5m(500×900㎜)、14.1m (500×900㎜)和21.35m(500×900㎜),跨度为14.4m。
承重脚手架搭设最高高度为25.075m,最低为12.53m,属于超高支撑体系,且垂直于梁跨度方向无任何连接措施,施工难度较大。
二、不利因素分析该部位梁模板施工存在的难点有:1、支模高度偏高,梁跨度大,与已形成的混凝土结构无法做有效连接,加固难度大;2、该梁处于塔吊覆盖范围之外,混凝土施工需采用泵送混凝土,对架体稳定性有较高要求。
三、脚手架搭设方案1、按常规该梁支撑体系应采用满堂脚手架,考虑到施工成本及相关实际情况,采取以下施工方案:A.采用双排钢管脚手架支撑体系,局部加强,模板采用木模板,梁侧木方按每侧5根平级、均匀布置,梁中部设一道对拉螺栓,上口利用钢管扣件加固,砼浇筑时布管沿梁长方向在其上方另行放置。
B.梁两侧立杆排距0.8m,纵向间距0.6m;横杆步距为1.5m。
在梁中位置梁两侧各增设约1/3跨度的两排脚手架对梁支撑进行加固(见图一、二),保证梁跨中侧向稳定。
C.考虑施工到14.1m标高梁时,其下梁不具备承重条件,故采取直接卸荷处理,从11.5m梁以上每道梁底增设斜杆对梁底横向水平杆卸荷处理(见图三)。
满堂脚手架专项施工方案

目录第一节编制依据 (1)第二节工程概况 (2)第三节满堂脚手架搭设方案选用 (3)第四节安装满堂脚手架的施工管理 (4)第五节脚手架材料检测要求 (15)第六节满堂脚手架安全性验算 (16)第一节编制依据《建筑结构荷载标准》〔GB50009-2001〕中国建筑工业出版《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《钢结构设计标准》〔GB50017-2003〕中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术标准》JGJ130—2001;《建筑施工安全检查标准》〔JGJ59-99〕中国建筑工业出版社;《建筑施工高处作业安全技术标准》JGJ80-91;《施工现场临时用电安全技术标准》JGJ46-2005;《建筑机械使用安全技术规程》JGJ33-2001;《德基广场二期幸福蓝海国际影城室内装饰工程施工组织设计》《德基广场二期幸福蓝海室内装饰工程设计图纸》第二节工程概况德基广场二期幸福蓝海国际影城室内装饰工程,位于南京市中山路18号,本工程主要经营电影、娱乐为一体,在德基广场二期大楼内七层、八层,属于框架-剪力墙结构,该影城总建筑面积2700平方米,本影城室内装饰工程建筑高度16米。
总工期50天。
IMAX厅跨度为m,进深为2m,室内装修、安装满堂脚手架高度为m ,投影覆盖面积为㎡,吊顶形式:选用材料为600*600黑色矿棉板吊顶。
第三节满堂脚手架搭设方案选用根据吊顶及墙面的实际安装方法,在脚手架顶面主要为吊顶构件、脚手片、安装人员及安装工具:扳手、管子钳、垫板及备用小配件,椐此,根据《建筑结构荷载标准》、《建筑施工扣件式钢管脚手架安全技术标准》和《建筑施工扣式钢管模板支架技术规程》中的相关荷载取值,取网架荷载标准值:0.5KN/㎡,施工人员及安装工具等标准值〔考虑空调安KN/㎡。
由于吊顶安装面积大,高度高,为减少人员的搬运,充分利用空间大的功能,在脚手架顶面设置满铺木板,脚手架木板顶面严格控制材料堆放,并须分散堆放,堆放点上有专人负责,严格控制荷载不大于200㎏/㎡。
电影院脚手架施工方案

电影院脚手架施工方案脚手架是建筑工程中必不可少的临时性结构,在电影院建设中也扮演着重要的角色。
电影院脚手架的施工方案必须经过合理设计、施工和监测,以确保施工过程中的安全性和高效性。
一、脚手架设计1.1 结构选择在电影院建设中,通常会选择门式脚手架、悬挑脚手架和悬垂脚手架等结构形式。
根据工程实际情况和施工要求,应选择合适的结构形式,并确保各部件符合要求。
1.2 材料选用脚手架的材料应符合相关标准,具有足够的承载能力和稳定性。
常见的材料包括钢管、钢板、连接件等,应注意材料的质量和强度,避免出现质量问题。
1.3 基础设计脚手架的基础设计应考虑地基情况、承载能力和稳定性要求,确保脚手架的稳定性和安全性。
在软土地基上应采取加固措施,确保脚手架的安全使用。
二、脚手架施工2.1 施工方案制定在进行电影院脚手架施工前,应制定详细的施工方案,包括施工流程、材料选用、安装要求等内容。
施工方案应符合相关标准和规范,确保施工过程的安全和高效。
2.2 安装要求脚手架的安装应由具有相关资质和经验的人员进行,确保结构的稳定和安全。
在安装过程中,应注意搭设顺序、连接件的固定、支撑和加固等要求,避免出现安全隐患。
2.3 安全监测施工过程中应定期进行安全监测,检查脚手架的稳定性和结构完整性。
如发现安全隐患,应及时采取措施进行处理,确保施工现场的安全。
三、脚手架拆除3.1 拆除程序在电影院建设完成后,需对脚手架进行安全拆除。
拆除程序应符合相关规范要求,按照计划进行,避免对周边环境和设施造成影响。
3.2 安全措施在脚手架拆除过程中,应采取相应的安全措施,保障施工人员的安全。
拆除过程中需注意脚手架的稳定性和结构完整性,避免发生意外事故。
结语电影院脚手架施工方案的设计、施工和拆除都需要严格按照相关标准和规范进行,确保施工过程的安全性和高效性。
只有如此,才能顺利完成电影院的建设工程,为观众提供一个安全舒适的观影环境。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
满堂脚手架施工方案目录第一节编制依据 2第二节工程概况 2第三节施工总体安排 2一、施工条件 2二、施工准备 2三、劳动力计划 3第四节主要施工方法 3一、搭设形式 3二、脚手架构造 3三、满堂脚手架施工工艺 5第五节脚手架的计算7第六节技术质量保证措施9第七节安全使用措施保障11一、安全注意事项11第一节编制依据1.《建筑施工手册》(第二版);2.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001 J84-2001);3.《建筑施工脚手架实用手册》;4.《建筑施工安全检查标准》(JGJ59-99);5.《建筑地基基础设计规范》(GB 5007-2002)。
第二节工程概况该工程为四川省人民医院高压氧舱设备用房工程,位于一环路西二段34号,交通比较方便,整个施工场地狭窄,无施工场地。
结构形式为框架结构。
建筑高度:10.05M,地上2层,地下1层,建筑面积约为:2057㎡。
屋面局部设有钢网架,为了方便施工,在一层氧舱大厅内搭设满堂脚手架,架体高度为6M,采用满堂钢管脚手架。
第三节施工总体安排一、施工条件根据本工程情况,满堂脚手架采用钢管在一层砼地面上搭设脚手架至二层屋面,解决钢网架施工和内装饰施工。
二、施工准备1、材料准备钢管:采用φ48*3.5的焊接钢管,主要用于脚手架的各种受力杆件。
扣件:直角扣件(十字扣)用于两根呈垂直交叉钢管的连接;旋转扣件(回转扣)用于两根呈任意角度交叉钢管的连接;对接扣件(一字扣)用于两根钢管对接连接。
脚手板:采用3000*250*60木跳板,满铺于各作业面上。
2、材料供应及料场安排脚手架工程所用材料在架料租赁公司租赁,根据计划进场。
由于本工程由一家施工队伍施工,较易管理,钢管应堆放整齐,不同长度钢管应分别堆放。
堆料场内各挂一标示牌,注明料场的管理制度、负责人、钢管维护保养等。
三、劳动力计划序号工种人数备注1 架子工2 上岗证2 杂工 1第四节主要施工方法满堂脚手架全高为6m,采用单立杆脚手架,且本工程工期较紧,脚手架应满足结构及装饰施工的要求。
一、搭设形式在一层砼地面上搭设满堂脚手架至屋面。
二、脚手架构造1、立杆本工程立杆排距为1.5m,立杆柱距1.5m,立杆外侧距建筑物为200mm。
竖立杆时,杆件长短要搭配使用;立杆接头除顶层可采用搭接外,其余必须采用对接扣件进行对接。
对接时,对接扣件交错布置,两个相邻立杆上接头不能设在同步同跨内,两相邻立杆接头在高度方向错开距离不小于500mm;各接头中心距主节点的距离不大于步距的1/3。
搭接时的搭接长度Ld≥1000mm,用不少于两个旋转扣件扣牢,扣件的外边缘距杆端距离为150mm。
立杆应沿其轴线搭设到要求位置(6米)。
立杆上必须设置纵横向扫地杆。
纵向扫地杆用直角扣件固定在距垫板下皮150mm 处的立杆上。
横向扫地杆用直角扣件紧靠纵向扫地杆下方固定在立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延伸两跨与立杆固定,且高低差不应大于1米。
立杆的垂直偏差不大于架高的1/300,同时其绝对偏差不大于75mm。
2、大横杆大横杆步距为1.5m,长度为6m,对立杆起约束作用,与立杆用直角扣件扣紧,不得遗漏。
上下相邻的大横杆在立杆的里外两侧错开布置,减少立杆偏心受荷。
大横杆采用对接扣件连接,接头与相邻立杆距离≤500mm。
同一平面内侧和外侧、上步和下步相邻的两根大横杆的接头均应相互错开,不得出现在同一跨间内,水平间距为≥500mm。
同一排大横杆水平偏差不大于该片脚手架总长度的1/250且不大于50mm。
立杆及大横杆接头位置详见下图1:3、剪刀撑所有脚手架沿两端转角处起,每3根立杆设一道,连续布置。
剪刀撑从脚手架纵向两端搭起,采用单杆沿架高连续设置.剪刀撑斜杆用旋转扣件扣在小横杆伸出端上,旋转扣件中心距主节点的距离不得大于150mm。
斜杆与水平面的夹角为45°。
斜杆的接头除顶层可以采用搭接外,其余各接头均采用对接扣件连接。
4、脚手板脚手板采用木脚手板,对接平铺设置在三根均匀分布大横杆上,在架子宽度内全部铺严、铺满,并沿脚手板内外两侧通长设不小于180mm高挡脚板,脚手板平面内侧离墙间距不大于200mm。
脚手板用8#铅丝与大横杆(挡脚板为立杆)绑扎牢固,不得在人行走时滑动,严禁出现端头超出支撑横杆150mm的探头板。
5、连墙杆靠近主节点设置,偏离主节点的距离不得大于300mm,从底步第一根大横杆处开始设置,间距:竖向为每层,横向为4.5米。
脚手架与建筑物的连接点,遇柱与柱锚固;无柱时,在梁或外挑板上予埋Φ22的钢筋环,将连墙杆与之连接见下图2。
本工程连墙杆采用刚性连接,严禁使用仅有拉筋的柔性连墙件。
连墙杆应呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,禁止采用上斜连接。
6、护栏和挡脚板在铺脚手板的操作层上必须设置挡脚板和一道护栏,栏杆高度1.2m,挡脚板高不小于180mm。
三、满堂脚手架施工工艺1、搭设的顺序一层砼地面→摆放扫地杆→自角部起依次向两边竖立杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆也与该立杆固定(固定立杆底端前,应吊线确保立杆垂直)、在该扫地杆另一端连第二根立杆和第二根平行扫地杆、再这两根扫地杆上分别固定第三、四根立杆,待每边竖起4根立杆后,装设第一步大横杆、校正立杆垂直和横杆水平使其符合要求后,按45±5KNm力矩拧紧扣件螺栓,形成构架的起始段→按上述要求依次向前延伸搭设,直至第一步架交圈完成。
交圈后,再全面检查一遍构架质量,严格确保设计要求和构架质量→设置连墙杆→随搭设进程及时装设连墙杆和剪刀撑→铺设脚手板和装设作业层栏杆、铺挡脚板。
2、搭设的方法脚手架搭设前,依据建筑物形状放线,并根据柱距排好立杆。
搭设大横杆时必须在角部交圈并与立杆连接固定,铺板时应处理好东西两面和南北两面的作业层交汇搭接形成的小错台构造。
当要求周边铺板高度一致时,角部应增设立杆和纵向水平杆(至少与3根立杆连接)。
当搭至有连墙件的构造节时,在搭设完该处的立杆、大横杆后,应立即设置连墙件。
在顶排连墙杆上的架高(以大横杆计)不得多于两步,搭设时及时设置剪刀撑,不得滞后超过两步距。
扣件安装时应注意扣件规格必须与钢管外径相同,拧固时要用力矩扳手,扭力矩控制在45±5KNm,防止用力过大螺栓溢扣。
在主节点处固定大横杆、小横杆、剪力撑、斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm。
对接扣件的开口应朝架子内侧,螺栓向上,避免开口朝上,以防雨水进入。
各杆件相交伸处的端头均大于100mm,以防止杆件滑脱。
工人在架上进行搭设作业时,作业面上需铺设临时脚手板并用铅丝绑扎固定。
当未完成整体脚手架的搭设时,在下班前,必须对所搭的架子部分进行临时固定,以免发生意外.脚手架的搭设必须统一交底后作业,统一指挥,严格按照相应安全规范施工.3、脚手架的拆除1) 拆除脚手架前的准备工作:全面检查脚手架,重点检查扣件连接固定、支撑体系等是否符合安全要求;根据检查结果及现场情况编制拆除方案并经有并部门批准;进行技术交底;根据拆除现场的情况,设围栏或警戒标志,并有专人看守;清除脚手架中留存的材料、电线等杂物。
2) 拆除架子的工作地区,严禁非操作人员进入。
3) 拆架前,应有现场施工负责人批准手续,拆架子时必须有专人指挥,做到上下呼应,动作协调。
4)拆除顺序应是后搭设的部件先拆,先搭设的部件后拆,严禁采用推倒或拉倒的拆除做法。
5) 固定件应随脚手架逐层拆除,当拆除至最后一节立管时,应先搭设临时支撑加固后,方可拆固定件与支撑件。
6) 拆除的脚手架部件应及时运至地面,严禁从空中抛掷。
7) 运至地面的脚手架部件,应及时清理、保养。
根据需要涂刷防锈油漆,并按品种、规格入库堆放。
第五节脚手架的计算1、脚手架整体稳定性计算依据设计图纸,基本风压0.35KN/m。
计算依据:《建筑施工手册》(第二版)搭设参数说明:立杆纵距La=1.5m立杆横距Lb=1.05m步距h=1.5m钢脚手板满铺两步架n1=2立杆计算截面以上的架高Hi=6m施工荷载:结构阶段3KN/m2装修阶段:2KN/m2恒荷载标准值:Gk计算Gk=Gk1+Gk2+Gk3 公式5-13(1)脚手架基本结构部件的自重Gk1=Hi×gk1 公式5-14gk1-以每米架高计的构架基本结构杆部件的自重基数由表5-7查得gk1=0.1089(KN/m)故Gk1=6×0.1089=0.653(KN)(2)作业层面材料自重Gk2=n1×La gk2 公式5-14查表5-14,作业层面材料自重基数gk2,查表5-14,gk2=0.3856故Gk2 =2 ×1.5×0.3856=1.1568(KN)(3)整体拉结和防护材料自重Gk3= Hi×gk3 公式5-14整体拉结和防护材料自重计算基数gk3查表5-15,得:gk3=0.0768故Gk3=6×0.0768=0.456(KN)故Gk=0.653+1.1568+0.456=2.266(KN)施工荷载标准值Qk= n1×La×qk 公式(5-19)n1=2 La=1.5m按每米立杆横距Lb计的作业层施工荷载标准值的计算基数qk查表5-12得qk=1.8(KN/m)故Qk=2×1.5×1.8=5.4(KN)风荷载标准值Wk=0.7μsμzW0 公式5-20查《建筑施工脚手架实用手册》表4-19,插入法得,风压高度变化系数μz=1.02查表5-13,风荷载体系系数μs=1.0基本风压W0=0.35(KN/m2)故Wk=0.7×1.0×1.02×0.35=0.2499(KN/m2)脚手架整体稳定性验算0.9(N′/ΨA+ Mw/W)≤fc/r′a 公式5-32风线荷载标准值qwk=La(An/Aw)Wk 公式5-34故qwk=1.5×1.0×0.2499=0.3749(KN/m)风荷载在计算立杆段产生的最大弯距Mw=0.12 qwkh2 公式5-33Mw=0.12×0.3749×1.82=0.1457(KNm)组合风载时立杆验算截面处的轴心力设计值N′N′=1.2(NGK+ Nqk)公式5-36=1.2×(5.77+2.7)=10.164KN轴心受压杆件的稳定系数Ψ,根据长细比λλ=μh/i立杆的计算长度系数μ,查表5-20,插μ=1.61查表5-17,得i=15.8mmλ=1.55×1.8×1000/15.8=183.42由λ=176.58,查表5-22,插入法,得Ψ=0.213(4)Q235钢抗压强度设计值fc查表5-19,得fc=0.205(KN/mm2)(5)材料强度分项系数r′a查表5-5,得r′a =1.5607截面抵抗矩W查表5-17,W=5.0×103整体稳定性验算9(N′/ΨA+ Mw/W)=0.9×[10.164×103/(0.213×4.89×102)+(0.1457×106)/(5×103)] =114.05(KN)fc/r′a=205/1.5607=131.35(KN)故0.9(N′/ΨA+ Mw/W)=114.05≤fc/r′a=131.35结论:本验算说明6m高的满堂钢管脚手架在基本风压0.35KN/m的作用下整体性满足要求。
