塔吊基础方案2
塔式起重机基础“一基二用”施工工法(2)

塔式起重机基础“一基二用”施工工法一、前言塔式起重机基础是塔式起重机安全运行的基础,对于大型建筑工程来说尤为重要。
而“一基二用”施工工法则是在塔式起重机基础上进行的一种施工方法,能够提高施工效率和质量。
本文将详细介绍“一基二用”施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析,并给出一个实际工程实例。
二、工法特点“一基二用”施工工法的特点是在塔式起重机基础上,将一个基础用于两个起重机的施工。
它既能保证施工的安全性,又能提高施工效率。
这种工法不仅能够节约基础建设的成本,还能够减少工地占地面积。
三、适应范围“一基二用”施工工法适用于建筑高度较大、塔式起重机密集布局的工程。
例如高层建筑、桥梁工程和大型厂房等。
四、工艺原理“一基二用”施工工法的工艺原理是通过设置符合安全要求的起重机基础,将两台起重机共用一个基础。
通过合理配置吊臂的长度和角度,使两台起重机各自负责不同的施工区域。
这样既能满足施工的需求,又能够减少基础建设的成本。
五、施工工艺“一基二用”施工工法的施工工艺包括基础施工、起重机安装、吊装作业、维护保养等。
其中基础施工主要包括地基处理、基础浇筑等;起重机安装包括吊装起重机和固定起重机等;吊装作业主要是通过吊装机械将材料或设备吊装到指定位置;维护保养主要是保持起重机的正常运行和延长使用寿命。
六、劳动组织“一基二用”施工工法的劳动组织包括工地人员的任务分工、协作配合和安全管理等。
需要严格按照各个环节的要求进行组织和管理,确保施工的顺利进行。
七、机具设备“一基二用”施工工法所需的机具设备包括塔式起重机、吊装机械、挖掘机、混凝土搅拌机等。
这些机具设备需要具备一定的性能和专业知识,以满足施工的需求。
八、质量控制“一基二用”施工工法的质量控制主要包括基础施工的质量控制、起重机的安装调试质量控制、吊装作业的质量控制等。
通过严格把控每个环节的质量要求,确保施工过程中的质量达到设计要求。
塔吊基础遇地库基础及挡土墙边缘的施工工法(2)

塔吊基础遇地库基础及挡土墙边缘的施工工法塔吊基础遇地库基础及挡土墙边缘的施工工法一、前言塔吊基础遇地库基础及挡土墙边缘的施工工法是在土建工程中用于解决塔吊基础与地库基础、挡土墙边缘之间的施工问题。
该工法具有较高的可靠性和实用性,对于确保施工过程的安全和顺利进行具有重要意义。
二、工法特点该工法的主要特点有:1. 采用刚性连接:通过刚性连接的方式,将塔吊基础与地库基础以及挡土墙边缘连接在一起,形成一个整体结构,保证施工过程中的安全性和稳定性。
2. 引入防水措施:在连接部位进行防水处理,防止水渗透进入结构内部,避免损害结构的稳定性和耐久性。
3. 考虑地基性质:根据地基的承载能力和特性,调整塔吊基础与地库基础的选型和布置方式,确保施工过程中的稳定性和安全性。
三、适应范围该工法适用于需要在地下施工的工程项目,尤其是在地下有地库以及挡土墙边缘的情况下。
适应范围包括但不限于:商业建筑、地下车库、地下商场等。
四、工艺原理该工法的施工工艺是在塔吊基础与地库基础以及挡土墙边缘之间形成刚性连接,采取一系列技术措施确保施工过程的稳定和安全。
在工程实际中,首先要根据设计要求和地基特性选择适当的塔吊基础形式和地库基础形式。
接下来,在地库基础的边缘设置锚杆或锚板,将其与挡土墙边缘连接起来。
然后,进行钢筋的焊接和固定,并进行混凝土浇筑,形成牢固的连接结构。
最后,经过防水处理和表面修饰后将整体结构完工。
五、施工工艺施工工艺可以分为以下几个阶段进行操作:1. 基础准备:清理施工区域,确保基础的平整度和稳定性。
2. 基础连接:根据设计要求和地基特性,选取合适的基础形式,并进行预先连接,包括焊接钢筋和预埋锚杆等。
3. 混凝土浇筑:在连接区域进行混凝土浇筑,确保结构的牢固性和稳定性。
4. 防水处理:在连接部位进行防水处理,采用专用的防水材料和工艺,防止水渗透进入结构内部。
5. 表面修饰:对基础和连接部位进行表面修饰,提高外观质量和耐久性。
塔吊转换的共用基础施工工法(2)

塔吊转换的共用基础施工工法一、前言塔吊转换的共用基础施工工法是一种旨在减少施工现场的塔式起重机数量和基础面积的工法。
该工法通过设计和安装一个可供多个塔吊共同使用的基础,并利用传动机构使不同的塔吊在施工过程中相互转换使用。
这种工法在节约施工成本、提高施工效率和减少施工占地面积方面具有显著的优势。
二、工法特点塔吊转换的共用基础施工工法的特点主要体现在以下几个方面:1. 灵活性:通过传动机构实现塔吊转换,使吊装作业更加灵活,不需要增加额外的塔吊数量。
2. 节约成本:使用共用基础可以减少基础施工的成本,同时减少塔吊租赁费用和运输安装费用。
3. 节约占地面积:共用基础可以减少不同塔吊之间的安全距离要求,从而节省施工现场的占地面积。
4. 提高施工效率:共用基础可以减少塔吊的安装和拆卸时间,提高施工作业的效率。
5. 可持续性:共用基础可以在不同的施工项目中多次使用,提高资源利用效率和可持续性。
三、适应范围塔吊转换的共用基础施工工法适用于各种塔式起重机的施工项目,特别是在施工环境有限或者需要频繁转换塔吊位置的情况下,更加适用。
四、工艺原理塔吊转换的共用基础施工工法的工艺原理主要包括以下三个方面的内容:1. 共用基础设计:共用基础需要满足不同塔吊的稳定性和安全性要求。
根据塔吊的工作参数,结合现场地质条件,确定共用基础的尺寸和设计方案。
2. 传动机构设计:传动机构是连接不同塔吊和共用基础的关键部分,通过传动机构可以实现塔吊的转换。
设计传动机构需要考虑塔吊的载荷、转换方式和传动效率。
3. 施工工法与实际工程联系:通过分析塔吊转换的共用基础施工工法与实际工程的关系,确定相应的施工措施。
这包括共用基础的浇筑、传动机构的安装和塔吊的转换调试等步骤。
五、施工工艺1. 共用基础浇筑:按照设计方案进行基础的施工,包括基坑开挖、钢筋安装和混凝土浇筑等步骤。
2. 传动机构安装:根据传动机构的设计方案进行安装,包括传动装置的安装、调试和耐久性检验等工作。
塔吊基础处理方案(塔吊基础降到抗水板、独立基础底以下)2

塔吊基础处理方案
2015年9月11日下午16:00在开挖主楼7#楼塔吊(2#)基础时,发现塔吊基础下有砂层约2m厚。
依据该工程《岩土工程勘察报告》场地地质概况如下:

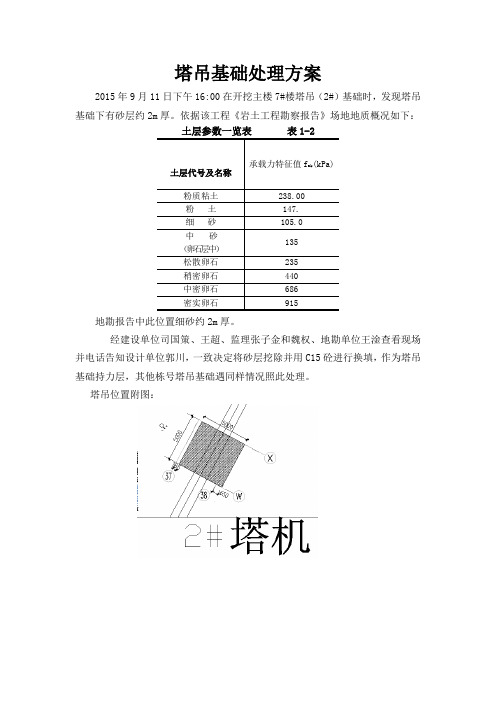

土层参数一览表表1-2
承载力特征值f ak(kPa)
土层代号及名称
粉质粘土238.00
粉土147.
细砂105.0
中砂
135
(卵石层中)
松散卵石235
稍密卵石440
中密卵石686
密实卵石915
地勘报告中此位置细砂约2m厚。
经建设单位司国策、王超、监理张子金和魏权、地勘单位王淦查看现场并电话告知设计单位郭川,一致决定将砂层挖除并用C15砼进行换填,作为塔吊基础持力层,其他栋号塔吊基础遇同样情况照此处理。
塔吊位置附图:
塔吊基础做法:
塔吊基础处理及做法土方开挖照片。
塔吊6020A 方案2

目录
1.换塔原因 (2)
2.起重特性表及起重特性曲线 (2)
3.附着式整机外形尺寸 (3)
4.固定式的基础 (4)
1.换塔原因
公司内部有一部TC6020A塔吊,现把T3塔H3/36B换成TC6020A塔吊。
TC6020A选48m臂长。
2.起重特性表及起重特性曲线
48m臂起重性能特性
3.附着式整机外形尺寸
图3 TC6020A塔式起重机附着图
4.固定式的基础
a)基础如图:
塔式起重机的地基基础是保证塔机安全使用的必要条件,采用整体钢筋混凝
土基础,对基础的基本要求如下:
基础下土质应坚固夯实,混凝土强度等级不得低于c30,地耐力不小于下表的
规定。
混凝土基础的深度应大于1400 mm。
混凝土基础的四个固定支腿上表面应校水平,平面度误差小于1/1000
b)非标节支撑系统
-23.00为保护层上皮
支架立面图支架平面图
塔吊基础剖面图:
防水卷材在转角处设500mm宽的附加层,塔吊基础防水施工时留出防水卷材与底板下防水卷材搭接。
非标节周围的钢筋数量不得减少和切断。
主筋通过支腿有困难时,允许主筋避让。
塔吊的安全专项施工方案范本(二篇)

塔吊的安全专项施工方案范本一、塔吊基础施工控制要点:(一)、塔吊基础混凝土强度等级不低于C35,基础表面平整度允许偏差1/1000。
(二)、埋设件的位置、标高、垂直度、预埋件锚固长度以及施工工艺符合出厂说明书要求。
(三)、混凝土基础完成应经验收合格后,方可使用。
(四)、混凝土基础周围应修筑边坡和排水设施,并应与基坑保持一定安全距离。
(五)、塔吊的金属结构及所有电气设备的金属外壳,应有可靠的接地装置,接地电阻不应大于4欧姆。
二、塔吊___控制要点:(一)、塔吊的___必须由取得建设行政主管部门颁发的___资质证书的专业队进行,并应有技术和安全人员在场监护。
(二)、在塔吊___前,必须按照报批程序申报《塔吊___专项施工方案》,___人员要严格按照相关单位和技术人员批准的《塔吊___专项施工方案》进行施工。
(三)、___塔吊时,必须将大车行走限位装置及限位器碰块___牢固可靠,并应将各部位的栏杆、平台、扶杆、护圈等安全防护装置装齐。
(四)、塔吊___过程中,必须分阶段进行技术检验。
整机___完毕后,应进行整机技术检验和调整,各机构动作应正确、平稳、无异响,制动可靠,各安全装置应灵敏有效;在无载荷情况下,塔身和基础平面的垂直度允许偏差为4/1000,经分阶段及整机检验合格后,应填写检验记录,经技术负责人___签证后,方可交付使用。
(五)、采用高强度螺栓连接的结构,应使用原厂制造的连接螺栓,自制螺栓应有质量合格的试验证明,否则不得使用。
连接螺栓时,应采用扭矩扳手或专用扳手,并应按装配技术要求拧紧。
(六)、___塔吊的过程中,对各个___部件的联接件,必须特别注意要按说明书的规定,___齐全、固定牢靠,并在___后做详细检查。
(七)、在紧固要求有预紧力的螺栓时,必须使用专门的可读数的工具,将螺栓准确地紧固到规定的预紧力值。
(八)、塔吊塔身升降时,应符合下列要求:1、升降作业过程,必须有专人指挥,专人照看电源,专人操作液压系统,专人拆卸螺栓。
塔吊附墙方案2
目录1、工程概况 (2)2、塔吊基础位置及塔吊的安装高度: (2)3、附壁支撑设计 (2)3.1该塔吊基本参数.................... 错误!未定义书签。
3.2承载力验算 (2)1、工程概况本项目土建工程位于徐州二环西路和明珠路交叉口。
总建筑面积36500平方左右,QTZ63塔吊位于A1#主楼南侧(10轴~18轴),地下1层,地上主楼31层,建筑高度为95m,QTZ40塔吊位于主楼北侧(27轴~29轴)间,地下1层,地上主楼27层,建筑高度为85m,钢筋混凝土框剪结构,基础为伐板基础。
2、塔吊基础位置及塔吊的安装高度:序号塔吊编号塔吊型号平面位置拟安装高度(m)1 1# QTZ63 10~18轴982 2# QTZ40 27-29轴893、附壁支撑设计3.1 框架梁承载力验算31.1塔吊布置大样见附图3.1.2 (1)A1#楼一、支座力计算塔机按照说明书与建筑物附着时,最上面一道附着装置的负荷最大,因此以此道附着杆的负荷作为设计或校核附着杆截面的依据。
附着式塔机的塔身可以简化为一个带悬臂的刚性支撑连续梁,其内力及支座反力计算如下:风荷载标准值应按照以下公式计算:ωk=ω0×μz×μs×βz= 0.400×1.170×1.090×0.700 =0.357kN/m2;其中ω0──基本风压(kN/m2),按照《建筑结构荷载规范》(GBJ9)的规定采用:ω0 = 0.400 kN/m2;μz──风压高度变化系数,按照《建筑结构荷载规范》(GBJ9)的规定采用:μz = 1.090 ;μs──风荷载体型系数:μs = 1.170;βz──高度Z处的风振系数,βz = 0.700;风荷载的水平作用力:q = W k×B×K s = 0.357×1.500×0.200 = 0.107 kN/m;其中 W k──风荷载水平压力,W k= 0.357 kN/m2;B──塔吊作用宽度,B= 1.500 m;K s──迎风面积折减系数,K s= 0.200;实际取风荷载的水平作用力 q = 0.107 kN/m;塔吊的最大倾覆力矩:M = 611.000 kN·m;弯矩图变形图剪力图计算结果: N w = 55.1715kN ;二、附着杆内力计算计算简图:计算单元的平衡方程:ΣF x=0T1cosα1-T2cosα2-T3cosα3=-N w cosθΣF y=0T1sinα1+T2sinα2+T3sinα3=-N w sinθΣM0=0T1[(b1+c/2)cosα1-(α1+c/2)sinα1]+T2[-(b1+c/2)cosα2+(α2-α1-c/2)sinα2]+ T3[-(b1+c/2)cosα3+(α2-α1-c/2)sinα3]=M w其中:α1=arctan[b1/a1] α2=arctan[b1/(a2-a1)] α3=arctan[b1/(a2- a1-c)]2.1 第一种工况的计算:塔机满载工作,风向垂直于起重臂,考虑塔身在最上层截面的回转惯性力产生的扭矩和风荷载扭矩。
塔吊基础专项施工方案(2)
塔吊基础专项施工方案(2)
在塔吊基础专项施工中,施工方案的制定是至关重要的环节。
本文将从塔吊基础的施工准备、基础设计、施工方案等方面进行详细介绍。
1. 施工准备
在进行塔吊基础的专项施工前,必须做好充分的施工准备工作。
这包括对施工现场进行勘测、清理、场地平整等工作。
同时,要确保施工人员具备相应的施工资质和技能,并且配备必要的施工机械和设备。
2. 基础设计
在进行塔吊基础的专项施工前,必须做好充分的施工准备工作。
这包括对施工现场进行勘测、清理、场地平整等工作。
同时,要确保施工人员具备相应的施工资质和技能,并且配备必要的施工机械和设备。
3. 施工方案
针对不同类型的塔吊基础,需要制定相应的施工方案。
在施工方案中,应包括施工工艺、施工流程、质量控制、安全防护等内容。
在施工过程中,要严格按照施工方案的要求进行操作,确保施工过程顺利进行。
通过以上的分析,可以看出,塔吊基础的专项施工方案对于施工的顺利完成至关重要。
只有做好充分的施工准备、合理的基础设计和严谨的施工方案,才能确保塔吊基础的施工质量和安全。
希望以上内容能够为相关施工人员提供一定的参考和指导。
下柱墩式塔吊基础与筏板一体化施工工法(2)
下柱墩式塔吊基础与筏板一体化施工工法下柱墩式塔吊基础与筏板一体化施工工法一、前言随着建筑业的快速发展,越来越多的高层建筑需要使用塔吊进行施工作业,而塔吊的稳定性和安全性在很大程度上依赖于其基础的设计和施工。
下柱墩式塔吊基础与筏板一体化施工工法是一种新型的施工工法,该工法不仅能够提高塔吊的稳定性和使用寿命,还能够节约施工成本。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例进行介绍。
二、工法特点下柱墩式塔吊基础与筏板一体化施工工法的主要特点如下:1. 采用下柱墩式基础设计,将塔吊的支撑力直接传递到地基,提高了塔吊的稳定性和工作效率。
2. 采用筏板与下柱墩一体化施工,减少了施工过程中的接缝和缝隙,提高了基础的整体性和承载能力。
3. 施工过程简单,容易控制和管理,节约了人力和时间成本。
4. 使用寿命长,能够适应各种复杂的地质环境和施工条件。
三、适应范围下柱墩式塔吊基础与筏板一体化施工工法适用于以下情况:1. 高层建筑的塔吊基础施工。
2. 复杂地质条件下的塔吊基础施工。
3. 对塔吊的稳定性和安全性有较高要求的建筑工程。
四、工艺原理下柱墩式塔吊基础与筏板一体化施工工法的工艺原理是将下柱墩和筏板一体化施工,以提高塔吊基础的整体性和承载能力。
具体工艺包括以下几个方面的内容:1. 基础设计和方案制定:根据工程地质条件和塔吊的使用要求,确定合适的基础类型和尺寸。
2. 基础施工前的准备工作:进行现场勘察、土质分析和地质勘探,制定施工方案和施工计划。
3. 基础施工材料的准备和组织:准备好所需的混凝土、钢筋等施工材料,并组织好施工人员和设备。
4. 下柱墩施工:按照设计要求和施工方案,进行下柱墩的布置、打桩和浇筑,确保下柱墩的稳定和牢固。
5. 筏板施工:在下柱墩上进行筏板的布置和浇筑,采取合适的施工工艺和技术措施,确保筏板的整体性和承载能力。
六、劳动组织下柱墩式塔吊基础与筏板一体化施工工法的施工劳动组织如下:1. 施工队伍的组织和管理:根据施工工期和施工任务,合理组织和管理施工队伍,确保施工进度和质量。
塔吊基础施工方案(DOC)
塔吊基础施工方案在建筑工地上,塔吊是一个非常重要的设备,它能够有效地提高施工效率和安全性。
然而,塔吊的稳定性直接取决于其基础的施工质量。
本文将详细介绍塔吊基础的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。
施工前准备地基勘测在施工塔吊基础之前,必须对地基进行充分的勘测,以确定地基的承载力和稳定性。
只有充分了解地基的情况,才能选择合适的基础类型和尺寸。
设计方案根据地基勘测结果,设计出合适的塔吊基础方案,包括基础类型、尺寸和材料等。
设计方案必须符合当地的建筑规范和安全标准。
施工过程基础开挖在进行基础开挖前,必须清理施工现场,确保周围没有障碍物。
按照设计方案的要求,开挖出适当尺寸和深度的基础坑。
基础浇筑在基础坑中铺设合适的支模和钢筋,然后进行混凝土浇筑。
在浇筑过程中要保持混凝土的均匀性和密实性,防止出现空洞和裂缝。
基础养护混凝土浇筑完成后,必须进行养护保养,以确保混凝土的强度和稳定性。
根据施工现场的情况,选择适当的养护方式和时间。
施工后验收质量验收在基础养护结束后,必须对基础的质量进行验收。
检查基础的尺寸、强度和平整度等指标,确保基础达到设计要求。
安全验收除了质量验收外,还必须进行安全验收。
检查基础周围的环境是否存在安全隐患,确保塔吊在使用过程中不会出现意外。
结语通过以上施工方案的实施,可以保证塔吊基础的质量和安全性,提高施工效率,避免施工过程中的意外事件。
在实际施工中,必须严格按照设计要求和施工标准来进行操作,确保塔吊基础的稳定性和可靠性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
正荣.融信现代城B6#~B13#、B17#楼工程
塔
吊
施
工
方
案
莆田市建筑安装工程公司
2008年3月
施工组织设计(施工方案)报审表
目录
一、工程概况
二、工程地质情况
三、QTZ80型塔吊基础设计
四、塔机安装程序
五、塔吊的拆除
六、塔机安装使用的人员组织配备几设备保养规定
七、安全规程
一、工程概况
本项目为福州世欧房地产开发有限公司开发房产项目。
正荣.融信现代城位于福州市金山区,金山轻轨站东侧,金榕路南侧。
本次投标的范围为B6#~B13#、B17#高层组团房建工程。
工程内容包括土建、装饰、水、电工程等,其中:
B6#楼:12994.2m2,18层,框剪结构;
B7#楼:8832.2 m2,18层,框剪结构;
B8#楼:5088.9 m2,18层,框剪结构;
B9#楼:8933.9 m2,18层,框剪结构;
B10#楼:5017.9 m2,18层,框架结构;
B11#楼:8787.2 m2,18层,框剪结构;
B12#楼:8670.5 m2,18层,框剪结构;
B13#楼:9140.5 m2,18层,框剪结构;
B17#楼:8812.2 m2,18层,框剪结构;
地下室建筑面积18704 m2,地面建筑总面积104419.6m2
二、工程地质情况
根据《岩土工程勘察报告》可知,本工程场地岩土层自上而下依次分布为:(1)杂填土○1,厚2米;
(2)中砂③,厚5.2米;
(3)淤泥④,厚2.5米;
(4)中砂⑤,厚5.85米;
(5)淤泥⑥,厚2.85米;;
(6)中砂⑦,厚28米;
本工程地质情况复杂,根据实际地质情况确定桩长。
三、QT80EA型塔吊基础设计
(1)塔吊布置:本工程根据建筑物分布特点及周边环境情况,计划4台臂长55M塔吊。
a、分布情况如下:(具体位置详塔吊平面布置图)
塔1安装在B6#楼西侧○2~○3轴之间,主要工作幢号:B6、B7#楼,可应急B11#楼;
塔2安装在B11#楼西侧○21~○23轴之间,主要工作幢号:B11、B12、B13#楼及地下室;
塔3安装在B8#楼西侧○12~○13轴之间,主要工作幢号: B7、B8、B10#楼及地下室;
塔4安装在B17#楼北侧○15~○17轴之间,主要工作幢号:B9、B17#楼。
b、标高控制:塔吊基础面标高为-4.8,塔吊基础与地下室底板连接,考虑到塔吊基础与地下室底板施工缝防水,在塔吊基础面低350mm(即地下室底板底)处,设250×250凸形接口,并在接口处设遇水膨胀止水条,具体做法详1-1剖面面。
(2)塔吊及基础参数
塔吊基础载荷一览表
QTZ80型塔吊基础平面尺寸设定位4500×4500,高度设为800(如下图所示),基础砼强度等级为C30。
基础持力层为○3层中砂层,承载力取f=150KN/M2. ⑵塔吊基础垂直承载力计算
塔吊桩最不利位置在Z 轴上。
塔吊基础自重:Q 基础=4.5×4.5×0.8×25×1.2=486KN
塔吊工作状况:由表2可知 P 工=490KN 、M 工=1421KN.M
P 非工=411.6KN 、M 非工=2156KN.M
故:
①塔吊工作状况基础垂直受压力
N 1=Q
基础
+P
工
×1.4+1.4×M工/2.25
=486+490×1.4+1.4×1421/2.25 =486+686+884
=2056KN
②塔吊非工作状况基础垂直受压力
N 2=Q
基础
+P
非工
×1.4+1.4M
非工
/2.25+1.4H
非工
=486+1.4×411.6+1.4×2156/2.25+1.4×78.4
=486+1342+576+109.76
=2514KN
按最不利来计算底面积,基础持力层为○3层中砂层的承载力:f =150KN/m2
S=N
2
/ f
=2514/150
=16.76﹤20.45 满足要求!
⑶塔吊基础配筋:
基础钢筋采用Ⅱ级钢,基础尺寸为4500×4500×800,砼强度等级为C30。
①基础抗冲切强度验算
F≤0.6f
t u m
h
式中:F
1
——局部荷载设计值或集中反力设计值;
f
t
——砼轴心抗拉强度设计值;
u
m ——距局部荷载或集中反力作用面积周边h
处的周长;
h
——截面的有效高度。
0.6f
t u
m
h
=0.6×1.57×3.14×(2×1400/2+500)×(1500-100)
=7868KN>N=2113.2KN所以基础抗冲切安全。
②基础抗剪切验算
V=0.07f
c bh
式中,f
c
——砼轴心抗压强度设计值;
b——截面宽度;
h
——截面有效高度。
V=0.07f
c bh
=0.07×16.7×√2 ×2×1400
=4629KN>N=2113.2KN 所以基础抗剪切安全。
③塔吊基础配筋计算
因四桩基础受弯矩值很小,基础配筋按最小配筋率进行计算,最小配筋率为0.2%。
基础配筋量=4500×1000×0.2%=9000mm2
基础上层钢筋均采用φ12,双向布置。
配筋为φ12@160。
基础下层钢筋均采用φ16,双向布置。
配筋为φ12@160,配筋量为12265mm2
四、塔机安装程序
塔吊安装技术说明:
1、塔吊安装的起重设备采用50吨汽车吊。
2、塔吊安装必须在土方开挖至基底1000~1500mm之前进行,50吨汽车吊必须
行至建筑物基坑下进行塔吊安装,因此建筑物基坑必须留有下坑的坡道,以
便50吨汽车吊和载重汽车顺利地行至坑下,塔吊周围25m范围的基坑必须
相对平整,以便汽车吊的支车安装。
3、四台塔吊臂长均为55m。
4、塔吊顶升与建筑物平行进行。
5、塔吊的的附着:
塔基在超过固定高度时,用附着杆与建筑物结构柱连接附着。
5.1要点:
5.1.1顶升锚固时,塔基必须停止工作。
5.1.2在顶升中,应从两个侧面检查塔身的垂直度,以避免塔身与建筑物间的
距离出现偏差。
5.1.3打入楔块后,应检查楔块与塔身之间有无间隙。
安装爬梯(不是标准爬梯)并在爬梯上安装两个背圈。
5.2安装环梁、附着支座和拉杆:
按锚固图示位置将附着支座安好。
按图示尺寸在地面将拉杆装配好,用塔吊将其吊升到锚固位置后用销轴将其与环梁、附着支座销定;安装后检查环梁、拉杆及附着支座保证在同一水平面。
5.3技术要求:
5.3.1安装附着支座楼层的立柱应有足够的强度以保证满足施工安全要求
5.3.2上下两道锚固附着杆布置应交差错开。
五、塔吊的拆除
塔吊的拆除程序与安装程序相反进行,常规拆除,拆除时,必须对现场塔吊周围场地进行平整。
六、塔机安装使用的人员组织配备几设备保养规定
1、塔吊安装(由机租公司进行)
现场安装工长(1名):对塔吊的安拆的安全质量和工期负责。
现场安全员(1名):对塔吊现场安拆过程进行监督。
安装工(6名):实施对塔吊现场安拆作业。
安装电工(1名):对塔吊电器进行安装并塔吊进行调试作业。
2、塔吊使用
现场(片区)工长:对现场所有在施塔吊的安全生产和优质服务维护保养负责,实施对塔吊司机的管理并现场协调与项目的关系,及时将项目的要求传递给分公司。
塔吊机长(1名塔吊设置1名):对塔吊的安全生产和优质服务维护保养负责。
塔吊司机(包括机长,每台塔吊设置3名):实施对本塔吊的安全生产和优质服务及维护保养。
3、塔吊司机现场维护规定
(1)塔吊司机必须经常地对塔吊进行日常检查和维护保养。
(2)塔电处专职修理工对塔吊故障进行维修。
(3)每月必须集中对塔吊进行2次不小于4小时的维护保养。
七、安全规程
1、拆装工及带班工长必须熟悉相同型号的塔机安全规程及本工种的安全操作
过程。
2、塔吊司机、塔吊拆装人员及塔吊指挥都必须持有市级劳动部门签发的特殊
工种操作证。
3、塔吊司机每班作业前都必须对设备进行例行检查,塔吊的各项安全限位必
须齐全可靠。
4、塔身标准节之间的连接销及其它任何部件之间的连接销都必须穿开口销。
5、塔身垂直度偏差不大于4‰。
6、注意用电安全。
7、高空作业严禁物体坠落。
8、6级风以上严禁塔吊安装作业,4级风以上严禁塔吊顶升作业。
9、安拆作业现场必须设置不小于20×20m的安全作业区。
10、塔吊作业时,地面指挥人员在指挥塔吊回转作业时,必须确认塔吊回转后,该塔起重臂及平衡臂(或卷扬钢丝绳)不会碰撞另一台塔吊的卷扬钢丝绳(或起重臂及平衡臂)时,并将钓钩收至最高。
11、群塔作业,两塔塔吊的起重臂必须错开,不得处于同一水平高度。
