立管外挂施工方案

合集下载

新建放空立管修建施工作业方案

新建放空立管修建施工作业方案

一、编制说明根据初步设计及相关图纸的要求,在***放空区新建放空立管。

为保证施工作业安全和正常的安全生产,特编制本方案。

二、作业地点放空区三、作业内容1、确定新建放空立管基础位置;2、新建放空立管基础土方开挖;3、新建放空立管基础施工;4、作业坑回填及环境复原;5、安装放空立管。

四、作业类型进入受限空间作业五、作业时间2019年10月08日- 2019年10月30日七、组织机构及职责1.现场指挥:(替代人)职责:(1)负责组织协调施工方案的编制、审核工作;(2)负责施工全过程中的指挥、组织与协调;(3)按照施工方案指挥现场施工并进行检查确认;(4)根据现场情况,负责指挥突发事件的应急处置。

2. 安全环保组2.1安全监督:***职责:(1)监督作业过程中九项安全禁令的执行情况;(2)负责监督检查并指导安全人员的工作执行情况;(3)发现作业现场重大危险隐患或严重违章行为时,立即叫停作业并填写《停止作业卡》;(4)协助现场指挥进行应急处理。

2.2安全监护:职责:(1)参与作业方案的审查与作业前安全会,向工作执行负责人介绍注意事项;(2)负责在作业前确认所要求的准备工作和安全措施全部得到落实;(3)负责作业现场的环境监测与气体检测、安全警戒、消防保卫工作;(4)负责对作业过程进行检查,确认作业过程严格按照作业方案及相关要求执行;(6)发现安全隐患或作业超出作业许可范围,有权叫停现场作业。

3.监理:职责:(1)负责施工过程中施工质量监督;(2)发现作业现场重大危险隐患或严重违章行为时,立即叫停作业;(3)负责对作业过程进行检查,确认作业过程严格按照相关要求执行。

4.施工作业组:4.1负责人:职责:(1)服从***作业区现场指挥和安全监护、监督。

(2)全面负责组织工程的实施,对工程的质量、进度和安全负领导责任。

(3)组织对全体施工人员进行质量及HSE培训。

(4)组织项目技术、质量、HSE检查。

(5)负责领导安排的其它工作。

外墙立管工程施工技术方案

外墙立管工程施工技术方案

外墙立管工程施工技术方案一、项目概述外墙立管工程是指在建筑物外墙上设置管道用于输送液体或气体。

它是建筑物内部各种管路系统的重要组成部分,包括给水、排水、气体、电力等管道。

本文档旨在提供外墙立管工程施工的技术方案,包括工程的目的、施工过程、施工材料和施工要求。

二、工程目的外墙立管工程的目的是为了满足建筑物内部各种管路系统的需求,提供合适的管道输送液体或气体。

同时,还要保证施工质量,确保管道系统的安全和可靠运行。

三、施工过程1. 准备工作在施工开始之前,需要进行以下准备工作:•制定详细的施工计划,包括施工方法、工期、分工等内容;•准备所需施工材料和设备,确保施工进度不受阻碍;•与建筑物相关部门进行沟通,了解外墙结构和施工要求;•为施工人员提供必要的安全培训和个人防护用品。

2. 管道布置和定位根据建筑物的布局和内部管路系统的需要,确定外墙立管的布置和定位。

要考虑以下因素:•管道的走向和角度,确保流体顺畅流动;•管道的高度和间距,便于维修和检测;•管道与其他结构(如窗户、门等)的关系,避免影响建筑物整体外观。

3. 管道施工在进行管道施工时,需要遵循以下步骤:•使用合适的工具和设备进行开挖和凿空,确保管道的通畅;•选择合适的管材和接头,进行管道的连接和固定;•安装必要的阀门和附件,以便于管道的控制和操作;•进行压力测试和漏水检测,确保管道系统的质量。

4. 施工质量检查在施工完成后,需要进行施工质量的检查和评估。

检查内容包括:•管道连接是否牢固,无漏水和渗漏现象;•管道与建筑物结构的连接是否紧固;•管道的标志和标识是否清晰可见。

四、施工材料外墙立管工程所需的施工材料包括:•管道:常用的管材有钢管、铜管和塑料管等,具体选择根据需要确定;•接头:用于连接管道的部件,常见的有弯头、三通、法兰等;•阀门:用于控制和调节流体的装置,包括球阀、蝶阀、闸阀等;•固定件:用于固定管道和支架的部件,包括悬挂件、支撑件等;•标志和标识:用于标识管道的流向、介质、压力等信息的标志和标识牌。

外墙立管工程施工技术方案

外墙立管工程施工技术方案

外墙立管工程施工技术方案一、概述外墙立管工程是指建筑物与地下管线之间的垂直管道,是建筑物排水系统的重要组成部分。

本文就外墙立管工程施工技术方案进行详细阐述。

二、施工前准备1、工程的准备:分析地形、布局、道路、附近建筑物结构等,制定施工方案,确定排放方向、管线路径和施工区域,制定安全措施。

2、人员的准备:确定施工人员和质量管理人员。

施工人员必须经过培训和履历审核,并拥有相应的证书和资质。

3、材料和设备的准备:材料包括管道、管件、隔音材料、密封材料、防水材料、支架、固定件等。

设备包括塔吊、起重机、扳手、连接器等。

三、施工工艺1、洞口开挖:根据设计图纸在外墙进行定位,开挖管道钻孔,洞壁要硬实、整齐并无损坏,洞口粗糙不整会影响整个管道的通畅。

2、管道制作:根据设计图纸精确加工管道、弯头、三通等管件,对加工精度和壁厚等进行检查。

3、安装支架:选用一个合适的支架或用材料自制支架,使其在强度和可操作性方面都经得起考验,安装位置要精确。

将支架弯曲成一定的角度,用膨胀螺栓固定于墙体上,保持管道的垂直水平。

4、敷设管道:将加工好的管件搭配好之后,从洞口顺流而下顺序安装,采用中铝垫片或碳纤维垫片一侧防止隔音,行程内加装的各类管件,如法兰盘、阀门、支架、支管等要按标准施工要求进行管道接头焊接。

5、密闭管道:管路接头处采用防水、密封措施,以保证非破坏检测的精度。

对于某些需要进行水密测试的泄、露地管道,应在敷设后密闭进行水压试验。

6、涂装及保温:施工完成后,应进行涂装,用防腐、防锈涂料涂刷,同时进行隔热防火,保温材料包括铝箔、泡沫塑料、硅酸盐等。

7、检查验收:要进行质量检验及验收,检查基底的平整度、管道的垂直度、水平度等。

验收合格后进行记录,具体记录内容应如实、完整、准确。

四、安全措施1、地下管道探测准确性:在业内会对地下管道进行实地探测,确定地下管道位置,以便于施工设计和管道敷设。

2、脚手架安全牢固:如果需在高空进行作业,则必须确保搭建脚手架,以保证施工的安全和稳定,脚手架的牢固度应符合要求。

室外立管及户内管道施工方案

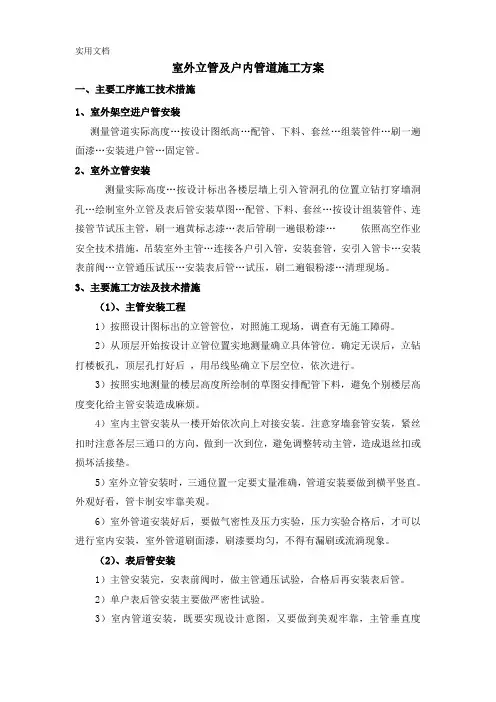

室外立管及户内管道施工方案

室外立管及户内管道施工方案一、主要工序施工技术措施1、室外架空进户管安装测量管道实际高度…按设计图纸高…配管、下料、套丝…组装管件…刷一遍面漆…安装进户管…固定管。

2、室外立管安装测量实际高度…按设计标出各楼层墙上引入管洞孔的位置立钻打穿墙洞孔…绘制室外立管及表后管安装草图…配管、下料、套丝…按设计组装管件、连接管节试压主管,刷一遍黄标志漆…表后管刷一遍银粉漆…依照高空作业安全技术措施,吊装室外主管…连接各户引入管,安装套管,安引入管卡…安装表前阀…立管通压试压…安装表后管…试压,刷二遍银粉漆…清理现场。

3、主要施工方法及技术措施(1)、主管安装工程1)按照设计图标出的立管管位,对照施工现场,调查有无施工障碍。

2)从顶层开始按设计立管位置实地测量确立具体管位。

确定无误后,立钻打楼板孔,顶层孔打好后,用吊线坠确立下层空位,依次进行。

3)按照实地测量的楼层高度所绘制的草图安排配管下料,避免个别楼层高度变化给主管安装造成麻烦。

4)室内主管安装从一楼开始依次向上对接安装。

注意穿墙套管安装,紧丝扣时注意各层三通口的方向,做到一次到位,避免调整转动主管,造成退丝扣或损坏活接垫。

5)室外立管安装时,三通位置一定要丈量准确,管道安装要做到横平竖直。

外观好看,管卡制安牢靠美观。

6)室外管道安装好后,要做气密性及压力实验,压力实验合格后,才可以进行室内安装,室外管道刷面漆,刷漆要均匀,不得有漏刷或流淌现象。

(2)、表后管安装1)主管安装完,安表前阀时,做主管通压试验,合格后再安装表后管。

2)单户表后管安装主要做严密性试验。

3)室内管道安装,既要实现设计意图,又要做到美观牢靠,主管垂直度2mm/m。

中间设管卡。

(3)、质量保证措施:1)敷设立管之前,对管子、管件、管道附件及阀门等内部进行清扫,保证其内部清洁。

终端必须作临时封闭,以防水或杂物进入2)管道的切割:碳素钢管、镀锌钢管宜用钢锯或机械方法切割。

3)管道切口表面应平整,无裂纹﹑重皮﹑毛刺﹑凸凹﹑缩口﹑熔渣﹑氧化物﹑铁屑等;4)管道切口端面倾斜偏差不应大于管道外径的1%,且不得超过3mm;凹凸误差不得超过1mm。

立管施工方案百度文库

立管施工方案百度文库

立管施工方案1. 引言立管施工方案是在建筑施工中常见的一项工作,主要用于安装和布置建筑物内的排水管道系统。

本文将介绍立管施工的步骤、材料和安装要求,以帮助工程师和施工人员了解立管施工的流程和注意事项。

2. 步骤立管施工包括以下步骤:2.1 确定施工区域在施工前,首先需要根据建筑设计图纸确定立管的位置和布局。

确定施工区域后,需要进行现场勘测,检查建筑物结构和条件,确保立管能够安全、稳定地安装。

2.2 准备材料和工具在施工前,需要准备好必要的材料和工具。

常用的材料包括PVC管道、胶水、连接件等。

需要携带的工具有锯、刷子、尺子、螺丝刀等。

确保材料和工具的数量和质量满足施工需求。

2.3 安装立管安装立管的具体步骤如下:1.根据设计图纸,在施工区域标出立管的位置和尺寸。

2.使用锯等工具将PVC管道按照需要的长度切割,并用尺子测量确保准确。

3.使用胶水将管道连接件和管道粘接在一起,确保粘结牢固。

4.将粘接好的管道依次安装在施工区域内,确保与墙体或地面的连接紧密。

5.使用螺丝刀等工具将立管固定在墙体或地面上,确保立管的稳定性和安全性。

6.检查立管的安装情况,确保没有漏水和松动的部分。

2.4 测试和调试在立管施工完成后,需要进行测试和调试以确保其正常运行。

常用的测试方法包括漏水测试和排水测试。

漏水测试主要用于检查管道和连接件是否有渗漏现象,排水测试主要用于检查立管的排水能力和流量是否正常。

3. 材料和要求3.1 材料立管施工常用的材料包括:•PVC管道:具有耐高温、耐腐蚀、耐压等特点,适用于建筑物内排水系统。

•连接件:用于连接管道和管道之间的接头,确保连接牢固和密封性。

•胶水:用于粘接管道和连接件,确保连接牢固和密封性。

3.2 安装要求立管施工的安装要求包括:•确保立管的位置和布局符合设计图纸的要求。

•确保立管与墙体或地面的连接紧密,避免松动和摇晃。

•使用专业的工具和技术,确保管道的切割和安装精确无误。

•注意安全,佩戴合适的防护装备,避免意外伤害。

天然气室外立管吊装专项施工方案

天然气室外立管吊装专项施工方案

天然气室外立管吊装专项施工方案一、施工准备1.1设备准备根据工程要求,准备好吊装机械设备,如吊车、起重机等,确保设备的性能符合工程要求,并经过检测合格。

1.2施工人员准备组织专业的施工人员,包括吊装、焊接、验收等专业的技术人员。

确保施工人员熟悉施工方案,具备相关的工作经验和技术能力。

1.3材料准备准备好所需的各类材料和配件,包括天然气管道、管件、支撑器材、焊接材料等。

材料应具备相关的合格证明,并经过质量检测合格。

1.4安全准备确保施工现场的安全设施完备,包括安全警示标志、安全防护网、安全帽、防护眼镜等。

同时,将施工现场划定为禁止非施工人员进入的区域,并设置专人进行监控和管理。

二、施工程序2.1现场勘测根据设计图纸和工程要求,对施工现场进行勘测和测量,确定吊装位置和安装方向。

2.2准备工作在施工现场设置起重机械的支撑点和工作场所,确保施工现场的平整度和稳定性。

同时,在吊装位置安装安全带,以保证吊装操作的安全。

2.3吊装前准备将吊装机械设备就位,并对设备进行检查和试运行,确保其正常运转。

同时,对待吊装的管道进行检查,确认其完整性和质量。

2.4吊装管道根据设计要求和实际施工情况,采用合适的吊装方法进行管道吊装。

在吊装过程中,要保持吊装机械的稳定性,确保管道的平稳下降。

2.5管道连接将吊装好的天然气管道与现有管道进行连接,采用专业工具和技术进行焊接,确保焊缝的质量和密封性。

2.6吊装完毕确认天然气管道连接完成后,进行管道的验收检查。

检查管道的焊缝、连接口等是否符合相关要求,同时进行压力测试,确保管道的安全和可靠性。

三、施工要求3.1安全要求施工过程中,要严格遵守安全操作规程,保证施工现场的安全。

同时,做好防火和防爆工作,确保天然气管道的安全施工。

3.2管道防腐对于暴露在室外的管道,要进行防腐处理,确保管道的使用寿命和防锈能力。

选择合适的防腐材料和方法,进行防腐处理。

3.3管道支撑对于立管的支撑,要结合实际情况进行设计和施工,确保管道的稳定性和承重能力。

室外立管安装施工方案(3篇)

室外立管安装施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区室外立管安装工程,包括排水立管、给水立管、中水立管、雨水立管等。

工程地点位于我国某城市,占地面积约为5000平方米。

工程总工期为90天,分为施工准备、材料采购、施工安装、验收调试四个阶段。

二、施工准备1. 施工组织设计根据工程实际情况,制定合理的施工组织设计,明确施工流程、施工顺序、施工工艺及质量控制措施。

2. 人员组织成立项目经理部,下设施工队、技术组、质量组、安全组等,确保施工顺利进行。

3. 材料设备准备(1)排水立管:采用PVC-U排水管,规格为DN100、DN150、DN200。

(2)给水立管:采用PP-R给水管,规格为DN20、DN25、DN32、DN40、DN50。

(3)中水立管:采用PE管,规格为DN100、DN150、DN200。

(4)雨水立管:采用PVC-U雨水管,规格为DN100、DN150、DN200。

(5)管件:包括三通、四通、弯头、地漏、检查井、阀门等。

(6)工具:电焊机、切割机、电钻、扳手、螺丝刀等。

4. 施工现场准备(1)施工现场应平整、开阔,满足施工需求。

(2)施工现场应设置警示标志,确保施工安全。

(3)施工现场应配备必要的施工材料、设备、工具。

三、施工工艺1. 施工流程(1)施工准备:确定施工方案、人员组织、材料设备准备、施工现场准备。

(2)测量放线:根据设计图纸,进行测量放线,确定立管位置。

(3)挖沟槽:根据测量放线结果,开挖沟槽,满足立管埋设要求。

(4)铺设立管:按照设计要求,铺设排水立管、给水立管、中水立管、雨水立管。

(5)管道连接:采用电焊、热熔、粘接等方式,连接管道及管件。

(6)检查井施工:根据设计要求,施工检查井,并做好检查井的防渗、防水处理。

(7)回填土:回填土前,对沟槽进行压实,确保管道稳定。

(8)验收调试:对安装完成的立管进行验收,调试排水、给水、中水、雨水系统。

2. 施工要点(1)测量放线:确保立管位置准确,符合设计要求。

小区立管安装施工方案

小区立管安装施工方案

一、工程概况1. 工程名称:XX小区立管安装工程2. 工程地址:XX市XX区XX小区3. 建设单位:XX房地产开发有限公司4. 施工单位:XX建筑工程有限公司二、施工依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《建筑给排水及采暖工程施工质量验收规范》(GB 50242-2002)3. 《建筑给排水设计规范》(GB 50015-2003)4. 《建筑工程施工安全规范》(JGJ 59-2011)三、施工内容1. 立管安装:包括雨水立管、污水立管、排水立管等。

2. 支架安装:包括立管支架、管卡等。

3. 伸缩节安装:根据实际情况设置伸缩节,以适应管道热胀冷缩。

四、施工准备1. 施工图纸及施工方案2. 施工材料:立管、支架、管卡、伸缩节、粘结剂、胶枪等3. 施工工具:电钻、扳手、螺丝刀、线锤等4. 人员配备:施工人员、质检人员、安全员等五、施工工艺流程1. 施工测量:根据施工图纸,对施工现场进行测量,确定立管安装位置。

2. 立管预制:根据立管尺寸,预制立管,确保立管尺寸准确。

3. 支架安装:根据立管位置,安装支架,确保支架垂直、牢固。

4. 立管安装:将预制好的立管安装在支架上,确保立管垂直、水平。

5. 伸缩节安装:根据实际情况,安装伸缩节,确保伸缩节与立管连接牢固。

6. 管道连接:将立管与支管、立管与配件连接,确保连接紧密、无渗漏。

7. 成品保护:对已安装的立管、支架、伸缩节等进行保护,防止损坏。

六、施工质量控制1. 立管安装位置准确,垂直、水平,无偏移。

2. 支架安装牢固,垂直、水平,无松动。

3. 立管连接紧密,无渗漏。

4. 伸缩节安装牢固,与立管连接紧密。

七、施工安全措施1. 施工人员必须穿戴好个人防护用品,如安全帽、手套、眼镜等。

2. 施工现场应设置安全警示标志,提醒施工人员注意安全。

3. 施工过程中,注意防止物体打击、高空坠落等事故的发生。

4. 施工用电设备必须符合安全要求,确保用电安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

住宅小区天然气庭院入户工程
施工方案
江苏威达建设有限公司
2012年4月 15 日
一、施工说明
庭院施方案如下:
建设单位:新疆新捷股份有限公司
监理单位:新疆建筑科研院建设监理公司
施工单位:江苏威达建设有限公司
二、施工准备工作
施工前首先由四方(甲方、设计院、监理、施工方)进行图纸会审和技术交底。

现场技术员、负责人员、必须以设计图纸及有关规范为依据,编制施工分项工程施工工序,做好安全技术交底,按工艺指导书熟悉施工工艺和操作规程。

整个施工过程必须按程序进行,每道工序必须经监理验收、按规范要求做好焊接工艺评定。

1.立管安装前准备
A.因高空作业危险性高施工前由施工方经理,安全员,技术员,质检员,班组长组成立管外挂施工领导小组现场进行监护并对施工班组进行技术交底及安全教育,强调高空作业注意事项。

B.提前预置立管支架,对管道防腐并组对焊接。

C.施工前预先做好输送人员及材料设施,用DN40钢管两根在屋顶塔设
跳梁
顶端与建筑物连接紧固,并以配重块(尼绒袋装沙石30公斤/每袋,配重大于300公斤)压实压稳。

将滑轮紧固在跳梁顶端,将吊索与托板联结紧固,吊索穿过滑轮便于上下滑动从人员。

2.技术力量及劳力安排:
电焊工:2人、电工:1人、安装工:2人、送料工:2人、地面安全警戒:1人、辅助工:3人。

项目经理:姜峰现场负责人:马琪林
技术员:马琪林质检员:张秀莲
3.工程用电:与用户联系解决临时用电,不易解决时采用自备发电
4.阀门检测:根据有关规定,本工程所有阀门在安装前必须进行检测合格后才能使用,本公司建立检测台在现场检测。

5.主材设备验收:检查管材配件出厂合格证,按规范进行检查,不合格者拉里工地。

6.施工设备
四、架空立管施工工艺流程


施工步骤:
1.将吊索(直径不小于250mm,安全系数5倍)从滑轮中穿过绳头固定在建
筑物上,顶层操作人员(3人)将托板(由DN15钢管焊接)提升到楼顶,施工人
员乘坐在托板绳提紧固定。

安装人员先固定好管卡,然后把事先焊好的入户管对
准入户洞插入,调整好高度后把立管在管卡上固定好封堵入户洞最后刷漆。

2.单独引一根吊绳用来输送材料,工机具。

3.施工人员必须带工具袋,把使用工具等放在工具袋内,材料全部使用绳索
传递,不得抛掷,以防坠物伤人。

4.在施工下方设立隔离带,派专人警戒,杜绝行人通过以防发生意外。

5.施工完毕后料净场清。

五、施工组织技术措施
1.工艺安装:按规范进行,注意以下问题
A.管线穿越墙体加放套管。

室内立管出地面加放套管(毛地面)露出地面5cm,
装饰墙面套管与内外墙平齐。

B.横平、竖直、牢固程度达到要求。

C.立管卡每层楼设置一个,管卡用∠40X40X3的角钢制作成丁字卡,贴
墙部
分长度为120mm,膨胀螺栓固定,伸出部分长170mm,立管离墙净距50mm,管卡设
一定要牢固。

立管安装的垂直度要求不得大于2mm/m。

D.立管采用DN25钢管,如果在同一单位两边共用一根立管时,主管采用DN40
钢管。

E.每趟立管采用三根钢管焊接而成,立管上端高出女儿墙10cm,下端按现场
实际情况而定。

2.燃气阀组安装系统按规范进行。

横平竖直,严格杜绝强力组对。

3.煨弯。

不得有裂纹,不宜有皱纹。

为此可取:采用正偏差钢管:弯曲
半径
R≥6DN。

采预弯形滚轮模具,对焊接管必须将焊缝置于不受拉压力的部位,即与拉或压成15度角。

4.管子焊接:按规范进行,注意一下问题
施工程序:
6.管材、管件和电焊条的选用
A.管材、管件和材质、规格的选用应符合设计要求。

必须有出厂合格证,电焊条的皮应均匀,反面无气孔、裂纹、脱皮及受潮现象。

B.钢管的表面的缺陷、如重皮、裂口、磨损、凹陷等若超过允许范围不得使用,质量不符合规定的禁止使用。

C.应对合格焊条参照说明进行烘干,烘干后在4小时使用,在施工现场
使用
的焊条,应放在专用的焊条盒内。

D.内壁应齐平,内壁错边量不宜超过管壁厚度的10%,且不应大于2mm;
7.凡参加管道焊接的人员应具由市劳动局颁发的焊接操作合格证;但连续6个月没进行焊接工作的焊工,须进行考试,合格后方可施焊。

8.管道未焊接前应消除管道中污物、锈皮、石块、管端毛刺污物;将坡口附近宽度不小于15mm的表面清刷露出金属光泽;焊接过程中,应采取措施,不使管子受风雪和雨水的侵龙,在工序间断后,应将官段两端加封堵。

9.钢管组对前,应区分材质,对管材应按下列要求选配:
A、相邻两管口(包括直管弯管)、其圆周长误差最大不超过5毫米,总长度不大于周长的1/10.
B、管口对口偏移值不得大于1.5毫米。

C、管口要圆,组对前应整形,用局部加热方法整圆时,锤痕最深不得超过
0.5毫米,当壁减薄大于0.5毫米时,均应禁用。

10.清除管内污物和其他异物,宜用大布或其他软织物从管子中拉两遍,两端塑料布包裹封闭。

焊口焊接前挖工作坑。

11.施焊时严格依据焊接工艺指导书施焊。

12.管段对口焊接,不宜超过三根管段连焊。

13.焊完的进行编号,在距焊口50cm处打焊工代号钢。

14.焊口拍片:进行X射线探伤检查,2级片为合格。

根据设计要求,对焊缝按总数的20%进行探伤X光片抽验。

合格后准进入下道工序。

17.立管试压自检
(1)立管上端前进行强度试验:试验压力0.10Mpa,稳压时间1小时,无压降为合格。

(2)试验用压力表量程不大于试验压力的两倍,弹簧压力计不低于0.4级,表盘直径为150毫米。

六、安全生产措施
1、建立以项目质保师为中心的安全生产管理体系,建立健全各级安全责任制,施工现场专职安全员,负责督促检查施工现场的安全管理以及安全制度执行情况。

2、组织所有参检人员学习贯彻国家有关安全生产法规。

3、吊索选用正规厂家产品,必须具备出厂合格证、检验报告和抗拉强度检测报告单,并根据抗拉强度在确保安全系数在3倍以上来确定所使用吊索的直径。

4、施工人员必须佩戴好安全带,安全带必须是正规厂家产品,并具有抗冲击力的实验报告。

安全带使用要高挂低用。

5、施工人员一定戴好安全帽,以防发生安全事故。

在施工下方设置警戒区,杜绝行人进入,警戒区派专人看守,以防行人进入发生伤人事故。

对焊工、电工等特种作业人员加强培训及教育,做到持证上岗。

6.施工队伍进入现场后,施工班组坚持每天班组安全教育制度,老固树立安全第一的思想。

7.施工用电统一规划位置,严防遵守安全用电造作规程。

8.各类施工极具的安全防护装置必须齐全有效。

9.在本工程施工期间杜绝重大伤亡事故,减少一般事故。

10.施工现场各种临时设施必须按平面布置实施。

11.机电等设备操作者必须严格执行工程安全操作规程,各种机电设备、设施完善,严禁非专职人员操作机电设备。

12.施工暂停时,安排专人值班。

13.施工负责人每日巡视施工作业后,及时消除不安全隐患或采取紧急防护措施,严禁违章作业,违章指挥。

七、文明施工措施
1.施工现场根据《文明施工公约》要求,在工地醒目处悬挂文明施工宣传标语,设立介绍工程概况组织结构图,质保体系的牌匾,城市道路及巷道、阀井施工现场要搭好遮挡布,竖立天然气管道施工“给您造成不便,请绕行”,“非工作人员请莫入内”“谢谢合作”等警示牌。

2、加强安全保护措施,在开挖的沟槽上,隔断架设行人跨沟盖板,夜间施工设置安全醒目的警示标志,以便民利民,防止意外发生。

施工人员全部挂牌上岗。

3.户内安装,进入用户家中应用礼貌用语,,严禁向用户吃、拿、卡、要。

4.防止环境污染。

爱护公共设施。

对施工现场周围的公共设施,要严加爱护。

对花草树木采取“谁损坏,谁赔偿”的负责制。

因施工泥土抛洒或带到马路,要当天及时清扫干净,余土及时清运,工完场清。

5、对各种材料、半成品,进行分门别类的堆放,并做好标识,建立健全材料管理制度,加强对合格品、不合格品,待检品的管理,并做好材料的发放记录,对成品、施工机械进行有效保养,在预制件加工中,减少噪音分贝做到不扰民。
