建筑节能施工专项施工方案范本

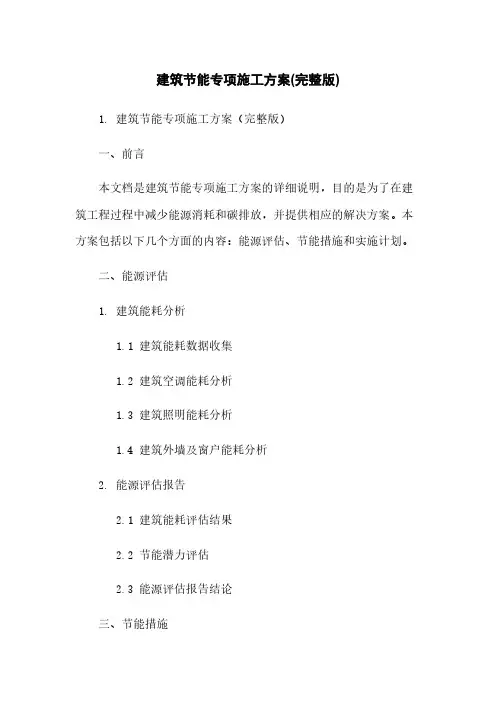

建筑节能专项施工方案(完整版)

建筑节能专项施工方案(完整版)1. 建筑节能专项施工方案(完整版)一、前言本文档是建筑节能专项施工方案的详细说明,目的是为了在建筑工程过程中减少能源消耗和碳排放,并提供相应的解决方案。
本方案包括以下几个方面的内容:能源评估、节能措施和实施计划。
二、能源评估1. 建筑能耗分析1.1 建筑能耗数据收集1.2 建筑空调能耗分析1.3 建筑照明能耗分析1.4 建筑外墙及窗户能耗分析2. 能源评估报告2.1 建筑能耗评估结果2.2 节能潜力评估2.3 能源评估报告结论三、节能措施1. 建筑外墙和窗户1.1 外墙保温材料选择1.2 窗户隔热玻璃选用1.3 外墙及窗户漏风检测和修补2. 空调系统2.1 空调系统能效评估2.2 节能型空调设备选用2.3 空调系统的优化调整3. 照明系统3.1 照明设备能效评估3.2 高效节能灯具替换3.3 照明控制系统改进四、实施计划1. 工程组织1.1 项目经理任命1.2 专项施工班组成立1.3 施工进度安排2. 施工方案2.1 施工工序详细计划2.2 施工人员培训安排2.3 质量控制措施3. 实施效果监测3.1 能耗数据监测3.2 节能效果评估3.3 监测报告编制附件:建筑节能专项施工方案相关的附件,包括能源评估报告、工程组织图和施工方案等。
法律名词及注释:1. 建筑节能:指建筑工程中通过采用科学技术手段,减少能源消耗和环境污染的行为。
2. 能源评估:对建筑工程中各项能源消耗情况进行评估分析,为节能措施的制定提供依据。
3. 节能措施:指为了减少能源消耗和碳排放,采取的各种技术措施和管理方法。
4. 实施计划:建筑节能专项施工过程中按照一定顺序和时间安排所进行的工作。
2. 建筑节能专项施工方案(完整版)一、前言本文档是建筑节能专项施工方案的详细说明,旨在提供建筑工程节能的具体解决方案。
本方案包括以下几个方面的内容:能源评估、节能措施和实施计划。
二、能源评估1. 建筑能耗分析1.1 建筑能耗数据收集1.2 建筑空调能耗分析1.3 建筑照明能耗分析1.4 建筑外墙及窗户能耗分析2. 能源评估报告2.1 建筑能耗评估结果2.2 节能潜力评估2.3 能源评估报告结论三、节能措施1. 建筑外墙和窗户1.1 外墙保温材料选择1.2 窗户隔热玻璃选用1.3 外墙及窗户漏风检测和修补2. 空调系统2.1 空调系统能效评估2.2 节能型空调设备选用2.3 空调系统的优化调整3. 照明系统3.1 照明设备能效评估3.2 高效节能灯具替换3.3 照明控制系统改进四、实施计划1. 工程组织1.1 项目经理任命1.2 专项施工班组成立1.3 施工进度安排2. 施工方案2.1 施工工序详细计划2.2 施工人员培训安排2.3 质量控制措施3. 实施效果监测3.1 能耗数据监测3.2 节能效果评估3.3 监测报告编制附件:建筑节能专项施工方案相关的附件,包括能源评估报告、工程组织图和施工方案等。
节能专项施工方案

一、工程概况本项目为XX市某住宅小区8#楼,总建筑面积为12000平方米,建筑高度为30米。
根据国家节能减排政策及绿色建筑标准,本工程采用一系列节能措施,以实现节能降耗、环保低碳的目标。
二、编制依据1. 国家《绿色建筑评价标准》GB/T 50378-20142. 《建筑节能设计标准》GB 50189-20153. 《外墙外保温工程技术规程》JGJ 144-20194. 《建筑节能工程施工质量验收规范》GB 50411-20185. 《建筑玻璃应用技术规程》JGJ 113-2009三、施工方案(一)外墙保温施工方案1. 材料选用:采用挤塑聚苯乙烯板(XPS)作为外墙保温材料,其导热系数不大于0.028W/(m·K)。
2. 施工工艺:(1)基层处理:对墙体进行清理,去除浮尘、油污、松散物等。
(2)粘结剂配制:按比例配制粘结剂,搅拌均匀。
(3)粘贴保温板:将保温板粘贴于墙体表面,确保粘贴牢固。
(4)锚固件固定:在保温板缝隙处安装锚固件,确保保温层整体性。
(5)表面防护:在保温板表面涂抹抗裂砂浆,形成保护层。
(二)屋面保温施工方案1. 材料选用:采用挤塑聚苯乙烯板(XPS)作为屋面保温材料,其导热系数不大于0.028W/(m·K)。
2. 施工工艺:(1)基层处理:对屋面进行清理,去除浮尘、油污、松散物等。
(2)铺设防水层:铺设防水卷材,确保屋面防水性能。
(3)粘贴保温板:将保温板粘贴于屋面防水层之上,确保粘贴牢固。
(4)锚固件固定:在保温板缝隙处安装锚固件,确保保温层整体性。
(5)表面防护:在保温板表面涂抹抗裂砂浆,形成保护层。
(三)门窗节能施工方案1. 材料选用:采用断桥铝型材和中空玻璃,降低传热系数。
2. 施工工艺:(1)拆除原门窗:拆除原门窗,清理门窗洞口。
(2)安装新门窗:安装新门窗,确保安装牢固、密封性良好。
四、施工质量控制1. 严格按照国家及行业标准进行施工,确保工程质量。
建筑节能工程专项施工方案(3篇)

第1篇一、编制依据1. 业主提供的施工图纸及相关图纸会审纪要、设计变更、工程洽商记录。
2. 国家及行业相关标准、规范、规程、图集及有关文件,如《建筑节能设计标准》、《住宅建筑规范》等。
3. 施工现场实际情况,包括地理环境、气候条件、材料供应等。
二、工程概况1. 工程名称:某住宅小区节能改造工程2. 工程地点:某市某区某住宅小区3. 工程规模:总建筑面积约10万平方米,共计500户4. 工程内容:外墙外保温、屋面保温、门窗改造、室内供暖系统改造等三、施工方案1. 施工组织设计(1)成立节能改造工程专项施工领导小组,负责施工过程中的组织协调、质量控制、安全文明施工等工作。
(2)明确各施工阶段的责任人和责任部门,确保工程顺利进行。
2. 施工工艺(1)外墙外保温1)施工前对墙体进行检测,确保墙体表面平整、无裂缝、无空鼓。
2)采用聚苯乙烯板(EPS)作为保温材料,厚度为100mm。
3)采用粘结剂将保温板粘贴于墙体表面,粘结剂强度等级为C20。
4)保温板粘贴后,采用网格布进行表面防护,网格布间距为100mm。
(2)屋面保温1)屋面防水层施工前,先进行保温层施工。
2)采用挤塑聚苯板(XPS)作为保温材料,厚度为50mm。
3)保温板采用粘结剂粘贴于屋面防水层上,粘结剂强度等级为C20。
4)保温板粘贴后,采用玻璃纤维网格布进行表面防护。
(3)门窗改造1)更换原门窗为节能门窗,门窗传热系数不大于2.0W/(m²·K)。
2)门窗安装时,确保缝隙严密,避免热量损失。
(4)室内供暖系统改造1)更换原供暖管道为保温管道,管道保温层厚度为50mm。
2)改造供暖系统阀门,确保阀门密封性能良好。
3. 施工质量控制(1)严格按照设计图纸、施工规范和施工工艺进行施工。
(2)加强施工现场管理,确保施工质量。
(3)对施工过程中发现的质量问题,及时整改。
四、安全文明施工1. 施工现场应设置安全警示标志,确保施工安全。
2. 施工人员应佩戴安全帽、安全带等防护用品。
建筑节能工程专项施工方案

建筑节能工程专项施工方案目录一、前言 (2)1.1 编制依据 (3)1.2 工程概况 (3)二、工程目标 (4)2.1 节能目标 (5)2.2 环保目标 (6)三、施工准备 (7)3.1 技术准备 (8)3.2 材料准备 (9)3.3 人员准备 (10)3.4 施工设备准备 (11)四、施工方法及工艺 (12)4.1 建筑外立面保温施工 (13)4.2 建筑门窗节能改造施工 (15)4.3 建筑屋面保温施工 (16)4.4 建筑外墙涂料施工 (17)4.5 建筑照明节能改造施工 (19)五、质量控制 (20)5.1 施工过程质量控制 (21)5.2 工程验收质量控制 (22)六、安全管理 (24)6.1 安全措施 (25)6.2 安全检查 (26)七、应急预案 (26)7.1 应急预案编制 (28)7.2 应急演练 (30)八、施工进度计划 (31)8.1 施工进度安排 (32)8.2 进度调整 (33)九、环境保护措施 (35)9.1 环境保护原则 (35)9.2 环境保护措施 (36)一、前言随着我国经济的快速发展和人民生活水平的不断提高,建筑行业在推动经济增长的同时,也带来了能源消耗和环境污染等问题。
为了应对这些挑战,提高建筑能源利用效率,降低建筑能耗,实现可持续发展,建筑节能工程已成为我国建筑业的重要发展方向。
建筑节能工程是指在建筑设计、施工、运行等各个阶段采取一系列技术措施和管理手段,降低建筑物的能耗,提高能源利用效率。
实施建筑节能工程对于促进节能减排、改善环境质量、提高居住舒适度具有重要意义。
为确保建筑节能工程的顺利实施,特制定本专项施工方案。
本方案依据国家相关法律法规、标准规范和行业标准,结合实际情况,旨在明确建筑节能工程施工过程中的技术要求、管理措施和质量保证体系,为施工人员提供明确的操作指南,确保建筑节能工程的质量和安全。
在实施建筑节能工程过程中,我们将坚持“节约资源、保护环境、因地制宜、科学合理”注重技术创新和资源整合,强化监督管理,提高建筑节能工程的整体效果。
建筑节能工程施工方案(3篇)

第1篇一、工程概况本项目位于XX市XX区,总建筑面积为XX万平方米,主要包括住宅、商业、办公等建筑类型。
根据我国《建筑节能条例》及相关标准,本项目建筑节能设计标准为节能75%。
为确保项目节能目标的实现,特制定本施工方案。
二、施工方案原则1. 符合国家及地方有关建筑节能的政策法规和标准;2. 采用先进、成熟、可靠的节能技术和材料;3. 确保施工质量,降低施工成本,提高施工效率;4. 重视施工过程中的环境保护和文明施工。
三、施工组织与管理1. 成立建筑节能工程施工领导小组,负责工程的全面管理和协调;2. 制定详细的施工组织设计,明确各施工阶段的任务、时间节点和质量要求;3. 加强施工过程中的质量、安全、环保、进度等方面的监控;4. 建立健全的施工日志、质量验收、安全巡查等管理制度。
四、施工技术措施1. 保温隔热材料施工(1)外墙保温施工:采用外墙外保温系统,主要包括保温层、防水层、保护层等。
保温层采用挤塑聚苯板(XPS)或岩棉板,厚度根据设计要求确定。
(2)屋面保温施工:采用屋面保温系统,主要包括保温层、防水层、保护层等。
保温层采用挤塑聚苯板(XPS)或岩棉板,厚度根据设计要求确定。
2. 隔热门窗施工(1)采用双层玻璃窗,玻璃厚度根据设计要求确定;(2)窗框采用断桥铝型材,提高窗户的保温性能;(3)门窗安装前,对门窗洞口进行清理,确保安装质量。
3. 墙体施工(1)墙体采用加气混凝土砌块,具有良好的保温隔热性能;(2)墙体施工过程中,严格控制砌块的垂直度和水平度,确保墙体平整;(3)墙体抹灰采用保温砂浆,提高墙体保温性能。
4. 地面施工(1)地面采用地暖系统,提高室内舒适度;(2)地暖管材采用耐高温、耐腐蚀的材质,确保系统使用寿命;(3)地面施工过程中,严格控制地暖管材的间距和铺设方式。
5. 空调系统施工(1)采用变频空调系统,降低能耗;(2)空调主机和末端设备选用高效节能产品;(3)空调系统安装过程中,确保管道连接牢固,减少泄漏。
建筑节能工程施工方案示范文本

建筑节能工程施工方案示范文本一、项目概况本项目位于XX市XX区,占地面积约XX平方米,总建筑面积约XX平方米。
项目主要包括XX个建筑单元,其中包括X栋住宅楼和X栋商业楼。
本项目旨在建设一座节能环保的建筑,达到国家标准要求的节能要求。
二、施工目标1.根据《建筑节能设计标准》,本项目将力争达到以下节能指标:(1)建筑外围墙体传热系数:不大于0.6W/(㎡·K)(2)屋面传热系数:不大于0.35W/(㎡·K)(3)建筑外窗传热系数:不大于2.2W/(㎡·K)(4)建筑热桥系数:不大于0.05W/(㎡·K)2.在施工过程中,要严格按照节能设计要求进行施工,尽量减少能源消耗和污染排放。
同时,要保证建筑材料的环保性,选择低碳、绿色材料,提高建筑整体的环保性能。
三、施工方案1.建筑结构方面(1)选用钢筋混凝土框架结构,增加建筑的抗震性能和稳定性。
(2)在墙体、楼板等结构构件中使用保温隔热材料,减少传热系数。
(3)采用预制装配式建筑技术,减少施工周期和材料浪费。
2.建筑围护结构方面(1)外墙采用保温隔热材料,增加外墙保温层的厚度,减少传热系数。
(2)选择低透光系数的玻璃,减少窗户的传热损耗。
(3)建筑热桥采取断桥铝型材隔热措施,减少热桥效应。
3.建筑设备方面(1)安装高效节能的空调系统,采用变频技术和智能控制,提高能源利用率。
(2)选用节能型照明设备,如LED灯具,降低能耗。
(3)安装太阳能热水器和光伏发电系统,利用太阳能资源,减少热水和电力供应的能耗。
4.施工管理方面(1)在施工过程中,严格按照节能设计要求进行施工,做好材料的质量控制。
(2)推行精细化施工管理,减少材料浪费和能源消耗。
(3)加强施工现场的环境保护,对施工废弃物和污水进行分类处理和处理,做到资源的循环利用。
四、节能效益预测根据设计计算和实际操作情况,本项目的节能效益预计为每年节约能源约XX吨标准煤,减少二氧化碳排放量约XX吨。
建筑节能工程专项施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX住宅小区建筑节能改造工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:本项目总建筑面积约为XX万平方米,共计XX栋住宅楼。
4. 工程概况:本项目为既有住宅建筑节能改造工程,旨在提高建筑物的能源利用效率,降低建筑能耗,改善居住环境。
二、施工依据1. 《中华人民共和国建筑节能法》2. 《建筑节能设计标准》3. 《建筑节能工程施工及验收规范》4. 《建筑节能材料产品应用技术规范》5. 《建筑工程施工质量验收统一标准》6. 《建筑工程施工安全生产管理条例》7. 设计单位提供的施工图纸及相关资料。
三、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个工程的施工组织、协调、指挥和监督。
(2)施工班组:负责具体施工任务的执行。
2. 施工管理(1)严格执行国家有关建筑节能工程的法律法规和标准规范。
(2)加强施工现场管理,确保施工安全、文明、有序。
(3)加强施工过程中的质量控制,确保工程质量符合设计要求。
四、施工准备1. 施工人员(1)施工人员应具备相应的资质和技能,熟悉建筑节能工程施工工艺。
(2)对施工人员进行安全教育和技能培训,提高施工人员的综合素质。
2. 施工材料(1)选用符合国家标准的节能材料,如保温材料、隔热材料等。
(2)材料进场前进行验收,确保材料质量合格。
3. 施工设备(1)配备必要的施工设备,如切割机、钻机、电焊机等。
(2)设备进场前进行验收,确保设备性能良好。
五、施工工艺与质量控制1. 施工工艺(1)外墙保温施工:采用外墙外保温系统,包括保温层、防护层、锚固层等。
(2)门窗节能改造:更换高性能门窗,提高门窗的保温隔热性能。
(3)屋面节能改造:采用屋面保温隔热系统,包括保温层、防水层等。
(4)地面节能改造:采用地暖系统,提高地面保温隔热性能。
2. 质量控制(1)严格执行施工工艺和质量标准,确保工程质量。
(2)加强施工过程中的质量控制,及时发现和纠正质量问题。
节能建筑专项施工方案
一、工程概况本工程为XX市XX区XX小区,总建筑面积为120,000平方米,包括住宅、商业、地下车库等。
根据《建筑节能设计标准》及相关规定,本工程需达到国家规定的节能标准。
为确保工程节能效果,特制定本节能建筑专项施工方案。
二、编制依据1. 国家《建筑节能设计标准》;2. 《建筑工程施工质量验收统一标准》;3. 《建筑节能工程施工质量验收规范》;4. 工程设计文件及相关设计规范;5. 施工单位内部施工规范及操作规程。
三、施工组织与管理1. 成立节能施工管理小组,负责本工程的节能施工管理工作;2. 节能施工管理小组应定期召开会议,协调各部门工作,确保施工进度和质量;3. 施工单位应加强施工现场的节能管理,严格执行节能施工方案,确保节能效果。
四、施工工艺及材料1. 外墙保温:采用外墙外保温系统,选用导热系数低的保温材料,如EPS板、XPS 板等;2. 门窗:选用保温性能好的节能门窗,如双层中空玻璃、隔热铝合金等;3. 屋顶:采用保温性能好的屋面保温材料,如挤塑聚苯板、聚氨酯硬泡等;4. 地面:采用保温性能好的地面保温材料,如挤塑聚苯板、保温砂浆等;5. 采暖:采用节能采暖系统,如分户计量、变频调速等;6. 照明:采用节能灯具,如LED灯具、荧光灯等。
五、施工技术要点1. 外墙保温施工:(1)基层处理:确保墙面平整、干净,无油污、灰尘等;(2)保温材料粘贴:按照施工工艺要求,将保温材料粘贴在墙面上,确保粘贴牢固、平整;(3)保护层施工:在保温材料表面涂抹保护层,提高保温效果;2. 门窗安装:(1)门窗框安装:确保门窗框安装牢固、平整;(2)密封条安装:安装密封条,提高门窗的密封性能;3. 屋顶保温施工:(1)基层处理:确保屋面平整、干净;(2)保温材料铺设:按照施工工艺要求,将保温材料铺设在屋面上,确保铺设平整、牢固;4. 地面保温施工:(1)基层处理:确保地面平整、干净;(2)保温材料铺设:按照施工工艺要求,将保温材料铺设在地面上,确保铺设平整、牢固;5. 采暖系统施工:(1)管道铺设:按照设计要求,合理布置管道,确保管道畅通;(2)设备安装:确保设备安装牢固、稳定;6. 照明系统施工:(1)灯具安装:按照设计要求,合理布置灯具,确保照明效果;(2)线路敷设:按照设计要求,合理敷设线路,确保线路畅通。
建筑节能工程施工方案(3篇)
第1篇一、工程概况本项目位于我国某城市,总建筑面积为10万平方米,包括住宅、商业、办公等多种功能。
为了响应国家节能减排的号召,本项目在设计和施工过程中均采用了节能措施,以降低建筑能耗,提高能源利用效率。
本方案针对建筑节能工程施工进行详细规划,确保工程质量和节能效果。
二、节能目标1. 降低建筑能耗:通过采用节能材料和施工技术,降低建筑物的整体能耗,实现节能目标。
2. 提高能源利用效率:通过优化能源管理系统,提高能源利用效率,降低能源浪费。
3. 提升居住舒适度:通过合理的节能设计,提高室内温度、湿度、空气质量等舒适度指标。
4. 保障工程安全:确保施工过程中的安全,防止因节能措施不当导致的安全事故。
三、施工准备1. 组织机构成立建筑节能工程施工领导小组,负责工程的总体协调和监督。
下设施工技术组、质量保证组、安全监督组、材料设备组等,分别负责技术指导、质量保证、安全监督和材料设备管理等。
2. 施工人员施工人员应具备相关资质和技能,通过专业培训,确保施工人员掌握节能施工技术。
3. 施工材料选用符合国家节能标准的材料,包括保温材料、隔热材料、节能门窗等。
4. 施工设备配置必要的施工设备,如切割机、电焊机、保温材料喷涂机等。
四、施工工艺及方法1. 基础工程(1)基础混凝土采用低热水泥,降低混凝土的温升。
(2)地下室墙体采用加气混凝土砌块,提高保温性能。
2. 墙体工程(1)外墙采用外墙保温体系,包括外保温层、保温板、防水层、抗裂砂浆等。
(2)外墙保温材料选用挤塑聚苯板(XPS)或聚苯乙烯泡沫板(EPS),厚度根据地区气候和建筑要求确定。
(3)保温层施工前,对墙体进行平整处理,确保保温层与墙体紧密结合。
3. 门窗工程(1)采用节能门窗,如双层中空玻璃、隔热铝型材等。
(2)门窗安装过程中,确保密封性能,防止热量流失。
4. 屋面工程(1)屋面采用保温隔热层,选用挤塑聚苯板(XPS)或聚苯乙烯泡沫板(EPS)。
(2)保温层施工前,对屋面进行平整处理,确保保温层与屋面紧密结合。
节能专项施工方案范本
一、工程概况本工程为XX小区15#楼,位于XX市XX区,总建筑面积为8,000平方米,建筑高度为28米。
该楼为钢筋混凝土结构,设计用途为住宅。
为确保建筑节能效果,本方案将针对建筑物的围护结构、暖通空调系统、照明系统等关键部位进行节能设计及施工。
二、编制依据1. 国家及地方相关节能设计规范及标准。
2. 建设单位提供的施工图纸及设计说明。
3. 建筑节能专项施工方案编制指南。
三、节能设计内容1. 围护结构节能设计- 墙体:采用外墙外保温系统,保温材料为挤塑聚苯板(XPS),厚度为100mm。
- 屋面:采用保温隔热屋面,保温材料为岩棉板,厚度为150mm。
- 门窗:采用节能型铝合金门窗,中空玻璃,传热系数小于2.0W/(m²·K)。
2. 暖通空调系统节能设计- 采用地源热泵系统,充分利用地热资源,降低能耗。
- 空调机组采用高效节能型,能效比大于3.0。
3. 照明系统节能设计- 采用LED照明灯具,功率密度小于11W/m²。
- 设置智能照明控制系统,实现分区域、分时段控制。
四、施工方案1. 施工准备- 组织施工人员学习节能设计规范及标准,提高施工人员的节能意识。
- 准备施工所需的节能材料、设备、工具等。
2. 施工工艺- 墙体保温施工:按照外墙外保温系统施工工艺进行,确保保温层厚度及平整度。
- 屋面保温施工:按照保温隔热屋面施工工艺进行,确保保温层厚度及防水效果。
- 门窗安装:按照节能型铝合金门窗安装工艺进行,确保门窗密封性及气密性。
- 暖通空调系统施工:按照地源热泵系统施工工艺进行,确保系统运行稳定。
- 照明系统施工:按照LED照明灯具安装工艺进行,确保照明效果及节能效果。
3. 施工质量控制- 严格执行施工规范及标准,确保施工质量。
- 对节能材料、设备进行检验,确保符合设计要求。
- 定期进行施工过程检查,发现问题及时整改。
五、验收及运维1. 验收- 施工完成后,组织相关部门进行验收,确保节能效果达到设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑节能施工专项施工方案(正式版)编制:___________________审核:___________________日期:___________________建筑节能施工专项施工方案前言在经济高速发展的今天, 能源问题越来越受到高度重视。
努力寻找各种方法, 采取各种措施来更好的利用和节约能源, 节约能源已经成为了我国的重要国策。
泉州与全国大多数省、市一样, 具有资源紧张、环境承载力的基本国情。
因此, 建筑节能事业面临着新的形势, 作为建筑施工企业肩负着更加艰巨的任务。
一、工程概况湖心铭典1号楼工程, 建筑面积13539.5㎡, 建筑高度69.9m, 地上19层和地下一层架空层组成的框剪结构。
本工程属于商品住宅楼, 建筑等级二级, 耐火等级一级, 抗震设防烈度7度。
本工程由亚瑞建筑设计有限公司设计, 伟铭房地产开发有限公司(建设单位), 福建众亿建设项目管理有限公司(监理单位), 福建地矿建设集团有限公司(施工单位)。
二、工程节能设计说明(一)屋面做法(屋面一):1、10浅棕色劈离地砖2、20厚1:2.5水泥砂浆结合层3、40厚细石混凝土保护层(内配φ4@150双向钢筋网)4、1、3楼40厚、2楼30厚挤塑聚苯板5、3厚高聚物改性沥青防水卷材一道6、2厚高分子防水涂膜一道7、20厚1:3水泥砂浆找平层8、水泥焦渣找坡层,平均50厚9、钢筋混凝土板(二)外墙做法:水泥砂浆(20mm)+聚苯颗粒保温砂浆(20mm)+加气混凝土210mm(或混凝土200mm)+石灰水泥砂浆(20mm)(三)玻璃门窗做法:外门窗采用普通铝合金窗LOW-E玻璃(K=3.0,SC=0.4),玻璃可见光透射比不小于0.4。
三、施工阶段与质量控制主要内容1建筑节能各分部施工要点(一)加气砌块填充墙砌体工程1、一般要求砌筑前, 块材应提前2天浇水湿润, 底部砌实心砼砖坎台, 高度不低于200mm。
2施工要点1、工艺流程:弹线定位→构造钢筋绑扎→拉结筋焊接→构造柱钢筋、模板、混凝土→顶部斜砖砌筑。
2、施工工艺:(1)弹线定位:根据建筑图纸和楼层轴线位置, 在板上放出隔墙及门洞的位置线, 构造柱、门洞抱柱位置线;然后用吊线的方法, 将底板上的位置线引至顶板上;最后沿墙体位置线的外侧, 弹出墙体施工50控制线。
(2)构造柱、门口抱柱钢筋绑扎:按线调整结构预留构造柱、门口抱框柱钢筋位置, 并预先按箍筋的数量, 将箍筋套入构造柱上;绑扎竖向钢筋并与顶部预埋钢筋或预埋件绑扎(或焊接)牢固, 然后绑扎箍筋。
(3)焊接拉结筋:在墙、柱上剔出预埋贴模筋或预埋钢板, 按拉结筋的间距(不大于500mm),焊接拉结筋, 长度不小于1000mm。
(3)顶部斜砖:墙体砌筑7d后, 用粘土砖斜砌, 将顶部挤紧。
3质量要求(1)、填充墙灰缝厚度、宽度应正确。
空心砌块砌体灰缝厚度应为8—12mm。
(2)、填充墙砌筑时应错缝搭砌。
加气砖搭砌长度不应小于150mm;竖向通缝不应大于2皮。
4质量验收1、检验批划分填充墙砌体工程按每一楼层为一个检验批。
2、技术资料检查(1)砖砌块、水泥出厂合格证, 产品性能检测报告。
(2)砂浆试块试验报告。
(3)楼层平面放线记录。
(4)构造柱、拉结筋的隐蔽验收记录。
(5)构造柱、混凝土试块报告。
(6)检验批验收记录。
4、外观质量检查(1)砌体所用材料品种、规格、强度及砂浆的强度, 构造柱的钢筋规格、数量、位置符合设计要求。
(2)砌块错缝搭接, 搭砌长度满足要求, 竖向通缝不大于2皮。
(3)墙体灰缝饱满, 砌体水平灰缝饱满度≥80%, 对于空心砖砌体, 其竖缝填满砂浆, 不得有透明缝、瞎缝、假缝。
(4)顶部与梁(板)的接缝紧密, 无松动。
(5)构造柱混凝土表面质量符合混凝土验收规范要求。
(二)铝合金门窗门窗安装工艺1 范围适用于本工程建筑物铝合金门窗安装工程。
2 施工准备2.1 材料及主要机具:2.1.1铝合金门窗的规格、型号、尺寸均应符合设计要求。
适用于负荷不超过800N/m2。
2.1.2 门窗框连接件(铁脚)与洞口墙体连接, 采用机械冲孔胀管螺栓固定。
2.1.3 门窗小五金应按门窗规格、型号配套。
2.1.4 门窗安装时应准备木楔、钢钉。
2.1.5 密封膏应按设计要求准备。
并应有出厂证明及产品生产合格证。
2.1.6 嵌缝材料的品种应按设计要求选用。
2.1.7 自攻螺丝、木螺丝根据需要准备。
2.1.8 水泥:325号以上普通硅酸盐水泥或矿渣水泥。
砂:过5mm筛子, 筛好备用。
豆石:准备少许。
2.1.9 主要机具:线坠、粉线包、水平尺、托线板、手锤、扁铲、钢卷尺、螺丝刀、冲击电钻、射钉枪、锯、刨子、小平锹、小水桶、钻子等。
2.2 作业条件:2.2.1 结构工程已完, 经验收达到合格标准, 已办好工种之间的交接手续。
2.2.2 按图示尺寸弹好门窗位置线, 并根据已弹好的+ 50cm水平线, 确定好安装标高。
2.2.3 校核已留置的门窗洞口尺寸及标高是否符合设计要求, 有问题的应及时改正。
2.2.4 检查铝合金门窗安装时的连接件位置排列是否符合要求。
2.2.5 检查铝合金门窗表面色泽是否均匀。
是否无裂纹、麻点、气孔和明显擦伤。
2.2.6 准备好安装时的脚手架及做好安全防护措施。
3 操作工艺3.1 工艺流程:弹线找规矩→ 门窗洞口处理→ 安装连接件的检查→铝合金门窗外观检查→按图示要求运到安装地点→铝合金门窗→ 门窗四周嵌缝→ 安装五金配件→清理3.2 采用后塞口施工。
3.3 检查门窗洞口尺寸是否比门窗框尺寸大3cm, 否则应先行剔凿处理。
3.4 按图纸尺寸放好门窗框安装位置线及立口的标高控制线。
3.5 安装门窗框上的铁脚。
3.6 安装门窗框, 并按线就位找好垂直度及标高, 用木楔临时固定, 检查正侧面垂直及对角线, 合格后, 用膨胀螺栓将铁脚与结构牢固固定好。
3.7 嵌缝:门窗框与墙体的缝隙应按设计要求的材料嵌缝如泡沫塑料填实。
表面用厚度为5~8mm的密封胶封闭。
3.8 门窗附件安装:安装时应先用电钻钻孔, 再用自攻螺丝拧入, 严禁用铁锤或硬物敲打, 防止损坏框料。
3.9 安装后注意成品保护, 防污染, 防电焊火花烧伤, 损坏面层。
4 质量标准4.1 保证项目:4.1.1 铝合金门窗及其附件和玻璃的质量, 必须符合设计要求和有关标准的规定。
4.1.2 铝合金门窗必须安装牢固, 预埋铁件的数量、位置、埋设和连接方法, 应符合设计要求和有关标准的规定。
4.1.3 铝合金门窗安装位置及开启方向必须符合设计要求。
4.2 基本项目:4.2.1 铝合金门窗扇关闭紧密, 开关灵活, 无阻滞回弹, 无变形和倒翘。
4.2.2 铝合金门窗附件安装齐全, 安装牢固, 位置正确、端正, 启闭灵活, 适用美观。
4.2.3 铝合金门窗框与墙体间的缝隙填嵌饱满密实, 表面平整, 嵌塞材料符合设计要求。
4.2.4 铝合金门窗表面洁净、平整, 颜色一致, 无划痕碰伤, 无污染, 拼接缝严密。
5 成品保护5.1 窗框四周嵌防水密封胶时, 操作应仔细, 油膏不得污染门窗框。
5.2 外墙面涂刷、室内顶墙喷涂时, 应用塑料薄膜封挡好门窗, 防止污染。
5.3 室内抹水泥砂浆以前必须遮挡好塑料门窗, 以防水泥浆污染门窗。
5.4 污水、垃圾、污物不可从窗户往下扔、倒。
5.5 搭、拆、转运脚手杆和脚手板, 不得在门窗框扇上拖拽。
5.6 安装设备及管道, 应防止物料撞坏门窗。
5.7 严禁在窗扇上站人。
5.8 门窗扇安装后应及时安装五金配件, 关窗锁门, 以防风吹损坏门窗。
5.9 不得在门窗上锤击、钉钉子或刻划, 不得用力刮或用硬物擦磨等办法清理门窗。
6 应注意的质量问题6.1 运输存放损坏:运输时应轻拿轻放, 存放时应在库房地面上用方枕木垫平, 并竖直存放。
6.2 门窗框松动:安装时应先在门窗外框上按设计规定的位置打眼, 用自攻螺丝将镀锌连接件紧固;用电锤在门窗洞口打孔, 装入尼龙胀管, 门窗安装后, 用木螺丝将连接件固定在胀管内;单砖及轻质墙, 应砌混凝土块木砖, 以增加和连接件的拉结牢固程度, 使门框安装后不松动。
6.3 门窗框与墙体缝隙未填软质材料:应填入泡沫塑料或矿棉等软质材料, 使之与墙体形成弹性连接。
6.4 门窗框安装后变形:填缝时用力过大, 使之受挤变形, 不得在门窗上铺搭脚手板。
6.5 门窗框边未嵌密封胶:应按图纸要求操作。
6.6 连接螺丝直接锤入门窗框内:没按规矩先用手电钻打眼, 后拧螺丝。
6.7 污染:保护措施不够, 清洗不认真。
6.8 五金配件损坏:由于安装后保管不当, 使用时不注意。
7 质量记录7.1 门窗产品出厂合格证和试验报告。
7.2 五金配件的合格证。
7.3 保温嵌缝材料的材质证明及出厂合格证。
7.4 密封胶的出厂合格证及使用说明。
7.5 质量检验评定记录。
(三)聚苯颗粒保温砂浆抹灰1材料要求:聚苯颗粒轻骨料是收集废弃的聚苯板粉碎成0.5-5.0㎜大小的颗粒, 要求每立方的聚苯颗粒轻骨料容重不得低于8kg。
项目单位指标堆积密度㎏/m38.0—21.0粒度㎜0.5—5.0贮存:严禁烟火。
聚苯颗粒包装应放置在阴凉处, 防止暴晒和雨淋;运输时防止划损包装, 交付时注意与保温胶粉料配套清点。
3、保温胶粉料性能及存运条件:保温胶粉主要由氢氧化钙等多种无机材料, 辅之以多种高分子材料(保水、缓凝、增稠、粘结等), 在工厂采用预混干搅拌技术制成。
项目单位指标初凝时间H≥4终凝时间H≤12安定性----合格拉伸粘结强度Mpa≥0.6(常温28d)浸水拉伸粘结强度Mpa≥0.4(常温28d浸水7d)贮存:通风干燥条件下贮存10个月, 运输可按非危险品办理, 交付时注意与聚苯颗粒骨料配套清点。
2材料配制 1、聚苯颗粒保温浆料的配制:先开机, 将25-28kg(根据墙体及空气相对湿度可做微调)水倒入砂浆搅拌机内, 然后倒入一袋28kg粉料搅拌3-5分钟后, 再倒入一袋200L聚苯颗粒继续搅拌3分钟, 搅拌均匀后倒后倒出。
在加入聚苯颗料后不能再渗水搅拌, 否则会影响保温层的粘结度和施工。
该浆料应随搅随用, 在4h内用完, 严禁人工搅拌。
3施工要求1、基层墙体应毛糙、基本平整, 不平整用砂浆找平。
混凝土表面要刷界面剂。
墙面阳角及易磕损部位应按设计先做好护角。
施工前先用水润湿墙面(不宜太湿)。
2、现场把聚苯颗粒主凝材料放入搅拌机中渗水搅拌成粘稠状, 再放入聚苯颗粒轻骨料均匀搅拌。
稠度满足施工要求及操作要求。
3、聚苯颗粒砂浆视设计厚度分道施工, 每道施工厚度不超过10mm, 用抹刀抹平。
4、待保温层固化24小时, 将第一道抗裂抹面砂浆用抹刀抹于施工好的聚苯颗粒砂浆表面。
5、施工注意事项:施工温度不应低于5摄氏度, 保温层固化干燥约72小时后进行防护层施工, 觉拌好的保温浆料必须有4小时内用完, 回收的落地灰应在4小时内回罐搅拌后使用完毕。
