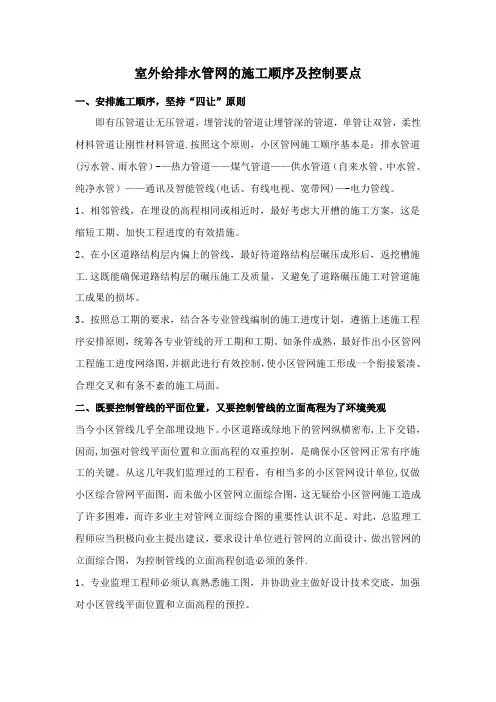

一、安排施工顺序,坚持“四让”原则
即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道。

按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)——热力管道——煤气管道——供水管道(自来水管、中水管、纯净水管)——通讯及智能管线(电话、有线电视、宽带网)——电力管线。

1、相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。

2、在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工。

这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。

3、按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。

如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。

二、既要控制管线的平面位置,又要控制管线的立面高程为了环境美观
当今小区管线几乎全部埋设地下。

小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。

世上没有一件工作不辛苦,没有一处人事不复杂。

不要随意发脾气,谁都不欠你的
1。

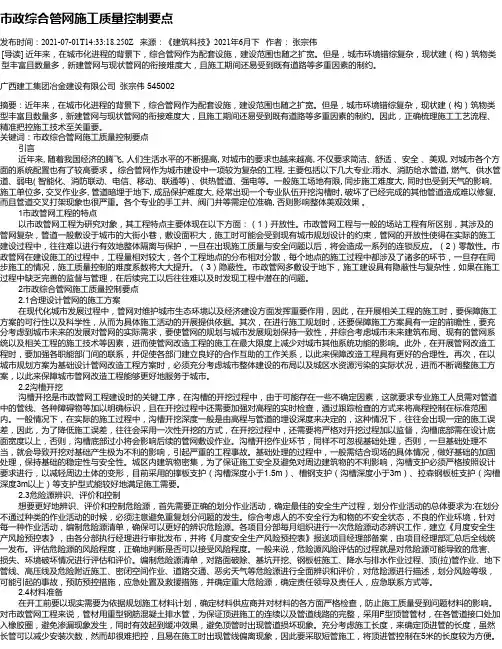

市政综合管网施工质量控制要点

市政综合管网施工质量控制要点

市政综合管网施工质量控制要点发布时间:2021-07-01T14:33:18.250Z 来源:《建筑科技》2021年6月下作者:张宗伟[导读] 近年来,在城市化进程的背景下,综合管网作为配套设施,建设范围也随之扩宽。

但是,城市环境错综复杂,现状建(构)筑物类型丰富且数量多,新建管网与现状管网的衔接难度大,且施工期间还易受到既有道路等多重因素的制约。

广西建工集团冶金建设有限公司张宗伟 545002摘要:近年来,在城市化进程的背景下,综合管网作为配套设施,建设范围也随之扩宽。

但是,城市环境错综复杂,现状建(构)筑物类型丰富且数量多,新建管网与现状管网的衔接难度大,且施工期间还易受到既有道路等多重因素的制约。

因此,正确梳理施工工艺流程、精准把控施工技术至关重要。

关键词:市政综合管网施工质量控制要点引言近年来, 随着我国经济的腾飞, 人们生活水平的不断提高, 对城市的要求也越来越高, 不仅要求简洁、舒适、安全、美观, 对城市各个方面的系统配置也有了较高要求。

综合管网作为城市建设中一项较为复杂的工程, 主要包括以下几大专业:雨水、消防给水管道, 燃气、供水管道、弱电( 智能化、消防联动、电信、移动、联通等) 、供热管道、强电等。

一般施工场地有限, 同步施工难度大, 同时也受到天气的影响,施工单位多, 交叉作业多, 管道暗埋于地下, 成品保护难度大, 经常出现一个专业队伍开挖沟槽时, 破坏了已经完成的其他管道造成难以修复,而且管道交叉打架现象也很严重。

各个专业的手工井、阀门井等需定位准确, 否则影响整体美观效果。

1市政管网工程的特点以市政管网工程为研究对象,其工程特点主要体现在以下方面:(1)开放性。

市政管网工程与一般的场站工程有所区别,其涉及的管网复杂,管道一般敷设于城市的大街小巷,敷设面积大,施工时可能会受到现有城市规划设计的约束,管网的开放性使得在实际的施工建设过程中,往往难以进行有效地整体隔离与保护,一旦在出现施工质量与安全问题以后,将会造成一系列的连锁反应。

室外给排水管网的施工顺序及控制要点

室外给排水管网的施工顺序及控制要点

室外给排水管网的施工顺序及控制要点一、安排施工顺序,坚持“四让”原则即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道.按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)-—热力管道——煤气管道——供水管道(自来水管、中水管、纯净水管)——通讯及智能管线(电话、有线电视、宽带网)—-电力管线。

1、相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。

2、在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工.这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。

3、按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。

如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。

二、既要控制管线的平面位置,又要控制管线的立面高程为了环境美观当今小区管线几乎全部埋设地下。

小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。

从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了许多困难,而许多业主对管网立面综合图的重要性认识不足。

对此,总监理工程师应当积极向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创造必须的条件.1、专业监理工程师必须认真熟悉施工图,并协助业主做好设计技术交底,加强对小区管线平面位置和立面高程的预控。

2、各专业管线放线后,应由专业监理工程师统一验线,确认签字后方可开槽.必须强调的是,各专业管线的路径不能随意变动,如必须调整务必报告业主,并由原设计单位出具书面变更通知,经总监理工程师审核无误后方可实施。

重庆市市政排水管网施工质量与控制要点

重庆市市政排水管网施工质量与控制要点

重庆市市政排水管网施工质量与控制要点1、市政排水管网建设工程虽然施工工艺相对不太复杂,但是由于大多项目是在市区施工,环境复杂,既有的地下管线及电缆情况不明,在确保既有工程安全的前提下,还要考虑地上交通等因素的影响,导致施工难度增加,施工质量和工期往往无法保证.笔者结合自己的工作经验,对市政管道施工中的质量如何控制谈谈自己的一些看法。

1。

1 根据市政管道施工的实际情况,可将施工的全过程分为管道铺设前的准备、管道铺设和施工场地恢复三个阶段。

每个阶段的关键工程是:1管道铺设前的准备1。

1道路的拆除与恢复城区管道施工时,将有一定数量的既有路面被破除.为保证施工安全和路基质量,施工时要求管道在道路上开挖时,根据施工图纸设计要求,计算出开口宽度,并用白漆标注出开挖线,用切割机将路面切断,表层的破碎沥青面层及路基渣层,由挖掘机开挖,路基稳定砂层合理堆放以备回用,余土由自卸车运至弃土场。

管道施工完成后,沟槽回填质量将直接影响道路的质量和使用功能。

该工程管顶上500mm内回填素土,采用电动轻夯机分层夯实,以外采用蛙式打夯机分层夯填,回填时每层虚铺土层控制在250mm以内。

每层夯填完成时,专职实验人员采用核子密度仪测量其密实度,以保证压实率达到95%以上.根据原道路结构情况,进行道路恢复.1.2 地上、地下公用设施的保护管道沟槽开挖时,应根据地质土层情况及时采用支撑,以免造成滑坡、塌方.开挖边坡及支撑形式要交项目监理审查,得到认可后方能施工。

在建筑物、构筑物基础及电线杆、灯杆附近开挖时应上报防止其下沉或变形的措施、加固工程计算书及图纸,并交项目监理审批。

某些地段需要排水,以使开挖人员始终在干燥环境中工作。

排水过程不得使地面产生过大的沉降,影响现场周围的建筑物、构筑物和其他公用设施的正常使用和安全。

在建筑物、构筑物基础及电线杆、灯杆附近开挖,采用钢板桩加固。

在高压线下开挖时,挖掘机要求不在电线正下方工作,必要时采用人工开挖。

室外给排水管网的施工顺序及控制要点

室外给排水管网的施工顺序及控制要点

室外给排水管网的施工顺序及控制要点一、施工前准备工作:1.施工图纸的准备:根据设计图纸,了解管线的布局、规格尺寸等信息,并对图纸进行复核。

2.地面勘察:对施工区域进行勘察,了解地形、地貌、土质等情况,并根据实际情况调整施工方案。

3.设备材料准备:根据设计要求和施工方案,准备好所需的工具、设备和材料。

4.动员组织:制定施工计划,明确各人员的职责和任务,并进行动员组织。

二、施工顺序:1.起点定位:根据设计要求,在施工区域确定起点位置,进行定位和标高。

2.掘槽开挖:根据设计要求,对给排水管线的掘槽进行开挖,包括土方开挖、支护、土方回填等工作。

3.管线埋设:根据设计要求和施工方案,进行给排水管线的安装,包括管线的定位、连接、支承等工作。

4.弯头制作与安装:根据设计要求,制作并安装给排水管线的弯头,包括弯头的加工、穿线、焊接等工作。

5.检验与试压:在管线安装完成后,进行检查、试压等工作,确保管线的质量和安全性。

6.辅助设施建设:根据设计要求,对给排水管线进行辅助设施的建设,包括支管的安装、阀门的安装等工作。

7.管线保温与防腐:对给排水管线进行保温和防腐处理,保证管线的正常使用寿命和效果。

8.管线封堵与试验:在管线安装调试完成后,对管线进行封堵和试验,确保管线的完整性和密封性。

9.管线无损检测:对管线进行无损检测,发现潜在缺陷和问题,并及时进行处理和修复。

三、施工控制要点:1.施工质量控制:严格按照设计图纸和施工方案进行施工,使用合格的材料和工艺,确保施工质量。

2.施工安全控制:严格遵守安全操作规程,着装整齐,佩戴防护用具,设立警示标志,防止意外伤害和工伤事故。

3.施工进度控制:根据施工计划和进度安排,合理安排施工顺序和工期,确保施工进度的顺利进行。

4.施工环境控制:保持施工现场的干燥、通风和整洁,避免污水外泄和环境污染。

5.施工组织与协调:统一指挥、协调各施工人员和工程进度,确保施工任务的顺利完成。

6.施工文明施工:遵守相关环保法规和文明施工规范,保护环境,减少噪音、粉尘等对周边居民的影响。

市政道路及管网施工方案

市政道路及管网施工方案

市政道路及管网施工方案目录1. 市政道路及管网施工方案概述 (3)1.1 工程概况 (3)1.2 施工目标 (4)1.3 施工组织与管理 (5)2. 施工准备 (6)2.1 施工现场布置 (7)2.2 施工材料与设备准备 (8)2.3 施工人员培训与考核 (8)2.4 施工技术交底 (9)3. 道路施工 (10)3.1 路基工程施工 (11)3.1.1 土方开挖与填筑 (12)3.1.2 路基土石方回填 (13)3.1.3 路基压实 (14)3.2 路面工程施工 (14)3.2.1 基层施工 (16)3.2.2 沥青混合料铺设 (17)3.2.3 路面结构层施工 (18)3.3 道路交通设施施工 (20)3.3.1 交通信号灯安装 (21)3.3.2 人行道板铺设 (22)3.3.3 护栏安装 (23)4. 管网施工 (24)4.1 地下管道工程施工 (25)4.1.1 地下管线探测与定位 (27)4.1.2 地下管线铺设 (28)4.1.3 地下管线回填与压实 (30)4.2 地面给水、排水工程施工 (31)4.2.1 给水管道安装 (32)4.2.2 排水管道安装 (33)4.2.3 给水、排水管道连接与密封 (35)4.3 绿化与园林工程施工 (36)4.3.1 绿化带建设 (38)4.3.2 园林设施安装 (38)4.3.3 绿化养护与管理 (40)5. 质量控制与安全保障 (41)5.1 质量控制要点 (42)5.2 安全生产管理措施 (43)5.3 环境保护与文明施工要求 (44)1. 市政道路及管网施工方案概述随着城市建设的不断发展,市政道路及管网建设日益受到重视。

为确保工程质量、施工安全及进度,特制定本市政道路及管网施工方案。

本方案旨在明确施工目标、任务、方法及措施,为施工过程中的各项工作提供指导。

建设规模:本次改造道路总长XX公里,涉及管网改造面积约XX 万平方米。

科学规划:施工前应充分了解地形地貌、水文气象等自然条件,科学制定施工方案。

市政工程管道施工方案

市政工程管道施工方案

市政工程管道施工方案1. 引言市政工程管道施工是城市建设中非常重要的一项工作。

它涉及到城市供水、排水、燃气等基础设施的建设和维护,对于城市的正常运转和居民的生活质量有着重要的影响。

本文将介绍市政工程管道施工的一般流程和注意事项。

2. 施工流程市政工程管道施工一般包括以下步骤:2.1 前期准备在正式开始施工前,需要进行充分的前期准备工作。

这包括对施工现场的勘察和规划,确定管道的敷设路线和深度,制定施工计划和安全措施等。

2.2 地面开挖根据设计要求,施工人员开始进行地面开挖工作。

这包括选择合适的机械设备进行挖掘,按照设计要求控制开挖的深度和宽度,确保管道可以正常敷设。

2.3 管道敷设在地面开挖完毕后,施工人员开始进行管道的敷设工作。

首先要确保敷设的管道与设计要求一致,然后进行管道的连接和固定,保证管道的密封性和稳定性。

2.4 接口处理在管道敷设完毕后,需要进行接口处理工作。

这包括对管道接口进行检查和测试,确保接口的质量和可靠性,防止出现漏水或其他故障。

2.5 回填与修复接口处理完成后,需要进行回填与修复工作。

这包括将敷设管道的周围填充土壤,进行压实和平整,恢复地面的原貌。

对于施工期间破坏的路面、人行道等进行修复,确保施工现场的安全和整洁。

2.6 竣工验收最后,施工人员要进行竣工验收工作。

这包括对已完成的工程进行检查和测试,确保工程质量符合设计要求和相关标准。

同时需要办理相关手续,申请竣工验收和工程交付手续。

3. 注意事项在市政工程管道施工过程中,需要注意以下几点:3.1 安全第一施工过程中要坚持安全第一的原则。

施工人员要熟悉施工现场的安全规定和操作规程,穿戴合适的劳动保护用品,确保自身安全。

同时要遵守施工现场管理规定,保障施工现场的安全。

3.2 质量控制施工过程中要严格控制施工质量。

施工人员要按照设计要求进行施工,保证管道的质量和可靠性。

在接口处理和竣工验收过程中,要仔细检查和测试,确保工程质量符合标准。

室外给排水管网的施工顺序及控制要点

室外给排水管网的施工顺序及控制要点

室外给排水管网的施工次序及控制重点一、安排施工次序,坚持“四让”原则即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性资料管道让刚性资料管道。

依照这个原则,小区管网施工次序基本是:排水管道( 污水管、雨水管 ) ——热力管道——煤气管道——供水管道 ( 自来水管、中水管、纯净水管 ) ——通信及智能管线 ( 电话、有线电视、宽带网 ) ——电力管线。

1、相邻管线,在埋设的高程同样或邻近时,最好考虑大开槽的施工方案,这是缩散工期、加速工程进度的有效举措。

2、在小区道路构造层内偏上的管线,最好待道路构造层碾压成形后,返挖槽施工。

这既能保证道路构造层的碾压施工及质量,又防止了道路碾压施工对管道施工成就的破坏。

3、依照总工期的要求,联合各专业管线编制的施工进度计划,依照上述施工程序安排原则,兼顾各专业管线的动工期和工期。

如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个连接紧凑、合理交织和井井有条的施工场面。

二、既要控制管线的平面地点,又要控制管线的立面高程为了环境雅观此刻小区管线几乎所有埋设地下。

小区道路或绿地下的管网纵横密布,上下交织,因此,增强对管线平面地点和立面高程的两重控制,是保证小区管网正常有序施工的重点。

从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了很多困难,而很多业主对管网立面综合图的重要性认识不足。

对此,总监理工程师应该踊跃向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创建一定的条件。

1、专业监理工程师一定仔细熟习施工图,并辅助业主做好设计技术交底,增强对小区管线平面地点和立面高程的预控。

2、各专业管线放线后,应由专业监理工程师一致验线,确认署名后方可开槽。

一定重申的是,各专业管线的路径不可以任意改动,如一定调整务必报告业主,并由原设计单位出具书面更改通知,经总监理工程师审察无误后方可实行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

市政管网施工顺序及控制要点
1.1安排施工顺序,坚持“四让”原则。

即有压管道让无压管道,埋管浅的管道让埋管深的管道,单管让双管,柔性材料管道让刚性材料管道。

按照这个原则,小区管网施工顺序基本是:排水管道(污水管、雨水管)--热力管道--煤气管道--供水管道(自来水管、中水管、纯净水管)--通讯及智能管线(电话、有线电视、宽带网)--电力管线。

1.2相邻管线,在埋设的高程相同或相近时,最好考虑大开槽的施工方案,这是缩短工期、加快工程进度的有效措施。

1.3在小区道路结构层内偏上的管线,最好待道路结构层碾压成形后,返挖槽施工。

这既能确保道路结构层的碾压施工及质量,又避免了道路碾压施工对管道施工成果的损坏。

1.4按照总工期的要求,结合各专业管线编制的施工进度计划,遵循上述施工程序安排原则,统筹各专业管线的开工期和工期。

如条件成熟,最好作出小区管网工程施工进度网络图,并据此进行有效控制,使小区管网施工形成一个衔接紧凑、合理交叉和有条不紊的施工局面。

2既要控制管线的平面位置,又要控制管线的立面高程为了环境
美观,当今小区管线几乎全部埋设地下。

小区道路或绿地下的管网纵横密布,上下交错,因而,加强对管线平面位置和立面高程的双重控制,是确保小区管网正常有序施工的关键。

从这几年我们监理过的工程看,有相当多的小区管网设计单位,仅做小区综合管网平面图,而未做小区管网立面综合图,这无疑给小区管网施工造成了许多困难,而许多业主对管网立面综合图的重要性认识不足。

对此,总监理工程师应当积极向业主提出建议,要求设计单位进行管网的立面设计,做出管网的立面综合图,为控制管线的立面高程创造必须的条件。

2.1专业监理工程师必须认真熟悉施工图,并协助业主做好设计技术交底,加强对小区管线平面位置和立面高程的预控。

2.2各专业管线放线后,应由专业监理工程师统一验线,确认签字后方可开槽。

必须强调的是,各专业管线的路径不能随意变动,如必须调整务必报告业主,并由原设计单位出具书面变更通知,经总监理工程师审核无误后方可实施。

2.3管线交叉较多的丁字和十字路口,是管线立面高程控制的重点和难点部位,在此部位管线互相打架屡见不鲜。

为搞好控制工作,项目监理部最好指定一名专业管线知识面广、又熟悉工程测量的监理工程师专门负责管线立面高程控制工作。

同时,总监也应重点做好协调工作。

2.4在管线立面交叉中,监理人员必须按设计或相关规范要求注意控制各专业管线之间保持一定的间距。

为避免或减少立面交叉管线之间相互损坏和确保安全,在施工过程中,应督促施工单位采取一些必要的支、挂、吊管等临时性措施。

3加强对管道施工用料的控制施工用的管材、管件及阀门等配件的质量,是影响管道工程质量的关键因素之一,因而,加强对管道施工用料的控制是质量控制的重点。

各种专业管线使用的材料各异,品种、规格繁多,当前以塑代钢已成发展趋势,塑料管材及管件五花八门,加之建材市场管理混乱,鱼目混珠,增加了控制难度。

通过几年来监理实践的摸索,感到重点应从以下几方面控制:
3.1建立进场材料及配件申报制度。

主要管材、阀门进场前,要求施工单位提前报验,监理人员应审核其出厂合格证书、技术性能检测报告、准用证等是否齐全有效,是否符合设计和相关规范要求。

不合格的材料及配件不准进场。

3.2对进场的管材和管件,按批量进行抽查,检查品种规格和外观质量,以防止以次充好,材料实物与报验不符。

当前,由于利益驱使,有为数不少的生产厂商,其生产的管材质量不符规范标准,尤其在壁厚方面,无论是钢筋混凝管、钢管、塑料管,以薄充厚的现象比
比皆是。

所以监理人员进行抽查时,应以壁厚为重点。

以塑料管材为例,有普通管和加厚管之分,如DN100的PVC普通管,壁厚应为3.5mm,加厚管应为4.5mm,而现在市场上有相当部分的PVC管的壁厚仅有2.2mm-3.0mm。

用于电力管线埋设的钢管,施工单位以次充好,以薄充厚的较为普遍。

煤气和热力管道使用的直径大于DN150的螺旋焊管,应特别注意管截面椭园度的检查,如超标会造成焊结对口困难,影响焊接质量。

管件多为冲压件,其砂眼、夹碴和壁厚冲压不均是常见的毛病。

3.3管道使用的阀门,如截止阀、闸阀、球阀、蝶阀等也是控制的重点。

首先,应检查出厂质量合格证书与阀门上的铭牌是否相符,型号、规格、压力使用范围、密封等是否满足设计要求。

不仅如此,安装前还应检查阀门开闭是否灵活,必要时,还应按施工验收规范的要求进行强度和严密性试验,合格者方可使用。

4严格按规范要求,控制管道的强度和功能性试验的质量强度和功能性试验主要指:排水管道的闭水试验;供水管道的系统试压;供热管道的分段和系统试压;煤气管道的试压和严密性检测等。

管道的强度和功能性试验,是对管道施工质量的全面检测,也是工程质量验收的主要依据。

因而,监理人员必须严格按规范要求,控制试验的质量,把好工程验收前最关键的一关。

4.1试验之前,要求施工单位务必制定试验方案,报专业监理工程师审查同意后方可实施。

专业监理工程师应按规范要求并结合施工现场情况,审查其试验方案是否安全、合理、可行。

4.2排水管道的闭水试验为检查管道接口的严密性。

如接口不严,管道接口长期渗漏,导致排水管道基础下沉、管道悬空,甚至路面塌陷。

出现这类现象的教训不少。

闭水试验是对排水管道施工质量的全面检查,所占时间较长又烦琐,很多施工单位总以种种借口不做。

监理人员有责任督促施工单位认真做好这项试验。

4.3供水管道和热力管道试压。

监理人员应重点控制:
(1)试验用水的水质应使用自来水,但有的施工单位为省钱而使用沟塘水,沟塘水泥砂多,还可能含有害物质腐蚀管道,故应当制止;
(2)试压用的压力表及安装位置应符合要求。

压力表必须在校验的有效期内,其表的刻度值应达到试验压力的1.5倍,并应在管道的远、近端各安置一块压力表;
(3)试验压力值和稳定时间应严格按设计要求或相关的验收规范执行;
(4)热力管道试压必须在管线上构筑物(如固定墩)的混凝强度达到80%以上方可进行。

尤其应注意试压前,管道的端头应做“靠背”加固措施,监理人员必须认真检查是否安全可行。

4.4煤气管道试压和严密性检测应使用压缩空气进行。

必须十分注意安全。

4.5在管道强度和功能性试验中,现场监理人员必须对试验的全过程进行旁站监督,严格检查试验结果,并督促施工单位认真做好记录,如实填报试验资料,履行签字手续。

4.6各类专业管线在隐蔽前,专业监理工程师务必认真检查现场,并核实隐蔽验收资料是否真实、齐全、有效。

应进行而未进行强度和功能性试验的管道,或经试验不合格的管道,一律不得回填隐蔽。

5做好组织协调工作,有效控制工程进度小区管网工程施工过程中现场极易产生各行其事、相互干扰的混乱局面,项目监理工程师,尤其是总监,应当尽力做好组织协调工作,以便在一定的时间与空间条件下,使各专业管线科学合理、有条不紊地进行施工,争取实现工期目标。

5.1协调好项目监理部内部的关系。

专业管道分工负责,各专业
监理工程师既分工又协作,还要密切配合顾全大局,发挥项目监理部的整体控制优势。

5.2协调好施工与业主、设计的关系。

要督促业主按施工合同条款提供施工条件,促使业主及时排除施工现场的障碍和干扰。

发现现场情况与设计不符时,通过业主敦促设计人员及时到场,尽快提出设计变更或修改。

5.3协调好施工单位之间的关系。

监理人员在组织协调上应尽力减少施工单位之间的相互干扰,缓和他们之间的矛盾。

现场因前期施工成果被损而引起施工单位之间的纠纷屡见不鲜,监理人员应督促后续的施工单位重视和加强对已完施工成果的保护,必要时应采取一些临时性保护措施。

与此同时,监理人员还应配合业主,建立一项“谁损坏谁赔偿”的制度,这是保护施工成果较为有效的办法。

5.4协调好工期与质量的关系。

由于工期紧,施工单位忽视施工质量盲目抢工期的现象时有发生,监理人员应提请施工单位合理安排工期,控制施工节奏。

在施工过程中,坚持质量第一的观念,在确保施工质量的前提下加快工程进度。

5.5召开工地例会是监理组织协调的最好办法。

总监要定期组织召开工地例会,解决工程施工中的相互配合问题,及时化解矛盾,消
除影响施工进展的各种因素。

在平行、交叉施工多,工期和场地十分紧张的情况下,有必要每天召开一次工地例会。
