版住宅楼肥槽回填技术交底记录

版住宅楼肥槽回填技术交底记录

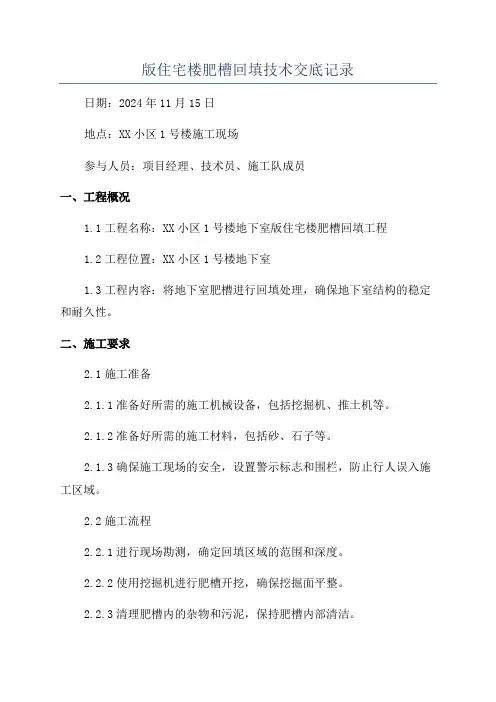

版住宅楼肥槽回填技术交底记录日期:2024年11月15日地点:XX小区1号楼施工现场参与人员:项目经理、技术员、施工队成员一、工程概况1.1工程名称:XX小区1号楼地下室版住宅楼肥槽回填工程1.2工程位置:XX小区1号楼地下室1.3工程内容:将地下室肥槽进行回填处理,确保地下室结构的稳定和耐久性。

二、施工要求2.1施工准备2.1.1准备好所需的施工机械设备,包括挖掘机、推土机等。

2.1.2准备好所需的施工材料,包括砂、石子等。

2.1.3确保施工现场的安全,设置警示标志和围栏,防止行人误入施工区域。

2.2施工流程2.2.1进行现场勘测,确定回填区域的范围和深度。

2.2.2使用挖掘机进行肥槽开挖,确保挖掘面平整。

2.2.3清理肥槽内的杂物和污泥,保持肥槽内部清洁。

2.2.4进行填充材料的回填,采用砂、石子等材料逐层回填,并进行压实。

2.2.5检查回填后的肥槽是否平整,并进行必要的修整工作。

2.2.6清理施工现场,确保施工区域的清洁整齐。

三、施工安全措施3.1施工现场应设置合理的警示标志和围栏,防止行人误入施工区域。

3.2所有参与施工的人员必须佩戴安全帽和安全鞋,严禁穿拖鞋、高跟鞋等不符合安全要求的服装。

3.3操作施工机械设备时,必须经过专业培训和持证上岗,严禁无证操作。

3.4施工现场应储备足够的消防器材,确保施工安全。

四、施工质量要求4.1肥槽回填后应平整、紧密,不能出现空洞和塌方。

4.2填充材料应符合设计要求,具备一定的承载能力和排水性能。

4.3回填后的肥槽应进行必要的修整,确保肥槽内部光滑、无杂物。

4.4施工现场应清理干净,无垃圾和施工废弃物。

五、施工记录5.1开挖日期:2024年11月15日5.2开挖深度:根据设计要求,肥槽开挖深度为2米。

5.3清理和修整工作:使用挖掘机进行肥槽开挖后,清理肥槽内的杂物和污泥,并进行必要的修整工作。

5.4填充材料:采用砂、石子等材料逐层回填,并进行压实,确保填充材料的稳定性和承载能力。

肥槽回填技术交底

肥槽回填技术交底

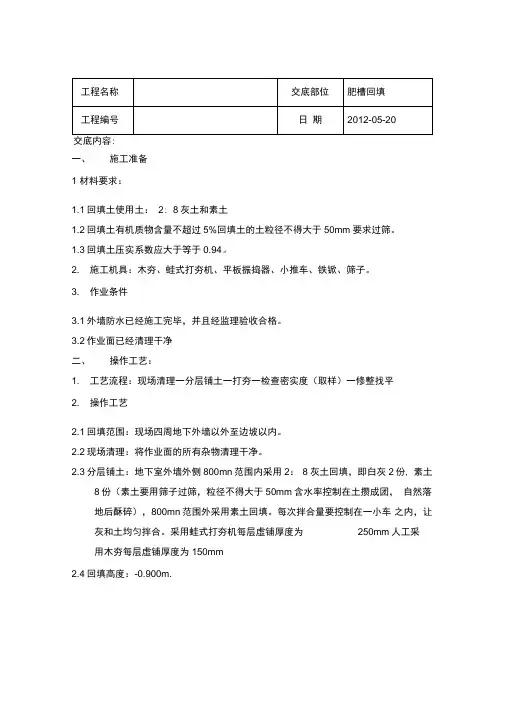

交底内容:一、施工准备1 材料要求:1.1回填土使用土:2: 8灰土和素土1.2回填土有机质物含量不超过5%回填土的土粒径不得大于50mm要求过筛。

1.3回填土压实系数应大于等于0.94。

2. 施工机具:木夯、蛙式打夯机、平板振捣器、小推车、铁锨、筛子。

3. 作业条件3.1外墙防水已经施工完毕,并且经监理验收合格。

3.2作业面已经清理干净二、操作工艺:1. 工艺流程:现场清理一分层铺土一打夯一检查密实度(取样)一修整找平2. 操作工艺2.1回填范围:现场四周地下外墙以外至边坡以内。

2.2现场清理:将作业面的所有杂物清理干净。

2.3分层铺土:地下室外墙外侧800mn范围内采用2:8灰土回填,即白灰2份, 素土8份(素土要用筛子过筛,粒径不得大于50mm含水率控制在土攒成团,自然落地后酥碎),800mn范围外采用素土回填。

每次拌合量要控制在一小车之内,让灰和土均匀拌合。

采用蛙式打夯机每层虚铺厚度为250mm人工采用木夯每层虚铺厚度为150mm2.4回填高度:-0.900m.2.5打夯:根据现场实际情况选用合适器具夯实,对于较宽广地方采用蛙式打夯机每层至少夯打三遍,打夯应一夯压半夯,夯夯连接,纵横交叉,无法采用技术负责人:交底人: 接交人:交底内容:蛙式打夯机的窄小部位,采用人工制作的木夯夯实。

压实系数必须达到0.94 ,并按规范环刀取样,测出密实度,达到要求后,再进行上一层的铺土。

2.6修整找平:回填土全部完成后,表面应进行拉线找平,凡超过该标准高程的地方,应及时依线铲平,凡低于该标准高程的地方应填土夯实。

三、质量要求1 主控项目1.1回填土必须按规定分层夯压密实。

取样测定夯(压)实后土的干土质量密度, 其合格率不应小于90%,且不应集中,环刀法取样的方法及数量应符合规定。

2 一般项目2.1. 填土场地必须处理干净,回填土无石块、树叶等杂物。

2.2. 回填土的顶面标高允许偏差-50mm表面平整度为20mm四、其它注意事项1.成品保护1.1夜间施工时,要合理安排施工顺序,设有足够的照明设施,防止铺填超厚。

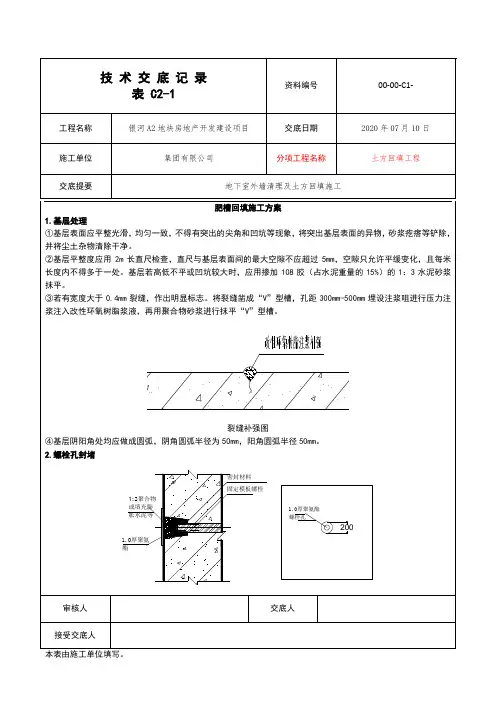

肥槽回填及地下室侧墙清理施工技术交底

肥槽回填及地下室侧墙清理施工技术交底
⑧回填施工应使用蛙式打夯机连续进行并应夯实。对于所用的回填材料,应注意以下要点:
(1)回填材料运至现场后,应及时用毛毡进行覆盖,并尽快回填下去,有冻土块的不能使用。
(2)未及时回填的材料,过夜前应用毛毡覆盖严密,防止受冻而影响第二天回填。
(13)临时边坡采用1:1放坡,用沙袋(使用编织袋装土)保护,分层错开300mm,形成人行台阶,便于人员通过(每层平铺3袋沙袋)并保证边坡稳定。
(14)回填施工前在保护层砖墙上标记标高控制线,每二十米桩设一个标高控制点,标高位置是指每次虚土铺完夯实前位置,夯实后通过抽查标高控制线和土层表面距离推算压实系数,间接检查夯实质量。
(2)肥槽土方中不得含有石块、碎石、灰渣、淤泥、腐殖土、耕植土、有机废物和建筑垃圾等。抄好标高,严格控制回填土厚度、标高和平整度。
(3)做最大干容重和最佳含水率试验,确定每层虚铺厚度和压实遍数等参数。在具体施工中通过环刀法取样测得的回填土的干容重达到最大干容重的94%即认为合格。若含水率偏高,可采用翻松、晾晒等措施;若含水率偏低,可采用预先洒水润湿等措施,砂土最优含水率为8%~12%。
5.质量保证措施
①填土施工过程中应检查排水措施,每层填筑厚度、含水量控制和压实程序。
② 基底处理必须符合清洁无杂物、无积水的要求。
③回填土在每层夯实之后,要对回填土的质量进行检验。本工程采用环刀法取样,以检测干密度。用环刀法取样,取样方法为在每夯实厚度表面下2/3范围内进行,检查数量每20m范围内取一处,求出土的密实度,符合设计要求后方可填筑上层,其取样点可根据现场施工需要加密。
④夯打遍数应符合要求。
⑤夜间施工时,应注意施工工序的安排,要配备有足够的照明设施。
⑥严格检查回填土分层施工的分层铺设厚度(不得超过250mm)以及接槎是否密实平整。

肥槽回填技术交底

肥槽回填技术交底
5.2 夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
5.3 基础或管沟的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
5.4 管沟中的管线,肥槽内从建筑物伸出的各种管线,均应妥善保护后,再按规定回填土料,不得碰坏。
5.5 回填土过程中注意保护防水保护层,严禁随意破坏,防水保护层聚苯板应比回填土高10cm,禁止回填土直接与防水接触。
6.5 操作时不得用力推拉或按压手柄,转弯时不得用力过猛,严禁急转弯,行驶速度控制在6m/min。
6.6 两台以上夯机在同一工作面时, 前后间距不小于10m。
6.7 作业后切断电源,卷好电缆,做好清洁保养工作,如有破损,应及时修理或更换。维修或作业间断时应切断电源。
6.8 回填土时,注意边坡变化,由于回填时夯实的振动有可能造成局部坍塌,如有异常情况应即时通知管理员,并加强自我防护意识,采取即时措施。
项次
项目
允许偏差பைடு நூலகம்mm)
检验方法
1
顶面标高
+0,-50
用水准仪或拉线尺量检查
2
表面平整度
20
用2m靠尺与楔形尺量检查
回填土工程允许偏差
技术负责人: 交底人: 接交人:
工程名称
交底部位
工程编号
日期
交底内容:肥槽回填土施工
5 成品保护
5.1 施工时,对定位标准桩、轴线引桩、标准水准点等,填运土时不得撞碰,并应定期复测与检查这些标准桩点是否正确。
工程名称
交底部位
工程编号
日期
交底内容:肥槽回填土施工
1 施工准备
1.1 施工范围:本交底施工范围为地下肥槽范围内2:8灰土回填。

肥槽土方回填施工技术交底(示范文本)

肥槽土方回填施工技术交底(示范文本)

肥槽土方回填施工技术交底(示范文本) 交底内容:一、材料要求及主要机具白灰、蛙式打夯机、小型压路机等二、作业条件(1)需回填部位的结构混凝土强度全部达到设计要求强度的100%以上。

(2)标准击实试验:土方回填料确定后,项目部质检员、试验员邀请监理工程师见证在回填存土场地或供土场区内进行取样,抽取的土样应具有代表性,各土层和各性状的士都应包括。

土样抽取后送实验室做标准击实试验,确定最优含水率下的最大干密度。

(3)外墙防水及聚苯板已粘贴完成三、施工工艺1、回填工艺:基坑底地坪上清理f检验土质一分层铺土一分层夯压密实一检验密实度f修整找平验收2、施工方法由于现场不同区域施工进度不同,有部分车库区域进行预留,导致部分区域土方回填施工不能在同一个时间段内进行,因此,先进行土方回填的区域在交接处做好留槎(45°斜槎),保证两个时间段的回填土方在交接处能结合紧密,从而满足设计要求。

具体施工方法如下所示:(1)回填土的土质应符合设计要求及施工规范的相关规定,施工前根据规范要求需过筛时(回填素土粒径不大于50mm),应在槽边或存土点过筛,回填土含水率过小时,应适当洒水,过大时应将原土摊开凉晒;(2)回填土施工时,首先将基底内的杂物清理干净,特别是槽边掉下的虚土、木方,以及树叶、木屑、塑料袋等垃圾杂物;在防水保护层上弹出铺土厚度水平控制线。

素土施工时,应适当控制含水量。

工地检验方法是:用手将素土紧握成团,落地开花为宜。

如土料水分过大或不足时,应晾干或洒水润湿。

(3)铺土:回填土施工时,小型机械将土铺平,每步铺土厚度为250〜30Omm(人工夯实的铺土厚度不大于250mm),铺完土打夯前用木耙找平。

(4)夯实:回填的夯实采蛙式或垂直打夯机夯实,每步夯击3〜4遍,打夯时应一夯压半夯,夯夯相接,行行相接,纵横交叉;机械打夯完成后,靠墙边及转角处配合人工夯实,打夯要领为“夯高过膝,一夯压半夯,夯排三次”。

(5)回填土施工缝的留设:素士分段施工时,不得在墙体转角处留接槎,上下两层素土的接槎距离不得小于500mm,施工缝位置按每层500mm宽留出踏步槎。

肥槽回填施工技术交底(精品文档)

肥槽回填施工技术交底(精品文档)

(3).施工前应根据本工程特点、填方土料种类、密实度要求、施工条件等,合理确定填方土料含水率
控制范围、虚铺厚度和压实遍数。
(4).土料:选用不含有机杂质的粉质粘土,使用前应过筛,其粒径不大于 50 ㎜。
(5).石灰:选用袋装石灰粉。
2.机具准备
准备好所用的小型立式打夯机、蛙式打夯机、手推车、筛子(孔径 40 ㎜~60 ㎜)、木耙、铁锹(尖头、
技术交底记录
工程名称
表 C2-1
61623 物业楼及地下车库工程
编号 交底日期
2007-5-30
施工单位
中国新兴建设开发总公司第三公司
分项工程名称
பைடு நூலகம்地基与基础
交底提要 肥槽回填土 交底内容:
一、 施工准备
1.作业条件
(1).回填前,应对基础进行检查验收,并要办好隐检手续,方可进行回填土。
(2).肥槽内的积水和杂物等清理干净。
苫布覆盖, 防止遭受雨淋。
3.灰土的配比为 2:8(灰土体积比)。严格执行配合比,拌合时必须均匀一致,至少翻拌 3 次,拌合 好的灰土颜色应一致,要求随用随拌。灰土施工时,应适当控制含水率(现场检验的方法是:用手将灰土
紧握成团,两指轻捏即碎为宜)。
4.回填土应分层摊铺(摊铺要求:墙外皮 800mm 范围以内为 2:8 灰土,以外为素土)。 作业面小于 800mm 时,采用小型立式打夯机,每层虚铺厚度为 100 ㎜~150 ㎜。作业面大 于 800mm 时,采用蛙式打夯机,每层虚铺厚度为 200 ㎜~250 ㎜。灰土要做到“四随”(随
平头)、2m 靠尺、胶皮管、小线和钢尺及雨季施工所用的防雨苫布等。
二、操作工艺
工艺流程:肥槽内杂物清理→检验土质→灰土拌合→分层铺土、耙平→接茬留置→夯打密实→检验密

基础肥槽回填技术交底

基础肥槽回填技术交底
4、回填土过程中注意保护防水保护层,严禁随意破坏,防水保护层聚苯板应比回填土高10cm,禁止回填土直接与防水接触。
七、安全文明生产措施
1、施工前必须组织全体施工人员进行安全交底,进入现场必须佩带好安全帽,带好个人防护用品。
2、施工前检查机械线路是否符合要求,用电保护接地良好,各传动部件均正常后方可施工。
4、雨期施工时,防止地面水流入坑内,导致边坡塌方或浸泡基土。
5、注意事项
(1)施工时,基础墙体达到一定强度后,防水及外墙保温层完成才能进行回填土的施工。
(2)基础肥槽回填土,必须清理到基础底面标高,才能逐层回填。严禁用水浇使土下沉的“水夯法”。
(3)土虚铺过厚、夯实不够或冬施时冻土块较多会造成回填土下沉,而导致地面、散水裂缝甚至下沉。
3、操作和传递导线人员要ห้องสมุดไป่ตู้必须两人配合作业,一人打夯,一人顺电线。
接受部门及人员
交底部门及人员
年月日
表C2-1DB64/266—2013
技术交底记录
工程名称
天下川小区三期(南区)一标段
分部(项)或构件名称
基础回填工程
4、蛙式打夯机作业时,电缆线不应张拉过紧,应保证有3~4m的余量,递线人员应依照夯实线路随时调整,电缆线不得打结和缠绕,作业中移动电缆线时应停机进行。
2、先回填2:8灰土,后回填素土;深浅基坑相连时,要先填深基坑,填至与浅基坑标高一致时,再与浅基坑一起填夯。分段填夯时,交错处做成阶梯形,上下接搓距离不小于1.0m。基坑回填应在相对两侧或四周同时进行,基础墙两侧标高不可相差太多。
3、回填土要分层铺摊夯实,蛙式打夯机每层铺土厚度为200~250mm;人工夯实时不大于200mm。每层至少夯击三遍,要求一夯压半夯。

肥槽回填土技术交底

肥槽回填土技术交底

专业的论文在线写作平台
肥槽回填土技术交底
1 施工准备
1.1 施工范围:本交底施工范围为地下肥槽范围内2:8灰土回填。

1.2 施工项目:地下肥槽回填所用的土方运输及土方回填施工。

1.3 施工运输:水平运输均由铲车及手推车送到肥槽上口,人工拌合灰土。

1.4 施工时间:土方回填施工计划控制时间为早7:00~晚8:00,其它时间严禁施工。

1.5 施工分段:施工由东向西,以后浇带为界分段施工,土方回填分层分步回填夯实。

2 作业准备
2.1 机具准备
蛙式打夯机、手推车、筛子(孔径20mm)、木耙、铁锹(尖头于平头)、2m靠尺、胶皮管、小线和木折尺等。

2.2 材料准备
2.2.1 土:优先利用基槽中挖出的土,但不得含有有机杂质。

使用前应过筛,其粒径不大于20mm,含水率控制在12~14%之间。

2.2.2 拌合用灰采用袋装白灰。

2.3 人员安排
本工程肥槽土方回填施工时分为两个班组,每个班组10人。

2.4 作业条件
2.4.1 根据土工击实试验确定每层灰土虚铺厚度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.4.3煤气管道处应加固后,再进行回填土。将肥槽内、地坪上的积水和有机物等清理干净。
2.4.4施工前,应做好水平标志,以控制回填土的高度或厚度。如在基槽边坡上弹线;室内和散水的边墙上弹上水平线或地坪上钉上标高控制木桩。
3施工工艺及施工操作要点
3.1工艺流程:基槽底清理→检验土质→过筛→灰土搅拌→分层铺土、耙平→夯打密实→检验密实度→修整找平验收
技术负责人: 交底人: 接交人:
6安全文明生产措施
6.1施工前必须组织全体施工人员进行安全交底,进入现场必须佩带好安全帽,带好个人防护用品。
6.2施工前检查机械线路是否符合要求,用电保护接地良好,各传动部件均正常后方可施工。
6.3操作和传递导线人员要求必须两人配合作业,一人打夯,一人顺电线。
6.4蛙式打夯机作业时,电缆线不应张拉过紧,应保证有3~4m的余量,递线人员应依照夯实线路随时调整,电缆线不得打结和缠绕,作业中移动电缆线时应停机进行。
6.5操作时不得用力推拉或按压手柄,转弯时不得用力过猛,严禁急转弯,行驶速度控制在6m/min。
6.6两台以上夯机在同一工作面时,前后间距不小于10m。
6.7作业后切断电源,卷好电缆,做好清洁保养工作,如有破损,应及时修理或更换。维修或作业间断时应切断电源。
6.8回填土时,注意边坡变化,由于回填时夯实的振动有可能造成局部坍塌,如有异常情况应即时通知管理员,并加强自我防护意识,采取即时措施。
2.2.2拌合用灰采用袋装白灰。
2.3人员安排
本工程肥槽土方回填施工时分为两个班组,每个班组10人。
2.4作业条件
2.4.1根据土工击实试验确定每层灰土虚铺厚度250mm,三遍夯实后为200mm,干密度要求1.61g/cm3。
2.4.2回填前应对地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。
工程名称
交底部位
工程编号
日期
交底内容:肥槽回填土施工
1施工准备
1.1施工范围:本交底施工范围为地下肥槽范围内2:8灰土回填。
1.2施工项目:地下肥槽回填所用的土方运输及土方回填施工。
1.3施工运输:水平运输均由铲车及手推车送到肥槽上口,人工拌合灰土。
1.4施工时间:土方回填施工计划控制时间为早7:00~晚8:00,其它时间严禁施工。
5.2夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
5.3基础或管沟的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
5.4管沟中的管线,肥槽内从建筑物伸出的各种管线,均应妥善保护后,再按规定回填土料,不得碰坏。
5.5回填土过程中注意保护防水保护层,严禁随意破坏,防水保护层聚苯板应比回填土高10cm,禁止回填土直接与防水接触。
1.5施工分段:施工由东向西,以后ห้องสมุดไป่ตู้带为界分段施工,土方回填分层分步回填夯实。
2作业准备
2.1机具准备蛙式打夯机、手推车、筛子(孔径20mm)、木耙、铁锹(尖头于平头)、2m靠尺、胶皮管、小线和木折尺等。
2.2材料准备
2.2.1土:优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于20mm,含水率控制在12~14%之间。
3.2.3回填土应分层铺摊。机械夯每层铺土厚度250mm,夯实厚度宜为200mm,;每层铺摊后,随之耙平,然后用人工踏踩一遍,随之进行整平,最后机夯打实。
3.2.4回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。严禁采用水浇使土下沉的“水夯”法。
3.2.5深浅两基槽相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应做成阶梯形,梯形的高150mm,长500mm。上下层错缝间距不小于1.0m,不得在大转角处留槎。
项次
项目
允许偏差(mm)
检验方法
1
顶面标高
+0,-50
用水准仪或拉线尺量检查
2
表面平整度
20
用2m靠尺和楔形尺量检查
回填土工程允许偏差
技术负责人: 交底人: 接交人:
工程名称
交底部位
工程编号
日期
交底内容:肥槽回填土施工
5成品保护
5.1施工时,对定位标准桩、轴线引桩、标准水准点等,填运土时不得撞碰,并应定期复测和检查这些标准桩点是否正确。
3.3试验取样
基槽回填土每层20m不应小于一个检验点。在每层夯实后由工长通知试验工到现场进行取样。
4质量标准
4.1基底处理,必须符合设计要求或施工规范的规定。
4.2回填的土料,必须符合设计或施工规范的规定。
4.3回填土必须按规定分层夯实,取样测定夯实后土的干土质量密度,必须符合规定要求。
4.4允许偏差项目
3.2施工方法
3.2.1填土前应将基槽底及地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
技术负责人: 交底人: 接交人:
工程名称
交底部位
工程编号
日期
交底内容:肥槽回填土施工
3.2.2检验回填土的质量有无杂物,土过粒径20mm的筛,以及回填土的含水量控制在12~14%;如含水量偏高,可适当多加白灰。
3.2.6当遇到出结构的水电预埋管道时,应在管道两侧铺土后用木夯进行夯实,以防止管道中心线发生位移。当回填至管道顶标高0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。在管道接口处、防腐绝缘层或电缆周围,应回填细砂。
3.2.7填土全部完成后,应进行表面拉线找平,凡超过标准高度的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。
