房建工程监理工作总结报告【最新版】

房建工程监理工作总结报告【最新版】

房建工程监理工作总结报告一、工程概况:1、****住宅小区总建筑面积为17.2万㎡,其中地上建筑面积为13.45万㎡,地下建筑面积为3.66万㎡。

地上共有1#-12#楼及1#、2#商业楼,其中2#、3#、5#、8#、10#楼地上18层跃19层,地上高度为58M,地下为二层。

1#楼地上为15层跃16层,高度为46.33M,地下为二层。

4#、9#楼地上14层跃15层,高度为43.43M,地下为二层。

6#、7#楼地上为16层,高度为46.33M,地下为二层。

1#-10#楼结构形式为框架剪力墙结构。

专业类型分为:土建、电气、消防、通讯、网络、给排水、暖通、通风等专业。

建设单位为;包头市**房地产开发有限公司,施工单位为;广厦湖北第六建设公司。

建设周期为;2009年8月6日开工,2011年6月30日竣工。

建设地点:包头市昆区团结大街与民族西路交口处向北200米处2,本工程主要结构形式工程项目主楼商业地下车库基础形式筏板基础独立基础独立基础防水板槽底标高-6.90m-2.50m-6.50m筏板厚度700mm250mm结构形式剪力墙结构框架结构框架剪力墙结构屋盖结构现浇混凝土屋盖现浇混凝土屋盖现浇混凝土屋盖抗震等级结构抗震等级二级结构抗震等级三级结构抗震等级二级后浇带宽800mm,钢筋不断开,用钢板网分隔。

宽800mm,钢筋不断开,用钢板网分隔。

层数地下2层,地上19层。

2层地下1层。

地下室层高地下二层3.20m,地下一层3.00m。

3.60m标准层层高2.90m4m顶层层高3.2m4m建筑高度58.80m8.70m二、监理组织机构、监理人员和投入的监理设施根据监理合同及监理规范,综合工程实际情况针对项目要求组建了13人的项目监理组,其中:1、总监理工程师一名,负责全面工作。

2、总监理工程师代表一名,负责工程进度及工程质量。

3、土建监理工程师六名,负责土建监理工作。

4、电气专业监理工程师二名,负责电气工程监理工作。

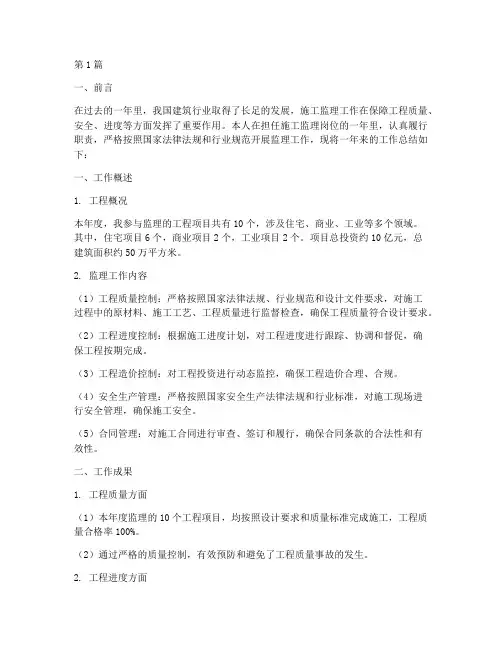

施工监理年度总结范文(3篇)

施工监理年度总结范文(3篇)

第1篇一、前言在过去的一年里,我国建筑行业取得了长足的发展,施工监理工作在保障工程质量、安全、进度等方面发挥了重要作用。

本人在担任施工监理岗位的一年里,认真履行职责,严格按照国家法律法规和行业规范开展监理工作,现将一年来的工作总结如下:一、工作概述1. 工程概况本年度,我参与监理的工程项目共有10个,涉及住宅、商业、工业等多个领域。

其中,住宅项目6个,商业项目2个,工业项目2个。

项目总投资约10亿元,总建筑面积约50万平方米。

2. 监理工作内容(1)工程质量控制:严格按照国家法律法规、行业规范和设计文件要求,对施工过程中的原材料、施工工艺、工程质量进行监督检查,确保工程质量符合设计要求。

(2)工程进度控制:根据施工进度计划,对工程进度进行跟踪、协调和督促,确保工程按期完成。

(3)工程造价控制:对工程投资进行动态监控,确保工程造价合理、合规。

(4)安全生产管理:严格按照国家安全生产法律法规和行业标准,对施工现场进行安全管理,确保施工安全。

(5)合同管理:对施工合同进行审查、签订和履行,确保合同条款的合法性和有效性。

二、工作成果1. 工程质量方面(1)本年度监理的10个工程项目,均按照设计要求和质量标准完成施工,工程质量合格率100%。

(2)通过严格的质量控制,有效预防和避免了工程质量事故的发生。

2. 工程进度方面(1)10个工程项目均按计划完成施工,无延期现象。

(2)在确保工程质量的前提下,通过优化施工组织,提高了施工效率。

3. 工程造价方面(1)通过对工程投资的动态监控,有效控制了工程造价。

(2)在确保工程质量、进度和安全生产的前提下,实现了投资效益的最大化。

4. 安全生产方面(1)本年度监理的10个工程项目,未发生重大安全事故。

(2)通过加强安全管理,提高了施工人员的安全意识,确保了施工安全。

5. 合同管理方面(1)严格审查施工合同,确保合同条款的合法性和有效性。

(2)加强合同履行过程中的监督,确保合同各方权益得到保障。

建筑工程监理工作总结(6篇)

建筑工程监理工作总结(6篇)

建筑工程监理工作总结今年是____工程建设关键的一年,该工程楼栋多、面积大、任务重、人员少、事情多。

回顾一年来的工作,在各方的统一协调下,在全体监理人员的辛勤工作和努力下,我们的监理工作得到了施工方的尊重和甲方的肯定,工程质量在监理的控制下通过质监站检测和验收结论,工程质量均符合设计要求,达到合格标准。

做到了整体工作稳步进行,施工中未发生过任何质量事故及安全事故,没有人员伤亡,圆满完成了监理过程中的各项工作,并荣获了“双文明”工地称号,给公司获得了荣誉。

节约了经费,取得了比较好的成果。

以下为今年建筑监理工作总结。

一、工程质量监督施工单位建立健全质量保证体系,认真检查“三检”人员资质及岗位证书,落实现场施工“三检制”,现场监理程序报检和检验批审查签认。

对监理人员按岗位要求进行分工,突出重点、协调工作,认真落实合同要求和质量标准,发现问题及时处理解决,保证现场管理有序,对于发生的问题,要求进行严格整改。

对甲方检查发现的问题,整改措施必须到位。

深刻理解,抓质量不是只抓工程完成后的最后检查和检测,而是重点放在施工过程中,使施工质量问题消失在萌芽状态。

质量不是空洞的,如同进度一样,可以通过数字化、量化来加以控制。

在质量控制中,不能只相信任何人的口头保证,而应相信完整的质量体系。

二、工程进度认真审查施工单位提供的开工报告和编制的施工进度计划,并根据设备情况,人员情况和甲方的要求,对进度计划提出了具体意见,经常检查实际进度和计划进度的差距,并依此督促施工单位增加人员和设备,调整进度,随时掌控节点和工程量,坚持实事求是,不多报,不少报,维护合同双方的利益。

三、投资控制整体投资控制正常有序,任何时候必须以设计为依据,不做任何的改动,必须改动时要申报材料得到设计单位和甲方的批准实施。

凡是现场计量工作,必须在业主、施工单位、监理单位三方在场进行计量,不得自行其事,要确保数据的可靠性、真实性和性。

四、监理例会主持召开监理例会,起草监理月报,审核监理日志一年工作中始终坚守工作岗位,长时间蹲在生产一线,随时掌握工程中存在的问题,每周定时主持召开监理例会,解决对一周来施工中存在的首要问题及下周工作安排与计划,起到了良好的效果,甲方的文件要进行总结归纳,及时汇总施工进度情况,协调解决需要落实的问题。

房建项目监理工作总结报告

房建项目监理工作总结报告

房建项目监理工作总结报告近期,我作为房建项目的监理工作人员,对所负责的项目进行了全面的监理工作,现就此次工作进行总结报告如下:一、项目概况。

本次监理工作所涉及的房建项目位于城市中心地带,总建筑面积约为10万平方米,包括商业综合体、住宅楼和办公楼等。

项目总投资额约为5亿元,是一项规模较大的综合性房建工程。

二、监理工作内容。

1. 施工进度监控,严格按照施工计划进行监控,确保各项工程按时完成。

2. 质量监督,对施工过程中的各项工程质量进行检查,及时发现并整改存在的质量问题。

3. 安全监管,加强对施工现场的安全管理,确保施工人员的人身安全。

4. 合同管理,监督承包商履行合同义务,确保工程质量和进度符合合同约定。

5. 现场协调,处理施工现场发生的纠纷和问题,保障施工顺利进行。

三、监理工作成果。

1. 施工进度良好,项目各项工程按照计划进行,整体进度符合预期。

2. 质量合格,经过监理团队的严格把关,各项工程质量均符合相关标准和要求。

3. 安全记录良好,施工现场未发生任何重大安全事故,安全管理工作得到了有效落实。

4. 合同履行良好,承包商严格按照合同要求履行责任,未发生违约行为。

5. 现场协调有效,及时解决了施工现场发生的纠纷和问题,确保了施工的正常进行。

四、存在问题及改进措施。

1. 项目管理层与监理团队的沟通不畅,导致信息传递不及时。

下一步将加强与项目管理层的沟通,确保信息畅通。

2. 部分承包商在施工过程中存在违规行为,需要加强对承包商的监督力度,确保其合规施工。

3. 部分施工人员的安全意识不强,需要加强安全教育和培训,提高施工人员的安全意识。

五、总结。

通过本次监理工作,我深刻认识到监理工作的重要性和必要性。

在今后的工作中,我将继续加强对项目的监理工作,确保工程质量和安全,为项目的顺利完成贡献自己的力量。

同时,也将不断总结经验,不断提高自身的监理能力,为建设更加美好的城市贡献自己的力量。

2024年建筑工程竣工监理工作总结范文(二篇)

2024年建筑工程竣工监理工作总结范文(二篇)

2024年建筑工程竣工监理工作总结范文一、工程综述2024年,我作为建筑工程的竣工监理工作人员,参与了若干具有重要影响的大型工程项目,包括高层住宅楼、商业综合体、医院、学校等。

通过全程参与项目的监理工作,我深刻领会到竣工监理工作的重要性和必要性,同时也面临了一系列的挑战和困难。

在本次竣工监理工作总结中,我将对今年的工作进行梳理和总结,并对下一阶段的工作提出一些建议。

二、完成工作1.严格把关施工质量在监理工作中,我对施工质量进行了严格的把关。

通过每日巡查、不定期检查和专项验收等方式,发现和纠正了工程施工中的质量问题,确保了工程质量达到预期要求。

同时,我与项目方、施工方和设计方保持密切的沟通和配合,及时协调解决施工过程中的技术和质量问题,确保工程的顺利进行。

2.合理控制工程进度在竣工监理的过程中,我紧密监督了工程的进度。

通过与施工方进行深入的沟通和协调,及时解决了施工进度中的问题,并且根据项目的实际情况,提前进行了合理的调整和安排,确保了工程按时完工。

同时,我还对工程进度进行了全程跟踪和控制,及时发现和解决了可能影响工期的问题,确保了工程进度的顺利推进。

3.严格落实施工安全措施在建筑工程竣工监理中,我高度重视施工安全工作。

我与施工方共同制定了详细的施工安全方案,并且对施工现场的安全措施进行了严格的监督和检查。

通过组织安全教育培训、召开安全会议等方式,加强了项目人员的安全意识,提高了施工安全水平。

同时,我与监理单位、施工方、设计方等各方保持密切的沟通和配合,建立了顺畅的信息沟通和应急处理机制,确保了施工过程中的安全稳定。

4.全面提升专业能力在竣工监理过程中,我不断提升自身的专业能力。

通过系统学习工程建设领域的相关知识,深入研究国内外的建筑标准和设计规范,提高了对工程技术要求的理解和把控能力。

与此同时,我还积极参加各种专业培训和学术交流活动,拓宽了专业视野,提高了解决问题的能力和水平。

通过不断的学习和实践,我在竣工监理工作中取得了一些积极的成效,并且得到了项目方和相关专家的认可和肯定。

监理工作总结报告房建

监理工作总结报告房建

监理工作总结报告房建
近年来,房地产行业发展迅猛,房建工程项目也日益增多。

作为房建工程项目
的监理人员,我们肩负着监督工程质量、保障工程安全、确保工程进度等重要任务。

在过去的一段时间里,我们对房建工程项目进行了全面的监理工作,现对此次监理工作进行总结报告如下:
一、质量监理。

在房建工程项目中,我们严格按照相关标准和规范对工程质量进行监督。

通过
定期检查和抽查,我们发现并及时纠正了一些施工中存在的质量问题,确保了工程质量的稳定和提升。

二、安全监理。

工程安全是我们监理工作中的重点之一。

我们对施工现场的安全生产进行全面
监督,督促施工单位切实落实安全生产责任,加强安全教育和培训,严格执行安全操作规程,有效预防和减少了安全事故的发生。

三、进度监理。

在工程进度方面,我们严格按照施工计划进行监督,并对施工单位的进度执行
情况进行跟踪和评估。

通过我们的监理工作,工程进度得到了有效控制,确保了工程按时按质完成。

四、沟通协调。

在监理工作中,我们积极与业主、设计单位、施工单位等各方进行沟通协调,
及时解决工程中出现的问题和矛盾,确保了工程的顺利进行。

总的来说,我们的监理工作取得了一定的成绩,但也存在一些不足之处,比如
监理人员的专业水平需要进一步提高,监理工作的信息化程度还有待加强等。

在今
后的工作中,我们将进一步加强学习和培训,提高监理工作的专业水平,推动监理工作的信息化建设,为房建工程项目的顺利进行提供更加有力的保障。

希望相关部门和单位能够给予我们更多的支持和帮助,共同努力,共同进步,为房建工程项目的质量和安全保驾护航。

房建监理工作总结

房建监理工作总结

房建监理工作总结篇一:房建工程监理工作总结房建工程监理工作总结一、工程概况房建Ⅰ标:*综合楼建筑面积1200平方米,三层框架结构,局部四层,建筑高度米,设计耐久年限50年,结构抗震设防烈度八度,结构等级二级,框架抗震等级二级,丙类建筑,基础采用人工成孔灌注桩基础。

锅炉房建筑面积平方米,为一层砖混结构,建筑高度6米,结构抗震设防烈度八度,结构等级二级。

基础形式为墙下钢筋混凝土条形基础,地基处理为基础底3:7灰土夯实500mm。

变电所建筑面积平方米,为一层砖混结构,建筑物高度米,结构抗震设防烈度八度,结构等级二级。

*综合楼建筑面积1200平方米,三层框架结构,局部四层,建筑高度米,设计耐久年限50年,结构抗震设防烈度八度,结构等级二级,框架抗震等级二级,丙类建筑,基础采用人工成孔灌注桩基础。

锅炉房建筑面积平方米,为一层砖混结构,建筑高度6米,结构抗震设防烈度八度,结构等级二级。

基础形式为墙下钢筋混凝土条形基础,地基处理为基础底3:7灰土夯实500mm。

变电所建筑面积平方米,为一层砖混结构,建筑物高度米,结构抗震设防烈度八度,结构等级二级。

*综合楼建筑面积1200平方米,三层框架结构,局部四层,建筑高度米,设计耐久年限50年,结构抗震设防烈度八度,结构等级二级,框架抗震等级二级,丙类建筑,基础采用钢筋混凝土柱下条形基础。

锅炉房建筑面积平方米,一层砖混结构,建筑高度6米,结构抗震设防烈度八度,结构等级二级.基础形式为墙下钢筋混凝土条形基础,地基处理为基础底3:7灰土夯实500mm.变电所建筑面积平方米,为一层砖混结构,建筑物高度米,结构抗震设防烈度八度,结构等级二级.*综合楼建筑面积2098平方米,三层框架结构,局部四层,建筑高度米,设计耐久年限50年,结构抗震设防烈度八度,结构等级二级,框架抗震等级二级,丙类建筑,基础采用钢筋混凝土柱下条形基础.锅炉房建筑面积平方米,一层砖混结构,建筑高度6米,结构抗震设防烈度八度,结构等级二级。

2024年监理个人工作总结精选版(3篇)

2024年监理个人工作总结精选版(3篇)

2024年监理个人工作总结精选版尊敬的领导、同事们:时光荏苒,转眼间又到了2024年的尾声。

回望这一年来,我作为一名监理人员,深深感受到了日益变化的建筑行业所带来的挑战与机遇。

在工作中,我始终秉持着勤勉、认真、负责的态度,努力做到纪律严明、公正无私,以确保工程的质量和安全。

一、遵守职业道德,履行职责作为一名建筑监理人员,我始终坚守职业道德,严格遵守监理规定和相关法律法规,严守保密原则,尊重合同约定,严禁收受贿赂等违法行为。

我注重在日常工作中保持中立公正的态度,既是业主的代表,又是施工单位的监督者,始终把群众利益放在首位,为确保工程质量和安全保驾护航。

二、严格把关施工质量在工作中,我始终坚持严格把关施工质量,按照相关标准和规范,进行细致入微的监理。

我注重加强与施工单位的沟通协调,及时发现并处理工程质量问题,确保施工符合设计要求,达到或超过预期质量效果。

我积极参与工程质量检查和验收,对存在的问题及时提出整改意见,并监督整改落实,力求做到工程质量合格。

三、加强安全监管安全是工程建设的首要任务,我始终把安全放在工作的重中之重。

我在工作中严格按照相关安全规定进行监督,对违规违纪行为及时予以纠正和处理。

我注重加强施工现场的安全检查,制定和实施相应的安全措施,提高施工单位对安全的重视和管理水平。

同时,我还积极参与安全培训和交流,提高全员的安全意识和技能,为保障工人的生命安全和身体健康做出了积极贡献。

四、加强工程进度管理工程进度的把控是保证工程按时完工的关键。

我在工作中注重加强工程进度的监督和管理,密切与施工单位的配合,及时掌握工程进展情况,及时发现并解决进度延误的问题,确保工程进度的快速推进。

同时,我还注重加强与设计单位和施工单位的沟通协调,及时解决设计变更和施工问题,避免影响工程进度。

五、提高个人业务能力作为一名建筑监理人员,不断提高自身业务能力是我在2024年努力追求的目标之一。

我注重学习和研究新的监理政策、法规和技术标准,不断提升自身专业素养和能力水平,以适应日新月异的建筑行业发展。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

房屋建筑工程监理工作总结篇一:房建工程监理工作总结监理工作总结报告设计单位:北京中元工程设计顾问有限公司施工单位:江苏时代建设工程有限公司监理单位(章):总监理工程师:日期:江苏省建设厅监制宿迁市建设局承印工程监理工作总结一、工程概况宿迁复员军人疗养院病房综合楼工程位于宿迁市幸福北路与张庄路交叉口,由宿迁复员军人疗养院、宿城区人民医院建设,徐州天地岩土科技有限公司进行地质勘探、北京中元工程设计顾问公司设计、淮安淮工监理工程有限公司监理、江苏时代建设工程有限公司承建。

本工程地上十二层,地下一层,建筑高度为,建筑面积为:㎡其中地下㎡、地上㎡,本工程结构类型为框剪-剪力墙结构,建筑抗震设防烈度为8度。

外墙保温采用50厚水泥发泡板,屋面保温采用125厚水泥发泡板,玻璃幕墙、外窗采用断桥隔热铝型材,双层中空LOW-E 玻璃。

二、监理工作部署我监理方选派监理工作经验丰富、认真负责的监理工程师,对本工程进行施工阶段监理。

由监理工程师对本项目编制了详细的监理规划;重点突出了施工过程中的关键和施工难点的监理手法和监理细则。

保证使监理工作有效、顺利地开展,从而更好地维护业主的合法权益。

三、监理工作依据1、工程施工图纸、图纸会审纪要、地质勘察报告及其它设计文件;2、工程施工合同、委托监理合同;3、建设工程施工质量验收规范及工程建设标准强制性条文;4、建设工程监理规范;5、国家现行的相关法律、法规、规范、标准等。

四、主要的质量监理控制情况1. 原材料的质量控制本工程采用的钢材、水泥、砖、砂、石等均经现场见证取样,送有资质的检测中心检验合格后使用,并且以上材料均具备合格证,而在施工后期,铝合金门窗、PVC管材管件、外墙油漆、玻璃、节能材料等在进场时均在现场检验来料,确认该材料使用符合设计要求及施工规范要求后,并核查该产品的合格证书或产品认证证书,才允许进入施工使用。

在浇筑砼及砌筑砖砌体过程中,现场监理人员能及时做好现场见证取样工作,施工单位积极配合工作,确保了施工用料合理规范。

2. 钢筋砼工程的控制钢筋砼工程的每一个工序的开始和结束,都由施工单位提出和自检,然后经现场监理人员检查、审核,质量符合施工、设计要求,并具备下一个工序开始的条件下,方许可下一工序的施工。

在支模过程中,检查其模板标高、模板尺寸、支撑、模板面清洁等,并在钢筋绑扎前完成该层模板核查,确认该层支模完全按照设计图纸及相关设计修改通知进行施工,从而保证支模过程与钢筋绑扎的顺利过渡。

在钢筋制作前,对钢筋下料表进行严格审查,并且对钢筋制作过程中严格把关其锚固长度、搭接长度、焊接部位直径。

在钢筋绑扎安装过程中未发现施工单位有偷漏钢筋现象。

砼浇筑过程是监理人员进行质量控制的关键,要求施工单位仔细检查模板支撑系统,保证施工过程安全,经审查批准后,方同意浇筑砼。

由于施工单位积极配合,监理工作能落到实处。

从拆模后察看,有局部麻面现象,都经监理人员督促进行处理。

各楼层砼试压件检验报告,均达到设计强度要求。

3. 建筑装饰装修工程的质量控制在进入内、外装饰工程前,已要求施工单位做好样板,并让施工单位向下属相关班组进行质量技术交底。

在现场监理人员的监督下,内、外墙面质量较好,平整度、垂直度都表现良好。

墙面砖、地面砖粘贴接缝均匀顺直、无空鼓、符合设计要求。

铝合金窗、中空玻璃按要求施工,外墙采用亚光金属氟碳漆,经检验合格;五、施工安全与文明的控制施工单位对各班组进行的三级安全教育、安全技术交底、班前安全学习工作执行得比较好,并派专人专职负责。

每天施工单位均做好配电箱、各种机械的安全检查和记录。

现场工地施工人员普遍安全意识及觉悟不够高,不戴安全帽、电缆拖地、电源线乱拉乱接等现象时有发生,但经现场监理人员多次督促纠正,得到明显改善。

施工用电、工棚宿舍用电能严格按要求使用。

在文明施工方面,有时现场积水未能及时清除,以及楼梯口未安全封蔽,对文明施工影响较大,后经督促,杜绝了这种现象。

其余方面施工队都做得较好。

六、进度投资的控制现场监理人员每月都要求施工单位提供当月工、料、机动态月报、施工任务完成情况月报,及下一个月的施工进度详细计划,经报审核定后,由施工单位按施工计划执行。

在施工过程中,及时跟踪施工进度,对比计划进度状况,保证施工进度计划的顺利实施,掌握工程建设资金去向情况。

经审核后,核实当月施工实际完成情况及施工图变更情况,反映予甲方。

每次经审核工程进度情况后,据实签付工程款。

七、工程质量验收评定宿迁复原军人疗养院病房综合楼分别于2012年8月20日、及12月25日进行了基础及主体结构验收,均验收合格,并于年月日我监理单位组织各专业监理工程师进行了工程竣工预验收,对存在的一些问题要求施工单位整改或修补,整改后经检查验收,各单位工程大分部工程即地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑电气、建筑采暖及给排水、建筑节能等均评定为合格,工程质量符合设计及施工质量验收规范要求,工程实体满足安全及使用功能要求,质量控制资料经齐全、有效,单位工程评定为合格。

八、监理工作经验总结篇二:房建监理工作总结监理工作总结西藏永安工程监理有限公司受城关区农牧局委托,对城关区乡镇兽医站建设工程实施施工阶段监理。

本工程于2009年8月10日开工,于2009年10月9日进行了工程预验收。

监理单位已完成委托监理合同中约定的工作内容,现对本工程的施工监理工作总结如下:一、工程概况本工程为抗震设防烈度为8度,防火等级为三级,屋面防水三级,设计使用年限50年。

本工程娘热乡、纳金乡、蔡公堂乡各100㎡,均为1层,基础工程采用了条形基槽。

主体结构为混合结构、圈梁、构造柱均为C20混凝土。

屋面平屋面,SBS 改性沥青卷材防水层3mm,聚苯板保温层30mm,细石混凝土C25防水层40厚。

户内为一般装修。

排水工程:室内排水管和雨水管采用PVC管材安装。

二、参建单位建设单位:城关区农牧局监理单位:西藏永安工程监理有限公司设计单位:中交第四航务工程勘察设计院中南分院承包单位:当地农牧民自建队三、监理组织及监理制度西藏永安建设监理有限公司受城关区农牧局委托,按照相关法律、法规及委托监理合同的约定,根据建设施工承包合同、设计施工图及相关设计文件、相关技术规范的要求,对本工程的施工质量、进度实施监理。

1. 监理组织:由西藏永安建设监理有限公司委派江东升同志为总监理工程师,朱贤俊为现场监理工程师,组成该工程项目监理部。

2. 监理制度:按照《建设工程监理规范》(GB 50319—2000)及相关文件的要求,在本项目建立了设计交底及施工图会审制度、工程质量验收报验制度、施工组织设计(方案)报审制度、开(复)工报审制度、进场原材料、成品及半成品、构配件检验及见证取样送检制度、隐蔽工程验收制度、工程质量检验制度、工程阶段性验收和竣工验收制度、保证资料核查制度、现场会议制度等。

四、监理工作开展情况(一)施工准备阶段监理人员于施工准备阶段全部进入施工现场,对本工程项目监理工作进行了规划和准备;对施工承包单位开工前的施工准备工作质量进行了检查,主要进行了如下工作:1、审查了施工单位及工程项目经理、项目技术负责人及主要管理人员的资质和资格;2、检查了施工单位质量、安全保证体系和质量、安全管理体系的建立情况,现场管理制度和责任制度的建立和落实情况;3、审查了施工单位报送的施工组织设计及相关的安全生产施工方案;4、检查了施工单位施工技术、施工机具、设备、物质、临时设施的准备情况;5、参加了设计技术交底会议,并提出了建设性的意见和建议;6、编制了施工监理规划及关键分部分项工程的监理细则;7、组织监理人员认真熟悉图纸,找出施工质量控制的重点和难点,制定应对措施;8、建立了施工现场会议制度,并组织召开了第一次工地例会,进行了监理工作交底。

(二)施工阶段1、核查施工现场质量管理体系、施工质量检验制度的实施情况和现场施工技术管理人员的到岗到位情况;检查施工单位编制的施工组织设计、安全文明施工方案、脚手架搭拆方案及施工技术交底等。

2、督促施工单位对进入施工现场的原材料、半成品、成品等进行现场验收,均满足设计要求和相关质量标准,保证了工程所用材料均为合格产品。

3、对可能影响结构安全和使用功能的关键工序或部位的设置了质量控制点,如:基础定位放线、钢筋工程隐蔽验收、模板及支撑的制作及安装、混凝土的验收和浇灌、屋面防水工程施工、装修工程等,在施工中采取了旁站、巡视、平行检验和见证取样等监理手段。

4、对隐蔽工程和关键工序逐项进行核查验收签认。

如基槽坑的隐蔽验收、基础工程的隐蔽验收、钢筋隐蔽工程验收等。

5、对混凝土、砌筑砂浆及钢筋接头按规定严格的执行了见证抽样送检制度,对混凝土、砌筑砂浆及钢筋接头按规定严格的执行了见证抽样送检制度,按抽样方案进行了见证取样送检,对不合格试件及时进行了处理。

6、对违反建设工程规范、标准及安全规定的质量行为及时进行了处理;对施工过程中出现的质量缺陷,监理人员针对出现的问题及时督促并帮助施工单位进行了纠正、处理,将影响工程质量的问题消灭于施工过程之中。

7、施工过程中,监理人员及时督促、指导施工单位作好施工技术资料(施工记录、自检记录、隐检记录及各种工程技术资料)的编制、收集和整理,保证了工程技术资料与工程进度同步进行;同时,对形成的技术资料进行了核查签认,保证了工程技术资料的真实性、准确性和完整性。

8、对涉及结构安全和使用功能的重要分部工程的抽样检测(验)进行了见证监测,如:排水管灌水试验、屋面及卫生间蓄水试验、防雷接地电阻测试、建筑物垂直度、标高观测等,实施了旁站监测,并查验了相关的检测资料和实物。

9、组织召开了施工现场月例会、监理工作交底会,针对现场施工技术、工程质量、施工安全等问题根据工程进度适时的提出需要注意的事项和存在的问题,并提出相关的要求等。

(三)质量验收工作情况工程监理人员对工程施工质量全过程进行了监理,对施工质量验收作了以下工作:1、督促施工单位在工程质量的验收前作好自检、互检工作,在自行检查评定合格的基础上,再提出报验申请,监理工程师检查合格方对施工方的报验申请进行签认。

2、参加检验批及分项工程的验收,现场监理工程师对验收合格的工程项目进行签认。

3、参加分部工程的验收,对地基基础分部工程、主体分部工程作出工程质量评价报告,总监理工程师或总监代表对验收合格的分部工程进行签认。

4、在验收过程中,对不合格的工程项目或质量缺陷及时发出了整改通知,并督促施工单位及时整改,整改完毕自行检查合格后,监理工程师对整改项目重新进行了验收,验收合格后在整改回执上进行了签认。

5、对施工单位的竣工报验申请进行审签,并出具了单位工程质量评价报告。

6、参加建设单位组织召开的工程竣工验收会,并编写了工程施工监理总结。
