水稳层施工工艺流程
水稳基层施工工艺流程

水稳基层施工工艺流程
水稳基层施工工艺流程:
①施工准备:检查并确认路基平整度与压实度,确保符合设计标准。
②测量放样:依据设计图纸进行精确测量,设定控制点,标出施工边界。
③拌合材料:按照设计配比,将水泥、集料和水在拌合站充分混合均匀。
④运输摊铺:使用自卸车将拌合好的水稳材料运至施工现场,摊铺机进行摊铺。
⑤初压整平:采用轻型压路机对摊铺层进行初步压实和平整。
⑥复压成型:使用重型振动压路机进行复压,确保基层密实度和稳定性。
⑦检测标高:使用水准仪检测基层标高,确保满足设计要求。
⑧养生保湿:覆盖土工布或喷洒养护剂,保持基层表面湿润,防止干裂。
⑨切缝处理:根据设计要求,在适当位置切割伸缩缝,避免后期开裂。
⑩质量检验:进行强度、平整度等各项指标的检测,确保工程质量。
⑪验收交接:完成自检后,邀请监理单位进行验收,办理交接手续。
⑫下道工序:验收合格后,方可进行沥青面层或其它后续施工工序。
水稳层施工方法

水稳层施工方法一、施工准备1、认真熟悉图纸、了解设计意图,制定合理的施工计划。
2、做好技术、安全交底工作,合理规划交通,避免交通事故发生。
3、做好施工用电、用水的供应工作。
4、施工机械设备准备工作和各项材料的选择与进场,确保工程施工需求。
5、对基面进行清理并报监理验收。
6、提前做好原材料取样检测和各种配合比设计,制定施工检验试验计划。
二、工艺流程施工准备→施工放样→混合料运输→摊铺整形→碾压→覆盖养生。
三、施工方法1、施工准备(1)对参与施工的现场管理人员、施工技术人员、作业人员进行技术交底、培训工作。
(2)对下承层表面进行检查和修补,把浮土和杂物清除干净,并整型压实,表面要求平整、坚实,符合规定的高程、宽度、横坡度,不能有松散材料和软弱点,并报请监理对基面验收。
(3)对拌和站及摊铺设备进行调试,检查、保养。
(4)在进行水稳基层铺筑前视路面干湿情况,如比较干燥用水车雾状喷洒,以工作面湿润没有积水为宜。
2、测量控制(1)放样前,测量人员要对工段技术员进行控制点、水准点交底,控制测量资料必需是监理认可的资料,并对测量、放样数据进行抽检。
(2)为精准控制水泥稳定碎石施工精度,道路控制线至少保证边线、中线三条控制线。
道路和断面高程控制点,直线段10m/断面,曲线或弯段5m/断面。
(3)摊铺机施工选用Φ2~3mm的钢丝作为基线。
张拉长度100~200m为佳,且须在两端用紧线器同时张紧,避免因钢丝不紧而产生挠度,张拉力为1KN。
钢钎选用具有较大刚度的Φ16~18光圆钢筋进行加工,并配固定架。
固定架采用丝扣为好,便于拆卸和调整标高;钢钎间距一般采用5~10m。
钢钎应打设在离铺设宽外30cm~40cm 处。
(4)内外侧均用钢丝控制标高,标高误差控制在-2mm、+5mm 间。
钢钎必须埋设牢固,在整个作业期间应有专人看管,严禁碰钢丝,发现异常时立即恢复。
(5)测量人员紧盯施工现场,经常复核钢丝标高。
3、运输(1)采用自卸汽车运输拌好的混合料。
水稳层施工工艺及注意事项

水稳层施工工艺及注意事项水稳层施工工艺及注意事项一、水稳层施工工艺水稳层是道路基层的一种重要组成部分,可用于提高道路的承载能力和耐久性。
下面是水稳层施工的一般工艺流程:1. 场地准备:确定施工范围,并清理场地,确保施工区域没有杂物和污染物。
如果有需要,进行场地平整和压实。
2. 砂石层或者粗集料层铺设:在施工区域上先铺设一层砂石或者粗集料,厚度通常为15-20厘米。
这一层主要用于填平地面不平坦的部分,并提供良好的排水性能。
3. 石灰或者水泥石灰层铺设:在砂石层上铺设一层石灰或者水泥石灰混合物,厚度通常为10-15厘米。
该层的作用是增强水稳层的强度和稳定性,提高承载能力。
4. 毛石层铺设:在石灰或者水泥石灰层上铺设一层毛石,厚度通常为10-15厘米。
毛石层的作用是提供更加均匀的支撑层,进一步增强水稳层的抗压能力和承载能力。
5. 摊铺和压实:将混合料均匀摊在毛石层上,并使用压路机进行压实。
通常需要进行多次压实,以确保水稳层的稳定性和密实度。
6. 成品层处理:适当的情况下,可对成品层进行裁剪和修整,以确保道路的顺畅和线形。
二、水稳层施工注意事项在进行水稳层施工时,需要注意以下几点:1. 基底处理:在施工前,必须对基底进行充分的处理。
基底必须平整、坚实,并具有足够的承载能力。
否则,会导致水稳层松散、变形或者开裂。
2. 配料比例:在混合料配制过程中,应严格按照设计要求进行配料,并进行试验和调整。
配料比例的准确性直接影响水稳层的强度和稳定性。
3. 施工温度和湿度:施工过程中,应注意环境温度和湿度的影响。
高温会导致水稳层过快干燥,增加开裂的风险;而低温或者高湿度会延缓水稳层的干燥时间。
4. 施工厚度:水稳层的厚度应根据设计要求进行控制。
过厚或者过薄都会影响水稳层的承载能力和耐久性。
同时,应注意水稳层与其他层的过渡和平整。
5. 压实控制:在施工过程中,应控制压路机的压实力度和次数,以确保水稳层的密实度和稳定性。
过度压实会导致破坏和变形,而压实不足则会导致结构松散。
水稳层施工工艺流程

水稳层施工工艺流程一、施工前准备工作。
水稳层施工是道路工程中非常重要的一环,它直接关系到道路的使用寿命和安全性。
在进行水稳层施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
1.1 设计方案确认。
在进行水稳层施工之前,需要对道路进行勘测和设计,确定水稳层的厚度、材料和施工工艺等。
设计方案的确认是施工的基础,必须严格按照设计方案进行施工。
1.2 材料准备。
水稳层的主要材料包括碎石、矿渣、石灰等。
在施工前需要对这些材料进行准备,确保质量符合要求,并按照设计方案进行配比。
1.3 设备准备。
水稳层施工需要使用到挖掘机、压路机、搅拌机等设备,施工前需要对这些设备进行检查和维护,确保施工过程中设备的正常运转。
1.4 施工人员培训。
施工人员需要具备一定的专业知识和技能,施工前需要对施工人员进行培训,使他们能够熟练掌握施工工艺和操作设备。
1.5 安全措施。
施工现场需要制定相应的安全措施,包括施工区域的围栏设置、施工人员的安全防护等,确保施工过程中不发生安全事故。
二、水稳层施工工艺流程。
2.1 基层处理。
水稳层的基层一般为砾石、碎石等,需要对基层进行清理和整平,确保基层的平整度和密实度符合要求。
2.2 原料搅拌。
将碎石、矿渣、石灰等原料按照设计要求进行配比,然后通过搅拌机进行充分搅拌,使各种原料充分混合均匀。
2.3 铺设。
将搅拌好的水稳料通过自卸车等运输设备运至施工现场,然后利用平地机或者压路机将水稳料均匀铺设在基层上,然后进行初压。
2.4 压实。
采用振动压路机对铺设的水稳料进行压实,使其达到一定的密实度和平整度,确保水稳层的质量。
2.5 表层处理。
对压实后的水稳层进行表层处理,包括刮平、清理杂物等工作,确保水稳层的表面平整光滑。
2.6 养护。
水稳层施工完成后需要进行养护,一般采取喷水养护的方式,使水稳层在养护期内保持一定的湿度,以确保其强度和稳定性。
2.7 质量检验。
在水稳层施工完成后需要进行质量检验,包括密实度、平整度、厚度等指标的检测,确保水稳层符合设计要求。
水稳层施工工艺流程及要点

水稳层施工工艺流程及要点水稳层施工工艺流程及要点一、水稳层施工工艺流程水稳层是指将水泥混凝土铺设在基层上形成较为平整、坚硬的层面,用于提供道路或场地的承载能力。
水稳层的施工工艺流程一般包括以下几个步骤:1. 基层准备:首先需要对基层进行检查和准备工作。
检查基层的平整度、强度和湿度等,确保基层符合水稳层的要求。
清除基层上的杂物和灰尘,修复损坏部分,确保基层的整体性和平整度。
2. 设计配方:根据工程需求和基层情况,制定水泥混凝土的设计配方。
设计配方需要考虑到水泥、砂子、石子等材料的比例和搅拌比例,以及需要添加的掺和剂和添加剂的种类和用量。
3. 材料搅拌:按照设计配方将水泥、砂子、石子和掺和剂等材料进行搅拌。
搅拌时需要保证混凝土的均匀性和充实性,以及适当的搅拌时间和搅拌速度。
4. 施工铺设:将搅拌好的混凝土均匀地铺设在基层上。
铺设时可以采用机械或人工的方式,根据道路或场地的大小和施工条件来确定。
铺设时要注意保持混凝土的均匀性和平整度,避免出现凹凸不平的情况。
5. 紧实压实:在混凝土铺设完毕后,需要对其进行紧实压实的工作。
通常采用振动式压路机或碾压机进行压实,以提高混凝土的密实度和强度。
在压实过程中需要根据混凝土的厚度和性质来调整振动力和压实次数,以确保压实效果。
6. 养护保养:混凝土铺设和压实完毕后,需要进行养护保养工作,使混凝土逐渐干燥并达到设计强度。
养护时间一般为7-14天,期间需要做好保湿和防止施工区域受到严重碰撞和负载。
二、水稳层施工要点在水稳层的施工过程中,有几个关键要点需要特别注意和把握:1. 基层检查:施工前要对基层进行充分的检查,确保其平整度、强度和湿度等满足施工要求。
如果基层存在严重的空鼓、裂缝或不平整等情况,需要进行修复和处理。
2. 设计配方:制定合理的水泥混凝土设计配方,根据不同的工程需求和基层情况来确定水泥、砂子、石子和掺和剂等材料的比例和使用量。
设计配方要考虑到材料的可获得性、施工条件和强度要求等因素。

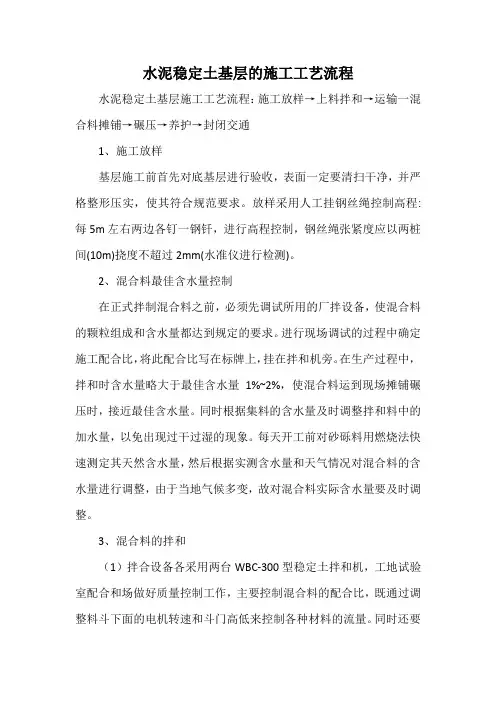

水泥稳定土底基层、基层的施工工艺流程

水泥稳定土基层的施工工艺流程水泥稳定土基层施工工艺流程:施工放样→上料拌和→运输一混合料摊铺→碾压→养护→封闭交通1、施工放样基层施工前首先对底基层进行验收,表面一定要清扫干净,并严格整形压实,使其符合规范要求。
放样采用人工挂钢丝绳控制高程:每5m左右两边各钉一钢钎,进行高程控制,钢丝绳张紧度应以两桩间(10m)挠度不超过2mm(水准仪进行检测)。
2、混合料最佳含水量控制在正式拌制混合料之前,必须先调试所用的厂拌设备,使混合料的颗粒组成和含水量都达到规定的要求。
进行现场调试的过程中确定施工配合比,将此配合比写在标牌上,挂在拌和机旁。
在生产过程中,拌和时含水量略大于最佳含水量1%~2%,使混合料运到现场摊铺碾压时,接近最佳含水量。
同时根据集料的含水量及时调整拌和料中的加水量,以免出现过干过湿的现象。
每天开工前对砂砾料用燃烧法快速测定其天然含水量,然后根据实测含水量和天气情况对混合料的含水量进行调整,由于当地气候多变,故对混合料实际含水量要及时调整。
3、混合料的拌和(1)拌合设备各采用两台WBC-300型稳定土拌和机,工地试验室配合和场做好质量控制工作,主要控制混合料的配合比,既通过调整料斗下面的电机转速和斗门高低来控制各种材料的流量。
同时还要控制好水泥剂量和拌和时的含水量。
拌和场根据施工情况将拌和设备调整到最佳配置,确保运转连续、拌合均匀不要出现花白料。
,设计水泥剂量为3.5%~4%范围,现场施工水泥剂量控制在5%以内。
(2)拌和场生产过程中,试验室应随时抽检混合料的含水量和水泥剂量,立即通知拌和场调整配合比,直到完全达到要求为止。
对混合料的7天无侧限抗压强度进行检测。
4、混合料运输根据拌和场的生产能力和作业的要求,项目部组织了足够的运输车辆水泥稳定砂砾运输及施工时,常常发生粗细料离析现象。
(1)自卸汽车在装料时采用前、后、中的装卸料方式,以减小材料离析现象。
(2)混和料应尽快运送到铺筑现场,以防运输过程中水分损失过多。
水稳层施工工艺流程

水稳工艺流程及施工要点一、施工工艺工艺流程:施工准备→施工放样→混合料运输→摊铺整形→碾压→接缝处理→覆盖养生。
二、施工要点1、施工准备1)对原材料水泥、碎石、水进行质量检验,做好备料工作;由试验室进行配合比试验并报监理批准;试验确定混合料的最优含水量和最大干密度。
2)对下承层表面进行检查,表面要求平整、坚实,符合规定的高程、宽度、横坡度,不能有松散材料和软弱点,并清除积水、杂物,视路面干湿情况,如比较干燥用水车雾状喷洒。
3)对拌和站及摊铺设备进行调试,检查、保养。
2、测量控制测量人员根据摊铺机单机铺筑宽度进行控制点放样,控制点以钢钉钉红布作为标记,并使用水准仪测出该点高程。
为精准控制水泥稳定碎石施工精度,道路控制线至少保证边线、中线三条控制线。
道路和断面高程控制点,直线段10m/断面,曲线或弯段5m/断面。
3、运输1)水稳混合料采用专业拌和站集中拌和,由自卸车运至摊铺现场。
2)运输车辆统一编号,统一管理,摊铺开工前,检查其完好情况,装料前应将车厢清洗干净,尽快将成品混合料运送到铺筑现场。
运输车辆每辆车配有篷布,在装好料后,用篷布将箱体覆盖严密,避免混合料运输过程中水分散失过快,直到摊铺机前方可打开。
同时,保证后挡板严密,不得沿途漏混合料。
如运输车中途出现故障,在混合料初凝之前排除故障,如车内混合料不能在初凝时间内运到工地,或预计混合料到碾压完成最终的延迟时间超过水泥初凝时间予以废弃。
并将废弃的混合料集中处理。
3)卸料时,运料车在摊铺机前方20~30cm停车,防止碰撞摊铺机,由摊铺机迎上去推动卸料车,卸料过程中运料车挂空档,靠摊铺机推动前进,卸料速度与摊铺速度相协调。
4、摊铺整形1)正常路基断面配备2台水稳摊铺机,并行摊铺的两台摊铺机功率一致、新旧程度相近,保证两台摊铺机梯队作业、路面基层厚度一致,完整无缝,平整度好。
2)摊铺前应将摊铺机行驶到预定位置,根据现场测设的设计标高垫设不等尺寸方木,以至达到设计标高或松铺厚度要求为止。
水稳基层压实工艺

水稳基层压实工艺
水稳基层的压实工艺主要包括以下步骤:
1. 测量放样:使用钢丝绳作为导线,固定两端,紧线器张力不小于800N,钢钎打入深度不小于10cm,钢丝绳放于钢钎支架凹口中,并用细扎丝固定。
2. 混合料拌制:根据试验室提供的配比,将碎石、水泥和水按照比例进行拌合。
3. 混合料运输:将拌合好的混合料运输到摊铺地点。
4. 摊铺和碾压:使用摊铺机进行摊铺,摊铺完成后用压路机进行碾压。
碾压时混合料表面要始终保持湿润,如果表面较干,要洒水后继续碾压。
碾压应按照先轻后重、先慢后快、先静后振、先边后中的原则进行碾压,并碾压至要求的压实度。
5. 养生:碾压完成后,立即进行压实度、平整度检测,检测合格后,采用覆盖土工布并洒水养生。
养生期间要保持土工布始终处于湿润状态,对大风刮开的土工布及时重新覆盖并压实。
6. 接缝处理:在施工时有些时候是不可避免的出现横向接缝的,摊铺机停机待料2小时以上,再继续摊铺前就要做成横向接缝,或者在每一天施工结束后第二天继续施工时,也要按照横向接缝进行处理。
此时,应该将摊铺机驶离混合料基层的末端,人工将末端含水量合适的混合料弄整齐,紧靠混合料放两根方木,方木的高度要与混合料的厚度相同,整平紧靠方木的混合料。
方木的另一侧用砂石回填约3m,其高度应高出方木几厘米。
将混合料碾压密实。
在重新开始摊铺混合料之前,将碎石和方木除去,并将下层顶面清扫干净。
7. 检测验收:养生期结束后对水稳层进行回弹弯沉、钻芯、平整度检测,现场芯样密实完整,无蜂窝麻面,各项指标均符合要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水稳工艺流程及施工要点
一、施工工艺
工艺流程:施工准备→施工放样→混合料运输→摊铺整形→碾压→接缝处理→覆盖养生。
二、施工要点
1、施工准备
1)对原材料水泥、碎石、水进行质量检验,做好备料工作;由试验室进行配合比试验并报监理批准;试验确定混合料的最优含水量和最大干密度。
2)对下承层表面进行检查,表面要求平整、坚实,符合规定的高程、宽度、横坡度,不能有松散材料和软弱点,并清除积水、杂物,视路面干湿情况,如比较干燥用水车雾状喷洒。
3)对拌和站及摊铺设备进行调试,检查、保养。
2、测量控制
测量人员根据摊铺机单机铺筑宽度进行控制点放样,控制点以钢钉钉红布作为标记,并使用水准仪测出该点高程。
为精准控制水泥稳定碎石施工精度,道路控制线至少保证边线、中线三条控制线。
道路和断面高程控制点,直线段10m/断面,曲线或弯段5m/断面。
3、运输
1)水稳混合料采用专业拌和站集中拌和,由自卸车运至摊铺现场。
2)运输车辆统一编号,统一管理,摊铺开工前,检查其完好情况,
装料前应将车厢清洗干净,尽快将成品混合料运送到铺筑现场。
运输车辆每辆车配有篷布,在装好料后,用篷布将箱体覆盖严密,避免混合料运输过程中水分散失过快,直到摊铺机前方可打开。
同时,保证后挡板严密,不得沿途漏混合料。
如运输车中途出现故障,在混合料初凝之前排除故障,如车内混合料不能在初凝时间内运到工地,或预计混合料到碾压完成最终的延迟时间超过水泥初凝时间予以废弃。
并将废弃的混合料集中处理。
3)卸料时,运料车在摊铺机前方20~30cm停车,防止碰撞摊铺机,由摊铺机迎上去推动卸料车,卸料过程中运料车挂空档,靠摊铺机推动前进,卸料速度与摊铺速度相协调。
4、摊铺整形
1)正常路基断面配备2台水稳摊铺机,并行摊铺的两台摊铺机功率一致、新旧程度相近,保证两台摊铺机梯队作业、路面基层厚度一致,完整无缝,平整度好。
2)摊铺前应将摊铺机行驶到预定位置,根据现场测设的设计标高垫设不等尺寸方木,以至达到设计标高或松铺厚度要求为止。
3)摊铺前及摊铺过程中应检查摊铺机各部分运转情况。
调整好传感器臂与导向控制线的关系;严格控制松铺厚度和高程,保证路拱横坡度满足设计规范要求。
4)摊铺机宜匀速、连续、不间断摊铺。
水稳摊铺时两台摊铺机并联单幅全断面摊铺。
双机并联时,两机相距5-10m,且确保两个施工铺筑面纵向有5-10cm的重叠,保证速度一致、摊铺厚度一致、松铺系
数一致、路拱坡度一致、摊铺平整度一致、振动频率一致等,两机摊铺接缝应平整。
摊铺速度应与混合料供给能力相匹配,禁止摊铺机停机待料。
摊铺机的摊铺速度拟定在1.0m/min,摊铺机的螺旋布料器应有三分之二埋入混合料中。
5)在摊铺机后设专人消除混合料离析现象,铲除局部粗集料过多的摊铺层,并重新用水稳混合料填补。
6)摊铺过程中质检、试验人员按照要求对到场混合料进行检测,随时发现问题,及时纠偏。
5、碾压
在混合料摊铺修整后在混合料处于最佳含水量时立即用压路机紧跟在摊铺机后,水稳层全宽内进行压实。
碾压应按稳压→弱振→强振→稳压(收面)的工序进行压实,直至表面无轮迹为止。
压路机碾压时
应重叠1/3-1/2轮宽。
1)碾压方案具体如下(两钢两胶一静压):
先钢后胶:碾压6遍。
特别注意的是水稳施工时应注意时限,由于水泥的活化性会直接影响水稳的最终强度,所以水稳混合料拌和完成后搁置时间不应过长,否则会使水泥丧失活性,从而降低水稳的强度。
从水稳混合料拌和到最终成型,总时间控制在水泥初凝时间以内。
初压:摊铺50米左右时,使用一台振动单钢轮压路机去静回振(弱振)碾压一遍,在两台摊铺机接缝处要跨缝碾压,自边部向中间碾压,碾压速度控制在1.6KM/h。
复压:复压紧跟初压,使用两台单钢轮压路机开振各碾压三遍,碾压速度控制在2.2KM/h;当碾压遍数达到第4遍时开始检测压实度,并做好记录(如压实度不合格及时增加碾压遍数)。
终压:采用两台胶轮压路机重叠1/3-1/2进行碾压,单幅各碾压两遍,静压压路机碾压直至消除轮迹。
碾压速度控制在2.2KM/h。
2)碾压注意事项
①碾压遵循“先轻后重,先慢后快,先静后振,由边向中,由低到高”的原则进行混合料的压实。
②压路机启动、停止时减速缓行,稳压要充分,振动不起浪、不推移,出现个别拥包时,及时安排工人进行铲平处理。
③压路机倒车、换档轻且平顺,在第一遍初步稳压后,倒车时尽量按原路返回,检查平整度时压路机宜停在已压好的段落上,严禁压路机
在已完成的或正在碾压的路段上“调头”和急刹车,以免混合料面受到破坏。
④严格控制碾压含水量,在含水量略大于最佳含水量时及时碾压。
碾压过程中始终保持表面湿润。
⑤在碾压过程中进行标高、平整度的及时跟踪检测,平整度采用3m 直尺跟进检查,平整度不满足要求时,局部进行人工修整。
边角处大型压实机具无法碾压部位,人工使用夯实机具进行夯实。
⑥碾压在水泥初凝前完成,并达到要求的压实度,同时没有明显的轮迹。
6、接缝处理
水泥稳定碎石混合料摊铺时,应连续作业,如因故中断时间超过2h,则应设横缝;每天收工之后,第二天开工的接头断面也要设置横缝。
横缝与路面车道中心线垂直设置,接缝断面应是竖向平面。
其设置方法:
1)人工将含水量合适的混合料末端横向整理齐平,将混合料碾压密实。
施工结束后,在施工路段的末端用三米直尺延纵向检测,在三米直尺悬离处设横向接缝,平整度不合适段落用装载机铲除,废料由运输车运回指定弃料地点。
2)重新施工时,将作业面顶面清扫干净,用水泥净浆涂刷横向断面,将摊铺机返回到已压实层的末端,重新开始摊铺混合料。
3)碾压时压路机先沿横向接缝碾压,从已压实层逐渐向新铺混合料碾压,然后再正常碾压。
4)压实过程中,用3米直尺不断检查接缝处平整度,必须满足要求。
5)横接缝的处理方式是将已压密实且高程、平整度符合要求的未端拉成一横向垂直向下的断面,所有不满足压实度高程和平整度的端部混合料应予以铲除。
6)每天开始施工前先在横向硬接头上洒水,在碾压前必须先处理硬接头,横向硬接头必须横压来保证平整度,硬接头横压也必须分稳压和微震,稳压和微震前后要错半米。
7、养生
施工路段、施工便道、场区出入口应设置标示标牌、警示灯等,养护路段设置标牌,封闭交通,采用覆盖土工布洒水养生,并在整个养生期内始终保持潮湿,养生7天。
土工布需全断面覆盖已摊铺水稳断面,
不能留有间隙,土工布质量要求单位面积重量不小于200g/m2,搭接宽度不小于30cm,采用红砖或石块压实,底基层施工结束7天后,待底基层各项技术指标达到设计及规范要求后即可进行水稳底基层大规模施工。
养生期间采取硬性隔离措施封闭交通,禁止一切车辆和施工机械行走。
运输车辆在已成型并保证7d养生期的水泥稳定碎石底基层上通过时,速度要控制在30km/h以内,且应均匀分布通过。
