水采巷道恢复、施工临时安全技术措施详细版

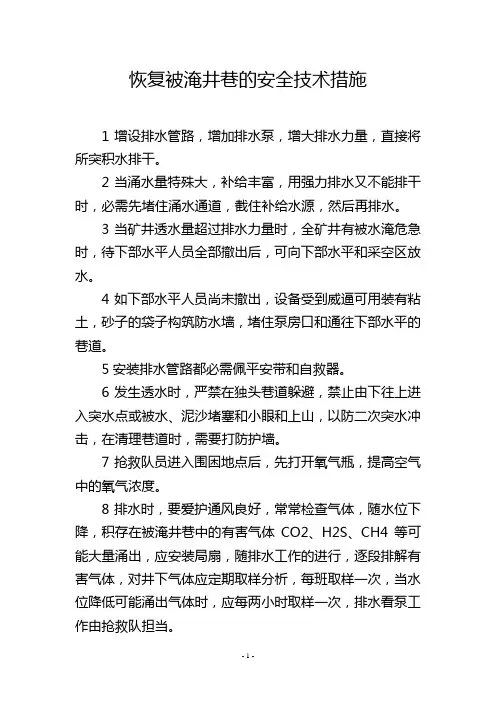

恢复被淹井巷的安全技术措施

恢复被淹井巷的安全技术措施
1增设排水管路,增加排水泵,增大排水力量,直接将所突积水排干。
2当涌水量特殊大,补给丰富,用强力排水又不能排干时,必需先堵住涌水通道,截住补给水源,然后再排水。
3当矿井透水量超过排水力量时,全矿井有被水淹危急时,待下部水平人员全部撤出后,可向下部水平和采空区放水。
4如下部水平人员尚未撤出,设备受到威逼可用装有粘土,砂子的袋子构筑防水墙,堵住泵房口和通往下部水平的巷道。
5安装排水管路都必需佩平安带和自救器。
6发生透水时,严禁在独头巷道躲避,禁止由下往上进入突水点或被水、泥沙堵塞和小眼和上山,以防二次突水冲击,在清理巷道时,需要打防护墙。
7抢救队员进入围困地点后,先打开氧气瓶,提高空气中的氧气浓度。
8排水时,要爱护通风良好,常常检查气体,随水位下降,积存在被淹井巷中的有害气体CO2、H2S、CH4等可能大量涌出,应安装局扇,随排水工作的进行,逐段排解有害气体,对井下气体应定期取样分析,每班取样一次,当水位降低可能涌出气体时,应每两小时取样一次,排水看泵工作由抢救队担当。
9在处理老空积水时,应认真检查有毒有害气体防止气体中毒。
10在修复巷道时,应特殊留意防止发生冒顶与坠底事故。
水仓联巷施工安全技术措施

水仓联巷施工安全技术措施一、施工前准备水仓联巷施工前应进行现场勘察和技术交底。
施工前将施工方案、设计文件、施工组织设计及安全技术措施、单项施工计划等资料报送给安全生产监督管理部门核准,获得审批后方可开工。
在对施工现场进行勘查时,应了解该区域周围的环境和通行情况,制定相关的交通管制计划。
施工前应在现场设置警示标志、安全警示牌,告知施工现场作业人员危险性和注意事项,确保施工现场的安全。
二、现场防护水仓联巷施工现场应设置专人负责现场防护工作。
在施工区域内,应设立围挡、防护网、安全网、警示标志等安全设施,以确保施工现场的安全。
特别是在施工区域周围,也要设置围挡,以防施工中发生的事故扩散到周围区域。
三、作业人员安全水仓联巷施工中作业人员必须系好安全带,并佩戴安全帽、护目镜、耳塞等个人防护用品,并定期对个人防护用品进行检查和更换。
在施工区域内,应设置危险区域,标明警示标志,并设置警示盘、交通指示牌、防护栏杆等应急设施。
当有人进入危险区域内时,应立即停止施工,并进行必要的处置。
四、机械设备安全水仓联巷施工中机械设备的使用必须经过合格操作人员进行操作,设备的日常检查和维护也必须进行,确保设备的安全运行。
在使用机械设备时,应保持施工现场的整洁,不要让杂物和水干扰设备的使用。
五、紧急救援措施水仓联巷施工现场应设置消防设备和紧急救援设施,以便在发生意外事故时,能够及时进行应急处理。
当有事故发生时,施工现场的负责人应及时向安全生产监督管理部门报告,采取必要的救援措施,尽量减少人员伤亡和财产损失。
六、施工结束施工结束后,应撤离施工现场,并进行现场的清理工作。
在现场清理过程中,必须对施工现场进行彻底的检查,确保施工现场的安全,防止安全隐患存在。
在施工现场清理结束后,应将所有的施工资料、设备和施工现场安全设施存档,以备后续检查和安全评估。
以上是针对水仓联巷施工安全的相关措施。
当然,每个施工项目所需采取的安全措施都不同,施工方应根据项目的具体情况进行合理的安全措施制定和落实。
巷道临时维修技术安全措施

一、找顶帮悬矸措施:
1、找顶帮悬矸要站在相对高处用长把工具找下,防止悬矸随工具把滑下伤人。
2、假如开裂浆体或矸石较大,不得使用风镐或风镐找,要使用2m长的撬棍插入开裂浆体一侧将其找掉。在找的过程中,严禁其他人员通过,防止其落下伤人。
3、找顶工作应有2名阅历的人员担当,一人找顶、一人观看顶板。找顶人应站在平安地点,观看人应站在找顶人的侧后面,并保证退路畅通。
3、喷射工作
喷射工作结束后,应将当班拌料用净。当班喷射工作结束后,必需卸开喷头,清理水环和喷浆机内外部全部灰浆或材料。
开机时必需先给水,后开风,再开机,最终上料:停机时,要先停料,后停机,再关水,最终停风。喷射工作开头后,严禁将喷枪射头对准人员,喷射中突然发生堵塞故障时,喷射手应紧握喷头并将喷嘴朝下。
三、喷射混凝土
1、预备工作
(1)检查锚杆安装是否符合设计要求,发觉问题准时处理。(2)清理喷射现场的矸石杂物,接好风、水管路,输料管路要平直不得有急弯,接头要严密,不得漏风,严禁将非抗静电的塑料管做输料管使用。(3)检查喷浆机是否完好,并送电空载试运转,紧固好磨擦板,不得消失漏风现象。(4)喷射前必需用高压水冲洗岩面。(6)喷射人员要佩戴齐全有效的劳保用品。
4、喷射质量
喷射前必需清理岩帮,清理浮矸,喷射匀称,无裂隙,无穿裙,赤脚。
四、设备管线的爱护措施
1、全部受修复影响的电缆尽量放下并埋好,埋深不得小于0.2m。
2、不能落地的电缆、风水管和各种设备必需用木桩或旧皮带妥当遮盖,遮盖时不得留有空隙,以防损坏设备。
五、巷道修复时,尽量恢复原断面,如有特别状况时,必需满意通风、行人、运输和管线敷设的要求。
③严禁放飞车。
2、处理掉道矿车必需遵守下列规定:
水采巷道恢复、施工临时安全技术措施示范文本

水采巷道恢复、施工临时安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月水采巷道恢复、施工临时安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
ZZZ采区,由于巷道长时间在水中浸泡、剥蚀,出现了不同程度的离层、片帮和冒顶,构成安全隐患,为加强顶板管理,防止事故发生,现要恢复区(-315~-380)m水力石门、采区上山及各分层。
特报此翻修安全技术措施。
二、概况:1、恢复巷道工作量,zz采区(zz~zz)m阶段,-380水力石门工程量62m,zzz集中一上山巷道工程量21m,zzz集中二上山巷道工程量112m,西下顺巷道工程量152m。
2、在-417区水力石门、采区上山及各分层的恢复巷道中,90%以上为锚网支护,其余为25U形钢支护,现恢复巷道锚网支护为毛断面7.2m?,净断面7.0m?。
恢复巷道25U形钢支护毛断面8.4m?,净断面7.1m?,恢复巷道时煤层比较松软易冒顶时,25U形钢支护不上时则用梯形木棚支护,支护毛断面6.6m?,支护净断面4.73m?。
三、安全技术措施如下:1、由于巷道长时间在水中浸泡、剥蚀,出现了不同程度的离层、片帮和冒顶,在进入上山或分层时若有冒严没有空隙或有淋水严重地点有水害威胁地点必须进行探放水。
水采巷道恢复、施工临时安全技术措施(正式)

编订:__________________单位:__________________时间:__________________水采巷道恢复、施工临时安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-5048-56 水采巷道恢复、施工临时安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
ZZZ采区,由于巷道长时间在水中浸泡、剥蚀,出现了不同程度的离层、片帮和冒顶,构成安全隐患,为加强顶板管理,防止事故发生,现要恢复区(-315~-380)m 水力石门、采区上山及各分层。
特报此翻修安全技术措施。
二、概况:1、恢复巷道工作量, zz采区(zz~zz)m阶段,-380水力石门工程量62m,zzz集中一上山巷道工程量21m, zzz集中二上山巷道工程量112m,西下顺巷道工程量152m。
2、在-417区水力石门、采区上山及各分层的恢复巷道中,90%以上为锚网支护,其余为25U形钢支护,现恢复巷道锚网支护为毛断面7.2m?,净断面7.0m?。
恢复巷道25U形钢支护毛断面8.4m?,净断面7.1m?,恢复巷道时煤层比较松软易冒顶时,25U形钢支护不上时则用梯形木棚支护,支护毛断面 6.6m?,支护净断面4.73m?。
三、安全技术措施如下:1、由于巷道长时间在水中浸泡、剥蚀,出现了不同程度的离层、片帮和冒顶,在进入上山或分层时若有冒严没有空隙或有淋水严重地点有水害威胁地点必须进行探放水。
巷道修复安全技术实用措施

巷道修复安全技术举措编号CS- X/ 0 1号山西兴县华润联盛关家崖煤业有限企业4 #煤三采区运输、回风大街修复施工安全技术举措编制单位:技术科编制日期:二〇一六年二月二十三日审批程序审批单位审批意见审批签字日期施工单位编制人审查技术科通防科安监科调度中心技术矿长一、工程概略:43采区运输、回风大街因为施工时间较长,受压力影响,巷道顶板离层、底鼔、巷道片帮现象,经研究决定需对此段巷道进行修复,为保证修复时的施工安全,特编制本安全技术举措。
二、修复地点:工程修复统计表巷道名称顶板离层片帮地区底鼓地区备注43采区运输大街35m90m90m43采区回风大街15m30m15m合计50m120m105m三、施工方案:1、施工要求:依据技术科指定地点进行卧底(,采纳风镐,手镐施工。
2、三采区回风、运输大街,补打顶锚索。
顶板采纳锚索+W 钢带补强,间距 2400mm,长度 6300mm;锚索预紧力不小于30Mpa。
锚索为双排迈步部署。
3、片帮处补打帮锚杆。
帮部锚杆间排距 800mm×800mm,锚杆采纳φ 18mm 左旋无纵筋高强度螺纹钢,长度 2000mm ;帮部锚杆锚固力不得小于30KN(10MPa),扭距力不得小于;树脂药卷 K2360型,巷道顶部每根锚索使用4 根树脂药卷,帮部每根锚杆使用 1 根树脂药卷。
铁托板:由 150×150×10mm的圆形钢板制成,中部开φ20mm孔;金属网:方格规格为100×100;钢绞线:Φ 15.24 ×6300mm;W钢带: 3600×250×6mm的钢板,眼孔直径;4、修复后的巷道规格为:净宽,净高不低于。
5、卧底后巷道两帮一定刷齐。
6、增强顶板管理,无效锚杆、锚索一定实时补打,按规定要求实时打注锚杆、锚索。
7、修复由外向里逐渐进行,顶部出现漏顶、网兜的地方一定实时补打锚杆,漏顶面积较大的一定挂梁网打锚杆支护,并将金属菱形网从头连结好。
-950m内水仓巷道修复机施工安全技术措施

-950m内水仓巷道修复及架棚、反底拱浇筑施工安全技术措施一、工程概况-950m内水仓由于围岩松软破碎并受到地压应力的作用,巷道局部底鼓、变形严重,为保证巷道的永久支护强度及使用,经矿研究决定对-950m内水仓采用巷道修复机进行修复,修复后架设U29钢棚加反底拱梁加混凝土浇筑砌碹联合支护。
为保证施工的顺利进行,特编制如下安全技术措施。
二、施工准备1、由测量人员给出巷道的中腰线。
2、施工前由专职维修工敷设好风水管路,安装喷浆机、除尘风机、绞车、连续式搅拌机、混凝土泵、巷道修复机等设备。
3、在巷道修复机前、后积水点位置分别安装一台气动隔膜泵,清挖好临时水沟,保证巷道排水通畅,做好巷道底板出水点的导排,保证巷道无积水。
4、准备好施工用U29棚、风镐、振捣器、支护材料等。
5、组织施工人员学习好本措施,做好技术安全交底工作。
三、设计断面及支护参数(一)1-1断面:荒宽4600mm,荒高3200mm,墙高800㎜,净宽4340mm,净高2970mm,其断面积:S荒=12.4㎡,S净 =10.8㎡。
2-2断面:荒宽4600mm,荒高3200mm,墙高800㎜,净宽3800mm,净高2700mm,其断面积:S荒=12.4㎡,S净 =8.7㎡。
3-3断面:荒宽2800mm,荒高3000mm,墙高1500㎜,净宽2400mm,净高2700mm,其断面积:S荒=7.25㎡,S净 =5.8㎡。
(二)支护方式1、巷道支护方式:1-1、3-3断面:全断面二次支护+铺底+底板锚、网支护+混凝土浇筑。
2-2断面:巷道拱(帮)部锚、网、索支护+架设U29型钢棚+浇筑混凝土砌碹。
反底拱支护方式:补充底板开挖后两墙的锚、网支护+铺底+底板锚、网支护+铺设底梁+混凝土浇筑。
四、施工方法及施工工艺(一)巷道修复施工采用煤矿用巷道修复机(规格:WPZ-55/900),从外向里或者从里向外,由上向下的方式,对巷道两帮及拱部开裂、变形严重处进行处理,恢复原支护。
回采巷道维修安全技术操作规程范文

回采巷道维修安全技术操作规程范文一、操作准备1. 维修人员应事先熟悉工作场所的布置,包括采巷道的构造、挡水情况、支架和预警装置等。
2. 维修人员应检查使用的工具、设备和材料,确保其完好无损。
3. 维修人员应穿戴好个人防护装备,包括安全帽、防护眼镜、防护鞋、防护手套等。
二、维修前的安全措施1. 维修人员应与现场负责人进行沟通,了解采巷道的安全情况和维修要求。
2. 维修人员应全面评估风险,制定维修计划,并编写相应的工作方案。
3. 维修人员应设置明显的警示标志,警示其他人员不得靠近维修现场。
4. 维修人员应按照制定的工作方案,使用适当的工具和设备进行维修,确保操作安全。
5. 维修人员应配备专人监督,确保维修过程中的安全。
三、采巷道维修具体要求1. 维修人员在进行采巷道维修时,应先进行相关的准备工作,如清除杂物、断开电源等。
2. 维修人员在进行采巷道的破碎修复时,应先将被损坏或松动的煤渣清除干净,然后进行填补或加固。
3. 维修人员在进行采巷道的支架维修时,应先检查支架的稳定性,如发现问题应及时进行处理。
4. 维修人员在进行采巷道的防水修复时,应清除渗水部位的杂物,然后进行相应的补漏操作。
5. 维修人员在进行采巷道的防爆修复时,应按照规定的操作程序进行,确保操作安全可靠。
四、操作过程中需要注意的安全事项1. 维修人员应时刻注意自身的安全,避免发生滑倒、砸伤等意外情况。
2. 维修人员应注意施工现场的通风情况,确保空气流通,减少有害气体的积聚。
3. 维修人员应按照规定的挖掘深度进行操作,避免超过安全限度。
4. 维修人员应在操作过程中保持清醒,避免疲劳操作或分心操作。
5. 维修人员应按照规定的操作程序进行,严禁违章操作或骄傲自满。
6. 维修人员在操作高处时应使用安全绳索,确保自身的安全。
7. 维修人员在操作过程中发现异常情况应立即停工,并向上级汇报。
五、事故应急措施1. 维修人员在发生事故时应立即呼叫现场负责人,并按照操作规程进行紧急处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:GD/FS-7433
(解决方案范本系列)
水采巷道恢复、施工临时安全技术措施详细版
A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.
编辑:_________________
单位:_________________
日期:_________________
水采巷道恢复、施工临时安全技术
措施详细版
提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
ZZZ采区,由于巷道长时间在水中浸泡、剥蚀,出现了不同程度的离层、片帮和冒顶,构成安全隐患,为加强顶板管理,防止事故发生,现要恢复区(-315~-380)m 水力石门、采区上山及各分层。
特报此翻修安全技术措施。
二、概况:
1、恢复巷道工作量,zz采区(zz~zz)m阶段,-380水力石门工程量62m,zzz集中一上山巷道工程量21m,zzz集中二上山巷道工程量112m,西下顺巷道工程量152m。
2、在-417区水力石门、采区上山及各分层的恢
复巷道中,90%以上为锚网支护,其余为25U形钢支护,现恢复巷道锚网支护为毛断面7.2m?,净断面7.0m?。
恢复巷道25U形钢支护毛断面8.4m?,净断面7.1m?,恢复巷道时煤层比较松软易冒顶时,25U形钢支护不上时则用梯形木棚支护,支护毛断面6.6m?,支护净断面4.73m?。
三、安全技术措施如下:
1、由于巷道长时间在水中浸泡、剥蚀,出现了不同程度的离层、片帮和冒顶,在进入上山或分层时若有冒严没有空隙或有淋水严重地点有水害威胁地点必须进行探放水。
探放水措施有专业技术人员另报,必须本着预测预报、有疑必探、先探后掘、先治后采的原则。
2、恢复巷道工作面必须供风,并严格按《煤矿安全规程》第一百零一条规定执行。
3、本区恢复巷道必须各班设专职队长负责管理。
恢复巷道没有安全出口的,翻修地点以里人员必须全部撤到恢复巷道地点以外,否则不准恢复巷道。
4、冒顶处理工作由有经验的老工人担任,且不少于3人,处理冒顶时,必须由跟班干部及安检人员现场亲自指挥。
打锚杆眼、搭设前探梁、刹拌、架棚时,必须设专人监护帮、顶。
5、恢复巷道时施工人员进入工作面前必须执行敲帮问顶制度,及时除掉帮顶活矸,在处理帮顶活矸时,必须使用长把工具。
6、恢复锚网支护巷道时,煤巷选择锚杆长度为2500mm。
岩巷选择锚杆长度为2000mm,锚杆为螺纹钢,煤巷锚杆直径为20mm,岩巷锚杆直径为18mm,锚杆间排距为800×800mm。
锚索直径为15.4mm,锚索长6000mm锚索呈对角布置,煤巷
采用三锚一索,岩巷五锚一索,金属网为8#铁线,网格心寸exi=50×50mm、网宽1000mm,钢带梯子形,钢筋直径Φ=12mm、梯宽B=50mm,(可用钢丝绳代替,螺旋盘绕不少于两根)铁托盘尺寸150×150×8mm,木托盘尺寸400×250×25mm。
(煤巷锚网顶部杆及锚索需用木托盘)
7、恢复锚网支护巷道时,首先保证锚网支护巷道的断面,需要开帮挑顶时,先把槽钢前探梁临时支护支护好,在开帮挑顶时,锚杆必须及时上紧,锚杆外露超过300mm时,锚杆必须补打,锚索外露超过400mm时,锚索必须补打,补打时尽量成排成线。
8、恢复25U形钢支护时,首先保证25U形钢支护的断面,巷宽低于2.6m,巷高低于2.5m需要开帮挑顶时,先架设两架木棚用挑顶拌子把浮货挑严
临时支护架设好,恢复过程中必须先支后拆,先给出新棚再拆除原支护。
9、在恢复巷道时煤层比较松软易冒顶时,锚网支护和25U形钢支护不上时,用梯形木棚,木质需选用硬杂木,保证一梁三柱,支架棚距0.9m,严禁空顶作业,空顶必须接木垛,接顶时要有一老工人进行监护,发现危险及时撤人。
10、采区上山、各分层冒落严重及岩石较破碎地点,需加强支护强度,锚杆间排距可缩小至0.6m ×0.6m,每根锚杆锚固剂用量为3个,可以全长锚固。
锚索支护方式改为“二锚一索”,锚盘改为U 型钢,长度为500mm。
11、处理顶板破碎严重的地点时,打锚杆与锚索时,必须垂直于岩层。
12、在恢复巷道时,恢复分层巷道顺序:由外
向里依次进行,恢复上山巷道顺序:由上向下依次进行翻修,恢复巷道处逐架翻修,不得给下一班留空当,完毕后将工作面用条子刹好禁止大撤手施工。
13、恢复巷道时及时将废锚杆、铁料、条子、杆子和货清理干净,保证恢复地点畅通。
14、恢复巷道工作面必须配瓦斯检查员,检查恢复巷道地点的风流及瓦斯情况,如有异常及时处理。
15、工人井下必须严格执行交接班制度,有隐患及时处理,当班没有处理完,及时通知接班人员。
16、其它执行-4171相应规程、《煤矿安全规程》及局矿有关规定。
