框架结构综合楼施工组织设计-图文完整版

框架结构综合楼施工组织设计-图文完整版

………………………………………………最新资料推荐………………………………………目录第一章工程总体概述及工程特点01.1 工程概况01.2 编制依据01.3 工程特点1第二章施工组织及方针目标12.1 施工组织机构22.2 方针目标管理22.2.1 质量目标22.2.2 工期目标32.2.3 安全生产目标32.2.4 现场文明施工管理目标32.3 推广应用新技术新工艺3第三章施工准备53.1 施工工期及进度计划53.2 劳动力安排计划53.2.1 劳动力需用计划表53.3 施工机械的配备6第四章施工总体平面布置84.1 施工总平面布置84.2 施工现场临时用水用电及排污的布置94.2.1 施工用电的选择94.2.2 施工用水的选择9第五章主要施工方案方法105.1 测量放线105.1.1 施工测量平面控制网的测设105.1.2 高程控制网布设115.1.3 结构施工中的楼层标高控制125.2 基础及地下室施工方案125.2.1 土方开挖125.2.2 灰土回填165.2.3 地下室施工185.3 主体施工方案215.3.1 轴线投设及标高测设215.3.2 沉降观测225.3.3 主体结构施工工艺流程225.3.4 模板工程225.3.5 钢筋工程285.3.6 混凝土工程365.3.7 填充墙工程415.4 脚手架工程445.5 屋面、装饰装修工程施工方案525.5.1 屋面防水工程525.5.2 楼地面工程535.5.3 抹灰工程535.6 建筑电气工程555.6.1 管路预敷设工程555.6.2 配电箱安装工程585.6.3 防雷与接地工程635.7 建筑给排水、消防685.7.1 给水管道安装685.7.2 排水管道安装735.8 广场及配套工程825.8.1 沥青混凝土路面825.8.2 刚性景观水池855.8.3 喷泉设备安装885.8.4 室外绿化885.8.5 整体化粪池施工895.8.6 景观照明灯安装905.9 成品保护措施93第六章重点部位施工方法及技术措施936.1 防止地下水渗漏的措施936.2 保证高强砼施工的质量措施946.2.1 质量保证措施946.2.2 对原材料的质量要求946.3 屋面防漏工程施工956.4 施工缝的设置和后浇带的处理96第七章土建与安装的协调配合96第八章各项保证措施988.1 质量控制措施988.1.1 概述988.1.2 主体阶段主要质量控制措施998.1.3 装饰装修阶段质量控制措施1008.1.4 工程质量总控制图1018.2 保证工期的措施1018.3 冬、雨季施工措施1028.4 临时用电措施111第九章安全、文明施工措施1169.1 保证安全生产措施1169.2 环保、消防、降噪声、文明等施工措施118 第十章工程技术档案资料管理12010.1 工程技术档案、资料管理120附件1:施工组织机构图附件2:施工总进度计划第一章工程总体概述及工程特点1.1 工程概况工程名称:2×350MW煤矸石发电工程综合楼建筑安装工程工程地点:某某有限公司厂区的东南角建设单位:某某有限公司设计单位:北程设计有限公司工程承包范围:主要施工内容为主楼和裙楼的土建结构,附带一部分安装及装饰工程。

框架结构综合楼结构设计施工图

框架结构综合楼结构设计施工图
复 核设 计比 例日 期图 号2.在图示吊筋两侧均有3根附加箍筋,直径与该梁箍筋同。除注明外,梁吊筋均为2%%13118。3.图中所示梁的附加箍筋每边设3道,间距为50,其直径和肢数同该梁箍筋。说明:1.本图除注明外,轴线均为梁中心线。闭合的电气通路,做好避雷接地工作。1. 砖砌体自由端部及洞宽>2400的洞口两侧应设置钢筋砼构造柱(墙厚X250),纵筋4%%13112,二、地基与基础:11.钢筋应采取必要的除锈措施,外露铁件应涂刷防锈漆。10.主要活荷载标准值取值:2.预制构件预留孔洞应在制作时按图预留,不得制作完毕再凿洞。1.预制构件混凝土强度等级、钢筋级别、施工及安装要求等应严格按相应标准图集执行。(二)、预制部分:12.双向板板底受力钢筋小跨度方向在下,大跨度方向在上。板内分布钢筋图中未注明时采用14.本工程框架梁的纵向钢筋不应与箍筋、拉筋及预埋件焊接。%%c6@200。板上开洞尺寸≤300时,钢筋绕过洞口不得切断。13.现浇板内埋设暗管时,暗管外径不得大于板厚的1/3。6.当填充墙长度大于5000时,墙顶部与梁或板的拉结见 1 。2.构造柱与墙连接处砌成马牙槎,沿墙每隔500设2%%1306拉结筋,每边锚入柱内180,沿墙全长贯通。3.砌体填充墙应沿框架柱每隔500设2%%1306拉结筋,每边锚入柱内180,沿墙全长贯通。7.当填充墙高度超过4000时,在墙中部或门洞上端标高处设置一道200厚的钢筋砼配筋带,4.隔墙顶部斜砖需待下部平砖衬砌后(约5天)再逐块敲实。5.当填充墙长度每大于5000时,在墙中或门洞边设置钢筋砼构造柱(墙厚X250),纵筋4%%13112(锚入边柱360),8.在窗下窗台墙长度超过4500时,在窗下设压梁。在墙中部设置钢筋砼构造柱(墙厚X250), 9.过梁:(L为洞口宽度,梁端支承长度250)(5).当过梁GL与框架梁,柱(KL,KZ)相碰时,则与KL,K

框架结构综合楼工程施工组织设计

框架结构综合楼工程施工组织设计

xx四川xx化工有限公司xx矿综合楼工程技术文件项目编号: KY-2015-06-12项目名称: xx矿综合楼工程投标人:湖北xx建筑工程有限公司xx分公司(盖公章)法定代表人或其委托代理人:(签字或盖章)日期: 2015年 6月 18日目录第一章编制依据和说明----------------------------------------- 第一节编制依据 ---------------------------------------------- 第二节编制原则 ---------------------------------------------- 第三节编制说明 ---------------------------------------------- 第二章工程概况及特点----------------------------------------- 第一节工程概况 ---------------------------------------------- 第二节工程特点 ---------------------------------------------- 第三章施工组织机构 ------------------------------------------ 第四章施工部署 ---------------------------------------------- 第一节工程管理目标 ------------------------------------------ 第二节施工准备 ---------------------------------------------- 第三节施工安排 ---------------------------------------------- 第五章施工总平面布置与临时工程------------------------------- 第一节施工总平面布置原则-------------------------------------第二节现场规划 ---------------------------------------------- 第三节生产、生活临时设施布置--------------------------------- 第四节施工临时用电、用水布置--------------------------------- 第六章主要施工方案与技术措施--------------------------------- 第一节施工测量 ---------------------------------------------- 第二节建筑工程施工方案--------------------------------------- 第三节装饰工程施工方案------------------------------------------------------------------------------------ 第四节安装工程施工方案--------------------------------------- 第七章工程质量管理体系与措施--------------------------------- 第一节质量保证体系 ------------------------------------------ 第二节施工难点、重要部位的施工质量控制措施------------------- 第八章安全管理体系与措施------------------------------------- 第一节安全生产保证体系--------------------------------------- 第二节安全施工管理措施--------------------------------------- 第三节安全应急预案 ------------------------------------------ 第四节治安管理及突发治安事件紧急预案-------------------------第九章环境保护管理体系与措施--------------------------------- 第一节环保标准化管理依据及内容------------------------------- 第二节施工现场环保标准化管理措施----------------------------- 第十章文明施工措施 ------------------------------------------ 第一节文明施工管理体系--------------------------------------- 第二节文明施工及环境保护措施--------------------------------- 第十一章工程进度计划----------------------------------------- 第一节施工工期及进度计划------------------------------------- 第二节工期提前保证措施--------------------------------------- 第十二章资源配备计划----------------------------------------- 第十三章其他施工技术措施------------------------------------- 第一节季节性施工措施--------------------------------------------------------------------------- 第二节成品保护措施 ------------------------------------------ 第三节常规检测措施 ------------------------------------------ 第十四章施工配合和协调措施-----------------------------------第十五章民工工资支付保证措施--------------------------------- (1):拟投入的主要施工机械设备表------------------------------ (2):劳动力计划表 ------------------------------------------- (3):计划开、竣工日期和施工进度网络图------------------------ (4):施工总平面图 ------------------------------------------- (5):临时用地表 --------------------------------------------- (6):主要材料进出场计划表------------------------------------第一章编制依据和说明第一节编制依据一、编制依据(一) xx四川xx化工有限公司xx矿综合楼工程施工招标文件、工程量清单。

框架综合楼施工组织设计之欧阳音创编

框架综合楼施工组织设计之欧阳音创编

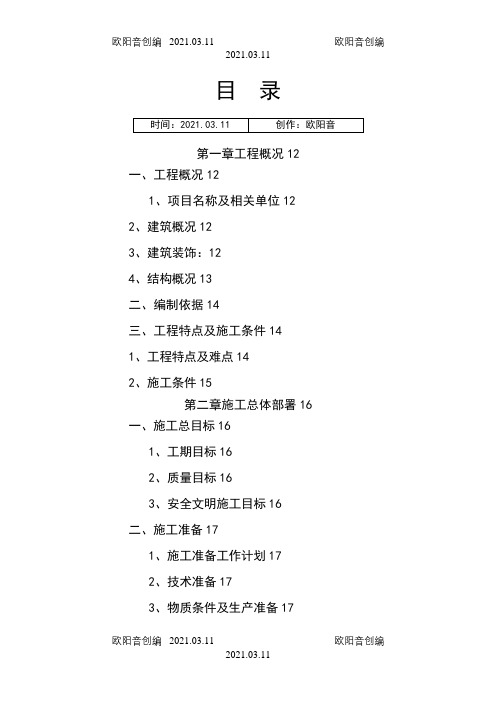

目录第一章工程概况12一、工程概况121、项目名称及相关单位122、建筑概况123、建筑装饰:124、结构概况13二、编制依据14三、工程特点及施工条件141、工程特点及难点142、施工条件15第二章施工总体部署16一、施工总目标161、工期目标162、质量目标163、安全文明施工目标16二、施工准备171、施工准备工作计划172、技术准备173、物质条件及生产准备174、施工组织准备175、现场施工准备18三、施工总体顺序19四、施工进度计划19五、项目组织机构201、各管理网络202、保证项目经理及项目部成员常驻施工现场223、项目部管理人员职责22六、劳动力组织311 、各阶段主要工种劳动力配备计划312 各阶段主要工种劳动力配备计划表32七、主要施工机械投入341 主要施工机械及计量仪器的选择与配置342、工程主要施工机械设备35八、现场平面布置36第三章主要分部分项工程施工方法36一、测量定位放线361、定位、布网原则362、平面控制网的测设374、垂直控制点的设置、转换及测量方法375、标高测量控制38二、基坑支护451、工艺流程452、施工要求463、钢筋笼制安、桩身砼浇筑:254、土钉施工465、基坑监测:487三、土方工程281工艺流程462操作工艺:48四、人工挖孔桩工程291、工艺流程:482、施工要求:483、钢筋笼制安:314、桩身砼浇筑:31五、地下室及高层基础钢筋砼工程531、基础底板钢筋砼工程532、地下室车库墙板顶板钢筋砼工程613、回填土工程66六、上部主体结构工程661、施工部置662、施工工艺流程663、主体结构模板工程674、主体结构钢筋工程705、土建与安装配合716、混凝土的施工407、砌体砌块工程42七、屋面工程801、施工做法及顺序802、屋面施工主要方法81八、外脚手架工程841脚手架方案的选型842脚手架的材料选择和质量标准843.悬挑脚手架的搭设864.脚手架的使用规定:505.脚手架拆除方案516脚手架搭设和构造要求527.脚手架的安全措施:97九、装饰工程991、装饰施工管理要点992、施工流程1003、装饰施工安排1004、门窗安装施工1015、外墙保温粉刷施工1036、内墙粉刷施工1047、细石混凝土楼地面施工1058、地砖施工1079、内、外墙涂料施工60十、水、电安装工程601、水电安装工程主要施工流程612、管道部分主要施工方法633、卫生洁具1184、电气安装工程施工方法与技术措施1185、风管制作安装126第四章施工难点施工方法71一、深基坑施工711、基坑降水71二、基础回填土721、回填条件:722、技术措施72三、填充墙防裂措施1311、技术措施131四、屋面防水层施工1321、施工工艺流程:1322、混凝土基层处理:1323、隔气层:1324、保温板安装1335、防水胶膜粘贴133第五章施工进度计划及工期保证措施136一、施工进度计划1361、施工节点计划1362、施工进度计划横道图136二、工期保证措施1361 组织保证措施1362 技术保证措施1403 劳力保证措施1414 机械保证措施1425 周转材料保证措施143第六章质量保证措施80一、质量目标80二、质量保证体系801 质量保证体系框图802组织管理保证措施80三、各分部分项工程质量保证措施811、钢筋工程质量保证措施812、模板工程质量保证措施823、砼工程质量保证措施1464、砌筑工程技术质量控制措施1465、住宅工程质量验收的应用及装饰施工技术质量控制措施1476、屋面防水工程施工技术质量控制措施1477、安装工程质量保证措施148四、质量通病的处理与预防1491钢筋锈蚀混料堆放1492钢筋保护层不准1493模板上口不直,宽度不准,麻面等缺陷1504板模中部下挠,板底混凝土面不平。

框架结构综合楼工程施工组织设计

框架结构综合楼工程施工组织设计

框架结构综合楼工程施工组织设计第一章综合说明我公司拥有雄厚施工技术力量和机械装备,近年来先后承建了大量的、具有一定社会影响的项目,赢得了较高的社会声誉,积累了丰富的施工经验和大量的施工技术资料,对承建中航国际工贸园一期建设项目我们具有极大的兴趣。

如我公司中标,本公司将立即委派具有同类工程施工经验的一级建造师来组织工程的项目领导班子。

我们将依靠本公司的管理、技术、装备的优势,遵循设计,信守合同,精心组织,确保工程如期完工。

我公司各级领导和有关职能部门及项目经理部全体人员将对本工程质量高度重视,在总结类似工程施工经验之上,继续坚持“质量第一、信誉至上”的原则,运用科学的管理方法,制定严格的质量控制措施,大力采用新技术、新工艺和新材料,做到精心组织、精心施工,将本工程建成高品质工程,让业主满意。

本施工组织设计供中航国际工贸园一期建设项目投标使用,如有幸中标,亦将作为正式施工组织设计的主要编制依据,我们将在此基础上,根据施工设计图纸及建设单位的具体要求,做适当增补和修正。

本施工组织设计内容包括工程概况、施工部署、项目组织管理、施工现场总平面图布置和管理、人力及机械配置、施工进度计划和工期保证措施、质量保证体系及措施、主要工程施工方案和安全措施、文明施工及环保措施、总分包配合等自开工至竣工的全过程组织管理措施。

本工程分为两个子项工程,分别为101号设备服务中心和102号厂房,本施工组织设计将针对两项工程分别阐述。

第二章 编制依据民用建筑工程室内环境污染控制规范建筑地基基础工程施工质量验收规范钢筋混凝土用热轧带肋钢筋钢筋混凝土用热轧光圆钢筋钢结构工程施工质量验收规范建筑给排水及采暖工程施工质量验收规范北京市厕浴间防水推荐做法界面剂渗透防水涂料质量检验评定标准关于“北京市建设工程施工试验实行有(环境管理体系规范及使用指南)和公司管理手册第三章 工程概况工程地址基底标高(m)檐口高度(m)乳胶漆、矿棉板、铝板框架结构③、2④层粉质粘土~粘质粉土楼梯结构形式地下结构砼工程预防碱集料反应类别管建筑沉降观测C30C303.4.1 101号设备服务中心(1)施工现场位于xx区仁和镇原吴家营村,中航工业园区内。

框架结构施工组织设计 (1)

框架结构施工组织设计 (1)

第一章编制说明及编制依据第一节编制说明1、根据本工程的设计特点、功能要求,并对工程资金的合理利用、工程质量负责,以“科学、经济、优质、高效”为编制原则。

2、我公司对本施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握建设方要求的前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合施工实际,可操作性强。

本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照建筑法规、条例、标准及有关配套文件和我公司的企业标准等,结合本工程实际,进行了全面而细致的编制。

第二节编制依据本工程采用的技术规范《中华人民共和国建筑法》《建设工程质量管理条例》《混凝土强度检验评定标准》 GBJ107-87《建筑地基基础工程施工质量验收规范》 GB50202-02《砌体工程施工质量验收规范》 GB50203-02《混凝土结构施工工程质量验收规范》 GB50204-02《钢筋机械连接通用技术规程》 JGJ107-96《钢筋焊接及验收规程》 JGJ18-96《西南地区通用建筑标准图集》(现行)《屋面工程质量验收规范》 GB50207-02 《建筑地面工程施工质量验收规范》 GB50209-02 《建筑装饰装修工程质量验收规范》 GB50210-01 《建筑给水排水及采暖工程施工质量验收规范》 GB50242-2002 《建筑电气工程施工质量验收规范》 GB50303-02 《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑变形测量规程》 JG/T88-97《建设工程项目管理规范》 GB/T50236-2001 《工程网络计划技术规程》 JGJ/T1001-99 《建设工程文件归档整理规范》 GB50328-01 《工程建设标准强制条文》(房屋建筑部分)《房屋建筑工程和市政基础设计工程竣工验收备案管理暂行办法》《房屋建筑工程质量保修办法》《中华人民共和国安全生产法》《建筑工程施工现场管理规定》《建筑安装工程安全技术规程》《建筑施工安全检查标准》 JGJ59-99《施工现场临时用电安全技术规范》 JGJ46-88《建筑施工安全用电》《漏电保护器及漏电保护技术》《建筑施工高处作业安全技术规范》 JGJ80-91《建筑机械使用安全技术规程》 JGJ33-01公司质量体系文件、技术标准等有关建筑工程各项规章制度。

框架结构施工组织设计完整

施工组织设计第一章工程概况第二章总体概述第三章主要分部项施工方法及技术措施第一节、施工测量第二节、基础工程第三节、结构主体工程第四节、屋面工程第五节、楼地面工程第六节、室内装饰工程第七节、外墙装饰工程第八节、门窗工程第九节、脚手架工程第十节、主要电气安装分项工程施工方法第四章施工技术质量保证措施第五章施工安全保证措施第六章文明施工保证措施第七章环境保护措施第八章廉政管理体系及保证措施第九章工期和施工进度保证措施第十章工程项目实施的重点、关键工序的施工方法第十一章新技术、新产品、新工艺、新材料推广应用附表一拟投入本工程的主要施工设备表附表二主要材料试验、测量、质检仪器设备表附表三劳动力计划表附表四施工总体计划表附表五施工总平面图第一章工程概况及编制依据1.编制依据①提供的本工程施工招标文件。

②施工图纸③工程地理位置、现场自然环境、交通及现场总平面条件。

④公司的技术力量及施工生产能力。

⑤本公司依据ISO9000:2000版质量保证体系,ISO14001环境保证体系及职业安全健康管理体系审核规范编制的“三标一体”程序文件及公司各项施工、安全、技术管理制度。

⑥国家现行的建筑安装工程安全生产管理法规。

⑦建设部颁发的有关标准、规范及地方有关规定。

2、工程概况工程名称:中国供销延安市农产品物流园项目-项目部建设单位:延安市农商大市场有限公司建设地点:延安新区-北区结构类型:框架结构。

建设面积:㎡。

质量标准:合格。

招标范围:包括土建、安装等(具体以工程量清单为准)。

招标工期:44日历天我方投标工期:计划2017年03月12日开工,2017年4月25日竣工,总工期44天,准确开工日期待中标后与业主协商后确定。

第二章总体概述一、工程管理目标(一)、质量管理目标本工程的质量目标为一次性验收合格工程。

在工程开工到竣工全过程,严格按现行“国家及行业现行房屋建筑施工质量验收标准”及设计文件执行,对各道工序操作质量实行动态管理,要求各操作班组均实行自检、互检、交接检制度,并虚心听取业主、监理、设计及质监单位的意见,接受他们对施工质量监督,同时紧紧抓住工程质量目标不放松,确保达到预期质量目标。

综合楼施工组织设计(三层框架)

综合楼施工组织设计(三层框架)目录一、工程概况二、工期及质量目标三、施工准备情况四、施工组织管理网络五、施工总体布署六、主要分部、分项施工方法七、针对本工程特点采用的特殊措施八、季节性施工措施九、质量保证措施十、工期保证措施十一、安全生产和文明施工措施十二、降低成本、提高经济效益措施十三、主要施工机械和工具,主要周转材料,劳动力安排一览表十四、施工进度计划表十五、施工总平面布置图施工组织设计一、工程概况本工程为****的综合楼,工程地点位于******内,现场已具备开工条件。

1、平面布置本工程为框架三层结构,图纸****勘测设计研究院设计,图纸设计编号为01230。

工程(1)-(8)轴为48.24米,(A)-(H)轴为34.24米,檐口高度为11.7米,山尖高度为13.7米,建筑面积为4973M2,室内外高差为200。

2、建筑设计主要分部分项做法如下:(1)墙基防潮:在地圈梁上口-0.06米处设20厚1:2水泥砂浆掺5%避水浆找平。

(2)地面做法:素土夯实,然后填100厚碎砖石夯实后做60厚C10砼,在做好防水层后施工水磨石地面。

(3)楼面做法:楼面为普通砼楼面,厕所间为地砖地面,标高低于室内地坪20。

(4)外墙面做法:混合砂浆粉刷,刷外墙涂料,主要色彩为淡蓝色,装饰柱、上下窗台及窗梃为白色,女儿墙为深蓝色。

(5)内墙面做法:主要为1:1:6混合砂浆粉刷,1:3水泥砂浆踢脚线,厕所间内墙为2000高白瓷砖,15厚1:2.5水泥砂浆护角线。

(6)平顶做法:水泥砂浆粉刷。

(7)门窗做法:门为三合板门,窗为铝合金窗。

(8)楼梯做法:水泥砂浆踏步,铁栏杆木扶手。

(9)室外散水做法:普通砼散水宽800。

(10)屋面做法:平瓦屋面,PVC卷材防水,屋面雨水落管选用中号PVC管。

(11)油漆做法:木门、楼梯木扶手为一底二度红褐色调和漆,露明铁件除锈后刷防锈漆一度,银粉漆二度,不露明铁件除锈后刷防锈漆二度。

3、结构设计(1) 本工程为七度抗震设防区。

5层框架办公宿舍综合楼结构施工图

1-10.51.1.1.51.59.14.建 筑电 气给 排 水结 构暖 通梁每侧附加3%%1308@50梁相交处附加筋示意意为:意为:主梁每侧附加3%%1308@502%%13116主梁每侧附加3%%1308@50主梁附加吊筋2%%13116意为:2.柱截面bxh方向各层同.注:1.柱做法按《03G101-1》.注:吊钩位置由安装公司定电梯吊钩详图1501%%13022200220梁高35d450注: 括号( )内数值仅用于非框架梁.如浇灌平板楼盖,施工缝应平行于板的短边。<<砌体结构设计规范>> (GB 50003-2001) 长向钢筋之上。钢筋网片楼板预埋管线处无板面筋时设宽 钢筋网片, ;梁内上,下各放混凝土多孔砖(D24-2)MU10混凝土多孔砖(D19-1)MU10混凝土多孔砖(D24-s)MU15 备好.楼面后浇带处附加钢筋同上,长度相应加长4%%13112 X240,4%%13112,%%c6@200拉筋,拉筋伸入填充墙内长度不小构造柱的拉结筋应在砌墙时预埋。填充墙长超过 ,中间加设构造柱。其柱脚及柱顶在主体结构中各预埋 竖筋,该竖筋伸出主体 墙高度大于 时均在墙中增设一道圈梁,圈梁做法为: 构造柱浇灌砼时上端应留出50左右空隙,粉刷墙面时用干硬性细石砼捻实.填充砖墙端头没有钢筋混凝土柱时,必须在墙端头专业负责人 楼面梁板应一次浇灌.当浇灌时间间隔需超过初凝时间,则应在梁,板实或用细石砼堵实,确保两者紧密结合.框架填充墙墙身砌完一周后再砌墙顶斜砌砖.6. 填充墙顶部与楼层梁板应有可靠连结,砌体填充墙顶部与楼层梁板间空隙应采用粘土砖斜砌塞a.内外墙饰面应严格按有关应用技术规程规定工序进行,做基层处理必须注意础,详见基础结构图。根据该场址岩土工程详细勘察报告.本场地内的地下水属孔隙潜水,地下水位埋<25C30面积百分率(%)C20C2550HRB 33

某框架结构综合大楼施工组织设计.doc

[湖北]框架结构综合大楼施工组织设计第一章管理机构与施工部署第一节项目管理组织机构针对本工程特点,我们将主要采取对建设工程质量、施工工期、安全生产、文明施工、降低噪音、保护环境等一系列的具体要求。

施工现场成立以项目经理为首的项目领导班子,实施项目管理,对工程施工进行组织、指挥、管理、协调和控制。

项目经理部本着科学管理、精干高效、结构合理的原则,选派具有改革开拓精神、施工经验丰富、服务态度良好、勤奋实干正直的工程技术和管理人员。

为加强项目部的思想政治工作,充分调动全体员工的积极性,在成立项目施工领导班子的同时,成立项目工会组织,以加强项目的领导和管理,保证以最优的质量、最快的速度、一流的管理建好该工程。

同时,在本工程施工管理上将严格按项目法组织施工,执行全面承包责任制,在部门设置上将配齐从开工到交工所有的职能部门人员,以确保整个工程在施工过程中的连续性,从而为全面管理、全面协调、全面控制创造有利条件。

施工管理层人员根据《项目组织机构图》进行组织。

1、项目经理的职责贯彻执行国家和武汉市政府的有关法律、法规和政策,执行企业的各项管理制度。

项目经理要向项目管理人员解释和说明项目合同、项目设计、项目进度计划、配套计划、协调程序等文件。

做好施工准备,落实具体计划,形成切实可行的实施计划系统。

协调好各方面的关系,预见问题,处理矛盾。

建立高效率的通讯指挥系统。

注意在工作中发现人才、培养下属管理人员的工作能力。

对外包工程的进度、质量、安全、成本和场容等进行监督管理、考核验收、全面负责。

组织好项目生产调度会、项目经济活动会等关键性会议。

组织、制定项目经理部各类管理人员的职责权限和各项规章制度,搞好与各职能部门的业务联系和经济往来,每月向项目经理报告工作。

严格财经制度,加强财务、预算管理,推行项目内部承包责任制。

按企业法人代表与业主签订的工程承包合同,严格履行全部合同条款。

2、项目总工程师工作职责项目总工程师是工程项目技术工作的主要组织者,对工程项目技术工作负领导责任;(1)负责组织并督促在工程项目上贯彻执行国家及上级有关技术政策、技术标准及技术管理制度;(2)负责建立健全工程项目技术工作岗位及责任制,建立健全技术管理制度,有切实可行的保证措施,将科技工作纳入领导的议事日程;(3)参加工程项目的设计交底、图纸会审以及技术交底工作,并运用全面质量管理、网络计划管理等先进管理方法,科学组织施工;(4)负责工程项目科技开发与推广计划的决策,大力推广应用科技成果,负责解决科技开发与科技推广项目所需的经费和人员;(5)负责组织编写项目质量保证计划;(6)组织对分部工程进行评定工作;参加单位工程的质量检验评定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章工程总体概述及工程特点 01.1 工程概况 01.2 编制依据 (1)1.3 工程特点 (1)第二章施工组织及方针目标 (2)2.1 施工组织机构 (3)2.2 方针目标管理 (3)2.2.1 质量目标 (3)2.2.2 工期目标 (4)2.2.3 安全生产目标 (4)2.2.4 现场文明施工管理目标 (4)2.3 推广应用新技术新工艺 (4)第三章施工准备 (6)3.1 施工工期及进度计划 (6)3.2 劳动力安排计划 (6)3.2.1 劳动力需用计划表 (6)3.3 施工机械的配备 (7)第四章施工总体平面布置 (10)4.1 施工总平面布置 (10)4.2 施工现场临时用水用电及排污的布置 (11)4.2.1 施工用电的选择 (11)4.2.2 施工用水的选择 (11)第五章主要施工方案方法 (13)5.1 测量放线 (13)5.1.1 施工测量平面控制网的测设 (13)5.1.2 高程控制网布设 (15)5.1.3 结构施工中的楼层标高控制 (15)5.2 基础及地下室施工方案 (16)5.2.1 土方开挖 (16)5.2.2 灰土回填 (22)5.2.3 地下室施工 (26)5.3 主体施工方案 (30)5.3.1 轴线投设及标高测设 (30)5.3.2 沉降观测 (31)5.3.3 主体结构施工工艺流程 (31)5.3.4 模板工程 (31)5.3.5 钢筋工程 (41)5.3.6 混凝土工程 (52)5.3.7 填充墙工程 (60)5.4 脚手架工程 (65)5.5 屋面、装饰装修工程施工方案 (76)5.5.1 屋面防水工程 (76)5.5.2 楼地面工程 (77)5.5.3 抹灰工程 (77)5.6 建筑电气工程 (82)5.6.1 管路预敷设工程 (82)5.6.2 配电箱安装工程 (86)5.6.3 防雷及接地工程 (95)5.7 建筑给排水、消防 (103)5.7.1 给水管道安装 (103)5.7.2 排水管道安装 (110)5.8 广场及配套工程 (123)5.8.1 沥青混凝土路面 (123)5.8.2 刚性景观水池 (128)5.8.3 喷泉设备安装 (131)5.8.4 室外绿化 (132)5.8.5 整体化粪池施工 (133)5.8.6 景观照明灯安装 (134)5.9 成品保护措施 (138)第六章重点部位施工方法及技术措施 (139)6.1 防止地下水渗漏的措施 (139)6.2 保证高强砼施工的质量措施 (140)6.2.1 质量保证措施 (140)6.2.2 对原材料的质量要求 (140)6.3 屋面防漏工程施工 (141)6.4 施工缝的设置和后浇带的处理 (142)第七章土建及安装的协调配合 (143)第八章各项保证措施 (146)8.1 质量控制措施 (146)8.1.1 概述 (146)8.1.2 主体阶段主要质量控制措施 (148)8.1.3 装饰装修阶段质量控制措施 (149)8.1.4 工程质量总控制图 (150)8.2 保证工期的措施 (151)8.3 冬、雨季施工措施 (152)8.4 临时用电措施 (166)第九章安全、文明施工措施 (173)9.1 保证安全生产措施 (173)9.2 环保、消防、降噪声、文明等施工措施 (175)第十章工程技术档案资料管理 (179)10.1 工程技术档案、资料管理 (179)附件1:施工组织机构图附件2:施工总进度计划第一章工程总体概述及工程特点1.1 工程概况工程名称:2×350MW煤矸石发电工程综合楼建筑安装工程工程地点:某某有限公司厂区的东南角建设单位:某某有限公司设计单位:北程设计有限公司工程承包范围:主要施工内容为主楼和裙楼的土建结构,附带一部分安装及装饰工程。

此外还包含了综合楼前广场内绿化以及相关的配套设施。

工程规模及总体概述:综合楼主体工程地下设有一层,功能为地下车库及设备机房,地上设有六层主楼(轴线尺寸77.7x19.8)和四层裙房(轴线尺寸21.6x64.6)。

功能主要包括员工餐厅、后勤厨房、多功能厅、阅览室、各类办公室、实验室、会议室和员工倒班宿舍。

主楼采用框架剪力墙结构,基础形式为筏板基础。

裙房为钢筋混凝土框架结构,基础为独立基础。

总建筑面积16860m²。

广场内设施为路面硬化、景观水池、绿化以及化粪池的施工。

本工程抗震设防烈度为7度,框架抗震等级为三级,剪力墙为二级,大跨度框架为二级,设计适用年限为50年。

地形地貌及地理环境:本工程位于某某有限公司厂区的东南角,基地南侧紧邻园区景观大道,东侧为规划道路,西侧和北侧均为厂区内正在建设的建(构)筑物,交通便利。

1.2 编制依据《施工组织设计大纲》和《火力发电工程施工组织设计导则》《电力建设房屋工程质量通病防治工作规定》《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《钢筋混凝土结构工程施工质量验收规范》GB50204-2002《普通混凝土配合比设计规程》JGJ55 - 2000《砌筑砂浆配合比设计规程》JGJ98-2000《建设工程施工现场管理规定》《建设工程质量管理办法》《建设项目竣工验收办法》《工程测量规范》《建筑施工安全检查标准》《建筑机械使用安全技术规程》《施工手册》第四册工程设计图纸及招标文件要求1.3 工程特点1、本建筑物±0.00相当于绝对标高值为743.60 目前室外自然地坪比图纸的室外地坪较低一些。

前广场需要2:8灰土进行回填。

根据招标文件的描述,此区域的地下水位相对较低,大约在自然标高-5.0米— -5.5米之间,暂不考虑大规模降水,基坑开挖后视具体情况采取必要措施。

主楼地下室防水等级为Ⅰ级。

2、主楼采用钢筋混凝土框剪结构,基础形式为筏板基础,裙房采用钢筋混凝土框架结构,基础采用桩基、独立基础加防水板,详见设计文件。

3、本工程层高较高,剪力墙、柱混凝土模板加固是施工的重点、难度;主楼基础混凝土浇筑方式、控温、养护为本工程重点。

4、本工程所在地域所属分区为寒冷地区。

冬季施工必须有详细的组织措施。

5、本工程涉及到民用建筑的所有专业,体现出本工程的全面性,各专业之间的衔接配合将成为本工程的一个特点,另外,本工程主楼和裙楼形成建筑物沉降缝,装修阶段如何对沉降后浇带施工也将是本工程的一大特点,如何控制好筏板基础砼的浇筑、防水板施工、控制好混凝土裂缝等都将成为本工程的特点。

第一章施工组织及方针目标公司由法人代表总经理挂帅,主管生产的副总经理、公司总工程师、总会计师负责,由技术、质安、工程、经营部、材料、机施等部门负责人参加的“国金电力综合楼”工程领导小组,全力支持该工程项目经理部的工作。

加强同建设单位、设计单位、质监站的联系,协调及安装单位和其它分包单位的关系,帮助解决施工中出现的技术、质量、安全、材料、资金等问题,保证本工程能优质、高速低耗地圆满完成。

在人力上,将选派我公司具有丰富施工经验的优秀项目班子,该项目班子是中青年结合的具有极强的施工组织能力的优秀集体。

他们对该类型建筑具有特别丰富的施工经验,他们的施工组织能力,技术水平和及各分包单位的协作能力都受到了各单位的好评,这次也一定能优质、高效地完成该工程。

在物力上,公司将优先供应此项目现场需要的各种材料。

公司在土方机械、运输车辆、塔吊、施工升降机、钢筋加工设备等机具上优先解决,并保证机械设备正常运转。

1.1 施工组织机构根据该工程的规模和特点,现场指挥部以公司总经理为首,负责协调项目和公司各职能部门的关系,项目具体生产任务由项目经理部负责,项目经理部设项目副经理,主任工程师各一名。

下设责任工长、内业技术、质量安全、试验计量、成本管理、材料管理、文明施工管理等,在项目经理部的直接指挥下,做到有计划的组织施工和管理,确保工程项目的工期、质量、安全、成本及文明施工取得高水平、高效益。

项目组织机构图见附件1.2 方针目标管理1.2.1质量目标本工程的质量目标是确保工程质量达到优良。

公司领导和有关职能部门及项目经理部的全体人员,对本工程的施工质量,必须高度重视,在总结以前所做的高层建筑施工经验的基础上,坚持“质量第一、信誉至上”的原则,运用科学的管理方法,制定严格的质量控制措施,大力采用新技术、新工艺和新材料,做到精心组织、精心操作、精心施工。

1.2.2工期目标本工程施工要求工期为从2014年11月30日至2015年8月30日即270个日历天。

我公司本着用户第一的精神,在施工中精心组织,科学管理,争取提前完成施工任务,为建设单位提交一份满意的产品。

1.2.3安全生产目标本工程安全管理实行标准化,确保达到“安全施工标准化工地”。

1、施工安全方面:施工现场杜绝重大伤亡事故及机械设备事故,轻伤率控制在2‰内。

2、消防安全方面:施工现场杜绝火灾,火警事故。

3、治安管理方面:施工现场治安管理必须达标,无刑事犯罪案件,消除“六害”行为。

1.2.4现场文明施工管理目标按照政府部门关于文明工地施工管理的有关规定,对施工全过程进行科学管理,建成标准化、景观化施工现场。

公司严格要求项目部在施工中按GBT9002标准推行全面质量管理体系,严格按我公司质量体系文件(《质量手册》、《质量体系控制程序》、《质量文件汇编》、《质量记录汇编》、《施工作业指导书汇编》、《建筑工程施工现场管理规定》、《文明施工规范》)进行管理,确保高速优质地完成工程任务。

1.3 推广应用新技术新工艺向科技要进度,向科技要质量,向科技要效益,是该工程施工的指导思想。

本工程拟采用的新技术、新工艺如下:1、粗钢筋连接采用竖向电渣压力焊,水平对焊和窄间隙焊等新技术。

2、电梯井内模采用筒模,剪力墙采用大模板等施工新技术。

3、采用我公司多年来施工混凝土的成套砼浇筑、测温、控温技术。

4、采用新材料:高效混凝土外加剂降底水灰比。

5、新型建筑防水材料的应用。

6、应用高层建筑网络技术控制施工工期,采用微机对计划、技术、施工工艺、材料、成本等进行施工全过程的管理。

第一章施工准备1.1 施工工期及进度计划本工程施工要求工期为270天,我单位精心编制进度计划,详见后附横道图。

1.2 劳动力安排计划为了保证施工进度按计划进行,根据不同的施工阶段,通过选择组织不同工种的工人进场,灵活调动,形成动态管理。

本工程的平均人数150人左右,高峰期约有250人。

1.3 施工机械的配备根据本工程的特点和具体情况,在基础和主体施工阶段,我们安装一台QTZ-5012型塔吊,臂长50m,覆盖极大部分施工区域,解决基础和主体工程的水平和垂直运输,局部覆盖不到的死角可适当采用汽车吊配合。

主体结构施工完毕后,主楼安装两台施工升降机(施工电梯),解决施工人员交通和装饰施工阶段的垂直运输。
