三层地下室支护及土方开挖施工方案
土方开挖及地下室施工方案

土方开挖及地下室施工方案一、项目概述本项目是一座地下室施工工程,总建筑面积为XXXX平方米,位于XXXX地区。
本方案主要包括土方开挖和地下室施工两个部分。
土方开挖工程将完成地下室的基坑开挖、边坡处理和土方处理,地下室施工工程将完成基坑支护、地下室结构施工及地下室设施安装等工作。
二、土方开挖方案1.基坑开挖(1)根据设计要求,在现场确定基坑的位置和大小,采用机械开挖的方式进行施工。
(2)在基坑开挖前,应清除现场上的大型障碍物,确保施工的顺利进行。
(3)为了保证基坑的稳定,在开挖过程中需要适时进行基坑支护工作,采用支撑设备提供支撑。
(4)在开挖过程中要注意控制开挖面的坡度和陡坡区的坡长,以确保施工的安全性。
(5)开挖完成后,进行基坑边坡的处理,包括边坡夯实、喷浆加固等工作。
2.土方处理(1)开挖出的土方可用于填方或进行其他土方处理。
根据工程需要,土方可以选择回填基坑或外运处理。
(2)回填基坑时,应注意土方的夯实程度和平整度,以确保地基的稳定性和施工质量。
(3)若土方需要外运处理,应选择原地平整、临近作业区或与施工方协商一致的处理地点,确保环境的安全和卫生。
1.地下室基坑支护(1)选择基坑支护方式,可以采用钢支撑体系或混凝土加固墙体等方式进行。
(2)基坑支护的施工过程中,应严格按照设计要求和施工方案进行,确保支护结构的稳定和安全。
2.地下室结构施工(1)根据设计要求和施工方案,进行地下室结构的施工,包括地下室基础、墙体、楼板等的施工工作。
(2)地下室结构的施工过程中,要保证施工质量和施工进度的控制,确保工程的顺利进行。
3.地下室设施安装(1)根据设计要求,进行地下室设施的安装工作,包括水电管道、空调系统、排水系统等设备的安装。
(2)设施安装的过程中,要进行适当的检测和测试,确保设施的正常使用和施工质量。
四、施工安全措施1.在施工过程中,要严格按照相关规定和标准进行施工,使用有资质和经验的施工队伍进行施工作业。
地下室工程开挖施工方案

地下室工程开挖施工方案一、概述地下室工程开挖是建筑施工中非常重要的一项工程,它直接关系到建筑结构的稳定和地下室使用功能的实现。
因此,地下室工程开挖施工方案的制定是非常重要的。
本施工方案将对地下室工程开挖的施工步骤、安全措施、材料设备要求等进行详细的阐述,以确保地下室工程开挖的安全、高效和质量。
二、施工准备工作1、施工前的准备工作(1)确定地下室工程开挖的位置和埋深在施工前,需要根据设计图纸确定地下室工程的开挖位置和埋深。
同时,还要确定地下室开挖的范围和对周边建筑的影响。
(2)采取保护措施在确定地下室开挖位置后,需要采取保护措施,确保开挖过程中周边建筑物、地下管道等不受影响。
2、施工人员组织在地下室工程开挖的施工过程中,需要有经验丰富的工程施工人员,以保证施工过程的安全、高效和质量。
3、材料设备的准备在进行地下室工程开挖施工前,需要准备好开挖所需的材料和设备,确保施工过程的顺利进行。
三、施工步骤1、地下室工程开挖的标志在地下室工程开挖前,需要在开挖位置标志出相应的区域,确保开挖的范围和方向正确。
2、地下室开挖的机械设备选择地下室工程开挖需要使用大型机械设备进行开挖,通常选择挖掘机或推土机等机械设备进行开挖作业。
3、地下室开挖的施工过程(1)施工定位在进行地下室工程开挖前,需要根据设计要求确定开挖的位置和埋深。
(2)土方开挖采用挖掘机进行土方开挖,根据设计要求逐层逐级进行开挖,确保开挖的垂直度和水平度。
(3)清理边坡在土方开挖后,需要清理边坡,确保开挖施工的安全。
(4)支护在地下室工程开挖的过程中,需要对边坡进行支护,确保开挖的安全。
(5)土方运输土方开挖后,需要将土方运输出施工现场,确保开挖的整洁和施工的顺利进行。
四、安全措施在地下室工程开挖的施工过程中,需要严格遵守相关安全规定,采取有效的安全措施,确保施工过程的安全。
1、施工人员的安全施工人员需要进行安全教育和培训,确保他们了解施工过程中的安全操作要求。
地下室土石方工程施工方案

1.1 项目名称:XX地下室土石方工程1.2 项目地点:XX市XX区XX路XX号1.3 项目概况:本工程为XX市XX区某住宅小区地下室土石方工程,包括土方开挖、运输、回填、边坡支护等工作。
二、施工依据2.1 国家及地方相关法律法规、标准规范2.2 施工图纸及设计文件2.3 施工合同及施工组织设计三、施工目标3.1 确保工程质量和安全3.2 按期完成施工任务3.3 降低施工成本,提高施工效益四、施工组织措施4.1 施工准备4.1.1 成立项目组织机构,明确各部门职责和人员配备。
4.1.2 组织施工人员培训,提高施工技能和安全意识。
4.1.3 完成施工材料、设备的采购、租赁及进场验收。
4.1.4 做好施工场地布置,确保施工顺利进行。
4.2 施工工艺4.2.1 土方开挖:采用挖掘机进行开挖,遵循“先深后浅、先外后内”的原则,确保边坡稳定。
4.2.2 边坡支护:采用锚杆、钢筋网片、喷浆等支护措施,确保边坡安全。
4.2.3 土方运输:采用自卸汽车运输,确保运输路线畅通。
4.2.4 土方回填:采用分层回填、压实,确保回填土方质量。
4.3 施工进度计划4.3.1 制定详细的施工进度计划,明确各阶段施工任务及时间节点。
4.3.2 实行进度跟踪管理,确保施工进度按计划进行。
4.4 质量控制措施4.4.1 严格按照设计要求和施工规范进行施工,确保工程质量。
4.4.2 加强施工过程中的质量控制,对关键工序进行检验和验收。
4.4.3 做好施工记录,确保施工过程可追溯。
4.5 安全管理措施4.5.1 建立健全安全生产责任制,明确各级人员的安全职责。
4.5.2 加强施工现场安全管理,消除安全隐患。
4.5.3 定期进行安全教育培训,提高施工人员的安全意识。
五、施工环境及资源配置5.1 施工环境:施工现场周边环境复杂,需做好交通、噪音、扬尘等污染防治工作。
5.2 资源配置:根据施工需求,合理配置人力、物力、财力等资源。
六、应急预案6.1 制定突发事件应急预案,确保在突发事件发生时能够迅速、有效地应对。
地下室土方施工、支护及开挖专项施工方案

XX 5#、6#楼及汽车车库工程土方工程施工方案XX市XX建筑工程有限公司二O 年月日XX5#、6#楼地下室土方施工、支护及开挖专项施工方案一、工程概况及编制依据1、工程概况及基坑概况XX5#、6#楼拟建在青年路以北,规划路以西。
地理位置优越,交通方便。
该工程由江苏铭城设计院有限公司设计;5#楼上部由24层高层+地下2层自行车车库组成;6#楼上部由18层高层+地下2层自行车车库组成。
拟建人防地下室工程为框剪结构,5#楼人防长为62米,宽为34米;6#楼人防长为85.8米,宽为29米。
根据建设单位提供的黄海高程结合施工图纸的设计标高,室内地坪标高±0.00相当于黄海高程4.40 m(现场±0.00相当于黄海高程1.8 m相当于结构标高-2.6 m)。
基坑承台标高为-5.35m,电梯井下承台标高-6.9m。
5#、6#楼土方平均开挖深度-3.2 m,人防平均开挖深度-4.4m,电梯井部位开挖深度-4.75 m。
2、水文地质、地理位置拟建工程场地地势平坦,交通条件良好,本工程周边环境一般,基坑西侧为规划路,东侧、西侧均为施工临时道路。
根据地质报告分析该工程所属地貌上属于长江中下游冲淤积层。
根据地质条件及设计图纸显示:第2层粉质粘土(透水性低、为微透水层),第3层淤泥质粉质粘土,该土层分布均匀,地下水类型主要为孔隙潜水,其次为承压水, 孔隙潜水主要赋存于第3层及其以上土层中,其补给来源主要为大气降水和地表水,水位呈季节性变化,其排泄方式主要为自然蒸发和侧向迳流,地下水迳流缓慢,处于相对停滞状态,稳定水位标高在1.5~1.66m之间,近期内年最高地下水位1.88m,历史最高1.9m,最低0.4m,地下水位年变化幅度约为1.5m,基坑开挖时极容易产生滑移流动现象,我项目部将对整个施工现场进行科学合理分析,使方案合理。
2、编制依据1、江苏铭城建筑设计院有限公司设计的XX5#、6#楼及汽车车库工程图纸。
地下室土方开挖及回填的施工方案

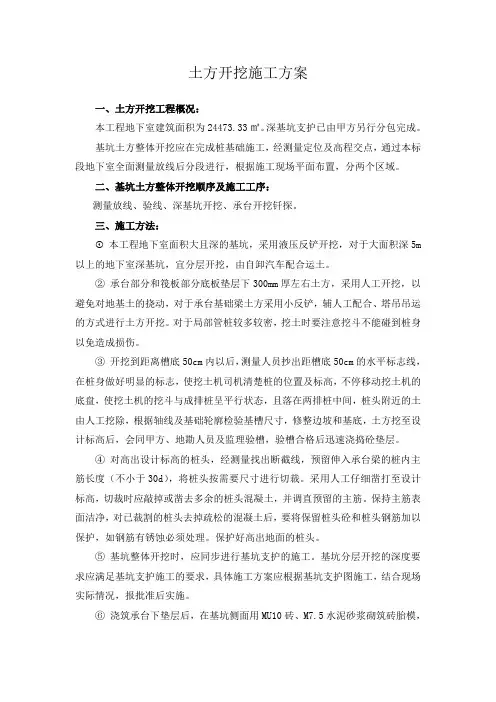

土方开挖施工方案一、土方开挖工程概况:本工程地下室建筑面积为24473.33㎡。
深基坑支护已由甲方另行分包完成。
基坑土方整体开挖应在完成桩基础施工,经测量定位及高程交点,通过本标段地下室全面测量放线后分段进行,根据施工现场平面布置,分两个区域。
二、基坑土方整体开挖顺序及施工工序:测量放线、验线、深基坑开挖、承台开挖钎探。
三、施工方法:本工程地下室面积大且深的基坑,采用液压反铲开挖,对于大面积深5m 以上的地下室深基坑,宜分层开挖,由自卸汽车配合运土。
②承台部分和筏板部分底板垫层下300mm厚左右土方,采用人工开挖,以避免对地基土的挠动,对于承台基础梁土方采用小反铲,辅人工配合、塔吊吊运的方式进行土方开挖。
对于局部管桩较多较密,挖土时要注意挖斗不能碰到桩身以免造成损伤。
③开挖到距离槽底50cm内以后,测量人员抄出距槽底50cm的水平标志线,在桩身做好明显的标志,使挖土机司机清楚桩的位置及标高,不停移动挖土机的底盘,使挖土机的挖斗与成排桩呈平行状态,且落在两排桩中间,桩头附近的土由人工挖除,根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底,土方挖至设计标高后,会同甲方、地勘人员及监理验槽,验槽合格后迅速浇捣砼垫层。
④对高出设计标高的桩头,经测量找出断截线,预留伸入承台梁的桩内主筋长度(不小于30d),将桩头按需要尺寸进行切裁。
采用人工仔细凿打至设计标高,切裁时应敲掉或凿去多余的桩头混凝土,并调直预留的主筋。
保持主筋表面洁净,对已裁割的桩头去掉疏松的混凝土后,要将保留桩头砼和桩头钢筋加以保护,如钢筋有锈蚀必须处理。
保护好高出地面的桩头。
⑤基坑整体开挖时,应同步进行基坑支护的施工。
基坑分层开挖的深度要求应满足基坑支护施工的要求,具体施工方案应根据基坑支护图施工,结合现场实际情况,报批准后实施。
⑥浇筑承台下垫层后,在基坑侧面用MU10砖、M7.5水泥砂浆砌筑砖胎模,基坑槽≤500mm时采用120砖墙,>500mm时,砌筑240砖墙。

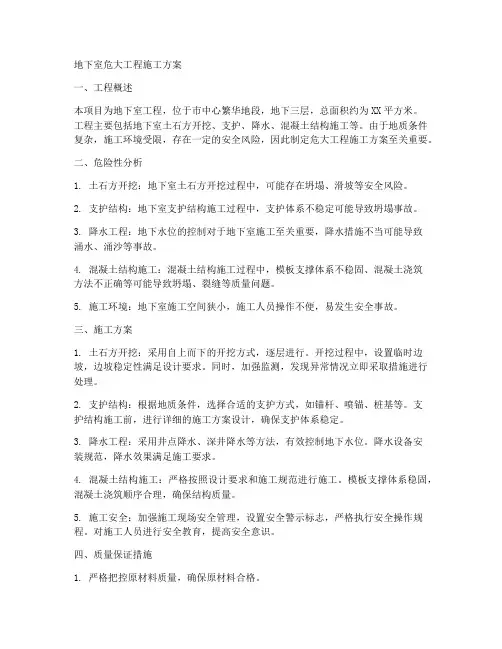

地下室危大工程施工方案

地下室危大工程施工方案一、工程概述本项目为地下室工程,位于市中心繁华地段,地下三层,总面积约为XX平方米。
工程主要包括地下室土石方开挖、支护、降水、混凝土结构施工等。
由于地质条件复杂,施工环境受限,存在一定的安全风险,因此制定危大工程施工方案至关重要。
二、危险性分析1. 土石方开挖:地下室土石方开挖过程中,可能存在坍塌、滑坡等安全风险。
2. 支护结构:地下室支护结构施工过程中,支护体系不稳定可能导致坍塌事故。
3. 降水工程:地下水位的控制对于地下室施工至关重要,降水措施不当可能导致涌水、涌沙等事故。
4. 混凝土结构施工:混凝土结构施工过程中,模板支撑体系不稳固、混凝土浇筑方法不正确等可能导致坍塌、裂缝等质量问题。
5. 施工环境:地下室施工空间狭小,施工人员操作不便,易发生安全事故。
三、施工方案1. 土石方开挖:采用自上而下的开挖方式,逐层进行。
开挖过程中,设置临时边坡,边坡稳定性满足设计要求。
同时,加强监测,发现异常情况立即采取措施进行处理。
2. 支护结构:根据地质条件,选择合适的支护方式,如锚杆、喷锚、桩基等。
支护结构施工前,进行详细的施工方案设计,确保支护体系稳定。
3. 降水工程:采用井点降水、深井降水等方法,有效控制地下水位。
降水设备安装规范,降水效果满足施工要求。
4. 混凝土结构施工:严格按照设计要求和施工规范进行施工。
模板支撑体系稳固,混凝土浇筑顺序合理,确保结构质量。
5. 施工安全:加强施工现场安全管理,设置安全警示标志,严格执行安全操作规程。
对施工人员进行安全教育,提高安全意识。
四、质量保证措施1. 严格把控原材料质量,确保原材料合格。
2. 加强施工过程控制,确保施工质量。
3. 做好施工记录,为工程验收提供依据。
4. 定期对施工人员进行技术培训,提高施工技能。
五、应急预案1. 坍塌事故应急预案:一旦发生坍塌事故,立即启动应急预案,迅速组织救援。
2. 涌水涌沙应急预案:发现涌水涌沙现象,立即采取措施,如加大降水力度、封堵水源等。
地下室土方开挖方案

地下室土方开挖方案地下室土方开挖是建筑施工中的重要环节,其施工质量直接影响到地下室整体结构的稳定性和安全性。
因此,在进行地下室土方开挖时,必须严格按照科学合理的方案进行施工,以确保施工质量和安全性。
本文将就地下室土方开挖的方案进行详细介绍,以供参考。
一、前期准备工作。
1. 地质勘察,在进行地下室土方开挖前,必须进行地质勘察,了解地下室开挖区域的地质情况,包括土层的性质、地下水位、地下管线等情况,以便制定合理的开挖方案。
2. 土方开挖设计,根据地质勘察结果,结合地下室的设计要求,制定土方开挖的设计方案,包括开挖深度、坡度、支护措施等内容。
3. 施工准备,确定开挖区域的临时支护措施,准备好所需的施工机械和设备,组织好施工人员,做好安全防护工作。
二、土方开挖施工过程。
1. 清理场地,在进行土方开挖前,必须先将开挖区域内的杂物、垃圾等清理干净,确保施工场地整洁。
2. 开挖土方,按照设计要求,采用机械化设备进行土方开挖,严格控制开挖深度和坡度,确保土方开挖的平整度和坡度符合设计要求。
3. 土方运输,将开挖出的土方及时清运出施工现场,避免土方堆积影响施工进度和安全。
4. 土方支护,根据开挖深度和地质情况,采取相应的土方支护措施,确保开挖现场的安全稳定。
5. 土方回填,在地下室结构施工完成后,对开挖区域进行土方回填,恢复场地原貌。
三、施工注意事项。
1. 安全第一,在进行地下室土方开挖施工时,必须严格遵守安全操作规程,做好施工现场的安全防护工作,确保施工人员的人身安全。
2. 环境保护,在进行土方开挖施工时,必须严格遵守环保法规,做好施工现场的环境保护工作,避免对周边环境造成污染。
3. 质量控制,在进行土方开挖施工时,必须严格按照设计要求进行施工,确保土方开挖的质量符合要求。
四、施工结束。
当地下室土方开挖施工完成后,需对施工现场进行清理,清运施工垃圾和废土,恢复场地原貌。
同时,对土方开挖施工进行验收,确保施工质量符合设计要求。
土方开挖及基坑支护施工方案(2)

土方开挖及基坑支护施工方案(2)
1. 背景
土方开挖和基坑支护是土木工程中重要的工程环节,合理施工方案能够保证工
程的顺利进行,同时也能保障工程安全。
本文将从土方开挖和基坑支护施工方案方面展开讨论,介绍具体的操作步骤和注意事项。
2. 施工步骤
2.1 土方开挖
•确定开挖范围:根据设计图纸确定土方开挖范围,标记出开挖边界。
•清理场地:清除开挖范围内的障碍物,确保施工区域通畅。
•进行挖掘:根据设计要求,采用合适的挖掘机具进行土方开挖,控制开挖深度和坡度。
2.2 基坑支护
•确定基坑尺寸:根据设计要求确定基坑的尺寸和形状。
•安装支撑结构:根据基坑深度和周围环境情况选择合适的支护结构,例如支撑桩、挡土墙等。
•加固处理:根据地质条件和工程要求进行基坑墙体的加固处理,确保支护结构的稳定性。
3. 注意事项
•安全第一:施工中要严格遵守安全操作规程,保障施工人员和周围环境的安全。
•遵循设计要求:施工过程中需严格按照设计要求进行,确保工程质量。
•监测和调整:施工过程中需要定期监测基坑支护结构的稳定情况,及时调整施工方案。
4. 结束语
土方开挖和基坑支护施工是土木工程中重要的施工环节,合理的施工方案能够
保证工程的顺利进行和安全性。
本文介绍了土方开挖和基坑支护的施工步骤和注意事项,希望对相关从业人员有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基坑支护及土方开挖专项施工方案编制人:审核人:审批人:编制单位:编制日期:A2 株质安监统编 2005施管-2施工组织设计(方案)报审表本表一式三份:施工、监理、建设各一份株质安监统编 2008施管-11施工组织设计(方案)审批表工程名称:汇金·财智天下 302011□□审批程充输。
目录一、编制说明 (1)1.1、编制依据 (1)1.2、适用范围 (2)1.3、编制目的 (2)二、工程概况 (2)2.1、建筑工程概述 (2)2.2、地质、水文条件 (3)2.3、基坑周边环境 (3)三、基坑支护设计概况 (4)3.1、支护设计 (4)3.2、基坑降水 (5)四、施工部署 (5)4.1、施工总体部署及管理目标 (5)4.2、组织机构体系 (7)4.3、施工前期准备 (8)4.4、水平与垂直运输方案 (9)4.5、施工机械配备和劳动力组织 (10)4.6、基坑施工用电计算 (12)4.7、施工临时用水管线敷设: (16)4.8、材料供应和管理 (16)4.9、基坑总体施工顺序 (19)4.10、施工进度计划 (19)4.11、施工总平面布置 (20)五、基坑工程特点、重点与难点 (22)六、施工方案及技术措施 (22)6.1、土方开挖施工方案 (22)6.2、水泥土钉墙支护施工方案 (29)6.3、旋挖钻孔砼灌注桩施工方案 (31)6.5、锚索(杆)施工方案 (47)6.6、花管注浆止水帷幕施工 (61)6.7、基坑排水方案 (63)6.8、施工监控方案 (64)七、安全施工措施 (67)八、文明施工措施 (69)九、保证措施 (70)十、应急救援预案 (72)十一、基坑挖土支护期危险源的辨识与控制措施 (84)一、编制说明1.1、编制依据1、汇金·财智天下基坑支护施工图及施工承包合同2、《汇金·财智天下场地岩土工程勘察报告》3、《建筑地基基础设计规范》GB50007-20114、《建筑工程施工质量验收统一标准》GB50300-20015、《建筑地基基础工程施工质量验收规范》GB50202-20024、《工程测量规范》GB50026-20075、《建筑基坑工程监测技术规范》GB50497-20096、《锚杆喷射混凝土支护技术规范》GB50086-20017、《建筑边坡工程技术规范》GB50330-20028、《岩土锚杆(索)技术规程》CECS22-20059、《基坑土钉支护技术规程》CECS96-971 0、《建筑地基处理技术规范》JGJ79-20021 1、《建筑基坑支护技术规程》JGJ120-20121 2、《建筑桩基技术规范》JGJ94-20081 3、((建筑与市政降水工程技术规范》JGJ/T11.19981 4、《建筑变形测量规范》JGJ8-20071 5、《建筑施工土石方工程安全技术规范》JGJ180-20091 6、《建筑机械使用安金技术规程》JGJ33-20011 7、《施工现场I临时用电安全技术规范》JGJ46-20051 8、《建筑施工安全检查标准》JGJ59 - 20111 9、《现行建筑施工规范大全》等国家有关规范、规程2 0、《危险性较大的分部分项工程安全管理办法》住建部87号文件2 1、省、市级单位颁布的有关建筑施工质量标准和安全文明施工规定1.2、适用范围1、建筑设计及基坑围护设计图纸确定的各项土方开挖项目。
施工现场临时运土通道等布置。
2、为保证整个建筑工程顺利进行而必须采取的各类措施。
3、施工现场、工程桩及周围道路、地下管道的保护,安全文明施工及环境保护等措施。
1.3、编制目的为确保工程工期、质量、安全及文明施工,编制时对该工程施工组织机构设置、运土设备组织、施工现场管理、施工进度计划控制、施工各项准备工作安排、工程质量保证及控制措施、安全生产保证措施、文明施工及环境保护措施等诸多因素进行充分考虑,突出工程施工的科学性、可行性及高效性。
确保工程优质、低耗、安全、文明、高速地完成全部施工任务的重要经济技术文件。
以指导施工顺利地完成本工程项目的建设。
以缩短工期,创建优质工程为目的。
二、工程概况2.1、建筑工程概述工程名称:基坑支护、土石方及桩基工程工程地址:建设单位:房地产开发有限公司勘察单位:勘查设计研究院设计单位:国际建筑设计有限公司监理单位:监理咨询有限公司施工单位:建设集团有限公司监测单位:地质局物探测量队(建设单位委托第三方监测)本基坑为原预备役师基地围墙内,规划红线内除政府公共房屋未拆除外,其余建筑物均拆除,地势较平坦,场地标高在43. 3-46. 4m之间,“三通一平”基本完成。
基坑平面呈不规则,基底尺寸长150. Om,宽12 9.6m,周长为544.Om,基底总面积约19440㎡。
基坑底标高为31. 7m,开挖深度约为11. 6-14.7m。
2.2、地质、水文条件本场地原始地貌单元属湘江冲积阶地,后经人工改造堆填建筑,场地起伏不大,根据钻探揭露,覆盖层为第四系全新统(Q4),下伏基岩为白垩系晚期(K2),按成分结合地质年代、成因类型,场地内地层自上而下共分为六层,依次为素填土、粉质黏土、粉砂、圆砾、强风化粉砂岩、中风化粉砂岩。
场地水文地质条件较简单,地下水主要赋存在粉砂、圆砾土层,为孔隙潜水,略具弱承压性,属径流区,接受大气降水及地势高的排给医的补给,地下静止水位埋深在0. 80-11. 30m,标高在34. 35-4 3.96m,高于基坑底面,地下抗浮水位高程为41. Om,因此基坑开挖前应采取降水措施。
根据场地岩土工程勘察报告腐蚀性评价分析资料,地下水和土对砼及砼中的钢筋、钢结构有微腐蚀性。
2.3、基坑周边环境1、基坑南面紧邻天台路人行道,西面紧邻黄河北路人行道,城市道路地下管线设施多。
周边相邻建筑物距离近,基坑东面相邻天台山庄为五层娱乐场所,基础桩为长螺旋灌注桩,与本次基坑支护的边线最近距离约为6.Om;北面为株洲市地税局两栋建筑物(分别为29+1层和1 2层),其基础桩为人工挖孔桩,与本次基坑支护边线最近距离约为9.0m。
2、基坑I-A段(靠天台山庄围墙边)原已有高压接线箱,地下埋设有高压电缆和给排水管道。
因此,该地段地表土方1. Sm深度范围内在开挖和基坑支护时,在未确定高压电缆埋设位置时,不得采用机械开挖,应先采用人工开挖,并进行有效的防护、保护措施,杜绝安全事故的发生。
基坑周边环境见后附图:三、基坑支护设计概况3.1、支护设计1、本基坑支护工程安全等级为I级,采用一排①110092000旋挖钻孔灌注桩(局部①15091000钢管桩)结合锚索(杆)加挂网喷浆,钻孔灌注护壁桩总共259根,桩长在16.0m-18.0m左右,桩顶冠梁以上及桩间土采用复合土钉墙,桩间粉砂层和圆砾土层采用钢花管高压双液注浆咬合旋挖护壁桩进行惟幕止水(详见设计图)。
2、根据地勘钻探揭露及现场实际情况,基坑支护共分为九段,除H—I 段采用分级放坡复合土钉墙外,其余各段均采用“桩锚+放坡”支护。
钢筋材料为HPB300、HRB335、HRB400,护壁桩及冠梁砼强度等级C30,钢管桩内采用C20细石砼注浆,喷射砼强度等级C20。
预应力锚索(杆)采用1x7高强度低松弛钢绞线,材料强度设计值为1220N/mm2,注浆体采用32.5普通水泥配制M30水泥浆,内掺膨胀剂。
3、A-B-C-D段总长度约116.0m,地面标高约43.6m-44.0m,基坑最大深度12.4m,采用“桩锚+放坡”支护。
D—E段总长度约172.0m,地面标高约45.0m-45.6m-42.6m,基坑最大深度13.9m,采用“桩锚+放坡”支护。
4、E-F段长约28.0m,地面标高约45.3m-46.4m,基坑最大深度14.7m,上部6.0m采用“钢管桩+锚杆”支护,下部采用“桩锚”支护。
F-G段长约26.0m,地面标高约43.8m-44.2m,基坑最大深度14.7m,采用“桩锚+放坡”支护。
5、G-H段长约28.0m,地面标高约43.9m-44.3m,基坑最大深度12.6m,上部5.0m采用“钢管桩+锚杆”支护,下部采用“桩锚”支护。
H—I段长约32.0m,地面标高约44.3m-45.0m,基坑最大深度13.3m,采用复合土钉墙支护。
6、I-J、J-K、K-L-A段分别约为45.0M,32.0M,65.0M,地面标高约43.6M-45.0同,基坑最大深度13.3M,采用“桩锚+放坡”支护。
3.2、基坑降水没基坑顶四周设置截水沟,为便于土方开挖,在坑内采用明沟、集水井方式排水,基坑底排水沟四周设置。
基坑支护平面布置见后图:四、施工部署4.1、施工总体部署及管理目标1、施工区段的划分:1.1总体区段划分原则:综合考虑整个工程的工期和施工顺序,分二个阶段进行划分:1.1.1支护桩施工阶段;根据本工程结构特点及现场实际情况,为保证施工合理、顺畅进行,按基坑支护面,在支护桩施工阶段将整个工程划分为二个大的施工区(即北侧A-G段、南侧G-A段)组织平行施工。
每段各安排一台旋挖机进行支护桩施工,支护桩采用跳桩施工。
1.1.2土方开挖及基坑支护施工阶段;土方工程采用分层开挖分层支护原则,根据喷锚支护作业面,支护工程工作面同样划分为南、北二个作业区段,土方开挖进行随支护进度,每次开挖深度以满足锚索腰梁施工条件为前提。
2、施工流程及主要分部、分项工程的施工顺序2.1总施工流程施工准备→工作面土方开挖、平整→支护桩施工→止水帷幕施工→冠梁施工→冠梁上部基坑边坡支护→坡顶防护及排水系统形成→第一层土方开挖及挂网喷射砼→第一道锚索施工→第一道腰梁施工→第一道锚索张拉→第二层土方开挖……→最后一层土方开挖及挂网喷射砼→坑底排水系统形成→基坑验收2.2施工顺序:2.1.1旋挖桩施工顺序:施工作业面开挖→放线定位→钻机就位→机械成孔、钢筋笼制作→清孔验收→下放钢筋笼→桩身砼浇筑→桩身检测。
2.1.2锚索施工顺序:作业面修整→钻机定位→锚索成孔、锚索制作→安放锚索→锚索第一道注浆→锚索第二道注浆→腰梁安装→达到设计强度后锚索预应力张拉。
2.1.3土方开挖顺序:第一道支护施工及基坑中心区域第一层土方开挖→第一道支护作业平台土方开挖→第二道支护施工及基坑中心区域第二层土方开挖→第二道支护作业平台土方开挖……→基坑清底收平→坑底排水沟形成→下基坑通道土方开挖2.3生产设施规划土方施工:基坑土方采用8台1m3挖机、2台1.5m3挖机、3台钩机进行基坑土方开挖,自卸汽车运输出场。
垂直水平运输: 配备2台30T汽车吊以满足材料垂直运输。
砼设备与运输:本工程砼采用商品砼,采用砼运输车运送至现场,配备2台45m长汽车泵进行砼现场输送。
支护桩施工:支护桩采取跳桩施工,配备2台旋挖机。
