泛光照明施工方案〔上传〕(DOC)泛光照明施工方案工程名称:编制单位:编制人:审核人:编制日期:目录一、工程概况................................................................... ........................ 二、编制依据................................................................... ........................ 三、编制说明................................................................... ........................ 四、施工总体部署和目标................................................................... .... 1、施工阶段划分................................................................... .......... 2、施工组织步骤................................................................... .......... 3、施工安排................................................................... ..................4、施工前期准备................................................................... .......... 五、主要资源方案................................................................... ............... 1、劳动力方案................................................................... ............. 2、施工机械及机具配备方案...................................................... 3、主要工程设备及材料.............................................................. 六、主要安装施工方案及技术措施...................................................... 1、配电箱、盘安装................................................................... ..... 2、二次回路接线................................................................... .......... 3、低压电器的安装................................................................... ....... 4、钢管敷设................................................................... ................... 5、管内穿绝缘导线................................................................... ....... 6、电缆敷设................................................................... ..................7、灯具安装................................................................... .................. 10、接地装置................................................................... .................. 七、质量管理体系及质量管理措施...................................................... 1、质量管理体系................................................................... ......... 2、质量控制程序................................................................... .........1一、工程概况1、工程名称:2、业主单位:3、工程管理方:4、施工承包单位:5、工程地点:二、编制依据1、深化设计图纸及主要设备、材料厂家技术资料2、《电气装置安装工程电缆线路施工及验收标准》GB50168-20223、《电气装置安装工程盘、柜及二次回路接线施工及验收标准》GB50171-924、《电气装置安装工程接地施工及验收标准》GB50169-925、《电气装置安装工程电气设备交接试验标准》GBJ50150-20226、《电气装置安装工程母线装置及验收标准》GBJ50149-907、《建筑电气工程施工质量验收标准》GB50303-20028、《施工现场临时用电平安技术标准》JGJ46-20229、《建设工程工程管理标准》GB/T50326-2022 10、《建筑工程资料管理规程》DBJ01-51-2003 11、《建筑施工平安检查标准》JG159-9912、《建筑工程施工现场供用电平安标准》GB50194-93 13、《施工现场临时用电平安技术标准》JGJ46-2022 14、《建筑机械使用平安技术规程》JGJ33-2001,J119-2001 15、《平安标志》GB2894-199616、《施工现场平安生产保证体系》DBJ08-903-982三、编制说明1、东昌酒店夜景泛光照明工程组织设计在编制过程中,充分考虑了工程的特点、地理、环境,本着优化施工方案,强化质量管理,合理降低工程本钱,缩短施工工期的原那么,对整个工程进行了总体施工布置和安排,使之具有科学性、可行性和施工指导性。
泛光照明施工方案(3篇)

第1篇一、项目背景随着我国城市化进程的加快,城市夜景照明工程逐渐成为城市景观建设的重要组成部分。
泛光照明作为一种高效、节能、环保的照明方式,广泛应用于城市地标建筑、城市广场、公园等场所。
为确保泛光照明工程顺利进行,提高工程质量,特制定本泛光照明施工方案。
二、施工准备1. 施工组织设计根据工程特点,成立专门的施工项目部,明确各岗位人员职责,制定详细的工作计划,确保施工进度和质量。
2. 技术准备(1)施工图纸及技术资料:熟悉施工图纸,了解设计意图,掌握施工工艺,确保施工过程中不偏离设计要求。
(2)设备、材料准备:根据工程量,提前采购照明灯具、电缆、支架等设备、材料,确保设备、材料质量符合国家标准。
(3)施工方案编制:根据工程特点,编制详细的施工方案,明确施工工艺、质量要求、安全措施等。
3. 人员准备组织专业施工队伍,包括电气工程师、施工员、电工、焊工等,确保施工人员具备相应的资质和技能。
4. 施工现场准备(1)施工现场布置:按照施工方案,合理规划施工现场,确保施工区域安全、整洁。
(2)临时设施:搭建施工临时设施,如临时办公区、材料堆放区等。
(3)施工道路:确保施工现场道路畅通,方便材料运输和施工人员通行。
三、施工工艺1. 施工流程(1)施工准备:完成施工组织设计、技术准备、人员准备、施工现场准备等工作。
(2)基础施工:根据设计要求,完成支架基础施工,确保支架稳定。
(3)支架安装:按照设计要求,安装支架,确保支架垂直、水平。
(4)灯具安装:安装照明灯具,确保灯具位置、角度符合设计要求。
(5)电缆敷设:敷设电缆,确保电缆走向合理、安全。
(6)接线和调试:完成灯具接线,进行调试,确保照明效果达到设计要求。
(7)竣工验收:完成施工后,进行竣工验收,确保工程质量。
2. 施工要点(1)基础施工:根据设计要求,确定支架基础位置,进行开挖、夯实,确保基础稳定。
(2)支架安装:按照设计要求,安装支架,确保支架垂直、水平,固定牢固。
泛光照明各分项工程主要施工方法方案

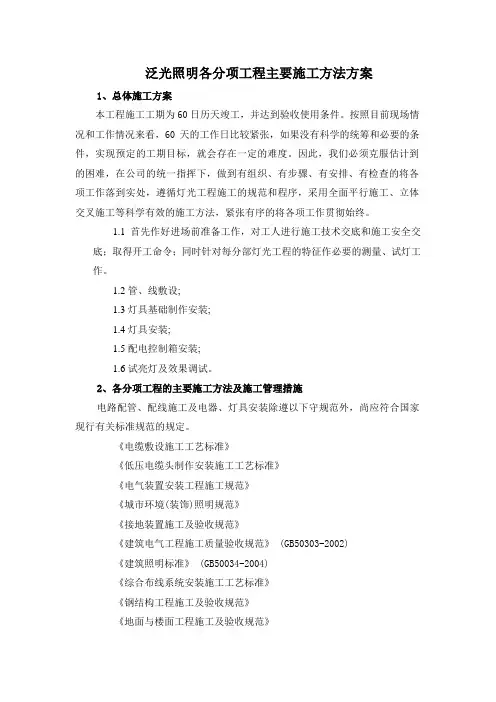

泛光照明各分项工程主要施工方法方案1、总体施工方案本工程施工工期为60日历天竣工,并达到验收使用条件。
按照目前现场情况和工作情况来看,60天的工作日比较紧张,如果没有科学的统筹和必要的条件,实现预定的工期目标,就会存在一定的难度。
因此,我们必须克服估计到的困难,在公司的统一指挥下,做到有组织、有步骤、有安排、有检查的将各项工作落到实处,遵循灯光工程施工的规范和程序,采用全面平行施工、立体交叉施工等科学有效的施工方法,紧张有序的将各项工作贯彻始终。
1.1首先作好进场前准备工作,对工人进行施工技术交底和施工安全交底;取得开工命令;同时针对每分部灯光工程的特征作必要的测量、试灯工作。
1.2管、线敷设;1.3灯具基础制作安装;1.4灯具安装;1.5配电控制箱安装;1.6试亮灯及效果调试。
2、各分项工程的主要施工方法及施工管理措施电路配管、配线施工及电器、灯具安装除遵以下守规范外,尚应符合国家现行有关标准规范的规定。
《电缆敷设施工工艺标准》《低压电缆头制作安装施工工艺标准》《电气装置安装工程施工规范》《城市环境(装饰)照明规范》《接地装置施工及验收规范》《建筑电气工程施工质量验收规范》 (GB50303-2002)《建筑照明标准》 (GB50034-2004)《综合布线系统安装施工工艺标准》《钢结构工程施工及验收规范》《地面与楼面工程施工及验收规范》本工程首先作好进场前准备工作,取得开工命令,并根据几个分项工程各自的特征制定合适的具体施工方法如下:2.1 电缆、照明线路敷设的施工方法2.1.1 电缆、照明线路施工准备1)施工前期准备①挑选施工经验丰富、头脑清楚,有责任感的施工班长,施工班长并根据现场情况列出用人计划。
②进度:根据管槽完工时间和后续布线系统安装和装修封顶的时间要求,列出电缆敷设进度计划。
③质量保证方法:根据具体工程情况,列出保证质量的方法。
2)检查管槽穿线前要严格进行穿线检查,具体要求参见相应的管槽检查要求,下面罗列的是严重影响穿线质量和进度的几个管槽质量问题:管槽规格小、接口处有毛刺、埋地安装管槽阻塞、有水等;埋地管槽穿线前必须全面试穿。
泛光照明专项施工组织方案计划内容

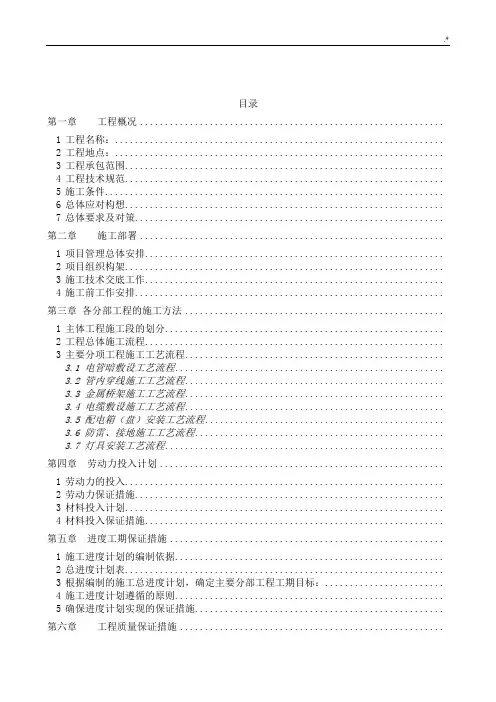

目录第一章工程概况.............................................................1工程名称:.................................................................. 2工程地点:.................................................................. 3工程承包范围................................................................ 4工程技术规范................................................................ 5施工条件.................................................................... 6总体应对构想................................................................ 7总体要求及对策..............................................................第二章施工部署.............................................................1项目管理总体安排............................................................ 2项目组织构架................................................................ 3施工技术交底工作............................................................ 4施工前工作安排..............................................................第三章各分部工程的施工方法....................................................1主体工程施工段的划分........................................................ 2工程总体施工流程............................................................ 3主要分项工程施工工艺流程....................................................3.1 电管暗敷设工艺流程......................................................3.2 管内穿线施工工艺流程....................................................3.3 金属桥架施工工艺流程....................................................3.4 电缆敷设施工工艺流程....................................................3.5 配电箱(盘)安装工艺流程................................................3.6 防雷、接地施工工艺流程..................................................3.7 灯具安装工艺流程........................................................ 第四章劳动力投入计划.........................................................1劳动力的投入................................................................ 2劳动力保证措施.............................................................. 3材料投入计划................................................................ 4材料投入保证措施............................................................第五章进度工期保证措施.......................................................1施工进度计划的编制依据...................................................... 2总进度计划表................................................................ 3根据编制的施工总进度计划,确定主要分部工程工期目标:........................ 4施工进度计划遵循的原则...................................................... 5确保进度计划实现的保证措施..................................................第六章工程质量保证措施.....................................................1质量目标.................................................................... 2工程质量保证措施............................................................ 3工程质量技术管理措施........................................................ 4工程重要工序、质量控制点的控制措施..........................................4.1 施工过程中电缆、照明线路敷设的质量保护措施.............................. 5质量保证体系................................................................附件:表一:拟投入本工程的主要施工设备表表二:劳动力计划表表三:施工计划横道图第一章工程概况1工程名称:华润凯旋门二期泛光照明及安装工程2工程地点:柳州市桂柳路9号3工程技术规范《城市夜景照明设计规范》JGJ-T163-2008《市政工程设计技术管理标准》(1993年)《建筑工程设计技术管理标准》(1993年)《建筑照明设计标准》(GB50034-2004)《城市道路照明设计标准》(CJJ45-2007)《城市道路照明工程施工及验收规范》(CJJ89-2001)《室外环境照明指南》(CIE-37)《都市城区照明指南》(CIE-92)《泛光照明与装饰工程照明指南》(CIE-94)《城区照明指南》(CIE-136)《民用建筑电气设计规范》JGJ 16-2008《住宅建筑规范》GB50368-2005《低压配电设计规范》GB50054-95《建筑照明设计标准》GB50034-2004《高层民用建筑设计防火规范》GB50045-1995《建筑物电子信息系统防雷技术规范》GB50343-2004《建筑工程施工质量验收统一标准》GB50300-2001《电气装置安装工程接地装置施工及验收规范》GB50169-2006《建筑物防雷设计规范》GB50057-94(2000年版)4施工条件4.1业主提供了能基本满足施工的场地,承包商必须服从业主的安排。
景观泛光照明施工工程(3篇)

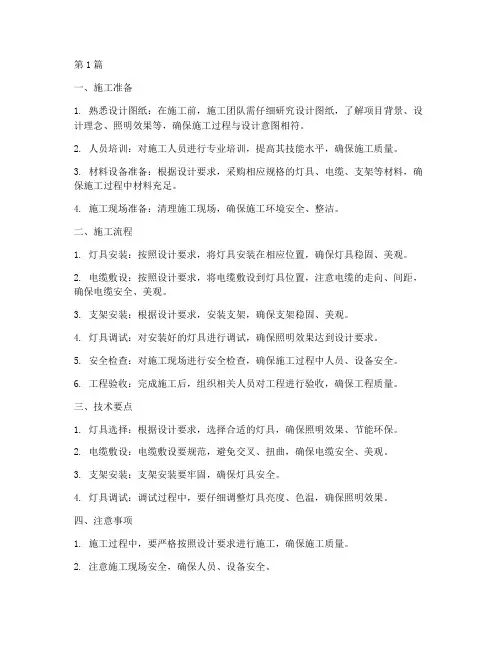

第1篇一、施工准备1. 熟悉设计图纸:在施工前,施工团队需仔细研究设计图纸,了解项目背景、设计理念、照明效果等,确保施工过程与设计意图相符。
2. 人员培训:对施工人员进行专业培训,提高其技能水平,确保施工质量。
3. 材料设备准备:根据设计要求,采购相应规格的灯具、电缆、支架等材料,确保施工过程中材料充足。
4. 施工现场准备:清理施工现场,确保施工环境安全、整洁。
二、施工流程1. 灯具安装:按照设计要求,将灯具安装在相应位置,确保灯具稳固、美观。
2. 电缆敷设:按照设计要求,将电缆敷设到灯具位置,注意电缆的走向、间距,确保电缆安全、美观。
3. 支架安装:根据设计要求,安装支架,确保支架稳固、美观。
4. 灯具调试:对安装好的灯具进行调试,确保照明效果达到设计要求。
5. 安全检查:对施工现场进行安全检查,确保施工过程中人员、设备安全。
6. 工程验收:完成施工后,组织相关人员对工程进行验收,确保工程质量。
三、技术要点1. 灯具选择:根据设计要求,选择合适的灯具,确保照明效果、节能环保。
2. 电缆敷设:电缆敷设要规范,避免交叉、扭曲,确保电缆安全、美观。
3. 支架安装:支架安装要牢固,确保灯具安全。
4. 灯具调试:调试过程中,要仔细调整灯具亮度、色温,确保照明效果。
四、注意事项1. 施工过程中,要严格按照设计要求进行施工,确保施工质量。
2. 注意施工现场安全,确保人员、设备安全。
3. 施工过程中,要注重环保,减少对环境的影响。
4. 加强与相关部门的沟通协调,确保工程顺利进行。
5. 工程完成后,要做好工程维护,确保照明效果持久。
总之,景观泛光照明施工工程是一项系统工程,需要施工团队具备较高的技术水平和严谨的工作态度。
通过精心组织、合理施工,确保工程达到预期效果,为城市景观增添亮丽色彩。
第2篇一、工程概述景观泛光照明施工工程主要包括以下几个方面:1. 工程设计:根据景观特点、建筑风格、周边环境等因素,设计合理的照明方案,确保照明效果与景观相协调。
泛光工程施工(3篇)

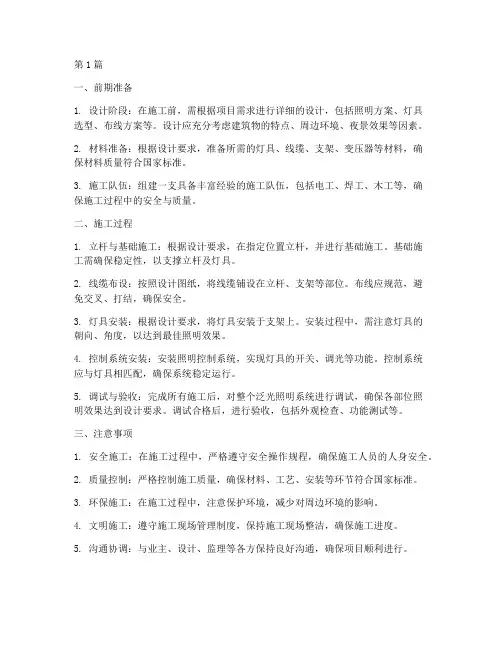

第1篇一、前期准备1. 设计阶段:在施工前,需根据项目需求进行详细的设计,包括照明方案、灯具选型、布线方案等。
设计应充分考虑建筑物的特点、周边环境、夜景效果等因素。
2. 材料准备:根据设计要求,准备所需的灯具、线缆、支架、变压器等材料,确保材料质量符合国家标准。
3. 施工队伍:组建一支具备丰富经验的施工队伍,包括电工、焊工、木工等,确保施工过程中的安全与质量。
二、施工过程1. 立杆与基础施工:根据设计要求,在指定位置立杆,并进行基础施工。
基础施工需确保稳定性,以支撑立杆及灯具。
2. 线缆布设:按照设计图纸,将线缆铺设在立杆、支架等部位。
布线应规范,避免交叉、打结,确保安全。
3. 灯具安装:根据设计要求,将灯具安装于支架上。
安装过程中,需注意灯具的朝向、角度,以达到最佳照明效果。
4. 控制系统安装:安装照明控制系统,实现灯具的开关、调光等功能。
控制系统应与灯具相匹配,确保系统稳定运行。
5. 调试与验收:完成所有施工后,对整个泛光照明系统进行调试,确保各部位照明效果达到设计要求。
调试合格后,进行验收,包括外观检查、功能测试等。
三、注意事项1. 安全施工:在施工过程中,严格遵守安全操作规程,确保施工人员的人身安全。
2. 质量控制:严格控制施工质量,确保材料、工艺、安装等环节符合国家标准。
3. 环保施工:在施工过程中,注意保护环境,减少对周边环境的影响。
4. 文明施工:遵守施工现场管理制度,保持施工现场整洁,确保施工进度。
5. 沟通协调:与业主、设计、监理等各方保持良好沟通,确保项目顺利进行。
总之,泛光工程施工是一项复杂而细致的工作,需要充分考虑设计、材料、施工、调试等各个环节。
通过严谨的施工过程和严格的质量控制,打造出美丽、璀璨的夜景,为城市增添无尽魅力。
第2篇一、泛光工程施工的定义泛光工程施工,又称泛光照明工程,属于城市景观照明工程或环境照明工程。
它是一种在夜晚投光照射建筑物外部,使目标或场地比周围环境明亮的照明方式。
泛光照明施工工程方案(3篇)

第1篇一、工程概况泛光照明工程是指通过灯光设计,对建筑物、广场、道路等室外空间进行照明,以达到美化环境、提升夜景效果、保障安全的目的。
本工程方案旨在为泛光照明施工提供一套完整的施工流程和质量保证措施。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程规模、照明要求、灯具规格等。
2. 材料设备:根据工程需求,准备灯具、电缆、配电箱、控制器等材料设备。
3. 人员组织:成立施工团队,明确各岗位职责,确保施工顺利进行。
4. 施工现场:做好现场布置,确保施工区域安全、整洁。
三、施工流程1. 施工放样:根据设计图纸,确定灯具安装位置,进行现场放样。
2. 灯具安装:按照放样位置,安装灯具,确保灯具固定牢固。
3. 电缆敷设:根据灯具位置,敷设电缆,注意电缆弯曲半径,避免损坏。
4. 配电箱安装:按照设计要求,安装配电箱,确保配电箱位置合理、牢固。
5. 控制器安装:安装控制器,连接灯具与控制器,调试控制系统。
6. 系统调试:对整个照明系统进行调试,确保灯具亮度和效果符合设计要求。
7. 工程验收:完成施工后,进行工程验收,确保工程质量。
四、质量控制1. 材料设备:选用符合国家标准、质量可靠的灯具、电缆等材料设备。
2. 施工工艺:严格按照施工规范进行施工,确保施工质量。
3. 灯具安装:确保灯具安装牢固,防止松动、脱落。
4. 电缆敷设:电缆敷设整齐,避免交叉、重叠,确保电缆安全。
5. 配电箱安装:配电箱安装位置合理,接线正确,符合设计要求。
6. 控制器安装:控制器安装牢固,连接线路正确,控制系统运行稳定。
五、安全管理1. 施工现场:设置安全警示标志,确保施工区域安全。
2. 人员安全:施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工设备:确保施工设备安全可靠,定期检查维护。
4. 火灾防范:施工现场禁止吸烟,配备消防器材,确保火灾防范措施到位。
六、工程进度1. 制定施工进度计划,明确各阶段工期。
2. 加强施工组织,确保施工进度。
泛光照明施工程序(3篇)

第1篇一、施工准备阶段1. 设计方案确认:与业主沟通,确认设计方案,包括照明范围、灯具类型、照度要求等。
2. 施工图纸会审:组织施工、设计、监理等相关人员对施工图纸进行会审,明确施工要求。
3. 材料设备采购:根据设计方案,采购所需的照明灯具、电缆、配电箱等材料设备。
4. 施工现场准备:平整场地,设置施工围挡,确保施工现场安全。
二、施工阶段1. 灯具安装:按照设计要求,将灯具安装在预定位置,确保灯具固定牢固、接线正确。
2. 配电箱安装:在施工现场设置配电箱,按照设计要求,将电缆接入配电箱,并进行接线。
3. 电缆敷设:按照设计要求,将电缆敷设到预定位置,确保电缆敷设平直、整齐,避免交叉、扭曲。
4. 接地装置安装:在施工现场设置接地装置,按照设计要求,将接地线接入接地装置,确保接地良好。
5. 照明回路调试:接通照明回路,对灯具进行调试,确保照明效果符合设计要求。
6. 照明系统验收:组织施工、设计、监理等相关人员进行照明系统验收,确保照明系统运行正常。
三、施工后期阶段1. 施工资料整理:整理施工过程中的各类资料,包括施工图纸、施工日志、验收报告等。
2. 施工现场清理:清理施工现场,确保施工现场整洁、有序。
3. 施工验收:组织施工、设计、监理等相关人员进行施工验收,确保工程质量和效果。
4. 工程移交:将工程移交给业主,并进行工程保修。
四、施工注意事项1. 施工过程中,严格遵循设计方案和施工规范,确保工程质量和效果。
2. 施工现场应设置安全警示标志,确保施工人员安全。
3. 施工过程中,注意保护施工现场的环境,减少对周围环境的影响。
4. 施工过程中,密切关注施工进度,确保工程按时完成。
5. 施工过程中,加强与业主、设计、监理等相关部门的沟通,及时解决施工过程中出现的问题。
总之,泛光照明施工程序是确保照明工程质量和效果的关键步骤。
在施工过程中,严格遵循设计方案和施工规范,加强施工管理,确保工程顺利进行。
第2篇一、施工准备1. 审核施工图纸,了解工程概况,熟悉设计要求,明确施工范围和施工内容。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
泛光照明施工进度计划 Jenny was compiled in January 2021
泛光照明施工进度计划
一、南立面C17回路布管、穿线、接头: 4月1日-------4月11日4人
C19、C21回路布管、穿线、接头: 4月3日-------4月11日4人
二、北立面C18、C20回路布管、穿线: 4月12日------4月16日4人
C12、C13、C14、C15回路接线: 4月12日------4月18日
4人
三、北立面3层裙房荧光灯支架预制、安装。
4月19日------4月25日2人
四、各个回路穿线:
五、室外线路(C1、C2、C3)管线预埋、穿线。
六、灯具安装调试: 5月15------5月31日
4人
备注: 1、其中第一、二、六项须与相关单位协调吊篮使用事项。
2、第三项:与外架子单位协调外架板铺设。
3、第四项:3层的地面管线因装修施工破坏,与相关单位协调
绕开管线铺设位置倾倒建筑垃圾。
4、第五项待楼外路面施工时前再做(因楼外路面还要挖土)。
2010年4月2日。
