压力污水管道水压试验方案p
施工方案:管道水压试验方案

施工方案:管道水压试验方案一、前言管道水压试验是建筑物的装修工程中必不可少的一项,使用水压试验的目的是检测管道系统是否存在泄漏或其他的问题。
然而,在实施管道水压试验的时候,需要严格遵守安全、保健方面的规定,以达到安全、高效、质量上乘的效果。
二、施工准备1、水压试验设备准备:提前准备好水压试验设备,需要验压泵、压力表、尺子等工具。
2、施工材料准备:准备好管道连接处所需材料,如管卡、密封胶带等防漏密封材料。
3、施工人员准备:归功于试验操作需要的技术要求较高,选职之前,确定好水压试验人员的工作安排,确保人员熟练掌握试验流程及方法,并具备紧急处置的能力,确保试验等环节的安全。
三、施工流程1、管道水压试验前准备:- 安装管道悬挂架和管道保护设施;- 封堵管道两端,并在试验管道的一端装备弯头,板夹等以方便液压试验;- 排除管道内部的杂物和异物;- 研究试验方案和试验方案,正确设定试验参数,并制定好安全保障措施。
2、管道水压试验执行:- 首先进行预试压,预试压一般应达到压力试验压力的 1.1~1.2 倍,试验时间为 20~30 分钟;- 然后进行压力试验,压力试验压力应达到设计压力的 1.5 倍及以上,试验时间为 2 小时,测试期间观察管道跑冒滴漏情况并及时记录;- 压力试验完成后,放掉管道内残余水,拆卸试验设备和密封胶带等设备,恢复试验段的管道径向变形;- 汇总记录管道水压试验数据并处理。
四、注意事项:1、在管道试验开始前,要认真做好检查工作,尤其是管道的连接处要做好防漏密封工作。
2、在管道试验过程中,要时刻关注管道的运行情况,特别是要注意管道是否出现跑冒滴漏等问题,以便及时采取措施。
3、在管道试验后,要及时处理测试数据,并对可能存在的漏点进行修复或更换。
同时,要做好管道防腐保护工作。
4、在试验过程中,要遵循“安全第一,预防为主”的原则,特别是要控制管道的压力,以免发生伤人事故。
五、总结管道水压试验是非常重要的一项工作,建筑装修工程中必不可少。
压力污水管道水压试验方案p

DN1000污水球墨铸铁压力管道水压试验方案1工程概况:本工程DN1000压力污水管道, 位于XX大道的南侧K8+320~K10+260,长度为1954米,球墨铸铁管,采用开槽施工,胶圈承插连接,承插T型接口。
目前该管道已安装完毕,按照给排水相关验收标准要求,当管道工作压力大于或者等于0.1MPa时,必须发展压力管道的强度水压试验,合格前方可埋土隐蔽。
2管道试验压力的选择管道水压试验的试验压力(MPa)管 材 种 类工 作 压 力P试 验 压 力钢管P P+0.5且不应小于0.9≤0.52P铸铁及球墨铸铁管>0.5 P+0.5≤0.6 1.5P预应力、自应力混凝土管>0.6 P+0.3现浇钢筋混凝土管渠≥0.1 1.5P本管道的设计的工作压力为:试验压力取一、相关规定及具体试验步骤:1〕由于本管道敷设在经夯实后的土层外表;土质较硬,同时管件的支墩已达设计强度,无须采取加固措施,可直接试压。
对于不具有抗荷载强度的机械端应暂时用支撑固定或者锚固使之在承压时不产生运动。
由于全部的管长小于0.1km,且材质均为球墨铸铁管,按照像关验收标准,可一次发展整段试压,无须分段。
2〕管道水压试验时,当管径≥600mm时,试验管段端部的第一个接口应采用柔性接口或者采用特制的柔性接口堵板;水泵、压力计应安装在试验段下游的端部与管道垂直的进水管上;试验管段不得采用闸阀做堵板,不得有消火栓、水锤消除器等附件。
已设置的这种附件必须设堵板,控制阀必须在试验过程中全部开档试验管段所有敞口应堵严,不得有渗水现象。
3〕试验管段灌满水后,宜在不大于工作压力条件下充分浸泡后再发展试压:无水泥砂浆衬里,不少于24h;有水泥砂浆衬里,不少于48h;预应力、自应力混凝土管及现浇钢筋混凝土管渠;管径小于或者等于1000mm,不少于48h;管径大于1000mm,不少于72h。
4〕具体试验步骤:〔1〕提前做好准备工作,相关工具、设备各就各位,相关的配合人员组织安排好,分工明确,各司其职,将具体试压时间通知甲方、监理现场验收人员。
污水管道试压方案

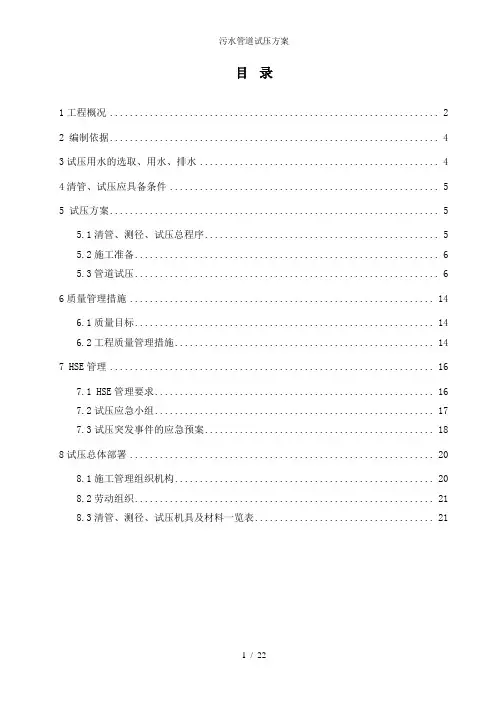

目录1工程概况 (2)2 编制依据 (4)3试压用水的选取、用水、排水 (4)4清管、试压应具备条件 (5)5 试压方案 (5)5.1清管、测径、试压总程序 (5)5.2施工准备 (6)5.3管道试压 (6)6质量管理措施 (14)6.1质量目标 (14)6.2工程质量管理措施 (14)7 HSE管理 (16)7.1 HSE管理要求 (16)7.2试压应急小组 (17)7.3试压突发事件的应急预案 (18)8试压总体部署 (20)8.1施工管理组织机构 (20)8.2劳动组织 (21)8.3清管、测径、试压机具及材料一览表 (21)1工程概况元坝气田17亿立方米∕年试采工程地面集输工程包括气田集输管网工程、气田集输站场工程、自动控制工程、通信工程、供配电工程等。
主要施工地点在四川省广元市苍溪县境内,部分在南充市阆中市境内。
其中污水及回注水管道工程量包括污水管线18.33km,回注水管线9.77km。
管道规格为DN80增强型塑料复合管,管线设计压力为5.5MPa,设计管线耐温为80℃。
地面集输工程线路第Ⅲ标段的水管线分布可划分为两大块,分别为:(1)集气总站以西:从4#阀室往东,途径老君山隧道、大梁山隧道、3#阀室、黄家坡隧道、东河跨越、2#阀室,进入集气总站,此线路包括污水管线1根和回注管线1根;(2)集气总站以东:从YB103H井往西,途径5#阀室,进入集气总站,此线路仅为污水管线1根;污水及回注水管道试压管段规格、长度、段落划分如下表所示:污水及回注水管线:污水管道试压方案3 /222 编制依据2.1 元坝气田17亿方/年试采工程地面集输工程线路工程设计施工图纸; 2.2 现场踏勘资料;2.3《高含硫化氢气田集输管道工程施工技术规范》SY/T 4119-2010; 2.4《油气长输管道工程施工及验收规范》GB50369-2006。
3试压用水的选取、用水、排水 3.1试压水源确定根据现场实际情况将店子河EF06、3#阀室水传递、YB103H 鱼塘作为试压水源。
PE管水压试验施工方案

P E管水压试验施工方案 The latest revision on November 22, 2020山西0编制:审核:批准:太原通胜路桥建设开发有限公司2014年4月10日PE管水压试验施工方案一.工程概况山西高校新校区配套工程晋中市天湖水厂输配水工程,工程内容为安宁街东延伸段,道路工程配水管道及其附属设施,道路总长582m,管道总长2286m。
管道连接及管材:高低区供水管道采用输配水管道采用¢630mm,1.6MPa的PE给水塑料管。
中区供水A、B管道采用¢630mm,0.8MPa的钢丝网骨架PE复合管,PE管道以热熔连接,钢丝网骨架PE复合管以钢骨架塑料复合电熔管件连接。
纬四东延街,道路工程配水管道及其附属设施,道路总长1960m,管道总长3060m。
管道连接及管材:配水管道采用¢600mm,0.8MPa以及¢400mm ,1.0MPa PE给水塑料管,管道以热熔连接,阀门处以法兰连接。
东外环路,道路工程配水管道及其附属设施,道路总长3723m,管道总长10550m。
管道连接及管材:配水管道采用¢630mm,0.8MPa、1.0 MPa、1.6 MPa PE给水塑料管,¢630mm,0.8MPa钢丝网骨架PE复合管。
PE100管道以热熔连接,钢丝网骨架PE复合管以钢骨架塑料电熔管件连接。
根据施工进度情况,我方将进行一次水压试验。
打压时间4月10日左右。
二.PE管试压规范及特性说明PE管材是一种热塑性材料,管材本身具有受压发生蠕变和应力松弛的特性。
与传统性材料(如球铁、钢等)管道不同,水压试验过程中,聚乙烯管材发生蠕变会导致一段时间内压力呈连续下降趋势。
由于试压期间温度变化相对较小,所以压力波动不大。
PE管材的黏弹性、受压蠕变及膨胀、失压收缩等特性,压力试验时这些特性均有所表现。
因此,应充分理解PE管道在压力试验期间的压力下降现象,充分考虑到压力下降并不一定意味着管道有泄漏。
管道试压采用AWZ-9增压泵、压力表采用0-1.6Mpa,最少刻度0.04Mpa,dn1000/900管端打压封头。
给排水管道试压方案

给排水管道试压方案给排水管道试压方案1.引言本旨在提供一份详细的给排水管道试压方案,以确保管道系统的质量和安全性。
本方案将包括试压概述、准备工作、试压程序、试压方法、验收标准等方面的内容。
2.试压概述2.1 目的给排水管道试压旨在测试管道系统的密封性能和承压能力。
2.2 质量标准试压过程应符合国家标准《建筑给水排水与室外排水工程验收规范》等相关标准要求。
2.3 相关文件本试压方案的实施需要参考设计图纸、工程施工方案、相关操作规范等。
3.准备工作3.1 试压设备准备根据工程需求,准备相应的试压设备,包括试压泵、压力表、密封材料等。
3.2 试压人员培训试压人员应经过相关培训,了解试压设备的使用方法和试压程序。
必要时,进行试压操作演练。
4.试压程序4.1 施工前试压在管道安装完成之前,进行施工前试压,目的是测试管道的安装质量和密封性能。
试压压力应达到设计要求的1.5倍。
4.2 施工后试压在管道安装完成后,进行施工后试压,目的是测试管道系统的承压能力和密封性能。
试压压力应达到设计要求的2倍。
5.试压方法5.1 试压区段划分根据管道系统的布置和设计要求,将管道分为若干试压区段。
5.2 密封处理在试压区段的管道连接处,采取有效的密封处理,确保试压过程不发生泄漏。
5.3 试压过程依次对各个试压区段进行试压,按照设计要求逐步增加试压压力,并保持稳定时间,观察试压压力是否有变化。
6.验收标准6.1 试压持续时间试压压力达到设计要求后,保持稳定时间,观察试压压力是否有变化。
6.2 泄漏限值试压期间,管道系统不得有明显泄漏现象。
6.3 试压记录记录试压过程中的试压压力、试压时间、试压区段等相关数据,并进行归档保存。
扩展内容:1、本所涉及附件如下:- 设计图纸- 工程施工方案- 操作规范2、本所涉及的法律名词及注释:- 《建筑给水排水与室外排水工程验收规范》:国家标准,用于管道试压的验收标准。
施工方案:管道水压试验方案

施工方案:管道水压试验方案引言管道工程是现代化建设的重要组成部分,其中对管道水压试验是不可或缺的步骤。
该文旨在规范管道水压试验的流程和方法,确保管道工程的质量和安全。
测试流程准备工作在进行管道水压试验前,需要做好以下准备工作:1.清洗管道:用高压水枪等工具对管道进行清洗,确保内壁干净。
2.接口处理:检查管道接口是否牢固,如有松动或裂纹应及时修补。
3.拦水措施:拦截相应管段进水口和出水口处,在该管段周围建立隔离带,分离出待测试的管段。
实施测试1.加水:利用加压泵或水泵,向管道内注入水,在管道内形成一定压力。
2.压力维持:保持一定时间,观察管道压力是否有异常变化,同时对管道进行观察,发现异常情况应及时停止测试并进行修复。
3.排空水:待测试结束后,需要按照一定程度开启管道阀门进行排空,然后关闭进、出水口,打开整个管段排气口,将管内水完全放出。
测试要点压力控制管道水压试验需要控制压力的稳定性和安全性,一般根据管道的设计压力、材质、口径等因素确定管道的测试压力。
测试中需要掌握的关键点包括:控制测试压力,确保不超过管道设计压力;注意测压精度,测试过程中需要进行多次测压,所得数据之间的误差不应超过标准值。
安全措施1.建立警示标示:在测试前后,需要设置警示标示,提醒人员不得接近现场。
2.安全装备:为工作人员提供安全帽、防护口罩等安全装备。
3.应急预案:测试过程中,需要制定科学合理的应急预案,确保测试过程中出现突发状况的安全性。
测试结果判定测试过程中需进行多次测压和检查,判定测试结果应考虑以下因素:1.管道整体压力变化情况是否合理。
2.各个管道接口处是否有渗水现象。
3.是否发现管道漏水,如果有,需要及时找出问题并予以解决。
结论对于管道水压试验,应该认真研究、合理设计和充分沟通,并制定出具体的施工方案。
同时,需要注意相关安全措施和应急预案,确保测试的顺利进行。
若测试结果符合要求,则表明管道工程的设计和施工质量达到了预期目标。
压力污水管道水压试验方案

DN1000污水球墨铸铁压力管道水压试验方案1工程概况:本工程DN1000压力污水管道, 位于黄山大道的南侧K8+320~K10+260,长度为1954米,球墨铸铁管,采用开槽施工,胶圈承插连接,承插T型接口。
目前该管道已安装完毕,按照给排水相关验收规范要求,当管道工作压力大于或等于时,必须进行压力管道的强度水压试验,合格后方可埋土隐蔽。
2管道试验压力的选择管材种类工作压力P试验压力钢管P P+且不应小于铸铁及球墨铸铁管≤2P > P+预应力、自应力混凝土管≤> P+现浇钢筋混凝土管渠≥一、相关规定及具体试验步骤:1)由于本管道敷设在经夯实后的土层表面;土质较硬,同时管件的支墩已达设计强度,无须采取加固措施,可直接试压。
对于不具有抗荷载强度的机械端应临时用支撑固定或锚固使之在承压时不产生运动。
由于全部的管长小于0.1km,且材质均为球墨铸铁管,按照相关验收规范,可一次进行整段试压,无须分段。
2)管道水压试验时,当管径≥600mm时,试验管段端部的第一个接口应采用柔性接口或采用特制的柔性接口堵板;水泵、压力计应安装在试验段下游的端部与管道垂直的进水管上;试验管段不得采用闸阀做堵板,不得有消火栓、水锤消除器等附件。
已设置的这类附件必须设堵板,控制阀必须在试验过程中全部开档试验管段所有敞口应堵严,不得有渗水现象。
3)试验管段灌满水后,宜在不大于工作压力条件下充分浸泡后再进行试压:无水泥砂浆衬里,不少于24h;有水泥砂浆衬里,不少于48h;预应力、自应力混凝土管及现浇钢筋混凝土管渠;管径小于或等于1000mm,不少于48h;管径大于1000mm,不少于72h。
4)具体试验步骤:(1)提前做好准备工作,相关工具、设备各就各位,相关的配合人员组织安排好,分工明确,各司其职,将具体试压时间通知甲方、监理现场验收人员。
待相关验收人员全部到达现场后方可进行试压试验,并备好资料表格以随时做记录。
(2)所有阀门,该打开的打开,该关闭的关闭,预留管道接口用塞头封闭。
压力污水管道水压试验方案

DN1000污水球墨铸铁压力管道水压试验方案1工程概况:本工程DN1000压力污水管道, 位于黄山大道的南侧K8+320~K10+260,长度为1954米,球墨铸铁管,采用开槽施工,胶圈承插连接,承插T型接口。
目前该管道已安装完毕,按照给排水相关验收规范要求,当管道工作压力大于或等于0.1MPa时,必须进行压力管道的强度水压试验,合格后方可埋土隐蔽。
2管道试验压力的选择管材种类工作压力P试验压力钢管P P+0.5且不应小于0.9铸铁及球墨铸铁管≤0.52P>0.5 P+0.5预应力、自应力混凝土管≤0.6 1.5P >0.6 P+0.3现浇钢筋混凝土管渠≥0.1 1.5P一、相关规定及具体试验步骤:1)由于本管道敷设在经夯实后的土层表面;土质较硬,同时管件的支墩已达设计强度,无须采取加固措施,可直接试压。
对于不具有抗荷载强度的机械端应临时用支撑固定或锚固使之在承压时不产生运动。
由于全部的管长小于0.1km,且材质均为球墨铸铁管,按照相关验收规范,可一次进行整段试压,无须分段。
2)管道水压试验时,当管径≥600mm时,试验管段端部的第一个接口应采用柔性接口或采用特制的柔性接口堵板;水泵、压力计应安装在试验段下游的端部与管道垂直的进水管上;试验管段不得采用闸阀做堵板,不得有消火栓、水锤消除器等附件。
已设置的这类附件必须设堵板,控制阀必须在试验过程中全部开档试验管段所有敞口应堵严,不得有渗水现象。
3)试验管段灌满水后,宜在不大于工作压力条件下充分浸泡后再进行试压:无水泥砂浆衬里,不少于24h;有水泥砂浆衬里,不少于48h;预应力、自应力混凝土管及现浇钢筋混凝土管渠;管径小于或等于1000mm,不少于48h;管径大于1000mm,不少于72h。
4)具体试验步骤:(1)提前做好准备工作,相关工具、设备各就各位,相关的配合人员组织安排好,分工明确,各司其职,将具体试压时间通知甲方、监理现场验收人员。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
DN1000污水球墨铸铁压力管道水压试验方案1工程概况:本工程DN1000压力污水管道, 位于黄山大道的南侧K8+320~K10+260,长度为1954米,球墨铸铁管,采用开槽施工,胶圈承插连接,承插T型接口。
目前该管道已安装完毕,按照给排水相关验收规范要求,当管道工作压力大于或等于0.1MPa时,必须进行压力管道的强度水压试验,合格后方可埋土隐蔽。
2管道试验压力的选择管材种类工作压力P试验压力钢管P P+0.5且不应小于0.9铸铁及球墨铸铁管≤0.52P>0.5 P+0.5预应力、自应力混凝土管≤0.6 1.5P >0.6 P+0.3现浇钢筋混凝土管渠≥0.1 1.5P一、相关规定及具体试验步骤:1)由于本管道敷设在经夯实后的土层表面;土质较硬,同时管件的支墩已达设计强度,无须采取加固措施,可直接试压。
对于不具有抗荷载强度的机械端应临时用支撑固定或锚固使之在承压时不产生运动。
由于全部的管长小于0.1km,且材质均为球墨铸铁管,按照相关验收规范,可一次进行整段试压,无须分段。
2)管道水压试验时,当管径≥600mm时,试验管段端部的第一个接口应采用柔性接口或采用特制的柔性接口堵板;水泵、压力计应安装在试验段下游的端部与管道垂直的进水管上;试验管段不得采用闸阀做堵板,不得有消火栓、水锤消除器等附件。
已设置的这类附件必须设堵板,控制阀必须在试验过程中全部开档试验管段所有敞口应堵严,不得有渗水现象。
3)试验管段灌满水后,宜在不大于工作压力条件下充分浸泡后再进行试压:无水泥砂浆衬里,不少于24h;有水泥砂浆衬里,不少于48h;预应力、自应力混凝土管及现浇钢筋混凝土管渠;管径小于或等于1000mm,不少于48h;管径大于1000mm,不少于72h。
4)具体试验步骤:(1)提前做好准备工作,相关工具、设备各就各位,相关的配合人员组织安排好,分工明确,各司其职,将具体试压时间通知甲方、监理现场验收人员。
待相关验收人员全部到达现场后方可进行试压试验,并备好资料表格以随时做记录。
(2)所有阀门,该打开的打开,该关闭的关闭,预留管道接口用塞头封闭。
(3)为确保系统内充满水,应开启系统内所有放气阀排气,每个排气阀出水后方可关闭。
待管道系统充满后,可关闭进水阀,然后启动试压泵,缓慢升压;(4)水压试验时,应分配专人巡视管道系统,渗漏处应做好标记。
若发现接口爆裂等大量漏水情况时,应立即通知停泵降压和泄水,进行检修。
缺陷处理后,应重新进水试压。
(5)管道升压时,管道内气体应排除,升压过程中,当发现弹簧压力计表针摆动、不稳且升压较慢时,应重新排气后升压。
应分级升压,每升一级应检查后背、支礅、管身及接口,当无异常现象时再继续升压。
对系统缓慢升压至工作压力后,停止加压,稳压2小时。
当压降达到0.02Mpa,对管道进行补水以维持内压。
检查管道及所有的接头、附配件等是否有渗漏现象。
(6)在约6分钟内,将系统升压至系统试验压力(即工作压力的1.5倍),但不得小于0.6Mpa,稳压时间保持2小时,当压降大于0.02Mpa,需对管道进行补水,使其保持设定的压力,检查管道及所有的接头、附配件等,若无渗漏现象时,管道强度试验为合格。
(7)用6分钟的时间将检测压力回降到工作压力然后关闭阀门,按下面公式进行补水量的计算:Q≤(1/50)D-1(L/km.h)式中:Q=补水量(L)D=管道内径(mm)(8)若(4)、(5)、(6)三阶段中补水量满足上式要求,则认为该管段水密性试验合格。
(9)强度试验时,若在管道系统试压时间内压降小于0.02Mpa,可不进行补水量的计算而判定合格。
当管径小于等于D≤100mm,在试压持压一小时内压降不超过0.05Mpa 时可认为合格。
二.注意事项水压试验过程中,后背顶撑,管道两端严禁站人;水压试验时,严禁对管身、接口进行敲打或修补缺陷,遇有缺陷时,应作出标记,卸压后修补。
管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
三.待管道试压验收合格,现场验收人员签字确认后,方可进行下一道隐蔽工序。
●●水压试验全过程1.一般要求管道安装完毕后,应按设计要求对管道系统进行压力试验。
按试验的目的可分为检查管道力学性能的强度试验、检查管道连接质量的严密性试验、检查管道系统真空保持性能的真空试验和基于防火安全考虑而进行的渗漏试验等。
除真空管道系统和有防火要求的管道系统外,多数管道只做强度试验和严密性试验。
管道系统的强度试验与严密性试验,一般采用水压试验,如因设计结构或其他原因,不能采用水压试验时,可采用气压试验。
(1)压力试验应符合下列规定:1)压力试验应以液体为试验介质。
当管道的设计压力小于或等于0.6MPa时,也可采用气体为试验介质,但应采取有效的安全措施。
脆性材料严禁使用气体进行压力试验。
2)当现场条件不允许使用液体或气体进行压力试验时,经建设单位同意,可同时采用下列方法代替:A、所有焊缝(包括附着件上的焊缝),用液体渗透法或磁粉法进行检验;B、对接焊缝用100%射线照相进行检验。
3)当进行压力试验时,应划定禁区,无关人员不得进入。
4)压力试验完毕,不得在管道上进行修补。
5)建设单位应参加压力试验,压力试验合格后,应和施工单位一同按规范规定填写管道系统压力试验记录。
(2)压力试验前应具备的条件:1)试验范围内的管道安装工程除涂漆、绝热外,已按设计图纸全部完成,安装质量符合有关规定。
2)管道上的膨胀节已设置了临时约束装置。
3)试验用压力表已校验,并在周检期内,其精度不得低于1.5级,表的满刻度值应为被测压力的1.5~2倍,压力表不得少于2块。
4)符合压力试验要求的液体或气体已经备齐。
5)按试验的要求,管道已经固定。
6)对输送剧毒流体的管道及设计压力大于等于10MPa的管道,在压力试验前,下列资料已经建设单位复查:A、管道组成件的质量证明书;B、管道组成件的检验或试验记录;C、管子加工记录;D、焊接检验及热处理记录;E、设计修改及材料代用文件。
7)待试管道与无关系统已用盲板或采取其他措施隔开。
8)待试管道上的安全阀、爆破板及仪表元件等已经拆下或加以隔离。
9)试验方案已经过批准,并已进行了技术交底。
2.水压试验的程序、步骤、方法如下:1)连接。
将试压设备与试压的管道系统相连,试压用的各类阀门、压力表安装在试压系统中,在系统的最高点安装放气阀、在系统的最低点安装泄水阀。
2)灌水。
打开系统最高点的放气阀,关闭系统最低点的泄水阀,向系统灌水。
试压用水应使用纯净水,当对奥氏体不锈钢管道或对连有奥氏体不锈钢管道或设备的管道进行试验时,水中氯离子含量不得超过25×10-6(ppm)。
待排气阀连续不断地向外排水时,关闭放气阀。
3)检查。
系统充水完毕后,不要急于升压,而应先检查一下系统有无渗水漏水现象。
4)升压。
充水检查无异常,可升压,升压用手动试压泵(或电动试压泵),升压过程应缓慢、平稳,先把压力升到试验压力的一半,对管道系统进行一次全面的检查,若有问题,应泄压修理,严禁带压修复。
若无异常,则继续升压,待升压至试验压力的3/4时,再作一次全面检查,无异常时再继续升压到试验压力,一般分2~3次升到试验压力。
5)持压。
当压力达到试验压力后,稳压10min,再将压力降至设计压力,停压30min,以压力不降、无渗漏为合格。
6)试压后的工作试压结束后,应及时拆除盲板、膨胀节限位设施,排尽系统中的积水。
3.水压试验应注意的事项1)试验前,向系统充水时,应将系统的空气排尽。
2)试验时,环境温度不应低于5℃,当环境温度低于5℃时,应采取防冻措施。
3)试验时,应测量试验温度,严禁材料试验温度接近脆性转变温度。
4)承受内压的地上钢管道及有色金属管道试验压力应为设计压力的1.5倍,埋地钢管道的试验压力应为设计压力的1.5倍,且不得低于0.4MPa。
5)当管道与设备作为一个系统进行压力试验时,管道的试验压力等于或小于设备的试验压力时,应按管道的试验压力进行试验,当管道试验压力大于设备的试验压力,且设备的试验压力不低于管道设计压力的1.15倍时,经建设单位同意,可按设备的试验压力进行试验。
6)当管道的设计温度高于试验温度时,试验压力应按下式计算:Ps=1.5P〔б〕1/〔б〕2式中Ps-试验压力(表压),MPa;P-设计压力(表压)MPa;〔б〕1-试验温度下,管材的许用应力,MPa;〔б〕2-设计温度下,管材的许用应力,MPa。
当〔б〕1/〔б〕2大于6.5时,取6.5。
当Ps在试验温度下,产生超过屈服强度的应力时,应将试验压力Ps降至不超过屈服强度时的最大压力。
7)承受内压的埋地铸铁管道的试验压力,当设计压力小于等于0.5MPa时,应为设计压力的2倍,当设计压力大于0.5MPa时,应为设计压力加0.5MPa。
8)对位差较大的管道,应将试验介质的静压记入试验压力中。
液体管道的试验压力以最高点的压力为准,但最低点的压力不得超过管道组成件的承受力。
9)对承受外压的管道,其试验压力应为设计内、外压力之差的1.5倍,且不得低于0.2MPa。
10)夹套管内管的试验压力应按内部或外部设计压力的高者确定。
11)当试验过程中发现泄露时,不得带压处理,应降压修复,待缺陷消除后,应重新进行试验。
●●管道水压试验方案管道试压是管道工程中不可忽视的一个环节,管道试压常采用水压试验。
根据场地实际条件,可利用的试压水源,组成管道系统的配件和附件(阀门、井室)的数量,管道各部位的高差情况等条件决定试压的长度。
一、管道水压试验前必须具备的条件1、水压试验前必须对管道节点、接口、支墩等及其他附属构筑物的外观进行认真的检查。
2、对管道的排气系统(排气阀)进行检查和落实。
3、落实水源、试压设备、放水及量测设备是否准备妥当和齐全,工作状况是否良好。
4、准备试压的管段其管顶以上的回填土的厚度应不少于0.5M。
(接口处不填)5、试压管段的所有敞口应堵严,不能有漏水现象。
6、试压管段不得采用闸阀作试压堵板。
二、对试压管段的后背的要求进行水压试验时,在水的压力的作用下,管端将产生巨大的推力,该推力全部作用在试压段的后背上,如后背不坚固,管段将产生很大的纵向位移,导致接口拔出,甚至于管身产生环向开裂,极易引起安全事故,必须加以重视。
1、试压后背必须设在原状土上,当土质松软时,应采取混凝土、钢筋混凝土墙、板柱或换土夯实等加固措施,以保证后背稳定。
2、试压后背墙必须平直与管道轴线垂直。
3、用天然土作试压后背时,要保留7—10M的沟槽原状土不开挖。
4、后背支撑的形式:用工字钢纵横交错排列紧贴于土壁上,用千斤顶支撑在堵头,千斤顶的数量可根据顶力的大小,选用一个或多个千斤顶。
三、试压装置1、压力表:弹簧压力表的精度不能低于1.5级,即压力表最大允许误差不超过最高刻度的1.5%。
