河道疏浚及堤防工程施工进度计划及技术组织措施(附施工进度表或工期网络图)第一节、工期目标汤河及上游整治工程-河道疏浚及堤防工程施工总工期,我们将控制在100个日历天。

根据类似工程经验只要施工流程、工序搭接安排合理,劳动力组织、材料供应、机械配备得力,完全能实现本工期目标,并具有提前完成施工任务的可能性。

第二节、实现目标的保证措施管理组织保证措施1、为了加强对项目部的领导,我公司另成立总公司驻涡河治理工程领导小组,由总经理宋国华挂帅,全面负责治淮重点水利工程本标段工程的建设,以加强协调领导。

2、项目部管理人员的专业技术水平和综合管理能力是本标段工程能否顺利实施的决定性因素,本标段工程所配备的项目管理人员全部具有中级以上职称和具有丰富的堤防及涵闸施工经验。

3、总公司各科室组成对口协调组参与本标段阶段性施工计划的修订和编制,审定项目部的月计划,从“领导、管理、技术、监督”的组织上保证工期。

劳动力的保证措施1、确保高峰期劳动力的需求。

根据施工进度的安排,我公司将提前准备,统筹安排,及时调增工地劳动力人员,确保施工高峰期劳动力的数量,满足施工要求。

2、主体建筑物下部是关键性工程,对大堤基础进行清基,对各建筑物的基坑开挖、基坑排水、钢筋砼结构等施工过程安排充足的劳动力,确保每个施工过程能按网络计划完工。

3、本工程对外协调工作强度高,我公司若中标,将从全公司范围内抽调责任心强、协调能力高的工程技术管理人员和技术工人充实到本工程,确保本工程人员素质的要求。

现场计划调度保证措施由工程管理科根据监理工程师批准的施工总体进度计划编制阶段性、月、旬施工进度计划,重要关键项目还要编制作业指导书,并据此指导协助各施工段编好月、旬计划。

在此基础上坚持每天开调度会,加大施工计划及时修订的力度,做到以日保旬、以旬保月。

对关键线路的施工进度计划要确保按期完成。

技术管理的保证措施1、做好施工图会审;编制施工阶段的具体施工方案;下达作业指导书;进行技术交底;抓好方案实施前的各关键环节。

河道防洪治理工程施工测量施工方案与技术措施

河道防洪治理工程施工测量施工方案与技术措施

河道防洪治理工程施工测量施工方案与技术措施本工程的控制测量(平面控制、水准)、施工放样、验收测量的方案和施测方法及所用的仪器配备如下。

1.1控制测量控制测量包括平面控制测量和水准测量,其工艺流程见《施工控制测量工艺流程图》。

1.1.1 平面控制网控制测量对业主或监理工程师提供的有关的测量资料、数据及测量基准点(线),认真进行复核,校验测量基准点(线)的精度,确保测量资料和数据的准确性,利用经核验过的测量基准点,对施工段进行施工平面控制网点的布设,并对所布设的控制网进行外业施测及内业平差计算,分析控制网的精度,是否满足施工规范要求,在满足精度的情况下,报监理工程师,取得批复后,进行施工。

对测量基准点以及为满足施工精度所布设的控制点加以保护,防止损坏,在施工过程中发现控制点被移动或损坏后,立即对其进行恢复,以满足施工需要。

在施工过程中,结合施工需要和现场施工条件,对所布设的控制网点进行加密,其精度满足施工要求。

测量的方法采用全站仪控制测量,其注意事项为:(1)选用相应等级精度的全站仪以达到控制测量的要求。

(2)测量前对仪器按要求进行检定、校准;出发前检查仪器电池的电量。

(3)使用与仪器配套的反射棱镜测距。

(4)在等级控制测量中,关闭气象、倾斜、常数的自动改正功能,在测量数据中人工逐项改正。

(5)测量前检查仪器参数和状态设置,如角度、距离、气压、温度的单位,最小显示、测距模式、棱镜常数、水平角和垂直角形式、双轴改正等。

提前设置好仪器,在测量过程中不再改动。

(6)手工记录检核各项限差,内存记录用作对照检查。

1.1.2 水准等级测量根据业主或监理工程师所提供的高程控制点(水准点)对施工区域进行高程控制网布设,水准点布成结点网,在施工时便于引测高程(水准点间距控制在300m以内)。

选择牢固的基石或埋设混凝土桩作水准标石,再根据施工需要对高程控制点进行加密。

按照施工要求及水准测量的有关规定,对所布设的水准网点进行测量,测量后对所测数据进行平差计算,得出各水准网点的高程,(首级控制点为三等,加密水准点为四等),并与国家水准点进行联测,以得到统一高程系统。

河道疏浚及堤防工程道路施工方案与技术措施

河道疏浚及堤防工程道路施工方案与技术措施

河道疏浚及堤防工程道路施工方案与技术措施土方路床工程1、挖方路段的施工:先用推土机将表土推置一旁,运至场外,按照设计图,将原状土挖至一定高程后用推土机进行清理整平,先用12-15T压路机碾压2-3遍后,再使用18-21T压路机压实达到施工规范及图纸要求的压实度为止,并进行压实度检测工作,另外对挖方路基工做好临时排水沟,在开挖过程中,严格按照高程控制桩要求进行开挖严禁超挖。

2、填方路段的施工:按照设计图纸的要求,将原状土清理整平,采用12-15T 光轮压路机碾压3-5遍,直到达到设计施工规范的要求,在碾压成型的表土上将自卸车运来的土用推土机整平。

每层厚度不大于30cm,并随时控制土的最佳含水量,然后用12-15T 压路机碾压2-3遍,再采用18-21T压路机进行压实,压实按“先边后中、先轻后重、先慢后快”的原则进行,每层压实后请监督人员及实验人员到现场进行环刀取样及弯沉值检测。

4、成型路床的允许偏差见下表:路基填筑施工工艺程序质量保证图垫层工程垫层易快速施工,首先检查土方路基各项技术参数是否符合设计及规范要求,在成型的土方路基中心线及两侧每15m 设高程控制桩,然后根据设计高程测设,松铺系数应根据试验取得,一般取1.3-1.35。

摊铺时按照事先算好堆料距离专人负责自卸车卸料,摊铺先用推土机大致推平,然后用人工带线整平按1:3石屑:石子(1-4)比例进行配料。

碾压前用洒水车均匀洒水使石屑粉冲入石子缝隙内使石子缝隙填嵌密实,待稍干后用14B振动压路机先静压一遍然后开始均匀振压3-5遍后再用石屑粉找平,用振动压路机碾压至所需的压实度为止。

1、施工方法:22.1、如果天气预报24小时内有雨,应暂停基层的施工;2.2、30cm基层应分层铺筑,每层15cm,大面积铺筑时,应先通过试验段实地测定松铺系数,以确保一次碾压到位、成型,严禁贴补。

8cM厚度以内的贴补应将底层翻松,并拌和均匀,再经碾压成型。

2.3、两个工作段的连接处搭接拌和:前一段拌和后应留5—8m不碾压,后一段施工时将前一段末碾压部分在进行拌和,并与后一段一起碾压。

水利工程疏浚河道施工方案

水利工程疏浚河道施工方案

水利工程疏浚河道施工方案一、项目概况水利工程疏浚河道是指对河流、湖泊和渠道进行清淤和疏通,以保障水资源的充足和河道的通畅。

疏浚河道工程是水利工程中的重点工程之一,对于维护水资源生态环境和保障水利工程的安全运行至关重要。

本文以某河流疏浚为例,结合实际工程情况,制定了疏浚河道施工方案。

二、工程概况某河流起源于山区,流经多个村庄和城镇,是当地的重要水源之一。

由于地理环境的变化和人类活动的影响,河道沉积物逐渐增多,导致河道断面变窄、水深变浅、水质下降,并且易发生洪灾和污染。

因此,有必要对该河流进行疏浚工程,以恢复其通畅和保护水资源。

三、方案选取根据现场勘察和工程实际情况,我们选择了机械疏浚方法,即利用挖掘机、吊车和装载机等机械设备进行清淤和疏通。

此外,我们还将采用生态疏浚技术,即结合生态修复和植被恢复,促进生态环境保护和河道可持续发展。

四、施工工艺1. 勘察与设计:通过地形测量、水文分析和环境评估,确定了疏浚范围和工程设计参数。

2. 施工准备:确定施工方案、组织施工队伍、采购机械设备和施工材料,搭建施工场地和临时设施。

3. 河道封闭:在施工区域进行封闭和警示,确保施工安全和通行秩序。

4. 河床疏浚:利用挖掘机等机械设备对河床进行清淤和疏通,排除淤泥和杂物。

5. 河岸修复:通过绿化、护岸和植被措施,修复河岸环境和生态功能。

6. 施工辅助:提供船只支援和工程检测,确保施工进度和质量。

7. 河道监测:监测河道水位、水质和生态情况,随时调整施工方案和措施。

五、施工安全1. 现场安全:遵守相关规章制度,强化现场警示和安全保障,保障施工人员和周边群众的安全。

2. 机械安全:定期检查和维护机械设备,保障操作人员的安全和设备的正常运行。

3. 设施标志:设置安全标志和警示标志,提示施工现场和施工区域,有效防止意外事件发生。

六、环保措施1. 环境保护:遵守环境保护法律法规,减少施工对周边环境和生态的影响。

2. 河道治理:通过生态疏浚和植被修复,促进水资源保护和生态环境改善。

河道清淤疏浚与护岸工程 测量放线施工方案

河道清淤疏浚与护岸工程 测量放线施工方案

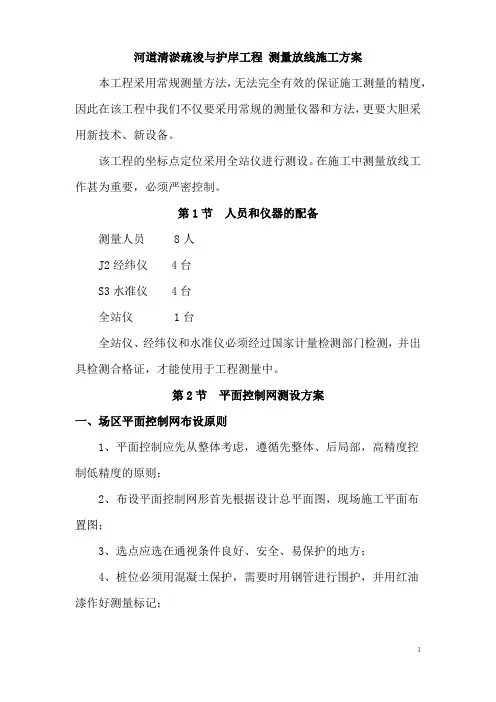

河道清淤疏浚与护岸工程测量放线施工方案本工程采用常规测量方法,无法完全有效的保证施工测量的精度,因此在该工程中我们不仅要采用常规的测量仪器和方法,更要大胆采用新技术、新设备。

该工程的坐标点定位采用全站仪进行测设。

在施工中测量放线工作甚为重要,必须严密控制。

第1节人员和仪器的配备测量人员 8人J2经纬仪 4台S3水准仪 4台全站仪 1台全站仪、经纬仪和水准仪必须经过国家计量检测部门检测,并出具检测合格证,才能使用于工程测量中。

第2节平面控制网测设方案一、场区平面控制网布设原则1、平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则;2、布设平面控制网形首先根据设计总平面图,现场施工平面布置图;3、选点应选在通视条件良好、安全、易保护的地方;4、桩位必须用混凝土保护,需要时用钢管进行围护,并用红油漆作好测量标记;二、场区平面控制网的布设及复测根据总平面图利用全站仪,从高级起算点在场区布测一条闭合或附合导线,然后采用极坐标法,定出纵横两条主轴线,经角度、距离校测符合点位限差要求后,作为主场区首级平面控制网。

场区平面控制网的精度等级根据《工程测量规范》要求,控制网的技术指标必须符合下表中的规定。

三、水准测量应符合下列规定水准线路应按附合路线和环形闭合差计算,每千米水准测量高差全中误差,按下式计算:MW =式中MW----高差全中误差(mm):W------闭合差(mm):L ------相应线路长度:N-------附合或闭合路线环的个数。

第3节施测中应注意的问题1、观测时昼做到前后视线等长,测水平线时,最好是用直接调整水平仪的仪器高度,使后视时的视线正对准水平线,前视时则可直接用铅笔标出视线标高的水平线。

2、由水平线向下或向上量高差时,所用钢尺应经过检定,测量高差时尺身应垂直和用规定的拉力,并要进行尺长和温度改正。

3、所用全站仪、经纬仪和水平仪必须经过国家计量检测部门检测,并出具检测合格证才能使用。

河道清淤河堤加固工程施工方案

河道清淤河堤加固工程施工方案

一、编制依据1. 国家及地方有关河道治理、河堤加固的相关政策、法规和标准;2. 河道清淤河堤加固工程施工图纸;3. 河道清淤河堤加固工程现场实际情况;4. 工期要求:XX年3月5日至6月30日。

二、工程概况本工程位于某市某河道,全长5公里。

工程主要内容包括河道清淤、河堤加固、岸坡整治、绿化景观等。

其中,河道清淤工程量为100万立方米,河堤加固工程量为2000立方米,岸坡整治工程量为5000平方米。

三、施工组织与管理1. 施工组织:成立项目经理部,下设工程部、质量部、安全部、物资部等职能部门,确保工程顺利进行。

2. 施工管理:严格按照国家及地方有关政策、法规和标准进行施工,确保工程质量、进度、安全。

四、施工方案1. 河道清淤(1)采用挖掘机、自卸汽车等机械设备进行清淤作业,清淤厚度为1.0米。

(2)清淤过程中,确保河道两侧绿化带不受影响,尽量减少对周边环境的影响。

(3)清淤土方运至指定弃土场,弃土场需符合环保要求。

2. 河堤加固(1)河堤加固采用钢筋混凝土结构,厚度为0.5米。

(2)河堤加固施工前,先进行河堤基础处理,确保河堤基础稳定。

(3)河堤加固施工过程中,严格控制混凝土配比,确保混凝土强度达到设计要求。

3. 岸坡整治(1)岸坡整治采用浆砌石结构,厚度为0.3米。

(2)岸坡整治施工前,先进行岸坡清理,确保岸坡平整。

(3)岸坡整治施工过程中,严格控制浆砌石质量,确保岸坡稳定。

4. 绿化景观(1)绿化景观设计遵循生态、环保、美观的原则。

(2)绿化景观施工过程中,确保植物成活率,提升河道景观效果。

五、施工进度安排1. 河道清淤:3月5日至3月20日;2. 河堤加固:3月21日至4月10日;3. 岸坡整治:4月11日至4月25日;4. 绿化景观:4月26日至5月15日;5. 工程验收:5月16日至5月30日。

六、安全措施1. 严格遵守国家及地方有关安全生产法律法规,确保施工安全。

2. 加强施工现场安全管理,设置安全警示标志,明确安全责任。

河道疏浚及堤防工程施工进度计划及技术组织措施

河道疏浚及堤防工程施工进度计划及技术组织措施

河道疏浚及堤防工程施工进度计划及技术组织措施(附施工进度表或工期网络图)第一节、工期目标汤河及上游整治工程-河道疏浚及堤防工程施工总工期,我们将控制在100个日历天。

根据类似工程经验只要施工流程、工序搭接安排合理,劳动力组织、材料供应、机械配备得力,完全能实现本工期目标,并具有提前完成施工任务的可能性。

第二节、实现目标的保证措施管理组织保证措施1、为了加强对项目部的领导,我公司另成立总公司驻涡河治理工程领导小组,由总经理宋国华挂帅,全面负责治淮重点水利工程本标段工程的建设,以加强协调领导。

2、项目部管理人员的专业技术水平和综合管理能力是本标段工程能否顺利实施的决定性因素,本标段工程所配备的项目管理人员全部具有中级以上职称和具有丰富的堤防及涵闸施工经验。

3、总公司各科室组成对口协调组参与本标段阶段性施工计划的修订和编制,审定项目部的月计划,从“领导、管理、技术、监督”的组织上保证工期。

劳动力的保证措施1、确保高峰期劳动力的需求。

根据施工进度的安排,我公司将提前准备,统筹安排,及时调增工地劳动力人员,确保施工高峰期劳动力的数量,满足施工要求。

2、主体建筑物下部是关键性工程,对大堤基础进行清基,对各建筑物的基坑开挖、基坑排水、钢筋砼结构等施工过程安排充足的劳动力,确保每个施工过程能按网络计划完工。

3、本工程对外协调工作强度高,我公司若中标,将从全公司范围内抽调责任心强、协调能力高的工程技术管理人员和技术工人充实到本工程,确保本工程人员素质的要求。

现场计划调度保证措施由工程管理科根据监理工程师批准的施工总体进度计划编制阶段性、月、旬施工进度计划,重要关键项目还要编制作业指导书,并据此指导协助各施工段编好月、旬计划。

在此基础上坚持每天开调度会,加大施工计划及时修订的力度,做到以日保旬、以旬保月。

对关键线路的施工进度计划要确保按期完成。

技术管理的保证措施1、做好施工图会审;编制施工阶段的具体施工方案;下达作业指导书;进行技术交底;抓好方案实施前的各关键环节。

河道疏浚及堤防工程测量施工方案与技术措施

河道疏浚及堤防工程测量施工方案与技术措施

河道疏浚及堤防工程测量施工方案与技术措施本工程施工测量主要内容:平面控制测量、水准测量、断面测量、跟踪测量、结构沉降观察和竣工测量。

1 施工测量、放样人员的组织测量、放样是工程施工质量控制达到预期目标的重要环节。

因此由具有理论和实践施工经验的专业测量员担任测量组长,并配备5名有一定经验的测量技术人员组成测量小组,负责本工程的测量、放样工作。

2 测量主要仪器配备经纬仪:“JZ-2”1台。

水准仪:“S3”4台。

全站仪:C-100 1台。

钢卷尺:30、50、100m各4把。

其它测量配备设备:花杆、塔尺等。

3 交桩工作进场后由工程技术负责人组织,测量组长负责会同建设、设计、监理方工程师认真做好工程坐标控制桩、里程桩、水准点移交的实地交桩工作及前期测量资料交底工作。

交桩时若发现问题应及时提出、及时解决。

对埋设浅、容易变动的桩位(里程桩)应进行复测,交桩完备后应办理交桩手续。

4 测量放样本工程中构筑物较多,业主在交桩时提供的坐标,在打桩、基坑开挖时可能遭遇破坏,为此本工程的定位放样根据坐标来采用网格式放样:先按照交桩的坐标,定出整个河道中心线及相应附属工程的方位,再在网络图上布出具体位置方向角度以示正确,并将所有构筑物的转折点、交错点,均用桩来控制,而桩位控制在网络图上,在整个平面上选择三个不被振动、移动损坏的点做成牢固的控制桩位,亦反映在网络图上,最后在平面布置上挖土、驳岸、涵洞身等施工时用网络图的方位进行放样定位,并以三个控制桩位来复核,确保整个平面布置合乎设计要求。

所布置的测点及保护桩,需用现浇混凝土来制成,桩入原状土应大于1.5m,并要求施工中每15天进行一次轴线网络复测,并严密进行调差和补点,要始终保证工程在高精度测量控制之下进行。

1、平面控制测量施工图上标有各控制点坐标,在甲方交桩后,先进行内业计算,绘制坐标控制网,再进行现场平面控制测量,直线段交桩点上架全站仪,对中整平,打出直线,打桩定点,在定出的直线段基础上,确定弧线段或变截面段的拐点,根据设计圆弧半径尺寸放出弧形曲线及变截面形尺寸,复核无误后即打桩定位,由此放出各结构的中心控制线、边线、土方开挖线及基础施工边线。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

河道疏浚及堤防工程测量施工方案与技术措施
本工程施工测量主要内容:平面控制测量、水准测量、断面测量、跟踪测量、结构沉降观察和竣工测量。

1 施工测量、放样人员的组织
测量、放样是工程施工质量控制达到预期目标的重要环节。

因此由具有理论和实践施工经验的专业测量员担任测量组长,并配备5名有一定经验的测量技术人员组成测量小组,负责本工程的测量、放样工作。

2 测量主要仪器配备
经纬仪:“JZ-2”1台。

水准仪:“S3”4台。

全站仪:C-100 1台。

钢卷尺:30、50、100m各4把。

其它测量配备设备:花杆、塔尺等。

3 交桩工作
进场后由工程技术负责人组织,测量组长负责会同建设、设计、监理方工程师认真做好工程坐标控制桩、里程桩、水准点移交的实地交桩工作及前期测量资料交底工作。

交桩时若发现问题应及时提出、及时解决。

对埋设浅、容易变动的桩位(里程桩)应进行复测,交桩完备后应办理交桩手续。

4 测量放样
本工程中构筑物较多,业主在交桩时提供的坐标,在打桩、基坑开挖时可能遭遇破坏,为此本工程的定位放样根据坐标来采用网格式放样:先按照交桩的坐标,定出整个河道中心线及相应附属工程的方位,再在网络图上布出具体位置方向角度以示正确,并将所有构筑物的转折点、交错点,均用桩来控制,而桩位控制在网络图上,在整个平面上选择三个不被振动、移动损坏的点做成牢固的控制桩位,亦反映在网络图上,最后在平面布置上挖土、驳岸、涵洞身等施工时用网络图的方位进行放样定位,并以三个控制桩位来复核,确保整个平面布置合乎设计要求。

所布置的测点及保护桩,需用现浇混凝土来制成,桩入原状土应大于1.5m,并要求施工中每15天进行一次轴线网络复测,并严密进行调差和补点,要始终保证工程在高精度测量控制之下进行。

1、平面控制测量
施工图上标有各控制点坐标,在甲方交桩后,先进行内业计算,绘制坐标控制网,再进行现场平面控制测量,直线段交桩点上架全站仪,对中整平,打出直线,打桩定点,在定出的直线段基础上,确定弧线段或变截面段的拐点,根据设计圆弧半径尺寸放出弧形曲线及变截面形尺寸,复核无误后即打桩定位,由此放出各结构的中心控制线、边线、土方开挖线及基础施工边线。

(2)里程桩号的复测与测定
对施工沿线移交的里程桩号进行复测,且移出施工影响区以外,同时根据结构施工需要时应加桩,缩小施工控制范围,便于施工放样;对重设里程桩应复测,监理工程师核定同意后才可使用。

2、水准测量
从甲方或监理工程师交桩的国家级(书面)水准点开始,按国家四等水准的测量要求进行水准测量,测量所用的水准仪要经专门测绘仪器鉴定部门校核鉴定。

塔尺用双面水准尺,黑面三丝读数,红面中丝读数,视距小于等于80m,前后视不等差小于等于3m,黑面读数+K-红面读数小于等于3mm。

往返闭合差小于等于20K。

若测量成果符合要求,经平差后计算出各临时水准点高程,原始测量记录、高程计算表数据送测量监理工程师检验验收,验收合格,可以使用。

若闭合差大于允许误差,或记录数据不清,涂改,则返工重测,直至符合规范要求。

施工临时水准点根据本工程实际情况,应在施工沿岸的两侧每200m各设一组(2个),一个用于校核。

临时水准点应按规范要求设置在不受施工影响、地基坚实地方,用混凝土埋设及护栏保护。

对埋设的临时水准点应统一编号,绘制于施工平面控制图上。

施工临时水准点作为工程结构施工高程测放与控制基准点。

3、断面测量
本工程断面测量主要内容为原断面复测、测放、验收。

(1)原断面复测:施工前根据设计里程桩号与设计断面图复测施工范围内的原河道及原土地标高,提供原始数据作工程土方计算、平衡及制定针对性施工方案用,复测数据应标于施工剖面图上。

(2)断面测放:本工程土方开挖、回填量大,施工线较长,因此对河道的土方开挖必须进行现场控制。

(3)断面验收:对已完成的工程施工措施、结构、河床疏浚断面应进行断面复测、验收,是否符合施工组织设计、施工规范及设计标准。

4、跟踪测量
在土方开挖、结构施工的整个施工过程中应及时对平面尺寸,高程控制进行施工跟踪测量,使工程测量的质量管理贯彻于施工全过程。

5、结构沉降观察
(1)沉降观察点的设置按本工程设计要求一律采用钢材加工成标准件,然后按设计规定数量与要求分别预埋于底板面层、结构顶面。

(2)沉降观察标点应埋设后及时测放,在工程竣工验收前后应分别观察一次,按《水利工程施工质量检验评定标准》进行观察频率,且做好观察记录和资料。

6、竣工测量
在工程竣工时,应对工程结构的平面尺寸、水准高程、断面尺寸、沉降标点等进行全面的复测、验收。
