高压停送电操作流程
高压停送电操作流程 Document number:WTWYT-WYWY-BTGTT-YTTYU-2018GT
高压配电室操作规程
1、高压操作必须两人同时进行,一人监护,一人操作。
并由对设备更为熟
悉的一人担当监护。
2、停电步骤:停电前岗位工是否提出申请,是否填写好停电申请表,用电
设备是否停机,检查无误后方可将断路器分闸,分闸指示灯是否亮起,将手车摇出,手车摇出到位指示灯是否亮起。
停电后,将本地远程旋钮打到本地位置,挂好警示牌,通知用电岗位。
3、对电气设备检修时,要将其上级断路器停电,执行验电、放电、挂接
地线、挂警示牌。
严格执行高压停送电制度。
4、送电步骤:核对送电申请是否无误,检修人员是否完成检修,摇进手
车,手车摇进到位指示灯亮起,断路器合闸,合闸指示灯亮起,通知用电单位已送电,通知中控室已送电,查看是否有备妥信号。
、高压配电柜内的小车在试验位置合闸后,小车断路器无法进入工作位置。
(防止带合闸)
2、高压配电柜内的接地刀在合位时,小车断路器无法进合闸。
(防止带接地线合闸)
3、高压配电柜内的真空断路器在合闸工作时,盘柜用接地刀上的机械与柜门闭锁。
(防止误入带电间隔).
4、高压配电柜内的真空断路器在工作时合闸,合接地刀无法投入。
(防止带电挂接地线)
5、高压配电柜内的真空断路器在工作合闸运行时,无法退出小车断路器的工作位置。
(防止带负荷拉刀闸)。
停送电操作流程
高压配电室停送电流程送电流程。
1.闻一闻有无糊味和烧焦味2.检查各相熔断器工作状态正常3.注意观察各柜体表面,有无变形及颜色变化状态4.注意观察各高压配电柜,确定各配电柜柜门处于关闭状态5.注意观察裸露母牌各相之间,确定无短路搭接6.注意观察各母牌端子,确保螺栓连接紧固7.注意观察各柜体接地线,确保有效接地8.注意观察三相防雷模块,确保防雷模块回位至正常工作状态9.注意观察三相母牌电流互感器连接线,确保有效连接10.注意观察三相母牌电压互感器连接线,确保有效连接11.注意观察柜体各工作器件处于正常待机模式,确保上电后正常工作12.注意观察主断路器切断模式,主断路器母牌,确保上电过程安全无误13.注意观察就地无功补偿柜柜内电容连接,确保连接无误,观察各电容,确保电容无鼓包和失效,观察电容检测线,确保无脱落及虚接,观察无功补偿器,确保接线及器件无虚接及损坏。
以上检查无误后,闭合高压测前级断路器,观察母牌高压测电压表,三相电压是否在10KV±10%范围内,电压正常后,手动或电动合闸高压主断路器,通知DCS班组,确保各系统安全有序上电,逐级合闸各级分断路器,待听到变压器及及各高压设备工作稳定后,工作无异常声响后,方可离开,确保柜门关闭,放“正在运行”警示标志。
停电流程通知DCS班组,确保各系统安全有序掉电观察备电系统合闸是否处于正常状态,按备电系统投切操作规程投入备电系统观察各母牌电压及电流处于正常范围依次从各小断路器依次向上切断回路停电完成后,放“正在检修”警示标志。
低压配电室停送电流程送电流程。
1.闻一闻有无糊味和烧焦味2.检查各相熔断器工作状态正常3.注意观察各柜体表面,有无变形及颜色变化状态4.注意观察各高压配电柜,确定各配电柜柜门处于关闭状态5.注意观察裸露母牌各相之间,确定无短路搭接6.注意观察各母牌端子,确保螺栓连接紧固7.注意观察各柜体接地线,确保有效接地8.注意观察柜体各工作器件处于正常待机模式,确保上电后正常工作9.注意观察柜内各热继电器状态,确保处于正常状态以上检查无误后,从前级断路器逐级闭合,观察各相电压是否在380V±10%范围内通知DCS班组,确保各系统安全有序上电,逐级合闸各级分断路器,确保柜门关闭,放“正在运行”警示标志。
高压停送电操作规程及标准

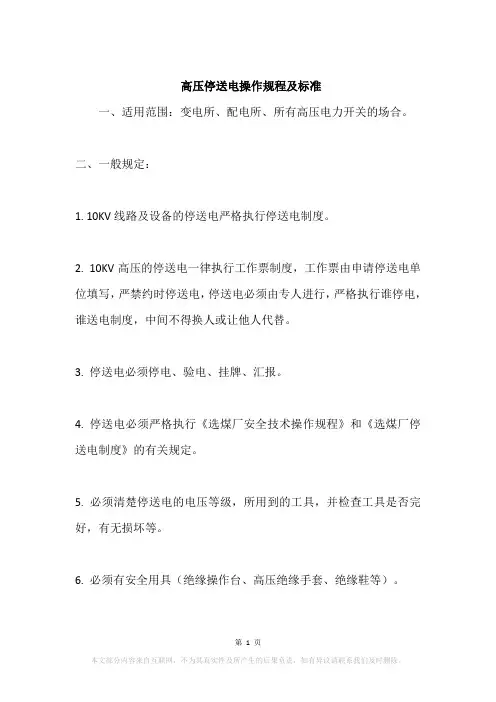

高压停送电操作规程及标准一、适用范围:变电所、配电所、所有高压电力开关的场合。
二、一般规定:1. 10KV线路及设备的停送电严格执行停送电制度。
2. 10KV高压的停送电一律执行工作票制度,工作票由申请停送电单位填写,严禁约时停送电,停送电必须由专人进行,严格执行谁停电,谁送电制度,中间不得换人或让他人代替。
3. 停送电必须停电、验电、挂牌、汇报。
4. 停送电必须严格执行《选煤厂安全技术操作规程》和《选煤厂停送电制度》的有关规定。
5. 必须清楚停送电的电压等级,所用到的工具,并检查工具是否完好,有无损坏等。
6. 必须有安全用具(绝缘操作台、高压绝缘手套、绝缘鞋等)。
7. 各环节调度室值班人员都必须认真填写记录,包括申请停电人、停电时间、停电的设备、停电操作人、验电人、送电时间、送电的设备、送电操作人等。
电工也必须作相应记录。
三、操作工序:1.停电申请人员先向调度室申请停电。
2.调度室接到停送电请求后,通过工作票或对讲机命令电工进行停送电操作(值班电工必须重复调度室停电设备号)。
3.电工根据调度室命令填写倒闸操作票,并由一人读票监护,一人操作。
操作人员必须穿绝缘鞋、戴绝缘手套,站在绝缘胶垫上,操作前必须核对设备名称和该设备的位置。
4.停电操作要执行停电、验电、放电、挂接地线后,开关必须挂“有人工作,严禁合闸”标示牌。
明确通知调度室设备已停电(必须重复停电设备号),调度室接到设备停电的通知后,方可通知设备检修人员进行检修。
5.在接到调度送电通知后,核实送电设备号及名称后,方可送电。
6.送电操作要执行摘除“禁止合闸,有人工作”标示牌,取下接地线,按照操作规程进行送电。
明确通知调度室设备已送电(必须重复送电设备号)。
7.操作完成后做好高压停送电的相关记录。
高压手车柜停送电操作工序(1)、在操作高压手车柜停送电时,必须严格按照《高压停送电操作规程及标准》执行,并有两人执行,其中一人操作,一人担任监护。
(2)、操作人员必须穿绝缘鞋、戴绝缘手套,站在绝缘胶垫上,操作前必须核对设备名称和该设备的位置。
高压停送电(倒闸)操作流程ok

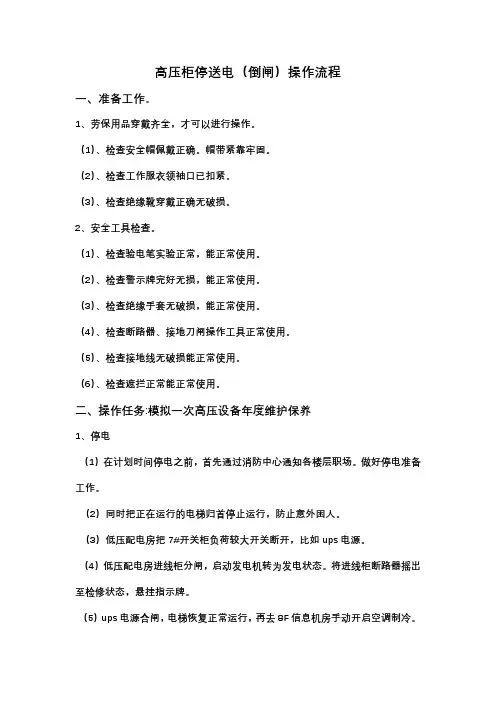

高压柜停送电(倒闸)操作流程一、准备工作。
1、劳保用品穿戴齐全,才可以进行操作。
(1)、检查安全帽佩戴正确。
帽带紧靠牢固。
(2)、检查工作服衣领袖口已扣紧。
(3)、检查绝缘靴穿戴正确无破损。
2、安全工具检查。
(1)、检查验电笔实验正常,能正常使用。
(2)、检查警示牌完好无损,能正常使用。
(3)、检查绝缘手套无破损,能正常使用。
(4)、检查断路器、接地刀闸操作工具正常使用。
(5)、检查接地线无破损能正常使用。
(6)、检查遮拦正常能正常使用。
二、操作任务:模拟一次高压设备年度维护保养1、停电(1)在计划时间停电之前,首先通过消防中心通知各楼层职场。
做好停电准备工作。
(2)同时把正在运行的电梯归首停止运行,防止意外困人。
(3)低压配电房把7#开关柜负荷较大开关断开,比如ups电源。
(4)低压配电房进线柜分闸,启动发电机转为发电状态。
将进线柜断路器摇出至检修状态,悬挂指示牌。
(5)ups电源合闸,电梯恢复正常运行,再去8F信息机房手动开启空调制冷。
(6)按顺序把1#2#两台变压器柜分闸,4#高压进线柜分闸。
查看确认高压带电显示装置无电,悬挂“有人工作,禁止合闸”警示牌。
(7)在现场周围装设遮拦,防止无关人员进入。
(8)维保单位工作人员维护保养工作开始前。
要先合上接地刀闸,将手车拉出,验电无电压后接地线接地放电。
(9)维护保养过程中,我们做好安全监督工作并提出合理的保养要求等。
(10)维保任务结束后,测量接地绝缘电阻正常,进行送电。
2、送电(1)确认维保人员已撤离现场,撤掉防护遮拦,(锁好变压器房门锁)(2)取下各个高压柜悬挂的警示牌,将接地刀闸分开。
(3)确认接地刀闸分到位,将各个高压柜和变压器柜断路器摇至工作位。
(4)确认断路器摇至工作位,按顺序将4#高压进线柜和1#2#变压器柜合闸送电。
(5)变压器柜合闸成功后进行发电转市电。
高压柜停送电操作流程到此已经完成,转市电的流程和停电发电流程相似:1. 首先通过消防中心通知各楼层职场。
配电室高压柜停送电操作规程开关柜停送电规程

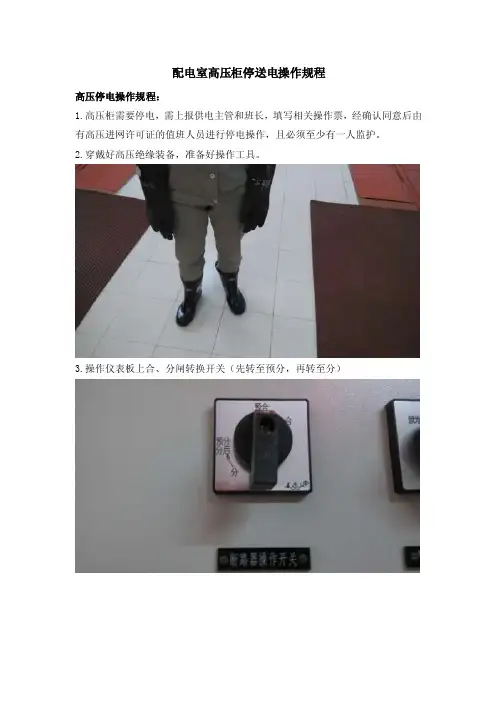

配电室高压柜停送电操作规程高压停电操作规程:1.高压柜需要停电,需上报供电主管和班长,填写相关操作票,经确认同意后由有高压进网许可证的值班人员进行停电操作,且必须至少有一人监护。
2.穿戴好高压绝缘装备,准备好操作工具。
3.操作仪表板上合、分闸转换开关(先转至预分,再转至分)使断路器处于分闸位置,同时仪表板上红灯灭,绿灯亮,开关状态模拟指示仪显示分闸状态,分闸成功。
4.将断路器手车摇柄插入摇柄口,逆时针转动摇柄,摇柄明显受阻并伴有“咔哒”声时,此时手车处于试验位置,继续摇至隔离位置,二次插锁定解除,打开手车室门,手动脱离二次插。
(手车主回路断开)5.观察带电显示器(或验电),若不带电方可继续进行操作。
6.按下接地刀闸操作孔连锁板,将接地开关操作手柄插入中门右下角六角孔内,顺时针旋转,使接地开关处于合闸位置,接地刀闸合闸指示标志需在中间位置(如果指示标志未在中间位置,说明接地动作机构未到位,进退车碰撞导致动作机构变形,影响对接地刀闸的操作),确定接地开关确已合闸后,完成停电操作。
7.悬挂“有人工作,禁止合闸”警示牌。
高压送电操作规程1.高压柜需要送电,需上报供电主管和班长,填写相关操作票,经确认同意后由有高压进网许可证的值班人员进行送电操作,且必须至少有一人监护。
2.穿戴好绝缘装备,准备好高压柜操作工具。
3.确认全部柜门已关好,并锁上。
(接地开关处于合位时方可关上下门)4.摘除“有人工作,禁止合闸”警示牌。
5.将接地开关操作手柄插入右下侧六角孔内,逆时针旋转,使接地开关处于分闸位置,操作孔处连锁板自动弹回遮住操作孔,柜下门闭锁。
6.打开柜门,手动插上二次插,关好柜门。
7.将断路器手车摇柄插入摇柄口,顺时针转动摇柄,摇柄明显受阻并伴有“咔哒”声时取下摇柄,此时手车处于工作位置,二次插被锁定,断路器手车主回路接通,查看相关信号(带电显示仪带电)。
7.操作仪表板上合、分闸转换开关(现转至预合,再转至合)使断路器合闸送电,同时仪表上绿灯灭,红灯亮,开关状态模拟指示仪显示合闸状态,合闸成功。
井下高压停送电的操作流程
井下高压停送电的操作流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!井下高压停送电操作流程的安全指南在煤矿、石油开采等地下作业中,井下高压电力系统的安全运行至关重要。
停送电流程及注意事项

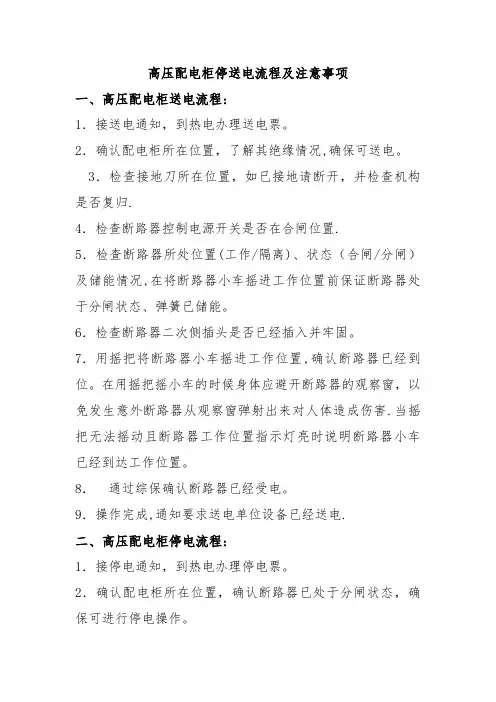

高压配电柜停送电流程及注意事项一、高压配电柜送电流程:1.接送电通知,到热电办理送电票。
2.确认配电柜所在位置,了解其绝缘情况,确保可送电。
3.检查接地刀所在位置,如已接地请断开,并检查机构是否复归.4.检查断路器控制电源开关是否在合闸位置.5.检查断路器所处位置(工作/隔离)、状态(合闸/分闸)及储能情况,在将断路器小车摇进工作位置前保证断路器处于分闸状态、弹簧已储能。
6.检查断路器二次侧插头是否已经插入并牢固。
7.用摇把将断路器小车摇进工作位置,确认断路器已经到位。
在用摇把摇小车的时候身体应避开断路器的观察窗,以免发生意外断路器从观察窗弹射出来对人体造成伤害.当摇把无法摇动且断路器工作位置指示灯亮时说明断路器小车已经到达工作位置。
8.通过综保确认断路器已经受电。
9.操作完成,通知要求送电单位设备已经送电.二、高压配电柜停电流程:1.接停电通知,到热电办理停电票。
2.确认配电柜所在位置,确认断路器已处于分闸状态,确保可进行停电操作。
3.用摇把将断路器小车摇出到隔离位置,确认断路器已经到位。
4.用把手将接地开关合上,确认接地开关已处于合闸状态.5.挂“禁止合闸,有人工作"标识牌。
6.操作完成,通知要求停电单位设备已经停电。
三、高压配电柜停送电注意事项1.配电室值班人员接车间停、送电通知时必须到热电办理工作票,有票方可进行操作,并坚持谁办票谁操作.2.务必确认配电柜的正确位置,切忌疏忽大意.3.在进行操作时必须穿戴绝缘手套、绝缘鞋;同时一人操作,一人监护,避免发生误操作.4.进行停、送电操作前一定要确认断路器处于分闸状态,合闸状态禁止操作。
5.保证同一状态的不同指示相统一,如有异常应立即停止操作并上报主管领导。
6.在进行停、送电操作前务必确认配电柜各部件的位置或状态允许进行操作。
7.合分接地刀时要用适当的力量,但切忌用蛮力以免损坏机构。
8.对于在高压设备上停电检修工作,比如检修电动机、变压器或电缆头制作等需要高压设备停电的作业要求检修人员办理电气第一种工作票;检修结束后必须要进行绝缘检测,合格后方可送电。
高压配电室停送电管理流程
高压配电室停送电管理流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!高压配电室是电力系统中非常重要的组成部分,其停送电管理流程关系到电力系统的安全稳定运行和人身财产安全。
高压配电室10KV系统停送电操作
高压配电室10KV系统停送电操作
第一节高压配电室10KV系统停电
1、与供电部门联系好。
2、与各用电单位联系好,将负荷降至最小。
3、拉开11号油开关。
4、检查11号油开关确在断开位置。
5、依次拉开1101、1102隔离刀闸。
6、拉开室外跌落保险。
穿绝缘鞋,戴绝缘手套,用绝缘高压拉杆先拉开中相,再拉开下风向一相,最后拉余下的一相。
第二节高压配电室10KV系统送电
1、与供电部门联系好。
2、检查11号油开关及1102刀闸均在开路位置。
3、合上室外跌落保险。
穿绝缘靴、戴绝缘手套、用绝缘高压拉杆先合两边相,后合中相。
4、依次合上1102、1101刀闸。
5、合上11号油开关。
6、检查10kv母线电压、周波等应正常。
1。
高低压配电柜停送电流程及其注意事项
高低压配电柜停送电流程及其注意事项引言高低压配电柜在电力系统中扮演着至关重要的角色,负责电能的分配和保护。
停送电过程是维护、检修和升级电力设备的必要环节。
在执行停送电操作时,必须遵循严格的程序和安全准则,以确保工作人员的安全和电网的可靠性。
本文将深入探讨高低压配电柜的停送电流程以及必须遵守的注意事项。
第一部分:高低压配电柜停送电流程步骤1:计划与备份在进行停送电操作之前,必须进行详细的计划。
这包括确定停电时间、通知相关部门和设备操作人员、准备必要的备用电源(如发电机组)以确保持续供电,以及制定紧急应对计划。
此外,检查所有必需工具和设备,确保它们处于良好状态。
步骤2:停电前准备在执行停送电操作之前,需要采取一些关键步骤:•制定停电计划:明确定义停电的范围,包括哪些设备将停电,哪些设备将继续运行。
•进行设备隔离:通过关闭相应的开关、断路器或刀闸来隔离将要维护的设备。
•放置警告标志:在工作区域周围放置明显的警告标志,提醒人员不要接近。
•确保工作区域通风良好:如果有可能,提供足够的通风,以避免有害气体积累。
步骤3:实施停电一旦所有准备工作就绪,可以执行停电操作:•逐一切断电源:按照停电计划的要求,逐一关闭相关设备的电源。
确保在关闭电源前进行最后的检查。
•验证电源中断:使用测试设备验证电源已被成功中断,确保没有电流流过设备。
•设备标识:在维护的设备上贴上明显的标识,表明它们正在维修中。
•安全解锁:将相应的开关或刀闸锁定,以确保无法意外启动设备。
•安全接地:将设备接地,以防止静电积聚和电击。
步骤4:维护和检修这是停电过程的核心部分。
在维护和检修期间,工作人员必须遵循安全规程,使用正确的工具和设备,以防止事故和电击。
维修人员应在维修设备之前进行必要的安全培训,并穿戴适当的个人防护装备。
步骤5:恢复供电一旦维护和检修完成,可以开始供电恢复过程:•清除设备标识和解锁:移除设备上的标识,解锁相应的开关或刀闸。
•恢复电源:按照停电计划的要求,逐一重新通电,确保供电顺利恢复。
高压停送电流程及规定
高压系统停电程序流程图一、计划检修停电程序设备科依据计划检修会议确定的停电时间及停电影响范围以OA形式下发停电通知,同时电话通知相关单位停电当日需变压器停电的检修单位有资质的人员向生产调度提出停电申请生产调度依据检修停电通知落实情况确认可以停电后,向停电申请单位下达“低压停电”指令停电申请检修单位有资质的人员提前办理电气检修工作票停电申请检修单位低压侧停电完毕并实施相关安全措施后,立即向生产调度回复“低压侧停电完毕、安全措施已作”生产调度接到低压停电完毕回复后,下发高压停电指令,签发高压倒闸操作票高压运行值班员停电操作完毕后,立即向生产调度回复“高压停电完毕”生产调度接到高压停电完毕的回复后,通知停电申请检修单位可以进行检修停电申请检修单位接到“可以检修”的命令后,检修工作开始生产科依据节假日期间的生产安排,确定停电时间及停电影响范围,以OA形式下发停电通知,同时电话通知相关单位停电当日生产调度依据动能停送通知落实情况,确认可以停电后,向相关低压侧单位下达“低压侧停电”指令低压侧单位进行低压侧停电完毕,立即向生产调度回复“低压侧开关已断开”生产调度确认后,下发“高压开关处于热备状态”指令,并签发高压倒闸操作票高压运行值班员停电操作完毕,立即向生产调度回复“高压停电完毕”出现紧急情况,需变压器停电单位向生产调度汇报情况,提出停电要求生产调度依据紧急情况下达停电指令。
或视情况征求生产科或设备科意见后,下达停电指令。
需紧急停变压器的相关单位(低压、高压)接到生产调度的停电指令后,立即按规程进行停电操作。
停电操作完毕后,生产调度立即向主管部门和主管厂长汇报现场情况。
高压系统送电程序流程图检修送电程序节假日送电程序检修结束后,检修单位到调度室办理检修工作票终结手续,并签字确认已具备送电条件。
同时向生产调度提出送电申请。
生产调度接到送电申请或通知,落实情况后,通知相关低压用电单位,做好受电准备低压用电单位做好准备后,向生产调度回复“可以受电”生产调度接到低压回复后,通知高压运行值班员送电高压运行值班员接到生产调度的送电命令后,填写操作票,按送电规程进行操作生产科依据节前制定的动能停送计划,通知生产调度进行送电高压运行值班员送电操作完毕后,向生产调度回复生产调度接到回复后,通知相关低压用电单位高压侧送电完毕,可以进行低压送电流程图图形说明:椭圆形代表责任单位为:高压运行班矩形代表责任单位为:停电变压器相关低压单位菱形代表责任单位为:生产调度圆角矩形代表责任单位为:管理科室NO:04-111024高压停送电规定(暂行)1.目的:为了保证停送电过程的安全可靠,明确停送电流程,明晰各方职责,特制定本规定。
