2018年一建市政案例考点第四章给排水
一建市政给排水、管道、垃圾埋埋和园林口诀

老师:甘森口诀一:P160污水处理构筑物包括进水闸井、进水泵房、格筛间、沉砂池、初沉淀池、二次沉淀池、曝气池、氧化沟、生物塘、消化池、沼气储罐等。
口诀:警方格三沉,包养生肖猪(哪些是污水处理构筑物,哪些是给水处理构筑物,一定不要搞混了,容易出选择题)口诀二:P162预制沉井法施工通常采取排水下沉干式沉井方法和不排水下沉湿式沉井方法。
排水下沉分为人工挖土下沉、机具挖土下沉、水力机具下沉。
不排水下沉分为水下抓土下沉、水下水力吸泥下沉、空气吸泥下沉。
口诀:人机机,水泥泥口诀三:P1642) 生物处理法是利用微生物的代谢作用,去除污水中有机物质的方法。
常用的有活性污泥法、生物膜法等,还有稳定塘及污水土地处理法。
口诀:生活唐突口诀四:P171(一)构件吊装方案预制构件吊装前必须编制吊装方案。
吊装方案应包括以下内容:(1)工程概况。
(2)主要技术措施。
(3)吊装进度计划。
(4)质量安全保证措施。
(5)环保、文明施工等保证措施。
口诀:公鸡吊指环(一只公鸡嘴上叼着指环)口诀五:P178(四)辅助法下沉(1)沉井外壁采用阶梯形。
(2)采用触变泥浆套助沉。
(3)采用空气幕助沉。
口诀:阶触幕(接触屏幕)口诀六:P190局部修补主要用于管道内部的结构性破坏以及裂纹等的修复。
目前,进行局部修补的方法很多,主要有密封法、补丁法、铰接管法、局部软衬法、灌浆法、机器人法等。
口诀:密补搅(铰)局,机器人灌浆(国民党秘密逮捕共党,搅乱了全国统一抗战的局面)口诀七:P190(二)全断面修复1.内衬法2.缠绕法3.喷涂法口诀:内缠喷口诀八:P212地下燃气管道埋设的最小覆土厚度(路面至管顶)应符合下列要求:埋设在车行道下时,不得小于0. 9m; 埋设在非车行道下时,不得小于0. 6m; 埋设在机动车不能到达地方时,不得小于0. 3m; 埋设在水田下时,不得小于0. 8m (不能满足上述规定时应采取有效的保护措施)。
口诀:369,不非车田8(有田就发了)369这三天不要去飞车口诀九:P215燃气管道在安装过程中和投入使用前应进行管道功能性试验,应依次进行管道吹扫、强度试验和严密性试验。
2018年一级建造师《市政工程》精选案例题

2018年一级建造师《市政工程》精选案例题1.背景:A公司中标排水管道工程,管线全长6.8km,管径DN800,管材为聚乙烯双壁波纹管,沟槽开挖深度4.o~5.0m,沟槽底宽1.2m,边坡为1:0.33。
现场土质为粉质黏土,除个别地段有浅层滞水外,其他地段施工不需要降水。
项目部按照有关规定办理施工占地手续并设置围挡,现场门口放置工程概况牌、安全生产文明施工牌、安全记录牌等企业标识和管理制度。
项目部对挖掘机司机进行安全技术交底,讲解了沟槽开挖宽度、坡度和深度等技术要求,按照原方案采用液压反铲挖至设计标高。
受临时交通限制,土方堆在沟槽一侧,堆土高度超过3m,距槽边0.5m。
一天夜间降中到大雨,次日上午波纹管安装作业时,沟槽发生坍塌,有一名工人被砸伤。
2.问题:(1)项目部施工标识牌设置是否齐全?如不齐全,请予补充。
(2)沟槽开挖是否符合相关规范的规定?如不符合,给出正确做法。
(3)槽边堆土是否有违规之处?应如何纠正。
(4)分析沟槽坍塌的可能原因。
3.答案:(1)不齐全。
施工现场门口处应有整齐明显的“五牌一图”,还应补充:1)五牌:管理人员名单及监督电话牌、消防保卫牌等标识。
2)一图:施工现场总平面图。
可根据情况再增加其他牌图,如工程效果图、项目部组织机构及主要管理人员名单图等。
(2)不符合。
《给水排水管道工程施工及验收规范》GB50268--2008规定:机械开挖时,应预留200~300mm土层,由人工清底挖至设计标高。
沟槽开挖宽度计算:管径DN800柔性接口的聚乙烯双壁波纹管应按管外径每侧加400mm工作宽度,沟槽底宽应为1.6m。
(3)有两处违规。
应进行如下纠正:1)根据规范要求:槽边堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。
若不满足要求,应通过边坡稳定性验算确定边坡坡度,或按照《给水排水管道工程施工及验收规范》GB50268--2008规定,至少将边坡坡度由1:0.33变为1:0.50。
一级建造师市政公用工程管道工程讲义4

1K415015 了解给排水管网维护与修复技术本条文简要介绍采用非开挖方式维护与修复城市管网的施工技术。
一、城市管道维护(三)管道维护安全防护1.养护人员必须接受安全技术培训,考核合格后方可上岗。
2.作业人员必要时可戴上防毒面具、防水衣、防护靴、防护手套、安全帽等,穿上系有绳子的防护腰带,配备无线通信工具和安全灯等。
3.针对管网维护可能产生的气体危害和病菌感染等危险源,在评估基础上,采取有效的安全防护措施和预防措施,作业区和地面设专人值守,确保人身安全。
[案例1K41S015]1.背景某公司承担了排水管道维护及其管道修复工程。
在维护巡视中发现新建北路下的某段管道是盲端,经公司研究决定于2010年7月15日准备将新建北路的排水管道与已建成的管道井堵口打开连通。
公司派新进场的几名临时工人进行该项目作业。
第1名作业人员打开第一个井立即下井作业,由于管道内涌出大量硫化氢气体,致使该作业人员当场晕倒,地面的5名作业人员见状后先后下井救人,也相继晕倒,待消防队员赶来时,已造成3人死亡,3人重伤。
调查中发现:已建成管道为钢筋混凝土管,直径1550mm,由于年久疏于维护管理,已存在多处局部损坏,其中三个井段由于地面超载等原因造成管道裂缝,经鉴定结构尚可满足承载要求,拟采用全断面修复法实施修复。
2.问题.1)第1名作业人员的作业程序和随后施救人员的做法是否正确?(2)造成本次事故的原因有哪些了(3)三个井段可以采用哪些修复方法?3,参考答案(1)问题1不正确。
应在进行检查之前,将进出检查井盖及其上、下游检查井盖打开一段时间,再使用气体监测装置检查有无有毒有害气体。
(原因在于),作业人员未经培训,不懂对井下中毒人员的救助方法和注意事项盲目下井,作业现场又未准备救援器材,致使事故扩大。
(2)问题2造成本次事故的原因包括:原有管道已投入使用,管道井下作业前没有按规定先监测井下有毒气体含量及氧气含量;打通旧管道堵口没有采取安全防范措施,导致作业人员中毒;施救人员不懂对井下中毒人员的救助方法和注意事项盲目下井,作业现场又未准备救援器材,致使事故扩大;派临时工人不经培训就上岗作业,施工现场无专人监管,整个管理处于失控状态。
2018一级建造师《市政公用工程》精选试题及答案3含答案

2018一级建造师《市政公用工程》精选试题及答案3含答案案例分析题1.背景资料某城市新建一座大型给水厂,主要有沉淀池、过滤池、清水池等。
清水池为现浇(预应力)钢筋混凝土结构,直径55m,池深6.5m。
项目部在施工现场门口设立了公示牌以便于加强施工管理,公示牌包括工程概况牌、安全生产牌、文明施工牌。
施工单位制定了清水池的混凝土浇筑施工方案,包括①混凝土的搅拌与运输;②混凝土的浇筑顺序、速度及振捣方法;③预留施工缝的位置及要求。
其中工艺流程包括①安装千斤顶;②混凝土浇筑;③铺设非预应力筋;④铺设无粘结预应力筋;⑤安装外模板;⑥安装内模板;⑦封锚混凝土;⑧钢绞线防腐;⑨切断无粘结预应力筋。
做满水试验时,一次充到设计水深,水位上升速度为5m/d,当充到设计水位24h后,开始测读水位测针的初读数,满水试验测得渗水量为2.5L/(m2·d),施工单位认定合格。
【问题】1.项目部在施工现场门口设立的公示牌是否齐全,如不齐全请补充。
2.补充混凝土浇筑方案。
3.将现浇预应力混凝土水池的工艺流程按正确顺序排列。
4.修正满水试验中存在的错误。
【答案】1.项目部在施工现场门口设立的公示牌不齐全。
还应补充管理人员名单及监督电话牌、消防保卫牌、施工现场总平面图。
2.混凝土浇筑方案还需有:混凝土配合比设计及外加剂的选择、搅拌车及泵送车停放位置、预防混凝土施工裂缝的措施、变形缝的施工技术措施、季节性施工的特殊措施、控制工程质量的措施、安全生产的措施、搅拌运输及振捣机械的型号与数量、劳动组合等。
3.现浇预应力混凝土水池施工工艺流程:⑥安装内模板→③铺设非预应力筋→④铺设无粘结预应力筋→⑤安装外模板→②混凝土浇筑→①安装千斤顶→⑨切断无粘结预应力筋→⑧钢绞线防腐→⑦封锚混凝土。
4.(1)错误一:一次充到设计水深。
正确做法:向池内注水宜分3次进行,每次注水为设计水深的1/3。
(2)错误二:水位上升速度为5m/d。
正确做法:注水时水位上升速度不宜超过2m/d。
一建市政-实务知识点总结-给排水4-满水试验及质量检查

检查充水、充气及排水闸门不得渗漏。
各项保证试验安全的措施已满足要求
试验所需的各种仪器设备经具有相关部门检验合格
现浇混凝土本身就防水,砖本 身吸水或者说会透水必须要有 防水才能做,石砌缝大也是这 个道理(强度、清理、修补、现 浇防水防腐前、装配张拉后保 护层前砖石后、封堵。抗浮、 充气充水排水、安全)
试验精确 度规定
1)测气压的U形管刻度精确至毫米水柱。 2)测气温的温度计刻度精确至1℃。 3)测量池外大气压力的大气压力计刻度精确至lOPa
测读气压 规定
1)测读池内气压的初读数与末读数之间的间隔时间应不少于24h。 2)每次测读池内气压的同时,测读池内气温和池外大气压力,并换算成同于池内 气压的单位。
满水试验及 质量检查( 381/472)
试验前必 备条件
池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;池内 清理洁净,池内外缺陷修补完毕。
现浇钢筋混凝土池体的防水层、防腐层施工之前;装配式预 应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂 之前;砖砌池体防水层施工以后,石砌池体勾缝以后。
设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验 算能安全承受试验压力。
水池雨期 抗浮措施
抗浮措施:①基坑顶四周设防汛墙,防止外来水进入基坑,建立防汛组织,强化防汛工作。 ②基坑底四周埋设排水盲管(盲沟)和抽水设备,一旦发生基坑内积水随即排除;③备有应急 供电和排水设施保证其可靠性;④引入外来水进入构筑物内减小浮力。使构筑物内、 外无水 位差,以减小其浮力,,使构筑物结构免于破坏。 (通用案例雨期施工:有防淹墙,排水沟,应 急供电,有充足的水源)
试验流程
试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论
一建市政城市管道工程学习重点、经典例题解析

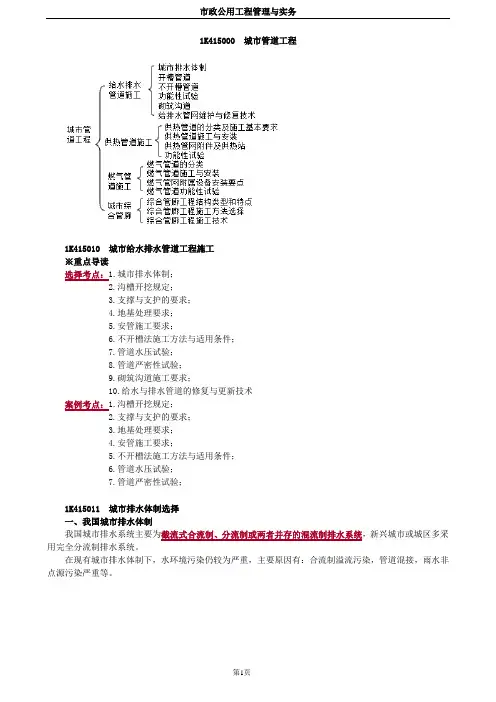

1K415000 城市管道工程1K415010 城市给水排水管道工程施工※重点导读选择考点:1.城市排水体制;2.沟槽开挖规定;3.支撑与支护的要求;4.地基处理要求;5.安管施工要求;6.不开槽法施工方法与适用条件;7.管道水压试验;8.管道严密性试验;9.砌筑沟道施工要求;10.给水与排水管道的修复与更新技术案例考点:1.沟槽开挖规定;2.支撑与支护的要求;3.地基处理要求;4.安管施工要求;5.不开槽法施工方法与适用条件;6.管道水压试验;7.管道严密性试验;1K415011 城市排水体制选择一、我国城市排水体制我国城市排水系统主要为截流式合流制、分流制或两者并存的混流制排水系统,新兴城市或城区多采用完全分流制排水系统。
在现有城市排水体制下,水环境污染仍较为严重,主要原因有:合流制溢流污染,管道混接,雨水非点源污染严重等。
二、城市新型排水体制催生新型排水体制发展的主要因素是城市雨水控制利用、中水回用的发展。
新型排水体制指在合流制和分流制中利用源头控制和末端控制技术使雨水渗透、回用、调蓄排放的体制。
三、城市排水体制选择应遵循的原则(1)应结合我国具体情况,因地制宜地选择排水体制(2)注重新型排水体制的构建新型排水体制的特点有:资源节约、环境友好、点源污染控制与非点源污染控制相结合,污染物减量-水资源利用-防涝减灾三位一体。
新型排水体制应能满足内涝控制、资源利用、污染控制等多重目标,促进城市水系统健康循环。
(3)应结合当地水资源、水环境的特点建立多目标的雨水控制利用系统旧城改造与新区建设必须树立尊重自然、顺应自然、保护自然的生态文明理念。
【2018年真题广东海南卷】城市排水体制选择中,对旧城区改造与新区建设必须树立的生态文明理念有()。
A.尊重自然B.认识自然C.顺应自然D.保护自然E.绿化自然『正确答案』ACD『答案解析』本题考查的是城市排水体制选择。
旧城改造与新区建设必须树立尊重自然、顺应自然、保护自然的生态文明理念。
2018年注册公用设备工程师(给水排水)《专业案例考试(下)》真题及答案解析

2018年注册公用设备工程师(给水排水)《专业案例考试(下)》真题及答案解析案例分析题(共计25题,每题的四个备选答案中只有一个符合题意)1.某小镇在标高58.00m 处建设一座网前水塔(水柜有效水深4.0m ,塔底高出地面22.0m ),按最高日最大时供水量计算,从水塔到最不利控制点管网总水头损失为15.0m 。
按照用水点的最小服务水头,计算能保证最不利控制点处(地面标高49.00m )建筑正常用水的层数。
(注:水厂清水池最高水位标高12.00m 最低水位标高9.00m ,为单一水厂供水系数,室外消防给水采用低压给水系统)( )A .一层B .二层C .三层D .四层 【答案】C【解析】控制点处的服务水头为58+22-15-49=16m 。
由建筑层数与估算水压的关系,控制点的水压能满足三层建筑所需要水压。
2.一输水工程从水源地到水厂絮凝池采用长3000m 、直径分别为D 1=300mm 、D 2=250mm 平行布置的两条内衬水泥砂浆铸铁管重力流输水。
经测算,直径为D 1=300mm 的铸铁管比阻a 1=1.07(d 以m 计,Q 以m 3/s 计),直径为D 2=250mm 的铸铁管比阻a 2=2.82。
已知水源地最低水位标高为120m ,水厂地形标高为70m ~75m ,总设计输水量为Q =0.18m 3/s 。
输水管局部水头损失等于沿程水头损失的10%计,则水厂絮凝池起端水位标高为多少是合适的?( )A .69.04mB .74.68mC .76.18mD .80.33m 【答案】C【解析】输水管水头损失:2221.11.1 1.0730002.8230001.10.1843.82md h S Q Q =⨯⨯=⨯⨯⨯==水厂絮凝池起端水位为120-43.82=76.18m 。
3.某圆形地表水取水泵房,其内底板厚4m ;室内平台顶面距内底板顶面距离为26m ,且高于设计洪水位1.5m ;室内平台以上筒体及顶重量按2000000kg 计;泵房内直径为20m ,筒体壁厚按1.0m 计;为节约成本,上下交通只设置楼梯。
一建市政给排水工程学习重点、经典例题解析

1K414000 城市给水排水工程1K414010 给水排水厂站工程结构与特点※重点导读选择考点:1.给水处理流程(四大流程);2.污水的处理流程(一级处理、二级处理、三级处理);3.再生水的回用;4.水处理场站的结构特点;5.给水与污水处理厂试运行1K414011 厂站工程结构与施工方法一、给水排水场站工程结构特点(一)场站构筑物组成(1)水处理(含调蓄)构筑物是给水排水系统中对原水(污水)进行水质处理、污泥处理而设置的各种构筑物的总称。
给水处理构筑物包括:调节池、调流阀井、格栅间及药剂间、集水池、取水泵房、混凝沉淀池、澄清池、配水井、混合井、预臭氧接触池、主臭氧接触池、滤池及反冲洗设备间、紫外消毒间、膜处理车间、清水池、调蓄清水池、配水泵站等。
污水处理构筑物包括:污水进水闸井、进水泵房、格栅间、沉砂池、初次沉淀池、二次沉淀池、曝气池、配水井、调节池、生物反应池、氧化沟、消化池、计量槽、闸井等。
【口诀】闸泵栅砂沉;曝氧生消槽;10个【2017年真题】下列给水排水构筑物中,属于调蓄构筑物的是()。
A.澄清池B.清水池C.生物塘D.反应池『正确答案』B『答案解析』本题考查的是给水排水场站工程结构特点。
调蓄是最后一步,清水池属于调蓄构筑物。
参见教材P181。
【2014年真题】属于给水处理构筑物的是()。
A.消化池B.曝气池C.氧化沟D.混凝沉淀池『正确答案』D『答案解析』本题考查的是给水排水场站工程结构特点。
混凝沉淀是给水处理的第一步,属于给水处理构筑物。
参见教材P181。
【2013年真题】下列构筑物中,属于污水处理的构筑物是()。
A.混凝沉淀池B.清水池C.吸滤池D.曝气池『正确答案』D『答案解析』本题考查的是给水排水场站工程结构特点。
曝气池是氧化沟反应的反应器,属于污水处理构筑物。
参见教材P181。
(二)构筑物结构形式与特点1.水处理(调蓄)构筑物和泵房多数采用地下或半地下钢筋混凝土结构,特点是构件断面较薄,属于薄板或薄壳型结构,配筋率较高,具有较高抗渗性和良好的整体性要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
城市给排水工程414010 给水排水厂站工程结构与特点掌握厂站工程结构与施工方法给水处理构筑物包括:配水井、药剂间、混凝沉淀池、澄清池、过滤池、反应池、吸滤池、清水池、二级泵站等;消化池、沼气储罐等;(11 个)PE 管、球墨铸铁管等新型管材。
1、构筑物结构形式与特点→1》、地下或半地下钢筋混凝土结构;2》、构件断面较薄,属于薄板或薄壳结构,配筋率高,具有较高抗渗性和良好的整体性;2、构筑物施工方法→1》、全现浇混凝土施工:分层分段,连续进行,浇筑高度不超过500mm,混凝土的配合比、强度、抗渗和抗冻性符合设计要求;不得有露筋、蜂窝、麻面等质量缺陷,具有外光内实的特点;满堂支模法及滑升模板法。
池壁高度大于等于卵形消化池2》、单元组合现浇混凝土施工:圆型水池→单元一次性浇筑完成,底板单元间用聚氯乙烯胶泥嵌缝,壁板单元间用橡胶止水带接缝;这种结构有效防止裂缝;(单元)间留后浇带,钢筋不切断,养护42天后,再采用比块强度高一个等级的补偿收缩混凝土灌筑后浇带使其连成整体;3缠绕预应力钢丝法、电热张拉法4》、预制沉井施工:排水下沉干式沉井法适用于渗水性不大、稳定的黏土(人工、机械、水力机械),不排水下沉湿式沉井法5熟悉给水与污水处理工艺流程一、给水处理1、水中还有的杂质可分为:无机物、有机物和微生物;按颗粒大小及存在形态可分为悬浮物质、胶体和溶解物质23、工艺流程: 1 、好水用:原消;2、湖泊,悬浮100用:原滤消;3、河水,浊度小于3用:原混滤消;4、高浊度用:原调混滤消4、预处理{氧化法{化学氧化法(氯气预氧化、高锰酸钾氧化、紫外光氧化、臭氧氧化)氯锰紫臭生物氧化法(生物膜法)吸附法:粉末活性炭吸附、黏土吸附5二、污水处理1、污水中有机物浓度一般用生物化学需氧量(B O D 5)化学需氧量、(C O D)总需氧量、(T O D)和总有机碳(T O C)来表示。
2、处理方法:物理:筛滤截留、重力分离、离心分离;筛重离(格栅、沉砂池、沉淀池及离心机);生物:活性污泥法、生物膜法、氧化塘、污水土地处理法;生活塘土;化学:混凝法三级处理:一级采用物理,污水悬浮物去除可达40%,附着于悬浮物的有机物也可去除30%。
污水→格栅→沉砂池→沉淀池→接触池二级氧化沟主要去除污水中呈胶体和溶解状态的有机污染物质。
通常采用的方法是微生物处理法,具体方式有活性污泥法和生物膜法。
经过二级处理后,B O D 5去除率可达90%以上,二沉池出水能达标排放。
物等。
方法有生物脱氮除磷、混凝沉淀(澄清、气浮)、过滤、活性炭吸附再生水回用:农林渔业用水,城市杂用水,工业用水,环境用水,补充水源水了解给水与污水处理厂试运行1、给水与污水处理构筑物和设备安装、试验、验收完成后,正式运行前必须进行全厂试运行;2、顺序:单机试车→充水→空载→带负荷→自动开停机2、试运行:空车不少于2h,全厂联机不少于24h;连续试运行累计达72h。
414020 给水排水厂站工程施工一、掌握现浇(预应力)混凝土水池施工技术1、施工方案内容:包括结构形式、材料与配比、施工工艺及流程、模板及其支架设计(支架设计、验算)、钢筋加工安装、混凝土施工、预应力施工等主要内容。
模板支架→1》、足够的承载力、刚度和稳定性;2》、位置正确,拼缝紧密不漏浆,3的现浇构件,起拱度1‰到3‰;4模板的杆件相连接;5》、池壁模板可先安装一侧,绑完钢筋后,分层安装另一侧,或采用一次安装到顶而分层预留操作窗口的施工方法;止水带安装→1》塑料或橡胶止水带符合设计要求,无裂纹,无气泡;2》接头应采用热接,不得采用叠接;异形接头在工厂加工成型;T形、十形、Y形3》金属止水带接头采用折叠咬接或搭接,搭接长度不小于20mm,双面焊;4》金属止水带在伸缩缝中的部分应涂防锈和防腐涂料;5》止水带中心线应与变形缝中心线对正,带面不等有裂纹、空洞,不得穿孔或用铁钉固定就位。
钢筋施工→1>根据设计保护层厚度、钢筋级别、直径和弯钩要求2>连接方式:绑扎、焊接、机械连接无粘结预应力筋安装→施工工艺流程:(属于后张法,先钢筋、模板、无粘结、再浇注、张拉、封锚)123、锚固肋混凝土凿毛→割断外露塑料套管并清理油脂→安装锚具→安装千斤顶→同步加压→量测→回油撤泵→锁定→切断无粘结筋(留100mm)→锚具及钢绞线防腐→封锚混凝土。
1》、外包材料采用聚乙烯或聚丙烯,不能用聚氯乙烯;专用防腐油脂,一类锚具。
2》、张拉段预应力筋长度不超过50m,且锚固肋数量为双数;3》、上下相邻两无粘结预应力筋锚固位置应4无粘结预应力张拉→1》、小于25m时一端张拉,25至50m时两端张拉,大于50m时分段张拉和锚固2》、锚具的保护厚度不小于50mm;封锚混凝土强度不低于结构混凝土强度,且不低于C40;混凝土施工→1》、结构物有抗冻、抗渗、抗裂控制;2》、加遮盖洒水养护不少于14天;拆模、支架1》、方案划定安全范围,专人值守、指挥;悬臂100%可以拆模;大于8米100%,小于等于8米75%、板2 米内50%;二、掌握装配式预应力混凝土水池施工技术1、预制构件吊运安装1》、工2》、主要技3》、吊装进度计划4》、质量安全保证措施(管理人员职责、检测监控手段、安全措施、异常处理措施)5》、环保、文明施工等保证措施安装→1》构件安装前经复验合格,有裂缝的构件进行鉴定;标中心线2》曲梁采用三点吊装,吊绳与构件平面交角不小于45°,小于时进行强度验算;3》安装位置准确、牢固,不应出现扭曲、损坏、明显错台等现象;4》曲梁应在梁的跨中临时支撑,待上部二期混凝土达到设计强度的75%方可拆除支撑预制安装水池满水试验能否合格与三方面的施工有关:底板混凝土施工质量、预制混凝土壁板质量现浇壁板缝混凝土的质量1.5m;2》、接缝的壁板表面湿润、模内洁净,接缝混凝土比壁板混凝土强度高一级;3250mm 厚,机械配人工振捣;4环向缠绕预应力钢丝→1、准备工作1》材料构件设备符合要求2》清表,壁板接缝外侧水泥砂浆抹平压光。
洒水养护3》标记钢丝钢筋位置和次序号2、缠绕钢丝1》、由池壁顶向下进行,第一圈距离顶面按设计或缠绕机性能确定且不大于500mm。
接头密排绑扎牢固,搭接长度不小于250mm;2》、两端够不到用绕丝机的局部加密或改用电热张拉;3》、设防护栏杆和避免尖硬重物撞击。
每缠一盘钢丝应测定一次钢丝应力;电热张拉→1》、张拉前计算伸长值,取一环试张拉,进行验证;2》、预应力筋的弹性模量由试验确定;3》、设计没要求时,由池壁顶端开始,逐环向下4》、电热温度不超过350℃5》、每一环预应力筋应对称张拉,不得间断;6》、张拉一次完成,必须重复张拉时,同一根钢筋重复次数不超过3次,发生裂纹更换;12,正式喷射前315°50mm;4》、施工气温高于15℃,当有大风(含14天;三、掌握构筑物满水试验的规定1、试验前必备条件→12》、.(2前、1后1前、2后)3452、1》选定水源,注水系统准备完毕2》防护、照明配备齐全3》安装水位观测标尺,标定水位测针4》安装测量蒸发量设备(直径500mm高300mm严密敞口钢水箱,设水位测针,注200mm水固定池中)2、注水→流程:试验准备→注水→观测→蒸发量测定→整理结论1》、分3 次向池内注水,每次为设计水深的1/3;大、中型水池,先注水至池壁底部施工缝以上,检查底板的抗渗质量,无明显渗漏时,再注水至第一次注水深度;2》水位上升速度不超过2米每天,相邻两次注水间隔时间不小于24h,每次注水宜测读24h 的水位下降值,计算渗水量;(注水天数公式=n/2+2 天)3、水位观查→1》、采用水位测针测定水位,精度1/10mm;2》、注水至设计水深24h 后,开始测读“初读数”;“初读数”与“末读数”之间的间隔时间不少于24h;3》、测定时间必须连续,达标时,须连续测定两次以上。
如果超过允许标准,而以后的渗水量逐渐减少,可继续延长观测时间。
3、渗水量合格标准→按池壁和池底的浸湿面积计算,(不含内隔墙)1》、钢筋混凝土不超过2 升每平方每天(2L/㎡·d)2》、砌体结构不超过3 升每平方每天(3L/㎡·d)四、掌握沉井施工技术沉井的组成部分包括井筒、刃脚、隔墙、梁、底板。
刃脚踏面15至300mm,夹角50至60°,隔墙标高500至1000 mm,企口凹槽深100至200 mm。
1、沉井准备→1》、沉井基坑准备:施工方案、平面布置、设定控制桩和深度坡度,布置监控点,降水。
2》地基与垫层:地基具有足够的承载力;刃脚的砂垫层上满铺垫木或素混凝土,混凝土厚度便于沉井下沉前的凿除;每根垫木的长度中心与刃脚底面中心应与刃脚底面中心线重合,定位垫木使沉井有对称的着力点;3》、预制:混凝土对称、均匀、水平连续分层浇筑,防止沉井偏斜;分节制作、分次下沉,前次下沉后进行后续接高施工;强度达到75%以上进行拆模浇筑后节,施工缝采用凹凸缝或设置钢板止水带,对拉螺栓设置防渗止水片。
接高轴线一致,做好沉降位移监测,必要时对刃脚地基承载力验算。
1m;2、下沉施工→1》、排水下沉:降水、保护既有结构物,保证坑底稳定;连续排水;挖土分层、均匀、对称进行;相邻格仓高差不超过0.5m;严禁超挖;用抓斗取土时,井内严禁站人,严禁在底梁以下任意穿越;2水位差。
废土、泥浆专门处置,不得随意排放;每班测一次;终沉每小时测一次,严格控制超沉,封底前自沉速率小于4》、辅助下沉:外壁阶梯形减少摩擦力;专人灌黄砂(高差不超过0.5m);触变泥浆套,到位需泥浆置换;空气幕助沉(开气自上而下,停气缓慢减压,压气挖土交替进行);爆破法开挖下沉;(补充压重、射水)5》、干封底:地下水位于坑低以下0.5m;用大石块将刃脚下垫实;清底,全断面封底混凝土一次性连续浇筑;分格封底时应对称逐格浇筑;泄水井在混凝土强度达到设计要求并满足抗浮要求时封填,停止降水;6》、水下封底:从低处开始,向周围扩大;井内有隔墙、低梁或混凝土供应量受到限制时,分格对称浇筑;导管埋入混凝土的深度不小于1m,浇筑面上升速度不小于0.25m每小时;最终标高略高.混凝土强度达到设计值,并满足抗浮要求时,将井内水抽除;并凿除表面松散混凝土,进行钢筋混凝土施工;五、熟悉水池施工中的抗浮措施降水连续不间断,排水送至抽水影响半径以外的河道或排水管道。
当构筑物无抗浮设计时,雨汛期施工常用抗浮措施:1防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工作;2》排水盲管和抽水设备3》备有4》构筑物浮起时,引入地下水和地表水等外来水进入构筑物,使构筑物内、外无水位差(降防排电引) 420120 城市给排水场站工程质量检查与检验一、掌握给水排水混凝土构筑物防渗漏措施1、设计措施→1》、合理增配构造筋,提高结构抗裂性能,全断面配筋率不小于0.3%;小直径小间距2》、避免结构应力集中;3》、设置变形缝或结构单元;2、施工措施→1》、一般规定:按“先地下后地上,先深后浅”的顺序施工;冬雨期施工保护措施,沉降观测及保护措施.2》、混凝土材料配比:材料进场验收和资料; 严格控制混凝土原材料质量,砂石级配含泥量, 普通水泥, 外加剂掺和料,降低水化热.配比减少水泥用量,水用量,降低水灰比, 使用外加剂降低水化热峰值. 配比试验确认.热期及时调整配合比,控制坍落度,.3》、模板、支架的安装,4》、浇筑振捣:降低混凝土的入模温度后浇带(数量适当,位置合理)的原则;5》、养护:延长拆模时间,采取外保温措施;地下部分结构拆模后及时回填土,控制早期、中期开裂;冬期控制入模温度和拆模内外温差.3 材料(3 证、普硅;外加剂;降低水灰比)2 入模(温度、坍落度)1 后浇(数量适当、位置合理)1 养护(保温、防温差、及时回填)二、熟悉城市给水工程滤池与滤板施工质量检查与验收烟煤或碳颗粒)安装质量:1 对滤头、滤板、滤梁逐一检验、核对及清理。
