电力二次屏柜施工要点
屏柜安装及二次接线施工四措

220kV友谊变间隔扩建工程屏柜安装及二次接线施工案(四措)编制:审核:审批:2016年11月25日纳雍新园110kV变电站新建工程(对侧间隔扩建)施工四措审核批准程序目录一、工程说明 (6)1、工作容 (6)2、工作地点 (6)3、停电作业及作业围 (6)4、不停电作业及作业围 (6)5、作业流程 (6)6、工程工期: (6)7、工程风险分析表: (6)二、组织措施 (7)1、施工现场组织机构 (7)2、组织措施的注意事项及职责 (8)3、人员、材料及施工用具、机具的准备 (9)三、技术措施 (10)1、技术准备 (10)2、施工技术要求 (10)3、电气设备安装施工案 (11)四、安全保障措施及危险点预控 (13)1、目的: (13)2、目标: (13)3、安全组织措施: (13)4、安全措施: (13)5、不停电作业控制措施: (14)6、停电作业控制措施 (14)7、作业风险分析及控制: (16)五、环境保护及文明施工 (18)1.场地布置 (18)2.围护设施 (18)3.施工设施 (18)4.综合管理 (18)六、应急措施 (19)1、本工程可能发生的应急事故/事件 (19)2、成立应急小组 (19)3、应急准备 (19)4、应急保障措施 (19)七、附件: (23)一、工程说明1、工作容对220kV保护室89P 110kV友维线、阳中友线线路测控屏、88P 110kV友维线、阳中友线线路保护屏迁移至110kV保护室、二次接线及调试工作。
2、工作地点220kV友谊变电站220kV继电保护室及110kV继电保护室。
3、停电作业及作业围对110kV友维线进行停电,停电时间为2016年12月05日至2016年12月09日。
4、不停电作业及作业围保护屏安装、电缆敷设及接线,在继保室,调试工作(除耐压试验外)。
5、作业流程施工准备屏柜搬运屏柜就位二次屏柜接地二次接线6、工程工期:2016年12月05日至2016年12月09日。
二次设备组屏及布置原则

二次设备组屏及布置原则5.3.5 其它二次系统5.3.5.1 全站时间同步系统本站配置 1 套公用的时钟同步系统,主时钟单套配置,另配置扩展装置实现站内所有对时设备的软、硬对时。
同时支持北斗系统和GPS 系统单向标准授时信号,优先采用北斗系统,时钟同步精度和授时精度满足站内所有设备的对时精度要求。
站控层设备采用SNTP 网络对时方式。
过程层、间隔层采用IRIG-B、1PPS 对时方式。
5.3.5.2 智能辅助系统全站配置 1 套智能辅助控制系统,实现图像监视及安全警卫、火灾报警、消防、照明、采暖通风等系统的智能联动控制,综合应用服务器实时接收各终端装置上传的各种模拟量、开关量及视频图像信号,分类存储各类信息并上传至主站。
智能辅助控制系统包括图像监视及安全警卫子系统、火灾自动报警及消防子系统、环境监视子系统等。
(1)图像监视及安全警卫子系统为保证变电站安全运行,在变电站内设置一套图像监视及安全警卫子系统。
根据江西省电力公司赣电基[2011]72 号文,图像监控系统的要求如下:a、考虑对变压器等重要设备进行状态监视,对变电站区域及变电站设备室内进行环境监视。
b、视频监控点的配置按下表,全站按远期配置,共考虑设置17 个视频监控点。
视频监控点设备及安全警设备配置如下表所示:c、变电站安装实体防护装置、具有显示报警位置功能的高压脉冲电子围栏。
d、每个变电站配置1 套门禁装置和1 套声光告警装置。
(2)火灾自动报警子系统站内设置一套火灾报警系统。
火灾报警控制器的性能要求、容量和相应接口都按照终期规模布置,火灾探测报警区域包含主控室、10kV 开关室、电缆层、电缆沟和其它功能房间等。
按照安装部分的不同,使用不同类型和原理的探测器。
火灾报警控制器安装在该变电站的有人值班的保安室内,当有火灾发生时,火灾报警控制器能够及时发出声光报警信号,显示发生火警的地点。
且能通过通信接口将信息送到变电站的计算机监控系统或通过光缆将信息传至集控站,同时还能够通过数据网远传至调度端。
保护二次屏柜施工方案

保护二次屏柜施工方案一、施工目标1、确保设备稳定运行和安全性:目标:保证二次屏柜及其相关设备的稳定运行,降低故障发生概率,确保电气系统的正常工作,避免设备损坏及人员安全受到威胁。
措施:选择高质量、适配性良好的机柜、空开和防雷器,严格按照标准进行安装,测试其功能和安全性。
2、保障电气系统可靠性和性能:目标:确保电气系统具有高可靠性,能够稳定供电,保障相关设备的性能和功能,降低系统故障和停电的可能性。
措施:合理设计机柜结构,确保配线合理、稳定,进行严密的电气测试以验证系统可靠性。
3、遵守法规和标准,确保合规性:目标:严格遵守国家和地方相关法规、标准和规范,确保施工过程合法合规,符合安全、电气等领域的标准和要求。
措施:对施工过程中的每一步进行检查和审核,保证施工符合法律法规,落实安全和质量标准。
4、提高施工效率和质量:目标:在满足安全和质量要求的前提下,提高施工效率,保证施工进度和质量,确保项目按时完成。
措施:合理安排施工流程,提前准备好所需材料和设备,优化施工方法,通过培训和沟通,提高施工人员的技能水平。
5、保障施工人员和设备安全:目标:确保施工人员和设备的安全,避免施工过程中发生事故,保护施工人员的健康和生命安全。
措施:严格遵守安全规定,提供必要的个人防护装备,培训施工人员关于安全的知识和技能,建立安全预警机制。
二、施工前准备1、审查设计文件和图纸:仔细审查机柜、空开、防雷器以及屏内配线的设计文件和图纸,确保全面理解设计要求和规范。
2、确定施工范围和要求:确定施工的具体范围、施工要求,明确每个阶段的施工任务和目标。
3、材料、设备和工具准备:根据设计要求,确定所需的材料、设备和工具清单,并确保它们的供应和准备充足。
4、施工人员培训:对施工人员进行必要的培训,包括电气安全知识、机柜设备的安装、配线和接地等方面的培训。
5、安全措施和规范准备:制定详细的安全措施和规范,包括紧急应对方案、防火措施、危险品的处理等,确保施工过程中的安全。
屏柜安装及二次接线作业指导书

6.2.6 屏柜搬运至主控室后,应按照平面布 置图使屏柜靠近指定位置附近放置,以避免 下一步屏柜安装时的往返搬迁。
6.3 基础定位
6.3.1 户内二次屏柜,按照设计图纸先将 二次屏柜置于槽钢基础上,再用油性笔在 二次屏柜底部的安装孔内描出孔样,然后 将二次屏柜移开,再用电钻描出的孔洞中 心钻孔定位。
屏柜安装及二次接线 安装作业指导书
编码:BDDQ-ZW-13
张丽萍
二O一二年四月一日
1 适用范围
本安装作业指导书适用于变电站内低 压配电屏、保护屏、通信屏、控制屏 及场地端子箱、检修电源箱安装及二 次接线安装作业。
2 编写依据
1.GB 50150—2006《电气装置安装工程 电气设备交接试 验标准》
屏柜搬运、搬运过程中应听从指挥,专职监护人员
安装过程 应全程做好监护。屏柜搬运应配备足够
7 中人员伤 的人员。搬运过程中不得戴手套。屏柜
害及设备 安装过程时搬运应做好防倾倒措施。就
损坏
位后应马上固定以防止倾倒
二次接线 接线前熟悉接线图纸。接线时应严格按
8
时线芯损 图接线,接线完毕后应再次认真检查确 坏,接线 认无误。剥线钳等工具完好。开电缆,
错误
剥二次线芯时避免划伤线芯
5 作业准备
5.1 人员配备 5.2 主要工器具及仪器仪表配置
作业人员配备表
工序名称
建议工作 人数
负责 人数
监护 人数
开箱检查
8
1
1
屏柜搬运
12
1
2
基础定位
4
1
0
屏柜、端子箱安 装
6
1
1
二次盘柜接地
2
1
0
电力二次屏柜施工要点

4。
4.1.8屏柜安装盘柜安装包括10kV配电柜,控制室内的交流配电系统屏柜、直流系统屏柜、综合自动化与保护屏柜、以及其他一些辅助设备屏柜。
(1)盘柜安装作业流程(2)盘柜安装施工要点①盘(柜)安装1)立盘时,可在基础槽钢上把盘调到大致合适位置,由每块盘的地脚螺栓孔处向基础槽钢上划出孔的位置再逐一钻眼改丝后,便可拧上地脚螺栓(暂不拧紧);2)控制盘找正、找平时,可先精确地调整第一块盘为标准将其它盘逐个调整。
调整顺序,可以从左到右,或从右到左也可先调中间一块,然后两边分开调整.控制盘的水平调整,可用水平尺测量.垂直情况的调整,可在盘顶放木棒(另一方法:用带磁铁的吊锤),沿盘向悬挂一线锤,测量盘面上下端与吊线的距离。
3)检查盘间螺丝孔应相互对正,扣上盘间螺栓(暂不拧紧)。
调整盘间螺栓(前后、上下、松紧)和垫铁厚度,使相邻盘面无参差不齐的现象。
相邻两盘的盘面可用钢板尺贴靠检查。
合适后,拧紧盘间螺栓,调整倾斜度,使之符合要求。
连接表盘用的螺栓、螺母、垫圈等应有防锈层(镀锌、镍或烧兰等)。
合意找正、找平后,可由首末两块盘边拉线、绳检查,全部盘面应在同一直线上(弧形布置除外)。
②盘(柜)接地1)屏内相关活动部件应用铜编织带与屏柜主体连接牢固;2)安全接地将盘柜底部铜排(截面不小于100平方毫米)与盘柜壳体直接连接,各盘柜内接地铜排之间用铜导线首尾连接贯通后,与变电站共用接地网直接连接。
盘柜内的设备外壳接地、控制电缆屏蔽外皮接地等均属安全接地,应接至该铜排上。
3)工作接地将盘柜底部铜排(截面不小于100平方毫米)与屏柜壳体经绝缘子连接,各屏柜内的接地铜排之间用绝缘铜导线连接贯通后,采用一点接地方式与变电站共用接地网直接连接。
盘柜内的电压N600回路接地、要求在接地的多组电路直接联系的CT回路接地、高频电缆在控制室处的屏蔽层接地、计算机系统的逻辑接地等均属工作接地,应接至该铜排上。
4.4。
1。
9电缆敷设(1)电缆敷设作业流程电缆数量种类繁多,敷设路径复杂,电缆敷设作业的进度直接影响调试工作的展开.为保证电缆敷设作业工作合理有序,电缆排列整齐美观,标志正确齐全,我们应重点控制。

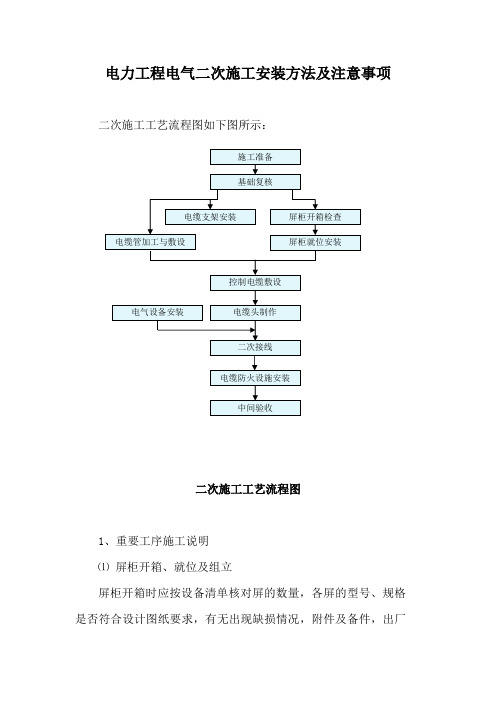

电力工程电气二次施工安装方法及注意事项

电力工程电气二次施工安装方法及注意事项二次施工工艺流程图如下图所示:二次施工工艺流程图1、重要工序施工说明⑴ 屏柜开箱、就位及组立屏柜开箱时应按设备清单核对屏的数量,各屏的型号、规格是否符合设计图纸要求,有无出现缺损情况,附件及备件,出厂屏柜就位安装 电缆管加工与敷设施工准备 基础复核 屏柜开箱检查电缆支架安装 控制电缆敷设 电缆头制作 电气设备安装 二次接线中间验收 电缆防火设施安装技术资料,合格证是否齐全,屏的漆面有无受损、锈蚀及运输途中进水受潮的现象,各项检查结果应在设备开箱检查记录中填好,并及时向技术部门报告。
现场搬运屏体搬运前应将屏内松动的元、插件固定好,必要时可将易损件或容易脱落的元、插件拆下,并做好接线记号。
屏柜组立之前应检查预埋基础槽钢的水平度和不直度,清除槽钢面上灰砂,完成每条槽钢的接地工作及油漆。
屏柜安装找正从每一排的中间一块精确调整,然后分别向两侧面拼装,也可从侧面的第一块屏开始精确调整,再以此屏为基准逐次调整以后各屏。
成列屏安装完毕检查屏面是否平整,间隙是否均匀,并用拉线和水平尺,钢板尺等检查,是否符合规范要求,最后完成接地铜排的连接安装、固定。
⑵控制电缆敷设电缆敷设应排列整齐,避免交叉,尤其应注意电缆沟十字交汇处或竖井口,应根据设计图纸提供的电缆清册、接线图纸,结合现有电缆沟实际使用情况,绘制电缆排列断面图。
电缆排列基本原则为:按电压等级自上而下顺序排列,10kV电力电缆、1kV及以下的电力电缆、照明电缆、直流系统电缆、控制电缆、通信电缆,控制电缆根据每条主沟的最终设计,选择本期敷设电缆的支架层数,占满一层,再占新层。
电缆敷设前应测量每盘电缆绝缘电阻。
敷设时应设专人指挥,号令统一,并安排有经验、对路线走向熟悉的工人带领,指定每人所负责的位置,转弯处应设责任心强、有一定经验的工人把关。
敷设时电缆应从电缆盘上端引出,不得在支架及地面上摩擦拖拉,敷设过程中还应检查电缆不得有压扁、绞拧、护层折裂等机械损伤。
屏柜安装及二次接线安装施工方案
屏柜安装及二次接线安装施工方案
1. 引言
屏柜是电力系统中不可或缺的组成部分。
它能够为各种电气设
备提供保护、控制、测量、信号等功能。
因此,屏柜的安装至关重要。
本文将介绍屏柜的安装及二次接线安装的施工方案。
2. 屏柜安装
在进行屏柜的安装施工时,需要先进行以下几方面的准备工作:
2.1. 安装前准备
(1)检查屏柜机构相关的图纸、说明书和技术资料,正确理解
屏柜的功能和使用要求;
(2)确认设备安装位置、方向和高度等信息,以便定位安装;
(3)安排好搬运工具和人员,解决好设备卸货和搬运的问题;
(4)确认设备的基础和地脚螺栓位置,检查设备基础的平整度
和垂直度等;
(5)准备好设备组装、连接、接地、调试等工具和设备。
2.2. 设备安装
(1)将屏柜移至指定位置,利用水平仪等工具验证基础水平,
调整基础尺寸以满足屏柜的要求;
(2)拆卸设备上的运输支架和保护装置,检查设备损坏或变形
的情况;。
屏柜安装及二次接线安装作业指导书PPT课件
2020/2/28
8
5.作业准备
5.2. 主要工器具及仪器仪表配置
序号
名称
规格/编号
单位
1
手电钻
台
2
磨光机
台
3
电源线架
220V,
台
4
电缆剪
SH-250
台
5
手锤
把
6
绝缘梯
把
7
撬杠
1~
根
8
电风筒
2000W
台
9
标签机
PT-9500PC
台
10
电烙铁
把
11
电脑胶头打码机
LM-370
台
12
水平尺
把
13
磁力线坠
备损坏
以防倾倒。
9 二次接线时线芯损坏 接线工具应完好,开剥电缆及剥除线芯绝缘层时应小心谨慎,避免划伤线芯。
10 接线错误
接线前应熟悉接线图纸,接线时严格按图接线,接线完毕后应再次认真检查确认无误。
对于扩建、技改工程,在涉及运行中设备上工作应经过运行部门相关人员同意。工作中不
2020/2/28 11 危及运行中设备安全 得随意变更、破坏运行人员布置好的安全措施。在安装、拆卸、接线过程中应防止误触碰
2020/2/28
13
6.作业方法
• 6.4.4 盘、柜单独或成列安装时,其垂直度、水平偏差以及盘、 柜面偏差和盘、柜间接缝的允许偏差应符合表6-1中的规定。
表6-1 允 许 偏 差 值
水平偏差 柜间偏差
项目 垂直度(每m)
相邻两柜顶部 成列柜顶部 相邻两柜边 成列柜面 柜间接缝
允许偏差(mm) <1.5 <2.0 <5.0 <1.0 <5.0 <2.0
保护二次屏柜拆除施工方案
保护二次屏柜拆除施工方案一、项目背景描述该项目所涉及的二次屏柜已经投入使用较长时间,随着时间的推移,设备老化、技术陈旧以及系统需求的不断变化,使得现有二次屏柜已不能满足当前的电力系统需求。
此外,可能存在设备故障、能源效率低下或安全隐患等问题,需要进行相应的更新、改造或拆除。
二、施工准备1、材料准备工具和设备:电工工具套装(螺丝刀、电钳、电缆切割工具等)。
手动工具(扳手、榔头、钳子等)。
安全防护装备(头盔、手套、护目镜、防护服等)。
扩展电缆、电线等材料。
标识和警示设备:警示带、警示锥等,用于标识施工现场和警示危险区域。
清理和保洁设备:扫帚、拖把、垃圾桶等,用于清理施工现场并保持清洁。
2、人员组织施工人员:分配负责拆除工作的电工及辅助工人,确保具备相关技能和经验。
安全人员:指定专门的安全管理员,负责施工过程中的安全监督、指导和事故应急处理。
协调人员:指定专门的协调员,负责施工中与其他相关单位或人员的沟通、协调和联系。
3、设备检查对施工所需设备进行检查,确保其工作状态良好:检查电工工具的电气安全性和操作性。
检查保护装备的完整性和适用性。
检查清理和保洁设备的完好程度。
针对检查结果,及时维修或更换不符合要求的设备,保障施工过程中设备的正常使用。
4、安全文件准备准备必要的安全文件和资料,包括:安全操作规程、急救手册、应急预案等文件。
电力系统相关的安全法规、标准和规范。
三、拆除前准备1、断电和断开电源在拆除前,必须断电并断开与二次屏柜相关的电源,确保施工现场电气安全。
电气工程师应负责此项任务,遵循电气安全操作规程,使用相应的断电工具和设备。
2、施工现场清理和准备将施工区域周围的杂物和障碍物清理干净,确保施工现场整洁有序,为施工作业创造良好条件。
3、施工区域标识和封锁在施工区域周围设置明显的标识和警示,警示所有人员不得随意靠近施工现场。
采用明显的标志、栅栏、警示带等封锁施工区域。
4、安全会议和交底召开安全会议,向所有参与施工的人员介绍拆除二次屏柜的整体流程、关键步骤、安全注意事项和应急措施。
屏柜安装及二次接线安装施工及方案
张公220kv变电站新建工程屏柜安装及二次接线施工方案四川巴中和兴电力责任有限公司2015年03月10日批准:____________ ________年____月____日技术审核:____________ ________年____月____日编写:____________ ________年____月____日1.适用范围保护屏、通信屏、控制屏及场地端子箱、检修电源箱安装及二次接线安装作业。
2. 编写依据1、国家电网公司关于进一步提高工程建设安全质量和工艺水平的决定国家电网基建〔2011〕1515号2、国家电网公司基建质量管理规定(基建/2)112-2015即将发布3、国家电网公司输变电工程优质工程评定管理办法国网(基建/3)182-2015即将发布4、国家电网公司输变电工程验收管理办法国网(基建/3)188-2015即将发布5、国家电网公司输变电工程标准工艺管理办法国网(基建/3)186-2015即将发布6、国家电网公司输变电工程流动红旗竞赛管理办法国网(基建/3)189-2015即将发布7、国家电网公司输变电工程建设监理管理办法国网(基建/3)190-2015即将发布8、国家电网公司输变电工程安全文明施工标准化管理办法国网(基建/3)187-2015即将发布9、关于深化标准工艺研究与应用工作的重点措施和关于创优工作的重点措施基建质量〔2012〕20号10、国网基建部关于发布《输变电工程设备安装质量管理重点措施(试行)》的通知基建安质〔2014〕38号11、国网基建部关于发布《输变电工程设备安装质量管理重点措施(试行)》的通知基建安质〔2014〕38号12、国家电网公司输变电工程质量通病防治工作要求及技术措施基建质量〔2010〕19号13、关于应用《国家电网公司输变电工程施工工艺示范》光盘的通知基建质量〔2009〕290号14、关于应用《国家电网公司输变电工程典型施工方法》的通知基建质量〔2011〕78号15、输变电工程建设强制性条文实施规程Q/GDW 248-200816、1000kV变电站二次接线施工工艺导则Q/GDW 190-200817、电气装置安装工程盘、柜及二次回路接线施工及验收规范GB 50171-201218、电气装置安装工程蓄电池施工及验收规范GB 50172-201219、电力系统继电保护及自动化设备柜(屏)工程技术规范GB/T 50479-201120、继电保护及二次回路安装及验收规范GBT 50976-20143. 作业流程3.1 作业(工序)流程图施工前准备开箱检查屏柜搬运基础定位屏柜、端子箱安装二次屏柜接地二次接线施工记录施工结束图3-1作业流程图4. 作业准备4.1 人员配备表5-1 作业人员配备表工序名称建议工作人数负责人数监护人数开箱检查 3 1 1屏柜搬运10 1 2基础定位 2 1 0屏柜、端子箱安装10 1 1二次盘柜接地 2 1 0二次接线 6 1 0 注:作业人数根据具体工程量规模配备。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.4.1.8屏柜安装
盘柜安装包括10kV配电柜,控制室的交流配电系统屏柜、直流系统屏柜、综合自动化与保护屏柜、以及其他一些辅助设备屏柜。
(1)盘柜安装作业流程
(2)盘柜安装施工要点
①盘(柜)安装
1)立盘时,可在基础槽钢上把盘调到大致合适位置,由每块盘的地脚螺栓处向基础槽钢上划出的位置再逐一钻眼改丝后,便可拧上地脚螺栓(暂不拧紧);
2)控制盘找正、找平时,可先精确地调整第一块盘为标准将其它盘逐个调整。
调整顺序,可以从左到右,或从右到左也可先调中间一块,然后两边分开调整。
控制盘的水平调整,可用水平尺测量。
垂直情况的调整,可在盘顶放木棒(另一法:用带磁铁的吊锤),沿盘向悬挂一线锤,测量盘面上下端与吊线的距离。
3)检查盘间螺丝应相互对正,扣上盘间螺栓(暂不拧紧)。
调整盘间螺栓(前后、上下、松紧)和垫铁厚度,使相邻盘面无参差不齐的现象。
相邻两盘的盘面可用钢板尺贴靠检查。
合适后,拧紧盘间螺栓,调整倾斜度,使之符合要求。
连接表盘用的螺栓、螺母、垫圈等应有防锈层(镀锌、镍或烧兰等)。
合意找正、找平后,可由首末两块盘边拉线、绳检查,全部盘面应在同一直线上(弧形布置除外)。
②盘(柜)接地
1)屏相关活动部件应用铜编织带与屏柜主体连接牢固;
2)安全接地将盘柜底部铜排(截面不小于100平毫米)与盘柜壳体直接连接,各盘柜接地铜排之间用铜导线首尾连接贯通后,与变电站共用接地网直接连接。
盘柜的设备外壳接地、控制电缆屏蔽外皮接地等均属安全接地,应接至该铜排上。
3)工作接地将盘柜底部铜排(截面不小于100平毫米)与屏柜壳体经绝缘子连接,各屏柜的接地铜排之间用绝缘铜导线连接贯通后,采用一点接地式与变电站共用接地网直接连接。
盘柜的电压N600回路接地、要求在接地的多组电路直接联系的CT回路接地、高频电缆在控制室处的屏蔽层接地、计算机系统的逻辑接地等均属工作接地,应接至该铜排上。
4.4.1.9电缆敷设
(1)电缆敷设作业流程
电缆数量种类繁多,敷设路径复杂,电缆敷设作业的进度直接影响调试工作的展开。
为保证电缆敷设作业工作合理有序,电缆排列整齐美观,标志正确齐全,
我们应重点控制。
(2)电缆敷设施工要点
①施工准备工作
1)核对电缆清册与设计图纸,如发现不符应与设计单位取得联系,取得书面确认,确保电缆清册无原则错误;
2)根据现场实际设备安装进度情况,确定敷设法、线盘架设位置、电缆敷设顺序及电缆走向。
②电缆敷设
1)必须有专人负责指挥,在整个电缆敷设作业中,合理安排人员,全面控制好施工进度、安全和质量;
2)电缆敷设作业时,要做好土建成品保护不应损坏电缆沟、电缆竖井等;
③电缆放线架应放置稳妥,钢轴的强度和长度与电缆盘重量和宽度相配合;
④电缆在电缆沟道、电缆夹层敷设时,自上而下的顺序为:电力电缆、控制电缆、通信电缆;
⑤电缆敷设时应排列整齐,不宜交叉;电缆弯曲半径适宜,但不能小于交联聚乙烯电力电缆多芯15D、单芯20D,控制电缆10D(其中D为电缆外径);
⑥在电缆沟、电缆进出口洞、竖井、夹层处装设警示围栏,在每天收工前要对电缆沟、电缆进出口洞、竖井口盖好盖板;
⑦及时在电缆的始端、终端、拐弯处、夹层、竖井两端等地装设临时电缆牌。
(3)电缆整理、固定
①水平敷设的电缆,在电缆首末两端及转弯,电缆接头的两端处应加以固定;
②垂直敷设的电缆每个支架应固定;
③电缆桥架上每隔2m应固定。
(4)挂电缆标志牌
①为使电缆标志牌标志清晰、耐用,采用电脑烫印电缆牌;
②电缆标志牌应注明电缆编号、电缆型号、规格及起始地点;
③在电缆终端头、电缆接头、拐弯处、夹层、竖井的两端等地挂设电缆牌。
(5)电缆终端制作
①进行二次电缆开缆工作时应避免损伤电缆线芯外皮,如有损伤应更换;
②电缆绝缘层应可靠接地;
③电缆终端制作完成后,应及时清理现场,避免金属碎片进入微机保护装置。
(6)电缆封堵
①电缆进入电缆沟、竖井、建筑物、盘(柜)以及穿入管子时,出入口应封闭,管口应密封;
②电缆封堵应密实可靠、美观,由电缆层上保护控制屏的电缆封堵,从电缆层向上望应不透光;
③电缆封堵材料均为阻燃材料,必须经过技术或产品鉴定,按设计要求和材料使用工艺编写施工措施。
(7)二次接线
①二次接线必须按图施工,接线正确,电缆芯线的端部应做标识,采用电脑烫印电缆套管,长度统一、字迹清晰、耐用;
②引入屏(柜)电缆应排列整齐,横平竖直、清晰、避免交叉,以便查线,备用芯留用适当余度。
电缆应固定牢固,不得使所接端子排受到机械应力;
③每个接线端子的每一侧接线宜为一根,不得超过两根,对于插线式端子,不同截面的两根导线不得接在同一端子上,对于螺栓连接的端子,应使用垫片和弹簧垫圈,若经旋拧丝扣滑扣,应及时更换;
④为保证导线无损伤,配线时宜使用与导线规格相对应的剥线钳剥导线的绝缘,螺丝连接时导线向应与螺丝旋进向一致;
⑤屏蔽电缆应按规程要求接地;
⑥接线完毕后应按图纸校对正确后再交付调试。
4.4.1.10调试
(1)二次系统调试作业流程
(2)二次系统调试案施工要点
①保护调试及回路检查
1)保护装置调试:应根据预先制定的试验表格对试验对象进行试验,如试验对象有特殊功能的,应在试验记录中详细说明;调试人员应认真阅读厂家资料并审查设计图纸,了解交接试验对象的功能以及设计要求,对试验对象的所有功能和设计要求都必须进行试验,不得漏项;在进行试验的过程中,如需临时拆线的,在拆线前应作好记录,工作完成后应立即将已拆除的线接回原先的位置,并由工作负责人检查无误后可结束工作。
2)整组传动试验:检查有关跳合闸回路、防跳回路、重合闸回路及压力闭
锁回路动作的正确性,检查各套保护在直流电源正常及异常状态下是否存在寄生回路,检验有配合要求的各保护组件是否满足配合要求;对于试验对象具有轮跳功能的,应模拟所有轮次的动作,并让每一轮次都具有实际带开关传动的机会;在进行主变本体保护传动时,需登上主变本体进行,此工作必须由两人进行,一人监护一人操作;在进行开关传动的过程中,同时应进行出口压板的校验工作,确认压板名称与其实际功能必须一一对应。
3)正式定值单检验:在试验设备投运前,应要求相关部门提供设备正式定值单,调试人员应将定值单输入试验对象,并按照定值单要求重新对试验对象进行逻辑校验和开关传动试验;对于定值单或正式定值调试过程中发现的问题,应立即书面通知定值整定单位,并要求确认;正式定值校验正确后,用打印机将装置定值打出,交定值单执行人、运行单位双代表签名,作为定值执行回执存档。
4)CT二次回路检查:试验前,必须先对试验设备采取可靠接地措施,特别是与一次设备直接接触的试验设备,工作负责人需检查接地正确后可开始工作;应根据预先制定的电流互感器试验表格,对CT的变比、极性以及伏安特性进行试验,并记录相关数据;在进行CT一次升流的试验中,应同时检查CT二次回路的正确性,在各CT二次绕组所经过的装置处,检查装置采样或表计显示是否正确,二次电流回路相序是否正确;根据继保调试规程要求,检查CT二次回路接地点是否正确,是否存在同一绕组两点接地的现象。
5)PT二次回路检查:在进行PT二次回路检查工作前,工作负责人必须确认作为实验对象的PT二次回路在PT接线盒与PT本身的连接已断开,并且相关二次回路上无人进行工作;在整个试验的过程中,被试的PT处必须有专人看护并采取相应措施,避免试验电压升至一次设备处;用继保试验仪在站继保室的公
共屏柜对相应PT二次回路施加不同的二次电压,通过在需要PT二次电压的各二次设备屏柜及PT接线盒处查看或测量电压值来检查PT二次回路的正确性,具体步骤按试验表格进行;在对PT二次回路进行检查的过程中,特别注意检查PT二次回路的短路、接地、不同PT二次回路的并接、电压相序以及与设计图纸有出入的问题。
6)带负荷测试:对CT的所有二次绕组进行,进入运行中设备的二次绕组在运行中屏柜中测量,备用的二次绕组在开关端子箱测量,以确保所有CT二次绕组均不开路;原则上取同电压等级的母线二次电压Uab为基准,同时注意钳型电流表的向;测量六角图的过程中,不得用力拉扯电缆线芯,避免造成CT二次回路开路;测量六角图结束后,以实际负荷为基准,检验电压、电流互感器变比的正确性。
②远动调试及回路检查
1)与监控系统核对遥测量、遥信信号、保护报文;核对信号时应在信号源头模拟,同时检查测控装置的开入量、监控系统的图符反应、信号遥信变位和SOE等信息的正确性;在监控后台进行遥控时,需要进行就地闭锁、投退出口压板等相关闭锁性测试,同时需有一人在现场监视设备实际出口情况。
2)根据主站运行部门下达的信号转发表,与各主站联调遥测、遥信和遥控信号。
并注意在修改远动总控转发数据库前,最少提前3日向各级调度申请。
