工程建筑基础场地平整施工方案
【经典方案WORD文档,可编辑修改】目录第一章、工程概况及特点 (1)第二章、施工组织机构 (3)第三章、施工总平面布置 (6)第四章、施工进度计划 (7)第五章、施工准备 (8)第六章、施工方案 (11)第七章、质量管理及主要控制措施 (14)第八章、安全管理及主要控制措施 (16)第九章、文明施工及环境保护 (21)第十章信息管理 (23)第一章、工程概况及特点1.1编制说明1.1.1适用范围及编制目的(1)适用范围:用于220千伏哈密南郊输变电工程220kV南郊变电站3场地平整施工作业。
(2)编制目的:场地平整是将需进行建设范围内的自然地面,通过人工或机械挖填平整改造成为设计所需的平面,以利现场平面布置和文明施工;平整场地要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。
场地平整是整个工程建设的基础,它的质量好坏,将直接关系到变电工程施工和运行过程中的整体安全。
为保证本工程场地平整的施工质量,同时保证施工安全,特编制此方案。
1.1.2编制依据(1)国核电力规划设计研究院设计施工图、《图纸会审纪要》及设计提供的有效技术资料等。
(2)国家现行有关规程、规范和标准。
(3)本公司有关文件。
1.2工程量1.3工程特点1.3.1设计特点(1)本工程采用1985年国家高程基准,1954年北京坐标系,中央子午线为93?00ˊ00"。
(2)场地采用平坡式竖向布置,由西向东排水,排水坡度1.0%。
(3)填方区填土应分层压实,压实系数≥0.94,填料中碎石粒径不应大于250mm。
(4)场平可先填土至略低于设计标高约0.18米标高处,待站内建构筑物基础全部施工完成后,按竖向布置图的设计标高把剩余土方精平至场地设计标高。
1.3.2施工特点及难点(1)工期紧,工程量大,填方总量34255.286m3,挖方总量34284.4m3。
(2)场地高差大,最大挖方深度为2.475m,最大填方高度为4.237m,最大高差为6.405m。
(3)地质条件差、场平压实要求高、现场施工用水量不足:本站站区上层表面原土均为粉细砂,缺水,场平过程中需大量浇水方能达到设计压实系数,而现场水资源不足,如何平衡洒水量将是施工过程中一大难点。
第二章、施工组织机构2.1施工组织机构图(见下图)2.22.2.1(5)负责建立与质量、安全、文明施工及环境保护等体系相适应的机构,明确职责权限并监督其有效运行。
2.2.2项目副经理兼副总指挥(1)负责场地平整施工全过程的生产、劳动组织管理和调度。
(2)负责对施工的过程进行控制,下达施工计划。
(3)负责施工质量监控、安全监察和文明施工的组织管理。
(4)项目经理不在时,代其行使项目经理职责。
2.2.3项目总工兼副总指挥(1)负责场地平整施工全过程的技术管理工作。
(2)负责督促人员组织、材料供货计划、机具设备配置计划、技术交底、施工作业指导书等的制定和实施。
(3)负责督促安全目标的实施、质量目标的落实,负责落实场地平整施工过程中质量、安全措施的实施情况。
(4)负责落实场地平整施工期间信息管理工作的实施情况。
(5)负责落实项目法人、监理部门在场地平整施工过程中对工程技术、质量、安全、文明施工等方面的要求。
2.2.4技术负责场地平整施工过程中所有的技术工作,落实技术作业指导书的实施,认真阅读设计文件和施工图纸,负责对施工人员进行施工技术交底和技术指导。
2.2.5质量(1)协助项目(副)经理/项目(副)总工对质量工作实施管理。
(2)负责施工质量监督和检查,负责向公司和监理工程师申请检查和验收。
(3)参加工程材料的进货检验工作。
(4)监督施工质量管理按公司《质量手册》和相关程序文件的规定有效地运行。
(5)监督和指导施工队正确填写各种施工记录表。
(6)负责施工质检及施工记录的资料整理。
(7)负责向项目(副)经理/项目(副)总工整理和提交质量监控工作报告。
(8)受项目(副)经理/项目(副)总工的委托,主持质量事故调查,并提交调查报告和处理意见。
2.2.6安全(1)负责场地平整期间施工安全监察管理工作。
(2)负责向施工人员进行安全教育和安全交底工作。
(3)对发现的安全隐患或安全问题提出整改意见并及时督促处理。
2.2.7物资(1)根据施工进度计划和施工组织措施,制定工器具和设备的配置计划,负责组织实施。
(2)根据施工组织设计的工程进度计划,制定工程材料、物资供应计划并组织实施。
(3)负责整理材质证明、试验报告。
(4)负责组织工程材料工具等的采购。
(5)负责设备及材料的接收、装卸、运输、保管、发放管理工作。
(6)负责组织工程物资的进货检验,收集材质证明。
2.2.8后勤负责搞好场地平整施工期间的生活、卫生、医保、劳保、防雨雪风沙等服务工作。
第三章、施工总平面布置3.1布置原则3.1.1场平施工时,在施工安全范围内不得与其它工作交叉施工。
3.1.2施工范围内的沟道、坑洞要首先填平、按设计要求压实,以利施工机械安全运行。
3.1.3场平施工区要先修建临时道路,以利各种施工机械安全运行。
3.1.4施工区要布置临时水源施工管道,管道敷设原则至少能够辐射整个场区。
3.1.5场平施工可以分区分片进行,也可整个场区同时进行,但必须保证各片区接茬处施工质量能够满足设计和规范要求。
3.2现场总平面管理办法3.2.1场平施工必须严格按照施工组织措施的要求进行,若遇到特殊问题应及时向项目部负责人员反映,及时解决该问题。
3.2.2场平施工过程中,施工顺序及车辆行驶路线一般不作改动,若遇特殊情况,可根据实际情况进行部分修改,但必须事先征得现场技术人员和指挥人员的同意。
3.2.3施工线路上,必须事先清除障碍物,保证施工的顺利进行。
3.2.4施工现场设置警界线,外来人员及非作业人员严禁入内,以免发生意外事故。
第四章、施工进度计划4.1施工进度计划施工总叠加天数为29天,可进行交叉作业,实际日历工期为26天,自2010年8月16日开始至2009年9月10日结束。
具体见以下工期说明及施工进度横道图:4.1.1场平范围测量放线: 共需2天;4.1.2场平区域内植被杂物清理:共需3天;4.1.3场平区域内临时道路修建:共需3天;4.1.4场平区域内临时用水管道敷设:共需3天;4.1.5场地平整洒水及分层碾压:共需17天;4.1.6细部处理:共需1天。
220kV南郊变电站场地平整施工进度横道图4.2施工进度计划调整在场地平整施工过程中,当产生以下几种情况时,将对施工进度进行调整:4.2.1在施工期间,如受到不良天气影响,导致进度有变,将根据具体情况进行调整。
4.2.2在施工过程中,我公司可能根据安装的具体情况,部分调整施工顺序和施工方法,以确保施工质量和施工进度。
4.2.3在施工过程中,如遇其它不可预见性因素影响施工进度,将根据具体情况进行调整。
第五章、施工准备5.1技术准备5.1.1编制场地平整施工作业指导书,并按规定程序进行审批:参加施工的所有人员必须熟悉施工作业指导书的内容,弄清施工顺序和施工方法,以及质量、安全、文明施工等要求。
5.1.2技术交底:场平施工前必须对全体参建人员进行技术、质量、安全三级交底。
所有参加施工的人员必须牢固记住技术交底的内容。
交底的范围如下:(1)场平施工的范围和工作量。
(2)场平施工的时间和进度。
(3)场平施工人员组织,各个面、点的工作负责人。
(4)场平施工的作业指导书,撒水、碾压等各项工序的要点,施工方法及施工顺序,对施工方法进行交底时要配合有图片解释,以便施工人员能够清楚、明白。
5.1.3召开施工前生产会议:落实施工作业指导书中的各项内容,要逐人逐点逐项认真落实施工中的每一个细节,并讲解施工时需注意的事项和遇到特殊问题的应变方法。
强调安全、质量、文明施工的重要性。
做到分工明确,责任到人。
施工过程中,工作人员不得擅自离开工作岗位。
施工期间,坚持每日站班制:除项目部等上级机构组织的站班会外,场平施工组要单独执行每日站班制,交待当日施工任务、人员、材料设备等情况,以及施工安全、质量、文明施工要求和注意事项。
5.2人员准备5.2.1人员准备要求(1)根据施工图纸及公司程序文件认真落实施工管理人员及施工人员,作到科学合理,既能够满足施工质量及进度要求,又不造成无故浪费。
(2)参与施工的管理人员和施工人员要能够胜任此项工作,在确定骨干的基础上,优胜劣汰,随时调整施工力量,以满足现场施工进度和质量要求。
5.2.2场地平整人员准备5.3物资准备5.3.1物资准备要求(1)机械设备及工器具在进厂前必须严格执行试验和检验工作程序,进厂后要严格执行防护、贮藏、搬运、发放、维修及保养等工作程序。
有问题的机械设备或工器具需进行维修,维修后也应严格进行检验和试验,合格后方可在施工中使用。
(2)机械设备及工器具在使用前必须确保其性能良好,安全可靠。
如不确定则必须进行技术状况检查和机械安全检查,确认其性能良好后方可使用。
(3)施工机械采用若为自购,需选定正规厂家,并按要求进行检验,搜集好厂家资质及合格证、试验报告等各种质量证明文件;若为租赁,需首先对拟租赁设备严格进行质量检查,看是否能够满足现场施工要求,且需对现场租赁设备签定安全协议和施工合同。
5.3.2场地平整物资准备第六章、施工方案6.1场地平整施工流程图(见下图)本工程占地面积大,测量精度要求高,难度大。
首先利用设计单位移交的测量基准点放出场区围墙轴线,再采用此轴线外延一定区域作为场平范围边线,外延范围应考虑围墙外排水沟,护坡等因素。
6.3场地清理本工程所处位置为荒漠戈壁地带,上有浅层植被覆于地表。
场平施工前应首先清除地表植被及垃圾。
6.4临时道路施工本工程站址地表为粉细砂层,施工机械无法进入。
站址范围内北侧为挖方区,南侧为填方区,首先对挖方区选取适当位置开辟施工临时进站道路,至填方区后采取洒水碾压方式进行道路硬化,临时道路洒水碾压标准均应以正常场平施工标准进行,填方区临时道路随场平逐渐分层提升。
6.5临时水路管道施工临时用水管道主要用于填方区填料洒水,故管道安装要求既能覆盖整个场区,又能随场平逐渐提升。
根据以上特点,主管道拟采用内径为63mm的硬质塑料管,沿场区中线由北向南贯穿整个场区,在主管道终端外接双路软管,各向东西向延伸,能够满足现场管道随填方部位场平逐渐提升和覆盖整个场区的要求。
临时用水管道施工过程中可根据水压情况设置增压泵,以提升施工用水量。
6.6场地平整土方开挖(1)挖方边坡应根据使用时间(临时或永久性)、土的种类、物理力学性质、水文情况等确定。
对于永久性场地,挖方边坡坡度应按设计要求放坡。
对于使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地实践经验确定。
平整场地工程施工方案
平整场地工程施工方案一、项目概述平整场地工程是指在地面进行土方开挖、填方、夯实或碎石垫层、压实、平整等操作,使地表表面平坦、坚实,满足工程项目的施工要求和使用要求。
平整场地工程通常包括土地平整、场地平整、场地改造等内容,是工程建设中重要的一环。
二、施工前准备1. 工程前期准备在进入现场进行施工前,需进行细致的现场勘查和测量,确定场地的地形、地势、高程、土壤类型等情况,并制定详细的施工方案。
2. 施工人员准备为保证施工的顺利进行,需要组织专业的施工队伍,并对施工人员进行培训,提高他们的安全意识和施工技能。
3. 设备和材料准备根据施工方案确定所需的设备和材料,并保证其充足供应,确保施工的顺利进行。
三、施工工艺1. 土方开挖首先根据设计要求确定土方开挖的范围和深度,然后使用挖掘机、推土机等大型机械设备进行土方开挖。
在进行土方开挖时,需根据实际情况进行抛坡和边坡处理,以确保安全性。
2. 场地填方在土方开挖后,需对场地进行填方处理,根据实际情况选择合适的填土材料,并采取合理的填土方法,保证填土均匀、密实。
3. 场地夯实或碎石垫层填土完成后,需对场地进行夯实或碎石垫层处理,以提高地基的承载能力和稳定性。
4. 场地压实经过夯实或碎石垫层处理后,需对场地进行压实处理,采用合适的压路机进行压实操作,保证地面的平整和坚实。
5. 场地平整最后对场地进行平整处理,使用平地机等设备进行平整,以满足工程项目的施工要求和使用要求。
四、质量控制1. 施工质量监督在施工过程中,需对施工质量进行严格监督和检查,确保施工过程符合设计要求和规范要求。
2. 检测与验收在施工完成后,需对场地进行全面检测和验收,确保场地的平整度、坚实度等达到设计要求和规范要求,方可进行后续工程施工或使用。
五、安全措施1. 安全教育在施工前,需对施工人员进行安全教育,提高他们的安全意识和施工技能,确保施工过程安全进行。
2. 安全防护在施工现场需设置明显的安全警示标识,并配备必要的安全防护设施,确保施工过程中的安全。
场地平整施工方案
场地平整施工方案1. 引言场地平整是指在工程建设过程中,对土地进行必要的整修、整平、整治等工程措施,以满足建筑物的基础施工要求。
本文将介绍一种场地平整的施工方案,包括前期准备、平整施工步骤、常见问题及解决方法等内容。
2. 前期准备2.1 工程勘察在场地平整施工前,必须进行详细的勘察工作。
勘察的内容包括地形地貌、土壤物理力学性质、地下水位、地下管线等。
通过勘察,可以了解到场地的实际情况,为施工方案的制定提供依据。
2.2 检测与测量根据勘察结果,需要对场地进行详细的检测和测量工作。
包括对场地土壤的承载力、含水量、密度等进行检测,以及对地面高程、起伏、坡度等进行测量。
这些数据将为施工方案的设计提供参考数据。
2.3 设计施工方案根据勘察和检测的结果,制定合理的施工方案。
施工方案应包括平整的方法、工期安排、预算和安全措施等。
还需根据场地施工的实际情况,确定是否需要采取其他辅助施工措施,如加固土壤、排水处理等。
3. 平整施工步骤3.1 挖土与填方根据施工方案,首先需要对场地进行挖土工作,将高出部分的土方清除。
然后,根据设计要求,进行填方工作,将低洼的部分用填土加以平整。
在填方过程中,需要对填土进行合理的压实处理。
3.2 土壤加固如果土壤的承载力较低,需要进行土壤加固工作。
常见的土壤加固方法有:灌浆加固、钢板桩加固、深层加固等。
根据实际情况,选择合适的土壤加固方法进行施工。
3.3 地面平整在填方和土壤加固完成后,进行地面的平整处理。
根据设计要求,采用机械设备或手工工具对地面进行平整,确保地面平整度达到要求。
在平整过程中,应注意保护地下管线,避免损坏。
3.4 排水处理在场地平整的过程中,需要考虑排水问题。
根据地势高低、地下水位等情况,采取合适的排水措施,确保场地排水畅通,避免积水影响施工质量。
4. 常见问题及解决方法4.1 土壤湿度过高土壤湿度过高会影响施工的进行。
解决方法可以采用排水、干燥等措施,如设置排水系统、利用自然气候条件进行晾晒等。
场地平整工程施工方案
场地平整工程施工方案一、工程概况场地平整工程是指对建筑施工、土地整治、园林绿化等项目的用地进行表面平整处理的一项工程。
其主要目的是保证施工施工质量,提高土地利用率,美化环境。
本文以某建筑施工项目为例,对场地平整工程的施工方案进行详细阐述。
二、施工前准备工作1. 地勘工作施工前,需要进行地勘工作,了解场地的地质和地形情况,包括土壤类型、地下水情况等。
通过地质勘察报告,确定场地平整的方案和方法。
2. 设计方案在地勘工作基础上,施工单位要制定具体的平整方案,包括平整的范围、高程要求、使用的设备和工艺等。
需要满足施工标准要求,确保施工质量。
3. 确定施工队伍选择有一定资质和经验的专业施工队伍进行施工,保证施工安全和质量。
4. 安全防护施工前,要做好安全防护措施,包括施工现场的警示标识、施工人员的安全教育和培训等。
三、施工工艺1. 清理场地在施工开始前,需要清理场地上的杂物和垃圾,保持施工场地的干净整洁。
2. 挖掘根据设计方案,在场地上进行挖掘,移除不符合要求的土方,根据设计高程标高对场地进行调整。
3. 填筑将符合要求的土方填充到场地中,按照设计高程要求对场地进行填充和夯实,确保场地的坚固和稳定。
4. 复核在施工过程中,需要不断进行复核,根据设计要求对场地进行测量和检查,及时发现和纠正问题。
5. 扫尾在施工结束后,对施工场地进行清理,清除工地上的杂物和垃圾,保持施工场地的整洁。
四、施工设备1. 推土机:用于场地的平整和挖掘工作,能够有效提高施工效率。
2. 挖掘机:用于场地挖掘和土方的移除工作,是场地平整工程中必不可少的设备。
3. 夯实机:用于土方填充后的场地夯实工作,确保场地的坚固和稳定。
4. 水平仪:用于对场地高程的检测,确保场地的高程符合设计要求。
五、施工注意事项1. 环保措施在施工过程中,要做好环保工作,避免对环境造成污染,合理处理施工废弃物。
2. 安全防护施工现场要设置明显的安全警示标识,保证施工人员和施工设备的安全。
场地平整施工方案范文
场地平整施工方案1. 背景在进行建设工程的过程中,场地平整是一个非常重要的环节。
只有场地平整之后,才能够顺利进行后续的建设工作。
因此,场地平整施工方案需要被制定出来,在实施过程中严格按照该方案进行操作。
2. 施工内容场地平整施工的主要内容包括以下几个方面:2.1 场地准备在进行场地平整之前,需要进行相关的准备工作。
具体工作包括:•清理场地上的障碍物,如石头、砖块等。
•查找场地的高低差,确定场地的高程和坡度,制定相应的平整方案。
•钉定基准点,用于检查场地高程和坡度是否符合要求。
2.2 场地平整在场地准备工作完成之后,需要进行场地平整。
场地平整的具体步骤包括:•挖土、填土、压实。
•测量高程和坡度,进行修整。
•检查场地是否平整,如果不平则需要进行修整。
2.3 后续处理场地平整之后,需要进行一些后续处理工作,以确保场地的稳定和平整程度。
具体工作包括:•对场地进行覆盖,如铺设砖、水泥等。
•对场地进行涂漆等表面处理。
•定期检查场地的稳定程度,在需要时进行修整。
3. 施工流程为了保证场地平整的质量和施工的效率,需要制定相应的施工流程。
具体流程可以分为以下几个步骤:3.1 施工前准备施工前,需要进行相关的准备工作,包括制定施工方案和组织施工人员和机械设备等。
3.2 场地准备确定施工地点后,需要进行场地准备工作,包括清理障碍物、查找高低差和钉定基准点等。
3.3 场地平整在场地准备工作完成之后,可以开始进行场地平整工作。
该过程可以分为挖土、填土和压实等多个步骤。
3.4 后续处理完成场地平整之后,需要对场地进行后续处理。
具体处理包括覆盖和涂漆等表面处理,并定期进行检查和修整。
4. 质量控制在场地平整施工过程中,需要进行质量控制,以确保施工质量符合要求。
具体工作包括:•制定质量管理计划,确定检查标准和频次等。
•对施工人员进行培训,确保操作规范。
•进行现场检查,及时发现和处理施工中存在的问题。
•对施工结果进行验收,确保施工质量达到要求。
建筑工程项目场地平整方案

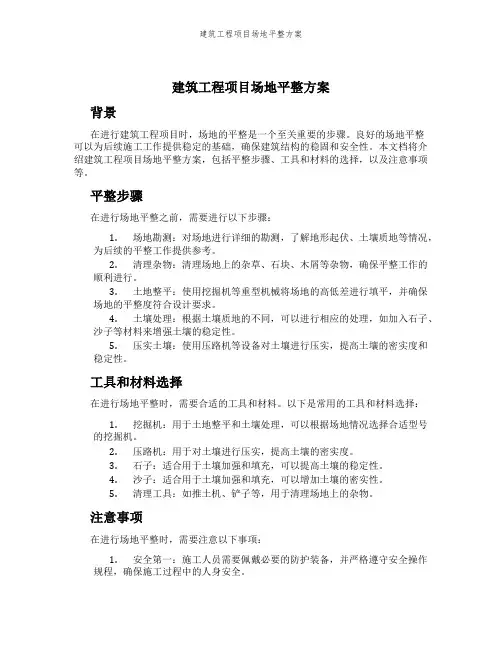

建筑工程项目场地平整方案背景在进行建筑工程项目时,场地的平整是一个至关重要的步骤。
良好的场地平整可以为后续施工工作提供稳定的基础,确保建筑结构的稳固和安全性。
本文档将介绍建筑工程项目场地平整方案,包括平整步骤、工具和材料的选择,以及注意事项等。
平整步骤在进行场地平整之前,需要进行以下步骤:1.场地勘测:对场地进行详细的勘测,了解地形起伏、土壤质地等情况,为后续的平整工作提供参考。
2.清理杂物:清理场地上的杂草、石块、木屑等杂物,确保平整工作的顺利进行。
3.土地整平:使用挖掘机等重型机械将场地的高低差进行填平,并确保场地的平整度符合设计要求。
4.土壤处理:根据土壤质地的不同,可以进行相应的处理,如加入石子、沙子等材料来增强土壤的稳定性。
5.压实土壤:使用压路机等设备对土壤进行压实,提高土壤的密实度和稳定性。
工具和材料选择在进行场地平整时,需要合适的工具和材料。
以下是常用的工具和材料选择:1.挖掘机:用于土地整平和土壤处理,可以根据场地情况选择合适型号的挖掘机。
2.压路机:用于对土壤进行压实,提高土壤的密实度。
3.石子:适合用于土壤加强和填充,可以提高土壤的稳定性。
4.沙子:适合用于土壤加强和填充,可以增加土壤的密实性。
5.清理工具:如推土机、铲子等,用于清理场地上的杂物。
注意事项在进行场地平整时,需要注意以下事项:1.安全第一:施工人员需要佩戴必要的防护装备,并严格遵守安全操作规程,确保施工过程中的人身安全。
2.保护环境:施工过程中要注意保护周围环境,避免对周围的植被和水源造成污染。
3.技术要求:根据设计要求进行合理的土地整平和土壤处理,保证场地的平整度和稳定性。
4.施工顺序:按照勘测结果和设计要求,合理安排施工顺序,确保施工工作的顺利进行。
5.资源利用:合理利用现有的资源,如可回收的材料和能源,减少浪费和对环境的负面影响。
结论场地平整是建筑工程项目中必不可少的一步,对建筑结构的稳定性和安全性具有重要影响。
完整详细施工场地平整方案
完整详细施工场地平整方案场地平整是建筑工程施工的重要环节,目的是为了确保施工的稳定性、安全性和高效性。
下面是我为您提供的一个完整详细的施工场地平整方案,希望能够对您有所帮助。
1.场地调研和规划首先,在进行场地平整之前,需要对施工场地进行调研和规划。
调研的目的是了解场地的地形、土质、植被等情况,并采集基础数据。
规划的目的是确定平整的范围、目标和方法。
2.场地清理在开始施工之前,需要先对场地进行清理。
清理的内容包括清除场地上的杂草、垃圾、残余物等,以及移除场地上的不稳定和不符合平整要求的地面材料。
3.场地测量和标线施工场地的测量和标线是保证平整度的重要环节。
根据规划,对场地进行测量,确定平整范围和高程标准,然后使用专业的工具和设备在场地上进行标线,确保施工的精确性和准确性。
4.场地破碎与挖掘对于场地上存在的坚硬地面、岩石等障碍物,需要进行破碎与挖掘。
可以使用专业的器械和机械设备,如岩石破碎机、挖掘机等进行作业,将障碍物进行破碎和清除,以确保场地的平整。
5.场地填土与夯实施工场地的填土与夯实是为了弥补地面的高低差和不平整,提供一个稳定的基础。
可以使用挖掘机等设备进行土方工程的开挖和移土作业,然后根据设计要求进行填土,最后使用夯实机械对填土进行夯实,提高地面的承载力和稳定性。
6.场地平整与修整在完成填土与夯实后,需要对场地进行平整与修整,保证地面的水平和平整度。
可以使用平地机、摊铺机等设备进行地面的修整,并进行必要的打磨和抛光,使地面更加平坦、光滑。
7.场地排水系统建设为了排除场地上的积水,避免对施工造成不利影响,需要建设场地的排水系统。
可以进行地下排水管道、排水沟等的规划和建设,确保场地的排水畅通。
8.绿化与美化最后,在场地平整的基础上,可以进行绿化与美化工作,使场地更具生态和美观性。
可以进行植树、铺草坪、种植花卉等工作,打造一个宜人的施工环境。
总结:以上是完整详细的施工场地平整方案。
通过场地调研和规划、场地清理、场地测量和标线、场地破碎与挖掘、场地填土与夯实、场地平整与修整、场地排水系统建设、绿化与美化等步骤,可以确保施工场地的平整度和稳定性,为后续的施工工作提供了良好的基础。
工程建筑基础场地平整施工方案
【经典方案WORD文档,可编辑修改】目录第一章、工程概况及特点 (1)第二章、施工组织机构 (3)第三章、施工总平面布置 (6)第四章、施工进度计划 (7)81114162123第一章、工程概况及特点1.1编制说明1.1.1适用范围及编制目的(1)适用范围:用于220千伏哈密南郊输变电工程220kV南郊变电站3场地平整施工作业。
1.3工程特点1.3.1设计特点(1)本工程采用1985年国家高程基准,1954年北京坐标系,中央子午线为93?00ˊ00"。
(2)场地采用平坡式竖向布置,由西向东排水,排水坡度1.0%。
(3)填方区填土应分层压实,压实系数≥0.94,填料中碎石粒径不应大于250mm。
(4)场平可先填土至略低于设计标高约0.18米标高处,待站内建构筑物基础全部施工完成后,按竖向布置图的设计标高把剩余土方精平至场地设计标高。
1.3.2施工特点及难点(1)工期紧,工程量大,填方总量34255.286m3,挖方总量34284.4m3。
( 6.405m。
(第二章、施工组织机构2.1施工组织机构图(见下图)(3)负责施工质量监控、安全监察和文明施工的组织管理。
(4)项目经理不在时,代其行使项目经理职责。
2.2.3项目总工兼副总指挥(1)负责场地平整施工全过程的技术管理工作。
(2)负责督促人员组织、材料供货计划、机具设备配置计划、技术交底、施工作业指导书等的制定和实施。
(3)负责督促安全目标的实施、质量目标的落实,负责落实场地平整施工过程中质量、安全措施的实施情况。
(4)负责落实场地平整施工期间信息管理工作的实施情况。
(5)负责落实项目法人、监理部门在场地平整施工过程中对工程技术、质量、安全、文明施工等方面的要求。
2.2.4技术(((((((((((3)对发现的安全隐患或安全问题提出整改意见并及时督促处理。
2.2.7物资(1)根据施工进度计划和施工组织措施,制定工器具和设备的配置计划,负责组织实施。
平整场地施工方案及技术措施
平整场地施工方案及技术措施一、工程概述本次平整场地工程位于_____,场地总面积约为_____平方米。
场地现状高低不平,存在一定的坡度和起伏,需要进行平整处理,以满足后续建设项目的需求。
二、施工准备1、技术准备(1)熟悉施工图纸和设计要求,明确场地平整的范围、标高和坡度等技术参数。
(2)进行现场勘察,了解场地的地形地貌、地下管线等情况,制定合理的施工方案。
(3)做好测量放线的准备工作,包括测量仪器的校准和测量控制点的设置。
2、材料准备准备好所需的土方、石料、砂等材料,并确保材料的质量符合要求。
3、机械设备准备(1)调配挖掘机、装载机、推土机、压路机等施工机械设备,并进行设备的检查和维护,确保设备性能良好。
(2)准备好运输车辆,用于土方的运输。
4、人员准备组织经验丰富的施工人员,包括机械操作人员、测量人员、普工等,并进行技术交底和安全教育。
5、现场准备(1)清理施工现场的障碍物,如树木、杂草、垃圾等。
(2)设置施工围挡和警示标志,确保施工安全。
三、施工流程1、测量放线(1)根据设计图纸和现场实际情况,利用全站仪或水准仪等测量仪器,确定场地平整的边界和控制点,并设置好控制桩。
(2)测量场地的原始标高,绘制地形图,为计算土方量提供依据。
2、土方挖运(1)根据测量放线的结果,采用挖掘机等机械设备进行土方开挖。
开挖顺序应遵循自上而下、分层分段的原则,避免超挖和乱挖。
(2)将挖出的土方用装载机或运输车辆运至指定地点堆放,对于需要填方的区域,应合理调配土方,减少土方的运输量。
3、场地平整(1)使用推土机对场地进行初步平整,将土方推平至大致的设计标高。
(2)对于局部高差较大的区域,采用装载机进行修整,使场地平整度符合要求。
4、填方压实(1)对于需要填方的区域,分层填筑土方,并采用压路机进行压实。
每层填土的厚度应根据压实机械的性能和要求确定,一般不超过30cm。
(2)压实过程中,应控制填土的含水量,使其在最优含水量范围内,以提高压实效果。
场地平整工程施工方案基础工程施工与地基处理
场地平整工程施工方案基础工程施工与地基处理为了确保场地平整工程施工的质量和效果,须要进行合理的基础工程施工与地基处理。
本文将以场地平整工程为背景,根据实际情况和需求,提出一套基础工程施工方案,并详细介绍地基处理的方法和步骤。
一、基础工程施工方案1.方案背景在场地平整工程中,基础工程施工是整个工程的关键环节,直接影响到后续施工的稳定性和可持续性。
因此,制定科学合理的基础工程施工方案至关重要。
2.方案内容(1)确定施工范围:根据场地平整工程设计图纸确定施工范围,确保施工过程中不发生拓展或减少工程范围的情况。
(2)清理现场:在开始施工前,清理现场,包括清除垃圾、杂草等,为施工提供整洁的工作环境。
(3)设置围栏:根据施工安全要求,设置围栏,确保施工区域与非施工区域的有效隔离。
(4)制定安全施工措施:根据现场具体情况,制定安全施工措施,包括安全通道设置、施工人员安全培训等。
(5)确定施工队伍:组织专业的施工队伍,并确保施工人员具备相关资格证书和技术经验。
二、地基处理方法和步骤1.地基调查在进行地基处理前,需要对场地进行详细的地基调查,包括土壤类型、土壤层位、地下水位等。
通过调查结果,可以制定针对性的地基处理方案。
2.土方开挖按照施工图纸要求,对场地进行土方开挖,确保地基平整。
开挖过程中要注意避免损坏地下管线,确保施工安全。
3.土方均匀填筑在土方开挖后,进行土方均匀填筑。
为了确保填筑质量,可以采取辅助设备进行振动压实,提高地基的稳定性和承载力。
4.土壤改良如果地基土质较差,需要进行土壤改良。
常用的土壤改良方法包括灰浆处理、水泥搅拌桩等,可根据实际情况选择合适的土壤改良方法。
5.地基平整地基完成填筑和改良后,需要进行地基平整。
可以采用机械摊铺和人工修整相结合的方法,确保地基表面平坦光滑。
6.场地排水为了保证场地的干燥和排水功能,需要进行有效的场地排水处理。
可以设置排水系统,确保雨水及时排出,避免场地积水。
综上所述,基础工程施工方案和地基处理是场地平整工程中不可忽视的部分。
平整场地工程施工方案
平整场地工程施工方案主要包括工程概况、施工安排、施工进度计划、施工准备、施工方法及工艺、质量保证措施、安全施工保证措施等内容。
以下是一篇关于平整场地工程施工方案的范文,字数超过500字。
一、工程概况本工程为XXX项目平整场地工程,位于XXX地区,占地面积约XXX平方米。
工程内容包括:拆除原有建筑物、场地平整、土方挖运、排水设施建设等。
工程要求在规定的时间内完成,确保施工质量满足设计及规范要求。
二、施工安排1. 施工队伍:根据工程需求,组建专业的施工队伍,包括施工管理人员、技术人员、施工工人等。
2. 施工设备:根据施工需求,配置适量的施工设备,如挖掘机、推土机、装载机、压路机等。
3. 施工材料:根据施工进度计划,提前准备足够的施工材料,如土方、砂石、水泥、钢筋等。
4. 施工进度:按照施工计划,合理安排施工进度,确保工程按时完成。
三、施工进度计划1. 拆除原有建筑物:预计用时15天。
2. 场地平整:预计用时20天。
3. 土方挖运:预计用时30天。
4. 排水设施建设:预计用时15天。
5. 施工总周期:预计用时70天。
四、施工准备1. 办理施工手续:根据工程所在地政府要求,办理相关施工手续,包括施工许可、安全评估等。
2. 施工场地:对施工场地进行清理,清除杂物、障碍物,确保施工场地符合要求。
3. 施工图纸:根据设计图纸,详细了解工程要求,确保施工过程中满足设计及规范要求。
4. 施工方案:根据工程特点,制定合理的施工方案,包括施工方法、工艺等。
五、施工方法及工艺1. 拆除原有建筑物:采用机械拆除与人工拆除相结合的方法,先拆除外墙、屋顶等构件,再拆除内部结构。
拆除过程中,确保周边安全,防止建筑物倒塌造成人员伤亡。
2. 场地平整:采用挖掘机、推土机等设备进行场地平整,根据设计要求,调整场地高程,确保场地平整度满足要求。
3. 土方挖运:根据施工图纸,采用挖掘机、装载机等设备进行土方挖运,将挖出的土方运输至指定位置。
