脚手架施工方案(垃圾中转站)
污水处理厂脚手架综合项目施工专项方案

污水处理厂脚手架综合项目施工专项方案一、项目背景污水处理厂是为了处理城市污水而建设的重要设施,脚手架作为施工过程中的必需工具,对于污水处理厂的建设起着重要的支撑作用。
本文将详细介绍污水处理厂脚手架综合项目施工专项方案。
二、项目概述1. 项目名称:污水处理厂脚手架综合项目施工专项方案2. 项目目标:确保污水处理厂施工过程中的安全性和高效性,保证施工进度和质量。
3. 项目内容:包括脚手架搭设、材料采购、施工方案制定、施工过程管理等。
三、项目执行步骤1. 脚手架搭设a. 根据污水处理厂的设计图纸和实际施工需要,确定脚手架的类型、规格和数量。
b. 搭设脚手架时,需按照相关标准和规范进行操作,确保脚手架的稳定性和安全性。
c. 在搭设过程中,要注意与其他施工工序的协调,确保施工进度不受影响。
2. 材料采购a. 根据脚手架搭设的需求,制定材料采购计划,包括脚手架支架、连接件、安全设施等。
b. 选择合适的供应商,进行材料的采购,确保材料的质量和供应的及时性。
c. 对采购的材料进行验收,确保符合相关标准和规范。
3. 施工方案制定a. 根据污水处理厂的实际情况,制定详细的施工方案,包括脚手架搭设的顺序、施工过程的安全措施等。
b. 在制定方案时,要考虑到施工人员的安全和施工效率,合理安排施工工序和人员配备。
4. 施工过程管理a. 在施工过程中,要严格按照施工方案进行操作,确保脚手架的搭设和拆除符合要求。
b. 对施工现场进行定期巡检,及时发现和解决存在的安全隐患。
c. 做好施工记录和施工日志,及时反馈施工进展和问题,保持与相关部门的沟通和协调。
四、项目预期成果1. 安全性:通过合理的脚手架搭设和施工过程管理,确保施工人员的安全,减少事故的发生。
2. 高效性:优化施工方案,提高施工效率,保证施工进度和质量。
3. 质量控制:严格按照相关标准和规范进行操作,保证脚手架的质量和稳定性。
五、项目风险与对策1. 施工人员安全风险:加强安全教育培训,提高施工人员的安全意识,配备必要的安全设施。
脚手架施工方案(垃圾中转站)

专项施工方案报审表工程名称:都匀经济开发区绕河村传统村落保护工程垃圾转运站编号:都匀经济开发区绕河村传统村落保护工程垃圾转运站脚手架施工方案编制人:编制单位:都匀市第三建筑工程公司日期: 2017 年 6 月15 日目录一、编制依据二、工程概况三、材料选用四、搭设方案五、脚手架的搭设要求一般规定六、外脚手架搭设的安全技术措施七、脚手架的拆除八、劳动力、材料及机具配置九、应急预案措施一、编制依据1、施工设计文件和图纸2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20113、《建筑施工安全检查标准》JGJ 59-2011二、工程概况本工程为都匀经济开发区绕河传统村落保护工程,为建筑物。
建筑为矩形,长为14.600m,宽为11.000m,屋脊高度为8.750m,檐口高度为5.700m采用钢筋混泥土框架结构,现浇梁板体系。
三、材料的选用根据本工程高低落差的特点,宜采用双排双立杆落地式脚手架。
钢管采用Φ48×3.5mm钢管,进场材料必须符合有关质量标准。
工程严禁使用变形、裂缝、严重锈蚀等有缺陷的钢管。
扣件采用锻铸铁制作的扣件,其材质必须符合国家标准的规定。
脚手板采用配套竹笆板,材质必须符合现行国家标准的规定。
高低落差处局部采用悬挑脚手架。
四、搭设方案:落地脚手架采用双排双立杆。
立杆间距1.5m,立杆横距1.3m,内立杆离开墙面35-40cm(因考虑外墙石材装修工作面)。
五、脚手架的搭设要求一般规定:1、地基处理回填土采用人工夯实。
2、立杆全楼脚手架底层采用双排双立杆,立杆顶端高出结构顶端1.5m,双立杆采用双管底座。
立杆各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。
立杆必须采用不同长度的钢管,立杆的连接必须交错布置,相邻立杆的连接不能在同一高度,错开高差2m,并置于不同的构架板内。
3、大横杆大横杆置于小横杆之上,在立杆的内侧,用直角扣件与立杆扣紧,其长度不小于3跨,即4.5m。
污水处理厂脚手架专项施工方案

污水处理厂脚手架专项施工方案污水处理厂脚手架专项施工方案一、引言污水处理厂脚手架专项施工方案是为了确保工程施工过程中脚手架的安全性和稳定性,以达到工程质量和施工安全的要求。
此方案针对污水处理厂脚手架施工的特殊性,制定了相应的技术措施和施工流程,旨在确保施工顺利进行,保障工人人身安全和工程质量。
二、项目概况本次污水处理厂脚手架专项施工方案涉及一项中型污水处理厂建设项目,规模约为10万吨/日。
其中,脚手架施工部分包括设备安装、管道支撑、建筑维护等多个环节。
施工难点在于如何确保脚手架在承载不同设备、管道和建筑结构的同时,保持稳定性和安全性。
三、技术措施1、结构设计:根据污水处理厂各部分的不同需求,设计适合的脚手架结构。
结构形式需考虑承载能力、搭设高度、使用环境等因素,同时保证脚手架的稳定性和安全性。
2、安全防护:在脚手架搭设过程中,必须严格设置安全网和防护栏,以防止工人和物品跌落。
此外,脚手架基础应坚实可靠,保证脚手架在风力或其他外力作用下的稳定性。
3、质量控制:施工过程中需进行质量检查,包括脚手架的搭设质量、结构部件的完好性等。
发现问题应及时处理,确保脚手架在使用过程中的安全性和稳定性。
四、施工流程1、前期准备:熟悉工程图纸,了解施工要求,明确脚手架的搭设范围和标准。
2、脚手架搭设:按照设计要求进行脚手架的搭设,确保搭设质量符合规范。
3、承载试验:在脚手架使用前,进行承载试验,验证脚手架的承载能力是否满足要求。
4、使用维护:在施工过程中,定期对脚手架进行检查和维护,确保其安全性和稳定性。
5、拆除回收:施工完成后,按照规范进行脚手架的拆除和回收,确保不影响周围环境和设施。
五、安全保障1、人员配备:所有参与脚手架施工的人员都应接受安全培训,具备必要的安全意识和操作技能。
2、安全管理:施工过程中,实施严格的安全管理制度,确保各项安全措施的落实。
3、应急预案:制定针对可能出现的脚手架安全事故的应急预案,定期组织演练,提高应对突发事件的能力。
某污水处理厂脚手架施工方案

脚手架施工方案一、工程概况:本工程为茌平县污水处理厂二期二沉池工程,建筑面积4278平方米,钢筋混凝土结构,构筑物四周无特殊障碍物。
二、搭设准备:对脚手架基础进行整平、夯实、定出底座位置,平行于墙面铺设木垫板,浇筑排水沟。
三、搭设方案1、本工程采用双排落地式外脚手架,南北通长连续,北面设置安全通道口1个,周围修混凝土排水沟。
2、材质说明:本工程所用的材料符合要求。
(1)垫木采用6m×0.2m×0.05m木板,底座采用直径为150mm,厚为8mm的圆形垫铁。
(2)钢管采用A3钢,直径为48mm,臂厚3.5mm。
(3)扣件直角扣件,对接扣件,旋转扣件。
(4)安全网:平网、立网均为省准用推荐产品,有合格证,推荐使用证、准用证。
(5)脚手板采用:木板长3m/6m,宽0.25m/0.30m.3、各类材料名称一览表4、人员落实本工程架工全部持证上岗,架子工3人,由施工员负责脚手架的搭设与拆除的全过程,并及时检查脚手架在施工过程中的各个环节。
根据本工程具体情况,架工人员基本满足工程需要。
5.搭设顺序:竖立杆→扫地杆→纵向水平杆(第一步)→横向水平杆→连墙杆→竖立杆→纵向水平杆→(第二步)→横向水平杆→连墙杆→纵向水平杆→(第三步)→横向水平杆→剪刀撑→竖立杆→纵向水平杆→(第四步)→横向水平杆→竖立杆→纵向水平杆→(第五步)→横向水平杆→连墙杆→剪刀撑,依次类推,各工序流水作业逐项完成。
四、搭设要求:1、立杆底部设底座和要垫板,底座底面标高高于自然地坪50mm,垫板长度为6m,宽度为200mm ,厚度50mm;设纵横向扫地杆,横向水平杆紧靠纵向扫地杆下方设置;且纵向地杆距底上皮200mm.2、立杆纵距为1.5米,横距1.3米,步距1.5米,内立杆距墙0.15米,北面立杆沿外墙通长搭设,北面外墙凹进部位沿墙增设一排立杆,相邻立杆接头均不能在同步内,同步内隔一根立杆的两个接头地高度方向错开的距离均大于500mm,接头中心距主节点的距离为500mm 以内。
脚手架专项施工方案(含卸料平台)

脚手架专项施工方案(含卸料平台)一、施工前准备工作在进行脚手架施工时,首先需要做好各项准备工作,以确保施工的顺利进行。
具体步骤如下:1.检查施工图纸,确保脚手架搭设的位置和高度符合要求。
2.准备施工所需的材料和工具,包括脚手架构件、横梁、螺栓等。
3.对施工场地进行清理,确保施工区域平整干净,方便施工操作。
4.确保施工人员具备相关的脚手架搭设操作技能,提前进行必要的培训和安全教育。
二、脚手架搭设过程脚手架搭设是整个施工过程的关键步骤,需要严格按照规范进行操作,以确保搭建出安全可靠的脚手架结构。
具体步骤如下:1.划定脚手架搭设区域,确定支撑点的位置和数量。
2.按照设计要求,安装脚手架的立柱和横梁,确保连接牢固。
3.安装脚手架卸料平台,在施工过程中方便材料运输和卸载。
4.对脚手架进行检查,确保结构稳固,无松动部位。
三、脚手架使用及维护在脚手架施工完成后,需注意以下使用及维护事项,以确保施工安全,并延长脚手架的使用寿命。
1.使用脚手架时,需按照规定的载荷标准进行操作,避免超载。
2.定期检查脚手架结构,发现问题及时处理。
3.使用完毕后,进行脚手架的拆除,注意安全防护措施。
4.将脚手架存放在干燥通风的地方,避免受潮生锈。
四、卸料平台的使用卸料平台是脚手架上的重要部件,用于方便材料的运输和卸载。
在使用卸料平台时,需注意以下事项:1.在卸料平台上操作时,需保持平稳,避免发生意外。
2.卸料平台需定期检查,确保连接牢固,无损坏部位。
3.使用卸料平台时,需按照规定的载荷标准操作,避免超载。
4.使用完毕后,及时清理卸料平台,确保下次使用时可以正常工作。
结语脚手架的施工及使用是一项重要的工程工作,关乎工程质量和人员安全。
通过本文介绍的脚手架专项施工方案以及卸料平台的使用方法,希望能为工程施工提供一定的参考和帮助。
希望广大施工人员能够严格按照规范操作,确保施工的安全和质量。
垃圾焚烧发电厂倒班房、办公楼落地式外脚手架施工方案

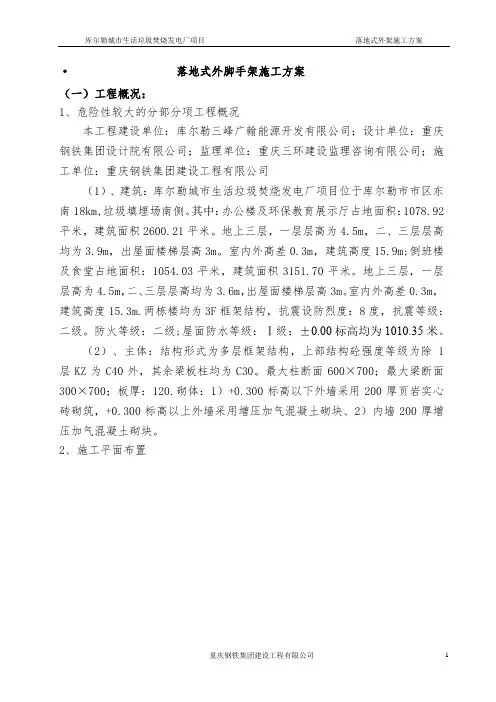

库尔勒城市生活垃圾焚烧发电厂项目落地式外架施工方案·落地式外脚手架施工方案(一)工程概况:1、危险性较大的分部分项工程概况本工程建设单位:库尔勒三峰广翰能源开发有限公司;设计单位:重庆钢铁集团设计院有限公司;监理单位:重庆三环建设监理咨询有限公司;施工单位:重庆钢铁集团建设工程有限公司(1)、建筑:库尔勒城市生活垃圾焚烧发电厂项目位于库尔勒市市区东南18km,垃圾填埋场南侧。
其中:办公楼及环保教育展示厅占地面积:1078.92平米,建筑面积2600.21平米。
地上三层,一层层高为4.5m,二、三层层高均为3.9m,出屋面楼梯层高3m。
室内外高差0.3m,建筑高度15.9m;倒班楼及食堂占地面积:1054.03平米,建筑面积3151.70平米。
地上三层,一层层高为4.5m,二、三层层高均为3.6m,出屋面楼梯层高3m。
室内外高差0.3m,建筑高度15.3m.两栋楼均为3F框架结构,抗震设防烈度:8度,抗震等级:二级。
防火等级:二级;屋面防水等级:Ⅰ级;±0.00标高均为1010.35米。
(2)、主体:结构形式为多层框架结构,上部结构砼强度等级为除1层KZ为C40外,其余梁板柱均为C30。
最大柱断面600×700;最大梁断面300×700;板厚:120.砌体:1)+0.300标高以下外墙采用200厚页岩实心砖砌筑,+0.300标高以上外墙采用增压加气混凝土砌块、2)内墙200厚增压加气混凝土砌块。
2、施工平面布置2重庆钢铁集团建设工程有限公司重庆钢铁集团建设工程有限公司33、施工要求和技术保证条件(1).钢管钢管包括立杆、大横杆、小横杆、剪刀撑、附墙杆等。
钢管采用外径为48mm,壁厚2.8mm,其材质应采用国家现行标准《直缝电焊钢管》(GB/T13793-2008)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,其质量应符合GB700-79《普通碳素结构钢技术要求》中A3钢的要求。
污水处理厂脚手架专项施工方案

目录一、编制说明和编制依据 (2)二、工程概况 (2)三、施工部署 (3)四、脚手架设计与验算 (4)五、脚手架搭设 (8)六、脚手架拆除 (11)七、脚手架工程安全管理 (12)八、脚手架搭拆注意事项 (13)一、编制说明和编制依据1、编制说明为了保证本工程项目中脚手架搭设、使用、拆除符合有关规范要求,特编制此方案,作为脚手架施工指导性文件。
2、编制依据《建筑施工高处作业安全技术规范》JGJ80-91;《建筑施工安全检查标准》JGJ59-2011;《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2011《建筑施工手册》缩印本第四版;招投标文件和施工图纸;现场环境和条件。
二、工程概况本工程为银川市第三污水处理厂扩建与升级改造工程。
本工程包含拟建设的构筑物、建筑物及附属工程。
各单体设计规模及结构尺寸见下表:三、施工部署1、施工方案的选择根据建筑几何特征及现场的环境和条件,各单位工程的池壁及隔墙、各建筑物的外墙施工均采用双排脚手架,脚手架的设计采用最不利条件下进行验算,根据各建筑物的高度判断脚手架最高状态为最不利条件,即回流及剩余污泥泵房池壁高度为8.7m,各单体脚手架采用相同参数来施工搭设。
并以高度在9m的情况下进行验算。
2、材料要求2.1钢管钢管采用φ48×3.0mm焊管,材质Q235-A级,钢管的长度不得超过6m。
新钢管的产品质量合格证,质量检测报告资料齐全,钢管表面应平整光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的滑道,并涂刷防锈漆。
旧钢管应检查其侵蚀深度,检查时在侵蚀严重的钢管随机抽取3根,在每根侵蚀钢管横向截断随机取样检查,当侵蚀深度和变形超过规定数值时,不得使用。
2.2扣件新扣件的生产许可证,测试报告和产品质量合格证资料应齐全。
旧扣件应检查其外形,对有裂纹和变形的禁止使用,出现滑丝的螺栓必须更换。
新旧扣件都应该进行防锈处理。
2.3脚手板在使用人员密集,使用周期较长的部位,脚手板采用竹跳板,其宽度≧200mm,厚度≧50mm,两端用10~14号镀锌钢丝捆紧,禁止使用腐朽的竹片。
污水处理厂脚手架专项施工方案

污水处理厂脚手架专项施工方案一、项目背景污水处理厂是城市环境基础设施的重要组成部分,为了确保污水处理工程的施工安全和顺利进行,脚手架的施工必不可少。
本文旨在针对污水处理厂脚手架施工制定专项方案,确保施工的有效性和安全性。
二、施工准备1.核对脚手架材料清单,确保各部件完整且符合要求。
2.检查施工人员的上岗证明和操作资质。
3.对脚手架施工区域进行周边环境检查,清除障碍物。
4.制定施工计划,明确施工内容、工期和责任人。
三、脚手架搭设1.根据设计要求,确定脚手架搭设位置和高度。
2.在安全平稳的地基上设置脚手架的基础支撑。
3.搭设主立杆和水平横杆,确保结构稳固。
4.安装脚手架连接件,使整体结构连贯有序。
5.进行脚手架的检查和调整,确保施工安全。
四、施工注意事项1.在架设脚手架时,严禁搭乘或跨越脚手架。
2.操作人员应严格按照操作规程进行,避免违规行为。
3.确保脚手架四周的警示标识清晰可见。
4.定期对脚手架进行检查和保养,发现问题及时处理。
五、施工结束及清理1.施工完成后,拆除脚手架时要谨慎操作,确保不对周边结构造成损坏。
2.清理施工现场,回收和整理脚手架材料,保持环境整洁。
3.对施工过程进行总结和评估,及时调整下一步的施工计划。
结语污水处理厂脚手架专项施工方案的制定对确保污水处理厂的施工安全和高效进行具有重要意义。
通过严格的施工准备、脚手架搭设、施工过程控制和结束清理,可以有效保障工程的顺利进行。
希望本方案能为污水处理厂脚手架施工提供有效的指导和保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
q工程专项施工方案报审表工程名称:都匀经济开发区绕河村传统村落保护工程垃圾转运站编号:都匀经济开发区绕河村传统村落保护工程垃圾转运站脚手q工程架施工方案编制人:编制单位:都匀市第三建筑工程公司日期: 2017 年6 月15 日目录一、编制依据二、工程概况三、材料选用四、搭设方案五、脚手架的搭设要求一般规定六、外脚手架搭设的安全技术措施七、脚手架的拆除八、劳动力、材料及机具配置九、应急预案措施一、编制依据1、施工设计文件和图纸2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20113、《建筑施工安全检查标准》JGJ 59-2011二、工程概况本工程为都匀经济开发区绕河传统村落保护工程,为建筑物。
建筑为矩形,长为14.600m,宽为11.000m,屋脊高度为8.750m,檐口高度为5.700m采用钢筋混泥土框架结构,现浇梁板体系。
三、材料的选用根据本工程高低落差的特点,宜采用双排双立杆落地式脚手架。
钢管采用Φ48×3.5mm钢管,进场材料必须符合有关质量标准。
工程严禁使用变形、裂缝、严重锈蚀等有缺陷的钢管。
扣件采用锻铸铁制作的扣件,其材质必须符合国家标准的规定。
脚手板采用配套竹笆板,材质必须符合现行国家标准的规定。
高低落差处局部采用悬挑脚手架。
四、搭设方案:落地脚手架采用双排双立杆。
立杆间距1.5m,立杆横距1.3m,内立杆离开墙面35-40cm(因考虑外墙石材装修工作面)。
五、脚手架的搭设要求一般规定:1、地基处理回填土采用人工夯实。
2、立杆全楼脚手架底层采用双排双立杆,立杆顶端高出结构顶端1.5m,双立杆采用双管底座。
立杆各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接。
立杆必须采用不同长度的钢管,立杆的连接必须交错布置,相邻立杆的连接不能在同一高度,错开高差2m,并置于不同的构架板内。
3、大横杆大横杆置于小横杆之上,在立杆的内侧,用直角扣件与立杆扣紧,其长度不小于3跨,即4.5m。
大横杆的连接采用对接扣件连接与搭设相结合的办法连接,对接扣件交错布置,相邻水平接口严禁设置在同步内,在接头中心距主节点的距离不大于纵距1/3,钢管搭接长度不小于1m,用2个旋转扣件固定,固定间距0.5m。
并在两立杆之间等间距设置两根大横杆。
4、小横杆在脚手架主节点(立杆与大横杆交点)位置上,必须设置一根横向水平拉杆,小横杆间距应与立杆柱距相同,用直角扣件扣紧,严禁拆除。
小横杆靠墙一端的外伸长度不应大于0.4L,本工程为0.1m,靠墙面距离为0.35-0.4m。
5、纵、横向扫地杆纵向扫地杆采用直角扣件固定在距座下皮20cm的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。
6、剪刀撑本脚手架剪刀撑与横向斜撑相结合的方式,随立杆、纵横向水平杆同步搭设,用通长剪刀撑沿架体高度和长度连续布置。
双立杆部位采用双杆通长剪刀撑,单立杆则采用通长剪刀撑。
剪刀撑要求跨越立杆根数5根,与纵向水平杆成45。
-60。
角之间,搭接长度为1.5m,用三个旋转扣件连接。
剪力撑设置在脚手架立杆外侧,并用旋转扣件固定在立杆横向水平的伸出端上,其交接点距主节点的距离不应大于150mm,杆件接头采用搭接连接,其搭接长度1.0m,不少于二个旋转扣件固定,固定间距500mm。
7、脚手板本工程第一步距满铺设置一层脚手板。
作业层用竹串片铺设,离墙面150mm,要求设置四根横向水平大横杆,对接平铺四个角用直径1.2mm的镀锌钢丝固定在大横杆杆上。
按GJ59-2011标准要求从第二步开始每隔5步架高设置内挡防护网或防护板。
本工程连墙件按二步三跨设置,竖向间距3.6m,水平间距4.5m,要求每根连墙件覆盖面积不大于30m2。
8、踢脚杆、防护栏杆脚手架防护拦板设置在各操作层纵向立杆上0.25m,设置第一道踢脚栏杆,并用双色踢脚板固定,第二道防护栏杆距第一道踢脚栏杆上0.7m。
9、防护措施脚手架要满挂全封闭式的密目安全网,密目网采用1.8*6.0m的规格,用网绳绑扎在大横杆外立杆里侧。
作业层网应高于平台1.2M,并在作业层下步架处设置一道水平兜网。
脚手架搭设结束后要上报安全科验收合格,才能使用。
(1)立杆底部设250*50通长垫板,地基平整夯实,脚手架距地面200mm处脚手架必须设置纵、横向扫地杆。
纵向扫地杆应用直角扣件固定在立杆上,横向扫地杆固定在紧靠纵向地杆下方的立杆上。
脚手架第二步及以上各步均设踢脚板高600mm和扶手杆高1200mm。
脚手架步距为1.8m,立杆接长除顶部可采用搭接外,其余各层各步接头必须采用对接扣件连接,对接搭接均应符合规定。
立杆上的对接扣件交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的2个相隔接头在高度方向错开的距离不小于500mm,各接头中心至主接点的距离不宜大于步距的1/3;搭接时,长度不应小于1000mm,采用不少于2个螺旋扣件固定。
立杆顶端高出结构顶端1.5m,钢管长度不应小于6m。
立杆必须用连墙件与建筑物可靠连接。
(2)纵向水平杆宜设置在立杆内侧,其长度不小于3跨;纵向水平杆接长采用对接扣件连接或搭接。
纵向水平杆的对接扣件应交错布置;两根相临纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近节点的距离不大于总距的1/3。
搭接长度不小于1m,应等间距设置3个旋转扣件固定。
当使用竹笆脚手板时,纵向水平杆用直角扣件固定在横向水平杆上,并应等间距设置,间距不大于400mm。
(3)主节点处须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
主节点处两个直角扣件的中心距不应大于150mm。
在双排脚手架中,靠墙一端的外伸长度不大于500mm;作业层上非主节点处的横向水平杆,根据支承脚手板的需要可在跨中设置一根;因使用竹笆脚手架,双排脚手架的横向水平杆两端应用直角扣件固定在立杆上;作业层脚手板应铺满、铺稳,离开墙面150mm,竹篱笆手板应按其主竹筋垂直与纵向水平方向铺设,且采用对接平铺,四个角应用直径1.2mm的镀锌钢丝固定在纵向水平杆上。
(4)连墙件要靠近主节点设置,偏主节点的距离不大于300mm;从底层第一步纵向水平杆处开始设置,按照二步三跨的原则设置,当该处设置有困难时,要采用其他可靠措施固定;优先采用菱形布置,也可采用方形布置;连墙件的垂直间距不应大于建筑物的层高。
采用钢管预埋在建筑物的主体结构中(一般设在梁上),把脚手架与建筑物的主体结构拉牢,同时在该处用钢管和两只扣件撑紧建筑物,与建筑物采用钢性连接,严禁使用仅有拉筋的柔性连墙件。
连墙件顶撑的设置可根据建筑物混凝土结构实际情况,在允许范围的适当地方,与拉接件配合设置。
当脚手架下部暂不能设连墙件时应临时搭设抛撑。
抛撑采用通长杆件与脚手架可靠连接,与地面的倾角45°~60°之间;连接点中心至主节点的距离不大于300mm。
抛撑必须在连墙件搭设后方可拆除。
(5)脚手架必须设剪刀撑与横向斜撑,每道剪刀撑跨越立杆的根数为5根,每道剪刀撑宽度为4跨,斜杆与地面的倾角在45°-60°之间;必须在外侧立面的两端设置一道剪撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不大于15m;剪刀撑斜杆的接长采用搭接,剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不大于150mm。
剪刀撑斜杆搭接长度不小于1.5m,应等间距设置3个旋转扣件固定。
(6)脚手架必须配合施工进度搭设,一次搭设高度不得超过相邻连墙件以上二步。
脚手架工程搭设完毕后,必须及时通知有关部门和有关人员对脚手架进行验收,未经验收合格不得使用。
六、外脚手架搭设的安全技术措施:挂醒目标志牌;护身栏杆四周满挂密目安全网、白天设警告牌、夜间设红色标志灯;四周1m范围内不准堆料、停放机械。
外脚手架搭设的安全技术措施:1、外脚手架不得搭设在距离外电架空线路的安全距离内,工地临时用电线不得架设在脚手架上。
2、高空作业必须戴好安全帽、系好安全带、穿防滑鞋。
严格控制施工荷载,脚手板不得集中堆放材料,施工负载不得大于3kN/m2。
不得在脚手架上装模板支架、缆风绳或将泵送混凝土的输送管、卸料平台等固定在脚手架上,严禁在脚手架上悬挂起重设备。
3、当有六级及以上大风和雾、雨、雪天气时,必须停止脚手架的搭设和拆除作业;雨后上脚手架作业要有防滑措施。
4、外脚手架搭设人员必须持证上岗,并正确使用安全帽、安全带、穿防滑鞋。
脚手架从第二步开始必须满挂安全网;在脚手架的使用期间,严禁拆除主节点的纵、横向水平杆、纵横向扫地杆、连墙件。
5、在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。
6、严禁脚手板存在挑头板,铺设脚手板作业时,应尽量使施工荷载内外传递平衡。
保证脚手架体的整体性,不得截断架体。
外脚手架严禁钢竹、钢木混搭,禁止扣件,绳索,铁丝、竹篾、塑料混用。
外脚手架必需及时维修加固,以达到坚固稳定确保施工安全。
7、控制扣件螺栓,拧紧力矩,要用扭力扳手,扭力距应控制在40—50Nm范围内。
8、脚手架在使用期间,必须派专人进行日常的保养和定期的全面检查和整修。
确保脚手架的安全使用。
七、脚手架的拆除1、为保证脚手架拆除中的稳定性和安全,拆除前应全面检查脚手架,重点检查扣件、连墙件、支撑体系等是否符合安全要求并清除脚手架上留存的材料;进行脚手架拆除安全技术交底,交底双方在交底书上签字,并由安全员保留一份;技术交底作业计划一般包括:拆架的步骤和方法,安全措施、材料堆放地点、劳动力组织安排等。
2、拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,派专人看守,地面应设专人指挥,禁止非作业人员进入。
3、拆除脚手架有专人指挥,参与拆除的人员要注意动作的配合和协调。
拆架的高处作业人员应戴安全帽,系安全带,扎裹腿,穿软底防滑鞋。
在拆除过程中,中途不换人,不准单人拆除较重杆件等有危险的构配件;如必须换人时,应将拆除情况交代清楚后方可离开。
4、拆架的程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆,大横杆,立杆等,并按一步一清的原则依次进行,严禁上下同时进行拆架作业。
5、连墙件的拆除,必须逐层进行,分段拆除高差不应大于2步,如高差大于两步,应增设连墙件加固;拆抛撑时,应用临时撑支柱,然后才能拆除。
6、拆立杆时,要先抱住立杆再拆开最后两个扣,拆除大横杆,斜撑,剪刀撑时,应先拆中间扣件,然后扎住中间,再解端头扣。
剪刀撑和纵向水平杆拆除时,先拆中间扣件,后拆两端扣件,拆除扣件时要注意防止杆件坠落的措施。
7、脚手架的材料及时送达地面,不准从空中抛掷;钢管上所拆除的扣件应及时清理、归堆、放整齐。
8、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。
