工程造价题库及答案大全一、单项选择题1. 工程项目成本控制的基本原则不包括以下哪项?A. 目标性原则B. 预防性原则C. 经济性原则D. 灵活性原则答案:D2. 工程量清单计价模式下,以下哪项不是编制工程量清单的步骤?A. 确定工程量清单格式B. 收集工程量信息C. 进行工程量计算D. 确定工程量清单价格答案:D3. 以下哪个不是工程成本的构成要素?A. 人工费B. 材料费C. 利润D. 设备折旧费答案:D4. 工程预算编制的依据不包括以下哪项?A. 工程量清单B. 市场价格信息C. 工程合同D. 工程进度计划答案:D5. 以下哪个不是工程成本控制的方法?A. 目标成本法B. 标准成本法C. 责任成本法D. 利润最大化法答案:D二、多项选择题6. 工程成本控制的方法包括以下哪些?A. 目标成本法B. 标准成本法C. 责任成本法D. 利润最大化法答案:ABC7. 工程量清单计价模式的特点包括:A. 明确性B. 竞争性C. 灵活性D. 稳定性答案:ABC8. 以下哪些因素会影响工程成本?A. 材料价格波动B. 人工成本变化C. 施工方法选择D. 工程进度安排答案:ABCD9. 工程预算编制的步骤包括:A. 确定预算编制依据B. 收集工程量信息C. 编制工程量清单D. 计算工程预算总额答案:ABCD10. 工程成本控制的基本原则包括:A. 目标性原则B. 预防性原则C. 经济性原则D. 灵活性原则答案:ABC三、判断题11. 工程成本控制的最终目的是提高工程利润。

(错误)12. 工程量清单计价模式下,工程量清单的价格是固定的。

(错误)13. 工程预算编制时,市场价格信息是唯一的依据。

(错误)14. 工程成本控制应贯穿于工程的全过程。

(正确)15. 工程成本的构成要素包括人工费、材料费和利润。

(正确)四、简答题16. 简述工程量清单计价模式的优点。

答:工程量清单计价模式的优点包括:明确性,使得投标方能够清楚地了解工程的具体内容和要求;竞争性,促进投标方根据市场情况合理报价;灵活性,允许投标方根据自身优势调整报价策略。

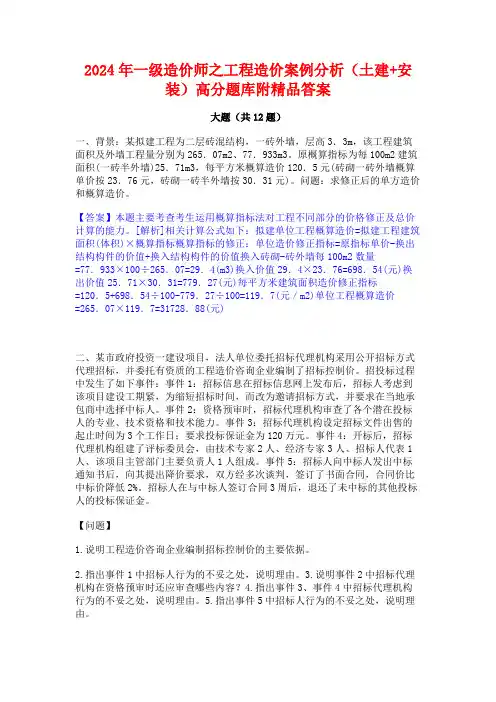

2024年一级造价师之工程造价案例分析(土建+安装)高分题库附精品答案

2024年一级造价师之工程造价案例分析(土建+安装)高分题库附精品答案

2024年一级造价师之工程造价案例分析(土建+安装)高分题库附精品答案大题(共12题)一、背景:某拟建工程为二层砖混结构,一砖外墙,层高3.3m,该工程建筑面积及外墙工程量分别为265.07m2、77.933m3。

原概算指标为每100m2建筑面积(一砖半外墙)25.71m3,每平方米概算造价120.5元(砖砌一砖外墙概算单价按23.76元,砖砌一砖半外墙按30.31元)。

问题:求修正后的单方造价和概算造价。

【答案】本题主要考查考生运用概算指标法对工程不同部分的价格修正及总价计算的能力。

[解析]相关计算公式如下:拟建单位工程概算造价=拟建工程建筑面积(体积)×概算指标概算指标的修正:单位造价修正指标=原指标单价-换出结构构件的价值+换入结构构件的价值换入砖砌-砖外墙每100m2数量=77.933×100÷265.07=29.4(m3)换入价值29.4×23.76=698.54(元)换出价值25.71×30.31=779.27(元)每平方米建筑面积造价修正指标=120.5+698.54÷100-779.27÷100=119.7(元/m2)单位工程概算造价=265.07×119.7=31728.88(元)二、某市政府投资一建设项目,法人单位委托招标代理机构采用公开招标方式代理招标,并委托有资质的工程造价咨询企业编制了招标控制价。

招投标过程中发生了如下事件:事件1:招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改为邀请招标方式,并要求在当地承包商中选择中标人。

事件2:资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。

事件3:招标代理机构设定招标文件出售的起止时间为3个工作日;要求投标保证金为120万元。

事件4:开标后,招标代理机构组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人、该项目主管部门主要负责人1人组成。

2024公路造价师考试公路工程造价案例分析备考练习(四)

2024公路造价师考试公路工程造价案例分析备考练习(四)

2024马路造价师考试马路工程造价案例分析备考练习(四)为了帮助考生系统的复习2024年马路造价工程师考试课程,全面的了解马路造价工程师考试教材的相关重点,小编特编辑汇总了2024年马路造价工程师考试模拟试题:马路工程造价案例分析,希望对您参与本次考试有所帮助!案例1:╳╳马路工程工作量计600万元,安排当年上半年内完工,主要材料金额占施工总产量的62.5%,预付备料款占工程款25%,当年上半年各月实际完成施工产值见下表所示。

问题:1.工程价款结算的方式有哪些?2.计算本工程的预付备料款和起扣点。

3.计算按月结算的工程进度款。

4.计算本工程竣工结算工程款。

分析要点:本案例主要考核工程结算方式,按月结算工程款的计算方法,工程预付备料款和起扣点的计算等。

预付备料款=工程价款总额*预付备料款额度起扣点=工程价款总额-预付备料款/主要材料所占比重答案:1.工程价款结算的方式工程价款的结算方式主要分为:按月结算、竣工后一次结算、分段结算、目标结算和双方仪定的其他方式。

2.预付备料款:600*0.25=150(万元)起扣点:600-150/0.625=360(万元)3.各月结算的工程进度款1月份:工程款60万元,累计完成60万元;2月份:工程款80万元,累计完成140万元;3月份:工程款100万元,累计完成240万元;4月份:工程款120万元,累计完成360万元;5月份:已达到起扣点状况下的应收工程款为:工程款=当月已完成工作量-(当月累计已完成工作量-起扣点)*主材所占比重=120-(360+120-360)*0.625=45(万元)累计完成405万元;6月份:工程款=当月已完成工作量*(1-主材所占比重)=120*(1-0.625)=45(万元)4.本工程竣工结算工程款405+45+150+80=680(万元)案例2:╳╳马路工程公司于某年3月10日与某业主签定一工程施工承包合同。

合同中有关工程价款及支付的条款摘要如下:1.合同总价为6000万元,其中工程主要材料和结构总值占合同总价的60%;2.预付备料款为合同总价的25%,于3月20日前拨付给承包商;3.工程进度款由承包商逐月(每月月末)申报,经审核后于下月5日前支付;4.工程竣工并交付竣工结算报告后30日内,支付工程总价款的95%,留5%为工程质量保修金,保修期(1年)满后,全部结清。

工程造价、工程预算、例题-柱-第2部分

工程造价、工程预算、例题-柱-第2部分

5:1层柱(KZ1)钢筋计算。

纵筋长度=1层层高-1层非连接区长度+2层非连接区长度+搭接长度=4500-max[(4500-700)/6,750,500]+max[(4200-700)/6,750,500] +48d=4500-750+750+48*25=5700,26根(看图)(1)箍筋长度计算1号箍筋长度=(750+700)*2-8*25+8*10+1.9*10*2+100*2=30182号箍筋长度=[(750-25*2-25)/7*1+25]*2+(700-2*25)*2+8*10+1.9*10*2+100*2 =18613号箍筋长度=[(700-25*2-25)/6*2+25]*2+(750-25*2)*2+8*10+1.9*10*2+100*2 =21854号箍筋长度=(700-25*2+2*10)+1.9*10*2+100*2=908(2)箍筋根数计算1层柱箍筋加密范围判断1层根部=max(3800/6,750,500)=750搭接范围=48d+0.3*48d+48d=2760梁下部分=max(3800/6,750,500)=750梁高范围=700合计=750+2760+750+700=4960>层高4500,所以全高加密箍筋根数=(1层层高-50)/加密间距+1=(4500-50)/100+1=46根1号、2号、3号、4号箍筋均为46根6:2层柱(KZ1)钢筋计算。

纵筋长度=2层层高-2层非连接区长度+3层非连接区长度+搭接长度=4200-max(3500/6,750,500)+max(2900/6,750,500)+48d =4200-750+750+48*25=5400,26根(1)箍筋长度计算1号箍筋长度=30182号箍筋长度=18613号箍筋长度=21854号箍筋长度=908(2)箍筋根数计算2层柱箍筋加密范围判断加密长度合计=750+2760+750+700=4960>层高4200,所以全高加密箍筋根数=(2层层高-50)/100+1=(4200-50)/100+1=43根1号、2号、3号、4号箍筋均为43根7:3层柱钢筋计算。

工程造价案例试题及答案解析

工程造价案例试题及答案解析

造价案例分析试题及答案试题一:某机械化施工公司承担了某工程的基坑土方施工。

土方量为10000m3,平均运土距离为8km,计划工期为10天,每天一班制施工。

该公司现有WY50、WY75、WY100挖掘机各2台以及5t、8t、10t 自卸汽车各10台,其主要参数见表1.1、表1.2。

挖掘机主要参考表1.2问题1:1.若挖掘机和自卸汽车按表中型号各取一种,如何组合最经济?相应的每立方米土方的挖、运直接费为多少?(计算结果保留2位小数)2.根据该公司现有的挖掘机和自卸汽车的数量,完成土方挖运任务每天应安排几台何种型号的挖掘机和几台何种型号的自卸汽车?3.根据所安排的挖掘机和自卸汽车数量,该土方工程可在几天内完成?相应的每立方米土方的挖、运直接费为多少?(计算结果保留2位小数)试题二:拟建某工业建设项目,各项数据如下:1.主要生产项目7400万元(其中:建筑工程费2800万元,设备购置费3900万元,安装工程费700万元);2.辅助生产项目4900万元(其中:建筑工程费1900万元,设备购置费2600万元,安装工程费400万元);3.公用工程2200万元(其中:建筑工程费1320万元,设备购置费660万元,安装工程费220万元);4.环境保护工程660万元(其中:建筑工程费330万元,设备购置费220万元,安装工程费110万元);5.总图运输工程330万元(其中:建筑工程费220万元,设备购置费110万元);6.服务性工程建筑工程费160万元;7.生活福利工程建筑工程费220万元;8.厂外工程建筑工程费110万元;9.工程建设其他费用400万元;10.基本预备费费率为10%;11.建设期各年涨价预备费费率为6%:12.建设期为2年,每年建设投资相等。

建设资金来源为:第1年贷款5000万元,第2年贷款4800万元,其余为自有资金。

贷款年利率为6%(每半年计息一次);13.固定资产投资方向调节税税率为5%。

问题:1.试将以上数据填入表2.1(建设项目固定资产投资估算表)。

工程造价例题及习题

工程造价例题及习题

工程造价刘威一、预算定额的简单应用作业:1、试确定人工采筛洗堆砂联合作业,工程量为200m3堆方的预算(成品率按60%计)。

2、某路基工程用10 m3以内自行式铲运机运硬土,平均运距600米,重车上坡坡度18%,试确定该铲运机铲运土方的预算定额。

3、确定下列工程的预算定额编号(1)、干砌片石锥坡(2)、干砌片石护脚(3)、浆砌片石边沟(4)、8t以内自卸汽车配合挖掘机运土5KM(5)、8t以内自卸汽车配合装载机运粘土5KM(6)、8t以内自卸汽车运输路面混合料5KM(7)、8t载重汽车运输预制构件5KM二、路基工程中对预算定额的应用例1、××高速公路路基土、石方工程,计有挖土方 3000000m3,其中松土500000m3、普通土1500000m3、硬土1000000m3。

利用开挖土方作填方用天然密实方松土300000m3、普通土1000000m3、硬土500000m3。

开炸石方计1000000m3,利用开炸石方作填方用计天然密实方300000m3。

填方计压实方4000000m3。

问题:1、计算路基设计断面方数量2、计算计价方数量3、计算利用方数量(压实方)4、计算借方数量(压实方)5、计算弃方数量例2:某二级公路路段挖方2000 m3,其中松土400 m3,普通土1200 m3,硬土400 m3;填方数量2400 m3,本路段挖方可利用方量为1800 m3(松土200 m3,普通土1200 m3,硬土400 m3);远运利用方量为普通土400 m3(天然方),采用机动翻斗车运土,运距200m。

试确定借方(压实方)数量;如借方运距为1.5km,采用75kw推土机推土,8t自卸汽车配合2 m3容量装载机运普通土,试确定上述分项工程的预算定额,并计算相应工程量下的人工、机械台班数量。

三、路面工程定额的应用例1:某泥结碎石路面面层摊铺工程,厚度16cm,路面宽8.0m,路段长12km,试计算所需人工劳动量及压路机作业量。

2023年一级造价师之工程造价案例分析(水利)高分题库附精品答案

2023年一级造价师之工程造价案例分析(水利)高分题库附精品答案

2023年一级造价师之工程造价案例分析(水利)高分题库附精品答案大题(共5题)一、某承包人承包引水补水工程,分Ⅰ、Ⅱ两个施工区段,按《水利工程标准施工招标文件》合同条款签订施工合同,合同价为3000万元。

两个施工区段均在最早开工时间开工,合同约定完工日期Ⅰ区段为2017年3月1日,Ⅱ区段为2017年8月31日。

总进度计划上Ⅰ区段为关键线路上项目,Ⅱ区段为非关键线路上项目,其自由时差为10d,总时差为10d。

Ⅰ区段工程造价为2000万元,2017年3月1日完工,完工证书上写明的实际完工日期为2017年3月1日,签发完工证书日期为2017年3月10日;Ⅱ区段工程造价为1000万元,2017年10月10日完工,完工证书上写明的实际完工日期为2017年10月10日,签发完工证书日期为2017年10月15日。

各区段工程质量保证金为各自工程造价的3%。

合同中对工期延误的处罚规定为:Ⅰ区段工期每延误1d,按该区段造价的3‰进行赔偿;Ⅱ区段工期每延误1d,按该区段造价的2‰进行赔偿。

在2017年11月,Ⅰ区段发生引水渠道漏水情况,对漏水渠道修补,共计需20万元。

合同规定,保修期为1年,逾期完工违约金最高限额为合同价的5%。

【问题】1.分析该工程承包人是否存在违约责任?并确定违约处理方案。

2.按《水利工程标准施工招标文件》合同条款规定,所扣质量保证金应何时退还?应给承包人退还多少?【答案】1.承包人存在工期延误的违约责任。

Ⅰ区段合同规定完工日期为2017年3月1日,实际完工日期按移交证书上写明的日期为2017年3月1日,是正常完工时间。

Ⅱ区段合同规定完工日期为2017年8月31日,实际完工日期按移交证书上写明的日期为2017年10月10日,即延误了40d,虽然Ⅱ区段为非关键线路上的项目,但其时差只有10d,因此Ⅱ区段延误责任为40-10=30(d)。

应对这30d的延误进行违约处理。

违约金=1000×2%×30=60.00(万元)最高限额=3000×5%=150.00(万元)60万元<150万元,故对承包人给予60万元工程误期赔偿处罚。

建筑工程预算与报价实例习题

建筑工程预算与报价实例习题

建筑工程预算与报价实例习题1. 引言建筑工程预算与报价是建筑行业中非常重要的环节之一。

通过准确的预算与报价,可以为工程提供合理的经费支持,保证工程的顺利进行。

本文将通过提供一些实例习题,以帮助读者理解建筑工程预算与报价的基本原理和方法。

2. 实例习题实例1:单层砌体房屋的预算与报价某个项目需要建造一栋单层砌体房屋,该房屋的面积为100平方米,墙体采用240mm厚的砌块,屋面采用预制板和钢筋混凝土梁,地面采用水泥砂浆找平。

请根据给定的材料价格和工程量,完成该项目的预算与报价。

1.地基与基础2.楼层结构3.外墙装饰4.屋面结构5.内墙装饰6.地面装饰材料价格1.砌块:4元/块2.预制板:80元/平方米3.钢筋:5元/公斤4.水泥:40元/袋5.砂:30元/立方米1.地基与基础:50立方米2.楼层结构:80平方米3.外墙装饰:200平方米4.屋面结构:100平方米5.内墙装饰:150平方米6.地面装饰:150平方米实例2:多层钢筋混凝土框架结构的预算与报价某个项目需要建造一栋多层钢筋混凝土框架结构的建筑,该建筑共有4层,每层的面积均为200平方米。

请根据给定的材料价格和工程量,完成该项目的预算与报价。

项目分项1.地基与基础2.楼层结构3.外墙装饰4.屋面结构5.内墙装饰6.地面装饰材料价格1.钢筋:5元/公斤2.水泥:40元/袋3.砂:30元/立方米4.地砖:30元/平方米5.地面漆:50元/桶工程量1.地基与基础:200立方米2.楼层结构:800平方米3.外墙装饰:1000平方米4.屋面结构:800平方米5.内墙装饰:700平方米6.地面装饰:600平方米3. 结论通过以上两个实例习题的分析与计算,我们可以看到建筑工程预算与报价需要考虑到各个分项工程的材料价格和工程量。

只有准确把握这些参数,才能保证预算和报价的准确性。

因此,在实际的建筑工程中,建筑师和预算师需要进行详细的材料清单编制和工程量测算,以保持预算与报价的准确性,确保工程的顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

【例题】2007
工程量清单综合单价分析表
工程名称:标段:第页共页
A(3-1)换= A(3-1)+(151.65-144.09)*2.44=2516.79+18.4464=2535.2364
其实:4434.839784元
A(3-1)换*1.56+ A(3-4)*0.45 =2535.2364*1.56+1066.38*0.45=4434.839784元
【例题】2009试题五
工程名称:×××工程
【例题19-1】
答案:
【例题19-2】某建筑物简支梁配筋如图5-25所示,试计算钢筋下料长度。

钢筋保护层取25mm。

(梁编号为L1共10根)
•①号钢筋下料长度
(6240+2×200-2×25) +2×6.25×25=6802(mm)
•②号钢筋下料长度
6240-2×25+2×6.25×12=6340(mm)
•③号弯起钢筋下料长度
上直段钢筋长度240+50+500-25=765(mm)
斜段钢筋长度(500-2×25)×1.414=636(mm)
中间直段长度6240-2×(240+50+500+450)=3760(mm)
下料长度(765+636)×2+3760-4×0.5×25+2×6.25×25=6824(mm)
•④号钢筋下料长度计算为6824mm。

•⑤号箍筋下料长度
宽度200-2×25+2×6=162(mm)
高度500-2×25+2×6=462(mm)
下料长度为(162+462)×2+50=1298(mm)
【例题19-3】某工程柱下独立基础见附图面自动注记,共20个。

已知,土质为三类土,人工放坡开挖,人工运余土距为130mm,回填土采用原控出土方夯填,基础垫层混凝土强度等级为CIO(施工时不支模板),独立基础混凝土强度等级为C20,设计室外地坪标高与室外自然地坪标高相同为-0.30m,基础钢筋保护层为40mm。

φ16钢筋每米理论重量为1.58kg。

独立基础四周第一道钢筋自距另一方向钢筋端部60mm开始布置。

(一个弯钩为10d)
(1)(3.2-2*0.04+2*10*0.016)*【(2.2-2*0.1)/0.15+1】=?M
(2)(2.2-2*0.04+2*10*0.016)*【(3.2-2*0.1)/0.15+1】=? M
【例题】某工程屋顶平面图及节点详图见附图2。

问题:按答题纸表4.1的要求计算屋面分部的工程量。

(1)干铺150厚加气混凝土块
A(8-178)
工程量=36*12*0.15=
(2)20厚加气混凝土碎渣找3% 坡
A(8-171)
工程量=36*12*【3%*(12/2)/2+0.02】=
(3)20厚1:3水泥砂浆找平
A(7-205)
工程量=(36.48+1.2)*(12.48+1。

2)=
(4)SBS卷材:
A(7-72)
工程量=(36.48+1.2)*(12.48+1。

2)=
(5)架空隔热板(现场预制)
安装(36-0.24)(12-0.24)*0.03=12.62M3套定额(4-85)换=(4-85)-10.15*350= 架空板制作12.6*10.15/10=12.81M3套定额(4-54)
预制混凝土构件就位运输:12.81套定额(4-108)
现场搅拌混凝土加工:12.81*10.15/10=13M3 套定额(4-197)
【例题】某砖混结构住宅楼,层数7层,室内外高差0.3M,层高2.8M,每层建筑面积353M2,计算超高增加费:
2.8*7+0.3=19.9
7层,算一层超高
A(11-1)*353/100=
【例题】某工业建筑七层,底层层高4.8M,其余层高4.5M,每层建筑面积500M2,,顶层突出屋面楼梯间18M2,,水箱间12M2,计算超高增加费?(室内外高差0.6M) 总檐口高度0.6+4.8+4.5*6=32.4
第五层檐口高0.6+4.8+4.5*4=23.4第五层处于半超高状态
500*3+18+12=15.3(100M2)
A(11-2)*15.3=。
