第1篇随着我国建筑行业的不断发展,建筑基础工程作为建筑物的基础,其施工质量直接影响到整个建筑物的安全与稳定性。

经过一段时间的建筑基础工程施工,现将施工过程中的经验与总结如下:一、施工准备阶段1. 施工方案:根据设计图纸和现场实际情况,制定详细的施工方案,包括施工工艺、施工顺序、施工质量标准等。

2. 材料设备:提前准备好施工所需的各类材料,如钢筋、水泥、砂石等,并确保材料质量符合国家标准。

3. 人员组织:明确各工种人员职责,加强施工现场管理,确保施工顺利进行。

二、施工过程1. 土方开挖:根据设计要求,采用合适的开挖方法,如放坡开挖、中心岛式开挖等。

在开挖过程中,注意保护周边环境,避免对周边建筑物造成影响。

2. 桩基础施工:根据设计要求,选择合适的桩基础施工方法,如钻孔灌注桩、预制桩等。

在施工过程中,严格控制桩位、桩长、桩径等参数,确保桩基础质量。

3. 基础垫层施工:在基槽验收合格后,用经纬仪将基础轴线引测到基坑内,并钉上小木桩。

采用混凝土搅拌、铺设、振捣、找平等工序,确保垫层混凝土质量。

4. 模板及钢筋施工:按照设计要求,安装模板及钢筋,并进行验收。

确保模板及钢筋的尺寸、位置、间距等符合设计要求。

5. 混凝土浇筑:按照施工方案,进行混凝土浇筑,确保混凝土强度、密实度等符合设计要求。

6. 养护与验收:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。

在养护期满后,进行验收,确保基础工程质量。

三、施工经验与总结1. 严格控制施工质量:从施工准备阶段到施工过程,严格把控施工质量,确保基础工程满足设计要求。

2. 加强施工现场管理:合理安排施工进度,确保施工安全、有序进行。

3. 优化施工工艺:根据现场实际情况,不断优化施工工艺,提高施工效率。

4. 注重环境保护:在施工过程中,注重环境保护,减少对周边环境的影响。

5. 加强沟通与协调:加强与业主、设计、监理等单位的沟通与协调,确保施工顺利进行。

总之,建筑基础工程施工是一项复杂而重要的工作。

地基与基础施工总结

地基与基础施工总结

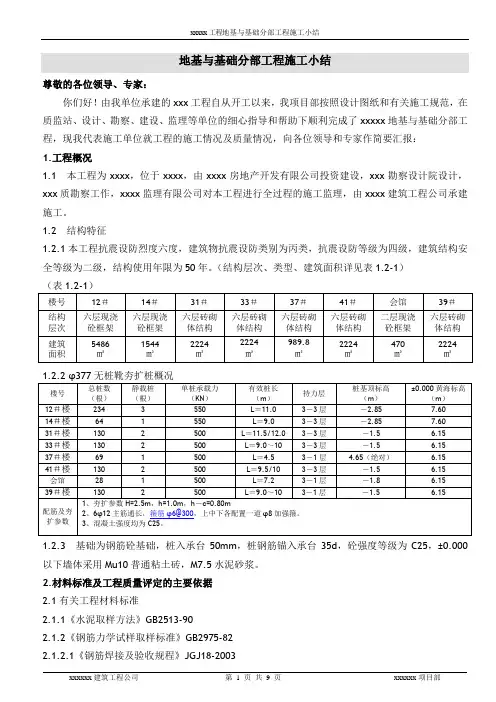

地基与基础分部工程施工小结尊敬的各位领导、专家:你们好!由我单位承建的xxx工程自从开工以来,我项目部按照设计图纸和有关施工规范,在质监站、设计、勘察、建设、监理等单位的细心指导和帮助下顺利完成了xxxxx地基与基础分部工程,现我代表施工单位就工程的施工情况及质量情况,向各位领导和专家作简要汇报:1.工程概况1.1 本工程为xxxx,位于xxxx,由xxxx房地产开发有限公司投资建设,xxx勘察设计院设计,xxx质勘察工作,xxxx监理有限公司对本工程进行全过程的施工监理,由xxxx建筑工程公司承建施工。

1.2 结构特征1.2.1本工程抗震设防烈度六度,建筑物抗震设防类别为丙类,抗震设防等级为四级,建筑结构安全等级为二级,结构使用年限为50年。

(结构层次、类型、建筑面积详见表1.2-1)(表1.2-1)1.2.3 基础为钢筋砼基础,桩入承台50mm,桩钢筋锚入承台35d,砼强度等级为C25,±0.000以下墙体采用Mu10普通粘土砖,M7.5水泥砂浆。

2.材料标准及工程质量评定的主要依据2.1有关工程材料标准2.1.1《水泥取样方法》GB2513-902.1.2《钢筋力学试样取样标准》GB2975-822.1.2.1《钢筋焊接及验收规程》JGJ18-20032.1.3《普通混凝土用砂质量标准及检验方法》JG52-922.1.4《普通混凝土碎石和卵石质量标准及检验方法》JG53-922.1.5《普通混凝土拌合用水》JGJ63-922.1.6《普通混凝土配合比设计规程》JGJ552.1.7《砌筑砂浆配合比设计规程》JGJ98-20002.1.8《烧结普通砖》GB5101-992.1.10《低碳热轧圆盘条》GB/T701-19972.1.11《钢筋混凝土用热轧带肋钢筋》GB1499-19982.1.12《钢筋混凝土用热轧光圆钢筋》GB13013-912.2工程施工依据2.2.1星星港湾花园J组团二期工程施工合同、招投标文件2.2.2设计图纸及工程变更联系单2.2.3海宁市有关地方性标准2.3工程施工质量标准评定的主要依据2.3.1《工程建设标准强制性条文》2.3.2《建筑地基基础工程施工质量验收规范》GB50202-20022.3.3《混凝土结构工程施工质量验收规范》GB50204-20022.3.4《砌体工程施工质量验收规范》GB50203-20022.3.5《混凝土质量检验标准》GB50154-922.3.6《混凝土强度评定标准》JGJ107-872.3.7《建筑工程施工质量验收统一标准》GB50300-20023.0工程施工质量情况3.1 该工程自开工以来项目部全体人员以严谨的工作态度,精心组织施工,按设计文件和现行的标准、规范来约束自己的施工行为,认真贯彻执行公司颁布的《质量手册》和《程序文件》等质保体系内控制度。

基础工程施工小结专题(3篇)

基础工程施工小结专题(3篇)

第1篇一、工程概况随着我国经济的快速发展,基础设施建设的步伐也在不断加快。

基础工程作为各类建筑、桥梁、道路等工程的基石,其施工质量直接关系到整个工程的安全、稳定和耐久性。

本文将对基础工程施工进行小结,总结经验教训,为今后类似工程提供参考。

二、施工工艺及质量控制1. 施工工艺基础工程施工主要包括地基处理、桩基施工、地下结构施工等环节。

以下分别对这三个环节的施工工艺进行简要介绍:(1)地基处理:根据地基土质情况,采用换填、压实、加固等处理方法,提高地基承载力和稳定性。

(2)桩基施工:根据设计要求,选择合适的桩型,如预制桩、钻孔桩、挖孔桩等,进行桩基施工。

(3)地下结构施工:根据地下结构设计,进行模板、钢筋、混凝土等施工,确保结构安全、稳定。

2. 质量控制(1)施工前:严格审查施工图纸,明确施工工艺和质量要求;对施工人员进行技术培训,提高施工水平。

(2)施工中:加强现场管理,确保施工过程符合规范要求;对关键工序进行检验,确保施工质量。

(3)施工后:对已完成的工程进行验收,确保工程质量达到设计要求。

三、施工难点及对策1. 施工难点(1)复杂地质条件:如软土地基、膨胀土地基等,施工难度较大。

(2)工期紧张:工程进度受诸多因素影响,如天气、材料供应等。

(3)施工空间受限:如城市中心区域、山区等,施工场地狭小。

2. 对策(1)针对复杂地质条件,采用先进的施工技术和设备,提高施工效率。

(2)加强施工组织管理,合理安排施工进度,确保工程按期完成。

(3)充分利用现有场地,优化施工方案,确保施工顺利进行。

四、总结与展望基础工程施工是工程建设的重要环节,关系到整个工程的质量和安全。

通过对基础工程施工的总结,我们认识到以下几点:1. 严格遵循施工规范和设计要求,确保施工质量。

2. 加强施工过程管理,提高施工效率。

3. 针对复杂地质条件和工期紧张等问题,采取有效措施,确保工程顺利进行。

未来,随着我国基础设施建设的不断推进,基础工程施工技术将不断创新,施工管理水平将不断提高。

地基与基础分部工程施工小结(范例)

地基与基础分部工程施工小结(范例)

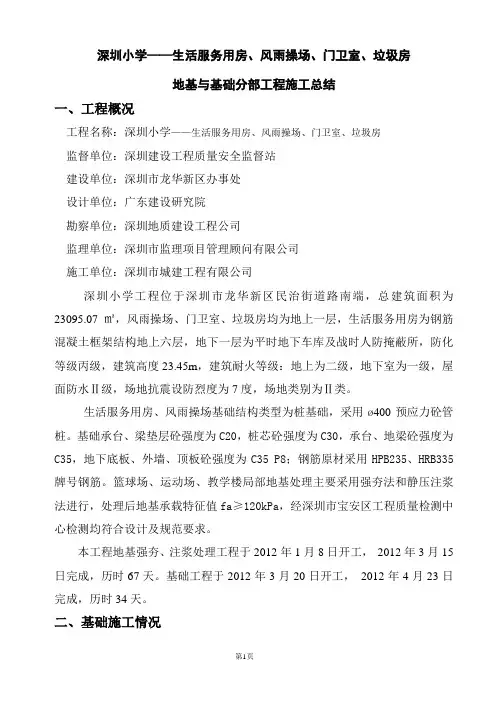

深圳小学——生活服务用房、风雨操场、门卫室、垃圾房地基与基础分部工程施工总结一、工程概况工程名称:深圳小学——生活服务用房、风雨操场、门卫室、垃圾房监督单位:深圳建设工程质量安全监督站建设单位:深圳市龙华新区办事处设计单位:广东建设研究院勘察单位:深圳地质建设工程公司监理单位:深圳市监理项目管理顾问有限公司施工单位:深圳市城建工程有限公司深圳小学工程位于深圳市龙华新区民治街道路南端,总建筑面积为23095.07㎡,风雨操场、门卫室、垃圾房均为地上一层,生活服务用房为钢筋混凝土框架结构地上六层,地下一层为平时地下车库及战时人防掩蔽所,防化等级丙级,建筑高度23.45m,建筑耐火等级:地上为二级,地下室为一级,屋面防水Ⅱ级,场地抗震设防烈度为7度,场地类别为Ⅱ类。

生活服务用房、风雨操场基础结构类型为桩基础,采用ø400预应力砼管桩。

基础承台、梁垫层砼强度为C20,桩芯砼强度为C30,承台、地梁砼强度为C35,地下底板、外墙、顶板砼强度为C35 P8;钢筋原材采用HPB235、HRB335牌号钢筋。

篮球场、运动场、教学楼局部地基处理主要采用强夯法和静压注浆法进行,处理后地基承载特征值fa≥120kPa,经深圳市宝安区工程质量检测中心检测均符合设计及规范要求。

本工程地基强夯、注浆处理工程于2012年1月8日开工,2012年3月15日完成,历时67天。

基础工程于2012年3月20日开工,2012年4月23日完成,历时34天。

二、基础施工情况1、土方工程1)基础开挖前做好设计图纸、施工方案和技术交底工作。

教学楼1区地下室部分,分层开挖并进行基坑支护,机械开挖至坑底0.30m采用人工开挖,并通知设计、地勘、监理、建设单位进行基坑(槽)土方验槽手续。

2)在基槽周边及建筑物上设置降位移观测点,严密注意施工中产生的裂缝。

没有产生裂缝,边坡稳定。

3)基坑(槽)土方回填采用石粉渣分层夯实,并浇筑混凝土垫层。

2、基础工程1)本工程承台采用夹板模板,承台用Φ12螺栓拉结,并在外侧打设钢管进行加固,地梁架设底模。

2023年地基与基础分部工程小结范本

2023年地基与基础分部工程小结范本

2023年地基与基础分部工程小结范本地基与基础分部工程小结一、项目背景本项目是位于某地的建筑工程项目,总规模较大,涵盖了多个分部工程,其中地基与基础分部工程是整个建筑项目的重要基础,对于整体工程的稳定性和安全性具有决定性的影响。

二、工程概况地基与基础分部工程主要包括以下内容:1. 土方开挖与回填:根据设计要求,按照规范要求进行土方的开挖与回填工作,确保地基的稳定性和承载力。

2. 基坑与支护工程:针对地下室等部分需要开挖基坑的区域,进行基坑与支护工程,保证施工安全。

3. 地基处理与加固:对于地质条件较差或者需要提高地基承载力的区域,进行地基处理与加固工程,采取各种措施加以改善。

4. 一般基础工程:根据建筑设计图纸和规范要求进行地基的浇筑、基础的施工,包括地下水处理、基础底板的浇筑等工作。

5. 特殊基础工程:针对某些特殊要求的基础,如桩基础、沉井基础等,进行设计和施工。

三、工作总结1. 项目管理:我们在地基与基础分部工程的施工过程中,严格按照项目进度和质量要求进行管理,确保工程的顺利进行。

2. 资源协调:协调各类资源,包括人力、物力、财力等,保证工程施工所需的资源供应充足,不影响工程进度。

3. 施工安全:在施工过程中,我们高度重视施工安全,制定了详细的安全计划和措施,加强了施工现场的安全管理,确保工人的人身安全。

4. 技术创新:在地基与基础施工过程中,我们积极探索和引入先进的施工技术和方法,提高工程效率和施工质量。

5. 质量控制:我们建立了严格的质量控制体系,每个工序都有相应的质量要求和验收标准,确保工程质量符合规范要求。

四、存在的问题和改进措施在地基与基础分部工程的施工过程中,我们也遇到了一些问题,总结如下:1. 施工进度受影响:由于天气、设备故障等原因,导致部分工序的施工周期延长,影响了整体工程的进度。

为了解决这个问题,我们需要加强施工计划的编制和管理,提前预判可能发生的延误因素,制定相应的应对措施,确保工程进度的稳定。

地基与基础施工总结范文

地基与基础施工总结范文

地基与基础施工总结范文在建筑的世界里,地基与基础就像是房子的脚和腿,要是没整好,那房子就跟喝醉酒的大汉似的,站不稳当。

这次地基与基础施工啊,就像一场充满挑战与惊喜的冒险之旅,现在就让我给大家唠唠。

一、施工前期准备。

1. 场地清理。

咱就说这场地,一开始就像个乱糟糟的战场,各种杂物、垃圾,还有些不知道啥时候留下来的旧建筑残骸。

咱施工队的兄弟们就得像勤劳的小蜜蜂一样,先把这场地给清理干净。

这个过程就像给即将登场的大明星(地基与基础工程)打扫舞台,容不得一点马虎。

2. 测量放线。

这可是个技术活,就像给地基与基础工程画一幅精确的地图。

测量的师傅们拿着各种仪器,在场地里走来走去,一会儿看这个点,一会儿瞄那个线。

这线要是差了一丁点儿,那地基可能就跑到别的地方去了。

就好比你想把车停到车位里,结果看错了线,那肯定得歪歪扭扭的。

还好咱们测量师傅都是老手,那线画得比我用直尺画的还直溜。

二、地基处理。

1. 土方开挖。

土方开挖就像是在土地里挖宝藏一样,但这个宝藏可不好挖。

挖掘机在那里轰隆隆地响,一铲子一铲子地把土挖走。

有时候遇到硬石头,挖掘机就有点像小牛顶大山,有点吃力。

这时候就得请出破碎机来帮忙,把大石头打碎,然后再继续挖。

而且挖的时候还得注意边坡的稳定性,要是边坡塌了,那可就麻烦了,就像在河边挖沙子,一不小心河岸塌了,水就全涌过来了。

所以我们还得做一些边坡防护措施,像搭个小架子,让土坡稳稳当当的。

2. 地基加固。

根据地质勘察报告,咱这地基有的地方土质有点软,就像棉花糖一样,撑不住上面的大楼。

所以得给它加固一下,就像给软弱的地基打一针强心剂。

我们采用了[具体加固方法],往地里打桩或者灌混凝土啥的。

这过程就像给土地做按摩,让它变得结实起来。

在灌混凝土的时候,可得小心,得保证混凝土能均匀地填充到每个角落,就像做蛋糕得把奶油抹得均匀一样。

三、基础施工。

1. 钢筋工程。

钢筋就像是地基与基础的骨架,把整个基础支撑起来。

钢筋工们那手艺可真是绝了,就像变魔术一样,把一根根钢筋弯成各种各样的形状,然后用铁丝把它们绑在一起,绑得紧紧的,就像编了一个钢铁大笼子。

地基与基础施工总结范文

地基与基础施工总结范文

地基与基础施工总结范文在建筑这个大舞台上,地基与基础就像是默默付出的幕后英雄。

我刚参与完一个项目的地基与基础施工,现在就来唠唠这段时间的酸甜苦辣。

一、工程概况。

这个项目的地基与基础施工,就像是一场精心策划的战役,我们的战场是一块[具体面积]的土地。

建筑类型属于[具体建筑类型,比如住宅或者商业楼],总共[X]层,这就决定了我们的地基得像铁打的一样稳固。

二、施工过程。

# (一)前期准备。

这就好比打仗前的粮草和兵器筹备。

我们首先得对场地进行勘察,那些地质勘探人员就像寻宝者一样,在土地里钻来钻去,寻找土地的秘密。

根据勘探报告,我们就知道哪里是软土,哪里有石头,心里就有底了。

然后是设计方案的确定,这可不能马虎,就像给孩子做衣服,得量体裁衣。

各种参数、图纸,经过了一轮又一轮的讨论和修改,直到大家都觉得完美无缺。

材料和设备进场的时候,那场面就像大部队集合。

钢筋、水泥、砂石料,这些材料就像士兵的弹药一样重要。

我们对每一批材料都进行严格的检验,就像选兵一样,不合格的统统不要。

机械设备呢,像挖土机、打桩机这些大家伙,在场地里一字排开,雄赳赳气昂昂的,就等着大显身手了。

# (二)基础施工。

1. 土方开挖。

土方开挖就像是一场土地的“大手术”。

挖土机一上场,那大铲子就像巨人的手掌,一下又一下地把土挖起来。

不过这过程中得小心谨慎,不能乱挖一气。

我们得按照设计的坡度和深度来,就像雕刻师雕琢作品一样,一点点地塑造出我们想要的形状。

而且在开挖过程中,还要时刻注意有没有地下水冒出来捣乱,如果有,就得赶紧采取排水措施,不然工地就变成小池塘了。

2. 地基处理。

这个项目的地基有点小脾气,有些地方土质比较松软,就像棉花糖一样,这样可撑不起我们的大楼。

于是我们就采用了[具体地基处理方法,比如换填法或者桩基础]。

如果是换填法,那就像是给土地换了个“心脏”,把软弱的土挖掉,换上坚硬的砂石料,再压实,让土地变得强壮起来。

要是桩基础呢,打桩机就像一个大力士,把一根根桩打进土里,这些桩就像一根根定海神针,把地基牢牢地固定住。

地基与基础工程施工小结范文

地基与基础工程施工小结范文

地基与基础工程施工小结范文嗨,大家好!今天来和大家唠唠我们这个地基与基础工程施工的情况。

一、工程概况。

咱们这个工程的地基与基础部分就像是盖房子打地基,那可是重中之重啊!整个工程的基础类型是[具体基础类型,比如筏板基础之类的],地基的土质情况呢,经过前期勘探发现是[简单描述土质特点,像有些地方土比较软,有些地方有点硬啥的]。

这个工程的规模也不算小,占地面积有[X]平方米,地下结构层数是[X]层。

二、施工过程。

# (一)前期准备。

刚接到这个项目的时候,那可真是像热锅上的蚂蚁,忙得团团转。

首先得把施工场地给整理好,就好比给一场大戏搭舞台一样。

清理那些杂物、障碍物啥的,为后续的大型机械进场做准备。

然后就是施工方案的编制,这可费了我们不少脑细胞。

要考虑到各种因素,像地质条件啦、周围环境啦、施工的顺序啦等等。

得把每个环节都想清楚,就像下棋一样,得提前看好几步。

而且各种施工机械和材料的准备也不能马虎,挖土机、打桩机这些大设备得提前联系好,材料的质量那更是要严格把关,就像挑选食材一样,不好的可不能要。

# (二)基础施工。

1. 土方开挖。

土方开挖的时候,那挖土机就像一个大力士,一铲子一铲子地把土挖走。

不过这个过程也不是一帆风顺的,得时刻注意开挖的深度和坡度。

深度挖深了不行,浅了也不行,就像做菜放盐,得刚刚好。

而且还要防止塌方,就像保护一个脆弱的蛋糕一样,一不小心就会塌掉。

我们在边坡上做了一些防护措施,像设置土钉墙之类的,就像是给边坡穿上了一层铠甲,让它稳稳当当的。

2. 地基处理。

我们这个地基啊,根据土质情况进行了专门的处理。

如果土质比较软,就像棉花糖一样,那就得想办法让它变得结实起来。

我们采用了[具体地基处理方法,如换填垫层法之类的],把软土挖掉,换上好的土或者其他加固材料。

这个过程就像是给一个生病的人治病一样,要对症下药。

3. 基础浇筑。

到了基础浇筑的时候,那可是个大工程。

混凝土就像水一样流进模板里,不过这个“水”可不能随便流,得按照我们预先设计好的形状和尺寸。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

***工程
地基与基础施工小结
***公司
2015年10月15日
目录
一、工程概况
二、施工进度情况及本次验收的范围
三、执行标准、规范和强制性条文的情况
四、设计变更
五、施工过程中的主要技术关键和措施落实情况
六、原材料质量控制情况
七、相关试验、检测情况
八、隐蔽工程验收
九、质量、安全情况
十、自评意见
一、工程概况
***工程地址位于*****,总建筑面积29838.37m2,其中综合教学楼建筑面积7342.49m2,地上4层;实训楼建筑面积12866.91m2,地上4层。

主体结构为框架结构,采用柱下独立基础。

本工程基础地质地质根据:***公司提供的《****工程》(HBK2014-14)岩土工程勘察报告。

有关参建单位:
(1)建设单位:***
(2)设计单位:***
(3)监理单位:***
(4)施工单位:***
二、施工进度情况
截止目前为止,地基与基础分部已经完成,时间如下:
3、综合教学楼基础梁于2015.8.19浇筑完成,地基与基础分部验收时间为2015.8.28;
5、实训楼基础梁于2015.10.11浇筑完成,地基与基础分部验收时间为2015.10.15。

三、执行标准、规范和强制性条文的情况
施工过程中,严格执行相关标准、规范和国家、地方强制性条文,施工过程中未违反各项强制性标准,主要执行的规范、标准和强制性条文如下:
1、中华人民共和国工程建设标准强制性条文房屋建筑部分;
2、江苏省工程建设地方标准强制性条文;
3、《建筑工程施工质量验收统一标准》(GB50300);
4、《建筑工程质量检验评定标准》(GB50301);
5、《建筑地基基础工程施工质量验收规范》(GB50202);
6、《混凝土结构工程施工质量验收规范》(GB50204);
7、《工程测量规范》(GB50026);
8、《混凝土泵送施工技术规程》(JGJ/T10);
9、《地基处理技术规范》(DBJ08-40);
10、《建筑电气工程施工质量验收规范》GB50303。

四、设计变更
本工程地基与基础设计修改的内容详见设计交底会议纪要、设计变更通知单及技术核定单。

五、施工过程中的主要技术关键和措施落实情况
1.施工测量
1.1、轴线测量
(1)根据业主提供的轴线基准点作为本工程的定位测设依据,确定本工程的轴线控制网。

控制网经过业主与监理单位的书面认可。

(2)使用博飞BTS-3082C全站仪和J2经纬仪,引测出各轴线或控制线。

1.2、高程测量
(1)根据业主提供的城市等级水准原点作为本工程的高程测设依据,确定本工程的高程控制基点,控制点确定后经过业主或监理单位、设计单位的书面认可。

(2)高程控制基准点设置在震动、影响小、不易遭破坏、距离结构较远的地方。


水准仪往返测量,在基准点边做出标志并做好记录。

业主提供的水准原点为依据,采用DSZ
3
2.地基验槽
土方开挖后,施工会同业主、监理、设计、勘察进行地下室基础验槽。

基地土质符合地质勘查和设计要求。

3.钢筋工程
(1)钢筋根据施工图纸、施工说明及现行的国家标准的有关规定,进行施工现场成型制作。

(2)进场钢筋应按有关标准的规定抽样试验合格。

(3)梁的钢筋排距,在上皮钢筋两排钢筋内放入不小于同规格的纵向钢筋直径的短钢筋搁铁隔开,搁铁每1500mm一档,最小直径不得小于25mm,底板钢上层钢筋支架用同底板钢筋马镫加工制作。

(4)在浇基础混凝土前将所有插筋固定,以免移位,具体措施为:在柱子主筋离开楼面100mm处绑扎一道环箍,点焊固定,在墙板竖向筋离开楼面100mm处绑扎一道水平筋,且道道绑扎。

(5)在浇捣混凝土时,对预留插筋及保护层跟班观测,发现插筋偏移等情况,及时进行纠正,同时及时清除柱子主筋上的残浆。

4.混凝土工程
(1)混凝土施工采用汽车泵连续浇捣,混凝土施工采用斜面分层,每层混凝土厚度控制在50cm左右。

(2)混凝土振捣采用插入式振捣器进行施工,振捣时将插入式振捣器插入下层混凝土顶面50mm。

振捣时间以被振捣混凝土表面停止沉落和表面气泡不再显著发生为度。

(3)为控制好大体积混凝土内部温度与表面温度之差不超过25℃,混凝土浇筑前预埋JDC-2 型建筑电子测温仪,对混凝土内部温度进行监测。

(4)混凝土的内外温差有可能超过25℃,采用冷却水的方法进行混凝土内降温作为补救措施。

在混凝土中间部位预埋布置二层冷却水管,冷却水管均设置的控制阀,根据电子测温仪的实测温度,分别开启冷却水管,达到某个位置的降温效果。

5.土建与安装配合
本工程中预埋管件和土建配合工作较多,针对不同设备埋件以及各类设备的不同布局,针对不同的施工方法,应进一步落实和检查各预留孔洞的位置尺寸、各类管道走向位置,为今后全面设备系统安装提供可靠的质量保证。

六、原材料质量控制情况
针对基础施工中主要原材料为钢筋及混凝土,因此我们把这两方面的原材料质量作为控制重点。

首先,加强对供应商的资质审查。

对进场的钢材,由现场质量员及时对出厂质量证明书进行审核,经审核各项技术参数符合要求后上报监理审批。

由取样员按要求完成钢材复试,拿到合格的试验报告后,该批材料方可投入使用。

七、相关试验、检测情况
根据规范和设计要求,基础施工中涉及的试验和检测内容有:混凝土试块抗压、抗渗试验;钢筋材料复试、钢筋直螺纹连接接头复试等(详见附表)。

八、隐蔽工程验收。

涉及基础部位的隐蔽工程验收的各道工序,我们始终坚持严格按照强制性条文中的有关规定执行,坚持三级验收制度,不折不扣的做好隐蔽工程验收,及时、认真的填写隐蔽
工程验收单报请监理工程师核验,对监理工程师在验收过程中发现的问题坚决进行整改、未经监理工程师验收通过,决不擅自进入下道工序施工。

九、质量、安全情况
地基与基础结构施工过程中,质量和安全合格保证体系运行正常,施工质量和安全均处于受控状态,未发生质量和安全事故。

十、自评意见
地基与基础分部质量保证资料齐全、几何尺寸正确、混凝土外光内实、外观质量良好,通过自评。

结论如下:地基与基础分部施工质量合格。
