HDPE双壁波纹管管道铺设安装工艺及方法

合集下载

高密度聚乙烯HDPE双壁波纹管施工方案

高密度聚乙烯HDPE双壁波纹管施工方案

高密度聚乙烯HDPE双壁波纹管施工方案施工方案:高密度聚乙烯HDPE双壁波纹管材料准备要求:在使用管材、管件及附属制品之前,必须认真检查,确保符合国家或部颁标准的质量、技术要求,并有产品合格证明。

工艺流程:确认施工现场→测量放线→开挖沟槽→清理沟槽→铺设管道→管道通水试验→隐蔽验收→回填1) 定位放线:先按照施工图定位出管道的坐标及走向,然后在按图示方位打桩放线,确定沟槽位置、宽度、深度,应符合设计要求。

2) 挖槽:采用机械挖槽,如下方有管线,则管线附近采用人工挖槽。

3) 沟底垫层处理:要求沟底是坚实的自然土层,如果是松土填成的,沟底要进行夯实整平。

4) 验收:在槽底清理完毕整平后,根据施工图检查管沟坐标、深度、平直程度,沟底管基密实度是否符合要求。

如果局部挖宽或挖窄,则应进行处理。

自检合格后再上报甲方(监理工程师),监理确认合格批准后进行下道工序。

测量:1) 局部放线控制点的测设已建立控制系统。

2) 采用极坐标法进行管道中心线、检查井等的平面测量,根据设计已提供的管线及各类井室的高程和坐标。

3) 管线测量可采用全站仪进行测量,放出井中心位置,管道线中心位置,在相应位置设置里程桩号,方便施工及防止出现错误,便于复测。

4) 进行下一道工序前,必须先复测数据无误后方可进行下一工序的施工,不合格的工序必需返工保质量。

距离测量:仪器采用全站仪,测量时照射二次读数取平均值为距离测量值(导线测量时须返方向测量作为校核)。

小范围距离测量采用普通钢尺测距,主要技术要求须满足《工程测量规范》的相关规定。

本工程测量工作量大,线形较复杂,测量内容主要有平面坐标控制测量、高程控制测量等。

采用全站仪进行施工测量,测速快、准确和操作简便。

能在超远距离内和不同标高位置直接进行施测,不用在施测过程中移动仪器,从而可加快速度,缩短施测工期。

在本工程开工前,会同监理单位及业主对设计单位提供的平面坐标及高程控制网进行闭合复测。

根据已有的高级控制网,结合各施工段走向及需要,加密布置施工控制网,施工控制网各点之间应保持良好的通视状况,以方便随时进行闭合复测,所有的测量记录及结果应在报送监理审核签认后方可使用。

HDPE双壁波纹管管道铺设安装工艺及方法

HDPE双壁波纹管管道铺设安装工艺及方法

HDPE双壁波纹管管道铺设安装工艺及方法和存储材料吊装应符合安全规范,吊装前应检查吊装设备的安全性能,确保吊装安全。

材料存放应避免阳光直射、雨淋、污染等,应存放在平整、干燥、通风的场地内,避免与其他材料混淆。

4、管沟开挖1)管沟开挖管沟开挖应按照设计要求的宽度和深度进行,开挖时应注意不得损坏管道及其附属设施,底部应平整、无石头、无杂物,以保证管道的稳定性和使用寿命。

2)管沟支护管沟支护应符合相关规范和设计要求,确保管道的安全性和稳定性。

支护材料应符合要求,支护方式应合理,支护后应及时进行回填。

5、管道铺设1)管道铺设管道铺设应按照设计要求进行,管道应垂直、水平,连接处应严密,不得漏水。

铺设时应避免管道受到损坏,应注意管道的保护。

2)管道连接管道连接应采用承插式连接,连接处应平整、无杂物、无污染,连接时应注意胶圈的正确安装,确保连接处的密封性。

6、回填及压实1)回填及压实回填应按照设计要求进行,回填材料应符合规范要求,回填后应进行压实,以保证管道的稳定性和使用寿命。

2)压实方法压实方法应符合设计要求,压实机械应符合规范要求,压实应分层进行,每层压实后应进行平整,以保证回填材料的密实度和管道的稳定性。

二、泵站出水管道安装泵站出水管道采用无缝钢管DN65,焊接连接。

一)技术准备组织有关技术人员,仔细审阅图纸,做到图纸上有问题提前与设计联系并解决,有关施工标准、验收规范、质检部门及安全部门,档案部门的要求,按技术管理资料、安全管理资料,质量保证资料及验收评定资料三类资料编制或购买各种专用表格,施工前各种表格应备齐。

测量仪器必须有检定证书合格后方可使用,做好技术交底、安全交底,为工程的顺利进行做好准备。

二)管道安装1)管道铺设管道铺设应按照设计要求进行,管道应垂直、水平,连接处应严密,不得漏水。

铺设时应避免管道受到损坏,应注意管道的保护。

2)管道连接管道连接应采用焊接连接,连接处应平整、无杂物、无污染,连接时应注意焊接的质量,确保连接处的牢固性和密封性。

HDPE高密度聚乙烯双壁波纹管安装施工方案

HDPE高密度聚乙烯双壁波纹管安装施工方案

HDPE高密度聚乙烯双壁波纹管安装施工方案一、施工准备1、管道基槽检查验收管道基础开挖后,应采取适当排水措施,防止管槽原土扰动,沟槽如局部超挖或被水浸泡扰动时,应清除余土和被扰动部分,用粗、中砂填设计标高,管腔回填土的密实度要求对铸铁管不应小于90%。

施工要求及质量检查标准:(1)、基础、井室施工要求应满足图纸设计要求。

(2)、在基槽开挖完毕,在用人工挖至基底标高后,应及时要向监理工程师检验签认后方可进行基础施工。

(3)、管身直接搁置在天然地基土或处理地基土上时,管道底土层或处理层夯压密实,并做到管身对弧密贴的弧管座。

(4)、沟槽地基为岩石、半岩石或砾石时,除图纸规定外,管身不能直接搁置在其上,应铺设垫层,管基在岩石地段采用砂基础砂垫层厚300mm。

(5)、管基在回填土地段,管基的密实度要求达到密实度(295%)后垫砂2001nm厚。

(6)、如遇到不良地基应视具体情况进行处理。

(7)、管道及支激与锚定结构,应按图纸设置,并在管道敷设后,试压前修筑和安设。

(8)、管道结构,管径大小、管道接口、安装所用的、工具设备情况,预留管节安装接口工作坑,待管道安装试验合格,经监理部同意后再进行施工。

2、埋设坡度板2.1坡度板埋设的间距,一般为10皿,管道平面及纵向折点和附属构筑物处应根据需要增设一块坡度板。

2.2坡度板距槽底的高度不应大于3m。

人工挖土,一层沟槽坡度板一般应在开槽前埋设,多层沟槽一般应在开挖底层槽前埋没;机械挖土,则在机械挖土后人工清底前埋设。

2.3坡度板应埋设牢固,板顶不应高出地面(设于底层槽者,不应高出槽台面),两端伸出槽边不宜小于30cm。

板的截面一般采用5cmX15cm o2.4施测或校测坡度板时,必须与另一水准点闭合。

图9-2坡度板示意图3、钉高程板坡度板上应钉管线中心钉和高程板,高程板上钉高程钉。

管线中心钉钉在坡度板的顶面。

3.1高程板钉在坡度板的侧面上,应保持垂直,所有高程板宜钉在管道中线的同一侧。

HDPE双壁波纹管管道安装施工工艺

HDPE双壁波纹管管道安装施工工艺

三、高密度聚乙烯双壁波纹管安装与敷设1管道的进场堆放及运输1.01管道装卸(1) HDPE管主要采用机械装卸,装卸时应采用柔韧性好的皮带、吊带或吊绳进行安装,不得采用钢丝绳和链条来装卸或运输管道。

(2)管道装卸时采用两个支撑吊点,其两支撑吊点位置宜放在管长的四分点一处,以保持管道稳定。

(3)在管道装卸过程中应防止管道撞击或摔跌,尤其应注意对管端保护,如有擦伤应及时与供应方联系,以便妥善处理。

1.02、管道运输:短距离搬运,不应在坚硬不平地面或石子地面上滚动,以防损伤管道。

3、管道进场检验3.01 管道运到现场,可采用目测法,对管道是否有损伤进行检验,并做好记录与验收手续,同时按要求见证取样送检。

3.02 如发现管道有损伤,应将该管道与其它管道分开,立即通知管道供应方进行检查,分析原因并作出鉴定以便及时妥善处理。

4、管道存放4.01 当管道直接放在地上时,要求地面平整,不能有石块和容易引起管道损坏的尖利物体,要有防止管道滚动的措施。

4.02 管道堆放时,管道两侧用木楔或木板挡住。

堆放时注意底层管道的承重能力,变形不得大于5%。

4.03 HDPE管最高使用温度为45℃,夏季高温季节,应避免日光曝晒,并保持管间的空气流通,以防温度升高。

4.05 管道存放过程中,应严格做好防火措施,严禁在管道附近有长期明火。

5、管道基础不良地段基础处理及垫层施工5.01管道施工前应先按设计要求进行软基处理,如管道地基土为淤泥则要求换土处理,地基土承载力应不低于100KPa。

5.02管道基础软基处理采用打搅拌桩、抛填块石和换填碎石砂基础。

抛填块石基础处理施工。

四HDPE双壁波纹管管道安装施工工艺1管材选用1.01本工程的污水管道采用明挖施工,管材选用HDPE双壁波纹管,环刚度≥4000N/m2。

1.02HDPE管安装前应进行管材外观质量的检查,要求如下:管材的颜色应一致、无色泽不均及分解变色现象;管材的内外壁应光滑、平整、无汽泡、无裂口、无明显痕迹和凹陷;管材端面应平整,并垂直于轴线;管材不得有异向弯曲,直线度公差应小于3‰;管材应完整无损、浇口、溢边应修平整,内外表面光滑、无明显裂纹。

HDPE双壁波纹管施工与连接方法

HDPE双壁波纹管施工与连接方法

HDPE双壁波纹管施工与连接方法HDPE双壁波纹管是由高密度聚乙烯(HDPE)制成的管材,具有优异的耐化学腐蚀性能、电绝缘性能和耐磨损性能等特点。

它广泛应用于排水、污水处理、输油、供水等领域。

在HDPE双壁波纹管的施工与连接方面,有以下几种常用的方法:一、开挖与安装1.开挖:根据设计要求和实际情况,开挖管沟,保持边坡的稳定,管沟底部要平整,以确保管道的安装质量。

2.敷设:将HDPE双壁波纹管放入管沟中,要注意管道的方向和坡度。

对于水平敷设,管道两端应有足够的伸缩空间。

对于倾斜敷设,要确保管道在整个安装过程中保持坡度。

3.固定:在管道的两侧设置符合规范要求的支撑物,以确保管道的稳定性。

二、连接方法1.热熔连接:HDPE双壁波纹管的热熔连接是最常用的连接方法。

具体操作步骤如下:a.在连接的两端分别使用HDPE电热熔机进行加热,使管道末端熔融。

b.加热后立即将两个管道连接在一起,并进行调整,使其对齐。

c.固定连接处,保持约定的连接时间,使连接处得以固化。

2.管件连接:在需要变化方向或连接其他管道时,可以使用管件连接。

常用的管件连接有弯头、三通、四通等。

管件连接通常有以下方法:a.热熔连接:使用HDPE电热熔机将管件和管道进行热熔连接。

b.电焊接:将管件和管道末端进行电焊接,将其固定在一起。

3.法兰连接:当需要连接其他类型的管道时,可以使用法兰连接。

具体操作步骤如下:a.在管道末端加工法兰口,使其与法兰连接。

b.使用螺栓将法兰连接起来,并通过垫片提供密封效果。

三、施工注意事项1.管道敷设:在敷设过程中要保持管道的坡度,以确保流体在管道中流动。

2.管道保护:在管道敷设完成后,要对管道进行保护,避免机械损伤或其他影响管道正常使用的因素。

3.连接质量检测:连接完成后需进行质量检测,检查连接点是否牢固、密封性能是否良好。

4.施工标准:施工过程中需按照相关标准及规范进行操作,确保施工质量。

总结:HDPE双壁波纹管的施工与连接方法主要包括开挖与安装、热熔连接、管件连接和法兰连接。

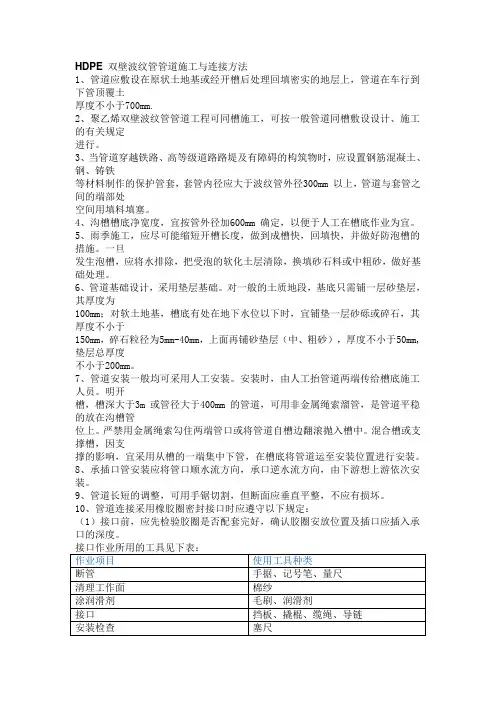

HDPE 双壁波纹管管道施工与连接方法

HDPE 双壁波纹管管道施工与连接方法

HDPE 双壁波纹管管道施工与连接方法1、管道应敷设在原状土地基或经开槽后处理回填密实的地层上,管道在车行到下管顶覆土厚度不小于700mm.2、聚乙烯双壁波纹管管道工程可同槽施工,可按一般管道同槽敷设设计、施工的有关规定进行。

3、当管道穿越铁路、高等级道路路堤及有障碍的构筑物时,应设置钢筋混凝土、钢、铸铁等材料制作的保护管套,套管内径应大于波纹管外径300mm 以上,管道与套管之间的端部处空间用填料填塞。

4、沟槽槽底净宽度,宜按管外径加600mm 确定,以便于人工在槽底作业为宜。

5、雨季施工,应尽可能缩短开槽长度,做到成槽快,回填快,并做好防泡槽的措施。

一旦发生泡槽,应将水排除,把受泡的软化土层清除,换填砂石料或中粗砂,做好基础处理。

6、管道基础设计,采用垫层基础。

对一般的土质地段,基底只需铺一层砂垫层,其厚度为100mm;对软土地基,槽底有处在地下水位以下时,宜铺垫一层砂砾或碎石,其厚度不小于150mm,碎石粒径为5mm-40mm,上面再铺砂垫层(中、粗砂),厚度不小于50mm,垫层总厚度不小于200mm。

7、管道安装一般均可采用人工安装。

安装时,由人工抬管道两端传给槽底施工人员。

明开槽,槽深大于3m 或管径大于400mm 的管道,可用非金属绳索溜管,是管道平稳的放在沟槽管位上。

严禁用金属绳索勾住两端管口或将管道自槽边翻滚抛入槽中。

混合槽或支撑槽,因支撑的影响,宜采用从槽的一端集中下管,在槽底将管道运至安装位置进行安装。

8、承插口管安装应将管口顺水流方向,承口逆水流方向,由下游想上游依次安装。

9、管道长短的调整,可用手锯切割,但断面应垂直平整,不应有损坏。

10、管道连接采用橡胶圈密封接口时应遵守以下规定:(1)接口前,应先检验胶圈是否配套完好,确认胶圈安放位置及插口应插入承口的深度。

(2)接口作业时,应先将承口的内工作面用棉纱清理干净,不得有泥土等杂物,并涂抹润滑剂,然后立即将插口端的中心对准承口的中心轴线就位。

HDPE双壁波纹管施工方案三篇

HDPE双壁波纹管施工方案三篇

HDPE双壁波纹管施工方案三篇篇一:HDPE双壁波纹管施工方案施工工艺:测量放线→机械开槽→槽底平整夯实→砂砾垫层→砂基→管道安装→井室砌筑、抹面→胸腔填土→闭水试验→回填土夯实导线点、水准点加密控制及定位测量放线施工方案:进场后对建设单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每60米范围内有一个水准点,加密点必须进行闭合平差,水准点的闭合差为20√L,确保加密点的准确,以满足排水管高程、线型控制的精度。

由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩,测设中线方向控制桩,采用延长线或导线法,测设附属构筑物位置控制桩,采用交会法或平行线法。

沟槽开挖及基础处理:熟悉图纸,根据设计给定的水准点及坐标控制点进行测量、定位、放线,引临时水准点及控制桩,经监理工程师复核认证批准后方可进行沟槽开挖。

工程采用挖掘机进行开挖,沟槽开挖要严格控制挖深及管道中心线,机械开挖留20cm的余量,由人工清槽至设计槽底高程位置,并将里程桩引至槽底。

严格控制沟槽开挖放坡系数,按设计的放坡系数挖够宽度,开挖时应注意沟槽土质情况,必要时应请驻地监理和甲方及设计代表现场确定放坡系数,以防槽边塌方。

沟槽开挖的土方直接装车外运,外运地点由业主指定。

当沟槽开挖遇有地下水时,设置排水沟、集水坑,及时做好沟槽内地下水的排水降水工作,并采取先铺卵石或碎石层(厚度不小于100mm)的地基加固措施;当无地下水时,基础下素土夯实,压实系数大于0.95;当遇有淤泥、杂填土等软弱地基时,按管道处理要求采用级配戈壁土进行换填处理;换填厚度为30cm。

在沟槽开挖百米左右,土方外运人工清槽后,并经监理工程师检验合格,方可在沟槽内进行下道工序的施工。

管道基础:工程中管道基础采用20cm砂砾垫层基础,135°砂基础。

管道基础采用粗砂;砂基基础施工时,槽底不得有积水、软泥;砂基厚度不得小于设计规定。

hdpe双壁波纹管施工方案

hdpe双壁波纹管施工方案

HDPE双壁波纹管施工方案1. 简介HDPE双壁波纹管是一种高密度聚乙烯制成的管道产品,具有高强度、耐腐蚀性好等优点,广泛用于市政工程、给排水、电信、燃气等领域的管道施工。

本文将介绍HDPE双壁波纹管的施工方案,包括预处理工作、管材安装、接口处理和验收等内容。

2. 预处理工作在施工前,需要进行一系列的预处理工作,以确保施工质量和安全。

预处理工作包括以下几个步骤:2.1 地面准备在施工区域内清除杂物、石块和其他障碍物,确保地面平整。

如有必要,进行挖掘和填土工作,确保管道埋设深度符合设计要求。

2.2 物料检查检查HDPE双壁波纹管的质量和规格,包括管道的直径、壁厚和长度等,确保满足设计要求。

对于每批次的管道,应进行必要的检验,并记录相关数据。

2.3 工具准备准备必要的施工工具和设备,包括挖掘机、砂浆搅拌机、管道切割器、热熔机、焊接机等。

3. 管材安装HDPE双壁波纹管的安装需要按照一定的流程和要求进行,以确保施工质量。

3.1 挖槽开沟根据设计要求和现场情况,进行挖槽开沟工作。

挖槽的宽度和深度应符合设计要求,确保管道的安装空间和埋设深度。

3.2 管材切割根据现场实际情况和设计要求,使用管道切割器对管材进行切割。

切割后的管材应平整,并确保切割面光滑。

3.3 管道对接将切割好的管材进行对接,进行干接或热熔接头等方式连接,确保连接处平整、密封可靠。

热熔接头需要使用热熔机进行加热,并按照规定的热熔时间和压力进行操作。

3.4 安装支架根据设计要求,在管道安装过程中,使用适当的支架进行支撑和固定,以确保管道的稳定性和安全性。

3.5 弯曲处理在需要弯曲的地方,使用专用弯曲机对管材进行弯曲处理。

弯曲半径应符合设计要求,并确保弯曲处不产生皱折和破损。

4. 接口处理在管道安装完成后,需要对接口进行处理,保证管道的整体质量和密封性。

4.1 管道清洗在管道安装结束后,进行管道清洗工作。

使用清洗设备对管道进行冲洗,去除污物和杂质,确保管道内部的干净。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

HDPE双壁波纹管管道铺设安装工艺及方法
污水管道采用HDPE双壁波纹管,管径150~300mm。

便于村内施工。

管道基础及连接方式:HDPE 双壁波纹管采用120o中砂基础,承插连接,管材环刚度为采用SN=8kN/㎡。

泵站出水管采用无缝钢管DN65,焊接。

一、HDPE双壁波纹管道铺设安装
本工程污水管道采用HDPE双壁波纹管,承插连接。

(一)技术准备
组织有关技术人员,仔细审阅图纸,做到图纸上有问题提前与设计联系并解决,有关施工标准、验收规范、质检部门及安全部门,档案部门的要求,按技术管理资料、安全管理资料,质量保证资料及验收评定资料三类资料编制或购买各种专用表格,施工前各种表格应备齐。

测量仪器必须有检定证书合格后方可使用,做好技术交底、安全交底,为工程的顺利进行做好准备。

(二)工艺流程
(三)主要施工方法
1、施工测量
根据相关单位提供材料及现场提供位置情况对控制点及基坑中线进行复测,对管沟中心线及管道标高控制线进行测量放样,并将结果报送监理工程师核查,作为施工放样的依据。

2、原材料验收及堆放
(1)材料验收
每批次进场材料要附带合格证及质量检验证明书,经自检合格后报请监理检验,按照相关频率进行见证抽样送甲方指定试验室检验。

(1)HDPE双壁波纹管验收:
管道进场检验:管节安装前应进行外观检查,检查管体外观及管体的承口、插口尺寸,承口、插口工作面的平整度。

用专用量径尺量并记录每根管的承口内径、插口外径及其椭圆度,承插口配合的环向间隙,应能满足选配的胶圈要求。

见证取样,送试验室检验并出具合格检验报告。

(2)接口胶圈
A、承插式HDPE双壁波纹排水管道接口所采用的密封胶圈,应采用耐腐蚀的专用橡胶材料制成。

密封胶圈使用前必须逐个检查,不得有割裂、破损、气泡、飞边等缺陷。

其硬度、压缩率、抗拉力、几何尺寸等均应符合有关规范及设计规定。

密封胶圈应有出厂检验质量合格的检验报告,制造及出厂日期、自检记录,厂质检部门签章。

产品到达现场后,应见证取样,送试验室检验并出具合格检验报告,密封橡胶圈的硬度、压缩率和抗拉力,其值不应小于出厂合格标准。

B、弹性密封胶圈由厂家供应并符合以下要求:
弹性密封胶圈,外观光滑平整,不得有气孔、裂缝、卷褶、破损、重皮等缺陷;
橡胶圈的邵氏硬度宜采用50±5;伸长率不大于400%;拉断强度应不小于16MPa。

3、材料吊装与存储
(1)吊装
吊装采用尼龙吊装带,禁止扔、拉管道。

卸装管道时,管道放在方木上,方木应距管端600mm。

如果管太低则应在管道的中间增加2~3排方木防止管道弯曲。

吊装过程中要轻拿轻放,防止损伤管壁。

(2)存储
管道要放在稳固的地上并设置木垫块,管道和地面间距为200mm左右。

HDPE放在室外时要覆盖塑料薄膜避免阳光直射,其他配套部件要存放于室内。

管道存放区域要远离施工活动区域。

4、管道施工
本工程采用承插式柔性接口HDPE双壁波纹管。

(1)砂垫层基础:在槽底铺设设计规定厚度的砂垫层,采用水密法,用平板振动夯夯实1~2遍。

夯实平整后,测中心线,并应预留沉降量。

垫层宽度和深度必须严格控制,管道安装及闭水完成后,施工部分砂垫层基础,施工中要保证管道包角的角度。

并在管道两侧每隔1米,管两侧设置木楔防止回填过程中管产生移动,中粗砂垫层与管座应密实,管底面必须与中粗砂垫层与管座紧密接触。

(2)铺管
1)管道基础验收合格后方可进行铺管作业,吊装采用汽车吊,站位距离坑边3m以外,吊具采用尼龙吊装带,吊装位置距离管道边口500mm左右。

吊装时要避免碰撞。

施工时按照图纸要求,先确定沉泥井位置,遵循此原则将管道按照长度预先排设管道位置并放出每节管道的位置线,调整检查井位置。

2)工作坑挖设:在接口处挖设工作坑,承口前大于等于600mm,承口后超过斜面长,两侧大于管径,深度大于等于200mm,保证操作阶段管子承口悬空。

将具备条件管道放置于沟槽内。

(3)安装
1)稳管:安管不得扰动管道基础,管道安装从下游至上游进行。

管道就位后,为防止滚管,应在管两侧适当加两组四个楔形木垫块。

管道安装时应将管道流水面中心、高程逐节调整,确保管道纵断面高程及平面位置准确。

每节管就位后,应进行固定,以防止管子发生位移。

稳管时,先进入管内检查对口,减少错口现象。

管内底高程偏差在±10mm内,中心偏差不超过10mm,相邻管内底错口不大于3mm。

2)对口
A、清理管膛、管口:将承插口内的所有杂物予以清除,并擦洗干净,然后在承口内均匀涂抹非油质润滑剂。

B、清理胶圈:将胶圈上的粘接物清擦干净,并均匀涂抹非油质润滑剂。

C、插口上套胶圈:密封胶圈应平顺、无扭曲。

安管时,胶圈应均匀滚动到位,放松外力后,回弹不得大于10mm,把胶圈弯成心形或花形(大口径)装入承口槽内,并用手沿整个胶圈按压一遍,确保胶圈各个部分不翘不扭,均匀一致卡在槽内。

橡胶圈就位后应位于承插口工作面上。

胶圈放置在管道插口段第一个波纹凹槽内。

D、顶装接口
a、顶装接口时,采用龙门架,对口时应在已安装稳固的管子上拴住吊装带,在待拉入管子承口处架上后背横梁,用吊装带和倒链连好绷紧对正,两侧同步拉倒链,将已套好胶圈的插口经撞口后拉入承口中。

注意随时校正胶圈位置和状况。

b.安装时,顶、拉速度应缓慢,并应有专人查胶圈滚入情况,如发现滚入不均匀,应停止顶、拉,用凿子调整胶圈位置,均匀后再继续顶、拉,使胶圈达到承插口的预定位置。

d.管道安装应特别注意密封胶圈倒链拉入法安管。

E.检查中线、高程:每一管节安装完成后,应校对管体的轴线位置与高程,符合设计要求后,即可进行管体轴向锁定和两侧固定。

F.用探尺检查胶圈位置:检查插口推入承口的位置是否符合要求,用探尺伸入承插口间隙中检查胶圈位置是否正确。

G.锁管:铺管后为防止前几节管子的管口移动,可用尼龙绳和倒链锁在后面的管子上。
