DN300配水管网工程安全文明施工专项方案
供水管网工程安全生产与文明施工措施

供水管网工程安全生产与文明施工措施本工程的安全生产目标为确保市级安标化工程,争创省级安标化工程。
安全生产对施工企业来说是一个十分重要的管理内容,只有保证安全的前提下,才能抓好进度,提高质量。
对一个企业来说安全生产的制度是否齐全,安全措施否可靠,直接关系到企业的形象。
本工程按照安全生产、文明施工有关要求进行施工,确保无重大安全事故。
结合本工程单位工程多,投入机械多等特点,应重点抓好安全管理制度,施工用电和主要机械设备三方面的安全。
1.1 安全保证体系建立以工程总指挥为首的工程指挥部、项目经理部、施工队三级安全管理网络,层层制订和落实各级生产责任制,做到组织到位、人员到岗、制度到手。
1.2 安全制度1.2.1 安全生产责任制建立、健全各级各部门的安全生产责任制,责任落实到人,各项经济承包有明确的安全指标和包括奖惩罚在内的保证措施。
总分包之间必须签订安全生产协议书。
1.2.2 新进企业工人须进行三级教育三级教育,是指公司,施工队和班组的教育,工人变换工种,须进行新工种的安全技术教育,工人应掌握本工种操作技能,熟悉本工种安全技术操作规程。
要认真建立“职工劳动保护记录卡”,及时做好记录。
1.2.3 分部分项工程安全交底进行全面的针对性的安全技术交底,受交底者履行签字手续。
1.2.4 特种作业持证上岗特种作业人员必须经培训考试合格持证上岗,操作证必须复审,不得超期使用,名册齐全。
1.2.5 安全检查必须建立定期安全检查制度,有时间、有要求、明确重点部位、危险岗位。
安全检查有记录。
对查出的隐患应及时整改,做到定人、定时间、定措施。
塔吊、井架和脚手架,认真做好验收合格挂牌制度。
1.2.6 班组“三上岗、一讲评”活动班组在班前必须进行上岗交底、上岗检查、上岗记录的“三上岗”和每月一次的“一讲评”安全活动。
对班组的安全活动,要有考核措施。
1.2.7 “五牌一图”与安全标牌施工现场必须有“五牌一图”,即施工单位及工地名称牌、安全生产6 大纪律宣传牌、防火须知牌、安全无重大事故计数牌、工地主要管理人员名单牌和总平面图。
管网工程安全文明施工方案

管网工程安全文明施工方案一、项目概述管网工程是城市基础设施建设的重要组成部分,它涵盖了城市给排水管网、供热管网、天然气供应管网等多个领域。
管网工程施工过程中存在着较大的安全隐患和环境风险。
因此,为了保障工程的顺利进行、人员财产的安全,必须制定详细的安全文明施工方案。
二、施工单位和责任施工单位应当确保施工现场的安全并遵守《建设工程施工安全管理条例》和相关法律法规,制定并执行管网工程施工方案。
同时,施工单位还需要明确施工人员的责任,确保所有施工人员严格遵守安全操作规程。
三、安全管理机构和人员安全管理机构应当在施工单位内成立,设立专门的安全管理岗位,负责制定和推行安全施工方案,并对施工过程中的安全风险进行评估和控制。
同时还需要配备一定数量的安全管理人员,他们负责对施工现场进行巡查和管理,及时发现并纠正安全隐患。
四、安全教育和培训施工单位应当定期进行安全教育和培训,对施工现场的人员进行安全操作规程的培训,并进行安全意识的教育。
施工单位还需要对施工现场的实际情况进行分析,制定相应的应急预案和逃生预案。
五、安全设施和装备施工单位应当配备必要的安全设施和装备,包括人身防护用具、安全警示标志、安全生产用具等,在施工现场设置警戒线和安全防护设施,并对安全设施和装备进行定期检测和维护,确保其正常使用。
六、安全施工方案1. 施工前需进行详细的工程勘察,对施工现场进行全面评估,确定施工安全风险,制定相应的安全防范措施;2. 在施工现场附近设置安全警示标志,警示过往行人和车辆,注意施工现场的安全距离;3. 施工现场应采取临时围挡、警示牌、安全警示标示等措施,确保施工区域的安全防护;4. 施工现场为高危区域,需设置专门的安全监测人员,并配备必要的安全设备,进行实时监控;5. 在施工时,严格遵守安全操作规程,如使用特殊设备或工具时,需配备专门的操作人员;6. 施工现场应设置专门的事故应急预案,对可能发生的安全事故进行预防和控制;7. 在施工现场设置安全通道和逃生通道,确保施工人员在突发事件发生时能够及时安全撤离;8. 施工结束后,对施工现场进行全面清理,清除可能引发安全事故的隐患。
市政管网工程安全文明施工方案

培训方式:现场讲解、视频教 程、模拟演练等
培训对象:施工人员、管理人 员、特种作业人员等
培训周期:定期进行,一般不 超过一年
安全设施配备
施工现场应设置安全警示标志和 安全宣传标语
施工现场应设置临时用电设施, 并符合安全规范要求
添加标题
添加标题
考核方式:定期检 查、随机抽查、专 项督查等
考核标准:符合国 家及地方相关法规 、规范和标准的要 求
奖惩措施:对表现 优秀的单位和个人 给予奖励,对存在 问题的单位和个人 进行整改、处罚等
安全文明施工奖惩制度
奖励制度:对在施工过程中表现突出的个人或团队进行奖励,以激励员工积极参与安全 文明施工。
惩罚制度:对违反安全文明施工规定的行为进行惩罚,包括警告、罚款、停工等措施, 以维护施工安全和文明形象。
施工临时设施建 设
材料堆放和标识 管理
施工机械设备布 置和维护
施工材料管理
材料的采购: 选择合格供应 商,确保质量
可靠
材料的验收: 严格检查进场 材料,确保符
合设计要求
材料的保管: 分类存放,防 止混杂和损坏
材料的领用: 建立领用制度, 确保使用合理、
节约
施工设备管理
设备采购:选 择质量可靠、 性能优良的设
YOUR LOGO
THANK YOU
汇报人:
汇报时间:20XX/01/01
YOUR LOGO
,a click to unlimited possibilities
市政管网工程安全文明施工方案
汇报人:
汇报时间:20XX/01/01
目录
01.
施工安全管 理
DN300等管道施工方案(2)

污水管道开槽施工方案一、工程概况肥西县三河镇丰乐河沿岸综合治理工程是巢湖亚行贷款水环境治理工程确定的项目,对彻底清除小南河及其支流主要污染,改善三河镇河流水质,恢复巢湖水生态环境将起到十分重要的作用,是巢湖污染综合治理必要的工程措施。
本工程实施地点位于三河镇镇区,工程内容包括河道堤岸设计、底泥清淤、污水管网建设等。
本次水环境综合治理工程污水管道工程包括d300、DN400、DN500、d800四种管径,总长度11597米,d300、DN400、DN500三种管材是钢带增强聚乙烯螺旋波纹排水管。
二、施工方法(一)工程说明1工程范围本项主要包括结构物基槽的开挖与回填,以及与之有关的场地清理、支护(撑)、降、排水、围堰等作业。
2工程目标⑴按照施工图纸和监理人的指示完成全部工作。
⑵按照施工图纸规定的技术指标负责本技术条款的规定完成管槽开挖与回填的全部施工作业。
3引用标准和规程规范⑴《给水排水管道工程施工及验收规范》(GB50268-2008)⑵《埋地硬聚氯乙烯排水管道工程技术规程》(CECS 122:2001)(二)施工工艺流程测量放样→第一次土方开挖→布置井点降水→二次土方开挖→沟槽开挖及支护→管道基础施工→管道铺设→污水井施工→闭水试验→沟槽回填等。
(三)测量放线根据设计施工图,测量管道中心线和污水井的位置,设立中心桩。
管道中心桩和污水井位置报监理复核后准确无误后使用。
根据管径大小,按规定的沟槽宽度定出边线,开挖前用白灰划线控制,在沟槽外、井位置的两侧设置控制桩,并记录好两桩离中心的距离,以备校核。
(四)沟槽开挖根据图纸及现场调查情况,本次污水管道开挖粉质粘土居多,回填土有一部分,具体情况见下表:污水管道明挖工程部分埋深土质情况一览表根据上面一览表数据显示,管道最高埋深4.3米,挖掘机一次开挖成型,根据土质情况和周边环境,管道开挖边坡采用1:1和1:0.5两种形式。
不受环境影响,边坡开挖按1:1,受周边环境影响边坡开挖采用1:0.5,1:0.5边坡开挖时采取支护措施。
DN300配水管网工程施工组织设计方案

DN300配水管网工程施工组织设计编制单位:重庆建筑工程有限公司编制日期:2020年5月20日目录第一章编制依据和范围 (5)一、本施工组织设计的主要编制依据为下列文件、规范: (5)二、编制范围: (5)第二章工程概况 (6)一、工程概况: (6)第三章施工准备 (7)一.施工前期准备: (7)第四章施工部署 (11)一、组织机构 (11)二、保证施工程序的措施: (12)第五章施工平面布置及现场管理 (13)一、施工现场平面布置(附平面布置图): (14)二、施工现场管理: (14)第六章施工进度计划及保证措施 (14)一、目标 (15)二、进度控制的方法 (15)三、强化进度计划管理 (15)四、施工进度的控制 (16)五、保证工期的技术措施 (17)第七章主要项目施工方法及技术措施 (18)一、施工工艺流程图 (18)二、测量放线 (19)三、土方工程 (19)四、基础施工 (20)五、新旧供水管碰头施工方法 (21)六、球墨管安装及施工技术措施 (21)七、焊接钢管安装及施工技术措施 (22)八、混凝土工程施工技术措施 (24)九、阀门井的砌筑 (25)十、回填 (26)十一、管道系统的试验 (27)十二、管道冲洗及消毒 (28)十三、路面及人行道路结构层恢复 (29)第八章季节性施工措施 (29)第九章质量保证措施 (30)一、质量目标: (30)二、质量保证措施: (30)三、质量管理制度: (31)四、质量管理体系: (34)第十章地上、地下管线及周围环境保护措施 (34)第十一章降低施工污染和噪音措施 (35)第十二章安全生产、文明施工保证措施 (35)一、文明施工保证措施 (35)二、安全生产保证措施 (40)附表一:进度计划横道图 (46)附图一:施工总平面布置图 (46)附图二:管网施工区域横断面布置图 (46)第一章编制依据和范围一、本施工组织设计的主要编制依据为下列文件、规范:1.业主提供的DN300配水管网工程施工图纸;2.《室外给水设计标准》(GB50013-2018);3.《城市工程管线综合规划规范》(GB50289-2016);4.施工合同;5.《工程测量规范》(GB500026-2007);6.《给排水工程施工及验收规范》(GB50268-2008);7.《现场设备、工业管道焊接工程施工及验收规范》(GBJ236-2011);8.《工业金属管道工程施工及验收规范》(GB50235-2010);9.《给水排水构筑物工程施工及验收规范》(GB50141-2008);10.《消防给水及消火栓系统技术规范》(GB50974-2014);11.其他现行的施工验收规范、标准、技术规程。

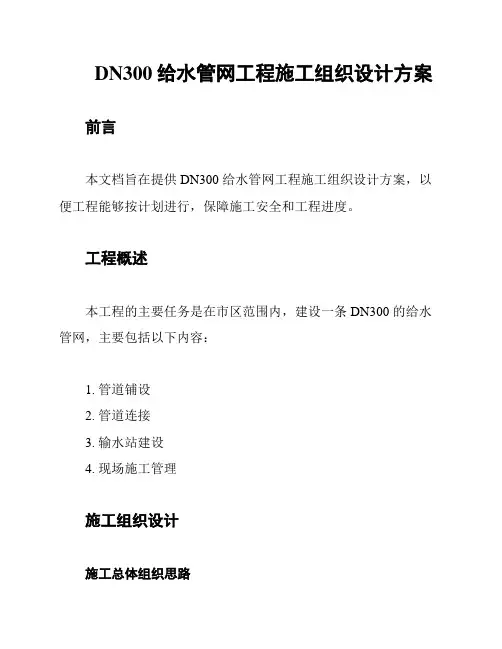

DN300给水管网工程施工组织设计方案

DN300给水管网工程施工组织设计方案前言
本文档旨在提供 DN300 给水管网工程施工组织设计方案,以便工程能够按计划进行,保障施工安全和工程进度。
工程概述
本工程的主要任务是在市区范围内,建设一条 DN300 的给水管网,主要包括以下内容:
1. 管道铺设
2. 管道连接
3. 输水站建设
4. 现场施工管理
施工组织设计
施工总体组织思路
本工程采取总包+分项工程的施工方式,由总承包商负责整个工程的施工和管理,并且根据工程进度和质量,按阶段给予分包商施工任务。
施工组织机构及人员配置
本工程施工管理机构设置如下:
1. 总承包商工程管理部
2. 分包商施工管理部
3. 建设方监理部
4. 设计方技术部
人员配置见下表:
施工安全管理措施
工程现场施工安全管理应根据《建设工程安全生产管理条例》和《珠海市建设工程安全生产管理办法》的要求进行。
具体措施如下:
1. 严格执行施工安全操作规程,加强场地安全保卫;
2. 配合当地公安、消防等部门的工作,做好现场警戒工作;
3. 在具体施工过程中,按要求设置防护措施,保证现场人员和设备安全;
4. 加强施工过程中的防火、防爆措施,保证施工地点的安全;
5. 按照有关标准和规范进行施工,确保工程质量。
结束语
本文档总结了 DN300 给水管网工程施工组织设计方案,希望
能够在工程施工中起到参考作用,确保工程能够按照计划稳步进行,顺利完成。
管网工程安全文明专项方案

管网工程安全文明专项方案一、前言管网工程作为城市重要的基础设施之一,其建设与运营关系到城市居民的生活质量和城市的稳定发展。
实施管网工程安全文明专项方案,对于保障城市市民的生命财产安全以及促进城市文明和谐发展具有重要意义。
因此,本方案旨在通过周密的安全预防措施和文明施工要求,确保管网工程的安全运营并最大程度地减少对居民生活的影响。
二、总体要求1. 遵守法律法规:严格遵守国家的相关法律法规,包括《城市燃气供应安全管理条例》、《城市地下管线管理条例》等相关法律法规。
2. 安全第一:始终把安全放在首位,确保从工程建设到运营全过程的安全性。
3. 环保高效:提倡绿色施工,节能减排,保护生态环境,促进可持续发展。
4. 文明施工:遵守道路交通规则及建设用地管理条例,文明施工不破坏城市环境。
5. 科学管理:引进先进的管理理念,采用科学的管理手段提高管网工程管理水平。
三、建设阶段措施1. 周密规划:在工程招投标之前,制定详细的管网工程安全施工方案,包括施工路线、施工组织、应急措施等。
2. 施工前准备:施工前的土地踏勘及勘测工作要到位,确保施工区域内无其他管网或重要设施,以防施工过程中出现意外。
3. 安全设施:在施工现场设置明显的安全警示牌,并配备完善的安全设施,包括消防器材、安全帽、安全绳等。
四、施工阶段措施1. 严格监督:对施工方进行严格的安全技术培训,确保施工人员持证上岗,并加强现场安全监管。
2. 安全培训:定期对施工人员进行安全生产教育培训,提高员工的安全意识和应急处理能力。
3. 安全保障:合理设置施工场地,确保管网施工的安全和顺利进行,减少对周边环境的影响。
4. 材料使用:对管材、管道连接、阀门等材料进行严格把关,确保施工材料符合国家标准和质量要求。
五、运营阶段措施1. 定期检查:定期对管网工程进行安全检查和维护,确保管网运营的安全稳定。
2. 应急预案:制定健全的管网安全应急预案,对各类可能发生的意外进行预防和应对措施的制定。
DN300等管道施工组织设计

DN300等管道施工组织设计一、施工准备1.调查勘测:对管道所在位置进行详细调查和勘测,了解地质情况和周边环境。
2.施工区划:根据勘测结果确定施工区划,划分工程段,并确定施工进度和施工队伍。
3.施工设备:根据所需施工工艺和管道规格,确定所需施工设备和机械,并进行设备检查和调试。
4.施工材料:参照设计图纸和规范要求,确定所需施工材料和数量,并进行材料采购和质量检验。
二、施工方案1.开挖方案:确定开挖方式和施工深度,考虑土质情况和地下管道等干扰物,并制定安全措施。
2.焊接方案:根据管道规格和施工要求,确定焊接方法和工艺,确保焊缝质量符合要求。
3.安装方案:根据设计图纸和规范要求,确定管道的安装顺序和方式,确保安装质量和施工进度。
4.防腐方案:根据管道运行环境和使用要求,确定防腐材料和施工方法,确保管道防腐效果。
三、人员配备1.项目经理:负责管道施工组织设计的实施和工程进度控制,协调各方面工作。
2.施工队长:负责现场施工工作的组织和管理,指导施工人员的操作。
3.技术员:负责管道施工中的技术检查和质量控制,随时解决现场技术问题。
4.焊接工:负责管道焊接工作,具备相关焊接证书和经验。
5.安装工:负责管道的安装和固定工作,熟悉安装工艺和相关规范。
6.防腐工:负责管道防腐工作,具备相关防腐工艺和经验。
四、材料采购1.管道材料:根据设计要求和施工方案,采购符合标准和规范的管道材料,确保质量和数量满足施工需要。
2.焊接材料:采购符合焊接规范和要求的焊接材料,确保焊缝质量满足要求。
3.固定材料:采购符合固定标准和规范的固定材料,确保管道安装牢固和稳定。
4.防腐材料:采购符合防腐要求和环保标准的防腐材料,确保管道具备防腐效果。
五、施工进度控制1.制定施工进度表:根据施工方案和设计要求,制定详细的施工进度表,明确每个施工阶段的工期和关键节点。
2.定期汇报进度:施工队长每日、每周向项目经理汇报施工进展情况,如材料到位情况、工作人员配备和工程进度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
DN300配水管网工程安全文明专项施工方案编制单位:重庆建筑工程有限公司编制日期:2020年5月20日目录一、总体工程概况 (2)二、编制依据 (3)第 1 页共 24页三、工地整体容貌 (4)四、安全施工管理 (5)(一)施工前准备 (5)(二)主要安全措施 (6)(三)机电设备安全防护措施 (13)五、文明施工管理 (15)六、现场办公室布置 (15)七、场具、料具管理 (16)八、环境卫生 (17)九、综合治理 (17)十、消防 (18)十一、分项工程文明施工针对性措施 (19)十二、文明施工奖罚制度 (22)十三、施工总平面图附图 (23)一、总体工程概况1、本工程建设地点位于重庆市江津区,工程名称为DN300配水管网工程。
第 2 页共 24页2、本工程的工期要求为40日历天,计划开工日期为2020年5月22日,质量等级为合格。
3、工程规模:3.1本工程为市政给水管网,全长1601.5米,其中:B线为1838米(根据建设单位要求,本次施工B-0+0.00至B-0+965.5共965.5m),DN300球墨铸铁管884米,D325×8钢管88米,D219×8钢管24米,D108×6钢管18米。
地下式消火栓井8座,阀门井19座;C线管道全长636米,DN300球墨铸铁管282米,D325×8钢管170米,DN200球墨铸铁管102m,D219×8钢管76米,D108×6钢管6米;地下式消火栓井6座,阀门井10座。
3.2本工程B线管道属鲤鱼池水厂二级出水,供水服务标高为260米,其中B管道埋设高程为195.5米~214.3米,管道工作压力约为0.45MPa~0.64MPa;C线管道管道埋设高程为214.0米~222.3米,管道工作压力约为0.38MPa~0.46MPa。
本工程阀门及管件设计压力等级为1.0MPa,DN100及其以下的阀门及管件设计压力等级为1.6MPa。
管道走廊:本工程B线、C线管道沿道路慢车道铺设,具体以设计施工图及图纸说明为准。
二、编制依据本方案的安全文明施工措施及有关设施是依据《重庆市建设工程文明施工管理文件汇编》,《建设工程安全生产管理条例》《重庆市建设第 3 页共 24页工程现场文明施工管理办法》中的有关规定制定。
《危险性较大的分部分项工程安全管理办法》、建办质(2018)31号文。
三、工地整体容貌1、在工地项目部右侧挂八牌(工程概况牌、组织网络牌、文明施工牌、安全纪律牌、防火须知牌等)以及安全生产公约,施工现场“五要”“十不准”等安全卫生、文明施工纪律制度。
左侧设置“四图”(施工现场总平面布置图、现场区域卫生包干图、消防器材分布平面图、施工现场安全标志平面图)。
门旁设立明显的标牌标明工程名称、施工单位、工程负责人姓名等内容。
2、施工现场实行硬底化,所有施工主要道路均浇捣C10砼作硬底化处理,路边设置连续排水沟。
3、工地出入口设置用砼浇捣的宽300mm,梁400 mm沟槽围成3米宽,长5米的矩形洗车槽和沉淀池,配备高压冲洗水枪,所有驶出工地车辆必须冲洗干净方可上路行驶。
4、施工现场的临时设施,包括生产、办公、仓库、料场、临时水管以及照明、动力线路,要严格按施工组织设计确定的施工平面图布置、搭设或埋设整齐。
建筑材料按施工平面布置图摆放。
5、材料和设施堆放在围墙内,且离开围墙与生活设施分隔分类堆放整齐,标识清楚,散料砌池围筑,杆料立杆设栏块料起堆叠放,堆放高度不高于2米。
第 4 页共 24页6、工地内空地开辟绿化带和宣传栏,以美化环境及提高工人安全生产、文明施工意识。
7、施工现场设置垃圾池,集中堆放施工垃圾并及时清走。
四、安全施工管理(一)施工前准备1、本工程施工为确保施工安全,我项目部对现场进行深入勘察和研究,制定了具体的安全施工专项方案。
2、要做好施工前期准备工作,正确选用施工方法并结合施工具体实际,编制安全技术措施计划,制定操作细则,并向施工班组进行技术交底。
3、施工前,要对场地进行“三通一平”处理。
若要修筑临时便道时,必须保证行车和行人的安全。
并有明确的指示标志和交通管制措施。
4、对工地临时用水、用电,用调查了解,并绘制草图。
对全体参加施工人员进行用水、用电的安全教育,对特种工作人员要严格遵守持证上岗制度。
施工前,对埋设在地下的管线作出明显的标志,并对施工人员进行详细交底。
当挖方经过裂缝的墙壁、歪斜的烟囱等危险建筑物时,必须事先对其进行支撑、加固。
对水准点、电杆设置防护栏,对雨季施工容易塌方的路段,制定切实可行的安全施工方案。
施工区域悬挂国家规定的安全标志、危险、警告、符号和标语,告诫人们保护的范围和危险的区域。
第 5 页共 24页5、临时油库设置应符合国家有关消防规定。
库区应设围栏,使用中应配足消防设备并设专人看守,严禁在库区内存放易燃物品。
6、各种易燃、易爆、有毒等危险品应分库存放,并安装独立的避雷针。
需临时存放在施工现场时,相互间距不得小于30米,距其他建筑不得小于25米。
(二)主要安全措施1、封闭措施为确保施工区域内的生产安全,我项目部在施工场地四周,设立导向标志和警示标志,采用半幅施工半幅封闭方案,以供车辆和人正常通行。
2、地上、地下管线设施保护措施施工前,必须在已查明的地下管线、路径上设立标志或洒白灰线,并向施工人员进行交底。
地下管线路径两侧各1.5m范围内,不得用机械开挖,人工作业时,派责任心强的职工进行。
挖掘时,禁止使用铁镐和齿类尖耙,做到逐层轻插浅挖,并请产权单位或维修单位人员到场监护,一旦发生损坏,及时组织抢修。
挖出的电缆管线应按监护人员的要求进行保护或迁移,保证既有设备的正常运行。
在施工中对地上各种管线、建筑物采取措施加强防护,必要时设专人监护,保证其安全使用。
3、各分部分项施工安全措施第 6 页共 24页3.1给水钢管安装施工安全措施3.1.1基本要求本工种属国家指定的特殊工种之一。
从事本工种工作者,必须经过专业安全培训,并经考核取得特殊作业人员操作证,方可作业。
该工种人员应定期接受安全教育,凡复训不合格者,不得继续从事该项工作。
电焊作业场所尽可能设置挡光屏蔽,以免弧光伤害周围人员的眼睛。
工作地点周围5m内,不准放置易燃、易爆物品。
乙炔气瓶与氧气瓶与动火作业的距离应在10m以上。
电焊机不准放在高温或潮湿的地方,所有的手把导线与地线不准与氧气、乙炔软管混放。
3.1.2工作前穿戴好防护用品,如:电焊服、绝缘鞋、电焊眼镜等,严禁穿化纤服装、短袖、短裤、凉鞋。
上岗前严禁喝酒。
认真检查设备、用具是否良好安全,检查电焊机金属外壳的接地线是否符合安全要求,不得有松动或虚连。
认真检查与整理工作场地,清除易燃、易爆物品,导线、地线、手把线应分开放置,能设防护围屏的应将围屏安放好。
禁止两台电焊机同时接在一个电源开关上,不准私自拆接电源线。
第 7 页共 24页3.1.3工作中合电源开关时,手套与鞋不得潮湿,头部要在开关的侧面。
注意保护手把线与回线不受机械损伤。
移动电焊机或往远处拉线时,先关闭电源,再行移动。
焊机发生故障或漏电时,应立即切断电源,联系电修人员修理。
工作中,不准触摸焊机内部,以免触电。
雨天或厂房漏雨时,应将焊机遮盖好,所有导线、手把线应架设在干燥或不导电的建筑物上。
在焊割大型或笨重物体时,工件必须放置平稳。
焊割有锈工作物,进行除锈或清除焊渣药皮时,必须戴好防护眼镜。
焊割完的灼热工件不准放在电线、乙炔橡胶软管及氧气瓶、氧气橡胶软管及安全通道上,应放置在规定的或安全的地方。
移动电焊机时,不准用手把线或其它导线作捆绑绳索使用。
电焊机必须有可靠的接地线和接零线。
电焊回线不准搭在易燃、易爆管道或机床设备上。
焊钳线和回线必须接触良好。
用可燃材料作保温层、冷却层、隔音、隔热的部位或火星能飞溅到的地方,在未采取切实可靠的安全措施之前,严禁焊、割。
严禁在有压力的容器或盛有易燃、易爆、有毒物质的工作物上焊割。
如附近有与明火作业相抵触的工种在作业(如油漆等),应严禁焊割。
3.2管道安装安全技术措施第 8 页共 24页3.2.1凡是从事管道安装工作的人员应执行国家、行业有关安全技术规程。
3.2.2 新工人应进行安全技术培训和教育,没有经过安全技术教育的人不得上岗施工,对本工种安全技术规程不熟悉的人,不得独立作业。
3.2.3凡编制施工组织设计或施工技术措施文件时,应同时编制切合实行情况的安全技术措施。
3.2.4每项工程开工前,在进行技术交底的同时,均应进行安全技术交底,重要部位重点交底。
3.2.5进人施工现场,必须戴好安全帽,扣好帽带,正确使用劳动防护用品。
3.2.6凡参与管道施工的电焊工、气焊工、起重吊车司机和现场叉车司机,必须经过当地劳动部门安全培训,考试合格后方可参与施工。
3.2.7凡在有易爆、易燃物质的地点施工时,应按专门的防护规定进行操作。
3.2.8在有毒性、刺激性或腐蚀性的气体、液体或粉尘的场所工作时,应编制专门的防护措施进行作业。
3.2.9管沟开挖时土方离管沟边沿不得小于800mm,所用材料及工具不得在沟边存放,施工时,应经常检查沟壁两侧是否有松动和裂缝或渗水现象,可能有塌方时应及时加护板和支撑。
3.2.10铸铁管打口用工具不得放在管子上,两人同时打口应互相配合,精力集中。
第 9 页共 24页3.2.11使用大锤和手锤之前,应检查木柄是否牢靠。
3.2.12两人使用套丝板套螺纹时应均匀用力,并随时检查松板,压力挂钩是否扣紧,退套丝板应慢退,防止套丝板快速滑下伤人。
3.2.13使用管钳或扳手时在靠近地面、墙、设备操作,手指应撒开把柄,而用手掌用力。
3.2.14管道组装对口或水平移动时,严禁用手摸管口,以免将手指切伤或压伤。
3.2.15使用手提砂轮或角向磨光时,应戴防护眼镜,进人工件时应缓慢,旋转方向应正确,操作时面部与砂轮偏侧,停用时待停转后才可将砂轮放于安全处。
3.2.16吊装管子时,两端应栓好拉绳,预制件翻身或转动时应考虑重心位置,防止滑动或重心偏移而伤人。
3.2.17在协助电焊工组对管道焊口时,应有必要的防护措施,以免弧光刺伤眼睛,脚应站在干燥的木板或其他绝缘板上。
3.2.18新旧管道交叉时,应弄清旧管道中介质并采取安全措施,防止爆炸、燃烧及中毒事故发生。
3.2.19氧气管道在安装、吹扫、试压时所用的工具及防护用品不得有油。
3.2.20氨管道充氨、试运转应配置防毒面具、灭火器、湿毛巾。
3.4道路修复施工安全措施在道路修复施工前,应编制严密的施工组织设计,制定严格的施工规范和安全技术操作规程,落实现场指挥调度人员,对所有施工人员进第 10 页共 24页行安全技术交底,布置施工现场安全防护设施,配备施工人员必须的安全保护用品,一切准备就绪方可开始路基施工。
