吹填施工方法
吹(填)砂路基施工

1 吹(填)砂路基的填筑施工吹(填)砂路堤包括四部分的施工:吹填砂、包边土、封层土和封层土以上部分施工。
在这四部分中,吹填砂和包边土的施工是路堤填筑的关键,二者的施工方式主要有三种:一是同步施工,二是基本同步施工,三是后包边施工。
对于封层土的施工,主要难点在于软基路段的封层土厚度如何保证和封层土的填筑时间。
封层土以上部分的施工是对软基路段而言的,其施工较为简单。
实际上,吹(填)砂路堤作为整体,四部分的施工紧密联系,其施工方式和顺序的差异都将导致造价和工期的变化。
下面主要讲的是软土路段的吹(填)砂路基的填筑施工。
1.1 吹填砂和包边土的施工(1)同步施工同步施工指的是在进行完软基处理同时填筑包边土和砂,两者同步施工。
路基填筑在摊铺前应准确划分和确定出包边土的内侧边坡线、路基加宽50cm后的边坡线和考虑沉降后的边坡线(包括路基底面加宽值、修筑的边坡坡度)。
吹(填)砂部分按实际断面填筑,包边土按加宽断面填筑。
砂土和粘性土同步施工法,施工顺序比较明确,利于施工组织安排,施工成本较低,工期好控制,容易控制路基平整度、宽度、横坡、标高和压实度等各项指标,同时不易产生路基开裂现象。
但这种方法也有缺点,施工成本较底,工期好控制,一是砂土和粘性土可能会因每一层填筑厚度的差异,造成结合部错台,难以压实,解决方法应尽可能保证两者的填筑厚度一致;二是粘性土对含水量要求高,施工受雨季的影响,而砂土不受影响,因此可能会因粘性土滞后引起砂土停工和待工现象,三是由于粘性土和砂土两种不同的土质同时填筑,吹(填)砂渗透的水可能会在交界面处聚集,从而软化粘性土或掏空砂土,危及路基的稳定性。
(2)基本同步施工基本同步施工指的是在进行完软基处理后,按填砂的设计断面填筑砂,同时留出包边土的位置,等路基填到设计标高或一定高度后才开始施工包边土。
包边土的填筑(包括加宽)断面和同步施工的相同。
砂土和粘性土基本同步施工法,有着与同步施工大部分的特点,但砂土和粘性土的结合面不易压实;由于填筑时间的差异,砂土和粘性土的结合面可能会引起不均匀沉降;由于砂土和粘性土的施工相对独立,不会存在因粘性土滞后引起砂土停工和待工现象。
吹填砂施工方法

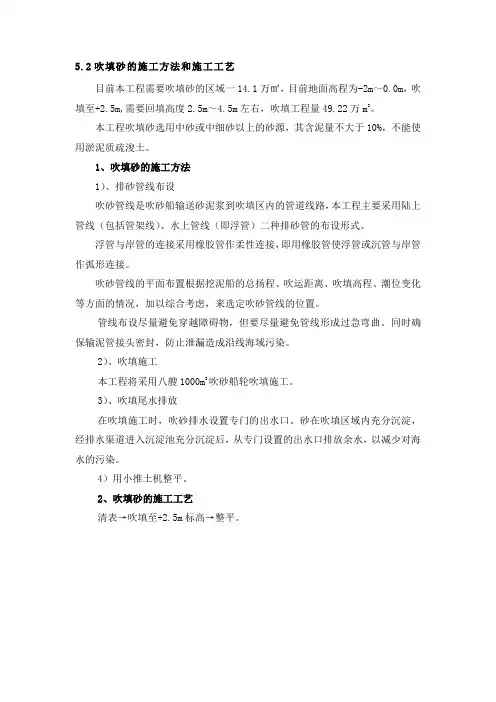

5.2吹填砂的施工方法和施工工艺
目前本工程需要吹填砂的区域一14.1万㎡,目前地面高程为-2m~0.0m,吹填至+2.5m,需要回填高度2.5m~4.5m左右,吹填工程量49.22万m3。
本工程吹填砂选用中砂或中细砂以上的砂源,其含泥量不大于10%,不能使用淤泥质疏浚土。
1、吹填砂的施工方法
1)、排砂管线布设
吹砂管线是吹砂船输送砂泥浆到吹填区内的管道线路,本工程主要采用陆上管线(包括管架线)、水上管线(即浮管)二种排砂管的布设形式。
浮管与岸管的连接采用橡胶管作柔性连接,即用橡胶管使浮管或沉管与岸管作弧形连接。
吹砂管线的平面布置根据挖泥船的总扬程、吹运距离、吹填高程、潮位变化等方面的情况,加以综合考虑,来选定吹砂管线的位置。
管线布设尽量避免穿越障碍物,但要尽量避免管线形成过急弯曲。
同时确保输泥管接头密封,防止泄漏造成沿线海域污染。
2)、吹填施工
本工程将采用八艘1000m3吹砂船轮吹填施工。
3)、吹填尾水排放
在吹填施工时,吹砂排水设置专门的出水口。
砂在吹填区域内充分沉淀,经排水渠道进入沉淀池充分沉淀后,从专门设置的出水口排放余水,以减少对海水的污染。
4)用小推土机整平。
2、吹填砂的施工工艺
清表→吹填至+2.5m标高→整平。
吹填砂操作规程

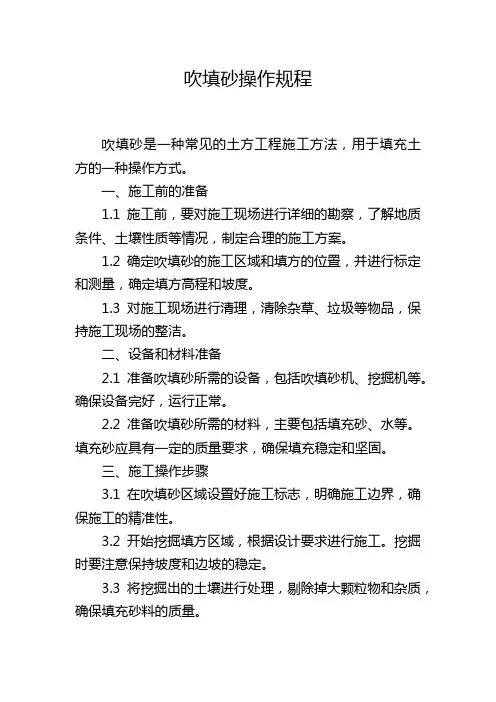

吹填砂操作规程吹填砂是一种常见的土方工程施工方法,用于填充土方的一种操作方式。
一、施工前的准备1.1 施工前,要对施工现场进行详细的勘察,了解地质条件、土壤性质等情况,制定合理的施工方案。
1.2 确定吹填砂的施工区域和填方的位置,并进行标定和测量,确定填方高程和坡度。
1.3 对施工现场进行清理,清除杂草、垃圾等物品,保持施工现场的整洁。
二、设备和材料准备2.1 准备吹填砂所需的设备,包括吹填砂机、挖掘机等。
确保设备完好,运行正常。
2.2 准备吹填砂所需的材料,主要包括填充砂、水等。
填充砂应具有一定的质量要求,确保填充稳定和坚固。
三、施工操作步骤3.1 在吹填砂区域设置好施工标志,明确施工边界,确保施工的精准性。
3.2 开始挖掘填方区域,根据设计要求进行施工。
挖掘时要注意保持坡度和边坡的稳定。
3.3 将挖掘出的土壤进行处理,剔除掉大颗粒物和杂质,确保填充砂料的质量。
3.4 按照设计要求,将填充砂料运输到填方区域,逐层进行填充。
填充时要注意控制填充层的厚度和均匀性。
3.5 在填充砂料的表面喷洒适量的水,保持填充砂料的湿润,有利于压实和固结。
3.6 使用吹填砂机对填充砂料进行吹填,将砂料均匀分布于填方区域。
吹填时要注意控制喷洒的力度和速度,确保填充砂料的稳定性。
3.7 在吹填过程中要不断进行检查,确保填充砂料的厚度和均匀性满足设计要求。
对于填充砂料的厚度不足或堆积过高的地方要进行调整和修正。
3.8 将填充砂料压实固结,可以使用振动器或压路机进行压实作业。
对填方区域进行适当的压实,保证填充砂料的稳定和坚固。
3.9 在吹填砂施工结束后,进行必要的收尾工作。
清理施工现场,清除杂物和废料,保持施工现场的整洁。
四、施工安全措施4.1 施工人员要遵守相关的劳动安全规定,佩戴好必要的劳动防护用品,保护好自身安全。
4.2 在挖掘和吹填过程中,要保持施工现场的整洁,防止出现滑坡、坍塌等安全事故。
4.3 在施工现场要设置必要的警示标志和安全提示牌,提醒施工人员注意施工安全。
吹填砂施工方案

吹填砂施工方案一、施工概述吹填砂施工是一种常见的土地整理和填筑工程方法,主要用于土地平整和制造地形。
本文档将详细介绍吹填砂施工方案,包括施工技术、工程准备和施工流程等内容。
二、施工技术1. 材料准备在开始施工前,需要准备以下材料:•填充砂:优质的填充砂是吹填砂施工的基础材料,应符合相关质量标准。
填充砂应具有良好的排水性和可塑性,以便于施工操作和形成稳定的地形。
•水源:施工过程需要大量的水进行湿润处理,确保填充砂的湿度适宜。
•施工工具:包括挖掘机、推土机、压路机等基本工具,以及喷砂设备、水泵等辅助工具。
2. 施工准备在正式开始施工前,需要进行以下准备工作:•计划设计:根据工程要求和目标地形设计,制定详细的施工计划。
•土地准备:清除原有的植被和障碍物,确保施工区域平整。
•地表处理:对施工区域进行表面处理,包括排水设施的安装、地表平整等工作。
3. 施工流程吹填砂施工可以分为以下几个阶段:3.1 湿润处理首先,用水将填充砂进行湿润处理。
湿润处理可以提高填充砂的可塑性和流动性,使其更容易塑造和抑制飞扬。
3.2 喷砂利用喷砂设备将湿润的填充砂均匀地喷洒到施工区域。
喷洒时要注意保持均匀厚度和适当的坡度。
3.3 翻拌和夯实使用推土机等设备将喷洒的填充砂进行翻拌和夯实,通过这个过程,填充砂与原有地表土壤相互交融,形成稳定的地形。
3.4 整体压实当填充砂夯实到一定厚度后,使用压路机对整体施工区域进行压实,以进一步增加填充砂的密实度和稳定性。
3.5 补充和修整根据实际施工情况,对填充砂的不足部分进行补充,并对施工区域进行修整,确保地形平整、稳定。
三、安全注意事项在进行吹填砂施工时,应时刻注意以下安全事项:1.保持施工区域的通风良好,防止因吸入粉尘等有害物质造成呼吸道疾病。
2.严格执行相关操作规程,特别是使用机械设备时,应注意操作规范和安全操作方法。
3.维护设备的良好状态,及时检修和更换损坏的设备,确保施工过程安全可靠。
吹填施工方案范文

吹填施工方案范文一、前言吹填施工是土方工程中重要的一项工作,用于形成地基或填平坑洼的地形。
本文将提出一种吹填施工方案,包括施工准备、施工工艺和施工管理等内容,旨在保证施工质量和工期。
二、施工准备1.调研:根据工程要求,进行现场调研,确定吹填区域的地质情况、地貌特点和水文环境等。
2.设计方案:结合调研结果,制定施工方案,并进行设计计算,确定吹填量和施工工艺。
3.材料准备:根据设计方案,准备吹填所需的填土材料和加固材料,确保材料质量和数量充足。
4.设备准备:根据施工方案,准备吹填施工所需的设备,包括挖掘机、推土机、压实机械等。
三、施工工艺1.清理现场:清理吹填区域的杂物和植被,保持施工现场整洁,便于施工作业。
2.开挖坑槽:根据设计要求,使用挖掘机进行坑槽开挖,并保持坑底平整。
3.加固处理:对坑槽边坡进行加固处理,采用钢筋混凝土护坡或土工合成材料等,确保边坡稳定。
4.填土施工:将准备好的填土材料进行挖掘机装车,并用推土机进行均匀的填筑,按要求分层压实。
5.表层处理:将填土表面进行找平处理,确保整个施工区域的地形平整、光滑。
6.监测记录:对吹填施工过程中的填筑厚度、均匀度和固结度等参数进行监测记录,以便及时调整施工工艺。
四、施工管理1.施工组织:建立施工组织架构,明确各施工单位的职责和工作流程,确保施工进度、质量和安全。
2.安全防护:设立施工现场警示标志,设置合理的防护措施,确保工人的人身安全。
3.质量控制:设立施工质量检验岗位,对施工过程和成果进行抽样检测,确保吹填施工质量符合要求。
4.工期控制:制定详细的施工计划,及时跟踪施工进度,确保按时完成各项施工任务。
5.沟通协调:建立施工管理团队,加强与各相关单位、监理单位和设计单位的沟通协调,解决施工过程中的问题和纠纷。
五、注意事项1.施工过程中要严格遵守相关法律法规,确保施工安全。
2.施工前应对邻近地区的环境影响进行评估,采取相应的防护措施。
3.施工过程中要保证施工现场的清洁和整洁,减少环境污染。
围堰吹填施工方案

围堰吹填施工方案围堰吹填施工方案一、项目概述本项目为围堰吹填施工方案,施工位置为某某河流域。
围堰吹填工程是通过围堰控制河流水位,然后进行吹填填土,以增加土地面积或保护岸堤的一种工程措施。
二、施工内容1. 初步准备:对施工现场进行勘测,确定施工范围和平面布置。
同时进行工程材料、设备的进场准备工作。
2. 围堰施工:按照设计要求,对河流两岸进行围堰施工,以控制水位。
围堰采用混凝土浇筑方式,确保围堰的稳固性和可靠性。
3. 土方开挖:在围堰内进行土方开挖工作,将填充土方挖出,并按照要求进行分类处理。
需要注意挖土的坡度和深度。
4. 松散地基处理:对挖掘出的土方进行松散地基处理,通过加盖砂石或进行碾压等方式,提高地基的稳定性。
5. 填土施工:将挖掘出的土方进行填充,并按照设计要求逐层进行夯实,确保填土的密实度和稳定性。
6. 河床整治:对河床进行清理和整治,清除杂物和淤泥,提高河床的通水能力。
同时进行河床的护坡工程,确保河岸的稳定性。
7. 河堤加固:对河岸进行加固工程,采用加固材料进行包裹和填充,提高河岸的抗冲击能力。
8. 环境保护:在施工过程中,要注意环境保护,对施工现场进行护栏封闭,避免违法倾倒废弃物,严禁乱排乱倒,确保施工安全和环境卫生。
9. 安全措施:在施工过程中,要严格遵守施工安全规范,进行安全技术交底,设置标牌和警示灯,确保施工人员的安全。
三、施工进度安排1. 前期准备:1周;2. 围堰施工:2周;3. 土方开挖:2周;4. 松散地基处理:1周;5. 填土施工:3周;6. 河床整治:2周;7. 河堤加固:1周;8. 环境保护和安全措施:贯穿全程。
四、安全注意事项1. 施工现场应设置明显的安全警示标识牌;2. 施工人员必须穿戴好防护用具,遵守施工安全规定;3. 工地要保持整洁,杜绝乱堆乱放杂物;4. 施工人员必须熟悉工程图纸和施工规范,严格按照要求施工;5. 挖掘机、铲车等机械设备必须经过合格检验,操作人员必须具备合格证书。
河道吹填工程施工方案

河道吹填工程施工方案一、项目概述河道吹填工程是指利用水泥、石子、沙土等材料填满河道的一种工程。
河道吹填工程主要解决了河道狭窄、水流不畅等问题,同时还可以提高地势,减少水涝等问题。
本次工程所在地为XX市XX河段,总长度1000米,宽度40米,深度2米。
河道吹填工程将对该河段进行整体提高和填土,以改善水流情况,提高地势,减少水患,并增加绿地景观。
二、工程施工内容1. 河道清淤:清除河道中的杂草、垃圾和淤泥。
2. 河道拆除:清除河道周边的房屋、道路等建筑物。
3. 河道疏浚:对河道进行疏浚,将其深度加大至4米。
4. 压实填土:将石子、沙土等材料填充至河道底部并压实。
5. 植被种植:在填土后,在河道两侧进行植被种植,增加绿化面积。
三、工程施工步骤1. 勘察设计:施工前将对河道吹填工程进行勘察设计,绘制施工图纸,并制定施工计划。
2. 施工准备:组织施工人员,购买材料和机械设备,获取相关施工许可。
3. 河道清淤:利用挖掘机和清淤船对河道进行清淤,清除杂草、垃圾和淤泥。
4. 河道拆除:清除河道周边的房屋、道路等建筑物,为河道吹填工程的进行铺平道路。
5. 河道疏浚:利用挖掘机对河道进行疏浚,将其深度加大至4米。
6. 压实填土:将石子、沙土等材料填充至河道底部,并进行压实,以确保填土的结实。
7. 植被种植:在填土后,对河道两侧进行植被种植,包括草坪、树木等。
四、施工安全及环保措施1. 施工期间要设置安全警示牌,以及施工人员和施工现场相关安全设施。
2. 施工边缘要设置警示线,指示周边道路交通疏散。
3. 施工现场要设置专门的施工通道,并对进出人员进行登记,避免无关人员进入施工现场。
4. 施工期间要加强监督,确保作业人员戴好防护用具,严格遵守相关安全操作规程。
5. 施工现场进行施工污染防治,建立施工废弃物容器,垃圾统一集中处理。
五、设备材料1. 挖掘机,清淤船2. 河道填土材料:石子、沙土等3. 压实设备:压路机、振动压路机4. 植被种植材料:苗木、草坪等六、施工单位组织管理1. 主管部门:本次工程由国家水利部门负责监管2. 施工单位:由XX建筑公司负责实施3. 施工人员:在施工前进行专业培训,并持相关证书方可上岗。
疏浚吹填工程施工规范

疏浚吹填工程施工规范一、总则疏浚吹填工程是指对水域、泥沙、泥沙地点进行清淤,再将清淤的泥沙吹填至指定的填埋区域,是一项重要的水利工程。
为了保障施工的顺利进行,保障工程的质量和安全,制定本规范。
二、施工前准备1. 工程范围确定:确定疏浚吹填工程的具体范围和填埋区域,制定工程施工方案。
2. 工程测量:对工程范围进行测量,确定具体的施工范围和填埋区域。
3. 工程人员配备:确定施工所需的人员数量和工种,保证施工人员能够按照规范进行施工。
4. 施工设备准备:准备好所需的施工设备和工具,保证施工的顺利进行。
5. 安全措施:制定完善的安全措施,保证施工过程中人员和设备的安全。
6. 环境保护措施:保护周围环境,减少对周围环境的影响。
三、疏浚工程施工1. 清淤工作1.1 清淤范围:根据工程设计确定清淤的范围和深度。
1.2 清淤方式:采用机械清淤的方式,根据淤泥的性质和地形选择适合的清淤设备。
1.3 清淤深度:根据设计要求确定清淤的深度,保证清淤的充分。
1.4 清淤现场调度:针对不同地点的清淤情况进行合理的调度,保证清淤工作的顺利进行。
1.5 清淤安全:保证清淤作业现场的安全,采取相应的安全措施。
2. 吹填工作2.1 吹填范围:根据设计要求选择合适的填埋区域,确定吹填的范围。
2.2 吹填设备选择:选择适合的吹填设备,保证吹填的质量。
2.3 吹填方式:将清淤的泥沙吹填至指定的填埋区域,保证填埋的均匀和密实。
2.4 吹填现场管理:合理管理吹填现场,保证吹填工作的顺利进行。
2.5 吹填安全:采取相应的安全措施,保证吹填作业的安全。
3. 工程验收3.1 施工验收:对施工过程进行验收,保证施工质量。
3.2 工程保护:对已完成的工程进行保护,确保工程的完好。
3.3 工程验收:对已完成的工程进行检查验收,保证工程达到设计要求。
四、工程监理1. 工程监理单位:委托专业的工程监理单位进行监理,保证施工过程的合规和质量。
2. 监理工作内容:对施工过程进行监督,发现问题及时处理,保证工程的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
吹填施工方法
This manuscript was revised on November 28, 2020
吹填施工方法
1 施工的工艺流程
堤防的土方填筑工程,部分采用水利冲挖机组吹填施工,该工
法是江河堤防普遍采用的填筑方法,它克服了机械碾压的不利条
件,各个施工断面可同时展开。施工方便、灵活便捷、吹填速度
快、成型迅速,可昼夜施工,不受阴雨天气的影响,工期易保证。
施工的工艺流程为:放线→清基→围堰→吹填→堤坡整形。
2 施工放线
首先是堤防的清基放线,应以施工图确定的预留沉陷量和经计
算所产生的实际边坡为清基放线边界控制点。
施工放线50m一个断面控制,并在图纸中给定控制坐标,同时
要建立堤轴线桩标杆,曲面段适当加点。
3 清基
土方吹填前需要清基处理,按标准断面清基,中心分别向两侧
推运。
4 围堰
根据施工条件及水力冲挖机组安排,沿堤依次纵向布置一个吹
填池,由一套机组控制作业,各池纵向基础围堰均使用清基土填
筑,以及各层采用吹填土作为筑堰材料;横向围堰(中埂)基础围
堰可就近取基面土,以上各层均采用吹填土作为筑堰材料,机组作
业区中埂由各施工队划分到每个机组,中埂起分池作用,应随吹填
高度升高改变其位置(错位),避免上下重叠,确保堤体质量均
匀。
5 泄水口及排水渠
吹填区围堰除围堰本身主体之外,还包括泄水口与排水沟两部
分。
1 泄水口:泥沙吹入吹填区后,泥沙在吹填区沉积,水则需排
出吹填区之外,因此在吹填区围堰上需布设泄水口。泄水口的位置
除考虑排出的水方便进入指定地区外,主要应使泥浆在吹填区内有
较长流程,有利泥沙沉积。
2 排水沟:吹填区的水泄出堤坡后可考虑重复利用,则需开挖
排水沟排水,排水沟断面应能适应所通过的流量,坡度不宜太大,
以免产生有害的冲刷流速,对排水沟可能产生冲刷时,应进行适当
的防护。
6 土料的开采和输送
吹填筑堤土料开采采用水枪冲土制备泥浆的开采方式。由于料
场处在漫滩地上,土料结构明显。基本分布规律是上层为低液限粘
土,下层为细砂,筑堤土料要求合理的粘土与砂土比例。为此,应
采用立面开采,即常用的是下部冲土法。
水源工程:距江边较近或有较大的沟塘、水面,可考虑就近取
水。吹填区排水要开挖排水明渠循环利用。
7 吹填
围堰筑好后即开始堤体吹填,泥浆配制用高压水枪冲击使之液
化崩解,土砂均匀混合达到一定浓度和自然级配,经泥浆泵输送到
堤面围堰的吹填池内。吹填进泥管放在一端,排水管放在另一端,
排水管的布置应平顺,接头采用柔性方法,进泥管设专人看管,为
使吹填池内土质颗粒分布均匀,采用单面吹填法。先沿围堰一侧移
动吹填逐渐向另一侧推进,池内的泥浆和表面水随着吹填面的升高
逐渐向前推移,直到排水管处,吹填到预定高度为止。泥浆进入吹
填池后流速骤减,悬浮的土颗粒在重力作用下逐渐沉淀,一部分水
被置换,澄清在泥浆表面由排水管排出,排水管则随泥浆面的升
高,不断调整其高度以利排水。当表面水被排除、蒸发、渗出及人
工压排后,随着含水量的降低吹填体逐渐固结,再进行第二次围堰
吹填,依此类推。
8 吹填质量控制
每次吹填层厚度一般宜为~;每仓吹填完成后应间歇一定时间,
待吹填土初步排水固结后才允许继续施工,必要时需铺设内部排水
设施;吹填施工时出泥口应适时向前延伸或增加出泥支管,不应相
对固定,防止少量的细粒土在吹填区聚积成淤泥囊,如仍不能满足
平整度要求,可配置机械或人工平整。为了使吹填土有较大的渗透
系数,便于施工和尽快固结,同时又保持一定的粘粒成分不至于吹
填土的堤面表层失水后粉化,但粘粒含量也不宜过大,导致吹填后
堤面失水后出现裂缝,粘粒含量一般控制在10%以下,土砂比一般
在1:4~1:5。
在堤体吹填过程中,填筑上层之前,应取样测定已填筑层的初
始干密度,取样深度为30cm。一般干密度应达到1.60 g/cm3。随着
吹填层的升高,土体在自重的作用下,干密度还会提高。
吹填过程中,泥浆表层不许形成硬壳或产生龟裂。如已形成,
应用挖槽翻松的方法处理,停工时间较长时,应在吹填面铺一层松
土。复工时,先将覆土清理后再进行吹填。
