值班值宿及安全检查记录表

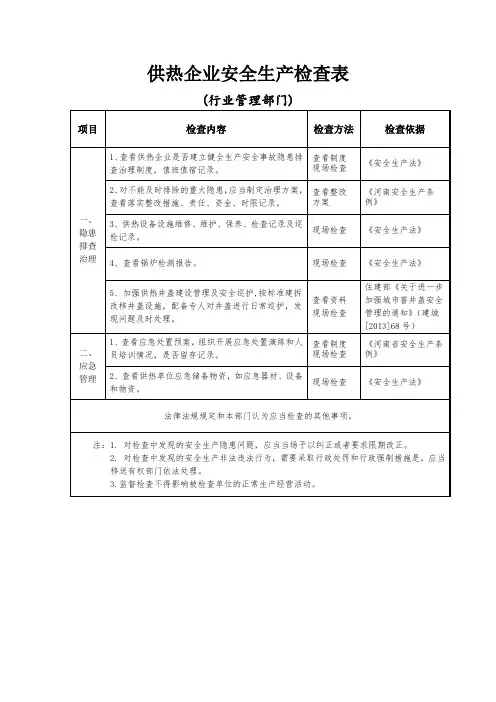

合集下载

供热企业安全生产检查表

供热企业安全生产检查表
供热企业安全生产检查表
(行业管理部门)
项目
检查内容
检查方法
检查依据
一、
隐患排查治理
1、查看供热企业是否建立健全生产安全事故隐患排查治理制度,值班值宿记录。
查能及时排除的重大隐患,应当制定治理方案,查看落实整改措施、责任、资金、时限记录。
查看整改方案
《河南安全生产条例》
2.对检查中发现的安全生产非法违法行为,需要采取行政处罚和行政强制措施是,应当移送有权部门依法处理。
3.监督检查不得影响被检查单位的正常生产经营活动。
3、供热设备设施维修、维护、保养、检查记录及巡检记录。
现场检查
《安全生产法》
4、查看锅炉检测报告。
现场检查
《安全生产法》
5、加强供热井盖建设管理及安全巡护,按标准建拆改移井盖设施,配备专人对井盖进行日常巡护,发现问题及时处理。
查看资料
现场检查
住建部《关于进一步加强城市窨井盖安全管理的通知》(建城[2013]68号)
二、
应急管理
1、查看应急处置预案,组织开展应急处置演练和人员培训情况,是否留存记录。
查看制度
现场检查
《河南省安全生产条例》
2、查看供热单位应急储备物资,如应急器材、设备和物资。
现场检查
《安全生产法》
法律法规规定和本部门认为应当检查的其他事项。
注:1.对检查中发现的安全生产隐患问题,应当当场予以纠正或者要求限期改正。

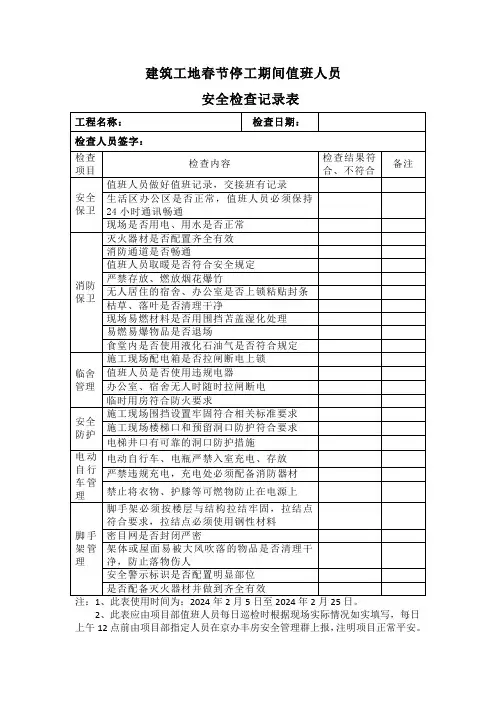

春节停工期间值班人员安全检查记录表

春节停工期间值班人员安全检查记录表
严禁存放、燃放烟花爆竹
无人居住的宿舍、办公室是否上锁粘贴封条
枯草、落叶是否清理干净
现场易燃材料是否用围挡苫盖湿化处理
易燃易爆物品是否退场
食堂内是否使用液化石油气是否符合规定
临舍
管理
施工现场配电箱是否拉闸断电上锁
值班人员是否使用违规电器
办公室、宿舍无人时随时拉闸断电
临时用房符合防火要求
安全
防护
施工现场围挡设置牢固符合相关标准要求
安全警示标识是否配置明显部位
是否配备灭火器材并做到齐全有效
注:1、此表使用时间为:2024年2月5日至2024年2月25日。
2、此表应由项目部值班人员每日巡检时根据现场实际情况如实填写,每日上午12点前由项目部指定人员在京办丰房安全管理群上报,注明项目正常平安。
建筑工地春节停工期间值班人员
安全检查记录表
工程名称:
检查日期:
检查人员签字:
检查
项目
检查内容
检查结果符合、不符合
备注
安全
保卫
值班人员做好值班记录,交接班有记录
生活区办公区是否正常,值班人员必须保持24小时通讯畅通
现场是否用Leabharlann 、用水是否正常消防保卫
灭火器材是否配置齐全有效
消防通道是否畅通
值班人员取暖是否符合安全规定
施工现场楼梯口和预留洞口防护符合要求
电梯井口有可靠的洞口防护措施
电动自行车管理
电动自行车、电瓶严禁入室充电、存放
严禁违规充电,充电处必须配备消防器材
禁止将衣物、护膝等可燃物防止在电源上
脚手架管理
脚手架必须按楼层与结构拉结牢固,拉结点符合要求,拉结点必须使用钢性材料
密目网是否封闭严密

《关于进一步加强值班值宿工作的通知(3)》

《关于进一步加强值班值宿工作的通知(3)》

《关于进一步加强值班值宿工作的通知(3)》第一篇:关于进一步加强值班值宿工作的通知(3)关于进一步加强值班值宿工作的通知各复烤厂、各部门:为加强三级值班值宿工作管理,保证公司各项工作正常运转,能够及时处理紧急、突发和重大事项,各单位对此项工作要高度重视,加强管理,明确责任,严格落实《值班值宿管理制度》,现就进一步做好值班值宿工作通知如下:一、强化安全责任意识,高度重视值班工作各级值班人员务必本着以对公司负责,对自己负责的态度,提高对值班工作的认识,认真执行《值班值宿管理制度》,履行值班职责,认真细致地做好值班工作。

二、严格落实值班制度,加强重点部位巡视检查各级值班人员要按时到岗、签字、值班,在值班期间至少要两次以上对重点部位和场所进行巡查,排查安全隐患,并做好巡查记录,遇有紧急、重要或重大突发事件,立即请示报告,及时妥善处理,做到反应迅速、协调有效、处置有力。

三、加强监督检查,落实责任追究任何人不得以休假、公出、学习等为理由不参加值班工作,如特殊情况,不能值班,总值班人员串班,需安全监察部审核,总经理批准,一般干部值班串班,需安全监察部审核,主管安全副总经理批准,方可串班,不参加值班者,一经查实,一次罚款1000元,一般干部值班脱岗,除处罚本人外,另处罚其所在部门负责人和主管领导1000元,中层干部值班脱岗,除处罚其本人外,另处罚其主管领导1000元,领导班子副职值班脱岗,除处罚其本人外,另处罚主要领导1000元,值班值宿要按时到岗,按时交接班,迟到或早退1小时以上者按脱岗处理,三次以上不值班者除罚款外,还要通报批评。

安全管理部门和纪检监察部门对值班值宿负有监管责任,每周至少抽查一次值班值宿执行情况,发现问题,及时上报,并按照处罚条例执行。

监管责任部门。

公司本部安全监管部、纪检监察部、复烤厂安全保卫科、综合管理科。

领导责任。

主要领导是第一责任人,监管责任部门领导是主要责任人。

以上规定,自本通知下发之日起执行。

24小时三级带班值班制度

24小时三级带班值班制度

24小时三级带班值班制度
为了认真贯彻国家《机关、企事业单位内部安全管理规定》,认真落实省政府《义务值班值宿制度的通知》的精神,全面加强我校安全管理24小时三级值班值宿工作,特制定本制度。

岗位安排
一、校办负责编排校领导、中层及教师值班值宿表。

二、带班领导值班期间负全面领导责任、中层干部负责值周工作的协调布置、值周教师负责具体工作。

三、带班领导、中层干部、值周教师休息日值班正常。

四、男教师轮流负责校园的值宿工作,定时夜巡校园。

岗位职责
一、值班教师应具体做好值班值宿工作,领导保干、更夫细检细查认真检查各要害部位,发现问题应及时处理,重大情况应立即报警,并及时向上级领导汇报情况和通知保卫部门,认真做好“防火、防盗、防毒、防重大人身伤害事故”四防安全工作。

二、按时交接班,两小时巡查一次并认真做好值班记录和交接班记录。

三、不得随意变动,如有特殊情况应提前一天通知校办和保卫室,以便安排代职人员顶岗。

四、值班人员要认真履行岗位责任制,忠于职守,不擅自离岗漏岗,要严格执行值班值宿“八不准”规定,不准脱岗、睡觉、看电视、听收音机、玩牌、聊天、饮酒、不做其它与值班值宿无关的事情。

五、值班人员要具体负责对门卫保干、更夫的检查和督促,对上级机关及公安、消防等部门的安全部署、临时通知要认真记录,妥善处理,重大事宜应及时报告有关领导或部门。

备注:假期值班表在放假前排定,并提前下发各部门。

宿舍教师值班安全责任书12篇

宿舍教师值班安全责任书12篇

宿舍教师值班安全责任书12篇宿舍教师值班安全责任书1宿舍值班教师安全责任书为了切实加强我校寄宿生管理工作,进一步建立良好的学习生活秩序,规范学生的日常行为,减少和消除学生中的不稳定因素,积极应对和预防学生中的各种突发事件,确保学校的安全稳定,营造良好的学习风气,构建和谐的校园环境,特制定切实可行的宿舍值班制度。

一、值班工作职责(一)值班要求1、值班期间主动走访、巡视学生宿舍。

了解学生思想动态,做好学生思想政治教育工作;关心学生的生活与健康,解决学生在学习生活中遇到的实际困难。

2、值班人员应确保信息畅通,热情为学生提供切实有效的帮助和指导。

3、及时、妥善地处理学生之间发生的各种矛盾,做好善后处理工作。

如遇特殊情况或重大事件,第一时间赶到事发地,调查处理、妥善解决,防止事态扩大,并及时向学校总务处汇报相关情况。

4、值班人员检查时要言行举止得当,着装整齐,注意自身形象和言行,做到文明值班。

保持值班室卫生,保管好值班室的办公用品。

(二)值班流程1、每天早晚不定期对宿舍楼安全卫生进行抽查。

值班人员对学生宿舍中的问题宿舍进行安全卫生的突击检查,查处各类违反校规行为,并于当日进行登记,并于第二天早晨上报汇总结果至学校政教处。

二、值班工作责任(一)值班教师必须准时到岗,按时交接班,并认真做好值班记录。

(二)负责对值班的学生干部进行管理、协调和指导。

(三)在当班时间要不定时对宿舍进行检查,掌握寄宿学生动态,严防发生不安全事故。

(四)发现个别学生有不良行为倾向要及时制止、劝导,对违纪学生要及时妥善处理。

(五)按规定时间查寝,严格记录旷寝学生,督促学生按时就寝和按时起床。

熄灯后要严防学生串寝。

(六)对晚归寝学生要问清原因,进行教育,并做好记录,次日向政教处报告。

(八)夜间值班教师需在学生宿舍值班室住宿,不得离岗。

(九)值班教师交班时须将当日值班情况向接班教师做好交接班手续。

(十)学校对值班情况进行不定期检查,定期向校领导通报各值班人员的值班情况,对未按规定履行职责的值班人员追究相应责任。

宿舍安全排查记录表

宿舍安全排查记录表

宿舍安全排查记录表
一、宿舍基本信息
•宿舍编号:
•宿舍楼号:
•宿舍类型:
•检查日期:
二、宿舍基本情况
1.门窗:
2.锁具:
3.电器设备:
4.照明设施:
三、卫生和整洁情况
1.床铺:
2.地面:
3.垃圾处理:
4.卫生间:
四、火灾安全情况
1.烟雾报警器:
2.灭火器:
3.逃生通道:
4.其它安全设施:
五、电器使用安全情况
1.插座使用:
2.电线布局:
3.电器是否过载:
4.电器开关是否正常:
六、其他安全隐患
1.室内插座损坏:
2.漏电情况:
3.水管是否漏水:
4.其他安全隐患:
七、整改措施
•整改要求:
•整改责任人:
•整改完成期限:
该记录表仅供参考,请根据实际情况填写并及时整改安全隐患,确保宿舍安全。

学校宿管人员值班制度(精选11篇)

学校宿管人员值班制度学校宿管人员值班制度(精选11篇)在现实社会中,制度起到的作用越来越大,制度是各种行政法规、章程、制度、公约的总称。

拟起制度来就毫无头绪?下面是小编为大家整理的学校宿管人员值班制度,欢迎大家借鉴与参考,希望对大家有所帮助。

学校宿管人员值班制度篇11、严格坚守值班岗位,不擅自离岗、串岗。

每日二十四小时内,时刻保持值班室有人。

2、上课、自习时间全面清房。

对因故留宿学生的寝室,要关门上锁,并做好记录。

逐一检查各寝室的门是否锁好,记录未锁门和使用坏锁的寝室。

3、每次清房之后,还要反复巡视各楼层寝室的情况,发现问题及时查处。

4、坚持每晚查房制度,即每日一小查,周六全面查。

对外宿和晚归的学生登记在册,周末汇总报送宿管处。

5、每日熄灯就寝时,巡回检查各楼层寝室纪律情况,督促学生熄灭烛光,维持宿舍秩序,保持安静。

6、严格履行登记手续,把好宿舍进出人员关。

(1)上课、自习时间内,严格学生进入宿舍。

因故需要进入宿舍的,必须凭系、部或班主任的假条。

(2)学生下课后,一律凭胸卡进入宿舍,不是本栋宿舍的学生不准入内。

( 3)严禁异性学生和外来人员进入宿舍。

(4)严禁非本栋学生和校外人员入舍就寝。

7、做好毕业生离校时寝室公用财产的验收和行李的检查,办理离舍登记手续。

8、热情接待来校学生的家长,办理住宿登记手续。

9、每日按时送电、关电,按时关门、开门。

学校宿管人员值班制度篇2第一条为加强和规范值班值宿工作,根据《事业单位内部治安保卫条例》的规定,结合我校的实际情况,制定本规定。

第二条值班值宿人员为学校所有教职员工,所有教职员工均有值班值宿的义务,任何教职员工不得以任何藉口推诿、拒绝学校安排的值班值宿工作。

第三条学校值班室由保卫处统一管理,任何人员不得以任何理由挪做他用。

第四条节假日期间和夜间,负责值班值宿的老师是学校安全工作的总负责人,负责校区各项安全防范工作,处理值班期间发生的各种安全问题。

第五条值班值宿人员负责对校区的门卫、宿舍工作进行检查与指导,并进行安全防范检查、巡查,及时发现和处置安全隐患。

公共安全管理制度范文(三篇)

公共安全管理制度范文一、概述1.1 目的和范围本制度的目的是确保公共场所的安全运营,保护公众生命财产安全,维护社会稳定和发展。

适用于所有经营公共场所的企事业单位。

1.2 原则和要求本制度制定遵循以下原则:1)公平、公正、公开的原则;2)以人为本的原则;3)预防为主的原则;4)综合治理的原则;5)科学管理的原则;6)依法管理的原则。

二、安全管理机构2.1 机构设置根据实际情况,设立安全管理部门或委托专业安全机构负责公共场所的安全管理工作。

安全管理部门的职责为:1)制定并完善公共安全管理制度;2)组织安全培训和演练;3)组织安全检查和事故调查;4)编制应急预案和危险源辨识评估报告;5)协助有关部门进行突发事件处置等工作。

2.2 人员配置安全管理部门的人员配置应根据公共场所的规模、特点和安全风险进行合理安排,确保公共场所的安全运营。

各类公共场所应配备专职或兼职的安全管理人员,其资质要求和学历背景应符合相关法律法规的规定。

三、安全风险防控3.1 安全生产措施根据公共场所的特点和安全风险,制定安全生产措施,包括但不限于:1)购买安全设施和设备;2)修缮和维护场所;3)制定安全操作规程;4)备有应急照明和通信设备。

3.2 消防安全措施公共场所应严格按照消防法律法规的要求,配备消防设施和器材,组织进行消防设施的定期检查和维护,并制定消防演练计划。

3.3 人员安全教育公共场所的从业人员应接受安全教育和培训,掌握应急疏散和火灾自救的基本知识和技能。

安全管理部门应定期组织安全培训和考核,并记录培训情况。

四、应急预案和演练4.1 应急预案编制公共场所应编制应急预案,内容包括但不限于:1)突发事件的种类和等级分类;2)各相关部门的职责和任务;3)应急疏散和救援路径;4)应急通讯和报警程序;5)危险源辨识和评估报告。

4.2 演练和评估公共场所应定期组织演练,并对演练进行评估和总结,不断提高应急处理能力和员工的应变能力。

演练计划应事先公布,并记录参与演练的人员名单和演练结果。

机关单位值班值宿制度

机关单位值班值宿制度为明确⼯作职责,严肃值班纪律,实现机关规范化管理,特制定机关值班制度。

⼀、值班安排机关所有⼯作⼈员都应履⾏值班职责,按照要求做好机关值班。

具体值班安排由综合科负责,每⽉1号前公布机关值班具体安排。

⼆、值班要求(1)⽩天值班正常⼯作⽇值班由综合科承担,不再安排机关其他⼈员;周六、周⽇和节假⽇值班由综合科统⼀安排值班表。

节假⽇⽩班值班时间:夏季:8:00----20:00(中午、下午按要求做好交接-班)。

冬季:8:00----19:00(2)晚上值班值班时间:20:00-----次⽇早8:00(冬季19:00-----次⽇早8:00),具体值班要求见《⾏政服务中⼼机房值班管理制度》。

三、值班⼈员职责1、负责值班期间接听电话,处理有关事务,做到上传下达。

2、负责机关安全保卫⼯作,同时监督检查保安、保洁到岗⼯作情况。

3、负责机房的设备安全及有关⼯作业务。

4、值班⼈员按要求做好值班记录和交接-班⼯作。

5、值班安排实⾏每⽉⼀公布,值班情况纳⼊平时考核,因脱岗,缺岗,⼯作失职,渎职等原因造成责任事故的,视情节给予值班⼈员通报批评,并追究相应责任。

机关单位门卫值班制度(五)2015-10-08 17:15 | #2楼⼀、加强机关门卫管理,认真做好安全保卫⼯作。

当班⼈员(含节假⽇⼲部值班)必须认真负责,思想集中,严肃门卫纪律,按制度办事。

不得随意脱岗,否则发⽣事故应追究当班⼈的直接责任,不得在值班室内进⾏与⼯作⽆关的其他娱乐活动。

⼆、及时做好电话传达和保密⼯作。

禁⽌⼀切易燃易爆、危险品进⼊机关院内,遇有重⼤情况或发⽣突发性事件须⽴即向领导及保卫部门汇报。

三、外来⼈员进出机关须主动出⽰证件,门卫做好来客来访登记。

如有携带⼤件物品,当班⼈员有权进⾏查问。

加强做好办公楼院、⽣活区周围的安全保卫巡逻⼯作。

当班⼈员在夜间要开启防盗报警器,发现可疑情况及时盘查、记录,及时向领导及保卫部门报告。

四、本单位机动车辆及⾮机动车辆⼀律按规定地点停放,禁⽌外单位车辆进⼊过夜停放,⾮机动车辆进出⼀律主动下车推⾏。

学生宿舍值班巡查制度

学生宿舍值班巡查制度学生宿舍值班巡查制度为进一步加强安全防范,确保学生寝室稳定,打造平安校园,同时促进参与学生寝室安全稳定管理的深入性,将统一组织寝室管理教师对学生寝室的夜巡查。

1.巡夜工作以学生宿舍管理教师为主,值日教师为辅。

为确保彻夜巡查制度的落实到位,将由学校分管安全的副校长督察巡夜情况。

2.每晚由寝室管理教师不定时对每个寝室逐一检查并做好登记。

巡查内容包括了解学生是否按时入侵,有无外宿、晚归现象;了解学生去向不明或不请假离校的情况;了解学生是否有打架斗殴等违反校规校纪的现象。

3、寄宿生不要把贵重物品放在宿舍,寝室管理教师负责检查宿舍门窗是否关好,确保宿舍安全。

4、寝室管理教师夜间要巡视宿舍2-3次,加强防范,发现问题及时采取防范措施,防患于未然,确保宿舍安全。

5、学生宿舍管理教师和值日教师要对突发事件进行处理(学生生病、打架等),及时上报并认真填写巡查记录。

学生宿舍夜间巡查值班制度2015-09-28 21:38 | #2楼一、值宿领导和教师每天早晨6:50 开启宿舍大门,每晚7:00锁大门,谢绝一切来访,确需进入学生宿舍的,需找到相关人员辨认确定后,方可进入学生宿舍。

.二、非本校工作人员,一律不得在校内留宿。

三、晚上十点半开始,巡查人员至少每半小时巡查一次,十一点以后每两小时巡查一次。

四、每晚7:00锁大门,谢绝一切来访,确需进入校园的,需找到相关人员辨认确定后,方可进入校园。

五、非本校工作人员,一律不得在校内留宿。

四、发现异常情况,巡查人员应立即采取应急措施,呼叫相关人员或拨打110请求支援。

五、门卫应配合巡查人员做好巡查工作。

六、对不正常巡查的工作人员,依照相关规定进行批评教育,直至解聘。

七、对因巡查发现学生的特殊情况,应及时处理,并报告相关领导。

九、值宿领导和教师要经常巡视宿舍安全情况,发现问题及时采取防范措施,防患于未然,确保宿舍安全。

对于住在校外的学生,值班干部和教师要到学生住处进行巡查,发现问题及时与以解决。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
