质量监督工作流程
建设工程质量监督工作流程

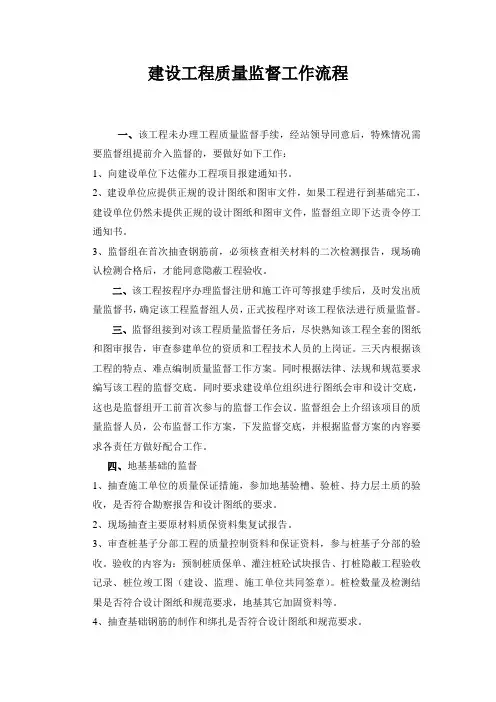

建设工程质量监督工作流程一、该工程未办理工程质量监督手续,经站领导同意后,特殊情况需要监督组提前介入监督的,要做好如下工作:1、向建设单位下达催办工程项目报建通知书。
2、建设单位应提供正规的设计图纸和图审文件,如果工程进行到基础完工,建设单位仍然未提供正规的设计图纸和图审文件,监督组立即下达责令停工通知书。
3、监督组在首次抽查钢筋前,必须核查相关材料的二次检测报告,现场确认检测合格后,才能同意隐蔽工程验收。
二、该工程按程序办理监督注册和施工许可等报建手续后,及时发出质量监督书,确定该工程监督组人员,正式按程序对该工程依法进行质量监督。
三、监督组接到对该工程质量监督任务后,尽快熟知该工程全套的图纸和图审报告,审查参建单位的资质和工程技术人员的上岗证。
三天内根据该工程的特点、难点编制质量监督工作方案。
同时根据法律、法规和规范要求编写该工程的监督交底。
同时要求建设单位组织进行图纸会审和设计交底,这也是监督组开工前首次参与的监督工作会议。
监督组会上介绍该项目的质量监督人员,公布监督工作方案,下发监督交底,并根据监督方案的内容要求各责任方做好配合工作。
四、地基基础的监督1、抽查施工单位的质量保证措施,参加地基验槽、验桩、持力层土质的验收,是否符合勘察报告和设计图纸的要求。
2、现场抽查主要原材料质保资料集复试报告。
3、审查桩基子分部工程的质量控制资料和保证资料,参与桩基子分部的验收。
验收的内容为:预制桩质保单、灌注桩砼试块报告、打桩隐蔽工程验收记录、桩位竣工图(建设、监理、施工单位共同签章)。
桩检数量及检测结果是否符合设计图纸和规范要求,地基其它加固资料等。
4、抽查基础钢筋的制作和绑扎是否符合设计图纸和规范要求。
5、抽查地基基础的模板制作是否规范,梁、柱截面尺寸是否符合要求。
6、地基基础分部的验收:建设(监理)单位应在验收前2天以书面的形式通知监督组,监督员应及时审查地基基础分部及子分部、分项的质量控制资料和质量保证资料,经审查符合要求后,同意并参与地基基础的分部验收,并形成地基基础验收的监督资料和结论。
质量监督工作流程

质量监督工作流程质量监督工作流程是一个复杂的过程,需要各种部门的协作和协调,以确保产品或服务的质量符合标准并满足客户的要求。
本文将介绍一个典型的质量监督工作流程模型,旨在帮助企业或组织管理者建立更高效、更可靠的质量监督机制。
第一步:确定监督的对象在质量监督工作流程中,首先需要确定需要监督的对象或领域。
监督的对象可以是产品或服务,也可以是流程或系统。
根据不同的业务类型和行业标准,需要确定具体的监督项目。
第二步:建立监督标准确定监督的对象后,需要建立监督标准,以确保监督的结果符合预期要求。
监督标准可以根据国家或地区的法规、行业标准、客户需求等确定。
第三步:进行监督计划在建立监督标准后,需要进一步制定监督计划。
监督计划应该包括监督频率、监督方式、监督人员等方面的规定。
同时,应该考虑到监督的时间和资源预算,以确保监督工作的有效和高效。
第四步:执行监督工作执行监督工作是质量监督工作流程的核心步骤。
在执行监督工作时,应该根据监督计划对监督的对象进行检查,并记录检查结果。
检查过程应该详尽、系统,并确定是否符合监督标准。
第五步:记录监督结果记录监督结果是监督工作的重要环节。
监督人员需要将检查结果和相应的意见和建议记录下来,并将记录的结果提交给上级管理人员。
监督记录应该保管妥善,以供随时查询和管理。
第六步:整改不符合项在监督过程中,可能会发现一些不符合监督标准的问题,监督人员需要及时通知相关人员进行整改。
与此同时,监督人员也需要跟进整改情况,并确认整改是否符合标准要求,并完成对整改情况的记录。
第七步:评估监督结果监督结果评估是监督工作的必要步骤,以评估监督工作的效果和质量。
监督工作的结果应该与监督标准进行比较,并确定是否符合标准要求。
同时也应该总结监督工作中存在的问题,并提出改进建议,以提高质量监督工作的效率和效果。
质量监督工作流程是一个复杂的过程,需要各部门协同合作和协调。
本文介绍的工作流程模型是一个比较完整、可行的工作流程,其中每一步骤都是必要的。
(详尽版)质量监督程序

(详尽版)质量监督程序1. 引言质量监督程序旨在确保我们的产品和服务符合最高行业标准。
本程序将指导员工在各个业务环节中如何实施质量监督措施,从而保证客户获得卓越的品质体验。
2. 质量监督目标- 确保产品和服务满足或超越客户期望。
- 提高产品可靠性和耐用性。
- 优化生产过程,减少缺陷率。
- 提升客户满意度和忠诚度。
3. 质量监督组织结构- 质量监督委员会:负责制定质量监督政策和策略,审核质量监督报告。
- 质量监督小组:负责实施日常的质量监督活动,如巡检、抽检等。
- 各部门负责人:负责本部门质量监督工作的实施和持续改进。
4. 质量监督流程4.1 质量策划- 确定产品或服务的质量要求。
- 制定质量目标和相关指标。
- 编制质量计划,包括质量保证、质量控制和质量改进措施。
4.2 质量控制- 对生产过程进行实时监控,确保过程参数符合规定要求。
- 对半成品和成品进行抽检,确保质量合格。
- 对不合格品进行隔离和处理。
4.3 质量保证- 对供应商进行质量评估和认证。
- 定期进行内部质量审核,确保质量管理体系的有效运行。
- 对员工进行质量意识和技能培训。
4.4 质量改进- 采用持续改进的方法,如六西格玛、精益生产等。
- 分析质量问题,找出根本原因,制定并实施纠正措施。
- 跟踪改进效果,分享成功经验。
5. 质量监督工具和方法- 统计过程控制(SPC):监控生产过程,及时发现问题。
- 全面质量管理(TQM):全员参与,持续改进。
- 故障模式和影响分析(FMEA):预测潜在问题,提前采取措施。
- 测量系统分析(MSA):确保测量设备准确可靠。
6. 质量监督考核与激励- 设立质量奖金,激励员工积极参与质量监督工作。
- 定期进行质量竞赛,提升团队质量意识。
- 对质量问题进行追溯,严肃处理责任人和相关管理人员。
7. 质量监督沟通与协作- 建立质量信息沟通渠道,如质量简报、质量会议等。
- 与供应商、客户建立紧密的质量协作关系,共同提升产品质量。
质量监督工作流程

质量监督工作流程质量监督是保障产品质量的关键工作之一。
为了确保生产的每个环节都符合质量要求,需要建立完善的工作流程。
本文将介绍质量监督的基本流程与要点。
1. 建立质量标准在开始监督工作前,首先要制定质量标准。
质量标准应包括产品的物理性能、化学性能、安全性能等方面,同时应考虑各种不同情况下的使用场景和操作环境。
质量标准也应考虑国家相关法规、标准、认证等要求,并确保标准的适用性和可靠性。
2. 监督计划的制定重视质量监督工作可以减少内部损失和对外赔偿的风险。
为了达到有序的质量监督工作,需要制定监督计划。
监督计划应当综合考虑生产进度、生产效率、监督资源、监督人员的安排等因素。
3. 质量控制点的设立在工作流程中需要设立几个质量控制点,以确保在生产的各个环节中都能达到质量标准。
同时,应对每个控制点的质量标准进行详细说明,确保每个工作环节的人员都能够对标准有清晰的认识。
对于跨部门合作的环节,应当制定详细的控制流程。
4. 监督任务的实施执行监督任务是质量监督工作的重中之重。
监督人员要根据监督计划中指定的时间、人员、内容等要素,将监督工作落实到每个环节。
同时,监督人员需要注意记录监督结果和发现的问题,以及需要采取的措施,并及时报告所发现的问题,帮助及时解决问题。
5. 质量监督结果的分析监督结果的分析是质量监督工作的重要一环。
分析过程可以帮助企业全面了解生产工作中存在的问题,并找到问题根本原因。
根据问题分析的结果,企业可以制定解决方案,对问题进行治理,提高生产效率和产品质量。
6. 监督评估和完善为了确保质量监督工作的有效性,需要定期对质量监督过程进行评估和完善。
根据实践经验和监督结果反馈,企业可以对应对方案进行整体调整,完善监督流程,以达到更优化的质量监督效果。
以上就是质量监督工作流程的基本要点。
企业应按照具体需要,制定相应的质量监督工作计划,将流程细化并落实到每个环节,确保产品质量稳定,企业的正常运作不受影响。
院、科两级医院质量管理与监督 工作流程

院、科两级医院质量管理与监督工作流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!院、科两级医院质量管理与监督工作流程一、引言医院的质量管理与监督是确保医疗服务安全、有效、高效的重要组成部分。
建设工程质量安全监督工作流程图

建设行政主管部门组成调 查组进行调查处 理
现场各有关方积极配合 调 查组的工作
调查组将调查报告报至同级人 民政府,同时上报建设 部
现场各方按照经设计单位批准并经质量监 督部门备案的技术方案进行 处理、验收
承包单位写出详细的事故 处 理报告逐级上 报
质量事故 资料归档
项目监督员接到《质量安全投诉 书》后必须在 2个工作日 内与参建各方取得联 系,确定现场查看 时间
分管领导、监督科科长、项目监督员按照约定时间与参 建各方到投诉现场检查,责成建设单位组织责任方做出 处理方案,经设计单位审查通过,监理单位作出意见, 并报监督科备案。(问题复杂应请 专家)
(三)建设工程安全事故处理流程 图
发生安全事故
1 小时内向县级以上人民政府安全生产监管部门和 建设主管部门及质量安全监督站 报告
特别重大、重大安全事故 逐级上报至国务院安全生 产监督管理部门和负有安 全生产监督管理职责的有 关部门
较大安全事故逐级上报至 省、自治区、直辖市人民 政府安全生产监督管理部 门和负有安全生产监督管 理职责 的有关部门
部 保护现场,采取措施抢救 人、财产,防止事故扩大
承包单位填写事故报告,按 规定时限报质量监督部门
监理单位组织现场有关各方提 出经设计单位批准的处理 方案
处理方案及相关资料报送质量 监督部门备 案
备案通过后,监理单位监督承 包单位实施 并组织验收
监理单位向建设单位及质量监 督部门报送质量事故处理 报告
建设工程质量 安全监督工作 流程图
(一)建设工程质量安全监督流程 图
质量监督工作流程图(2003市政)

工程质量监督工作流程一、工程质量监督总流程二、工程质量报监注册流程三、桩基、基础、主体、单项工程竣工验收监督流程四、竣工验收监督流程五、工程质量事故(问题)处理监督流程六、市政工程质量监督流程七、质量监督档案审查管理流程八、竣工验收面备案流程图一、工程质量监督总流程↓↓↓↓↓↓↓↓办理竣工验收备案注:重要部位及关键工序的验收由建设单位提前3天通知质监人员一、工程质量监督总流程(市政)↓↓↓↓↓↓↓↓↓↓↓办理竣工验收备案注:重要部位及关键工序的验收由建设单位提前3天通知质监人员二、工程质量报监注册流程↓↓符合↓↓↓注:本表1个工作日内运行完毕(不含建设单位整改时间)三、桩基、基础、主体、单项工程验收监督流程→注:工程阶段验收后1个月内不送资料,及收到资料整改通知单2周内不返回整改后的资料,该工程须做监督抽检。
四、竣工验收监督流程注:监督档案要用墨水或签字笔填写(复印无效),对综合科审查不符合要求的,质监组要按照综合科意见在2周内完成整改。
五、工程质量事故(问题)处理监督流程注:质监组长每月检查,科内公布处理情况。
工程竣工验收备案流程图(一)工程质量竣工验收1、施工单位出具《工程竣工报告》。
对每个单位工程(包括各类单体建筑物,小区内道路、各类管线,装饰装修30万元以上,市政基础设施及设备安装工程)按合约内容施工结束后,施工单位向建设(监理)单位提出竣工报告。
施工单位出具的《工程竣工报告》,包括结构安全、室内环境质量和使用功能抽样检测资料等合格文件,以及施工过程中发现的质量问题整改报告等。
2、组织竣工验收组。
建设单位组织勘察、设计、施工、监理等单位的有关人员成立验收组,制定验收方案,确定安全和使用功能的抽查内容。
3、建设(监理)单位填写《单位工程质量竣工验收通知书》于验收前3个工作日通知质量监督站。
4、工程质量竣工验收。
验收组应审查施工资料质量,抽查安全和使用功能的质量(市政工程实测)、进行工程观感质量检查,形成《单位工程质量竣工验收记录》(竣工验收证书)。
医疗器械质量监督流程

医疗器械质量监督流程一、概述医疗器械是保障医疗服务质量和患者安全的重要环节之一。
为了确保医疗器械的质量和安全性,需要进行全面的监督和管理。
本文将介绍医疗器械质量监督的流程,并分析相关的问题与挑战。
二、监督流程1. 立项评审医疗器械质量监督工作一般由相关政府机构负责。
在开始监督工作之前,需要进行立项评审,明确监督的目标、范围和重点。
评审过程中需要考虑监督资源的配置,确保监督工作的高效进行。
2. 抽样检测抽样检测是医疗器械质量监督的重要环节。
监督机构会根据相关规定和标准,抽取代表性样品进行检测。
检测内容包括产品的功能性能、安全性以及符合性等方面。
通过抽样检测,可以了解医疗器械的使用性能和安全状况,为制定监督措施提供依据。
3. 监督检查监督检查是对医疗器械生产企业、经营企业和使用单位进行实地检查,查找存在的问题和隐患。
监督检查包括对设备、生产流程、质量管理体系等方面的评估,旨在发现并解决潜在的质量风险。
监督检查通常由专业的监督人员进行,采取随机、定期的方式进行。
4. 样品评价样品评价是对医疗器械进行质量评估的过程。
评价依据产品的性能、安全和符合性等标准进行,以确定产品是否符合相关要求。
样品评价可以通过实验室测试和临床试验等方式进行,结果对产品的市场准入、注册和销售具有重要的影响。
5. 监督措施在发现质量问题或违规行为后,监督机构会采取相应的监督措施。
这包括警示通知、责令整改、行政处罚等。
监督措施的目的是促使企业改正错误,整改问题,保障患者和使用者的权益。
三、问题与挑战1. 科技更新医疗器械的科技更新非常快速,监督机构需要及时了解新技术和新产品的特点,以适应新形势下的监督需求。
同时,监督人员的专业素质也需要不断提升,以完成对新技术和新产品的监督任务。
2. 信息不对称医疗器械市场信息不对称是监管工作面临的一个重要问题。
有些企业可能故意隐瞒产品缺陷或虚假宣传,导致监督不到位。
监督机构需要加强与企业和行业协会的沟通合作,共同提高监管效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
质量监督工作流程
工程实体质量监督工作从接到质量监督登记资料开始,至竣工验收后将工程监督资料送交监督档案室,分为三个阶段:监督工作准备阶段,实体施工监督阶段,竣工验收监督阶段。
一、监督工作准备阶段
质量监督科(组)接到质量监督登记资料后,由质量监督科科长(或指定人员)指派监督小组(监督小组人数不应少于2人),确定责任监督员,并将监督登记资料交责任监督员。
责任监督员负责工程监督档案收集、整理、记录、计算机录入等工作。
责任监督员接到监督工程登记表后应查看质量监督登记时报送的施工图,详细了解工程状况、特点,编制具有针对性的监督工作方案,明确监督方式及各项具体要求。
监督小组应按“监督工作方案附表”中的质量控制点实施监督。
质量控制点必须包括以下项目:深基坑支护验收、地基处理验收、桩基验收、基础结构验收、首层结构层拆模后观感验收、主体结构验收、特殊分部专项验收、竣工验收。
这些控制点作为工程验收监督的停止点,工程施工到达停止点后未经验收监督,不得进行后续工作的施工。
责任监督员应根据工程重要性、难易程度、特点及责任主体和有关机构
的信誉、质量保证能力等确定其它控制点。
责任监督员在监督工作方案上签字后,由监督科科长以上职务的人员审核、签发。
《监督工作方案》盖章后由责任监督员及时送达施工现场并召开监督告知会议,同时检查现场参建各方在施工前期准备工作中的质量行为,并填写《建设工程质量监督管理体系登记表》。
以上工作从监督科(组)接到质量监督登记资料开始应在7个工作日内完成。
二、实体施工监督阶段
监督实施阶段的监督工作采取停止点验收监督检查与随机现场监督检查相结合的方式:
1.停止点的验收监督包括有:深基坑支护验收、地基处理、桩基、基础、首层结构层拆模观感、主体、特殊分部的验收。
每次参加验收监督的监督人员不少于2名。
监督人员应提醒验收小组在组织验收3个工作日以前提交相应的质量验收资料供审查。
停止点的验收监督内容包括工程参建各方质量行为、工程资料和实体质量检查。
分部工程验收结束并收到分部工程质量验收报告后3个工作日内,责任监督员应及时撰写该分部的工程质量监督报告。
2.随机现场监督检查应体现其随机性,由监督科科(组)长或责任监督员根据工程实际情况确定,也可以在停止点验收监督检查时进行,一般每个月不少于1次。
参加人员不得
少于2人,检查重点是:(1) 施工、监理单位的质量控制资料; (2) 工程参建各方的质量行为;(3) 工程实体质量状况。
必要时应用检测仪器检测,并记录数据,数据整理完成后和监督记录一起由责任监督员存档。
三、竣工验收监督阶段
责任监督员在收到竣工验收资料后7个工作日内,如无重要资料欠缺,应及时报告站领导安排验收。
在竣工验收过程中,发现有违反国家有关建设工程质量管理规定的行为或者工程存在影响安全或使用功能的质量问题时,责任监督员应及时向站领导汇报并由工程质量监督机构责令责任方改正,要求建设单位重新组织竣工验收。
竣工验收后以下工作应在5个工作日内完成:责任监督员撰写《工程质量监督报告》,经监督机构技术负责人审核后盖章,提交备案机关;竣工验收不符合相关规定的,向备案机关提出暂不予备案的建议书。
竣工验收后责任监督员应及时收集整理监督档案,并在10个工作日内将监督档案提交档案室。
