室外总平施工方案

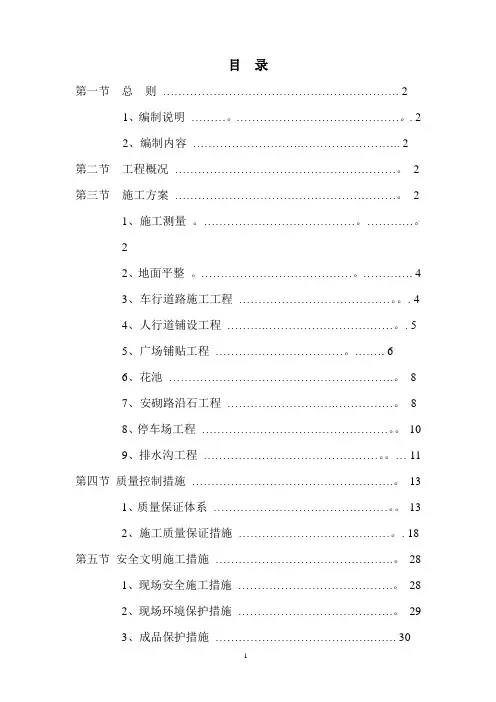

目录第一节总则 (2)1、编制说明……….……………………………………..22、编制内容……………………….……………………..2第二节工程概况 (2)第三节施工方案 (2)1、施工测量 .………………………………….………….22、地面平整 .………………………………….………….43、车行道路施工工程…………………………………...44、人行道铺设工程……….……………………………..55、广场铺贴工程 (6)6、花池…………………………………………………..87、安砌路沿石工程……………………….…………….88、停车场工程…………………………………………..109、排水沟工程………………………………………..…11第四节质量控制措施 (13)1、质量保证体系 (13)2、施工质量保证措施 (18)第五节安全文明施工措施 (28)1、现场安全施工措施 (28)2、现场环境保护措施 (29)3、成品保护措施………………………………….…….30总坪道路施工方案第一节总则1、编制说明我公司拥有经验丰富、技术精良的施工队伍,在多个景观工程的施工中赢得了较高的社会声誉,积累了丰富的施工经验及大量的施工技术资料,对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。

根据业主提供的有关工程的总坪面施工要求,集合施工设计总坪图进行施工。

2、编制内容2.1、本施工方案范围主要包括原有车行道、人行道、广场、花池、路沿石和排水沟的施工方案。

2.2、质量控制措施和安全文明施工措施。

第二节工程概述本工程为华阳街道拆迁农民统建工程,建设地点位于成都市华阳镇沙河小区。

室外场坪总面积60205㎡。

第三节施工方案1、施工测量测量是按照设计要求位置及标高测设到相应的地面上,并设置固定标志作为施工的依据,以指导各工序的施工,保证符合设计要求。

1.1、轴线测量1.1.1、轴线控制基准平面控制网的设置将以建设单位提供的基准点为基础,根据施工图纸以主要轴线为控制轴线为控制轴线建立平面控制网。

为了在施工过程中能有效地实施测量控制,将主控轴线延伸至基坑开挖范围以外,设置准永久性控制点。

1.1.2、轴线精度控制及保证措施测量前对经纬仪的轴线关系进行严格的检验,观测时要精密定水平度盘水准管,以减少竖轴不铅直的误差。

测量时,尽量以首层轴线位置为准,直接向施工层投测。

取正、倒镜向上投测的平均位置,以抵消经纬仪的视准轴不垂直横轴和横轴不垂直竖轴的误差影响,采用变换度盘位置重复观测,取两个游标读数平均值。

1.2、标高控制1.2.1、标高控制网的建立在建立平面轴线控制网的同时,根据水准基点或建设单位提供的水准点建立标高控制网,在建筑物附近设置4个水准点。

1.2.2、高程测量精度控制与保证措施经常对水准仪进行检查和校正,以保证水准仪的视准轴和水准管轴平行。

观测时,尽量做到前后视线等长,以消除和减少因水准管轴不平行视准轴所产生的误差。

在同一测站上观测时,不得两次调焦。

2、场地平整2.1、我方对施工点厚度大于300MM的土方工程,为加快施工进度,拟采用机械进行土石方工程的挖填;厚度不大于300MM的场地平整,采用人工进行开挖,开挖前作平面控制桩和水准点避免超挖。

2.2、用压路机进行二次碾压,密实度≥94%3、车行道路施工工程3.1、路床碾压工程3.1.1、基层的施工本工程总平道路基层先铺200mm厚碎石碾压密实,在铺30mm厚粗砂层。

(1)、在铺筑碎石层前,将填筑好的路床面上的浮土及杂物全部清除,并严格整形及碾压,使之符合设计及规范的要求。

(2)、铺200mm厚碎石碾压密实。

(3)、碾压采用16T的重型压路机,压实后的表面平整无轮迹,压路机压不到的地方采用冲击夯人工夯实,压实度要求达到97%。

(4)、铺30mm厚粗砂层。

3.1.2、施工注意事项及要求(1)、碎石要具有规范规定的级配筛选。

(2)、雨季施工时,应采取措施保护细集料免遭雨淋。

(3)、加强养生及交通管制,确保基层施工质量。

3.1.3、道路基层施工应注意的事项(1)、路基填筑前,设临时排水沟,以免基底、坡脚被水浸泡;(2)、路基填筑随挖随填随压,并将填层面作成向两侧倾斜2~4%的横向排水坡,保持面层不积水;(3)、基底处理时如遇软层或坑穴等情况时,及时与监理设计部门联系慎重处理,基底处理后需请监理检查签证,每层填筑压实密实度经检测符合要求后方可继续填筑;(4)、雨季施工时,根据使用机械的性能和数量,合理组织几个工作面轮流作业,紧凑衔接,快速施工,不得全面铺开。

每天收工前,将铺填的松土压实完毕。

严禁在中雨或连雨天气填筑非渗水土的路堤。

3.2、道路混凝土浇筑工程3.2.1、250mm厚C25混凝土面层,分块捣实,每块路面6m×6m,每层设防滑条基。

每隔6m设缩缝一道,每隔24m设胀缝一道,做法详《西南04J812》第13页。

道路比路旁绿化带土高100mm。

3.2.2、做好混凝土道路养护。

在12小时内洒水养护,浇水次数应能保持混凝土具有润湿状态,不少于7天。

4、人行道铺设工程4.1、施工放线,确定基准线:根据设计图纸,确定人行道标高,以路边线或路沿石边线设定混凝土透气砖基准点,通过基准点,按人行道坡度设置出铺砌混凝土透气砖的基准线。

人行道除特别注明外均为1.5m。

4.2、100mm厚碎石基层、60mm厚C15混凝土层、20mm厚1:3水泥砂浆铺砌和灌缝的施工:人行道基层采用100mm厚碎石基层进行加强,碾压密实,压实度≥95%,并控制好基层平整度;浇筑60mm厚C15混凝土层,并做好养护;水泥砂浆层(厚2cm)应采用干硬性M7.5水泥砂浆,摊铺前先试验确定水泥砂浆层虚铺厚度,摊铺时根据设定的混凝土透气砖基准线拉线控制其虚铺厚度、顶面标高。

已摊铺好的水泥砂浆层应及时进行混凝土透气砖铺贴,水泥砂浆层未凝结前不得进行任何扰动,防止水泥砂浆层密实度不均匀而影响人行道施工质量。

4.3、人行道砖铺筑:人行道采用20mm厚混凝土透气砖,以混凝土透气砖基准线为基准,按设计图案拉线铺筑人行道混凝土透气砖,混凝土透气砖之间接缝挤紧,用橡胶锤依次锤实。

规模较大或工期较紧时,可设置多个基准点,两基准点间距应根据混凝土透气砖块形尺寸精确计算,间距宜5-10m。

铺设时,应随水泥砂浆层随铺随安,使水泥砂浆层与混凝土透气砖有良好的粘结,防止出现空鼓现象。

已铺好的混凝土透气砖,严禁行人及车辆等扰动。

4.4、清缝:在已铺好混凝土透气砖表面均匀撒一层干砂灰(水泥:细砂=1:3),用笤帚等工具将干砂灰扫入接缝中。

4.5、清扫及检查:人行道混凝土透气砖施工完成后,先将混凝土透气砖上砂子清扫干净,对人行道进行全面检查,不符合要求的部位进行调整。

5、蓝球场混凝土工程5.1、篮球场碾压工程5.1.1、基层的施工篮球场基层先铺200mm厚碎石碾压密实,在铺30mm厚粗砂层。

(1)、在铺筑碎石层前,将填筑好的地面上的浮土及杂物全部清除,并严格整形及碾压,使之符合设计及规范的要求。

(2)、铺200mm厚碎石碾压密实。

(3)、碾压采用16T的重型压路机,压实后的表面平整无轮迹,压路机压不到的地方采用冲击夯人工夯实,压实度要求达到97%。

(4)、铺30mm厚粗砂层。

5.1.2、施工注意事项及要求(1)、碎石要具有规范规定的级配筛选。

(2)、雨季施工时,应采取措施保护细集料免遭雨淋。

(3)、加强养生及交通管制,确保基层施工质量。

5.1.3、篮球场基层施工应注意的事项(1)、篮球场基层填筑前,设临时排水沟,以免基底、坡脚被水浸泡;(2)、篮球场基层填筑随挖随填随压,并将填层面作成向两侧倾斜2~4%的横向排水坡,保持面层不积水;(3)、篮球场基底处理时如遇软层或坑穴等情况时,及时与监理设计部门联系慎重处理,基底处理后需请监理检查签证,每层填筑压实密实度经检测符合要求后方可继续填筑;(4)、雨季施工时,根据使用机械的性能和数量,合理组织几个工作面轮流作业,紧凑衔接,快速施工,不得全面铺开。

每天收工前,将铺填的松土压实完毕。

严禁在中雨或连雨天气填筑非渗水土的路堤。

5.2、篮球场混凝土浇筑工程5.2.1、250mm厚C25混凝土面层,分块捣实,每块路面6m×6m,每层设防滑条基。

每隔6m设缩缝一道,每隔24m设胀缝一道,做法详《西南04J812》第13页。

5.2.2、做好篮球场混凝土养护。

在12小时内洒水养护,浇水次数应能保持混凝土具有润湿状态,不少于7天。

6、花池6.1、花池基础人工平整夯实,在浇筑100mm厚C15混凝土垫层。

6.2、M10水泥砂浆砌12砖墙。

合理选砖、排砖,上下错缝搭接,做到“上跟线,下跟棱,左右对平”,墙面随时校正。

水平缝厚和竖直缝的宽度,控制在8~12mm。

6.3、外墙:20mm厚水泥砂浆一般抹灰。

首先将墙面松动及鼓包等清除,在抹20mm厚水泥砂浆。

6.4、在花池外贴200*400文化砖面砖。

7、安砌路沿石工程7.1、路沿石安砌7.1.1、水泥稳定砂砾基层施工完成后,应安装人行道及绿化带两侧的砼路沿石,安装时必须保证其平面位置的准确,线型美观,安装牢固。

7.1.2、路沿石采用外购,汽车运至工地,人工安砌,砂浆用砂浆搅拌机随地点拌制。

7.1.3、按设计边线和施工基准线准确地放线钉桩,控制方向和高程。

7.1.4、钉桩的桩距,直线段10~15cm,弯道部分5~10m,路口处桩距为1~5m。

7.1.5、安砌卧底砂浆虚厚2cm,内侧上角挂线,让线5cm。

缝宽1cm,勾缝宜在路面铺筑完成后进行。

挂线安砌要稳固,做到线段直顺,曲线圆滑。

7.1.6、后背:灰土夯实宽度不小于50cm,高度不小于15cm。

槽底、背后填土密实度轻型击实标准不小于90%。

7.1.7、路沿石与路面间空隙用砂浆填塞。

7.1.8、湿法养生3d以上,期间防止碰撞。

7.2、平石安砌7.2.1、垫层施工完毕、路缘石安砌结束,经检验合格后,开始预制砼平石安砌。

7.2.2、清扫基层后,在石灰土层上准确放线确定出盲道触感块材的位置,并分段打入钢钎挂线予以区分。

7.2.3、分段铺设3cm水泥砂浆卧底层,每段长度3~5m,铺设完砂浆,及时按设计分类挂线铺砌人行道便道砖,确保预制砼平石纵、横缝顺直,触感块材位置准确。

7.2.4、人行道施工时,派专人监督,防止污染已施工的行车道面层。

8、停车场工程4.1、施工放线,确定基准线:根据设计图纸,确定停车场标高,以路边线或路沿石边线设定混凝土透气砖基准点,通过基准点,按停车场坡度设置出铺砌方块砖的基准线。

4.2、100mm厚碎石基层、60mm厚C15混凝土层、20mm厚1:3水泥砂浆铺砌和灌缝的施工:停车场基层采用100mm厚碎石基层进行加强,碾压密实,压实度≥95%,并控制好基层平整度;浇筑60mm厚C15混凝土层,并做好养护;水泥砂浆层(厚2cm)应采用干硬性M7.5水泥砂浆,摊铺前先试验确定水泥砂浆层虚铺厚度,摊铺时根据设定的混凝土透气砖基准线拉线控制其虚铺厚度、顶面标高。

合集下载

室外总平工程施工方案

室外总平工程施工方案

一、工程概况本工程为某住宅小区室外总平工程,主要包括道路、绿化、排水、照明、围墙等设施的建设。

工程总占地面积约为XX平方米,总建筑面积约为XX平方米。

工程位于XX市XX区,地理位置优越,交通便利。

二、施工组织与管理1. 施工组织架构成立项目领导小组,负责整个工程的施工组织与管理。

下设工程技术部、质量安全部、物资设备部、财务部、人力资源部等部门,各部门职责明确,协同工作。

2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

具体进度安排如下:(1)前期准备:3个月;(2)主体施工:6个月;(3)竣工验收:1个月。

三、施工方案1. 道路施工(1)道路基础施工:采用C15混凝土进行基础浇筑,厚度为200mm,确保道路基础稳定。

(2)道路面层施工:采用SMA-13沥青混凝土,厚度为80mm,提高道路的平整度和耐久性。

(3)道路排水设施:设置雨水口、检查井等排水设施,确保道路排水畅通。

2. 绿化施工(1)绿化规划:根据小区整体规划,合理布局绿化区域,选择适合本地区的植物品种。

(2)绿化施工:进行绿化植物的种植,确保植物生长良好。

(3)绿化养护:制定绿化养护计划,定期对绿化区域进行修剪、浇水、施肥等养护工作。

3. 排水施工(1)排水管道:采用PVC排水管道,直径为DN200mm,确保排水管道的排水能力。

(2)检查井:设置检查井,便于排水管道的检查和维护。

(3)排水设施:在小区内设置雨水调蓄池,提高排水系统的抗洪能力。

4. 照明施工(1)照明设计:根据小区实际情况,合理设置照明灯具,确保小区夜间照明充足。

(2)照明施工:安装照明灯具,并进行调试,确保照明效果。

5. 围墙施工(1)围墙基础:采用C15混凝土进行基础浇筑,厚度为200mm。

(2)围墙主体:采用红砖砌筑,厚度为240mm,表面抹灰。

(3)围墙装饰:采用石材进行装饰,提高围墙的档次。

四、质量控制与安全管理1. 质量控制(1)严格按照国家相关规范和标准进行施工,确保工程质量。

室外总体工程施工方案

室外总体工程施工方案

室外总体工程施工方案一、项目概述1.1 项目名称:室外总体工程施工1.2 项目地点:某某市区1.3 项目性质:建设工程1.4 项目规模:总面积XXX平方米1.5 项目施工周期:X个月1.6 项目开工日期:XXXX年XX月XX日二、项目背景2.1 项目概况:本项目为某某市政府招标的室外总体工程项目,主要内容包括XXX和XXX等多个部分的建设和改造工程。

2.2 项目目的:提升城市形象,改善市民居住环境,促进当地经济发展。

三、施工组织管理3.1 项目组织结构:项目由项目经理负责,下设施工、监理、材料等部门,各部门之间协作配合,确保施工顺利进行。

3.2 项目管理原则:依法合规,科学管理,安全第一,质量为重,全员参与,持续改进。

四、施工准备工作4.1 现场勘察:对施工现场进行细致的勘察,了解地形、地质等情况,并制定相应的施工方案。

4.2 材料采购:根据工程需求,采购符合标准的建筑材料,确保施工质量。

4.3 劳务配备:招聘符合资质的工人,对其进行培训,确保施工人员技术过硬。

五、施工过程控制5.1 施工方案制定:根据施工图纸,细化施工方案,明确工程进度和质量要求。

5.2 施工进度控制:制定施工进度计划,按时完成各项工程任务,确保工程如期完工。

5.3 质量控制:严格按照施工图纸和规范要求施工,定期进行检测,确保施工质量。

六、安全生产管理6.1 安全管理机制:建立健全安全管理体系,制定安全生产规章制度,加强安全教育培训,确保施工过程中的安全生产。

6.2 安全设施配备:设置安全警示标识,配备必要的安全设施,保障施工人员和周围居民的安全。

6.3 应急预案:制定应急预案,对各类灾害事故进行预防和处理,确保施工过程顺利进行。

七、环境保护措施7.1 垃圾处理:建立垃圾分类制度,定期清理施工现场和周边环境,保持环境整洁。

7.2 污水处理:对施工过程中产生的污水进行处理,确保不对周边环境产生污染。

7.3 绿化工作:进行合理绿化,保护周边自然环境,提升城市绿化率。

室外地面工程施工方案(3篇)

室外地面工程施工方案(3篇)

第1篇一、工程概况本工程室外地面施工主要包括地面平整、基层处理、面层铺装等环节,旨在为用户提供一个平整、稳定、美观的室外空间。

施工地点位于XXX,总面积为XXX平方米。

施工内容包括但不限于:室外道路、广场、停车场、人行道等。

二、施工部署1. 施工顺序:按照先地下后地上的原则,先进行地下管网施工,然后进行地面平整,最后进行面层铺装。

2. 施工区域划分:将整个施工区域划分为若干个施工段,每个施工段配备相应的施工队伍和机械设备。

3. 施工进度计划:根据工程规模和施工条件,制定详细的施工进度计划,确保工程按期完成。

三、施工工艺及方法1. 地面平整:采用挖掘机、推土机等机械设备进行地面平整,确保地面高程符合设计要求。

2. 基层处理:根据不同区域的要求,采用不同的基层处理方法,如压实、浇筑混凝土等。

3. 面层铺装:a. 室外道路:采用沥青混凝土或水泥混凝土进行铺装,确保路面平整、耐久。

b. 广场、停车场:采用沥青混凝土、花岗岩、人造石材等进行铺装,根据设计要求选择合适的材料。

c. 人行道:采用透水砖、石材等进行铺装,确保行人行走舒适、安全。

四、材料及设备1. 材料:根据设计要求,选用合格的沥青混凝土、水泥混凝土、石材、透水砖等材料。

2. 设备:配备挖掘机、推土机、压路机、摊铺机、切割机、石材切割机等机械设备。

五、质量控制措施1. 材料质量控制:对进场材料进行严格检验,确保材料符合设计要求和质量标准。

2. 施工过程控制:加强对施工过程的监督,确保施工质量符合规范要求。

3. 验收标准:按照国家相关规范和标准进行施工验收,确保工程质量。

六、安全、文明施工及环境保护1. 安全措施:制定安全施工方案,加强对施工现场的安全管理,确保施工人员安全。

2. 文明施工:加强施工现场的文明施工管理,保持施工现场整洁、有序。

3. 环境保护:采取有效措施,减少施工过程中对环境的影响,确保施工环境良好。

七、施工组织及管理1. 项目经理负责制:设立项目经理,负责整个工程的施工组织和管理。

室外工程总体施工安排(3篇)

室外工程总体施工安排(3篇)

第1篇一、工程概况本室外工程主要包括道路、排水、绿化、照明、景观等部分,旨在提升小区环境品质,满足居民日常生活需求。

工程地点位于XX市XX区,占地面积约为XX平方米。

工程总投资约为XX万元,预计工期为XX个月。

二、施工组织与管理1. 成立项目领导小组,负责整个工程的规划、协调、监督和管理工作。

2. 设立施工项目部,负责具体施工组织、进度安排、质量控制和安全管理。

3. 施工项目部下设施工、技术、质量、安全、材料、财务等部门,各部门分工明确,协同作战。

三、施工进度安排1. 施工准备阶段(1个月):完成施工图纸会审、施工组织设计编制、施工许可证办理、人员培训、材料设备采购等工作。

2. 土方及基础工程阶段(2个月):完成场地平整、土方开挖、基础施工等工作。

3. 道路及排水工程阶段(3个月):完成道路路基、路面施工、排水管道安装、检查井砌筑等工作。

4. 绿化及景观工程阶段(2个月):完成绿化种植、景观小品施工、照明设施安装等工作。

5. 竣工验收阶段(1个月):完成工程验收、资料整理、移交等工作。

四、施工质量保证措施1. 严格执行国家、行业及地方相关施工规范和标准。

2. 加强施工过程中的质量检查,确保各工序质量达标。

3. 对关键工序和材料进行抽样检测,确保工程质量。

4. 建立质量责任制,明确各部门、各岗位的质量责任。

五、施工安全保证措施1. 制定安全施工方案,明确安全措施和应急预案。

2. 加强施工人员安全教育培训,提高安全意识。

3. 定期进行安全检查,及时发现和整改安全隐患。

4. 配备必要的安全防护设施,确保施工人员安全。

六、材料及设备配置1. 材料采购:根据施工进度计划,提前采购各类材料,确保施工所需。

2. 设备配置:根据施工需求,配置各类施工机械设备,提高施工效率。

3. 材料和设备验收:对采购的材料和设备进行严格验收,确保质量和性能。

七、施工协调与沟通1. 定期召开施工协调会议,及时解决施工过程中遇到的问题。

室外总平施工方案

室外总平施工方案

目录第一节总则 (2)1、编制说明………。

……………………………………。

. 22、编制内容 (2)第二节工程概况…………………………………………………。

2 第三节施工方案…………………………………………………。

21、施工测量。

…………………………………。

…………。

22、地面平整。

.......................................。

. (4)3、车行道路施工工程…………………………………。

. 44、人行道铺设工程……….……………………………。

. 55、广场铺贴工程.................................。

.. (6)6、花池………………………………………………….。

87、安砌路沿石工程……………………….……………。

88、停车场工程…………………………………………。

109、排水沟工程.............................................。

(11)第四节质量控制措施…………………………………………….。

131、质量保证体系………………………………………。

132、施工质量保证措施…………………………………。

. 18 第五节安全文明施工措施……………………………………….。

281、现场安全施工措施………………………………….。

282、现场环境保护措施………………………………….。

293、成品保护措施 (30)总坪道路施工方案第一节总则1、编制说明我公司拥有经验丰富、技术精良的施工队伍,在多个景观工程的施工中赢得了较高的社会声誉,积累了丰富的施工经验及大量的施工技术资料,对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿.根据业主提供的有关工程的总坪面施工要求,集合施工设计总坪图进行施工.2、编制内容2。

1、本施工方案范围主要包括原有车行道、人行道、广场、花池、路沿石和排水沟的施工方案.2.2、质量控制措施和安全文明施工措施。

室外的总平施工方案设计

室外的总平施工方案设计

室外的总平施工方案设计一、前期准备工作1.确定项目的目标和范围:明确施工的目标和范围,确定施工的目标是什么,需要达到哪些效果。

2.制定工作计划:根据项目的目标和范围,制定详细的工作计划,包括工期、施工步骤、人员配置等。

3.进行现场勘察:对施工现场进行勘察,了解地形地貌、土质情况、周边环境等相关信息,并进行必要的测量和标志。

4.进行风险评估:根据现场勘察的情况,评估施工过程中可能存在的风险,制定相应的应对措施。

5.准备设备和材料:根据施工计划和需求,准备必要的设备和材料,并进行必要的检查和修理。

6.安排人员:根据工作计划和需求,安排相应的人员,并进行必要的培训和安全教育。

二、施工过程1.清理现场:对施工现场进行清理,清除杂物和垃圾,保持施工现场的整洁和安全。

2.进行基础工程:根据项目需求,进行基础工程的施工,包括挖土、填土、浇筑混凝土等。

3.进行土石方工程:根据项目需求,进行土石方工程的施工,包括土方开挖、填方、挖槽、回填等。

4.进行园林工程:根据项目需求,进行园林工程的施工,包括绿化、造景、种植等。

5.进行道路工程:根据项目需求,进行道路工程的施工,包括道路铺设、修整、路面硬化等。

6.进行排水工程:根据项目需求,进行排水工程的施工,包括排水管道的铺设、井盖的安装等。

7.进行灯光工程:根据项目需求,进行灯光工程的施工,包括路灯的安装、照明设备的调试等。

8.进行安装工程:根据项目需求,进行安装工程的施工,包括设备的安装、管道的接口等。

9.进行保护工程:对施工过程中的设备和材料进行保护,防止其受到损坏和污染。

10.进行检查和验收:定期对施工现场进行检查,确保施工质量和安全,最后进行最终的验收。

三、施工管理1.进行项目进度管理:根据工作计划,对施工进度进行管理,及时调整和协调,确保施工进度的顺利进行。

2.进行人员管理:对施工人员进行管理,包括人员的培训、考核、奖惩等,确保施工人员的专业水平和工作积极性。

室外总平施工方案

室外总平施工方案一、项目概述室外总平是指对建筑物周边的地面进行整平、铺设材料以便于行人通行和车辆进出。

该施工方案旨在确保施工过程安全高效地进行,保证工程质量合格,并最大程度地减少对环境的影响。

二、施工准备1.准备施工人员:组织专业人员进行安全培训,确保掌握应急处理和安全预防知识。

2.准备工具和设备:清点各类工具、机械和设备的数量和完好情况,确保施工所需物资齐全。

3.检查基础情况:对施工区域进行勘察和测量,确保基础情况符合总平施工要求。

4.编制施工方案:根据基础情况和设计要求,制定详细的施工方案。

三、施工步骤1.场地清理:清理施工区域内的垃圾、杂草和障碍物,确保施工区域的整洁。

2.基础处理:根据基础情况,进行基础的处理工作,如填土、夯实或修补。

3.设置标志和围栏:根据设计要求,在施工区域的边缘设置施工标志和安全警示围栏,确保人员和车辆的安全。

4.铺设下料层:根据设计要求,铺设适当厚度的下料层,以保证地面的平整度和排水性能。

5.浇筑混凝土或砂浆:根据设计要求,进行混凝土或砂浆的配制和浇筑,确保地面的强度和平整度。

6.拓铺铺装材料:根据设计要求,进行铺装材料的拓铺工作,确保地面平整、美观且耐用。

7.砂浆填缝:在铺装材料之间的缝隙中填充砂浆,确保缝隙的坚固和整洁。

8.收尾工作:对施工区域进行清理,清除垃圾和余料,确保施工现场整洁。

四、安全措施1.施工期间,设置明显的施工标志和警示牌,提醒行人和车辆注意安全。

2.施工现场要设立专门的施工出入口和紧急疏散通道。

3.施工过程中必须佩戴安全帽,并配备其他必要的防护装备。

4.机械设备操作人员必须熟悉操作规程,严格遵守操作规定,确保施工安全。

5.在施工现场设立专人负责安全监督,及时发现和处理安全隐患。

五、质量控制1.施工前对施工材料进行质量检查,确保达到设计要求和相关标准。

2.施工过程中进行材料检验和工序把关,确保每个施工环节的质量符合要求。

3.对施工现场的平整度和检查拓铺效果,对不合格的部分进行整改和修复。

室外总平工程施工方案

室外总平工程施工方案一、前期准备工作1. 施工单位要做好施工前的各项准备工作,包括施工计划、施工方案、人员配备、材料采购、机械设备准备等。

2. 对施工现场进行勘测,了解地势、环境、周边建筑物等情况,做好施工前的设计和规划。

3. 准备施工所需的材料和设备,确保质量和数量符合施工要求。

4. 与相关部门取得沟通,了解当地的法规和环保要求,确保施工过程中不会造成环境污染和安全隐患。

5. 制定施工计划,确定施工周期和进度安排。

安排好施工的人员,包括主管人员和施工人员,做好培训和安全教育工作。

二、施工准备1. 对施工现场进行清理和平整,清除杂草、垃圾等杂物,确保施工环境整洁。

2. 对施工现场进行标线,确定施工范围和施工基准点。

3. 进行土方开挖,根据设计要求和地基情况,采取适当的土方开挖和填方工艺,确保地面平整。

4. 针对地基情况,进行地基处理,包括加固、扩大基础等工作,确保地基稳固。

5. 对施工现场进行排水工程,确保施工过程中不受雨水、地下水的影响。

6. 进行压实处理,确保地面承载能力和稳定性。

7. 就近进行物料和设备的安排,确保施工现场的物资供应。

8. 进行施工现场的安全检查,消防设备的检查维护。

三、施工工艺1. 根据设计要求,采取适当的施工工艺,进行基础处理和铺设层的施工。

2. 进行地面的铺设,包括材料的选择、铺设方式、接缝处理等工作。

3. 对地面进行养护处理,确保地面平整、光滑。

4. 完成地面的装饰工程,包括标线、铺装、草坪、绿化等工作。

5. 进行地面的验收,确保施工质量符合设计要求。

6. 完成竣工验收,取得相关部门的验收证书。

四、安全施工1. 坚持“安全第一”的原则,制定安全施工管理方案,严格执行施工现场安全管理制度。

2. 加强安全教育和培训,提高施工人员的安全意识和技能。

3. 加强现场巡查和检查,发现安全隐患及时整改。

4. 配备必要的安全设备和防护用品,确保施工人员的人身安全。

5. 严格执行施工现场禁毒、禁烟等规定,保持施工现场的安全和整洁。

室外总平安装工程施工方案

**一、工程概况**1. **工程名称**:XX项目室外总平安装工程2. **工程地点**:XX市XX区XX街道3. **工程内容**:- 土方平整及回填- 水泥路面铺设- 污水、雨水管道及检查井施工- 绿化种植及景观布置- 照明及标识系统安装- 交通安全设施安装4. **工期要求**:合同计划工期为60日历天,计划于2023年4月1日进场施工,2023年5月30日完成。

5. **质量标准**:达到国家、行业和地方现行标准、规范要求,工程质量等级为合格,并满足业主要求。

**二、施工方案编制依据及采用的技术规范**1. XX项目室外总平施工图2. XX项目室外总平工程预算3. 《建筑工程施工质量验收统一标准》(GB 50300-2013)4. 《建筑地基基础工程施工质量验收规范》(GB 50202-2018)5. 《建筑地面工程施工质量验收规范》(GB 50209-2010)6. 《建筑给水排水及采暖工程施工质量验收规范》(GB 50242-2002)7. 《城市道路工程设计规范》(CJJ 37-2012)**三、施工准备及安装****1. 施工准备**(1)技术准备:组织施工人员学习施工图纸、技术规范及施工方案,明确施工工艺和质量要求。

(2)材料准备:提前采购水泥、砂石、钢筋、管道等材料,确保材料质量符合规范要求。

(3)设备准备:租赁挖掘机、推土机、装载机、压路机、摊铺机等机械设备,确保施工顺利进行。

**2. 施工安装**(1)土方平整及回填:根据设计要求,进行场地平整,确保场地高程符合规范要求。

回填土方需分层压实,确保压实度达到设计要求。

(2)水泥路面铺设:按照施工图纸和规范要求,进行路面基层、面层施工。

确保路面平整、坚实,无裂缝、起砂等现象。

(3)管道及检查井施工:按照设计要求,进行污水、雨水管道及检查井的施工。

确保管道及检查井的连接严密,无渗漏现象。

(4)绿化种植及景观布置:按照设计要求,进行绿化种植及景观布置。

室外地坪施工方案三篇

室外地坪施工方案三篇篇一:室外地坪施工方案道路等级:加油站内7.8米宽道路。

交通等级:市政道路,重型交通。

设计年限:沥青路面设计年限15年。

新建道路路面结构:20cm级配砂30cm 5%水泥稳定砂石基层6cm AC-25Ⅱ型细粒式沥青混凝土第二章 4cm AC-131Ⅰ型细粒式沥青混凝土第三章第三节目标第四章施工部署与施工方案第一节总体施工程序一、总体施工顺序根据现场的实际情况和设计要求,以及考虑各分部分项工程的施工工艺要求、雨季施工、现场的交通施工情况等,决定本工程的施工顺序如下:施工准备(施工资源准备、技术准备、施工便道、临水临电及临建、临时排水等)→软基处理(清除表土及地基处理)→排水管道施工及路基土方回填→路基土方继续回填至设计路基面标高→5%水泥稳定碎石层施工→侧平石施工和道路排水口、井施工→沥青摊铺施工→其它小型辅道施工→其他收尾工程。

第二节施工任务分析及部署安排针对本工程“工程量大、工期短、施工项目多”等特点,结合各分部分项工程施工的先后逻辑关系,合理工期、以及工程现阶段的客观实际情况和客观实际制约条件,对影响本工程保质保量按期完成的制约因素分析如下:按建设单位要求及实际情况,本工程开工时间定为20XX年3月18日开始计算工期,总工期为180个日历天。

现结合本工程的实际情况,结合我公司的综合实力和内部协调能力对本工程各分项工程施工任务分析如下:一、排水施工工期分析及施工安排根据设计图纸,雨水管管长 2864.7m;雨水检查井30座;污水管管长1406.9m;污水检查井20座。

由于排水管工程需开挖施工,待开挖至排水标高后开始排水管道的施工,即减少排水管道的施工土方数量,同时也保证了路基回填的施工质量。

二、路基挖填方工期分析及施工安排挖路基土方 30410 m 3;填路基土方 27960 m3;进场施工后先进行表土开挖,开挖土方堆放在需填方区域附近。

然后进行土方开挖时,考虑每台挖掘机每天可挖运土方量,为加快挖方的施工工期,我公司拟投入2台PC-200型挖掘机进行施工,故土方的总施工工期约为32天,并使用约3辆自卸车进行土方的场内运输。
