水电站工程施工方案

合集下载

水电站施工方案

水电站施工方案
5. 各专业工程师、技术员:负责本专业范围内的技术指导、质量控制、施工监督等工作。
6. 施工队长、班组长:负责组织施工人员按照施工图纸、工艺要求进行施工。
7. 专职安全员、质量员:负责施工现场的日常巡查,发现问题及时整改。
8. 采购员、库管员:负责施工所需材料、设备的采购、保管、发放等工作。
三、施工材料与进度安排
3. 开展安全教育培训,提高施工人员安全意识,确保施工人员掌握安全操作规程。
4. 定期进行安全检查,对施工现场、设备、临时设施等进行全面排查,消除安全隐患。
5. 加强施工现场安全防护措施,如设置安全围挡、警示标志、防护网等。
6. 对特殊作业环节(如爆破、高空作业、电气作业等)实行严格的安全许可制度,确保作业安全。
工程概况:
1. 大坝:采用混凝土重力坝,坝高XX米,坝顶长XX米,坝体混凝土总量约XX立方米。
2. 厂房:地下厂房,位于大坝下游约XX米处,总建筑面积XX平方米,内设XX台发电机组。
3. 升压站:位于厂房附近,主要包括XX座升压变压器及配套设施。
4. 输电线路:从升压站出发,全长XX公里,采用XX电压等级,架设XX回路。
人员安排:
1. 项目经理:负责整个项目的组织、协调、管理,对施工进度、质量、安全、成本等进行全面把控。
2. 总工程师:负责项目技术管理,制定施工技术方案,解决施工过程中的技术问题。
3. 施工经理:负责施工现场的具体施工工作,确保施工进度、质量、安全达到预定目标。
4. 质量安全经理:负责施工现场的质量、安全、环保监督与管理,预防事故发生。
4. 爆破材料:包括炸药、雷管、导火索等,需严格按照国家相关规定进行采购、运输、储存和使用。
5. 输电线路材料:包括导线、塔材、绝缘子等,按照设计要求进行采购。

水电施工方案(7篇)

水电施工方案(7篇)

水电施工方案水电施工方案 (7篇)为了保障事情或工作顺利、圆满进行,通常会被要求事先制定方案,方案是综合考量事情或问题相关的因素后所制定的书面计划。

那么大家知道方案怎么写才规范吗?以下是小编为大家整理的水电施工方案,希望对大家有所帮助。

水电施工方案 1基础工程建设中的水利水电建设涉及到的方面既多又复杂,因此在这一工作过程中,应结合先进的施工工艺和技术,有效控制施工过程,保证灌浆工程的预期规划顺利实现。

因此,这一过程中采用的施工工艺显得尤为重要。

下面,我们就从水利水电施工中灌浆的作用、灌浆方式的差别、施工过程中应注意的问题、施工顺序及方法、养护和验收等方面谈谈灌浆施工。

1 水利水电施工灌浆的作用我们日常生活中的用水、农作物的灌溉、防洪和抗灾都要涉及到水利水电建设。

类型多、分布广是我国水利水电施工的集中特点,同时中小型工程所占比重大、工程质量参差不齐等特点。

目前我国正在使用的河坝和水库地基已经呈现不足,因此,考虑到工程稳定性的要求,必须对这些地基采取加固技术。

同时,老化工程也大多表现出渗漏问题,大大降低了工程运行的效率,并存在安全隐患,给人民生命、财产安全带来威胁。

灌浆技术成为地基处理和渗漏加固过程中采用的主要方法,工程质量的好坏也受灌浆技术水平的直接影响。

因此,灌浆技术也就得到了空前的重视。

为了保证工程建设的预期目标,必须对相关工程建设的特点认真分析,使用科学的灌浆方法,严把原材料质量关。

2 不同的灌浆方式适用于不同的工程灌浆方式有很多种,在实际工程建设中,必须认真分析工程的特点,合理选用适当的灌浆方式。

以坝体和坝基的防渗工作为例,常用的灌浆方式包括防渗帷幕灌浆方式、劈裂式灌浆方式、高压喷射灌浆方式等几种。

但是,同时也要视不同地基的实际情况而确定采用何种灌浆方式。

通常情况下会有五种不同的形式进行分析处理,下面将这五种形式分别做出简单的介绍。

(1)如遇漏水现象十分严重的且存在倾角较陡的大孔洞时,则要采取稠水泥浆冲灌粗砂和砾石的方法来填充缝隙。

水电站施工方案

水电站施工方案

水电站施工方案一、概述水电站施工方案旨在确保水电站工程的顺利进行和高质量完成。

本方案涵盖了施工前期准备、主体施工、设备设施安装、工程验收等关键阶段的要点和具体措施,以确保施工过程的顺利推进。

二、施工前期准备1. 项目经理组建项目经理根据工程规模和复杂程度组建专业施工团队,并明确团队成员的职责和任务,确保施工流程的协调配合。

2. 现场调研对水电站工程的现场进行全面调研,包括地质勘察、水文测算、环境评估等,以全面了解现场条件,为施工方案的制定提供可靠的基础数据。

3. 施工方案制定根据调研结果和工程设计要求,制定详细的施工方案。

方案应包括施工工序的安排、施工流程的控制、施工资源的合理配置等内容。

4. 施工人员培训组织施工人员进行相关技术培训,提高技能水平和安全意识,以确保施工过程的安全性和高效性。

三、主体施工1. 土方开挖按照设计图纸和施工方案要求,进行土方开挖作业。

确保开挖的平整度和坡度符合要求,为进一步的施工工作打下良好基础。

2. 基础建设按照施工方案要求,进行基础建设工作,包括浇筑混凝土基础、埋设地线、安装钢筋网等。

确保基础的稳固性和耐久性。

3. 水电机械设备安装按照设计图纸和施工方案要求,进行水电机械设备的安装。

确保设备安装的正确性和牢固性,以确保设备的正常运行和安全性。

4. 水电系统联调在设备安装完成后,进行水电系统的联调工作。

确保各个系统之间的协调配合,以确保水电站的整体运行效果。

四、设备设施安装1. 电气设备安装按照设计图纸和施工方案要求,进行电气设备的安装。

确保设备接线正确无误,设备运行稳定。

2. 控制系统调试在电气设备安装完成后,进行控制系统的调试工作。

确保控制系统的稳定性和故障排除能力,以保证水电站的安全运行。

3. 安全设施安装对水电站安全设施进行安装,包括防护栏杆、警示标识等。

确保水电站的安全性和防护措施的有效性。

五、工程验收1. 自检进行自检工作,包括对已完成施工工序的检查和评估,确保施工质量符合设计要求和施工标准。

水电站施工方案

水电站施工方案

水电站施工方案一、概述本文旨在提供一份详细的水电站施工方案,旨在确保施工的顺利进行并最大程度保障工程质量。

二、施工准备1. 资源准备- 确保所有所需设备、材料的采购、调配和配备。

- 配备合适的人力资源,包括技术人员、工程师、劳动力等。

- 确保足够的财力和时间资源。

2. 环境评估- 对施工地点进行环境评估,确保施工不会对周围环境造成不可逆转的影响。

- 针对可能出现的环境问题制定应对方案。

三、施工步骤1. 现场准备- 对施工区域进行清理和平整,确保施工区域的无障碍通行。

- 搭建必要的工作平台和施工设施。

2. 水电站主体工程施工- 对水电站各个关键部位进行施工,包括水库、引水系统、发电设备、变电站等。

- 根据工程设计图纸进行严格的施工操作,确保施工质量。

3. 安全管理- 制定完善的安全管理措施,确保施工过程中人员的安全。

- 安排专人负责安全巡视和指导,确保施工现场的安全性。

4. 技术配套措施- 开展必要的技术研究和改进,确保水电站工程处于先进水平。

- 采用先进的施工技术和设备,提高施工效率和质量。

四、监测与调整1. 工程监测- 对施工过程进行实时监测,包括土质状况、水文变化、结构位移等。

- 如发现问题,及时采取相应的调整措施,确保施工顺利进行。

2. 质量监管- 确保施工符合相关质量标准和规范。

- 进行质量抽查和检测,及时发现和纠正可能存在的质量问题。

五、环境保护与治理1. 施工环保措施- 遵守环保法律法规,制定合适的环保施工方案。

- 对施工过程中产生的固体废弃物、水污染等问题进行处理和治理。

2. 生态恢复- 在施工完成后,进行适当的生态恢复工作,包括植被恢复、鱼类放流等。

- 做好环境监测工作,确保生态系统的稳定和健康。

六、项目管理1. 进度控制- 制定详细的施工进度计划,并进行严格的监控和控制。

- 针对延期和工期压力制定应对措施,确保按时完成施工目标。

2. 资金管理- 制定合理的资金使用计划和监控制度。

水电工程专项施工方案

水电工程专项施工方案

水电工程专项施工方案一、项目概况水电工程是指在水利和电力系统工程方面的一种综合性工程。

水电工程专项施工方案是指在水电工程建设中,根据设计图纸和要求,制定的具体施工步骤和措施,以实现工程质量、进度和安全等目标。

二、施工准备1. 资源准备•施工人员:具备相关专业技能和经验的水电工程人员;•施工设备:包括挖掘机、起重机、钢筋加工机械等。

2. 材料准备•水泥、砂、砖等建筑材料;•电缆、导管等电气材料。

3. 现场准备•对施工现场进行勘测和清理,确保施工顺利进行;•搭建工地围墙,设置安全警示标识。

三、施工流程1. 基础施工•进行地基处理和基坑开挖;•浇筑混凝土基础。

2. 结构施工•搭建水电工程主体结构;•安装电气设备和线路。

3. 装饰施工•进行墙面粉刷、地面铺设等装饰工程;•完成水电工程建设的各项细节工作。

四、施工质量控制1. 质量检测•进行混凝土强度检测;•对电气设备进行电气性能测试。

2. 质量验收•经过专业机构的验收,达到相应标准方可交付使用。

五、安全措施1. 安全防护•制定安全交底,做好安全教育工作;•对电路进行绝缘检测,保证安全用电。

2. 应急预案•制定施工事故应急处理预案;•配备应急救援设备和人员。

六、施工进度控制1. 施工计划•制定详细的施工进度计划;•根据实际情况及时调整计划。

2. 进度监控•在施工过程中进行实时监控;•及时发现问题并采取措施解决。

七、总结与展望水电工程专项施工方案是水电工程建设过程中至关重要的一环。

通过有效的组织管理和优质的施工工艺,可以保证工程质量、安全和进度的达标。

希望未来在水电工程建设中,我们能够进一步完善施工方案,为社会提供更好的水电设施。

水电站建设工程施工方案

水电站建设工程施工方案

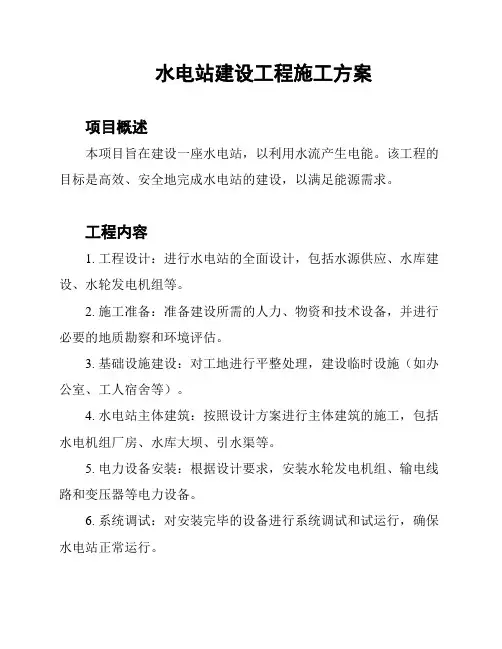

水电站建设工程施工方案项目概述本项目旨在建设一座水电站,以利用水流产生电能。

该工程的目标是高效、安全地完成水电站的建设,以满足能源需求。

工程内容1. 工程设计:进行水电站的全面设计,包括水源供应、水库建设、水轮发电机组等。

2. 施工准备:准备建设所需的人力、物资和技术设备,并进行必要的地质勘察和环境评估。

3. 基础设施建设:对工地进行平整处理,建设临时设施(如办公室、工人宿舍等)。

4. 水电站主体建筑:按照设计方案进行主体建筑的施工,包括水电机组厂房、水库大坝、引水渠等。

5. 电力设备安装:根据设计要求,安装水轮发电机组、输电线路和变压器等电力设备。

6. 系统调试:对安装完毕的设备进行系统调试和试运行,确保水电站正常运行。

7. 工程验收:进行工程的最终验收,确保水电站安全、稳定运行,并通过相关部门的验收检查。

施工流程1. 工程设计阶段:设计师根据项目要求和实际情况进行水电站工程的初步设计,并按照法律法规进行审批。

2. 施工准备阶段:准备施工所需的人力、物资和技术设备,进行必要的地质勘察和环境评估。

3. 基础设施建设阶段:对工地进行平整处理,建设临时设施,为后续施工做好准备。

4. 主体建筑施工阶段:按照设计方案进行施工,包括搭建水电机组厂房、建设水库大坝等。

5. 电力设备安装阶段:根据设计要求,安装水轮发电机组、输电线路和变压器等设备。

6. 系统调试阶段:对安装完毕的设备进行系统调试和试运行,确保水电站正常运行。

7. 工程验收阶段:进行工程的最终验收,确保水电站安全、稳定运行。

施工安全在施工过程中,需要严格遵守相关的安全规范和操作规程,确保施工人员和周围环境的安全。

具体安全措施包括但不限于:1. 提供必要的安全防护装备和器材。

2. 定期进行安全培训和教育。

3. 定期检查设备和工器具的安全性能。

4. 配备专业的安全监测人员,及时发现和解决安全问题。

5. 建立应急响应机制,处理突发事故和紧急情况。

施工进度和质量控制在施工过程中,需要制定详细的施工计划,并进行严格的进度和质量控制。

水电站建设的专项施工方案

水电站建设的专项施工方案

水电站建设的专项施工方案一、项目背景水电站是一种利用水能转化为电能的重要能源项目。

随着全球对清洁能源的需求不断增长,水电站建设愈发受到关注。

本文针对水电站建设的专项施工方案进行详细介绍。

二、项目概述1.项目名称:水电站建设项目2.项目位置:XX省XX市3.项目规模:总装机容量XXX兆瓦4.项目周期:预计XXX年三、施工组织及管理1.施工单位的选定在项目开始前,需要通过公开招标或者委托招标等方式选择合适的施工单位,以保证工程的质量和安全。

2.项目团队的组建项目团队的组建至关重要。

包括项目经理、设计师、施工人员等多个专业人员的参与,以确保工程各个环节的顺利进行。

3.施工管理与监督建立科学的施工管理体系和监督机制,确保施工进度和工程质量的控制。

四、施工工艺及流程1.勘察和设计根据工程需要,进行勘察和设计,确定项目的施工方案以及工程造价估算。

2.基础工程施工包括土建工程和水坝建设等,确保项目的稳定性和安全性。

3.水电机组安装按照设计要求,安装水轮发电机组,并进行调试和运行测试,保证机组的正常运行。

4.电网接入将水电站的发电功率接入电网,以确保发电能够供应给周边地区。

5.运行和维护建立完善的运行和维护管理体系,确保水电站的长期稳定运行。

五、施工安全与环保措施1.施工安全措施制定详细的施工安全方案,包括安全培训、安全设施的设置等,保障工人的人身安全。

2.环保措施制定环境保护方案,包括水土保持、噪音和废气排放控制等,确保项目对环境的影响最小化。

六、风险分析与处理措施1.自然灾害风险针对水电站建设过程中可能遇到的自然灾害风险,制定相应的应急预案,确保工程安全。

2.工程质量风险建立严格的工程质量管理体系,进行全程监管和质量检查,及时发现和处理问题。

七、项目预算及资金筹措1.项目预算编制根据工程规模和施工方案,编制项目预算,包括人力、设备、材料等方面的费用估算。

2.资金筹措通过多渠道筹措资金,包括政府资金、银行贷款、投资者资金等。

水电工程施工方案

水电工程施工方案

水电工程施工方案
一、项目背景
水电工程是一项关乎国民经济和人民生活重要的基础设施建设工程。

本项目位于XX省XX市,总占地面积XX平方米,主要包括水电站、水库、输电线路等。

二、施工准备
1.确认工程范围和施工期限。

2.制定施工计划,明确工期和责任人。

3.确保施工人员具备相关资质和技能,做好安全防护工作。

4.确认所需材料和设备,建立供应链,保障施工进度。

三、施工步骤
1. 土地准备
1.清理施工场地,确保平整。

2.安排土方机械,进行挖掘、填方等作业。

3.处理场地排水问题,防止积水影响施工。

2. 基础施工
1.钢筋加工和安装。

2.混凝土浇筑,按照设计要求进行强度检测。

3. 设备安装
1.安装水电站设备,接通管线。

2.安装输电线路及配电设备。

4. 调试验收
1.逐步启动设备,检查运行情况。

2.进行设备性能和安全验收,确保符合相关标准。

四、安全与质量控制
1.制定施工安全管理制度,定期进行安全培训。

2.严格执行工程质量验收标准,确保施工质量符合设计要求。

五、施工总结
本水电工程的施工方案充分考虑了安全、质量和进度等方面因素,通过科学合理的施工程序和严格的质量管理,确保项目的顺利进行和顺利竣工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
②根据不同的围岩情况,选择合理的钻爆参数,提高循环进尺,控制隧洞超欠挖,标准满足规范要求。
③尽量选择炸药波阻抗与岩石波阻抗相匹配的炸药,以改善爆破整体效果;
④分工合作,定人定岗,台车司机必须严格按爆破设计图进行操作,确保钻爆质量;
表6-2 Ⅴ类围岩台阶法开挖作业循环时间表
序号
工序名称
作业时间
(min)
工序名称
作业时间
(min)
上部开挖
下部开挖
1
测量放线
20
测量放线
20
2
钻孔
60
钻孔
60
3
装药
20
装药
15
4
爆破、排烟
30
爆破、排烟
30
5
清理撬挖
20
清理撬挖
20
6
拱部初喷砼
60
初喷砼
50
7
出碴
120
出碴
150
8
径向锚杆、钢架安装、系统支护
光爆孔
45mm
φ25mm
2.8m
45~50cm
60~70cm
250~350g/m
崩落孔
45mm
φ32mm
2.8m
80~90cm
60~80cm
2.2~2.5kg/孔
掏槽孔
45mm
φ32mm
3.0m
80~100cm
2.0~2.5kg/孔
备注
1.炸药采用2#岩石乳化炸药;
2.周边孔采用φ25mm直径药卷,其余采用φ32mm直径药卷;
②掏槽方式:采用大孔径中空直眼掏槽;当条件较好时也可使用斜眼掏槽。
③开挖断面周边一律进行光面爆破,条件具备可预留光爆圈。
④洞内一律采用非电导爆管起爆网路,严禁使用火花起爆系统。
⑤洞内必须使用零氧平衡炸药进行爆破作业,有水炮孔使用乳化炸药。
B、设计参数
在实施过程中参考下述爆破试验所获得的参数,分别对不同围岩情况进行爆破设计与优化。①Ⅲ类围岩表6-3 Ⅲ类围岩爆破设计参数表
③炸药装填必须按安全规程执行,不得硬捅、硬捣;
④装药结构:
掏槽孔、周边孔采用导爆索药串装药结构,其于各孔采用组合装药结构进行连续装药。
⑸连线要求
①中间连接、击发用雷管一律反向设置且单发击发导爆管根数不多于24根。
②塑料导爆管连接过程中不得打死结,弯折,更不能被岩石和其它东西刺破;
③网路连线自由下垂不得拉紧;
150
径向锚杆、钢架安装、系统支护
150
9
复喷砼
120
复喷砼
100
10
合计
600
合计
595
备注
一次循环时间总计1195min,施工中下部系统支护、出碴和上部测量放线、钻孔、装药可平行施工,每循环进尺上部1.0~1.5m,下部1.0~1.5m,考虑长期效率85%,平均每日1个循环,每个作业面月进尺约60~70m。
2、爆破设计
隧洞成形控制是本引水隧洞质量控制的重点,也是质量控制的难点。其埋深大、地应力高,围岩节理发育,又因其岩层产状等原因,不容易控制,爆破进尺也不大稳定,同时掘进进尺是影响进度的关键,因此本标段在爆破试验的基础上将按下述程序搞好爆破技术设计:
A、爆破总体方案
①根据断面采用直眼和斜眼两种爆破方式,网路采用非电毫秒雷管爆破网路,对V类围岩采用弱爆破(微振动爆破)。为减轻爆破对围岩的扰动,开挖断面采用多段位非电毫秒雷管进行网路设计。
③利用激光束导向,测量工根据内业资料,及时准确地放出周边轮廓线及中心线以及掏槽和部份关键炮孔所在位置;
⑵ 钻孔要求
①钻孔必须做到“准、平、直、齐”四要素并满足以下精度要求:
②钻孔不平行误差:掏槽孔不得大于±3cm/m,其余各孔不得大于±5cm/m。
③各炮孔底部参差误差均不得大于炮孔深度的10%。
④相邻两茬炮之间的台阶最大错台不大于15cm,同一茬炮周边孔形成的台阶起伏不大于10cm。
55~60cm
0.6~0.8kg/孔
掏槽孔
45mm
φ32mm
1.8m
80~100cm
备注
1.炸药采用2#岩石乳化炸药;
2.周边孔采用φ25mm直径药卷,其余采用φ32mm直径药卷;
3.爆破参数在施工过程中根据现场试验进行优化调整。
Ⅲ、Ⅳ类围岩爆破设计参数表
炮孔类型
孔直径
药卷直径
孔深
炮孔间距
抵抗线
装药量
水电站工程施工方案
一、洞身开挖
工序简要:测量放线→超前支护(Ⅴ类围岩)→钻孔→装药→爆破→通风→找顶→初喷砼→出碴运输→初期支护→下一循环
1、隧洞开挖作业循环
隧洞Ⅲ、Ⅳ类围岩开挖及Ⅴ类围岩台阶法开挖详见附图《Ⅲ、Ⅳ类围岩施工方法示意图》、《Ⅴ类围岩施工方法示意图》,作业循环时间详见下表6-1《Ⅲ、Ⅳ类围岩全断面开挖作业循环时间表》、表6-2《Ⅴ类围岩台阶法开挖作业循环时间表》。
②Ⅳ类围岩表6-4 Ⅳ类围岩爆破设计参数表
③Ⅴ类围岩表6-5 Ⅴ类围岩爆破设计参数表
④3#、4#支洞爆破参数Ⅴ类围岩爆破设计参数表
炮孔类型
炮孔直径
药卷直径
炮孔孔深
炮孔间距
抵抗线
装药量
光爆孔
45mm
φ25mm
1.5m
40~45cm
60~70cm
100~120g/m
崩落孔
45mm
φ32mm
1.5m
70~90cm
3.爆破参数在施工过程中根据现场试验进行优化调整。
C、爆破作业过程框图
图6-1 爆破工艺框图
D、爆破开挖施工工艺及要点
⑴布孔设定要求
①中心掏槽孔布孔误差不得大于±3cm;
②其余各孔不大于±5cm;若遇挂眼困难,炮孔位置可适当调整,但必须保证调整后,相邻各孔间距均匀布置,注意掏槽孔需整体移动,孔间调整范围不得大于其误差值;
④所有中间连接雷管宜用即发雷管或连接元件,严禁使用高段位雷管;
⑤孔内雷管不得错段,具体操作时由班长分发雷管并监督。
⑹堵塞要求
①必须预制炮泥,每条长10~15cm;
②各孔堵塞长度周边不小于30cm,其余各孔不小于20cm;
③堵塞过程妥善保护网路。
E、质量控制要计与试验是基础;
⑶炮孔验收
炮孔出现深度不够,少孔或间排距出入太大者一律按规定进行补钻,尤其是掏扩槽炮孔。
⑷装药要求
①必须按设计的装药量进行,当齐头凹凸不平,其各孔装药量可随炮孔深浅变化作相应调整;当实际炮孔所处位置有软层或裂隙通过,取消该孔装药并适当增加相邻炮孔的装药量;
②起爆药包1#孔正向设置,其于各孔宜反向设置;
表6-1 Ⅲ、Ⅳ类围岩全断面开挖作业循环时间表
序号
工序名称
作业时间(min)
1
测量放线
30
2
台车就位
20
3
钻孔
200
4
装药
40
5
爆破、排烟
20
6
清理撬挖
30
7
初喷砼
60
8
出碴
200
9
径向锚杆、系统支护
120
10
合计
720
备注
一个循环时间总计720min,每循环进尺Ⅲ类围岩为3.0m、Ⅳ类围岩为2.5m,按每天2个循环计算并考虑长期效率,每个作业面月进尺Ⅲ类围岩约165m、Ⅳ类围岩约125m。
