地梁钢筋验收会议纪要
钢筋验收会议纪要模板

钢筋验收会议纪要
外架支撑的搭设与脚手架及水平垂直防护应按要求搭设,并请监理单位复核同意后,方可进行混凝土浇筑。
同意验收。
五、质监站:
1、加强梁、板、柱、墙的钢筋保护层厚度控制;
2、严格按照设计施工图预留的孔洞及预埋件进行埋设;
3、模板、外架的支持系统严格按照专项施工方案进行搭设,在浇筑混凝土之前再次对支持系统进行检查并确认。
六、主持人总结:
1、严格按各参建单位意见进行整改。
2、完善会议纪要。
XXXXXX
XXXX工程项目部
2016年11月7日
会签栏:
建设单位:XXXXX
监理单位:XXXXX
施工单位:XXXX。

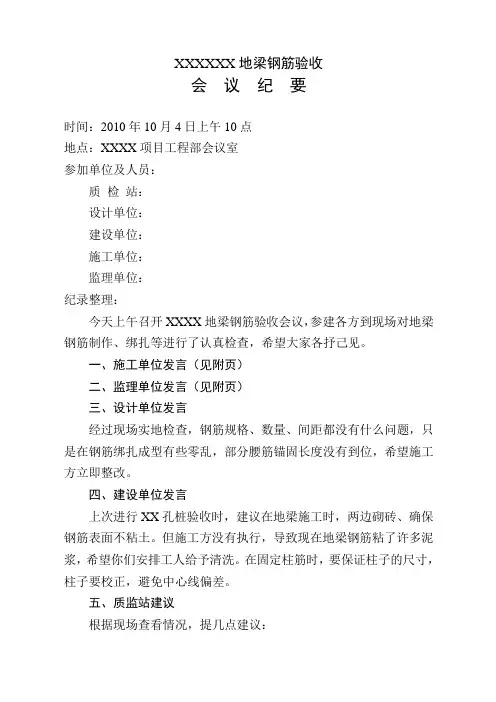

地梁钢筋-验收纪要

XXXXXX地梁钢筋验收会议纪要时间:2010年10月4日上午10点地点:XXXX项目工程部会议室参加单位及人员:质检站:设计单位:建设单位:施工单位:监理单位:纪录整理:今天上午召开XXXX地梁钢筋验收会议,参建各方到现场对地梁钢筋制作、绑扎等进行了认真检查,希望大家各抒己见。
一、施工单位发言(见附页)二、监理单位发言(见附页)三、设计单位发言经过现场实地检查,钢筋规格、数量、间距都没有什么问题,只是在钢筋绑扎成型有些零乱,部分腰筋锚固长度没有到位,希望施工方立即整改。
四、建设单位发言上次进行XX孔桩验收时,建议在地梁施工时,两边砌砖、确保钢筋表面不粘土。
但施工方没有执行,导致现在地梁钢筋粘了许多泥浆,希望你们安排工人给予清洗。
在固定柱筋时,要保证柱子的尺寸,柱子要校正,避免中心线偏差。
五、质监站建议根据现场查看情况,提几点建议:1、地梁钢筋绑扎没有什么大问题,但箍筋定位不是很规范,这从抗震角度来讲,是不允许的。
2、地梁工作面比较窄,钢筋上粘了很多泥浆,在浇筑砼前要清洗干净,确保砼对钢筋的握裹力,满足抗震规范要求。
3、在浇筑砼时,要先把桩浇筑到平地梁底面,然后挖一个集水坑,对所有地梁钢筋进行冲洗。
4、在安全文明施工方面,要加强1#车道杂物清理、C区周边的临边防护工作。
比如:围墙边上的圆形揽拌机和堆放的木板要即时卸货,防止安全事故发生。
综上所述,对存在的质量问题、安全隐患,在砼浇筑前要尽快加以整改,满足施工规范要求。
XXXXX监理咨询有限公司XXXX监理部二O一O年十月五日主送:业主重庆XXXX集团XXXX项目部存档。
钢筋验收会议纪要

钢筋验收会议纪要日期:YYYY年MM月DD日地点:XX大厦XX会议室主持人:XXX与会人员:•XXX(部门负责人)•XXX(设计师)•XXX(建筑工程师)•XXX(钢筋检验员)•XXX(施工队代表)会议目的本次会议的主要目的是就本建筑项目的钢筋验收情况进行讨论和总结,并确保钢筋的质量符合相关标准和要求。
会议内容1. 钢筋验收进展情况的汇报和讨论首先,XXX钢筋检验员对本项目的钢筋验收进展情况进行了汇报。
经过详细讨论和研究,与会人员对验收进展表示满意,并认为目前的钢筋验收工作进行得顺利。
2. 钢筋质量问题的讨论和解决方案的制定对于目前已验收的钢筋材料中出现的质量问题,与会人员进行了详细讨论。
经过多方意见交流和权衡,达成以下共识:•对于存在质量问题的钢筋材料,将予以拒收,并要求供应商重新提供符合要求的钢筋。
•加强与供应商的沟通和协调,确保后续供应的钢筋质量符合相关标准和要求。
•提升施工队的施工质量意识,加强对钢筋施工过程的监督和管理。
3. 钢筋验收标准和要求的明确和确认本次会议进一步讨论了钢筋验收的标准和要求,并对已有的验收标准进行了进一步明确和确认。
与会人员在充分沟通和讨论的基础上,一致同意以下钢筋验收标准和要求:•钢筋的材料符合国家标准,具有合格证明。
•钢筋的表面应光滑、无裂缝、锈蚀等缺陷。
•钢筋的尺寸、形状和重量应符合设计要求。
•钢筋的弯曲和牵拉性能应满足相关标准。
4. 下一步工作安排在会议的最后,与会人员对下一步工作进行了安排:•钢筋检验员将继续监督和执行钢筋的验收工作,确保质量符合要求。
•设计师将根据会议确定的验收标准和要求,对已验收的钢筋进行再次核对和确认。
•建筑工程师将紧密配合施工队,加强对钢筋施工过程的监督和管理,确保施工质量。
•施工队代表将积极配合并落实施工方案,确保施工进度和质量。
会议总结本次钢筋验收会议充分讨论了钢筋验收的进展情况、质量问题和验收标准要求,并制定了下一步工作安排。
钢筋首件工程会议纪要

钢筋首件工程会议纪要
会议主题:钢筋首件工程验收会议
会议时间:2022年5月15日
会议地点:公司会议室
主持人:XXX
与会人员:项目经理、钢筋工程师、监理工程师、施工队负责人
会议目的:对钢筋首件工程进行验收,并记录会议讨论的结果和相关事宜。
会议纪要:
1. 会议开始前,主持人对会议目的进行了简要介绍,并强调了验收工作的重要
性和严谨性。
2. 项目经理向与会人员汇报了钢筋工程的进展情况,包括施工进度、施工质量
等方面。
3. 钢筋工程师详细介绍了钢筋工程的技术要求和验收标准,并强调了钢筋工程
对工程质量和安全的重要性。
4. 监理工程师对钢筋工程的验收流程进行了说明,包括验收前的准备工作、验
收过程中的注意事项等。
5. 施工队负责人介绍了钢筋工程施工中遇到的困难和问题,并提出了解决方案。
与会人员共同讨论并对解决方案进行了评估和修改。
6. 会议讨论了钢筋工程的质量验收标准,确认了验收标准的准确性和可行性,
并达成一致意见。
7. 钢筋工程师根据会议讨论的结果,整理了一份详细的验收方案,并提交给与会人员审查。
8. 会议结束后,与会人员对会议结果进行了总结和评价,认为会议讨论充分,各方意见得到了充分考虑。
9. 项目经理指示施工队按照会议讨论的结果进行钢筋工程的质量验收,并确定了验收时间和相关人员的职责分工。
10. 会议纪要经与会人员确认后,由主持人进行签字并分发给各相关部门,作为后续工作的参考和依据。
会议纪要结束。
钢筋验收会议纪要1

钢筋验收会议纪要1
会议时间:20XX年XX月XX日
会议地点:XX工地办公室
会议主题:钢筋验收
会议成员:
1. 项目经理:XXX
2. 建设单位代表:XXX
3. 设计单位代表:XXX
4. 施工单位代表:XXX
5. 监理单位代表:XXX
会议内容:
1. 项目经理首先对钢筋验收工作的重要性进行了强调,并明确了各方的责任和义务。
2. 设计单位代表介绍了本项目的钢筋设计原则和技术要求,并说明了验收标准和流程。
3. 施工单位代表对施工过程中可能遇到的难点和问题进行了分析和总结,并提出了解
决方案。
建议在施工过程中加强质量控制和监督。
4. 监理单位代表对之前的钢筋验收情况进行了总结,并提出了对今后验收工作的改进
意见。
建议加强对施工单位的培训和指导,以确保验收工作的准确性和规范性。
5. 建设单位代表强调了项目进度和质量的重要性,并对各方提出的建议进行了讨论和研究。
确定了今后的工作安排和责任分工。
6. 会议最后,项目经理对会议讨论内容进行了总结,并强调了大家共同努力,确保钢筋验收工作的顺利进行。
会议记录人:XXX
会议结束时间:XX时XX分。
钢筋验收会议纪要

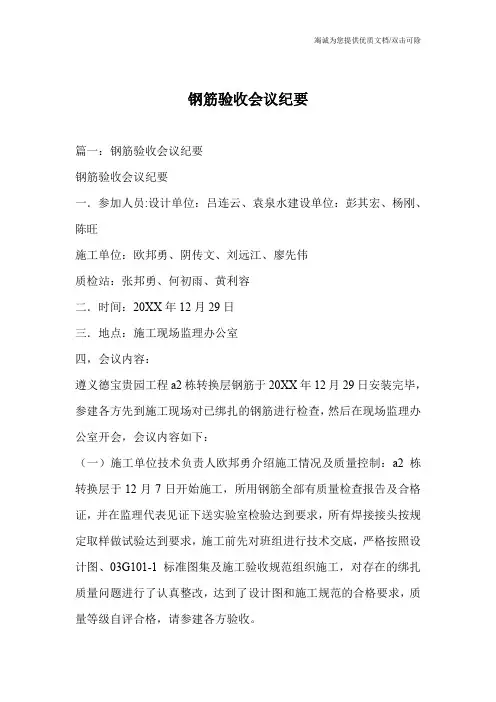

钢筋验收会议纪要篇一:钢筋验收会议纪要钢筋验收会议纪要一.参加人员:设计单位:吕连云、袁泉水建设单位:彭其宏、杨刚、陈旺施工单位:欧邦勇、阴传文、刘远江、廖先伟质检站:张邦勇、何初雨、黄利容二.时间:20XX年12月29日三.地点:施工现场监理办公室四,会议内容:遵义德宝贵园工程a2栋转换层钢筋于20XX年12月29日安装完毕,参建各方先到施工现场对已绑扎的钢筋进行检查,然后在现场监理办公室开会,会议内容如下:(一)施工单位技术负责人欧邦勇介绍施工情况及质量控制:a2栋转换层于12月7日开始施工,所用钢筋全部有质量检查报告及合格证,并在监理代表见证下送实验室检验达到要求,所有焊接接头按规定取样做试验达到要求,施工前先对班组进行技术交底,严格按照设计图、03G101-1标准图集及施工验收规范组织施工,对存在的绑扎质量问题进行了认真整改,达到了设计图和施工规范的合格要求,质量等级自评合格,请参建各方验收。
(二)设计单位结构设计负责人袁泉水:1梁腰筋锚入梁柱满足锚固长度要求即可。
2柱端弯钩不能割断。
3梁扰度较大,混凝土容易开裂,浇筑混凝土时要注意,注意混凝土的养护。
4梁上的标准层柱插筋全部插入梁底且做弯锚,已制作的柱插筋全部换掉。
5混凝土体积大,强度要控制好,6同意转换层钢筋验收。
(三)监理公司总监代表苏必强:1质量上袁工提出的问题请施工单位在浇筑混凝土前整改好。
2.施工单位及时报送混凝土冬季施工方案。
3施工单位将施工方案报送监理公司后可以浇筑混凝土。
4设计图明确直径22以上钢筋按机械连接,现在是气压焊连接,设计单位能否出具书面意见?(设计负责人袁泉水答复,规范上明确宜用机械连接而不是必须用机械连接)4.同意钢筋分项工程为合格工程。
(四)建设单位陈旺发言:浇筑混凝土必须按规范留施工缝,混凝土泵管必须正确设置,不能扰动混凝土,浇筑混凝土时必须保证照明,监护人员必须到位。
建设单位杨刚发言:以后验收必须有发言稿并报送各种资料,浇筑混凝土前完善有关手续,做好人行通道,完善以上工作后可以浇筑混凝土。
8号地块A区基础钢筋验收会议纪要

重庆市彭水加工贸易梯度重点承接地建设项目8号地块科技孵化楼工程A区基础钢筋验收会议纪要
会议时间:2011年11月22日
会议地点:重庆市彭水加工贸易梯度重点承接地建设项目8号地块科技孵化楼工程项目部办公室
会议主持人:范朝伟
参会人员:附签到表
会议内容:
张维楼(施工单位):
我单位已按图完成重庆彭水加工贸易梯度重点承接地建设项目8号地块科技孵化楼工程A区基础钢筋施工,钢筋原材、焊接已按要求送检,试件抽检试验合格,施工过程中严格三检制度,确保钢筋制作、绑扎质量,自检合格,申请各参建单位验收。
监理单位:
我监理单位负责对该工程施工全程监控,A区基础工程严格按照设计图纸和现行施工规范的要求施工,原材现场抽样符合规范要求,复检试验均合格。
基础工程技术资料与施工同步进行,资料齐全符合要求,同意验收。
设计单位:
本工程柱下条基,经现场踏堪,地梁钢筋绑扎规范、主筋接头位置及方法、安装规格、间距、连接、绑扎符合设计要求,钢筋连接、绑扎观感质量良好、从资料检查看,原材试验结果符合要求,同意验收。
质量监督单位:
本工程组织验收程序合法,出示的检验检测资料齐全符合质量验收要求,实体技术资料齐全,同意监理、业主、建设、设计各方的意见,同意验收,进行下一工序施工。
建设单位(签章):重庆市彭水县工业园区建设实业有限责任公司
施工单位(签章):重庆永丰建筑安装工程有限公司
监理单位(签章):重庆佳兴建设监理有限公司
设计单位(签章):重庆轻工设计院
二O一一年九月二十二日。
钢筋验收会议记录

重庆蓝皇建材厂-A厂房、A型办公楼基础梁、地圈梁
钢筋验收会议记录
时间:二○○八年五月六日
地点:现场
参加单位及人员:
建设单位:重庆蓝皇建材有限责任公司
设计单位:合川建筑设计院
质监单位:合川市质量监督站
监理单位:重庆金山建设监理有限公司
施工单位:重庆易成建筑工程有限公司
主持:
按照工程建设监理交底程序对工程重要结构部位在隐蔽前要请参建各主有关人员到场进行检查。
今天请各位来主要目的是对本工程基础梁、地圈梁钢筋、模板等施工工作是否符合设计规范要求进行检查,刚才参建方对现场实物进行了仔细检查,请各位就上述工作发表宝贵意见。
施工单位:
基础梁、地圈梁钢筋工程的施工是一律按设计要求和施工规范进行施工的,在地圈梁钢筋工程成型,模板安装结束后,经我单位自检该部分钢筋工程的制作、成型符合设计及施工规范的要求,能够进入下道工序施工。
监理单位:
地圈梁钢筋规格、数量、间距符合设计要求及施工规范,模板安装固定较好,同意A厂房、A型办公楼基础梁、地圈梁钢筋验收,请施工单位把模板内的杂物清理干净,方能进行下道工序施工。
设计单位:
刚才对A型办公楼、A厂房基础梁、地圈梁钢筋进行仔细检查,钢筋绑扎较好,符合施工规范规定,回填土,土质较好,达到规范要求,同意A厂房基础梁、A型办公楼地圈梁钢筋验收,可以进行下道工序施工。
质监单位:
刚才对基础梁、地圈梁钢筋进行检查,其加工和绑扎符合设计要求和施工验收规范规定,复检试验资料、隐检记录等一切都齐全,同意地基础梁、地圈梁钢筋验收,同意进行下道工序施工。
建设单位:
刚才各单位发表了宝贵意见,我同意各单位的意见,同意施工单位进行下道工序。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一期A区24栋地梁、承台钢筋
验收会议纪要
时间:2012年7月21日
地点:项目部现场会议室
参加单位:
建设单位:独山县经济开发区管理委员会
设计单位:贵阳建筑勘察设计有限公司
地勘单位:贵州省建筑工程勘察院
监理单位:重庆市金山建设监理有限公司
质监站:黔南州建设工程质量管理站
施工单位:重庆市五一实业(集团)有限公司
参会人员:详见签到表
主持人:廖登贵
会议纪要:
一、施工单位
本工程在施工过程中,重点控制轴线标高,钢筋制作、钢筋规格、间距、数量、位置及绑扎质量,模板的支撑系统的稳定性和刚度。
施工过程中,每道工序严格执行“三检制”,并经监理工程师确认后,才进行下一道工序施工。
进场钢材按炉批号进行了见证取样送检,合格后方才使用。
其中钢材原材抽样和钢筋焊接送检,全部合格。
工程中
各种资料做到与施工同步,资料齐全、完整、准确、真实,签证手续齐全。
自检合格,申请对此进行验收,进入下一道工序施工。
二、监理单位:
1、工程施工至今,工程始终处于受控状态下,工程施工工序均由施工单位自检合格,基础钢筋绑扎等各项指标控制严格按照设计要求监控,钢筋加工及安装过程严格按照监理规划进行旁站。
2.进场钢材严格按炉批号进行见证取样,钢材原材抽样和钢筋焊接送检,全部合格。
3、桩内有少许杂物未清理干净。
整改后同意进入下一道工序。
三、设计单位
1.防雷接地已按图示焊接好。
2.桩内的杂物、积水处理好后,报给监理复检合格后,同意进入下道工序。
四、建设单位
设计院所提问题整改完毕后,报监理复检合格后同意本次验收进入下一道工序施工。
五、质检站
1.桩内清理干净后,报给监理复检合格后进入下道工序。
2.此次验收各单位均按照验收规范到场,施工过程符合验收规范、监督程序及强制性规范要求。
建设单位:设计单位:
监理单位:施工单位:
重庆市五一实业(集团)有限公司
独山县鄢家山项目部
2012年7月21日。
