二级工程施工组织设计范本一、项目概况项目名称:XX道路改造工程项目地点:XX市市区建设单位:XX市政府建设规模:总长度1000米,总宽度30米,包括道路铺设、绿化、排水等工程施工周期:12个月二、项目背景XX道路是连接市区与郊区的重要交通干道,但由于长期使用和基础设施老化,道路面严重破损,交通拥堵现象较为严重,给市民带来出行不便。

为了改善交通状况,提升市区形象,市政府决定进行XX道路改造工程。

项目包括对道路进行重新铺设、增设绿化带、完善排水系统等工作,旨在提高道路的承载能力,美化环境,改善市民出行体验。

三、项目施工组织设计1.项目管理组织为保证工程顺利进行,项目设立工程管理部门,负责工程计划编制、施工进度控制、质量监督等工作。

同时配备专业技术人员和安全主管,确保施工过程中安全生产。

2.施工队伍组织施工队伍由施工单位自有人员、外包工人和相关配套人员组成。

施工单位负责安排施工队伍和管理施工人员,确保工程按时完工,并提供相关培训和技术支持。

3.施工设备组织施工设备包括挖掘机、压路机、打桩机等,施工单位负责设备调配和维护。

在施工过程中,按需调配设备,提高施工效率。

4.材料管理组织材料采购由施工单位负责,质量监督由专业人员把关。

在材料运输、储存、使用中,严格按照相关规定执行,确保材料质量和施工进度。

5.安全防护组织施工过程中重视安全防护,为施工人员提供必要的安全设备和培训,设立安全管理岗位,实行24小时监控,确保施工安全。

6.质量控制组织施工单位设立质量管理部门,负责工程质量检查和验收。

实行过程监控和成果检验相结合的质量管理模式,确保工程质量符合相关标准。

7.施工过程管理施工单位制定详细施工计划,按照进度安排工作,合理分配资源,确保工程按计划进行。

在施工过程中,实行层层考核和监督,及时解决问题,确保工程顺利进行。

8.环境保护组织在施工过程中,施工单位负责对周边环境进行保护,限制施工噪音和粉尘污染,确保施工不影响周边居民生活。

2024年二级建造师之二建建筑工程实务真题精选附答案

2024年二级建造师之二建建筑工程实务真题精选附答案

2024年二级建造师之二建建筑工程实务真题精选附答案单选题(共45题)1、关于人员进出通道口搭设防护棚的说法,正确的是()。

A.高度超过16m的交叉作业,通道口设单层防护B.高度超过16m的交叉作业,通道口设双层防护C.高度超过24m的交叉作业,通道口设单层防护D.高度超过24m的交叉作业,通道口设双层防护【答案】 D2、碗扣式钢管脚手架架体纵横向扫地杆距地高度最大限值是()mm。

A.350B.400C.450D.500【答案】 A3、关于电气安装工程的说法,错误的是()。

A.同一住宅相线(L)颜色应统一B.保护线必须使用黄绿双色线C.电源插座底边距地面宜为300mmD.平开关板底边距地宜为1250mm【答案】 D4、关于建设工程招标投标的说法,正确的是()。

A.投标截止后投标人撤销投标文件的,招标人必须退还投标保证金B.投标人对招标工程量清单的准确性、完整性负责C.两个以上法人可以组成一个联合体D.招标控制价是投标的最低限价【答案】 C5、一般情况下,当受拉钢筋直径大于()mm时,不宜采用绑扎搭接接头。

A.22B.25C.28D.32【答案】 B6、室内环境质量验收,应在工程完工至少( )d以后进行。

A.5B.7C.10D.15【答案】 B7、违反生产过程中的职业卫生防护与管理要求的是( )。

A.建立健全职业病防治管理制度B.采取有效的职业病防护设施,为劳动者提供个人使用的职业病防护用具、用品C.安排未经上岗前职业健康检查的劳动者从事接触职业病危害的作业D.应书面告知劳动者工作场所或工作岗位所产生或者可能产生的职业病危害因素、危害后果和应采取的职业病防护措施【答案】 C8、严寒、寒冷地区的公共建筑,其体形系数的要求是()。

A.≤0.4B.≤0.5C.≥0.4D.≥0.5【答案】 A9、下列符合施工现场电工操作管理规定的是( )。

A.应持证上岗B.电工作业可单独进行C.必要时无证也可操作D.水平高也可以带电作业【答案】 A10、应尽量减少夜间作业和冬期施工的时间,属于绿色施工中的()。

2023年二级建筑师《建筑施工管理实务》要点-看完必过

2023年二级建筑师《建筑施工管理实务》要点-看完必过

2023年二级建筑师《建筑施工管理实务》
要点-看完必过
本文档旨在概述2023年二级建筑师考试中《建筑施工管理实
务》科目的重点内容,帮助考生顺利通过考试。

1. 施工组织管理
- 施工组织设计的原则和内容。

- 施工组织设计的程序和要求。

- 施工组织设计的编制要点和注意事项。

2. 施工作业管理
- 施工作业管理的基本原则和方法。

- 施工作业管理中的安全生产、质量控制、进度控制等要点。

3. 施工现场管理
- 施工现场管理的组织机构和职责。

- 施工现场规划和布置。

- 施工现场监测与检测。

4. 施工场地、场地设备管理与物料管理
- 施工场地选择和准备工作。

- 施工场地环境治理和污染防治。

- 施工场地设备管理和物料管理。

5. 施工机械与施工工艺
- 常见施工机械的分类和选用原则。

- 常见施工工艺的流程和要点。

以上是《建筑施工管理实务》科目的重点内容,考生在备考阶段应重点关注这些内容,并进行系统的研究和总结。

通过深入理解这些要点并灵活运用,考生可以在考试中取得更好的成绩。

祝您考试顺利!。

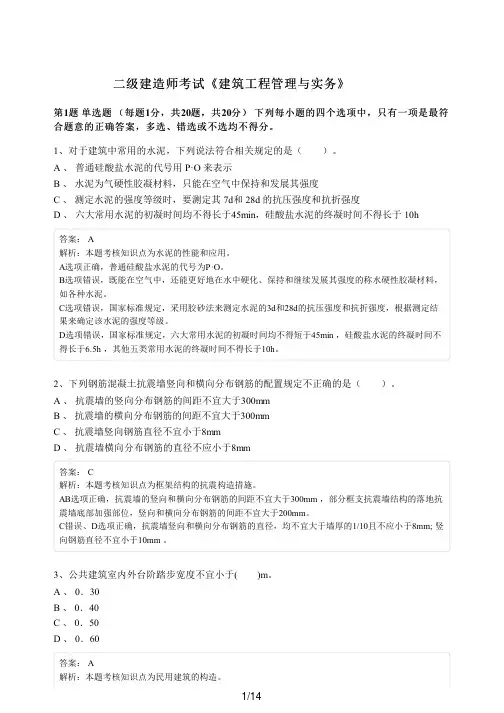

二级建造师建设工程管理实务试题及答案2

二级建造师建设工程管理实务试题及答案2
16、关于施工现场文明施工管理要点的说法,正确的是()。 A 、 宿舍室内净高不得小于2.2m B 、 现场出入口明显处可不设置“五牌一图” C 、 厂区门口可以不设置保安室
5/14
D 、 场地四周必须采用封闭围挡

答案: D
解析:本题考核的知识点是现场文明施工管理要点。
选项A错误:宿舍室内净高不得小于2.5m; 选项B错误:现场出入口明显处应设置“五牌一图”;即:工程概况牌、管理人员名单及监督电话牌、消
6、用于测定砌筑砂浆抗压强度的试块,其养护龄期是在标准养护条件下用标准试验方法测得 ( )天的值来确定。 A、7 B 、 14 C 、 21 D 、 28

答案: D
2/14
解析:本题考核知识点为砂浆。
砌筑砂浆的强度用强度等级来表示。砂浆强度等级是以边长为70.7mm的立方体试件,在标准养护条 件下,用标准试验方法测得28d龄期的抗压强度值(单位为MPa)确定。
防保卫牌、安全生产牌、文明施工和环境保护牌及施工现场总平面图。
选项C错误:现场出入口应设大门和保安值班室,建立完善的保安值班管理制度。 选项D正确:场地四周必须采用封闭围挡,围挡要坚固、稳定、整洁、美观,并沿场地四周连续设
置。
17、根据洞口的防护设施的施工要求,楼板、屋面和平台等面上短边尺寸小于25 cm但大于 2.5 cm的孔口,必须( )。 A 、 用坚实的盖板盖严,盖板要有防止挪动移位的固定措施 B 、 用竹、木等作盖板,盖住洞口,盖板要保持四周搁置均衡 C 、 用贯穿于混凝土板内的钢筋构成防护网格栅 D 、 设置一层用扣件扣接钢管而形成的网格栅,并在其上满铺竹笆或脚手板

答案: D
解析:本题考核知识点为检验批的质量验收。 检验批是工程质量验收的最小单位,是分项工程直至整个建筑工程质量验收的基础。

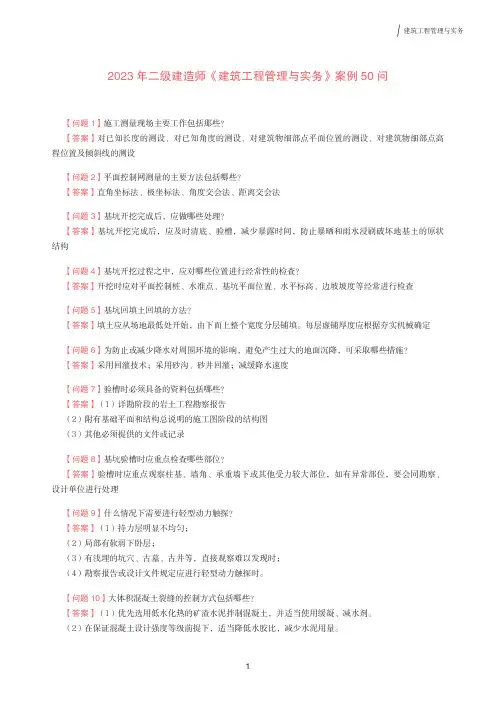

二级建造师工程管理与实务案例50问

二级建造师工程管理与实务案例50问

2023年二级建造师《建筑工程管理与实务》案例50问【问题1】施工测量现场主要工作包括那些?【答案】对已知长度的测设、对已知角度的测设、对建筑物细部点平面位置的测设、对建筑物细部点高程位置及倾斜线的测设【问题2】平面控制网测量的主要方法包括哪些?【答案】直角坐标法、极坐标法、角度交会法、距离交会法【问题3】基坑开挖完成后,应做哪些处理?【答案】基坑开挖完成后,应及时清底、验槽,减少暴露时间,防止暴晒和雨水浸刷破坏地基土的原状结构【问题4】基坑开挖过程之中,应对哪些位置进行经常性的检查?【答案】开挖时应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常进行检查【问题5】基坑回填土回填的方法?【答案】填土应从场地最低处开始,由下而上整个宽度分层铺填。

每层虚铺厚度应根据夯实机械确定【问题6】为防止或减少降水对周围环境的影响,避免产生过大的地面沉降,可采取哪些措施?【答案】采用回灌技术;采用砂沟、砂井回灌;减缓降水速度【问题7】验槽时必须具备的资料包括哪些?【答案】(1)详勘阶段的岩土工程勘察报告(2)附有基础平面和结构总说明的施工图阶段的结构图(3)其他必须提供的文件或记录【问题8】基坑验槽时应重点检查哪些部位?【答案】验槽时应重点观察柱基、墙角、承重墙下或其他受力较大部位,如有异常部位,要会同勘察、设计单位进行处理【问题9】什么情况下需要进行轻型动力触探?【答案】(1)持力层明显不均匀;(2)局部有软弱下卧层;(3)有浅埋的坑穴、古墓、古井等,直接观察难以发现时;(4)勘察报告或设计文件规定应进行轻型动力触探时。

【问题10】大体积混凝土裂缝的控制方式包括哪些?【答案】(1)优先选用低水化热的矿渣水泥拌制混凝土,并适当使用缓凝、减水剂。

(2)在保证混凝土设计强度等级前提下,适当降低水胶比,减少水泥用量。

(3)降低混凝土的入模温度,控制混凝土内外的温差(当设计无要求时,控制在25℃以内)。

降低拌合水温度,骨料用水冲洗降温,避免暴晒。

二级建造师考试建筑工程管理与实务试卷及解答参考(2025年)

二级建造师考试建筑工程管理与实务试卷及解答参考(2025年)

2025年二级建造师考试建筑工程管理与实务自测试卷(答案在后面)一、单项选择题(本大题有20小题,每小题1分,共20分)1、在建筑工程施工中,关于施工现场安全管理的基本要求,以下说法正确的是:A、施工现场应设置明显的安全警示标志B、施工现场应确保所有施工人员具备相应的专业技能和资格C、施工现场应定期进行安全检查,发现问题及时整改D、以上都是2、在建筑工程施工过程中,以下关于施工现场环境保护的说法,错误的是:A、施工现场应采取有效措施,减少粉尘、噪音、废水等污染物的排放B、施工现场应进行绿化,提高施工现场的绿化率C、施工现场应进行垃圾分类处理,确保垃圾分类达标D、施工现场可以随意堆放建筑材料,不进行任何环保措施3、在建筑工程施工过程中,以下关于施工进度管理的说法,正确的是:A、施工进度管理仅关注施工进度,不考虑成本和质量B、施工进度管理是确保施工项目按期完成的重要手段C、施工进度管理不涉及合同管理,只需关注施工计划D、施工进度管理仅关注施工过程中的进度,不考虑施工前的准备工作4、在建筑工程施工中,下列哪个施工方法属于装配式施工?A、现场浇筑混凝土B、预制混凝土构件现场组装C、现场焊接钢结构D、现场砌筑砖墙5、关于建筑工程施工安全管理,以下哪项措施不属于施工现场的安全防护措施?A、设置安全警示标志B、定期进行安全教育培训C、施工现场设置安全通道D、施工过程中禁止吸烟6、在建筑工程施工过程中,以下哪种情况可能导致工程质量事故?A、施工人员严格按照设计图纸施工B、施工过程中发现设计图纸存在问题C、施工过程中发现施工材料存在问题D、施工过程中发现施工工艺存在问题7、关于建筑工程项目管理组织的结构设计,以下哪种说法是错误的?A、项目管理组织结构应与项目的规模、复杂程度和组织的规模相适应B、项目管理组织结构应有利于项目管理目标的实现C、项目管理组织结构应避免出现多头领导D、项目管理组织结构应优先考虑项目经理的个人喜好8、在建筑工程施工过程中,以下哪项不属于施工质量控制的基本内容?A、施工人员的技术水平B、施工材料的质量C、施工工艺的合理性D、施工进度的时间安排9、关于建筑工程施工图的审查,以下哪种说法是不正确的?A、施工图审查应确保施工图纸符合设计要求和规范B、施工图审查应考虑施工图的经济性C、施工图审查应确保施工图的安全性D、施工图审查应仅限于审查图纸的准确性10、在建筑工程施工中,以下哪项不属于施工平面图的组成内容?A. 施工总平面图B. 单位工程施工平面图C. 施工进度计划D. 施工组织设计11、某建筑工程的施工质量保证体系,以下哪项不是其基本构成要素?A. 施工质量方针B. 施工质量目标C. 施工质量计划D. 施工质量评价12、关于建筑工程施工安全控制,以下哪项说法是错误的?A. 施工安全控制应以预防为主B. 施工安全控制应遵循“安全第一、预防为主、综合治理”的原则C. 施工安全控制应以减少事故损失为目标D. 施工安全控制应重视人的因素13、在建筑工程施工中,下列关于施工质量控制程序的描述,错误的是:A. 施工前进行质量策划B. 施工过程中进行质量检查C. 施工完成后进行质量评定D. 施工过程中只进行质量验收14、关于建筑工程施工中的安全文明施工,以下说法正确的是:A. 安全文明施工仅指施工现场的安全管理B. 安全文明施工包括施工现场的安全管理和环境保护C. 安全文明施工仅指施工现场的文明施工D. 安全文明施工不包括施工现场的噪声控制15、在建筑工程施工中,以下关于施工图设计的说法,不正确的是:A. 施工图设计应在初步设计的基础上进行B. 施工图设计应包括图纸会审和设计交底C. 施工图设计应详细标注施工过程中的质量控制点D. 施工图设计完成后无需进行审查16、在建筑工程施工中,以下哪项不属于施工质量事故的处理原则?()A. 预防为主B. 遵循“四不放过”原则C. 事故原因未查清不放过D. 事故责任者未处理不放过17、在建筑工程施工中,下列关于施工进度计划的编制方法的说法,正确的是:()A. 进度计划应只考虑关键线路上的工作B. 进度计划应尽可能详细,包括所有工作的详细进度C. 进度计划应采用网络图法,以明确各工作之间的逻辑关系D. 进度计划应仅考虑施工单位的内部资源18、在建筑工程施工过程中,以下哪项不属于施工安全管理的内容?()A. 施工现场的安全防护措施B. 施工人员的安全教育培训C. 施工机械设备的维护保养D. 施工质量事故的处理19、在建筑工程施工过程中,以下哪项属于施工准备阶段的质量管理工作?A. 施工过程中的现场质量控制B. 施工图纸的审查与确认C. 施工人员的安全教育培训D. 施工过程中的材料检验 20、根据《建筑工程施工质量验收统一标准》(GB 50300-2013),以下哪项不属于建筑工程施工质量验收的基本要求?A. 施工过程应符合设计文件和施工方案的要求B. 施工过程应符合国家现行标准、规范的要求C. 施工过程应符合工程合同的要求D. 施工过程应满足施工人员的个人要求二、多项选择题(本大题有10小题,每小题2分,共20分)1、关于建筑工程施工组织设计,以下说法正确的有()。

全国二级建造师建筑工程管理与实务考试试题p

全国二级建造师建筑工程管理与实务考试试题p

内部真题资料,考试必过,答案附后一、单项选择题共20题,每题1分;每题的备选项中,只有1个最符合题意;1.安全性、适用性和耐久性概括称为结构的;A.可靠度B.安全度C.可靠性D.技术性2.关于压杆稳定,正确的说法是;A.杆件短粗容易失稳B.杆件细长容易失稳C.杆件弹性模量大容易失稳D.杆件截面的惯性矩大容易失稳3.室内外环境允许噪声级用声级表示;A.分贝B.帕斯卡C.牛顿D.赫兹4.水泥的安定性一般是指水泥在凝结硬化过程中变化的均匀性;A.强度B.体积C.温度D.矿物组成5.下列选项中,是影响混凝土和易性的最主要因素;A.单位体积用水量B.砂率C.组成材料的性质D.时间和温度6.下列不是经纬仪的功能;A.测量两个方向之间的水平夹角B.测量两个方向之间的竖直角C.借助水准尺,测量两点间的水平距离D.测量待定点的高程7.开挖深度超过或含米的基坑的土方开挖、支护、降水工程为深基坑;矿渣水泥拌制的大体积混凝土养护时间不得少于天;A.7B.14C.21D.289.设有钢筋混凝土构造柱的抗震多层砖房,其施工顺序应;A.先绑扎钢筋,然后砌砖墙,最后浇筑混凝土构造柱B.先砌砖墙,然后绑扎钢筋,最后浇筑混凝土构造柱C.先浇筑混凝土构造柱,然后绑扎钢筋,最后砌砖墙D.先绑扎钢筋,然后浇筑混凝土构造柱,最后砌砖墙10.钢结构的连接方法不包括;A.绑扎连接B.焊接C.普通螺栓连接D.高强度螺栓连接11.铺贴卷材应采用搭接法,垂直于屋脊的搭接缝,应搭接;A.逆流水方向B.顺年最大频率风向C.顺流水方向D.逆年最大频率风向12.塑料门窗应采用的方法安装;A.立口法B.边安装边砌口C.先安装后砌口D.预留洞口13.非透明幕墙的热工指标主要是;A.传热系数B.遮阳系数C.体形系数D.可见光透射比14.玻璃幕墙铝合金立柱与钢镀锌连接件接触面之间应加防腐隔离柔性垫片,以防止不同金属接触,产生;A.双金属腐蚀B.碱性腐蚀C.酸性腐蚀D.铝热反应15.单位工程施工组织设计由负责编制;A.建设总承包单位B.施工单位C.监理单位D.上级领导机关16.项目职业健康安全技术措施计划应由主持编制;A.项目经理部的技术负责人B.项目经理部的安全工程师C.项目经理D.项目专职安全管理员17.按照建筑节能工程施工质量验收规范GB 50411-2007对材料要求的规定,下列描述错误的是;A.节能材料应符合国家标准对材料有害物质限量规定,不得对室内环境造成污染B.节能新材料应按照规定进行评审、鉴定及备案C.保温砂浆每个检验批同条件养护试件不少于5件D.屋面节能材料复检数量:同一厂家、同一种产品各抽查不少于3组18.民用建筑工程及室内装修工程的室内环境质量验收,应在;A.工程完工至少5d以后进行B.工程完工至少7d以后进行C.工程完工至少5d以后、工程交付使用前进行D.工程完工至少7d以后、工程交付使用前进行19.一级基坑地面最大沉降监控值;A.2B.3C.5D.820.建筑装饰装修工程设计必须保证建筑物的结构安全和主要使用功能;当涉及主体结构和承重结构改动或增加荷载时,由核验、确认;A.建设单位B.监理单位C.质量监督机构D.原结构设计单位二、多项选择题共10题,每题2分;每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分:少选,所选的每个选项得分21.梁中一般配有;A.纵向受力钢筋B.箍筋C.弯起钢筋D.拉结筋E.架立钢筋22.下列关于建筑高度的叙述,正确的是;A.临空窗台低于米时,应采取防护措施B.全玻璃门应选用安全玻璃或采取防护措施C.楼梯平台过道处的净高不应小于米D.厕浴间和有防水要求的建筑地面必须设置防水隔离层E.公共建筑室内外台阶踏步宽度不宜小于米23.下列选项中,属于石灰技术性质的是;A.保水性好B.硬化较慢C.硬化时体积微膨胀D.防火性能好E.耐水性差24.下列关于砖基础的说法,正确的是;A.砖应提前2d浇水湿润B.砖基础大放脚有等高式和间隔式C.砖基础的水平灰缝厚度和垂直灰缝宽度宜为10mm;D.砖基础的转角处和交接处应同时砌筑,当不能同时砌筑时,应留置直槎E.砖基础水平灰缝的砂浆饱满度不得小于100%25.钢结构焊接产生热裂纹的主要原因是;A.母材抗裂性能差B.焊接材料质量不好C.焊接工艺参数选择不当D.焊前未预热、焊后冷却快E.焊接结构设计不合理、焊缝布置不当26.下列钢筋安装的说法错误的是;A.框架梁、牛腿及柱帽等钢筋,应放在柱子纵向钢筋的内侧B.墙的垂直钢筋每段长度不宜超过6mC.板、次梁与主梁交叉处,板的钢筋在上,主梁的钢筋居中,次梁的钢筋在下D.框架节点处钢筋穿插十分稠密时,应特别注意梁顶面主筋间的净距要有30mm以利浇筑混凝土E.柱中的竖向钢筋搭接时,角部钢筋的弯钩应与模板成45°27.地面工程施工方法,叙述正确的是;A.贯彻“先地下后地上”的施工原则B.整体层面施工后,养护时间不得小于7天C.水泥混凝土垫层厚度不应小于50mmD.纵向缩缝间距不得大于10m,横向缩缝间距不得大于12mE.楼梯施工,楼层梯段相邻踏步高度差不应大于10mm28.饰面板砖工程应对下列隐蔽工程项目进行验收;A.预埋件B.室内用花岗石的放射性C.连接节点D.防水层E.外墙陶瓷面砖的吸水率29.下列属于施工企业质量管理内容的是;A.招标文件B.监理合同C.质量方针和质量目标D.建筑材料、构配件和设备管理E.施工质量检查与验收30.关于建筑内部装修防火施工及验收规范中的防火施工和验收的规定中,下列说法正确的是;A.装修施工过程中,指派兼职安全员负责施工现场的防火安全B.装修施工过程中,应对各装修部位的施工过程作详细记录C.应按照批准的施工图设计文件进行D.按设计要求编写施工方案E.建筑工程内部装修不得影响消防设施的使用功能三、案例分析题共4题,每题20分;一背景资料某大型公共建筑,结构形式为框架一剪力墙结构;建设单位通过招标选择了一施工单位进行该项目的施工,并与其签定了施工承包合同;该项目在施工过程中,发生如下几项事件:事件一:基坑开挖后发现有市政供水管道横跨基坑,须将供水管改线,建设单位以书面形式通知施工单位停工8天,并同意合同工期顺延8天;要求工人、施工机械等不要撤离施工现场,但在通知中未涉及由此造成施工单位停工损失如何处理;事件二:在主体结构施工至第四层时,发现部分混凝土试块强度不合格,因此,施工单位聘请了有法定资质的监测单位进行现场实体检测,检测结果实体强度能够达到设计要求;事件三:在工程保修期间发生了由于施工单位原因引起的屋顶漏水、墙面剥落等问题,建设单位多次催促施工单位修理,而施工单位一再拖延,建设单位便另请其他施工单位维修;问题:1.施工单位针对事件一提出索赔,可索赔的费用有哪些并说明理由;2.对事件二混凝土试块强度不合格的质量问题是否需要处理并说明理由;3.事件二中,如果混凝土强度经测试论证后达不到设计要求,需要进行处理,可采用哪些处理方法4.对事件三所发生的维修费用该如何处理二背景资料某工程,占地面积9800㎡,建筑层数地上22层,地下2层,基础类型为桩基筏式承台板,结构形式为现浇剪力墙,混凝土采用商品混凝土,强度等级有C25、C30、C35、C40级,钢筋采用HRB355级;屋面防水采用SBS改性沥青防水卷材,外墙面喷涂,内墙面和顶棚刮腻子喷大白,屋面保温采用憎水珍珠岩,外墙保温采用聚苯保温板,根据要求,该工程实行工程监理;D5F5A3甲公司与建设单位签订合同,合同工期为14个月,该工程项目时标网络计划如图所示;②⑤B4G3J4E2①③⑥⑦⑧C7H5④问题:1.对进场材料质量控制的要点是什么2.屋面卷材防水工程女儿墙泛水处的施工质量应如何控制3.该计划执行到第6月末检查实际进度时,发现工作A和B已经全部完成,工作D、E分别完成计划任务量的20%、50%,工作C尚需3个月完成,绘制本工程的实际进度前锋线;某工程前锋线比较图4.试用前锋线法进行实际进度与计划进度的比较;三背景资料某施工单位承接了两栋住宅楼,总建筑面积65000m2,均为筏板基础上反梁结构,地下2层,地上30层,地下结构连通,上部为两个独立单体一字设置,设计形式一致,地下室外墙南北向距离40m,东西向距离120m,施工过程中发生了以下事件:事件一:项目经理部编制防火设施平面布置图后,立即交由施工人员按此进行施工,在基坑上口周边四个转角处分别设置了临时消火栓,在60m2的木工棚内配置了2只灭火器及相关消防辅助工具,消防检查时对此提出了整改意见;事件二:在外用电梯上升过程中,受7层阳台伸出的一根防护栏杆影响,架子工班长让正在脚手架上进行支模的木工王某立即拆除,王某随即进行拆除作业,结果不慎将钢管坠落,击中下方正在清理模板的张某,张某因安全帽被击穿,头部严重受伤,经抢救无效死亡;事件三:主体工程验收后,某建筑装饰公司承接了该办公楼的装饰施工任务,进行建筑装饰施工;在施工过程中,该建筑装饰公司项目部非常重视成品保护工作,制定了行之有效的成品保护措施,合理安排施工顺序,并安排质检员加强对成品保护工作的检查;问题:1.事件一中存在哪些不妥之处并分别给出正确的做法;2.分析说明事件二有哪些违章之处;。

二级工程施工组织设计模板

二级工程施工组织设计模板

二级工程施工组织设计模板1. 项目概况1.1 项目名称:XXXX二级工程施工项目1.2 项目地点:XXXX市XXXX区XXXX街道1.3 项目单位:XXXX有限公司1.4 项目联系人:XXX(电话:XXXX)1.5 项目施工负责人:XXX1.6 项目工期:XXXX年XX月-XXXX年XX月2. 工程概况2.1 工程范围:本项目主要包括XXXXX工程,具体包括XXXXX等。

2.2 工程性质:本项目为XXXXX工程,主要是XXXXX。

2.3 工程内容:本项目主要包括XXXXX、XXXXX、XXXXX等。

3. 施工组织设计3.1 施工组织机构搭建在本项目中,将建立以下施工组织机构:(1)总工程师办公室总工程师:XXX负责监督整个施工过程,并与相关部门协调沟通。

(2)工程部工程部经理:XXX具体负责工程规划、设计、施工方案的制定等工作。

(3)质量部质量主管:XXX负责监督工程质量,保证工程达到设计要求。

(4)安全部安全主管:XXX负责工程安全管理,保证施工现场安全。

(5)后勤部后勤主管:XXX负责工程现场的设施设备管理,保证施工正常进行。

3.2 施工进度计划按照工程范围和工期制定施工进度计划,确保项目能够按时完成。

3.3 施工方案制定制定施工方案,包括施工方法、工艺流程、材料选用、施工组织等,确保施工质量。

3.4 施工人员配置根据工程性质和工程量确定施工人员配置,确保施工进度和质量。

3.5 施工设备准备准备所需施工设备,确保施工能够正常进行。

4. 安全生产4.1 安全生产责任制度制定安全生产责任制度,明确各部门的安全责任。

4.2 安全教育培训对施工人员进行安全教育培训,提高安全意识,降低安全事故发生率。

4.3 安全防护设施设置安全防护设施,确保施工现场安全。

4.4 安全检查定期进行安全检查,发现问题及时处理,确保施工安全。

5. 质量保障5.1 质量监督制度建立质量监督制度,对施工过程进行全程监督,确保工程质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、单项选择题1、下列内容中,不属于绿色施工“四节”范畴的是()。

A、节约能源B、节约用地C、节约用水D、节约用工2、施工顺序应符合的逻辑关系是()。

A、空间B、时间C、组织D、工序3、按编制对象划分,下列不属于施工组织设计划分层次的是()。

A、施工组织总设计B、单位工程施工组织设计C、单项工程施工组织设计D、施工方案二、多项选择题1、“四新”技术包括()。

A、新材料B、新技术C、新工艺D、新设计E、新设备三、阅读理解1、某承包单位作为总承包商,承接一办公楼工程,该工程为相邻的两栋16层钢筋混凝土框架-剪力墙结构高层建筑,两栋楼地下部分及首层相连,中间设有后浇带。

2层以上分为A座、B座两栋独立高层建筑。

合同规定该工程的开工日期为2008年7月1日,竣工日期为2009年9月25日。

施工单位编制了施工组织设计,其中施工部署中确定的项目目标为;质量目标为合格,创优目标为主体结构创该市的“结构长城杯”;由于租赁的施工机械可能进场时间推迟,进度目标确定为2008年7月6日开工,2009年9月30日竣工。

该工程工期紧迫,拟在主体结构施工时安排两个劳务队在A座和B座同时施工;装修装饰工程安排较多工人从上向下进行内装修的施工,拟先进行A座施工,然后进行B座的施工。

<1> 、该工程施工项目目标有何不妥之处和需要补充的内容?<2> 、一般工程的施工程序应当如何安排?<3> 、该工程主体结构和装饰装修工程的施工安排是否合理?说出理由。

如果工期较紧张,在该施工单位采取管理措施可以保证质量的前提下,应该如何安排较为合理?2、某市住宅小区一期工程占地15万m2,总建筑面积30万m2,由22幢14~27层住宅及1~2层商业与公共建筑组成。

该市某一级建筑施工企业承接了该小区施工任务,委派了一名项目经理负责该工程施工管理。

工程开工前,该项目经理组织项目经理部人员编制了施工组织设计,进行了施工总平面图设计,其设计步骤如下:(1)引入场外交通道路;(2)布置内部运输道路;(3)布置仓库;(4)布置加工厂和混凝土搅拌站;(5)布置临时房屋;(6)布置临时水电管线网和其他动力设施;(7)绘制正式的施工总平面图。

<1> 、请指出上述施工总平面图设计步骤中不妥之处。

<2> 、简述现场施工道路的布置要求。

3、某检测中心办公楼工程,地下1层,地上4层,局部5层,地下1层为库房,层高为3.0m,1~5层每层层高为3.6m,建筑高度为19.6m,建筑面积为6400㎡。

外墙饰面为面砖、涂料、花岗石板,采用外保温。

内墙、顶棚装饰采用耐擦洗涂料饰面,地面贴砖。

内墙部分墙体为加气混凝土砌块砌筑。

由于工期比较紧,装修分包队伍交叉作业较多,施工单位在装修前拟定了各分项工程的施工顺序,确定了相应的施工方案,绘制了施工平面图。

在施工平面图中标注了:(1)材料存放区;(2)施工区及半成品加工区;(3)场区内交通道路、安全走廊;(4)总配电箱放置区、开关箱放置区;(5)现场施工办公室、门卫、围墙;(6)各类施工机具放置区。

<1> 、同一楼层内的施工顺序一般有:地面-顶棚-墙面;顶棚-墙面-地面。

简述这两种施工顺序各自的优缺点?<2> 、建筑装饰装修工程施工平面布置有哪些内容?<3> 、根据该装饰工程特点,该施工平面布置图是否有缺项?请补充。

4、某施工单位承担了某住宅楼工程的结构施工和装修施工任务,施工合同规定:工期为2015年3月1日至2015年11月1日,监理单位要求施工单位在一周内提供施工组织设计。

过了5天,施工单位提交了施工组织设计,其部分内容如下:1.编制依据1.1 招标文件、答疑文件及现场勘察情况1.2 工程所用的主要规范、标准、规程、图集2.工程概况该工程为10栋联体别墅其中的一栋,地下1层,地上3层,总建筑面积5200m2,地下室层高3.0m,首层层高3.3m,2、3层层高3.0m,檐高10.1m。

剪力墙结构,基础为筏板基础。

非承重外墙采用150厚陶粒混凝土空心砌块,饰面大部分采用面砖,局部采用外墙涂料;内墙采用150厚加气混凝土砌块和90厚双层细钢丝陶粒轻质隔墙板。

地面铺地砖。

顶棚除厨房、卫生间采用PVC吊顶外,其他用涂料饰面。

地下室、屋面采用SBS改性沥青防水卷材。

3.施工部署4.施工方案及主要技术措施土方开挖:采用2台反铲挖掘机同时作业,一次挖到槽底标高,然后进行现场检查,鉴定验槽。

钢筋工程:直径小于22mm的墙、板钢筋采用绑扎方法搭接连接。

直径大于22mm的钢筋采用焊接接头,暗柱钢筋采用竖向电渣压力焊,梁的主筋采用电弧焊和闪光对焊。

砌筑工程:采用陶粒混凝土空心砌块,砂浆采用水泥砂浆。

工艺流程为:墙体放线→制备砂浆→铺砂浆砌块就位→校正→砌筑→镶砖→勾缝5.质量目标及保证措施6.项目班子组成7.施工机械配备及人员配备8.消防安全措施<1> 、该施工组织设计编制依据有哪些不足?为什么?<2> 、该施工组织设计内容有无缺项?请补充完整。

<3> 、施工部署的主要内容有哪些?<4> 、该项目的土方开挖方案是否合理?土方开挖的控制内容主要有哪些?<5> 、该项目砌筑工程工艺流程是否合理?为什么?<6> 、采用热熔法铺贴SBS卷材时,对卷材的厚度、铺贴方向有什么要求?答案部分一、单项选择题1、【正确答案】 D【答案解析】本题考查的是绿色施工与新技术应用。

绿色施工是在全寿命期内,最大限度地节约资源(节能、节地、节水、节材)、保护环境、减少污染,为人们提供健康、适用和高效的使用空间,与自然和谐共生的建筑。

【答疑编号10889911,点击提问】2、【正确答案】 D【答案解析】本题考查的是施工部署。

工程主要施工内容及其进度安排应明确说明,施工顺序应符合工序逻辑关系。

【答疑编号10890089,点击提问】3、【正确答案】 C【答案解析】本题考查的是施工组织设计的管理。

施工组织设计按编制对象,可分为施工组织总设计、单位工程施工组织设计和施工方案三个层次。

【答疑编号10890151,点击提问】二、多项选择题1、【正确答案】 ABCE【答案解析】本题考查的是施工部署。

“四新” 技术包括:新技术、新工艺、新材料、新设备。

【答疑编号10889984,点击提问】三、阅读理解1、【正确答案】进度目标不妥,租赁的施工机械进场推迟是施工单位的问题,施工单位无法进行工期索赔,因此进度目标的竣工日期不能超过合同规定的日期。

施工单位可以通过采取有效措施解决拖延时间的问题。

施工项目目标还应补充施工成本目标和安全目标。

【答疑编号10888773,点击提问】【正确答案】一般工程的施工程序:“先准备、后开工”,“先地下、后地上”,“先主体、后围护”,“先结构、后装饰”,“先土建、后设备”。

【答疑编号10888774,点击提问】【正确答案】主体结构安排两栋楼同时施工是合理的,这样的施工程序可以缩短工期。

同样的原因,由于工期紧张,装饰装修工程施工安排致使施工工期较长,因而不尽合理。

装饰装修工程较合理的安排是:安排两个装饰装修施工劳务队,A座、B座同时进行内装修的施工。

【答疑编号10888775,点击提问】2、【正确答案】施工总平面图的设计步骤有不妥,正确步骤如下:①引入场外交通道路;②布置仓库;③布置加工厂和混凝土搅拌站;④布置内部运输道路;⑤布置临时房屋;⑥布置临时水电管线网和其他动力设施;⑦绘制正式的施工总平面图。

【答疑编号10890080,点击提问】【正确答案】施工道路的布置要求如下:①应满足材料、构件等运输要求,使道路通到各个仓库及堆场,并距离其装卸区越近越好,以便装卸。

②应满足消防要求,使道路靠近建筑物、木料场等易发生火灾的地方,以便车辆能直接开到消防栓处。

消防车道宽度不小于4m。

③为提高车辆的行驶速度和通行能力,应尽量将道路布置成环行路,不能设置环行路,应在路端设置倒车场地。

④应尽量利用已有道路或永久性道路。

根据建筑总平面图上永久性道路位置,先修筑路基,作为临时道路。

工程结束后,再修筑路面,这样可节约施工时间和费用。

⑤施工道路应避开拟建工程和地下管道等地方;否则,这些工程后期施工时,将切断临时道路,给施工带来困难。

【答疑编号10890081,点击提问】3、【正确答案】前一种顺序便于清理地面,地面质量易于保证,且便于收集墙面和顶棚的落地灰。

节省材料,但由于地面需要养护时间及采取保护措施,使墙面和顶棚抹灰时间推迟,影响工期。

后一种顺序在做地面前必须将顶棚和墙面上的落地灰和渣子扫清洗干净后再做面层;否则,会影响地面面层同混凝土楼板的粘结,引起地面起鼓。

【答疑编号10890084,点击提问】【正确答案】施工平面图布置的主要内容:1)易燃材料存放区;2)易爆材料存放区;3)施工区及半成品区;4)各类消防器材存放区;5)安全走廊并设置明显标志;6)总配电箱放置区、二级配电箱放置区、开关箱放置区;7)现场办公室、材料室、现场安全保卫室;8)施工机具放置区;9)建筑垃圾存放点。

【答疑编号10890085,点击提问】【正确答案】该施工平面布置图存在以下缺项:1)建筑垃圾存放点;2)消防器材存放区域。

【答疑编号10890086,点击提问】4、【正确答案】编制依据中缺少:与工程建设有关的法律、法规和文件;国家现行有关标准和技术经济指标;工程所在地区行政主管部门的批准文件,建设单位对施工的要求;工程施工合同;工程设计文件;施工企业的生产能力、机具设备状况、技术水平等。

【答疑编号10890140,点击提问】【正确答案】施工组织设计内容缺少:施工进度计划、施工准备与资源配置计划、施工现场平面布置、主要施工管理计划(进度及工期保证措施、施工环保措施、成品保护措施、冬期施工措施及紧急预案),主要技术经济指标。

【答疑编号10890141,点击提问】【正确答案】施工部署的主要内容有:1)工程目标——工程的质量、进度、成本、安全、环保及节能、绿色施工等管理目标。

2)重点和难点分析——包括工程施工的组织管理和施工技术两个方面。

3)工程管理的组织4)进度安排和空间组织5)“四新”技术——新技术、新工艺、新材料、新设备。

6)资源投入计划7)项目管理总体安排【答疑编号10890142,点击提问】【正确答案】不合理。

基坑开挖一般应按以下程序进行:测量放线→分层开挖→排降水→修坡→整平→留足预留土层等。

采用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留一层由人工挖掘修整,使用反铲挖掘机保留土层厚度为20~30cm。

土方开挖的控制内容主要有:检查挖土标高、截面尺寸、放坡和排水。

【答疑编号10890143,点击提问】【正确答案】不合理。
