质量检验试验计划编制规定
质量检验计划与试验计划

通州区台湖镇站前街南延(一标段)道路、雨水、污水、给水、再生水管线工程质量检验与试验计划编制人:审核人:审批人:中建投工程技术有限公司目录一、编制说明 (1)1、编制原则 (1)二、工程概况 (2)1、工程简介 (2)2、各单位工程设计概况 (2)三、施工质量管理目标概述 (7)1、质量目标 (7)2、项目部质量管理体系 (7)3、工程协调组织 (8)四、施工准备 (9)1、施工技术准备 (9)六、主要项目施工方法与质量验收分解 (13)6.2雨水管线工程 (13)6.3污水管线工程 (18)七、质量保证措施 (36)1、质量目标 (36)2、质量方针 (36)3、质量保证体系 (36)4、质量领导小组 (36)5、质量目标设计 (38)6、质量保证措施 (38)八、试验验收及计划 (41)一、编制说明1、编制原则1.1在详细阅读图纸和施工合同基础上,满足建设单位在工程质量、进度、安全、文明施工、环保等方面的要求,以设计文件及有关规范为依据,紧密结合现场实际情况,编制经济科学切实可行的施工组织设计,做到先进科学。
1.2质量目标明确,施工中采用先进技术和设备,严格管理,保证措施完善,确保工程质量达到合格等级。
1.3安全目标明确,安全措施可靠,制度完善,确保施工安全。
1.4工期目标明确,统筹部署,合理高效安排施工进度,科学划分施工区段,协调统一,确保工期目标实现。
1.5施工中做好保护环境、保护文物、文明施工等工作,整个工地达到北京市文明施工工地标准。
1.6根据当前形势认真落实执行国家及北京市有关建设工程施工现场生活区设置和管理的要求。
2、编制依据2.1招标文件、施工图纸、工程施工合同、工程地址勘察报告2.2《给水排水管道工程施工及验收规范》GB50268-20082.3《市政排水管道工程及附属设施》06MS2012.4《排水管(渠)工程质量检验标准》DBJ01-13-20042.3《市政基础设施工程资料管理规程》DBJ01-71-20032.4《北京市城市道路施工技术规程》DBJ01-45-20002.5《城市道路工程施工质量检验标准》DB11/T1073-20142.6《公路沥青路面施工技术规范》JTGF40-20042.7《公路路面基层施工技术规范》JTJ034-20002.8《砼结构工程施工质量验收规范》DBJ01-82-20052.9《园林绿化工程施工及验收规范》CJJ82-20122.10《城市道路照明工程施工及验收规程》CJJ89-20122.11《北京市建设工程见证取样和送检管理规范(试行)》二、工程概况1、工程简介(1)工程名称:通州区台湖镇站前街南延(一标段)道路、雨水、污水、给水、再生水管线工程。

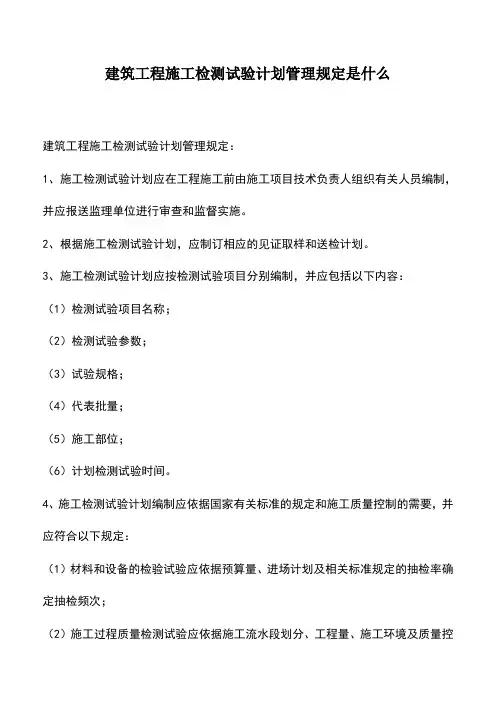

建筑工程施工检测试验计划管理规定是什么

建筑工程施工检测试验计划管理规定是什么
建筑工程施工检测试验计划管理规定:
1、施工检测试验计划应在工程施工前由施工项目技术负责人组织有关人员编制,并应报送监理单位进行审查和监督实施。
2、根据施工检测试验计划,应制订相应的见证取样和送检计划。
3、施工检测试验计划应按检测试验项目分别编制,并应包括以下内容:
(1)检测试验项目名称;
(2)检测试验参数;
(3)试验规格;
(4)代表批量;
(5)施工部位;
(6)计划检测试验时间。
4、施工检测试验计划编制应依据国家有关标准的规定和施工质量控制的需要,并应符合以下规定:
(1)材料和设备的检验试验应依据预算量、进场计划及相关标准规定的抽检率确定抽检频次;
(2)施工过程质量检测试验应依据施工流水段划分、工程量、施工环境及质量控
制的需要确定抽检频次;
(3)工程实体质量与使用功能检测应按照相关标准的要求确定检测频次;
(4)计划检测试验时间应根据工程施工进度确定。
5、发生下列情况之一并影响施工检测试验计划实施时,应及时调整检测试验计划:(1)设计变更;
(2)施工工艺改变;
(3)施工进度调整;
(4)材料和设备的规格、型号或数量变化。
(5)调整后的检测试验计划应按照本规范第5.3.1条的规定重新进行审查。
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
建设工程试验检测制度

建设工程试验检测制度建设工程试验检测制度主要包括试验检测计划编制、试验检测项目确定、试验检测方法选择、试验检测人员资质要求、试验检测设备要求、试验检测数据处理及验收等内容。
在建设工程施工过程中,根据工程的不同性质和特点,制定相应的试验检测制度,针对性地进行检测和试验,以确保工程质量和安全。
一、试验检测计划编制(一)根据工程性质和规模,制定试验检测计划,并报相关部门审批;(二)试验检测计划应包括试验检测的内容、范围、方法、设备和人员等;(三)试验检测计划需要与工程设计、施工等其他环节相衔接,形成有效的质量管理体系。
二、试验检测项目确定(一)根据建设工程的具体情况,确定试验检测项目,并确定试验检测的侧重点;(二)对于重点检测项目,应加强检测频次和深度,确保工程质量;(三)对于关键部位和关键工序,应加强监测和控制。
三、试验检测方法选择(一)根据试验检测项目的性质和要求,选择相应的试验检测方法;(二)试验检测方法应符合国家标准和行业规范,确保检测结果准确可靠;(三)在试验检测中,应加强现场监测和实验室检测的衔接,确保检测结果的一致性。
四、试验检测人员资质要求(一)试验检测人员应具备相关专业知识和技能,持有相应的资质证书;(二)试验检测人员应接受定期的培训和考核,保持专业水平;(三)试验检测人员应严格履行职责,保证检测结果的真实性和可靠性。
五、试验检测设备要求(一)试验检测设备应符合国家标准和行业规范,保证检测准确性;(二)试验检测设备应定期维护和校准,确保检测结果的准确性;(三)试验检测设备的使用应严格遵守操作规程和安全规范。
六、试验检测数据处理及验收(一)试验检测数据应及时整理和归档,并提交相关部门备查;(二)试验检测数据应真实、完整、准确,并需得到相关部门的确认;(三)试验检测数据的处理和验收应符合相关规定和要求,确保检测结果的可靠性和有效性。
建设工程试验检测制度的建立和完善,对于保障工程质量、确保工程安全至关重要。
生产过程的质量检验制度范本

生产过程的质量检验制度范本一、引言本质量检验制度旨在确保生产过程中产品质量的稳定和符合质量标准的要求。
为达到这一目的,必须建立一套科学完善的质量检验制度,明确各个环节的职责和任务,确保质量检验的准确性和可靠性。
二、检验计划的编制1. 检验计划由质量管理部门负责编制。
2. 检验计划应明确检验项目、检验方法、检验频次和检验标准。
3. 检验计划应在生产开始之前制定,并向相关部门传达执行。
三、检验设备和工具的管理1. 检验设备和工具由专人负责管理和维护。
2. 检验设备和工具应符合相关标准,并每年进行一次校准。
3. 检验设备和工具的使用记录应及时填写,并进行存档。
四、现场检验的执行1. 现场检验由质量管理人员和生产操作人员共同完成。
2. 检验结果应及时记录,并按照规定的流程处理不合格品。
3. 检验结果应进行归档,以备日后查询和审查。
五、过程控制的监督1. 质量管理部门应定期对各个生产环节进行监督和检查。
2. 对生产过程中出现的问题,质量管理部门应立即采取措施进行处理,确保生产过程的稳定性和质量的可控性。
六、纠正和预防措施1. 对生产过程中出现的问题和不良情况,质量管理部门应制定相应的纠正和预防措施,并跟踪执行情况。
2. 纠正和预防措施的执行情况应进行记录,并由相关部门进行审核。
七、数据统计和分析1. 每月对各个生产环节的质量数据进行统计和分析,发现问题及时进行改进。
2. 数据统计和分析结果应进行记录,并由质量管理部门进行审查。
八、质量培训和教育1. 对生产操作人员进行质量培训和教育,提高其质量意识和操作技能。
2. 对质量管理人员进行定期培训和学习,了解最新的技术和管理方法。
九、质量管理体系的持续改进1. 定期对质量检验制度进行评审和改进,确保其科学性和有效性。
2. 遇到重大质量事故或问题时,立即组织调查和分析,并改进相应的制度和流程。
结语本质量检验制度是公司持续提高产品质量和生产过程控制水平的重要保障。
各个部门和员工应积极配合,认真履行各项职责,共同保证产品质量的稳定和符合标准要求。
检验和试验计划编制方法

检验和试验计划编制方法1.确定研究目的和假设:在编制检验和试验计划之前,需要明确研究的目的和假设。
研究目的是研究的总体目标,而假设是对要验证的论断或者问题进行的假设。
2.确定变量和指标:在检验和试验中,需要确定独立变量和被试验变量。
独立变量是研究者可以控制和操作的变量,而被试验变量则是在研究中需要观测和测量的变量。
同时,需要明确指标,用以衡量和评估被试验变量的变化。
3.设计实验方案:在设计实验方案时,需要确定实验的基本形式,如是实验还是观测、是纵向设计还是横向设计等。
同时,还需要确定实验的采样方案,包括取样的样本大小、样本的选择方法等。
此外,还需要确定实验的对照组设置等相关内容。
4.确定数据采集方法和工具:在进行检验和试验之前,需要确定数据的采集方法和采集工具。
数据采集方法可以选择直接观察、问卷调查、实验测量等形式,而采集工具则可以是已有的量表、问卷或者自行设计的测量仪器。
5.确定数据分析方法:数据采集完成后,需要进行数据分析。
在编制检验和试验计划时,需要确定数据的分析方法,包括描述性统计分析、差异性分析、相关性分析等。
针对不同的研究目的和假设,选择相应的数据分析方法。
6.组织实施和管理实验:在实施检验和试验时,需要对实验进行组织和管理。
包括确定实验的时间、地点和过程,制定实验操作规程、实验流程等。
同时,还需要对实验过程中可能遇到的问题进行预测和应对。
7.编制检验和试验报告:在完成实验后,需要对实验结果进行总结和分析,并编制检验和试验报告。
检验和试验报告应包括研究目的和假设、实验方案、数据采集和分析方法、实验过程和结果以及对结果进行的分析和讨论等内容。
总体而言,检验和试验计划编制方法需要明确研究目的和假设,确定变量和指标,设计实验方案,确定数据采集方法和工具,确定数据分析方法,组织实施和管理实验,并最终编制检验和试验报告。
这些步骤具有一定的顺序性和逻辑性,需要严格按照科学原则进行操作,以保证实验结果的可靠性和科学性。
质量检验、试验计划编制规定

单位工程验收的前提条件:完成该单位工程的分项工程和分部工程的验收;单位工程的全部工程量已经完成;竣工验收文件、记录资料完成,真实齐全。
4.3.8现场取样试验应有监理工程师在场见证或监理部书面批准确认的其他现场取样见证人在场见证。
4.3.9如果材料未在约定的时间和地点为检查和检验作好准备,或者监理工程师认为该材料检验的结果显示是有问题的或不符合合同的要求,监理工程师可拒绝这些材料并应立即通知项目部。通知应说明其拒收的理由。项目部将立即解决好存在的问题,使被拒绝的材料符合合同要求。
xxx试验计划表序号工程类别试验项目主要试验内容试验委托要求时间阶段备注土方工程回填土击实试验测量土料场的最大干密度最佳含水率见证取样施工过程质控制回填砂灌入度试验或环刀取样测量压实系数见证取样施工过程质基础及上部结构水泥砂碎石外加剂等常规见证取样材料进场时混凝土抗压强度标养同条件600砂浆抗压强度见证取样施工过程质控制钢筋抗拉弯曲等见证取样材料进场时钢筋保护层厚度见证取样外委实体功能性检测防水材料常规见证取样外委材料进场时钢结构工程高强螺栓扭剪型高强度螺栓连接副预拉力复验见证取样外委材料进场时保温工程保温材料常规取样抽查外委材料进场时
4.2.5接受的外委加工件,接受委托方过程检查,完工后提交验收记录、试验报告、材料合格证(质保书)、出厂证明书等。
4.3施工过程报验及检验、试验
4.3.1分项工程验收。分项工程的质量检验(一次或数次)由施工班组一级自检()、工地(队)二级复检、施工项目部三级验收。凡须经监理单位、建设单位严守的分项工程,施工单位复查合格后,提前24小时将“工程质量报验单”报监理单位,由监理单位组织各方质检人员对该分项工程进行检查、验收及签证(四级)。
项目工程检验和试验计划编制工作程序(含附属表单)

检验和试验计划编制工作程序目录1. 编制目的 (3)2. 适用范围 (3)3. 编制与审查程序 (3)4. 内容与专业划分 (3)5. 附件 (5)1 编制目的为了规范和统一本工程检验和试验计划的编制内容和格式,特制订本程序。
2 适用范围2.1煤化工工程项目的检验和试验计划适用本程序。
2.2其他类别工程项目的承包商,可以根据所属行业的通常做法划分专业,参照本程序编报分专业的检验和试验计划。
3 编制与审查程序3.1 单项工程的检验和试验计划,由承包商分专业单独编制,在本专业工程开工前报监理单位进行审批。
单项工程检试验计划未经审批,不得开工。
3.2 分专业的检验和试验计划,经专业监理工程师初审合格后,由总监理工程师主持会审,建设单位质量部、项目分部、检测机构参加审查并提出意见。
3.3 承包商的质量技术负责人根据会审意见,将分专业的检验和试验计划修订完善后,再报总监理工程师审定并予以签认。
4 内容与专业划分4.1 分专业的检验和试验计划,必须涵盖施工项目所适用和可能具有的工程建设标准要求的所有检验和试验。
针对检验或试验活动的内容描述,包括但不限于以下:4.1.1 按时间顺序的检验或试验阶段。
4.1.2 活动的叙述。
4.1.3 控制其相关活动或工作所遵循的程序。
4.1.4 相关标准的质量要求或其他技术规定。
4.1.5 需要质量共检的A级和B级质量控制点。
4.1.6 检验或试验所涉及的质量记录。
4.1.7 交付施工产品所涉及的接受或拒绝标准。
4.1.8 负责质量控制的人员、单位和资格。
4.1.9 不合格品控制的责任和放行的权限。
4.1.10 质量检测机构的名称和资格。
4.1.11 质量检测报告或其他质量记录的格式。
4.2 分专业的检验和试验计划,由封面、目录、正文、表格和附录5个部分组成。
4.2.1 封面和表格的样式,参见附件。
4.2.2 本工作程序4.1所要求的内容,检验和试验计划表格不能详尽描述的,必须通过正文和附录加以体现。
工程检验试验计划制度

工程检验试验计划制度一、目的和范围本制度旨在规定工程项目在施工过程中的检验和试验工作,以确保所有材料、构件和工艺符合设计文件和规范要求。
适用于本工程项目的所有施工、监理及相关检测活动。
二、职责分配1. 施工单位负责制定检验试验计划,组织实施检验试验工作,并记录结果。
2. 监理单位负责审核施工单位的检验试验计划,监督检验试验工作的实施,并对检验试验结果进行确认。
3. 设计单位在必要时提供技术支持,确保检验试验工作的正确性。
三、检验试验计划内容1. 编制依据:包括设计文件、施工规范、行业标准等。
2. 检验试验项目:详细列出需要进行检验试验的项目,包括材料进场检验、施工过程检验、成品检验等。
3. 检验试验标准:明确各检验试验项目应遵循的标准和规范。
4. 检验试验方法:描述具体的检验试验操作流程和方法。
5. 检验试验时间:计划各个检验试验项目的时间节点,确保与施工进度同步。
6. 责任分配:明确施工单位、监理单位及其他相关方的责任和职责。
7. 记录和报告:规定检验试验记录的格式和内容,以及报告的提交流程。
四、实施程序1. 施工单位根据工程进度和特点,提前编制检验试验计划,并提交监理单位审核。
2. 监理单位对计划进行审核,提出修改意见,直至批准。
3. 施工单位按照批准的检验试验计划进行实施,确保每一项检验试验都按时完成。
4. 监理单位对检验试验过程进行监督,确保其准确性和有效性。
5. 完成检验试验后,施工单位应及时记录结果,并编制检验试验报告提交监理单位。
6. 监理单位对检验试验报告进行审核,确认无误后归档保存。
五、质量控制1. 施工单位应建立和完善内部质量控制体系,确保检验试验工作的质量。
2. 监理单位应定期对施工单位的检验试验工作进行抽查,评估其质量控制效果。
3. 对于发现的问题,应及时采取措施进行整改,防止质量问题的发生。
六、变更管理如遇设计变更或其他特殊情况,需要调整检验试验计划时,施工单位应及时提出变更申请,并经监理单位审核批准后实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.2.4试验合格后的物资,按照仓储有关规定,合理堆放、作好标识,试验报告连同质量证明书及有关资料统一编号整理归档。不合格物资做好标识,放入隔离区。
质 量 检 验、试验计 划
××××-××-××发布××××-××-××实施
徐州华美热电二期工程项目部发布
建设单位: 日期:
监理单位: 日期:
批 准: 日期:
审 核: 日期:
编 制: 日期:
目 次
1编制目的……………………………………………………………………………………………X
2适用范围……………………………………………………………………………………………X
11
加强过程质量检验和控制,防止把未完项目或缺陷未经处理的项目带入下道工序施工,对建筑移交安装的项目、加工制作移交安装项目、安装移交调试项目应办理中间交接手续。
12
施工质量验收范围划分表
工程编号
工程名称
验收单位
质量控制点
质量验收表编号
系统
单位工程
子单位工程
分部工程
子分部工程
分项工程
检验批
施工单位
制
造(勘测)单
4.2.5接受的外委加工件,接受委托方过程检查,完工后提交验收记录、试验报告、材料合格证(质保书)、出厂证明书等。
4.3施工过程报验及检验、试验
4.3.1分项工程验收。分项工程的质量检验(一次或数次)由施工班组一级自检()、工地(队)二级复检、施工项目部三级验收。凡须经监理单位、建设单位严守的分项工程,施工单位复查合格后,提前24小时将“工程质量报验单”报监理单位,由监理单位组织各方质检人员对该分项工程进行检查、验收及签证(四级)。
1回填土、砂、碎石:击实试验(砂、砂石地基)和灌入度试验或环刀取样;
2换填混凝土:原材料、标养试块;
3土工合成材料:拉伸试验(材料轻度、延伸率);
4高压喷射注浆:桩体强度或完整性检验;
5注浆地基、水泥搅拌桩:原材料复试及注浆体强度检验;
6静力压桩:承载力、桩体质量检测接桩焊接检验;
7混凝土预制桩:桩体质量、灌入度检验、接桩焊接检验;
由施工方负责填写分部工程质量检验评定表,施工单位完成三级自检合格后七个工作日内向监理单位申报,由监理单位组织进行,评定结果由监理单位向建设单位工程管理部及质监站报告。
单位工程验收的前提条件:完成该单位工程的分项工程和分部工程的验收;单位工程的全部工程量已经完成;竣工验收文件、记录资料完成,真实齐全。
4.1.2.2
4.2
4.2.1
4.2.2
4.2.3
4.2.4
4.3
4.3.1
4.3.2
4.3.3
4.3.3.1
4.3.3.2
4.3.3.3
a)见证点(W点)的设置原则:
1)质量不稳定的工程项目或工艺;
2)新技术、新材料、新工艺、新装备、新流程的应用项目;
3)单机、单系统设备的动、静态试验;
4)工程实体和技术检验试验项目及报告的验证。
分项工程验收后,应按规定填写验评表,并签字认可,若该分项工程涉及隐蔽项目,必须在分项工程验收文件中附上隐蔽工程验收文件。
4.3.2分部工程验收。在分部工程所含分项工程全部完工并经质量检验合格,完成了“分项工程质量检验评定表”签证的基础上,并有完整的分项工程质量检查报告、试验报告(如混凝土强度、金属一般强度、抗渗强度、疲劳强度、焊接的无损检验与热处理、电气与热工校验与试验等)结论后进行。
单位工程验收的原则:单位工程的验收原则上不存在验收后仍继续施工、调试的情况;如果确因客观原因某分部工程未验收,属重要性质的,则不能进行单位工程的验收;属次要性质的,要列明项目、说明原因、明确责任单位、限定完成期限,并经监理单位批准后方可进行预验收。但不能批准“竣工报告”;在遗留分部分项工程完成后,及时补齐有关文件资料,形成完整的“竣工资料文件包”;监理单位在接到施工单位的验收申请后,2日内根据正式验收的内容对该单位工程进行预验收,提出整改意见,限定整改日期;监理单位根据施工计划、进度和整改情况确定单位工程的正式验收日期;监理单位组织建设单位、施工、设计、生产、调试等单位对该单位工程进行正式检查验收。
4.3.8现场取样试验应有监理工程师在场见证或监理部书面批准确认的其他现场取样见证人在场见证。
4.3.9如果材料未在约定的时间和地点为检查和检验作好准备,或者监理工程师认为该材料检验的结果显示是有问题的或不符合合同的要求,监理工程师可拒绝这些材料并应立即通知项目部。通知应说明其拒收的理由。项目部将立即解决好存在的问题,使被拒绝的材料符合合同要求。
4.2材料报验及检验、试验
4.2.1自行采购的物资,物资科负责进行外观检查、清点并做好进货质量文件资料的核对及验收记录,及时处理验收中发生的问题;
4.2.2顾客提供的材料除按上述执行外,还应按和业主签定的《设备代保管协议》执行,物资科组织专业工程处、工程部、质量部、业主、监理、制造厂等单位共同进行验证。
表1 报告和记录
序号
编号
名称
保存部门
是否归档
保存期限
备注
1
×××
施工质量验收范围划分表
质量部/档案室
是
长期
附录A
2
×××
试验计划表
质量部/档案室
是
长期
附录A
附录
(资料性附录)
质量检验、试验计划格式
中国能建安徽电力建设第一工程公司
徐州华美热电二期2×350MW级超临界循环流化床机组工程
(建筑/热动/电仪/焊接专业)
建筑/热动/电仪/焊接
施工单位内部实行三级验收制度。
属监理单位需验收项目,由三级质检员验收合格后,提前24小时将“工程质量报验单”报监理单位,由监理单位组织各方质检人员对验收项目进行检查、验收及签证(四级)
需要进行复试或试验的项目,使用专用试验委托单,委托试验室(金属、土建)进行试验,试验室及时出具试验报告。当确认试验项目合格后方可进行下道工序。
4.3.4正式验收程序。主要是文件资料验收,主要包括单位工程竣工验收登记表;建筑工程按验评标准中规定的“单位工程质量验评技术资料核查表”;制造厂家设备图纸和说明书;设备开箱及缺陷处理记录;隐蔽工程验收报告及记录;安装试验报告及记录;单位工程分部试运转或整套启动记录;主要建筑及设备基础沉降记录(包括永久性水准标识)。建设单位根据验收评审和观感得分,依据验评标准,最终评定单位工程的质量等级。审阅未完成项目表及具体处理计划;填写验收总评意见,决定工程等级。参与验评单位签字。
中国能建安徽电力建设第一工程公司
AEPC/□□□□.J×-2014
徐州华美热电二期2×350MW级超临界循环流化床机组工程
质量检验、试验计划编制规定
2014-02-22发布 2014-02-26实施
徐州华美热电二期工程项目部质量部发布
目次
前
1
2
3
4
5
6
附录
附录
附录
前
本标准依据GB50300《建筑工程施工质量验收统一标准》及配套国家标准、DL/T5210(所有部分)《电力建设施工质量验收及评价规程》、DL/T 5161(所有部分)、《徐州华美热电二期管理制度汇编》编写。
7检验、试验计划表………… ………………………………………………………………X
质量检验、试验计划
7
质量检验、试验计划是工程的重要管理文件之一,可规范徐州华美热电项目二期工程中的质量管理活动,明确试验、验收、报验的标准和程序及参加验收人员的职责权限,各级施工项目质量验收人员依据《电力建设施工质量验收及评价规程》、“施工质量验收范围划分表”、“试验计划表”以及有效的施工图纸和技术资料进行试验、验收。
位
设计单位
监理单位
建设单位
W 点
H点
S点
R
点
13
试验计划表
序号
工程类别
试验项目
主要试验内容
试验委托要求
时间阶段
备注
附录
(资料性附录)
建筑工程检验试验项目清单
1.土方工程:回填土、砂、碎石、场地平整
1击实试验(测量土料场的最大干密度、最佳含水率);
2灌入度试验或环刀取样(测量压实系数);
2.深基坑支护、地基处理:可参照《建筑地基处理技术规范》及《建筑地基基础工程质量验收规范》
8锚杆及土钉墙支护:锚杆锁定力、墙体强度、浆体强度、注浆量;
9泥浆护壁:浆体强度、注浆量;
10沉井或沉箱:原材料复试及混凝土强度、封底混凝土的塌落度。
b)停工待检点(H点)的设置原则:
1)隐蔽工程项目;
2)火电工程质量监督大纲中的重点项目;
3)分部项目中的关键部位;
4)业主和甲方有明确要求的项目。
c)旁站点(S点)的设置原则:
1)工程关键工序或部位;
2)容易产生质量隐患的关键操作;
3)新技术、新工艺、新材料应用试点;
4)隐蔽工程的重要工序;
5)技术要求高,施工难度大,容易产生问题的项目或工序。
8
适用于徐州华美热电项目二期工程
质量验收的范围依据《工程施工招标文件》、设计图纸、国家现行有关标准而编制。
9
GB50300《建筑工程施工质量验收统一标准》及配套国家标准、DL/T5210(所有部分)《电力建设施工质量验收及评价规程》、DL/T 5161(所有部分)、国家现行的有关强制性标准规定
10
4.1质量检验网络和验收程序
由施工方负责填写分部工程质量检验评定表,施工单位完成三级验收后提前48小时将“工程质量报验单”报监理单位,由监理单位组织进行,评定结果由监理单位向建设单位工程管理部及质监站报告。
