工程施工变更联系单精选

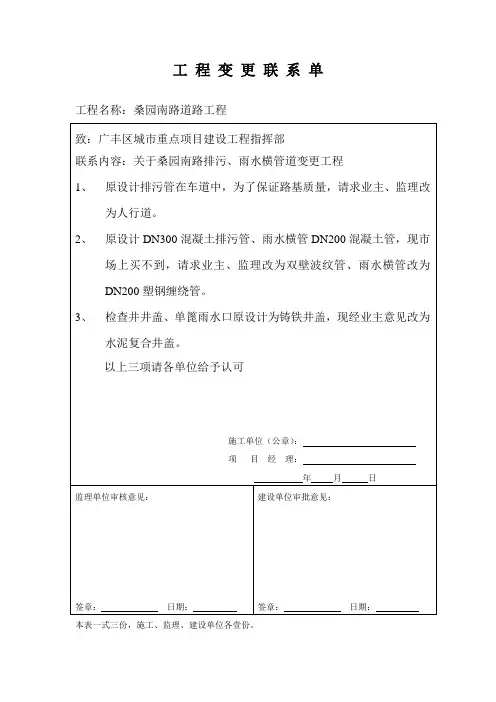

变更联系单

工程名称:桑园南路道路工程
致:广丰区城市重点项目建设工程指挥部
联系内容:关于桑园南路排污、雨水横管道变更工程
1、原设计排污管在车道中,为了保证路基质量,请求业主、监理改为人行道。
2、原设计DN300混凝土排污管、雨水横管200混凝土管,现市场上买不到,请求业主、监理改为双壁波纹管、雨水横管改为DN200塑钢缠绕管。
3、检查井井盖、单篦雨水口原设计为铸铁井盖,现经业主意见改为水泥复合井盖。
以上三项请各单位给予认可
施工单位(公章):
项目经理:
年月日
监理单位审核意见:
签章:日期:
建设单位审批意见:
签章:日期:
本表一式三份,施工、监理、建设单位各壹份。
工程联系单(现场变更)

4、大会议的原方案的舞台过小需变更方案(加大),(因舞台造型变更,会议室吊顶方案同时变更),具体详见附图。
5、增加大包厢洗手台(增加洗手台(椭圆形)、镜子、大理石台面)。
6、增加北面阳台处员工餐厅饮水机预留水电线路(给水、排水、插座等接口)。
单位: xxx安装工程有限责任公司 项目代表: 年 月 日
注:本联系单双方签字盖章后生效;一式三份,甲方执两份,乙方执一份。
工程联系单(函)
工程名称xxx装修工程 建设单位:xxx有限公司
致:xxx安装工程有限责任公司
事由:关于xxx装修工程现场变更设计
1、厨房具体水电及装修布置已经三方进行过确认(厨房设备厂家、甲方、乙方),请乙方尽快安排施工,具体平面布置详见附图。
2、会议室设备间:面向舞台一侧,由原来的石膏板改为透明钢化玻璃隔断及玻璃地弹门(向内开)。
11、原公共卫生间(设备间旁)的布局按照大楼十一层的布局装修。
12、通道东面尽头的固定玻璃,因安装新风机要求,先进行拆除,后重新定制开好孔位的玻璃,由乙方配合空调厂家施工,产生的费用甲方承担。
特此联系!
建设单位:xxx有限公司(公章)
项目代表:
日 期: 年 月 日
项目分管领导:
日 Hale Waihona Puke : 年 月 日施工单位意见:
7、确定会议室东侧小包厢中间隔断为可移动式可收索隔断。
8、增加公共卫生间洗手台下约0.6米处预留插座,方便后期安装即小型热式热水器(数量:大包厢*1、公卫*3员工餐厅洗手台*1)
9、明确:卫生间洗手台水龙头均采用单冷水龙头(非感应式)。
10、甲方领导要求增加荣誉墙射灯及LED显示屏等线路,且预留独立开关(网线、插座接口,方便后期安装射灯及LED屏幕),位置数量如下:通道(6轴交F轴)预留1处,通道(2轴交C轴)预留1处,通道(6轴交C轴)预留1处。
施工现场工程联系单(3篇)

第1篇项目名称:XX大厦工程项目地点:XX市XX区XX路XX号联系人:张工联系电话:138xxxx5678一、工程概况1. 工程名称:XX大厦工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上20层,地下2层,总建筑面积约10万平方米4. 工程类别:住宅、商业、办公综合楼5. 工程概况:本工程为钢筋混凝土框架结构,采用现浇楼板、梁、柱,外墙采用干挂石材,屋面采用坡屋面,地下室采用地下车库,设有消防、电梯、空调等配套设施。
二、联系事项1. 施工进度:根据施工计划,目前已完成地下室结构施工,正在进行地上主体结构施工。
预计主体结构施工将于2023年6月完成,装修工程预计于2024年3月完成。
2. 材料供应:请各供应商按照合同约定的时间、地点、规格、数量供应材料,确保材料质量符合国家标准和设计要求。
3. 施工现场管理:请各施工、监理、设计单位严格按照施工图纸和施工规范进行施工,确保工程质量、安全、文明施工。
4. 施工安全:施工现场必须配备必要的安全防护设施,加强施工现场安全管理,防止安全事故发生。
5. 施工协调:各施工、监理、设计单位应加强沟通协调,确保工程顺利进行。
三、具体联系内容1. 施工单位:请按照施工进度计划,确保各分部分项工程按期完成。
2. 监理单位:请对施工现场进行全过程监督,确保工程质量、安全、文明施工。
3. 设计单位:请及时解决施工过程中遇到的设计问题,确保设计变更及时、准确。
4. 材料供应商:请按照合同约定,确保材料供应及时、质量合格。
5. 施工单位、监理单位、设计单位、材料供应商之间应加强沟通,共同解决施工过程中遇到的问题。
四、联系方式1. 施工单位:张工,联系电话:138xxxx56782. 监理单位:李工,联系电话:139xxxx12343. 设计单位:王工,联系电话:137xxxx56784. 材料供应商:赵工,联系电话:136xxxx5678请各相关单位收到此联系单后,按照要求落实各项工作,确保工程顺利进行。
工程联系单模板范文

工程联系单模板范文收发日期:
收件单位:
收件人:
发件单位:
发件人:
尊敬的先生/女士
工程基本信息
工程名称:
工程类型:
项目经理/业主代表:
工程详情
工程描述:
计划开始日期:
计划完成日期:
工程进度
目前进度:
问题反馈
如有任何工程进度、施工质量、材料问题、技术难题、安全问题或其他需要沟通的事项,请填写下方表格并于回复后的48小时内回复。
问题类型问题描述解决方案
工程变更和额外要求
如有需要作出工程变更或有额外要求,请在下方填写并于回复后的48小时内回复。
变更内容/额外要求完成日期负责人备注
工程文件
其他事项
如有其他需要沟通的事项,请在下方填写。
备注
最诚挚的问候
[发件人姓名]
[发件人职位]
[发件单位名称]。
工程变更联系单-001

余政挂出(2010)116号地块建设项目工程变更联系单承包单位:浙江中腾建设有限公司监理单位:杭州大江建设项目管理有限公司建设单位:杭州未来科技城资产管理有限公司编号:001本表一式四份,建设单位两份,总监办、施工单位各执一份。
本表一式四份,建设单位两份,总监办、施工单位各执一份。
工程量现场确认单本表一式四份,建设单位两份,总监办、施工单位各执一份。
本表一式四份,建设单位两份,总监办、施工单位各执一份。
本表一式四份,建设单位两份,总监办、施工单位各执一份。
附:工程现场照片项目名称余政挂出(2010)116号地块建设项目合同号工程名称原有园区道路改道增加工程量(联系单01)部位本表一式四份,建设单位两份,总监办、施工单位各执一份。
关于科创三期临时封闭园区出入口及道路的协调会会议纪要为进一步加快科创三期项目的建设进度,2019年6月3日下午14:00时杭州未来科技城建设有限公司在海创园1号楼820会议室组织召开了科创三期临时封闭园区出入口及道路的协调会。
管委会办公室、城市发展局、建设公司、资产公司、物业公司及项目参建单位杭州大江建设项目管理有限公司、浙江中腾建设有限公司等相关局办及公司参加了本次会议,与会人员名单附后,现将有关事项纪要如下:一、因工程建设需要,会议围绕临时封闭龙潭路北出口、龙园路西出口两处出入口与园区道路及交通组织方案进行了集中讨论,原则上由管委会办公室牵头报管委会主要领导后方可实施临时封闭。
二、为最大限度减少影响,确保园区内交通正常有序运行,要求施工单位配合管委会物业公司做好封道前的公示、公告以及渠化交通所需的相应交通设施等相关工作。
三、为确保施工期间园区内排水排污正常运行,会议要求施工单位对施工范围内的自来水、雨污水管道进行详细调查并切实有效的做好保护和迁改工作,其中位于地块南侧的雨污水管道建议按永久性迁改方案实施。
四、施工单位应严格按照城发局的相关规定对涉及绿化带、人行道、围挡等临时占用挖掘区域办理审批手续并做好原样恢复工作。
工程变更联系单范例

工程变更联系单范例
1. 背景
当工程进行过程中需要进行变更时,为了确保变更的顺利实施,必须有一份变更联系单作为记录和沟通工具。
本文档旨在提供工程
变更联系单的范例。
2. 变更联系单内容
变更联系单包括以下主要内容:
2.1 项目基本信息
- 项目名称:
- 承包方名称:
- 变更单号:
- 变更联系人:
- 变更日期:
2.2 变更内容
具体描述变更的内容,包括但不限于以下项目:
- 工程位置:
- 工程规模:
2.3 变更原因
列出导致变更的主要原因,例如:
- 设计问题:
- 客户要求:
2.4 变更影响
说明变更对工程进度、成本和质量的影响,例如:
- 工期延迟:
- 成本增加:
- 施工方法调整:
2.5 变更审批
- 承包方代表签字:
- 客户代表签字:
- 日期:
3. 使用说明
- 变更联系单应由相关责任人填写、签字,并保留原件以备后续参考。
- 变更联系单应随时更新,并及时通知相关人员。
- 变更联系单应作为变更过程中的重要沟通工具,并与相关文档一并归档。
以上是工程变更联系单的范例,请根据实际情况进行相应的修改和补充。
*请注意:本文档仅为参考范例,具体内容需根据实际情况进行调整。
*。
变更联系单(最终格式)

鉴于上述原因,2013年7月10日上午,业主组织设计、监理、施工单位到现场勘查,并召开了现场协调会。为了确保施工安全、消除兰渝铁路小沙沟隧道安全隐患,并确保该项目的施工工期满足合同要求,我方建议将K28+400~K28+420(含左线)段和K29+020~K29+070(含左线)段两段路基基底强夯处理变更为灰土挤密桩处治,以消除基底黄土的湿陷性。处理具体办法参照K28+420~K28+560(含左线)段基底灰土桩处理形式。妥否,请批复!
变 更 联 系 单
编号:BHD-2-BGL001
工程名称
兰州市北环路(二期)
东线工程Ⅱ标段
设计单位
中铁二院集团有限责限公司
单位工程名称
路基工程
施工单位
重庆城建控股(集团)
有限责任公司
监理单位
甘肃方圆工程监理
有限责任公司
变更原因:
兰州市北环路(二期)东线工程BHD-2标K28+400~K28+420(含左线)段和K29+020~K29+070(含左线)段两段路基基底设计拟采用强夯处理形式,消除基底黄土的湿陷性。因设计路基强夯区域距离兰渝铁路小沙沟隧道太近,路基强夯施工震感强烈,对其下方的兰渝铁路小沙沟隧道安全运营造成很大影响,且对正在施工的黄河书院隧道也形成一定的冲击,强夯和隧道掘进同步施工存在一定的安全隐患。此外,从施工组织安排上,无论是先施工隧道还是先进行路基强夯处理,都会对工期造成较大的影响,最终无法保证在合同工期内完成各项施工任务。
建设单位
设计单位
监理单位
施工单位
项目负责人:
年月日
设计负责人:
年月日
总监理工程师:
工程施工变更联系单模板

【模板名称】:工程施工变更联系单【模板编号】:[工程名称]变[编号]【填写日期】:____年__月__日【工程名称】:________________________【工程地点】:________________________【项目编号】:________________________【变更类别】:[请选择] ①设计变更②施工变更③进度变更④其他【变更内容】:一、设计变更1. 变更原因:________________________2. 变更描述:________________________3. 变更图纸:[请附上变更图纸或照片]4. 变更影响:________________________二、施工变更1. 变更原因:________________________2. 变更描述:________________________3. 变更施工方案:________________________4. 变更影响:________________________三、进度变更1. 变更原因:________________________2. 变更描述:________________________3. 变更计划:________________________4. 变更影响:________________________四、其他1. 变更原因:________________________2. 变更描述:________________________3. 变更措施:________________________4. 变更影响:________________________【变更依据】:1. 相关法律法规:________________________2. 设计规范:________________________3. 施工规范:________________________4. 其他:________________________【相关部门意见】:一、施工单位意见:1. 施工单位名称:________________________2. 项目经理:________________________3. 经办人:________________________4. 意见:________________________二、监理单位意见:1. 监理单位名称:________________________2. 项目总监:________________________3. 经办人:________________________4. 意见:________________________三、设计单位意见:1. 设计单位名称:________________________2. 项目负责人:________________________3. 经办人:________________________4. 意见:________________________四、建设单位意见:1. 建设单位名称:________________________2. 项目负责人:________________________3. 经办人:________________________4. 意见:________________________【备注】:1. 本联系单一式四份,施工单位、监理单位、设计单位、建设单位各执一份。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
其
他
单
位
意
见
设计单位意见:
(盖章)
设计单位:(签名)日期:年月日
监理单位意见:
(盖章)
监理单位:(签名)日期:年月日
跟踪审计单位意见:
(盖章)
跟踪审计单位:(签名)日期:年月日
公
司
关
联
部
门
意
见
工程部:
年月日
前期部:年月日来自计财部:年月日公司
领导
意见
分管领导:
年月日
总经理:
年月日
工程变更流程:
工程变更审核单
变更名称:编号:
工程名称
PPP项目/EPC项目
编制单位
项目公司/总承包单位
合同金额
批准概算
超概算情况
是/否
预计变更核增额
预计变更核减额
变更绝对值之和
变更绝对值占合同价的%
变更原因(如有文件依据,应作为附件上报):
变更方案(内容及预算):
编制单位意见:
(盖章)
编制单位:(签名)日期:年月日
