江西新余高层外墙装修建筑电动吊篮的安装方法
电动吊篮的安装

电动吊篮的安装电动吊篮也叫高空作业平台,是一种高空施工的设备,常用于建筑、桥梁等工程中。
安装电动吊篮需要注意一些具体事项,以下是安装电动吊篮的基本步骤和注意事项。
第一步-选择工作场所选择场地时,需要确保场地平坦,没有障碍物。
同时,根据工程项目的具体要求来确定电动吊篮的安装位置。
第二步-安装电动吊篮底座1.在选定的安装位置上标注参考线,确保安装位置准确。
2.根据电动吊篮厂家提供的安装图纸,测量好各个定位孔的位置和深度,开孔准确。
3.将电动吊篮底座搬运至安装位置,按照安装图纸确定底座水平精度,调整底座的高度,安装好调整螺丝。
4.使用电发钻在预制的定位孔中打螺栓固定底座,并进行偏心垂直度检查。
确定底座是否水平,孔距是否准确。
调整偏心度或则重新拆装对位。
第三步-安装电缆线和附属设备1.安装无纸器时,首先要检查机架的悬挂吊钩、轨道以及电源系统。
2.将电动吊篮的钢丝绳固定到吊钩上,然后将电缆线穿过机架内的预装槽并插入控制器中。
3.用螺钉将附属设备安装在电动吊篮的侧壁上。
第四步-进行测试在安装完成后要进行吊篮试验,检验试验要符合国家标准。
具体操作如下: 1. 进行焊接缺陷检验和结构强度试验,并重点检查安全保护装置的结构、性能和安全指标是否合格。
2. 检查油缸、缓冲器、刹车装置等功能是否正常,有无泄漏现象。
3. 对电气设备系统进过质量检验,保证运行中的安全。
4. 对整个吊篮进行负荷试验,并检查安全装置的有效性。
注意事项1.在安装时应注意合理的构造和位置,防止在施工中发生危险状况。
2.安装吊篮时,应严格按厂家的要求操作,严禁随意改动结构或附加组件。
3.在施工中,人员应遵守各种安全规范,带好安全带,保证人员的安全.4.根据施工情况,安排必要的仪器和设备,以保证施工的顺利进行。
5.在使用电动吊篮时,应按照国家的标准和规范进行操作,注重维护和保养,以延长设备的使用寿命和保证人员的生命财产安全。
安装电动吊篮是一项危险的工作,一定要认真负责,保证人员和设备的安全。
高层外墙装修吊篮租赁的安装方法

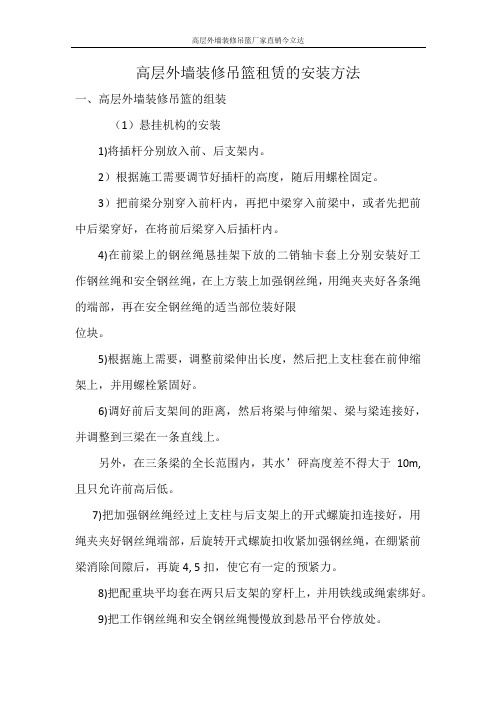

高层外墙装修吊篮租赁的安装方法一、高层外墙装修吊篮的组装(1)悬挂机构的安装1)将插杆分别放入前、后支架内。
2)根据施工需要调节好插杆的高度,随后用螺栓固定。
3)把前梁分别穿入前杆内,再把中梁穿入前梁中,或者先把前中后梁穿好,在将前后梁穿入后插杆内。
4)在前梁上的钢丝绳恳挂架下放的二销轴卡套上分别安装好工作钢丝绳和安全钢丝绳,在上方装上加强钢丝绳,用绳夹夹好各条绳的端部,再在安全钢丝绳的适当部位装好限位块。
5)根据施上需要,调整前梁伸出长度,然后把上支柱套在前伸缩架上,并用螺栓紧固好。
6)调好前后支架间的距离,然后将梁与伸缩架、梁与梁连接好,并调整到三梁在一条直线上。
另外,在三条梁的全长范围内,其水’砰高度差不得大于10m,且只允许前高后低。
7)把加强钢丝绳经过上支柱与后支架上的开式螺旋扣连接好,用绳夹夹好钢丝绳端部,后旋转开式螺旋扣收紧加强钢丝绳,在绷紧前梁消除间隙后,再旋4, 5扣,使它有一定的预紧力。
8)把配重块平均套在两只后支架的穿杆上,并用铁线或绳索绑好。
9)把工作钢丝绳和安全钢丝绳慢慢放到悬吊平台停放处。
(2)悬吊平台的安装(见图1)图1分别把基本节组装并初步连接好,在两端装好提升机安装架,调整高低栏杆,使它们保持在一条直线上,再拧紧所有连接螺栓上的螺母,然后在高栏杆一侧的中部横杆的适当位置装好电气控制箱。
(3)悬吊平台与悬挂机构的连接1)提升机穿绳将万能转换开关手柄拨向准备穿绳的提升机一侧,把土作钢丝绳穿过安全锁挡绳架和安装架的进绳口后如提升机进绳口,电动控制按钮“上”,钢丝绳即能自动进入提升机,若进不去,则可把钢丝绳头转换一个角度穿入,按住”上”按钮,把钢丝绳全部穿完。
2)安全锁穿绳先将悬吊平台上升到安全锁摇臂不上抬为止,便可把安全钢丝绳穿安全锁内。
3)在工作钢丝绳和安全钢丝绳下部适当部位挂好重锤口4)把安全锁放下,长度为到达地面后余出2-3米。
(4)安全锁和限位开关的安装将安全锁定下部托座插入提升机安装架上部的两块支板间,用螺栓连接好。
电动吊篮高杆安装施工方案

本工程为某高层建筑外墙清洗、维修、装修等项目,采用电动吊篮进行高空作业。
为确保施工安全、高效,特制定本安装施工方案。
二、施工准备1. 施工人员:组织一支具备高空作业经验和技能的施工队伍,并进行安全教育和培训。
2. 施工材料:电动吊篮、安全绳、吊篮配件、安全锁、提升机、配重锤、绝缘胶带、绝缘子等。
3. 施工工具:扳手、螺丝刀、钢卷尺、水平尺、测距仪等。
三、安装步骤1. 施工现场准备(1)检查吊篮及配件是否完好,确认无误后,将吊篮运至施工现场。
(2)将吊篮支架、钢丝绳和配重用货梯运至屋顶,将吊篮篮体部分搬运至相应位置的地面。
(3)对屋面进行适当保护,防止吊篮安装和施工过程中损坏屋面。
2. 吊篮安装(1)将吊篮支架的前梁、后梁分别装入前、后支架的插杆套管内,用中梁将前梁、后梁套连。
(2)根据现场情况选定前梁的悬伸,前后支架之间的距离应放至最大,将上支柱放置于前座的插杆套管上。
(3)小连接套置于后支架的插杆套管上,用螺栓固定,支架组装完成。
(4)将加强钢丝绳一端与前梁上连接套的滚轮固定,装钢丝绳夹拧紧,索具螺旋扣的开口端,钩住后支架插干上小连接套的销轴。
(5)钢丝绳的另一端上支柱绳轮、穿过索具螺旋扣的封闭端后用钢丝绳夹固定,调节螺旋扣的螺杆,使加强钢丝绳紧绷。
3. 安全检查(1)检查提升机,按动电钮,使提升机空转,看运转是否正常,不得有杂音及卡阻现象。
(2)安全绳穿入安全锁,并把配重锤挂上。
(3)启动提升机电机,将钢丝绳穿入提升机内,绳头应自动从出绳口内出来。
(4)设备安装前必须阅读产品说明书,并对操作工人进行培训,使操作工明白设备的工作原理、注意事项及安全操作规程。
四、施工注意事项1. 施工过程中,严格遵守安全操作规程,确保施工安全。
2. 电动吊篮安装前,应确保施工区域周围环境安全,无障碍物。
3. 施工人员必须佩戴安全帽、安全带等个人防护用品。
4. 电动吊篮安装过程中,不得擅自更改吊篮结构及配件。
5. 施工完成后,应对吊篮进行全面检查,确保其安全可靠。
电动吊篮安装、拆卸施工方案

电动吊篮安装、拆卸施工方案一、安装工作流程1. 施工前准备在进行电动吊篮安装前,需根据设计图纸确认吊篮的位置和安装方式,然后开始准备工作。
#### (1)搭建支撑结构根据设计要求搭建起支撑结构,确保支撑结构的牢固稳定,能够承受吊篮的重量和施工负荷。
支撑结构的搭建需要考虑到吊篮的高度和安全要求。
(2)连接电动吊篮将各部件按照说明书连接到一起,确保吊篮各部分安装连接牢固,并进行相关检查。
2. 吊篮安装(1)吊篮吊装采用专业吊装设备将吊篮吊至指定位置,然后固定吊篮,确保吊篮位置准确无误。
#### (2)安装调试进行吊篮安装调试,测试各个部位的功能和稳定性,确保吊篮安装正确。
3. 安全检查在安装完成后进行吊篮的安全检查,确保吊篮各个部位没有松动或者损坏,保证吊篮安装质量,避免施工过程中发生意外。
二、拆卸工作流程1. 施工前准备在进行吊篮的拆卸工作之前,需要提前做好准备工作。
#### (1)卸下吊篮内的材料和设备将吊篮内的所有材料和设备清理干净,确保拆卸过程安全无障碍。
#### (2)检查吊篮状态检查吊篮的各部分是否完好无损,确保吊篮可以安全拆卸。
2. 吊篮拆卸(1)拆卸连接部件根据拆卸图纸,按照步骤一个一个拆卸连接吊篮的部件,确保拆卸过程安全可控,避免损坏吊篮。
#### (2)卸除吊篮使用吊车或其他专业设备将吊篮慢慢卸下,确保吊篮的安全放置和拆卸过程中不会伤人或造成损失。
3. 维护保养拆卸完成后,需要对吊篮进行检修和维护,清洁各部件,保养吊篮设备,确保吊篮下次使用时状态良好。
三、总结与建议电动吊篮的安装和拆卸是施工过程中非常重要的环节,我们在进行这一工作时,需要严格按照设计要求和操作规程,确保吊篮安装牢固、拆卸安全,避免发生意外。
另外,在使用电动吊篮时,一定要严格按照操作规程操作,确保作业人员的安全,保障施工进度。
希望各位施工人员在进行电动吊篮的安装和拆卸工作时,能够严谨细心,做好相关的安全防护工作,确保施工安全。
电动吊篮安装施工方案

电动吊篮安装施工方案1. 引言电动吊篮是目前建筑施工中广泛使用的一种高空作业平台,它通过电动绞车系统带动吊篮沿立柱垂直上升和横向移动,为施工人员提供了安全、高效的作业条件。
本文将介绍电动吊篮的安装施工方案,以确保吊篮的稳定性和安全性。
2. 施工准备在开始安装电动吊篮之前,需要进行以下准备工作:2.1 确认施工位置根据施工需要确定电动吊篮的安装位置。
通常情况下,吊篮应固定在建筑物的外墙上,确保施工人员能够方便地进出吊篮。
2.2 检查施工材料确认所使用的电动吊篮和安装材料的质量和数量是否符合要求。
确保吊篮的主要构件、吊篮钢丝绳、滑轮等无损坏。
2.3 设置安全警示标志在吊篮安装位置的周围设置安全警示标志,提醒人员注意施工现场,确保施工过程中的安全。
3. 吊篮安装程序3.1 安装立柱将立柱根据设计要求固定在建筑物的外墙上,并确保立柱垂直。
使用水平仪和测量工具进行测量和调整,保证立柱的水平和垂直度。
3.2 安装横梁在立柱上安装横梁,确保横梁平稳地固定在立柱上,并且与立柱平行。
使用螺栓和螺母将横梁和立柱连接起来,确保连接紧固。
3.3 安装电动绞车系统将电动绞车系统安装在横梁上,并固定好。
根据电动绞车系统的安装说明进行操作,并确保绞车系统能够正常运行。
3.4 安装吊篮将吊篮放置在电动绞车系统上,并使用钢丝绳和滑轮将吊篮连接到绞车系统上。
确保钢丝绳牢固且没有断裂、锈蚀等情况,确保滑轮能够顺畅运行。
3.5 进行试验和调整在安装完成后,进行吊篮的试验和调整。
测试吊篮的上升、下降和移动功能,确保吊篮运行平稳,没有异常情况。
4. 安全措施在吊篮安装施工过程中,需要注意以下安全措施:•工人在施工过程中必须佩戴安全帽、安全绳等防护设备,确保自身的安全。
•严格遵守安全操作规程,禁止超载操作吊篮。
•定期检查和维护吊篮及其配件,确保其正常运行。
•遇到恶劣天气、强风等情况时,停止使用吊篮以防止发生意外。
5. 结论电动吊篮的安装施工方案涵盖了吊篮的安装程序和必要的安全措施。
电动吊篮安装施工方案

电动吊篮安装施工方案
一、前期准备工作
在进行电动吊篮的安装施工前,需要进行以下前期准备工作:
1.确定安装位置:根据施工需求和工程要求,选择合适的安装位置,保证施工质量和安全性。
2.检查设备完整性:检查电动吊篮的各个部件是否完整,确认没有破损或缺失。
3.制定安装计划:根据实际情况和安装要求,制定详细的安装计划,包括安装流程、工艺要求等。
4.安全防护:确保安装现场的安全防护措施到位,保障施工人员和设备的安全。
二、安装步骤
1. 安装支架
1.使用合适的工具将支架连接件固定在建筑物上。
2.确保支架稳固可靠,不会发生晃动或倾斜。
2. 安装吊篮架
1.将吊篮架组件按照顺序连接好,并将其固定在支架上。
2.调整吊篮架的水平度,确保吊篮能够顺利运行。
3. 安装吊篮
1.将吊篮平稳地吊装到吊篮架上,根据要求进行固定。
2.检查吊篮的运行状态,确保各功能正常。
4. 电气连接
1.连接吊篮的电气部件,确保电路连接正确无误。
2.进行电气系统的测试,确保吊篮正常运行。
三、安装验收
1.安装完成后,对电动吊篮进行功能测试,包括提升、下降、停止等功能。
2.进行安全检查,确保所有安全设施完好,无安全隐患。
3.进行质量验收,确保安装质量符合相关标准和规范。
四、施工注意事项
1.在安装过程中,严格按照安装方案和施工规范操作,避免操作失误造成安全事故。
2.定期检查设备状态,及时发现和处理设备问题,保障施工安全和质量。
以上即为电动吊篮安装施工方案的详细内容,希望能对您有所帮助。
电动吊篮安装方案演示教学
电动吊篮安装方案电动吊篮安装方案一、准备工作1、吊篮进场可根据场地大小,分批进场。
2、使用方必须在建筑物内外预备380V电源。
3、为了减少往楼顶搬运吊篮配件的劳动强度,提高安装速度,有塔吊或升降设备的应给予配合。
4、建筑物顶部或架设悬挂机构的场地具备基本平整条件,此平台必须牢固、稳定,符合楼顶安装平台的条件。
已做防水保护层的,准备木板若干,以加强成品的保护。
5、建筑物顶部有其它杂物的应清理干净,便于安装或移动。
由于电动吊篮移动方便、灵活、使用效率高,没有其它特许要求。
6、我公司派吊篮技术人员负责指导安装,乙方负责搬运、协助安装及吊篮的拆卸。
7、搬运:水平搬运包括平台、绳坠铁、电器系统;垂直搬运包括屋面悬挂装置、钢丝绳、配重铁。
二、施工方法每台吊篮安装顺序图:1、悬挂机构的安装悬挂机构安装于建筑物的顶面。
将悬挂机构的零、组件和钢丝绳吊运至顶面后,在平面图标注的位置进行安装。
安装顺序如下图:安装及调整:①安装地面选择水平面,遇有斜面时,在脚轮下面用木板靠垫平,将前、后座脚轮用木楔楔紧固定。
如安装面是防水保温层时,在前、后座下加垫5厘米厚木板,防止压坏防水保温层面。
②可调式悬挂支架的调节支座高度使前梁下侧面略高于女儿墙(或其它障碍物)高度,在可能情况下,在悬挂机构定位后,在前梁伸出端下侧面与女儿墙间加垫木块固定。
③前梁伸出端悬伸长度为1.3-1.5米。
④前、后座间距离在场地允许情况下,尽量调整至最大距离。
⑤两个支架间距离调整至前梁悬伸端点间距离比悬吊平台长度小3-5厘米。
⑥张紧加强钢丝绳时,使前梁略微上翘3-5厘米,产生预应力,提高前梁刚度。
⑦装夹钢丝绳时,绳夹的数量是3个,U形开口在钢丝绳尾端对侧,且方向一致。
绳夹应从吊装点处开始依次夹紧,并在最后一个绳夹和前一个绳夹间,使钢丝绳有少许拱起。
⑧垂放钢丝绳时,将钢丝绳自由盘放在楼面,将绳头仔细抽出后沿墙面缓慢向下滑放。
钢丝绳放完后应将缠结的绳小心分开压住,地面多余的钢丝绳仔细盘好扎紧。
电动吊篮安装施工方案
电动吊篮安装施工方案电动吊篮安装施工方案一、项目背景及施工目标电动吊篮是一种常用的施工机械设备,广泛应用于建筑工地、外墙装修、高空作业等领域。
本次施工旨在安装电动吊篮,以提高施工效率、保证施工质量、确保作业人员的安全。
二、施工准备工作1.工具和材料准备:电动吊篮、吊篮安装配件、钢丝绳、钢管、脚手架、安全带、工作绳等。
2.人员配备:具备电动吊篮安装经验的工程师和技术人员、训练有素的吊篮操作员、安全员等。
3.技术要求:施工人员需掌握电动吊篮安装操作规程,熟悉施工图纸,了解安装过程中的关键节点。
三、施工流程1.准备工作:检查吊篮及安装配件的质量和完好性,确保吊篮能够正常使用。
安装所需的脚手架和钢管等辅助材料也要验收,确保安全稳定。
2.安装吊篮:根据施工图纸和安装工艺要求,按序安装吊篮配件。
主要步骤包括:吊篮悬挂装置的安装、钢丝绳的固定和连接、吊篮底板的安装等。
3.调试吊篮:安装完成后,要对整个吊篮进行调试,确保操作正常。
包括吊篮升降、吊篮移动、限位装置等功能的检测和调整。
4.安全检查:在正式使用前,要进行一次全面的安全检查,确保吊篮的安全性能满足要求。
检查项目包括安全装置、钢丝绳磨损程度、吊篮结构等。
四、施工安全措施1.施工现场设置警示标志,确保周边人员和车辆不会进入施工区域。
2.施工人员必须配备符合要求的安全帽、安全鞋、安全带等个人防护装备。
3.在吊篮周围设置安全网或防护栏杆,防止工人掉落。
4.施工过程中,严禁吊篮超载使用,严格按照相关要求设置限速装置和限位装置。
5.对施工现场进行定期巡查,及时排除安全隐患。
6.吊篮操作员必须经过专业培训,并持有相关操作证书。
五、施工质量控制1.施工过程中,严格按照图纸和工艺要求进行安装,确保吊篮结构牢固、功能正常。
2.在调试过程中,对吊篮的各项功能进行逐一测试和调整,确保吊篮操作方便灵活。
3.施工完成后,进行一次全面的质量检查,确保吊篮能够正常工作,并满足安全要求。
电动吊篮安装施工方案
电动吊篮安装施工方案1. 引言电动吊篮是一种常用于建筑施工的临时起重设备,广泛应用于高层建筑的外墙装修、玻璃幕墙的安装、维修和清洗工作等。
本文档旨在提供一套详细的电动吊篮安装施工方案,帮助施工人员顺利完成电动吊篮的安装工作。
2. 施工前准备在进行电动吊篮的安装施工之前,需要做好以下准备工作:2.1 材料和设备准备•电动吊篮及其配件•安全带、安全绳等安全防护设备•手持工具(如螺丝刀、扳手等)•电动吊篮安装组件的标示和编号清单2.2 动力系统组装将电动吊篮的动力系统按照制造商提供的说明书进行组装,包括安装电动机、绳轮、导轨等组件。
2.3 安全检查在施工前,对所有设备和工具进行安全检查,确保其运行良好、无损坏和缺陷,并确保工作场地的清洁和整洁。
3. 安全操作指南在进行电动吊篮的安装工作时,施工人员必须遵守以下安全操作指南:3.1 穿戴安全防护设备施工人员必须穿戴合适的安全带、安全绳等安全防护设备,并确保其正确使用和固定。
3.2 检查吊篮和附件施工人员在使用吊篮之前,必须仔细检查吊篮及其配件的运行状况,并确保吊篮的结构和功能完好。
3.3 确保施工现场安全在安装吊篮的施工现场,必须设置标志牌和警示标志,防止他人误入施工区域,并保持现场的整洁和安全。
3.4 使用正确的工具和材料在安装过程中,施工人员必须使用正确的工具和材料,严禁使用损坏或不合适的工具和材料。
3.5 遵守操作规程施工人员必须严格遵守电动吊篮的操作规程,按照制造商提供的说明书进行组装和使用,严禁擅自改动和修理设备。
4.1 安装吊篮架体首先,根据需要安装吊篮的高度和位置,选择合适的支架,将支架固定在建筑物的外墙上。
然后,固定吊篮架体在支架上,确保其稳固和水平。
4.2 安装吊篮导轨根据吊篮的尺寸和要求,安装吊篮导轨。
导轨需要固定在建筑物外墙上,以确保吊篮能够顺利上下移动。
4.3 安装电动机和绳轮根据制造商提供的说明书,安装吊篮的电动机和绳轮。
将电动机和绳轮固定在吊篮架体上,并连接好电动机和绳轮的电线。
电动吊篮安装拆除施工方案
电动吊篮安装拆除施工方案电动吊篮是一种安全高效的建筑机械,广泛应用于高层建筑的外墙施工、维修、装修和清洁等工作。
在进行电动吊篮的安装和拆除工作时,需要制定详细的施工方案,以确保工作的安全、顺利、高效进行。
一、安装方案:1.施工前的准备工作:(1)制定施工方案,明确安装步骤、工期和质量要求;(2)编制安全技术措施和操作规程,确保安装过程中的安全;(3)准备所需的工具、设备和材料,并检查其完好性。
2.安装主体结构:(1)确定电动吊篮的安装位置,并根据设计要求进行标志和固定;(2)安装主体结构,包括吊篮、导轨、悬挂装置等;(3)检查各部件的连接是否紧固可靠,并进行试运行,确保吊篮的正常使用。
3.安装配套设备:(1)安装电动机、控制箱、限位器等配套设备,并进行电气连接;(2)接通电源,进行电气试运行,确保设备的正常运转;(3)验收安装质量,确保安全系数符合要求。
4.安全措施:(1)培训安装人员,确保其具备相关技术和安全知识;(2)设置安全警示标志,明确安全区域和危险区域;(3)配备必要的安全防护装置,如安全带、安全网等;(4)定期检查和维护设备,确保其安全可靠。
二、拆除方案:1.施工前的准备工作:(1)制定拆除方案,明确拆除步骤、工期和质量要求;(2)检查吊篮和设备的使用状况,确保其安全可靠;(3)排除施工现场的杂物和障碍物,确保安全施工。
2.拆除主体结构:(1)先拆除配套设备,如电动机、控制箱等;(2)根据拆除方案,依次拆除主体结构的各部分;(3)注意避免吊篮和设备受到损坏,保证安全拆除。
3.清理现场:(1)清理吊篮和设备的残余物,保持施工现场的整洁;(2)回收和处理拆除产生的废弃物和材料,确保环境卫生。
4.安全措施:(1)培训拆除人员,确保其具备相关技术和安全知识;(2)设置安全警示标志,明确安全区域和危险区域;(3)配备必要的安全防护装置,如安全带、安全网等;(4)定期检查和维护设备,确保其安全可靠。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
江西新余高层外墙装修建筑电动吊篮的安装方法
一、高层外墙装修吊篮的组装
(1)悬挂机构的安装
1)将插杆分别放入前、后支架内。
2)根据施工需要调节好插杆的高度,随后用螺栓固定。
3)把前梁分别穿入前杆内,再把中梁穿入前梁中,或者先把前中后梁穿好,在将前后梁穿入后插杆内。
4)在前梁上的钢丝绳恳挂架下放的二销轴卡套上分别安装好工作钢丝绳和安全钢丝绳,在上方装上加强钢丝绳,用绳夹夹好各条绳的端部,再在安全钢丝绳的适当部位装好限
位块。
5)根据施上需要,调整前梁伸出长度,然后把上支柱套在前伸缩架上,并用螺栓紧固好。
6)调好前后支架间的距离,然后将梁与伸缩架、梁与梁连接好,并调整到三梁在一条直线上。
另外,在三条梁的全长范围内,其水’砰高度差不得大于10m,且只允许前高后低。
7)把加强钢丝绳经过上支柱与后支架上的开式螺旋扣连接好,用绳夹夹好钢丝绳端部,后旋转开式螺旋扣收紧加强钢丝绳,在绷紧前梁消除间隙后,再旋4, 5扣,使它有一定的预紧力。
8)把配重块平均套在两只后支架的穿杆上,并用铁线或绳索绑好。
9)把工作钢丝绳和安全钢丝绳慢慢放到悬吊平台停放处。
(2)悬吊平台的安装(见图1)
图1
分别把基本节组装并初步连接好,在两端装好提升机安装架,调整高低栏杆,使它们保持在一条直线上,再拧紧所有连接螺栓上的螺母,然后在高栏杆一侧的中部横杆的适当位置装
好电气控制箱。
(3)悬吊平台与悬挂机构的连接
1)提升机穿绳
将万能转换开关手柄拨向准备穿绳的提升机一侧,把土作钢丝绳穿过安全锁挡绳架和安装架的进绳口后如提升机进绳口,电动控制按钮“上”,钢丝绳即能自动进入提升机,若
进不去,则可把钢丝绳头转换一个角度穿入,按住”上”按钮,把钢丝绳全部穿完。
2)安全锁穿绳
先将悬吊平台上升到安全锁摇臂不上抬为止,便可把安全钢丝绳穿安全锁内。
3)在工作钢丝绳和安全钢丝绳下部适当部位挂好重锤口
4)把安全锁放下,长度为到达地面后余出2-3米。
(4)安全锁和限位开关的安装
将安全锁定下部托座插入提升机安装架上部的两块支板间,用螺栓连接好。
限位开关连同专用安装板装在安全锁上。
(5)提升机的安装
将提升机提起放置在提升一机安装加上将其下段安装孔和安装架支座孔对齐,插入插轴,其上端螺丝孔与提升机安装架的螺丝孔对齐并穿入固定螺丝,并拧紧口再在插轴头部孔内插好锁销,扳平弹簧环口
(6)电缆线的连接和电动机转向的调籍
1)电缆线的连接
把电源电缆的插座与电气控制箱的插头分清方向后插接好,然后把电缆另外一头接到现场所提供二级电箱漏电开关上。
按一相五线制连接电源,确认无误后插电渊插头,线色:相线一棕色,零线一兰色,保护接地线一黑色。
2)电动机转向的调整
接通380v电源,将万能转换汗关的手柄拨向需调整电机一侧,先按启动按钮,再按控制按钮"上“,此时电动机应顺时针方向旋转,若不对,则可打开电动机接线盒将三根电源
线中的任意两根对调接好。
把万能转换开关拨向另一侧,以同样方法调整好另一只电动机的转向。
二、高层外墙装修吊篮的拆卸
吊篮的拆卸工作和安装工作在方法上是一致的,在程序上相反,所以就不再赘述。
三、高层外墙装修吊篮安装质量要求
1)工作平台的安装:栏杆、安装架、底架连接是否牢固;焊缝无裂纹、脱焊:结构表面无重大损伤。
2)平台运行状况;升降运行无异常响动;平台是否可以水平;倾斜时安全锁能否正常工作:制动器动作有无卡滞、制动是否可靠;手动下滑装置是否可靠;提升机上升下降无异常响动。
3)安全锁;摇臂动作灵活,无卡滞;吊篮倾斜角度大于标定角度及时抱住安全钢丝绳:安全锁活动部位无过度磨损。
4)提升机的安装:与安装架连接是否合格:无渗油、据油;电磁制动器制动是否良好。
5)悬挂机构:各连接部件牢固可靠;配重数量无缺夫、破损;两套悬挂机构距离适当;悬挂机构定位是否牢固可靠:支点力臂设置合理、稳妥
6)电气控制系统:电缆及插头插座完好;转换开关、急停开关灵敏可靠;上升限位开关灵敏可靠:接触器动作灵敏可靠;控制电路采用安全电压。
7)钢丝绳:工作绳和安全绳无绞绕:钢丝绳卡牢固,数量完整;无损伤、磨损、锈蚀、断股;采用标定钢丝绳8. 3mm.
8)安全绳:安全绳固定牢固可靠;安全绳无磨损断股;安全锁扣与安全绳相匹配:安全绳长度要长于楼房高度2-3米以上。
四、高层外墙装修吊篮安全操作规程
为确保设各安全、高效的运行,使用方须严格遵照《高处悬挂作业安全规程》及如下操作规程使用高处作业吊篮:
(1)吊篮操作人员须经过培训持证上岗。
(2)设备用于涂装工程的,采取防护措施后方可投入使用。
(3)每天使用设备前,吊篮操作人员须按高处作业吊篮
日常检查表所载项目进行检查。
(4)乘坐吊篮的人员须戴好安全帽、系好安全带并将其挂扣在安全绳上。
(5)高处作业使用的工具及物品须采取防坠落措施。
(6)吊篮应经有关部门检测合格后方可投入使用口
(7)严格控制荷载,吊篮限载600公斤。
〔8)设备发生故障时,须立即停止使用并通知现场技术人员维修。
(9)设备在升降时,吊篮操作人员须密切注意电缆线是否挂卡在墙面或障碍物。
(10)施工场所风力大于6级(相当于风速10.8m/s,)以上时,应停止吊篮使用。
(11)l功每天下班时,应将设备停放至地面或用绳索将设备固定在建筑物上避免随风晃动。
(12)每天下班停用时,应切断电源、锁好电箱门以免他人擅自使用。
