施工组织与进度控制复习题
施工组织与进度控制期末考试时间:15 周周四下午2:15-3 :55 (第5、6 节课)期末考试题型:一、单选题(每题 3 分,共15 分)二、多选题(每题 5 分,共25 分)三、计算题(共60 分)(共三题)复习题一、单项选择题1. 建设工程施工通常按流水施工方式组织,是因其具有(B)的特点。
A•单位时间内所需用的资源量较少(属于依次施工的特点)B .使各专业工作队能够连续施工C •施工现场的组织、管理工作简单(属于依次施工的特点)D .同一施工过程的不同施工段可以同时施工(属于平行施工的特点)2. 建设工程施工通常按流水施工方式组织,是因其具有(B )的特点。
A. 单位时间内所需用的资源量较少(属于依次施工的特点)B .使各专业工作队能够连续施工C .施工现场的组织、管理工作简单(属于依次施工的特点)D .同一施工过程的不同施工段可以同时施工(属于平行施工的特点)3. 某道路工程划分为4 个施工过程、5个施工段进行施工,各施工过程的流水节拍分别为6、4、4、 2 天。
如果组织加快的成倍节拍流水施工,则流水施工工期为(C)天。
A.40 B.30 C.24 D .204. 某分部工程有3 个施工过程,各分为4 个流水节拍相等的施工段,各施工过程的流水节拍分别为 6 、6、4 天。
如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为(A )天。
A. 2 和22 B . 2 和30C .4 和28D .4 和365. 建设工程组织非节奏流水施工时,其特点之一是(A)。
A .各专业队能够在施工段上连续作业,但施工段之间可能有空闲时间B .相邻施工过程的流水步距等于前一施工过程中第一个施工段的流水节拍(不尽相等)C .各专业队能够在施工段上连续作业,施工段之间不可能有空闲时间(可能有)D .相邻施工过程的流水步距等于后一施工过程中最后一个施工段的流水节拍(不尽相等)6. 建设工程组织非节奏流水施工时,其特点之一是(A )。
A .各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间B .同一施工过程的流水节拍不全相等,从而使专业工作队有时无法连续作业(可以)C .相邻施工过程的流水步距不全相等,从而使专业工作队数大于施工过程数(等于)D •虽然在施工段上没有空闲时间,但有的专业工作队有时无法连续作业(可以连续作用)7. 建设工程组织流水施工时,相邻专业工作队之间的流水步距不尽相等,但专业工作队数等于施工过程数的流水施工方式是(D)。
A .固定节拍流水施工和加快的成倍节拍流水施工B .加快的成倍节拍流水施工和非节奏流水施工C .固定节拍流水施工和一般的成倍节拍流水施工D .一般的成倍节拍流水施工和非节奏流水施工8. 某分部工程有两个施工过程,各分为4 个施工段组织流水施工,流水节拍分别为3、4、3、3和2、5、4、3天,则流水步距和流水施工工期分别为(D)天。
A. 3 和16B. 3 和17C. 5 和18D. 5 和199. 已知某工程施工持续时间如下表。
为缩短计划工期,允许第1和第U施工过程之间搭接1天,施工过程U完成后,要技术间歇2天,第川和第W施工过程之间有1天的组织间歇。
按照流水施工组织,其最短总工期为(A)天。
施工段施工过程和持续时间(天)I n 川ivC 4 2 3 2D 4 3 2 2E 5 2 4 3F 4 3 2 3A.40 B.41 C .42 D.4310 、在某工程网络计划中,工作M 的总时差为2 天,监理工程师在该计划执行一段时间后检查实际进展情况,发现工作M 的总时差变为-3 天,说明工作M 实际进度( B )。
A、拖后3天B 、影响工期3 天C、拖后2天D 、影响工期5 天11 、某分部工程由三个施工段组成,组织等节奏流水施工,已知施工过程数为4,流水节拍为 2 天,间歇时间之和为 2 天,则工期为( D )天。
A、8B 、1012 、编制网络计划的前提是(B )。
C、12D 、14A、调查研究B、分解项目C、确定关键线路D 、确定网络计划目标13 、在某工程双代号时标网络计划中,除以终点节点为完成节点的工作外,工作箭线上的波形线表示(C)。
A、工作与其紧前工作之间的时间间隔B 、工作的总时差C、工作与其紧后工作之间的时间间隔D、工作的持续时间14 、固定节拍流水与其他流水施工方式主要区别在于(C )。
A、相邻施工过程的流水步距相等B 、专业工作队数等于施工过程数C、各施工过程的流水节拍全相等D、施工段之间没有空闲15 、某分部工程,流水施工n=4 ,m=3,t=3 ,流水步距均等于t,刀Z=1,刀C=2,刀G=1,其流水工期为C )天。
A、16B、17C、18D、1916、在某工程网络计划中,如果发现工作L的总时差和自由时差分别为4天和2 天,监理工程师检查实际进度时发现该工作的持续时间延长了 1 天,则说明工作L的实际进度(B )。
A、不影响总工期,但影响其后续工作B 、既不影响总工期,也不影响其后续工作C、影响工期1天,但不影响其后续工作D、既影响工期1天,也影响后续工作1天17、在工程项目实施过程中,单位时间投入资源量的变化规律是( A )。
A 、中间阶段多,开始和结束时少B 、中间阶段少,开始和结束时多C、前期少,后来逐渐增多D 、前期多,后来逐渐减少18 、网络计划中工作与其紧后工作之间的时间间隔应等于该工作紧后工作的(A )。
A、最早开始时间与该工作最早完成时间之差B 、最迟开始时间与该工作最早完成时间之差C、最早开始时间与该工作最迟完成时间之差D 、最迟开始时间与该工作最迟完成时间之差19 、为了使工程所需要的资源按时间的分布符合优化目标,网络计划的资源优化是通过改变( B )来达到目的的。
A、关键工作的开始时间B、工作的开始时间C、关键工作的持续时间D、工作的持续时间20 、在工程网络计划中,M 工作的最早开始时间为第16 天,其持续时间为4 天,该工作有三项紧后工作,它们的最早开始时间分别为第22 天、第23 天、第25 天,则M 工作的自由时差为(B )天。
A、4B、2C、3D、521、某工程含三个施工过程,各自的流水节拍分别为6天、4 天、2天,则组织流水施工时,流水步距为( B )天。
A、1B、2C、422 、某网络计划在执行中发现B 工作还需作业5 天,但该工作至计划最迟完成时间尚有 4 天,则该工作( B )。
A、正常B 、影响总工期1 天C、影响总工期4天D、影响总工期5天23、工程总费用由直接费和间接费两部分组成,随着工期的缩短,会引起(B )A、直接费和间接费同时增加B、直接费增加,间接费减少C、直接费和间接费同时减少D、直接费减少,间接费增加24、当工程网络计划的计算工期不等于计划工期时,正确的结论是(C)。
A 、关键节点最早时间等于最迟时间B、关键工作的自由时差为零C 、关键线路上相邻工作的时间间隔为零D、关键工作最早开始时间等于最迟开始时间25、某项工作有两端紧前工作A、B,其持续时间是A=3,B=4,其最早开始时间是A=5 ,B=6 ,则本工作的最早开始时间是(D )。
B、6C、8D、1026 、某工程含三个施工过程,各自的流水节拍分别为6天、4 天、2天,则组织流水施工时,流水步距为( B )天。
A、1B、2C、4D、627 、某道路工程划分为4 个施工过程、5 个施工段进行施工,各施工过程的流水节拍分别为 6 、4、4、2 天。
如果组织加快的成倍节拍流水施工,则流水施工工期为( C )天。
A、40B、30C、24D、2028 、在某工程网络计划中,工作M 的最早开始时间和最迟开始时间分别为第15天和第18 天。
其持续时间为7 天。
工作M 有两项紧后工作,它们的最早开始时间分别为第24 天和第26 天,则工作M 的总时差和自由时差( C )天。
A 、分别为4 和3B 、均为3C、分别为3和2D 、均为2二、多项选择题1 、进度计划执行中,判断某项工程进度偏差对后续工作、总工期的影响程度,重点是分析(ACD )。
A、此项工作是否位于关键线路上B 、此项工作的进度偏差与质量的关系C 、此项工作的进度偏差是否大于总时差D 、此工作的进度偏差是否大于自由时差E、此项工作的资源供应情况2、建设工程组织依次施工时,其特点包括(ABD )。
A .没有充分地利用工作面进行施工,工期长B .如果按专业成立工作队,则各专业队不能连续作业C .施工现场的组织管理工作比较复杂(属于平行施工的特点)D .单位时间内投入的资源量较少,有利于资源供应的组织E •相邻两个专业工作队能够最大限度地搭接作业(属于流水施工的特点)3 、固定节拍流水施工的特点有(ACD )。
A、所有施工过程在各个施工段上的流水节拍均相等B、相邻施工过程的流水步距相等,且等于流水节拍的最大公约数C、相邻施工过程的流水步距相等,且等于流水节拍D、专业工作队数等于施工过程数E、专业工作队数大于施工过程数4、某城市立交桥工程在组织流水施工时,需要纳入施工进度计划中的施工过程包括( ABD )(占用工作面和影响工期的项目)。
A •桩基础灌制B •梁的现场预制C •商品混凝土的运输D .钢筋混凝土构件的吊装E 。
混凝土构件的采购运输5、流水步距的大小取决于相邻两个施工过程(或专业工作队)在各个施工段上的流水节拍。
确定流水步距时,一般应满足以下基本要求(ABE )。
A、各施工过程按各自流水速度施工,保持工艺先后顺序B 、各施工过程的专业工作队投人施工后可能保持连续作业C、各施工段没有空闲D 、流水步距都相等E 、相邻两个施工过程最大限度地实现合理搭接6. 施工段是用以表达(BCE)A •施工段界限与结构界限无关(错)但应使同一专业工作队在各个施工段的劳动量大致相等(对);B •每个施工段内要有足够的工作面,以保证相应数量的工人、主导施工机械的生产效率,满足合理劳动组织的要求C •施工段的界限应设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性D •每个施工段要有足够的工作面,以满足同一施工段内组织多个专业工作队同时施工的要求E •施工段的数目要满足合理组织流水施工的要求,并在每个施工段内有足够的工作面7.在组织建设工程流水施工时,加快的成倍节拍流水施工的特点包括(BDE)A .同一施工过程中各施工段的流水节拍不尽相等(均相等)B. 相邻专业工作队之间的流水步距全部相等C .各施工过程中所有施工段的流水节拍全部相等(倍数关系)D .专业工作队数大于施工过程数,从而使流水施工工期缩短E .各专业工作队在施工段上能够连续作业8、工程网络计划费用优化的目的是为了寻求(AD )。
A .满足要求工期的条件下使总成本最低的计划安排B .使资源强度最小时的最短工期安排C •使工程总费用最低时的资源均衡安排D •使工程总费用最低时的工期安排E •工程总费用固定条件下的最短工期安排9、在双代号时标网络计划中(ACDE )。
施工组织与进度控制复习题
一.是非题施工组织设计是用来指导拟建工程施工全过程的技术文件、经济和组织文件。
Y施工准备工作具有阶段性,必须在拟建工程开工之前做完。
(×)23.建筑工程产品是固定的,所以生产也是固定的。
(×)22.在工程建设进度控制中设计进度控制是施工进度控制的前提。
(√)23.建筑工程产品是固定的,所以生产也是固定的。
(×) 1.施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。
(×)2.在组织流水施工时,空间参数主要有施工段、施工过程和施工层三种。
(×)3.流水节拍是指一个专业队在一个施工过程工作所需要的延续时间。
(×)4.工艺参数是指流水步距、流水节拍、技术间歇、搭间等。
5.空间参数主要有施工段、施工工艺、和施工层。
7.为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越好。
(×)12. 关键线路是该网络计划中最长的线路,一个网络计划只有一条关键线路。
n13. 时标网络计划的特点是可直接在网络图上看出各项工作的开始和结束时间。
Y14. 网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。
N 压缩关键线路上各项关键工作的持续时间。
(√)1、工程项目施工组织设计是对项目实行科学管理的重要手段,是项目施工不可缺少的部分。
(√)2、工程施工进度计划是施工组织设计中的重要组成部分。
(√)3、施工成本一般是以项目的单位工程作为成本核算对象(√)4、施工准备工作的重要内容之一是编制施工组织设计。
(×)5、网络计划技术是一种编制计划的方法,但不能依据网络计划进行施工管理(×)6、在网络图中关键线路只能有一条。
(√)7、施工用电设备在5台或总容量在50KW及以上时必须编制施工用电组织设计。
(√)8、施工文明是现代施工组织设计的一个不可缺少的内容。
(√)9、在网络计划中为了实现重点管理,一般不希望有太多条的关键线路(×)10、在网络计划中关键工作的持续时间最长。
建筑施工组织复习题1

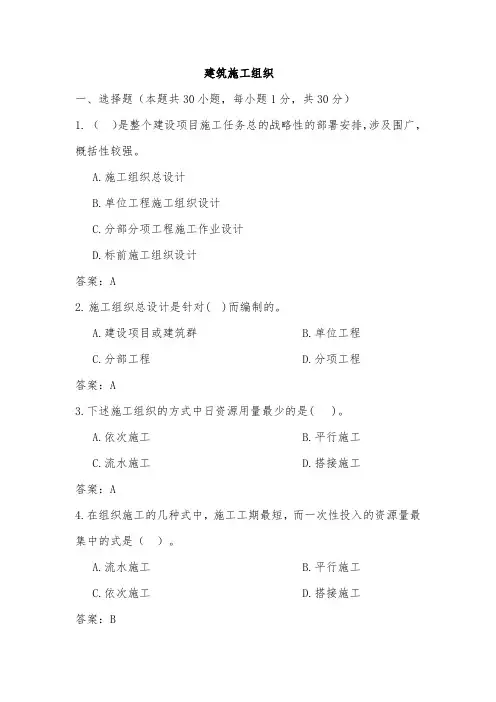

建筑施工组织一、选择题(本题共30小题,每小题1分,共30分)1.()是整个建设项目施工任务总的战略性的部署安排,涉及围广,概括性较强。
A.施工组织总设计B.单位工程施工组织设计C.分部分项工程施工作业设计D.标前施工组织设计答案:A2.施工组织总设计是针对( )而编制的。
A.建设项目或建筑群B.单位工程C.分部工程D.分项工程答案:A3.下述施工组织的方式中日资源用量最少的是( )。
A.依次施工B.平行施工C.流水施工D.搭接施工答案:A4.在组织施工的几种式中,施工工期最短,而一次性投入的资源量最集中的式是()。
A.流水施工B.平行施工C.依次施工D.搭接施工答案:B5.当施工段数大于施工过程数时,可能会出现( )。
A.工人窝工B.工作面空闲C.施工班组不连续施工D.资源供应集中答案:B6.下列( )与工序的持续时间计算没有关系。
A.工程量B.每日工作班数C.时间定额D.施工过程数答案:D7.当工作具有多个紧前和紧后工作时,该工作的最迟完成时间()。
A.所有紧前工作最早完成时间的最大值B.所有紧后工作最迟完成时间的最大值C.所有紧后工作最迟开始时间的最小值D.所有紧后工作最迟完成时间的最小值答案:C8.单位工程施工组织设计的核心内容是()A.确定施工进度计划B.选择施工方案C.设计施工现场平面布置图D.确定施工准备工作计划答案:B9.采取“工期提前给予奖励,工程延误给予处罚”措施,是属于建设工程进度控制中的()A.组织措施B.合同措施C.经济措施D.技术措施答案:C10.时标网络计划的绘制法宜按()绘制。
A.最早时间B.最迟时间C.最终时间D.最晚时间答案:A11.双代号网络中只有外向箭线无内向箭线段的结点是( )。
A.起始结点B.结束结点C.中间结点D.任意节点答案:A12.时标网络计划比较适用()表达。
A. 双代号网络计划B.单代号计划网络C. 搭接网络计划D.横道图答案:A13.用于检查工程实际进度与计划进度的比较,实际进度前锋线比较法适用()。
《建设工程进度控制》试题附答案

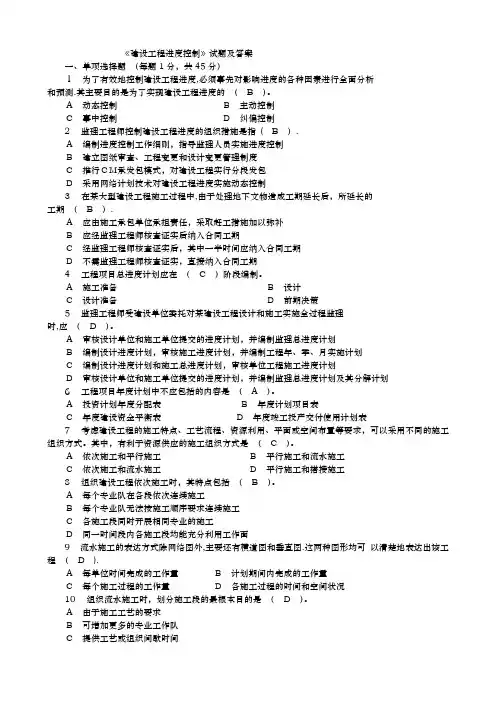

《建设工程进度控制》试题及答案一、单项选择题(每题1分,共45分)1为了有效地控制建设工程进度,必须事先对影响进度的各种因素进行全面分析和预测.其主要目的是为了实现建设工程进度的( B )。
A动态控制B主动控制C事中控制D纠偏控制2监理工程师控制建设工程进度的组织措施是指( B ).A编制进度控制工作细则,指导监理人员实施进度控制B建立图纸审查、工程变更和设计变更管理制度C推行CM承发包模式,对建设工程实行分段发包D采用网络计划技术对建设工程进度实施动态控制3在某大型建设工程施工过程中,由于处理地下文物造成工期延长后,所延长的工期( B ).A应由施工承包单位承担责任,采取赶工措施加以弥补B应经监理工程师核查证实后纳入合同工期C经监理工程师核查证实后,其中一半时间应纳入合同工期D不需监理工程师核查证实,直接纳入合同工期4工程项目总进度计划应在( C )阶段编制。
A施工准备B设计C设计准备D前期决策5监理工程师受建设单位委托对某建设工程设计和施工实施全过程监理时,应( D )。
A审核设计单位和施工单位提交的进度计划,并编制监理总进度计划B编制设计进度计划,审核施工进度计划,并编制工程年、季、月实施计划C编制设计进度计划和施工总进度计划,审核单位工程施工进度计划D审核设计单位和施工单位提交的进度计划,并编制监理总进度计划及其分解计划6工程项目年度计划中不应包括的内容是( A )。
A投资计划年度分配表B年度计划项目表C年度建设资金平衡表D年度竣工投产交付使用计划表7考虑建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可以采用不同的施工组织方式。
其中,有利于资源供应的施工组织方式是( C )。
A依次施工和平行施工B平行施工和流水施工C依次施工和流水施工D平行施工和搭接施工8组织建设工程依次施工时,其特点包括( B )。
A每个专业队在各段依次连续施工B每个专业队无法按施工顺序要求连续施工C各施工段同时开展相同专业的施工D同一时间段内各施工段均能充分利用工作面9流水施工的表达方式除网络图外,主要还有横道图和垂直图.这两种图形均可以清楚地表达出该工程( D ).A每单位时间完成的工作量B计划期间内完成的工作量C每个施工过程的工作量D各施工过程的时间和空间状况10组织流水施工时,划分施工段的最根本目的是( D )。
第1章 建筑施工组织与进度控制概述(3)

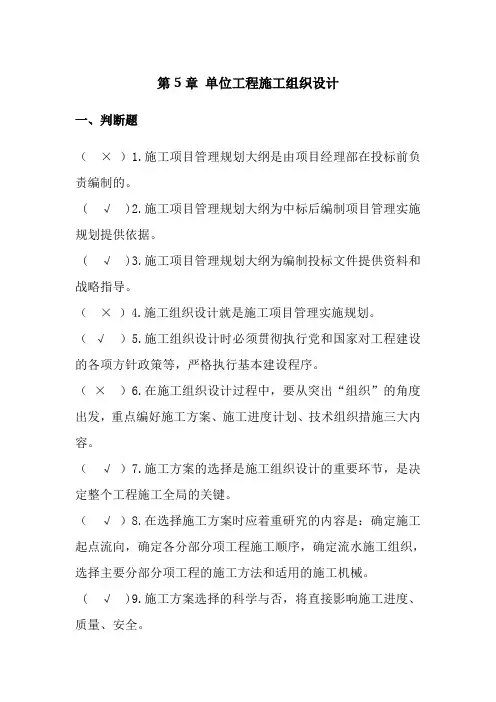

第5章单位工程施工组织设计一、判断题(×)1.施工项目管理规划大纲是由项目经理部在投标前负责编制的。
( √ )2.施工项目管理规划大纲为中标后编制项目管理实施规划提供依据。
( √ )3.施工项目管理规划大纲为编制投标文件提供资料和战略指导。
(×)4.施工组织设计就是施工项目管理实施规划。
(√)5.施工组织设计时必须贯彻执行党和国家对工程建设的各项方针政策等,严格执行基本建设程序。
(×)6.在施工组织设计过程中,要从突出“组织”的角度出发,重点编好施工方案、施工进度计划、技术组织措施三大内容。
(√)7.施工方案的选择是施工组织设计的重要环节,是决定整个工程施工全局的关键。
(√)8.在选择施工方案时应着重研究的内容是:确定施工起点流向,确定各分部分项工程施工顺序,确定流水施工组织,选择主要分部分项工程的施工方法和适用的施工机械。
( √ )9.施工方案选择的科学与否,将直接影响施工进度、质量、安全。
(×)10.施工起点流向是指拟建工程在平面上施工开始的部位和开展的方向。
( × )11.任何工程施工都必须遵循“四先四后”的原则。
(×)12.不同类型建筑物的建造过程,有着不同的施工顺序;同一类型建筑物的建造过程,只有一种固定不变的施工顺序。
(×)13.确定施工顺序应遵循“先地下后地上,先主体后围护,先结构后装修,先设备后土建”的原则。
(√)14.确定施工顺序应符合施工工艺、施工组织、施工质量、安全施工的要求,还必须考虑选用的施工方法和当地的气候条件。
(×)15.室外装饰工程施工顺序可采取自上而下或自下而上的施工顺序。
( √ )16.现浇钢筋混凝土框架结构一般可划分为基础工程、主体工程、围护工程、装饰工程四个施工阶段。
(×)17.主体结构工程中间验收必须在装修后进行。
( √ ) 18.装配式钢筋混凝土单层工业厂房施工中,当设备基础埋置深度不超过桩基础埋置深度时,应采用封闭式施工方案。
施工组织进度复习题答案
施工组织进度复习题答案一、选择题1. 施工组织设计的主要目的是()。
A. 确保施工安全B. 提高施工效率C. 降低施工成本D. 协调施工各方关系答案:D2. 施工进度计划的编制应遵循以下原则,除了()。
A. 科学性B. 可行性C. 灵活性D. 强制性答案:D3. 施工进度控制的基本方法不包括()。
A. 网络计划技术B. 甘特图法C. 线性规划法D. 资源平衡法答案:C二、填空题4. 施工组织设计中,施工方案的选择应考虑的因素包括施工条件、施工工艺、______、______等。
答案:施工成本、施工环境5. 施工进度计划的调整通常包括对______、______和资源的调整。
答案:时间、工序三、判断题6. 施工组织设计是施工管理的重要组成部分,对施工过程的顺利进行至关重要。
()答案:正确7. 施工进度计划的编制可以不考虑施工资源的实际情况,只根据工程量来安排。
()答案:错误四、简答题8. 简述施工进度计划编制的一般步骤。
答案:施工进度计划编制的一般步骤包括:a. 确定施工项目的总目标和分目标。
b. 分析施工任务,明确施工内容和施工顺序。
c. 确定施工方法和技术路线。
d. 计算施工所需人力、材料和设备。
e. 根据施工资源和施工条件,制定初步的施工进度计划。
f. 进行施工进度计划的优化和调整。
g. 编制最终的施工进度计划,并进行审批。
9. 施工进度控制中,网络计划技术有哪些优点?答案:网络计划技术的优点包括:a. 能够清晰地表示施工过程中各工序之间的逻辑关系。
b. 可以定量地分析各工序的持续时间对整个工程进度的影响。
c. 方便进行施工进度的优化和调整。
d. 有助于及时发现进度偏差,采取相应措施进行调整。
五、案例分析题10. 某建筑工程项目原计划在6个月内完成,但由于施工过程中遇到了不可预见的地质问题,导致工程进度延误了2个月。
请分析可能的原因,并提出相应的解决措施。
答案:可能的原因包括:a. 地质勘察不充分,未能准确预测地质条件。
施工组织期末复习题

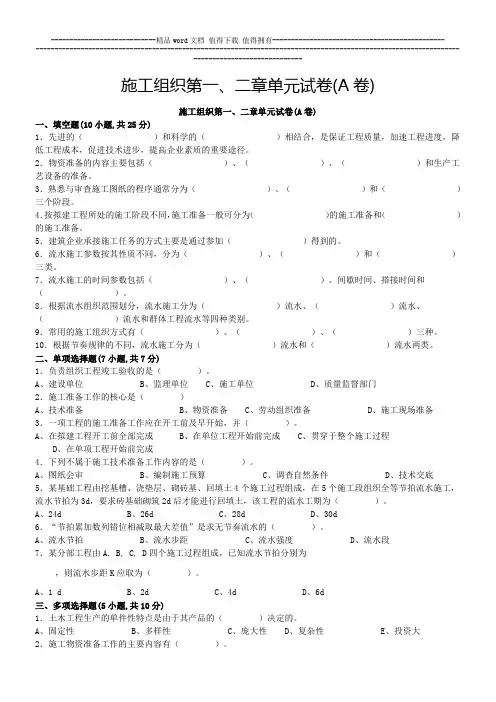

施工组织第一、二章单元试卷(A卷)施工组织第一、二章单元试卷(A卷)一、填空题(10小题,共25分)1.先进的()和科学的()相结合,是保证工程质量,加速工程进度,降低工程成本,促进技术进步,提高企业素质的重要途径。
2.物资准备的内容主要包括()、()、()和生产工艺设备的准备。
3.熟悉与审查施工图纸的程序通常分为()、()和()三个阶段。
4.按拟建工程所处的施工阶段不同,施工准备一般可分为()的施工准备和()的施工准备。
5.建筑企业承接施工任务的方式主要是通过参加()得到的。
6.流水施工参数按其性质不同,分为()、()和()三类。
7.流水施工的时间参数包括()、()、间歇时间、搭接时间和()。
8.根据流水组织范围划分,流水施工分为()流水、()流水、()流水和群体工程流水等四种类别。
9.常用的施工组织方式有()、()、()三种。
10.根据节奏规律的不同,流水施工分为()流水和()流水两类。
二、单项选择题(7小题,共7分)1.负责组织工程竣工验收的是()。
A、建设单位B、监理单位C、施工单位D、质量监督部门2.施工准备工作的核心是()A、技术准备B、物资准备C、劳动组织准备D、施工现场准备3.一项工程的施工准备工作应在开工前及早开始,并()。
A、在拟建工程开工前全部完成B、在单位工程开始前完成C、贯穿于整个施工过程D、在单项工程开始前完成4.下列不属于施工技术准备工作内容的是()。
A、图纸会审B、编制施工预算C、调查自然条件D、技术交底5.某基础工程由挖基槽、浇垫层、砌砖基、回填土4个施工过程组成,在5个施工段组织全等节拍流水施工,流水节拍为3d,要求砖基础砌筑2d后才能进行回填土,该工程的流水工期为()。
A、24dB、26dC、28dD、30d6.“节拍累加数列错位相减取最大差值”是求无节奏流水的()。
A、流水节拍B、流水步距C、流水强度D、流水段7.某分部工程由A, B, C, D四个施工过程组成,已知流水节拍分别为,则流水步距K应取为()。
施工组织与管理习题工程施工复习题库(最终)答案
施工组织与管理课程复习题库一、判断题:1.项目建议书是项目决策的核心。
(×)P22.可行性研究是对项目在技术上是否可行和经济上是否合理进行科学的分析和论证。
(√)P23.施工组织设计的编制,只是为实施拟建工程项目的生产过程提供了一个可行的方案。
(√)4.施工组织设计是指导拟建工程施工全过程各项活动的纯技术性文件。
(×)5.施工准备工作的检查方法常采用实际与计划对比法。
(×)或相关单位、人员分割制6.施工准备工作不仅要在开工前集中进行,而且要贯穿在整个施工过程中。
(√)7.调查研究与收集资料是施工准备工作的内容之一。
(√)8.施工准备工作具有阶段性,必须在拟建工程开工之前做完。
(×)9.在工程建设进度控制中设计进度控制是施工进度控制的前提。
(√)10.为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越好。
(×)11.资源准备就是指施工物资准备。
(×)12.施工现场准备工作全部由施工单位负责完成。
(×)13.施工用水包括生产和生活用水。
(×){1、施工生产用水;2、施工机械用水;3、施工现场生活用水;4、生活用水;5、消防用水;}14.组织流水施工必须使同一施工过程的专业队组保持连续施工。
(×)15.工艺参数是指流水步距、流水节拍、技术间歇、搭接时间等。
(×)16.网络图中的箭线可以画成直线、折线、斜线、曲线或垂直线。
(√)17.单代号网络图严禁出现箭线交叉,否则容易引起混乱。
(√)p7218.单代号网络图与双代号网络图并无本质区别,只是表达方式不同。
(√)19.计算网络计划时间参数的目的主要是确定总工期,做到工程进度心中有数。
(×)20.在网络计划中当某项工作使用了全部或部分总时差时,则将引起通过该工作的线路上所有工作总时差重新分配。
(√)21.由关键工作组成的线路必为关键线路。
第1章-建筑施工组织与进度控制概述(3)复习过程
第5章单位工程施工组织设计一、判断题(×)1.施工项目管理规划大纲是由项目经理部在投标前负责编制的。
( √ )2.施工项目管理规划大纲为中标后编制项目管理实施规划提供依据。
( √ )3.施工项目管理规划大纲为编制投标文件提供资料和战略指导。
(×)4.施工组织设计就是施工项目管理实施规划。
(√)5.施工组织设计时必须贯彻执行党和国家对工程建设的各项方针政策等,严格执行基本建设程序。
(×)6.在施工组织设计过程中,要从突出“组织”的角度出发,重点编好施工方案、施工进度计划、技术组织措施三大内容。
(√)7.施工方案的选择是施工组织设计的重要环节,是决定整个工程施工全局的关键。
(√)8.在选择施工方案时应着重研究的内容是:确定施工起点流向,确定各分部分项工程施工顺序,确定流水施工组织,选择主要分部分项工程的施工方法和适用的施工机械。
( √ )9.施工方案选择的科学与否,将直接影响施工进度、质量、安全。
(×)10.施工起点流向是指拟建工程在平面上施工开始的部位和开展的方向。
( × )11.任何工程施工都必须遵循“四先四后”的原则。
(×)12.不同类型建筑物的建造过程,有着不同的施工顺序;同一类型建筑物的建造过程,只有一种固定不变的施工顺序。
(×)13.确定施工顺序应遵循“先地下后地上,先主体后围护,先结构后装修,先设备后土建”的原则。
(√)14.确定施工顺序应符合施工工艺、施工组织、施工质量、安全施工的要求,还必须考虑选用的施工方法和当地的气候条件。
(×)15.室外装饰工程施工顺序可采取自上而下或自下而上的施工顺序。
( √ )16.现浇钢筋混凝土框架结构一般可划分为基础工程、主体工程、围护工程、装饰工程四个施工阶段。
(×)17.主体结构工程中间验收必须在装修后进行。
( √ ) 18.装配式钢筋混凝土单层工业厂房施工中,当设备基础埋置深度不超过桩基础埋置深度时,应采用封闭式施工方案。
3.5施工进度控制-综合复习题(单选题)
施工进度控制_综合复习题(单选题)一、单选题:每题的备选项中,只有一个最符合题意。
1.单代号网络计划的关键线路为从起点节点开始到终点节点均为关键工作,且所有工作的( )的线路。
A.自由时差为零B.持续时间最长C.总是差最大D.时间间隔为零正确答案:D2.项目管理的主要任务是在项目的( )阶段对项目的目标进行控制。
A.预测B.决策C.计划D.实施正确答案:D3.在进行建设工程项目总进度目标控制前,首先应该( )。
A.编制详细的网络计划B.分析项目资金流量C.分析项目的合同结构D.分析进度目标实现的可能性正确答案:D 解题思路:在进行建设工程项目总进度目标控制前,首先应分析和论证目标实现的可能性。
4.某双代号网络计划如下图所示则C工作的自由时差为( )。
A.0B.2C.3D.4正确答案:A5.在进行建设工程项目总进度目标控制前,首先应分析和论证( )。
A.目标实现的可能性B.目标计划的可行性C.目标完成的收益情况D.目标实施的步骤正确答案:A6.业主方进度控制的任务是控制整个项目( )。
A.前期工作的进度B.设计阶段的进度C.建设管理制度D.实施阶段的进度正确答案:D7.论证建设工程项目总进度目标时,需要进行:①编制总进度计划;②项目结构分析;③项目进度计划系统的结构分析等多项工作。
仅就上述三项工作而言,其正确的顺序为( )。
A.①→②→③B.③→②→①C.②→①→③D.②→③→①正确答案:D 解题思路:在论证总进度目标时,其具体程序如下:(1)调查研究和收集资料;(2)项目结构分析;(3)进度计划系统的结构分析;(4)项目的工作编码;(5)编制各层进度计划;(6)协调各层进度计划的关系,编制总进度计划;(7)若所编制的总进度计划不符合项目的进度目标,则设法调整;(8)若经过多次调整,进度目标无法实现,则报告项目决策者。
8.在国际上,设计进度计划的常见形式是( )。
A.设计进度规划大纲B.设计进度实施规划C.项目管理规划大纲D.设计图纸的出图计划正确答案:D9.下列关于关键工作的说明中,正确的有( )。
工程建设进度控制复习题A答案
工程建设进度控制复习题A答案一、填空(每空1分,共20分)1.工程项目进度计划按照主体不同可以划分为:业主的进度计划、监理咨询单位的进度计划、设计单位的进度计划、施工单位的进度计划四种。
2.影响施工进度计划的因素主要包括:有关单位的影响、施工条件的变化、技术失误、施工组织管理不利、意外事件的出现等。
3.常见的施工进度计划的种类有:施工准备工作计划、施工总进度计划、单项工程施工进度计划、单位工程施工进度计划、分包工程进度计划、分部分项工程进度计划、施工项目年度(季度、月度)进度计划。
4.施工项目进度计划的表示方法横道图、关键日期表、垂直图(速度图)、网络图四种。
二、名词解释(每小题4分,共20分)1.工程项目进度计划——指工程项目建设活动开展前,根据各活动的先后关系、技术特点、组织措施、资源消耗、约束条件等,对其各建设活动在开始与完成时间上进行的规划。
2.施工项目进度计划——是按照项目承包条件要求,依一个施工项目为对象进行编制,用以控制其施工全过程各项施工活动进程的综合性技术文件。
3.网络图——是指由箭线和节点组成的,用来表示工作流程的有向的、有序的网状图形4.网络计划——是用网络图表达任务构成、工作顺序,并加注工作时间参数的进度计划。
5.施工项目进度控制——是施工项目管理的重要组成部分,是对项目施工进度计划实施、监督、检查、控制和协调的综合过程。
三、判断题(每小题2分,共10分)(√)1、进度控制的最终目标是确保项目进度目标的实现,建设项目进度控制的总目标是建设工期。
(×)2、由于承包商以外的原因造成施工期的延长,称之为工程延误。
(√)3、定额工作和信息工作是进度控制的基础工作。
(×)4、当偏差大于该工作的自由时差,对进度计划无影响;(√)5、当出现工期延误时,监理工程师对修改后的施工进度计划的确认,并不是对工程延期的批准,只是要求承包单位在合理的状态下施工。
四、单项选择题(每小题2分,共50分)1、进度控制的第一项任务就是确定( A )。
