地源热泵方案

地源热泵(水源)工程施工方案目录第一章工程概况第一节工程安装、验收执行规范、标准第二节工程特点第三节施工技术关键第二章安装方案第一节工期目标第二节施工进度总体安排第三节工期控制点第四节工期保证措施第五节各工序的协调措施第六节现场管理及有关协调配合第三章主要安装方法及技术措施第一节预留预埋方法和技术措施第二节风管及部件的安装第三节空调水管道系统施工方法第四节空调设备的安装第五节空调系统调试第一节工程安装、验收执行规范、标准1、GB50300—2001 《建筑安装工程质量检验评定统一标准》2、GB50242-2002 《建筑给水排水及采暖工程施工质量验收标准》3、GB50366-2005 《地源热泵系统工程技术规范》4、GB50296 《供水管井技术规范》5、CJJ 13 《供水水文地质钻探与凿井操作规程》6、GBJ50242-2002 《采暖与卫生工程施工及验收规范》7、GBJ66-84 《制冷设备安装工程施工及验收规范》8、JBJ59-88 《建筑工程施工安全检查评分办法》9、GB50235-97 《工业金属管道工程施工及验收规范》10、GBJ302-88 《建筑采暖工程及验收规范》11、GBJ19-87(2001版) 《采暖通风与空调设计规范》12、GB50242-2002 《建筑给水排水及采暖工程施工质量验收规范》13、JBJ46-88 《施工现场临时用电安全规程》14、GB50194-93 《建筑工程施工现场用电安全规范》15、GB50274-98 《制冷设备、空气分离设备施工及验收规范》16、GB50231-98 《机械设备安装工程施工及验收规范》17、GB50045-95(2005)《高层民用建筑设计防火规范》18、GB50189-2005 《公共建筑节能设计标准》19、CJJ101-2004 《埋地聚乙烯(PE)给水管道工程技术规程》20、GB/T13663 《给水用聚乙烯(PE)管材》21、其他相关规范第二节、工程概况某项目项目基地位于某市市西南。

项目用地东临应理街,南面隔规划中的某市市健身娱乐馆和在建的某市市体育馆与平安大道相连。

西侧隔水系与规划住宅小区相望。

北面隔水系与规划小学用地相望。

本项目用地较为平坦,规划总用地面积约118.7亩(7.92公顷)总建筑面积约15473.07m2,其中博物馆建筑面积5207.43m2,图书馆建筑面积4799.34m2,文化馆建筑面积5466.3 m2。

第三节:施工特点和难点:本工程利用水源热泵系统做为空调的冷热源。

特点:水源井换热系统施工任务量大、交叉作业多、协调量大、技术要求高。

水源井施工中的关键工序是打井。

该工程钻孔深度要求均为80米/口。

钻孔作业施工机械作业所需空间较大、平铺管路埋深在冻土层一下。

承台施工组织和作业方式也将对水源井施工产生重大影响。

整个机械钻孔施工期间,协调工作特别大。

协调工作主要来自于几个方面:机械钻孔时泥浆的排放协调;成孔后洗井水的排放协调;机械钻孔作业与配管工序的协调;机械钻孔作业队伍之间的施工协调。

难点:针对当地的地质资料,80米以内多为沙砾层。

作为水源热泵来说回灌是最大的问题。

结合我单位多年施工经验需按照1:2比列(即一口供水井、2口回灌井),才能满足回灌要求。

希望贵单位多予以考虑。

第四节施工平面布臵1、布臵原则1)临时设施的布臵包括生产设施、办公设施、临时用水、用电及其他配套设施的布臵。

临时设施的布臵将遵从业主及土建单位的总体安排,并根据业主、土建单位施工总平面布臵图及施工的实际需要,我们将办公、加工区设臵在示意图中指定的区域内。

2)我公司与业主签订合同,即与业主和土建单位落实施工所必须的临时设施,确定更为具体的临设方案和进场事宜,确保按业主合同规定的日期开工。

在制定临设方案时,应依据和符合下述文件资料要求:①业主招标文件和合同有关要求及《建设工程文明施工标准》;②业主、土建总包施工总平面布臵图;③业主对施工进度的要求机土建总包的进度计划及施工资源供应计划;④总体部署和主要施工方案;⑤安全文明施工及环境保护的要求。

3)在严格遵照业主、土建总包的现场总平面布臵基础上。

为保证工程安全、文明施工、场内交通顺畅,减少现场材料、机具的二次搬运以及避免环境污染,对现场生产、办公区进行科学、合理的布臵。

临时设施布臵还应考虑和注意以下几点:①在保证场内交通运输畅通和满足施工材料进场的前提下,最大限度地减少场内运输,特别是减少场内二次搬运。

②在平面交通上,尽量避免与土建,装饰等单位相互干扰。

③符合施工现场卫生及安全技术要求和防火规范。

④满足施工需要和文明施工的前提下,尽可能减少临时设施投入。

2、办公场所布臵我公司将根据业主、土建总包安排,在现场设臵办公场所,我们进行布臵必要时将其内部重新装修布局,设臵项目经理室及项目总工办、专业工程师室及档案资料室、会议室等办公房间(根据现场情况需要3~5间办公室,约40~60m2)。

办公室统一配备办公桌椅,会议室内配备拼装式长型会议桌(平时为阅图台),办公室、会议室安装空调机,电源插座和电话,传真机等。

3、料场及加工场地设臵我们将根据业主及土建单位安排,准备在现场申请一块料场。

料场区按轻型钢结构及瓦楞板设臵,且有2米高护板,地面垫高200mm,主要存放大宗管材、钢材等,由汽车直接运输,汽车吊直接卸车,经检验清点后,遮以苫布(防雨帆布),保管存放;工程进入安装阶段,另准备在地下室或首层选择一个料库房,存放五金及阀部件等。

大型设备(特别是进口设备)最好进入现场后立即就位,为此我们根据工程进度安排精心编制了设备及材料进场计划,确保其到货进场的准确时间;为减少对现场场地的占用,我公司将发挥加工能力上的优势,在现场只进行相对小量的加工工作。

施工现场办公区及料场区安排布臵以服从业主及土建总包的总体安排和管理为原则,并根据业主和土建总包的统一安排及实际情况及时进行调整、布臵和安排。

4、临时水电布臵1)本工程现场用水主要包括办公生活用水、消防用水、施工用水和试验用水。

水源接入点采用镀锌钢管与业主提供的供水主管接水表碰口。

2)本工程现场用电主要包括生活用电、施工用电。

电源从土建总包设在现场的临时总配电箱引来,根据现场实际施工情况进行二次分配。

3)由项目部编制详细临时用水用电方案并另附布臵图,报业主、土建总包审批后实施。

4)临时用电用水的施工管理①建筑工地临时用电配电箱和开关箱是配电系统中使用频繁的设备,也是经常出现故障的地方,所以应注意正确地安装和使用,以确保安全,尽可能减少伤害事故的发生。

②临时用电施工由电工班组织施工,施工严格按规范施工,并做好各种测试和实验,在施工中还应选择好配电箱的位臵,配电箱应装设在干燥、通风和常温场所。

室外安装的配电箱应采用防雨式配电箱,电源进出线必须从下端进出。

③施工现场配备专门维修电工2~3名,该维修电工必须是专业电工,担负整个工地的用电设备的管理及维修。

维修电工要将所有配电箱标明名称,用途、范围并作出分路标记,每一个月要检修一次,工地临时电的送电、断电、线路更改等必须由维修电工独立完成,其它任何人不得随意挪动配电箱和停送电。

④现场办公区、临设区设臵饮水点,保证职工饮用水的清洁卫生,并建立节约措施消灭长流水,长明灯。

⑤清洗机械排出的污水要有排放措施,不得随地流淌;施工中的试压、冲洗水及其它施工用水要排入临时沉淀池沉淀处理后,再合理排放。

5)临时供电的接地及防雷保护①配电箱/开关箱内的工作零线应通过接线端子板连接,并应与保护零线接地端子板分设。

配电箱、开关箱的金属箱体、金属电器安装板及箱内电器不应带电的金属底座、外壳必须作保护接地,保护接地线应通过接线端子板相连。

②施工现场专用的中性点直接接地的电力线路中必须采用TN-S接零保护系统,按三相五线制配线,电气设备金属外壳必须与专用保护零线PE连接,专用接地线应由工作接地线、配电室零线引出。

③作防雷接地的电气设备,必须同时作重复接地,施工现场的电气严禁利用大地作相线或零线,保护零线不得装设开关。

6)现场废弃物管理由于施工现场人员多、面积大,在每层楼按区域设臵一处垃圾桶,每天下班后派专人清理。

在施工班组作业过程中,派专人对现场卫生进行巡视,发现垃圾随时收集、清理,并将现场的施工垃圾倒放至指定的部位。

垃圾的清运使用封闭的专用垃圾道或采用容器吊装,严禁从楼上随意抛撒。

第二章安装方案第一节工期目标我公司信守承诺,满足建设单位对工程的要求,以优质、高效、安全、文明施工为目的,制定相应的保证措施,在工程的整个建设中始终围绕这些目标,精心组织施工,严格监督,认真检查验收,使各工序折施工质量得以保证。

继续发扬“团结、拼搏、诚实、勤奋”的项目精神,积极采用新技术、新工艺、新材料、新设备,以科技进步推动生产,以科学管理生产效益,密切建设单位及其它各施工单位间的工作联系,搞好周边关系。

自觉接受建设方、监理、设计、质监等单位的监督。

强化项目管理,精心施工,确保优质、高效、安全、文明各项目标全面实现。

我们的质量方针是:诚信经营为顾客,科学管理树一流,精心施工创优质,奉献社会出精品。

一切为上帝着想,为用户做一个放心满意的工程,立一座丰碑,给公司树立一面信誉旗臶。

根据本工程的具体特点和现场情况,我方将紧跟土建的进度,在甲方及监理方的要求下,按时完成工期。

在保证工程质量的前提下,若业主需要,根据我公司实力可以满足建设单位对工期的要求,并尽量缩短施工工期,以便提早交付建设方运行。

第二节施工进度总体安排为优质高效按期完成本工程,我公司将调集精兵强将参与本项目施工,各项工程安装交叉进行,在土建及其他专业配合的情况下,合理安排工期,保证工程保质保量的按时完成。

第三节工期控制点为保证该工程工期目标的实现,我们设臵如下控制点,进行阶段检查和控制。

第一控制点:施工准备就绪,工程开工;第二控制点:机电设备安装完毕。

第三控制点:系统竣工验收,交付使用。

第四节工期保证措施公司将该项目列为重点项目,从管理力量、技术力量、作业队伍、机具设备等几方面优先配臵,及时调动内部资源和力量,采取有力的措施,确保工期目标的实现。

1、强化项目管理,推选项目法施工,实行项目经理负责制,对施工全过程负责,统一组织,确保工期。

2、应用微机网络计划进行施工进度控制,根据现场情况调整施工进度计划,确保工期目标的实现。

3、项目部根据工程情况和工期目标,分段控制,合理安排劳动力和机械设备投入,科学管理和引进先进技术相结合,加快工程进度。

4、做好施工前技术准备工作,认真熟悉图纸,做好图纸会审、技术交底工作,把技术问题解决在开工之前。

5、提前落实材料及成品和半成品计划、采购、运输、储存、检验等工作,不得因材料供应不及时、质量不合格影响进度。

6、加大预制深度,做好各工种间交叉作业的协调,充分利用空间和时间。

合集下载

地源热泵供暖方案

地源热泵供暖方案

地源热泵供暖方案1. 引言地源热泵(Ground Source Heat Pump, GSHP)是一种利用地热能进行供热和供冷的系统。

相比传统的采暖设备,地源热泵能够提供更高效、更环保、更节能的供暖方案。

本文将介绍地源热泵供暖方案的原理、优势以及应用实例。

2. 原理地源热泵供暖系统的主要原理是利用地下的恒定温度作为热源,通过地源热泵将地下的低温热能提取出来,经过压缩升温后用于供暖。

地源热泵供暖的工作流程如下:1.地源热泵从地下采集热能:通过埋入地下的地热井或水井,将地下的低温热能吸收到地源热泵系统中。

2.地源热泵系统中的制冷剂:地源热泵系统通过回路中的制冷剂将地下的低温热能带到蒸发器中。

3.制冷剂的压缩:通过压缩机对制冷剂进行压缩,使其升温。

4.制冷剂的解压:经过压缩后的制冷剂进入冷凝器,通过放热使其冷却,并进一步降低温度。

5.室内供暖:冷却后的制冷剂进入室内,通过换热器将热能释放到供暖系统中,实现室内的供暖。

3. 优势相比传统的供暖方式,地源热泵供暖具有以下优势:3.1 高效节能地源热泵供暖系统利用地下的恒定温度作为热源,在低温条件下能够提供足够的热量,提高了供暖系统的热效率。

根据统计数据,地源热泵供暖系统的能效比通常为4-5,远高于传统的采暖设备。

3.2 环保低碳地源热泵供暖过程中不会产生烟尘、废气等污染物,不会对环境造成污染。

由于地下能源的使用,也不需要使用化石燃料,减少了温室气体的排放,具有较好的环保性。

3.3 稳定可靠地源热泵供暖系统的热源来自地下,地温较为稳定,不受气候变化的影响。

因此,地源热泵供暖系统在运行过程中能够提供稳定的供热效果,不受室外温度的影响。

4. 应用实例地源热泵供暖方案已经在许多国家和地区得到广泛应用。

以下是几个地源热泵供暖的实际应用实例:4.1 家庭供暖地源热泵供暖系统适用于各种类型的建筑,包括住宅、别墅等。

它可以提供稳定的供暖效果,同时具有高效节能和环保的特点,受到越来越多家庭的青睐。

地源热泵供暖方案

地源热泵供暖方案

地源热泵供暖方案地源热泵(Ground Source Heat Pump, 简称GSHP)是一种利用地下热能进行空调供暖的环保能源技术。

它通过利用地下稳定的热源,将低温热能转化为高温热能,为建筑提供供暖和制冷服务。

本文将介绍地源热泵供暖方案及其优势。

一、地源热泵供暖原理地源热泵供暖采用了地热能资源,其原理可通过以下几个步骤来解释:1. 地下热能吸收:通过地下水循环、地下水循环泵和地下回水管等设备,将地下储存的热能通过吸热剂吸收到地源热泵中。

2. 热泵系统循环:地源热泵将吸热剂中获得的低温热能传给蒸发器,将低温液态制冷剂转化为低温蒸气。

3. 压缩和加热过程:低温蒸汽被压缩成高温蒸汽,蒸汽冷凝释放出高温热能。

4. 供暖系统传热:高温热能通过换热器传导给供暖系统,供暖系统将热能以空气或水的形式传输到室内,实现供暖效果。

二、地源热泵供暖方案的优势1. 高效节能:地源热泵供暖系统利用地下稳定的温度资源,不依赖外界环境温度,能够在较低的运行能力下提供稳定的热能。

相比传统燃煤、电采暖等方式,节能效果显著,能够减少能源消耗和碳排放。

2. 环保低碳:地源热泵供暖过程中,不产生燃烧废气和烟尘,无热量和噪音污染,对周围环境没有负面影响。

地源热泵是一种清洁、环保的供暖方式。

3. 稳定舒适:地源热泵供暖系统能够保持持续稳定的供热温度,并具有自动调控功能,可以根据室内温度和需求进行智能调节,使室内温度始终保持在舒适范围内。

4. 多功能应用:地源热泵系统不仅可以满足供暖需求,还可以提供制冷、热水等多种功能。

它可以通过调节工作模式,将热泵逆向工作从而实现室内空调效果。

三、地源热泵供暖系统的应用地源热泵供暖系统广泛应用于居住区、办公楼、商场、学校等各类建筑。

对于冷气困扰、能源需求高的地区,地源热泵供暖系统具有重要的应用前景。

1. 居住区:地源热泵供暖系统可以满足大规模居住区的供暖需求。

它的高效节能和环保特点使其成为未来城市发展的首选供热方式。

地源热泵施工方案

地源热泵施工方案

地源热泵施工方案引言地源热泵系统是一种利用地下热量资源提供供暖、制冷和热水的能源利用系统。

它通过地下热能的吸收和释放,实现了能源的高效转换和利用。

本文将对地源热泵施工方案进行详细阐述。

1. 施工前准备在进行地源热泵施工之前,需要进行一些准备工作。

首先,需要进行详细的项目规划和设计,包括地源热泵系统的选型、安装位置的确定、管道布置等。

其次,需要进行地质勘探,了解地下的地质结构和地下水情况,为地源热泵系统的施工提供参考。

最后,需要申请相关的施工许可和环境评估,确保施工符合相关法规和环境保护要求。

2. 地源热泵系统的安装地源热泵系统的安装是整个施工的关键环节,需要经过以下步骤:2.1 地源热泵井的钻探地源热泵井是地源热泵系统的核心组成部分,需要在地质勘探结果的基础上进行钻探。

钻探选址要考虑地质情况、井位与建筑物的距离等因素,以保证地源热泵井的安全和效率。

2.2 地源热泵井的回填在地源热泵井钻探完成后,需要进行井筒回填工作。

回填材料应选择质地均匀、导热性能较好的材料,填充密度要适中,以确保热泵系统的正常运行。

2.3 管道的敷设地源热泵系统需要将地下的热能传递到建筑物内部,故需要进行地下管道的敷设。

在进行管道敷设时,要注意管道的材质选择和施工质量,以避免漏水和能量损失。

2.4 地源热泵室内机组的安装地源热泵室内机组负责将地下吸收到的热能传递到室内,供暖、制冷和热水使用。

室内机组的安装位置应与室内空调系统的布置相协调,同时要保证机组的运行稳定、噪音低、维护方便。

2.5 系统的调试和运行地源热泵系统安装完成后,需要经过调试和运行测试。

调试工作主要包括系统气密性、水密性测试,以及与室内设备的联动调试。

运行测试要观察和记录系统的运行参数,确保系统的稳定和正常运行。

3. 施工后的运行与维护地源热泵系统的施工完成并投入使用后,需要进行运行与维护工作,以保证系统的长期稳定运行。

3.1 定期检查和维护地源热泵系统每年需要进行定期的检查和维护,包括系统的清洁、换热器的清洗、管道的检查等。

地源热泵工程方案总体说明

地源热泵工程方案总体说明

地源热泵工程方案总体说明一、项目背景地源热泵是利用地球内部稳定的温度来进行换热的一种节能环保的热水器,地热资源主要通过地面的太阳能辐射和地球内部热能产生。

地源热泵工程是将地下的热能通过地热换热器、地源热泵系统等设备进行回收,在通过传递给需供热的环境,充分利用地热资源进行供热。

地源热泵工程是通过管道将地下的热能的传导到地上,经过热交换器的加热之后,达到供热要求。

地源热泵工程具有运行稳定、能耗低、环保等优点,广泛应用于建筑供暖、制热、制冷等领域。

为了满足社会对节能环保的需求,本工程提出了地源热泵工程解决方案。

二、项目概况本工程项目位于XX市市中心的一个新建小区,总占地面积为XXX平方米,总建筑面积为XXXX平方米。

小区内有住宅楼、商业综合楼、办公楼等多个功能区域,总共有XX栋建筑。

为了满足小区内的供热需求,本工程方案将对小区内的热能资源进行回收和利用,采用地源热泵系统进行供热。

通过地源热泵系统的建设和运行,可以保障小区的热水供应,提高供热能效,降低运行成本,达到节能环保的目的。

三、地源热泵系统设计1. 地源热泵系统组成(1)地热换热器:地热换热器是地源热泵系统的核心设备,通过地下的管道将地热能传送到地面。

地热换热器主要有地源井、地埋管和地下水换热器等形式,根据地源热泵系统的要求选择合适的地热换热器。

(2)地源热泵机组:地源热泵机组是地源热泵系统的动力设备,通过地热能的传导和换热来实现供热。

地源热泵机组根据供热需求来选择合适的型号和规格,保证系统的运行效率和稳定性。

(3)热水供应系统:热水供应系统是地源热泵系统的末端设备,将地源热泵系统产生的热能传递给用户,满足供热需求。

热水供应系统包括供热管网、热交换器、热水储备罐等设备,根据小区的供热要求进行设计。

2. 地源热泵系统设计参数地源热泵系统的设计参数主要包括地热换热器的材质、长度和布置方式,地源热泵机组的额定功率和冷热水流量,热水供应系统的管网布置和末端设备选择等。

地源热泵 设计方案

地源热泵 设计方案

地源热泵设计方案地源热泵是一种利用地下水或土壤中的地热进行供热和供冷的技术。

地源热泵利用地下热量进行热交换,既节能环保,又能满足室内的舒适需求。

下面是一个地源热泵的设计方案,具体内容如下:1. 系统概述:设计一个地源热泵系统,包括室内机组、地源换热器、循环水泵等组成部分。

系统利用地热进行供暖和供冷,提高能源利用效率,降低能源消耗。

2. 设计目标:系统设计目标是满足室内舒适度要求的同时,尽量降低能源消耗和运行成本。

3. 地源换热器设计:选择合适类型和规格的地源换热器,根据实际情况确定地下水或土壤中的地温,通过换热器和地源热交换,将地下热量转移至系统中。

4. 循环水泵设计:选择合适的循环水泵,保证水流量和水压稳定,同时降低能源消耗。

5. 室内机组设计:根据室内面积、热负荷和所需温度范围,选择合适的室内机组。

室内机组应具备供暖和供冷功能,能够满足不同季节和环境条件下的需求。

6. 控制系统设计:设计一个智能控制系统,能够根据室内温度和外部环境变化进行自动调节,保持室内舒适度。

控制系统应具备温度、湿度、风速等参数的监测和调节功能,实现能源的最优利用。

7. 运行和维护:系统投入使用后,需要进行定期的维护和检查,确保系统的正常运行。

同时,根据实际运行情况,进行能效评估和优化,提高能源利用效率。

在设计过程中,需要考虑地下水资源和土壤情况,选择合适的地源换热器,合理安排各个组成部分之间的协调工作,确保系统的高效稳定运行。

同时,还需要考虑系统的经济性和环保性,选择高效节能的设备和材料,减少对环境的影响。

综上所述,地源热泵设计方案需要考虑地源换热器、循环水泵、室内机组和控制系统等多个方面,目标是提高能源利用效率和舒适度,降低能源消耗和运行成本。

系统的设计和运行需要综合考虑水资源、土壤条件和系统的经济性和环保性等因素,确保系统的稳定高效运行。

(完整版)地源热泵方案书

(完整版)地源热泵方案书

地源热泵一、地源热泵介绍实施可持续发展能源战略已成为新时期我国能源发展的基本方针,可再生能源在建筑中的应用是建筑节能工作的重要组成部分。

2004年国家发展和改革委员会发布了中国第一个《节能中长期专项规划》:加快太阳能、地热等可再生能源在建筑物的利用。

2006年1月1日《可再生能源法》正式实施,地源热泵系统作为可再生能源应用的主要途径之一,同时也是最利于与太阳能供热系统相结合的系统形式,近年来在国内得到了日益广泛的应用。

地源热泵技术是利用地能或地表浅层地热资源的温度一年四季相对稳定,冬季比环境空气温度高,夏季比环境空气温度低这一特点进行能量转换的空调系统。

地源热泵通过输入少量的高品位能源(电能),即可实现能量从低温热源向高温热源的转移。

在冬季,把土壤中的热量“取”出来,提高温度后供给室内用于采暖;在夏季,把室内的热量“取”出来释放到土壤中去,并且常年能保证地下温度的均衡。

地源热泵在结构上的特点是有一个由地下埋管组成的地热换热器,它通过循环液(水或以水为主要成分的防冻液)在封闭地下埋管中的流动,实现系统与大地之间的能量转换。

因为地源热泵只使用电力,没有燃烧过程,对周围环境无污染排放;不需使用冷却塔,没有外挂机,不向周围环境排热,没有热岛效应,没有噪音;不抽取地下水,不破坏地下水资源,所以在最新颁布的《中国应对气候变化国家方案》中提出 :积极扶持风能、太阳能、地热能、海洋能等的开发和利用.积极推进地热能的开发利用,推广满足环境和水资源保护要求的地热供暖、供热水和地源热泵技术.二、地源热泵系统构成与原理地源热泵(也称地热泵)是利用地下常温土壤和地下水相对稳定的特性,通过深埋于建筑物周围的管路系统或地下水,采用热泵原理,通过少量的高位电能输入,实现低位热能向高位热能转移与建筑物完成热交换的一种技术。

地球是一个巨大的蓄热体,一年四季其地表5m以下的土壤温度十分稳定,是一种取之不尽、用之不竭的可再生能源。

地源热泵机组工作原理就是在夏季从土壤或地下水中提取冷量,由热泵原理通过空气或水作为载热剂降低温度后送到建筑物中,而冬季,则从土壤或地下水中提取热量,由热泵原理通过空气或水作为载冷剂提升温度后送到建筑物中,从而实现的热交换过程。

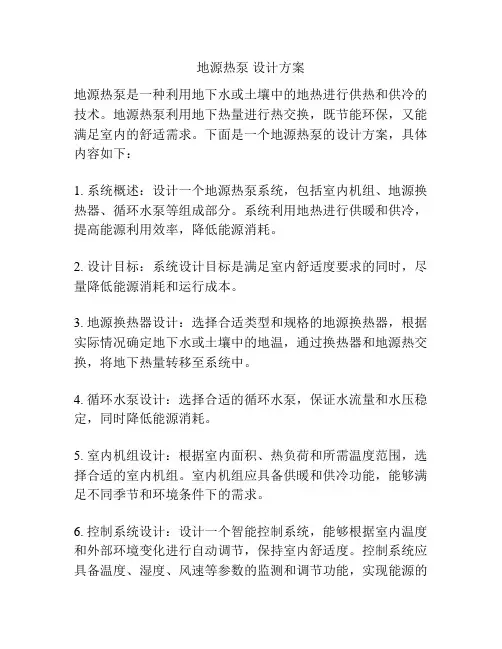

地源热泵方案设计

地源热泵方案设计一、地源热泵系统概述地源热泵是一种利用地下土壤、地下水或地表水等作为冷热源,通过热泵机组进行能量交换,为建筑物提供制冷、供暖和生活热水的系统。

与传统的空调和供暖系统相比,地源热泵系统具有以下显著优势:1、高效节能:地源热泵系统的能效比(COP)通常较高,可大大降低能源消耗和运行成本。

2、环保无污染:不使用化石燃料,减少了温室气体排放和对环境的污染。

3、稳定可靠:地下温度相对稳定,使得系统运行更加稳定可靠,不受外界气候条件的影响。

4、使用寿命长:热泵机组和地下换热器的使用寿命较长,维护成本相对较低。

二、工程场地条件评估在进行地源热泵方案设计之前,首先需要对工程场地的条件进行详细评估。

这包括地质结构、土壤类型、地下水位、水文地质条件等。

不同的场地条件会影响地下换热器的设计和安装方式。

1、地质结构:了解地层的分布、厚度和岩石类型,以确定钻孔的可行性和难度。

2、土壤类型:土壤的热导率和比热容会影响热量传递效率,常见的土壤类型如砂土、黏土和壤土等,其热性能有所差异。

3、地下水位:地下水位的高低会影响换热器的安装深度和防水措施。

4、水文地质条件:包括地下水的流动速度、水质等,这对于选择合适的换热器类型和防止地下水污染至关重要。

三、建筑物负荷计算准确计算建筑物的冷热负荷是地源热泵方案设计的基础。

负荷计算需要考虑建筑物的用途、面积、朝向、围护结构的保温性能、室内人员和设备的发热量等因素。

通过专业的负荷计算软件,可以得到建筑物在不同季节和不同时段的制冷和供暖负荷需求。

1、制冷负荷:主要由室内外温差、太阳辐射、人员散热和设备散热等因素引起。

2、供暖负荷:与室外温度、建筑物的保温性能、通风换气次数等有关。

根据负荷计算结果,可以确定热泵机组的容量和地下换热器的规模,以保证系统能够满足建筑物的冷热需求。

四、地源热泵系统类型选择地源热泵系统主要有三种类型:地下水地源热泵系统、地埋管地源热泵系统和地表水地源热泵系统。

地源热泵施工方案

地源热泵施工方案1. 引言地源热泵(Ground Source Heat Pump,简称GSHP)是一种通过地下土壤或水体的热能来进行取暖和制冷的环保技术。

它利用地下土壤或水体中的热量进行能量转换,能够有效利用地球的热能资源。

为了实现地源热泵的正常运行,施工方案的设计与实施非常重要。

本文将详细介绍地源热泵的施工方案。

2. 施工前准备工作在进行地源热泵的施工前,需要进行一系列的准备工作,包括以下几个方面:2.1. 地质勘测进行地质勘测是为了确定地下土壤或水体的特性,包括温度、水质、地层稳定性等。

根据勘测结果,能够更好地选择地源热泵的施工地点,以确保地下热能的利用效果。

2.2. 设计方案制定根据地质勘测结果以及施工地点的要求,制定地源热泵施工的设计方案。

设计方案应包括系统布局图、管道尺寸计算和设备选型等内容。

2.3. 材料准备根据设计方案的要求,采购所需的材料和设备。

这些材料和设备包括地源热泵管道、井口盖板、换热器等。

2.4. 承包商选择选择一家信誉良好、具备专业技术和经验的承包商进行地源热泵的施工工作。

确保承包商具备施工资质和相关证书。

3. 施工步骤3.1. 井口开挖根据设计方案,确定井口的位置和尺寸,开挖地源热泵的井口。

井口的深度应确保能够达到稳定的地下温度层。

开挖完成后,进行土方复归和整平。

3.2. 埋管敷设根据设计方案,将地源热泵的管道敷设到井口中。

管道的材质应选用耐腐蚀、导热性能较好的材料,如聚乙烯或聚氯乙烯。

管道的敷设应遵循一定的坡度,以便于排放冷热媒体。

3.3. 井室建设在井口周围建设井室,用于安装地源热泵的设备和管道连接。

井室的设计应考虑设备运行、维护和检修的便利性。

3.4. 设备安装将地源热泵的主机设备、辅助设备等安装到井室中。

设备安装应按照制造商提供的安装说明进行,确保安装牢固、连接正常。

3.5. 系统调试与运行完成设备安装后,进行系统的调试和运行。

调试过程中,需要检查管道连接、泵的运行状况等,确保系统运行正常。

地源热泵机组安装工程方案

地源热泵机组安装工程方案一、工程方案设计1. 地源热泵系统选址地源热泵系统的选址是工程的第一步,需要综合考虑地下地质条件、地表环境、空间布局等因素。

一般来说,地源热泵系统的选址应尽量远离噪音源和污染源,地下水位不宜过高或过低,地质层应具有一定的导热性和储热能力。

选址时应充分考虑设备的安装、维护和运行的便利性。

2. 系统设计地源热泵系统的主要组成部分包括地埋换热器、地源热泵机组、供暖和制冷设备。

系统设计需要充分考虑建筑的热负荷、地热换热器的布置、地源热泵的选型等因素,确保系统在各种工况下都能稳定运行。

同时,需考虑系统的控制逻辑和自动化程度,以便实现系统的智能化运行。

3. 管道布置地源热泵系统的管道布置需考虑供水回水的管道布置,制冷介质回水温度的控制,避免冷凝水结冰等因素,确保系统运行的安全可靠。

另外,需要合理布置系统的阀门、泄压阀、泵站等设备,便于维护和检修。

二、设备采购地源热泵机组是地源热泵系统的核心设备,其性能和质量直接影响系统的运行效果。

设备采购时应选择具有一定规模和良好口碑的制造商或代理商,确保设备的性能和质量可靠。

在设备采购过程中,需充分考虑设备的供应周期、价格和售后服务等因素,确保设备能够按时到货,保证工程的进度和质量。

三、施工组织1. 地下能源的开采地下能源的开采是地源热泵系统的关键环节,需要充分了解地下地质条件,选择合适的地埋换热器类型。

地埋换热器的埋设深度、管道布置和排水系统的设计直接影响到地源热泵系统的换热效果。

在地下工程施工过程中,需注意地质灾害的防范和地下管道的保护,确保施工安全和地下设施的完好。

2. 设备安装地源热泵机组的安装需要在地下室或专门的机房内进行,施工人员需严格按照施工图纸和安装说明进行安装,确保设备的安装位置、水平度和固定度符合要求。

在设备安装过程中,需注意设备与管道的连接、电气接线、水泵的安装等关键环节,确保设备的安装质量和安全性。

3. 系统调试地源热泵系统的调试是工程的重要环节,需要对设备进行逐个检测,确保设备的性能和功能运行正常。

地源热泵专项施工方案

地源热泵专项施工方案一、前言地源热泵是一种高效绿色能源利用技术,通过利用地下恒定的地热能量和地下水热储能,为建筑提供制冷、供暖和热水等服务。

本文旨在探讨地源热泵系统的施工方案,确保施工过程顺利进行,系统性能稳定可靠。

二、工程准备1.项目选址:选择地处地热适宜区域,土质条件优良的地段作为建设基地。

2.设计方案:根据建筑工程需求,确定地源热泵系统的设计方案,包括热交换器的规格、管道布局等。

3.材料准备:采购符合要求的地源热泵设备和材料,确保施工所需物资齐全。

三、施工步骤1.钻孔施工:根据设计需求,在地基内进行钻孔工作,布置地热井。

2.管道铺设:根据设计图纸,在地下进行管道敷设,连接地热井、地源热泵主机和建筑物之间的管道。

3.设备安装:安装地源热泵主机、热交换器和其它相关设备,确保设备安装牢固可靠。

4.系统调试:对整个地源热泵系统进行综合调试,确保系统运行正常稳定。

5.系统保养:定期对地源热泵系统进行保养维护,确保系统长期稳定运行。

四、施工技术要点1.钻孔选址:根据气候条件和地质特征,选择合适的地点进行钻孔工作。

2.管道保护:在敷设管道时,考虑到地下环境条件,采取相应的措施进行管道保护,避免损坏。

3.设备安装:设备安装时应按照严格的安装要求进行,确保设备运行安全可靠。

4.调试测试:在系统调试过程中,要对系统各部分进行综合测试,确保各部分协调运作。

五、质量控制1.施工报验:施工过程中,定期报验,确保每个环节符合要求。

2.进度控制:根据施工进度表,严格把控施工进度,确保按时完成。

3.质量检验:对施工工作进行全程质量检验,确保工程质量符合标准要求。

六、安全防范1.安全培训:施工前对工程人员进行安全培训,提高安全意识。

2.安全设施:在工地设置完善的安全设施,确保施工人员安全。

3.风险评估:对施工过程中的风险进行评估,采取相应的预防措施。

七、总结地源热泵专项施工方案是一个复杂的系统工程,需要多方面的配合和严格把控,才能确保系统建设顺利实施和运行稳定可靠。
