给排水施工监理细则(模板)
给排水监理实施细则(示范文本)

给排水监理实施细则(示范文本)一、给排水工程概况工程给排水分项工程包括:室内给排水系统、室内消火栓系统、室内喷淋系统、室内生活及消防泵房及室内特种消防、室外配套排水工程等。
二、监理依据⑴监理合同。
⑵***市建设局及宝安区建设局有关建设工程的相关文件、标准及要求。
⑶国家有关设计及施工规范:建筑给排水设计规范(GBJ15-88);室外给水设计规范(GBJ13-86);室外排水设计规范(GBJ14-87);建筑设计防水规范(GBJ16-87);采暖与卫生工程施工及验收规范(GBJ242-82);给水排水管道工程施工及验收规范(GB50268-97)。
⑷广东省消防总队的消防规范及文件。
⑸工程施工图纸及设计说明。
三、施工准备阶段1、组织设计院、质监站、业主、承建商、监理进行图纸会审。
2、审查施工方的资质及有关施工安装许可证,审查施工单位安装人员的上岗操作许可证及技术工种人员许可证。
3、审查施工方的施工组织设计方案及施工进度计划。
4、下列主要材料及设备需要有出厂证明、产品合格证(消防器材还要报消防部门审定,批准后方可使用):⑴各类水泵、气压罐、水箱;⑵各类阀门、仪表、消火栓、报警阀、延迟器、过滤器、压力开关、水力警铃、水流流示器、水泵结合器、减振器、喷洒头、灭火器材等;⑶气体灭火器材,如单向阀、容器阀、选择阀、喷嘴和驱动装置等;⑷各种卫生洁具、铜配件;⑸各种管材、管件需有见证抽样送检;⑹各种材料进场后,要检查其型号、规格是否符合设计要求,对于进口设备还要有商检证明。
5、各种阀门安装前要进行强度和严密性抽查试验。
6、凡采用新材料、新型制品应检查技术签证文件。
7、检查承建商进场的安装设备是否满足施工要求四、施工实施阶段1、质量控制一)质量控制的基本程序⑴单项工程开工报告:监理工程师要求承包人提交开工报告及进度计划和施工组织设计并审批。
开工报告应表明材料、设备、劳动力及现场管理人员等准备情况。
⑵工程自检报告:承包人的自检人员按专业监理工程师批准的工艺流程和提出的工序检查程序,在每道工序完工后先进行自检,自检合格后申报专业监理工程师检查验收。
给排水监理细则

给排水监理细则标题:给排水监理细则一、前言为确保给排水工程项目的施工质量,严格遵守国家相关法律法规和工程建设强制性标准,特制定本给排水监理细则。
本细则旨在规范给排水工程的全过程监理工作,明确监理职责与工作程序,保证工程安全、优质、高效地完成。
二、监理范围及内容1. 工程设计阶段监理:审查给排水设计方案的合理性、科学性,核查其是否满足功能需求,并符合环保、节能等相关规定;对设计图纸进行细致审核,确保设计深度满足施工要求。
2. 施工准备阶段监理:监督施工单位做好施工组织设计,审查施工方案和技术措施;确认给排水设备、材料的质量合格证、检测报告等资料齐全有效。
3. 施工过程监理:- 对施工现场给排水管道的埋设深度、坡度、连接方式等关键工序进行严格监控。
- 检查设备安装调试过程,确保设备运行正常,无渗漏现象。
- 监督施工过程中产生的废水、泥浆等处理是否合规,防止环境污染。
4. 工程验收阶段监理:按照设计文件、施工合同及验收规范,参与隐蔽工程、分项工程、单位工程及竣工验收工作,对给排水系统的功能性、安全性进行全面评估。
三、监理工作方法和程序1. 采用巡视检查、旁站监理、见证取样、平行检验等多种监理手段,实时掌握工程质量动态。
2. 定期召开工地例会,协调解决施工过程中出现的问题,确保工程进度与质量控制同步推进。
3. 认真记录监理日志,详细记载监理过程中的各项情况,形成完整的监理档案。
四、监理人员职责所有参与给排水工程监理的工作人员需严格按照本细则履行职责,公正、公平、公开地开展监理工作,及时发现并纠正工程中存在的问题,对工程质量和安全负有直接责任。
五、结语本给排水监理细则是指导和约束监理工作的主要依据,各有关单位和个人必须严格执行。
在实际操作中,应根据具体工程项目的实际情况灵活运用,以确保给排水工程高质量、高效率地建设完成。

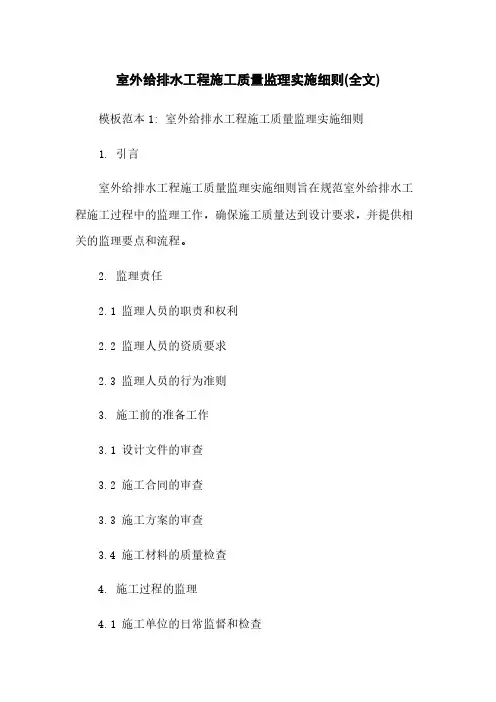

室外给排水工程施工质量监理实施细则(全文)

室外给排水工程施工质量监理实施细则(全文)模板范本1: 室外给排水工程施工质量监理实施细则1. 引言室外给排水工程施工质量监理实施细则旨在规范室外给排水工程施工过程中的监理工作,确保施工质量达到设计要求,并提供相关的监理要点和流程。
2. 监理责任2.1 监理人员的职责和权利2.2 监理人员的资质要求2.3 监理人员的行为准则3. 施工前的准备工作3.1 设计文件的审查3.2 施工合同的审查3.3 施工方案的审查3.4 施工材料的质量检查4. 施工过程的监理4.1 施工单位的日常监督和检查4.2 工程质量的抽检和测试4.3 施工日志和工作记录的审核4.4 施工进度的监控和评估5. 工程质量的验收阶段5.1 施工竣工资料的审核5.2 工程质量的综合评估5.3 工程质量的验收流程6. 监理报告和记录6.1 监理报告的提交和审核6.2 监理记录的整理和归档7. 附件本文档涉及的附件包括但不限于:监理合同范本、监理报告模板、监理记录表格等。
8. 法律名词及注释- 室外给排水工程:指室外环境下的排水系统的建设和维护工程。
- 施工质量监理:指对施工过程中的质量进行监督和检查的工作。
- 设计文件:指室外给排水工程的设计图纸、设计说明等相关文件。
- 施工合同:指承建方和监理单位之间签订的建筑施工合同。
- 施工方案:指室外给排水工程施工过程中涉及到的具体施工方案和方法。
模板范本2: 室外给排水工程施工质量监理实施细则1. 简介室外给排水工程施工质量监理实施细则旨在规范室外给排水工程施工质量监理的实施过程,确保施工质量达到设计要求,并提供必要的监理要点和流程。
2. 监理责任和权限2.1 主要监理人员的职责和权限2.2 监理人员的资质要求2.3 监理人员行为规范3. 施工前的准备工作3.1 设计文件审查3.2 施工合同审查3.3 施工方案审查3.4 施工材料质量检查4. 施工过程的监理4.1 施工单位的日常监督和检查4.2 施工质量抽检和测试4.3 施工记录和日志的审核4.4 施工进度监控和评估5. 工程质量的验收阶段5.1 施工竣工资料的审核5.2 工程质量综合评估5.3 工程质量验收流程6. 监理报告和记录6.1 监理报告的编写和提交6.2 监理记录的整理和归档7. 附件本文档涉及的附件包括但不限于:监理合同范本、监理报告模板、监理记录表格等。
给排排水工程监理细则(最新)

给排排水工程监理细则(最新)一、监理范围和职责1.1 监理范围本细则所述的给排水工程监理范围包括:1.水、电、气、消防及其他有关给排水工程的监理;2.市政排水、公共卫生设备的监理;3.工业给排水、废水处理及配套设施的监理。
1.2 监理职责1.监理人员应在建设单位、施工单位的授权下对工程质量、工程安全、结构合理、安全文明施工情况等进行监督检查。
2.监理人员在监理工程时,应当认真审查设计文件并严格按照设计文件进行监理。
3.监理人员应根据施工单位的实际情况制定合理的监理计划和检查标准。
4.监理人员要坚持原则,遇到违反建设标准、违反技术规定等情况严肃处理。
二、监理内容和要求2.1 设计文件的监理监理人员应根据《建筑设计文件审查规定》的要求,对设计文件进行审查,并提出质疑和建议。
具体内容包括:1.监理人员应认真审查设计方案的合理性,例如是否符合相关法律法规、是否符合局部结构的基础条件等。
2.监理人员应对图纸及其说明进行全面审核,确保设计方案符合卫生和建设标准,安排合理、费用控制符合预算。
3.监理人员应对项目设计方案进行审批,并提出相应的质疑和建议。
2.2 施工过程的监理监理人员应在施工过程中对工程的质量情况、安全文明施工情况等进行监督检查。
具体内容包括:1.监理人员对施工单位的安全管理工作进行检查,并根据施工单位的实际情况制定合理的监理计划和检查标准。
2.监理人员要求施工单位按照设计文件进行施工作业,并认真记录施工过程中的各种情况,并及时向建设单位和施工单位反馈工程质量情况。
3.监理人员应对施工现场的整体情况进行监督检查,例如施工的构件、材料、查询工作的质量等。
2.3 施工期间的监理监理人员应在施工期间对工程的质量情况、安全文明施工情况等进行监督检查。
具体内容包括:1.监理人员要求施工单位按照涉及工程的实际情况、质量要求等进行施工作业,并及时向建设单位和施工单位反馈工程质量情况。
2.监理人员应对施工过程中的物资管理进行检查,包括设计、施工等各个环节的物资管理情况。
给排水工程监理实施细则

管理系统、管理流程、管理标准
03 管理要素
管理目标、管理内容、管理方法
监理实施细则的应用范 围和目标
监理实施细则是针对给排水工程监理工作的实践经验,通过 整理、概括、总结,系统阐述了监理工作的基本规则和操作 方法,为监理工作的规范实施提供了依据和指导。
● 02
第2章 规划设计阶段监理
包括评价报告的真实性、完整性、合理性等要点
03 评价报告审查程序
包括评价报告的审查流程、方法和标准等
工程勘察报告监理
工程勘察报告的编 制
工程勘察范围和任务
工程勘察报告的编写流程
工程勘察报告中的内容要点
工程勘察报告的审 核
工程勘察报告的审核标准和要 求 工程勘察报告审核的程序和方 法 工程勘察报告的整改和追踪
给排水工程监理实施细则
制作人:XXX 时间:20XX年X月
第1章 简介 第2章 规划设计阶段监理 第3章 施工阶段监理 第4章 竣工验收阶段监理 第5章 管理运行阶段监理 第6章 总结
目录
● 01
第1章 简介
监理工作概述
监理工作是指在建设工程建设中,由业主或建设单位聘请的 专业人员代表,对建设工程的设计、施工、检验与验收等各 个环节进行全面监督,对工程质量、工程安全、进度及预算 的合理性、规范性和经济性进行监督管理。
监理实施细则的 组成
监理实施细则是以建设工 程监理工作为基础,通过 对监理工作的具体内容及 实现方式的规定,明确监 理工作的范围、职责和程 序,保证监理工作的规范 进行。
监理实施细则的应用
使用范围
适用于给排水工程监理工作 适用于工程设计、施工、检验 及验收等各个环节
适用性
适用于各类给排水工程 适用于各类工程建设单位
监理细则(给水排水)

监理细则(给水排水)文档标题:监理细则——给水排水工程一、前言本监理细则旨在规范和指导给水排水工程的施工过程,确保工程质量、安全及进度满足设计要求和国家相关标准规定。
本细则依据《建设工程质量管理条例》、《给水排水管道工程施工及验收规范》等相关法律法规和技术规范编制,适用于各类新建、扩建和改建的给水排水工程项目的监理工作。
二、监理内容与要求1. 工程前期准备阶段:监理单位应对设计图纸进行详细审查,确认给水排水系统设计是否合理、科学,符合使用需求和国家相关规定。
同时,要对施工单位提交的施工组织设计、专项施工方案等进行严格审核,确保其可行性和安全性。
2. 施工阶段:(1)材料设备进场:监理人员需对进场的管材、管件、阀门等给排水设施的质量、规格、性能进行严格检查,并核实出厂合格证、检测报告等资料。
(2)施工过程控制:监督并记录施工单位按照设计文件和施工技术规范进行操作,特别是隐蔽工程、关键部位的施工过程,如沟槽开挖、管道敷设、接口处理、回填压实等环节,必须严格按规程执行。
(3)质量检验与验收:在施工过程中及完工后,监理单位应参与并指导各项质量检测工作,包括压力试验、通水试验等,只有在所有检测项目均合格后,方可签署验收意见。
3. 完工后期:监理单位应督促施工单位做好竣工资料整理、归档,并配合建设单位进行工程竣工验收,确保工程质量和功能达到设计预期。
三、安全管理与文明施工监理单位应严格执行安全生产法规,加强对施工现场的安全管理,防止安全事故的发生;同时,督促施工单位落实文明施工措施,保护环境,减少扰民。
四、总结作为给水排水工程的监理方,我们将以严谨的态度、专业的知识,全面履行监理职责,确保工程建设顺利进行,为构建高质量、高效率、安全环保的给水排水系统提供有力保障。
以上仅为大致框架,具体内容需根据实际工程项目特点、规模以及合同约定等进一步细化和完善。
给排水监理细则(完整版)

工程监理实施细则( 通用范本 )专业:给水排水编制:审核:项目监理部(盖章)年月日给排水工程施工监理实施细则一.专业工程特点:1.专业工程概况2.主要分部工程、子分部、分项工程二.监理工作流程:三.监理工作的控制要点、目标值和方法:(一)施工前的质量控制工作:1.审查分包单位资质:审查营业执照、资质证书、主要业绩、现场管理班子人员等资料。
2.审查施工单位质量保证体系、管理体系以及管理人员、作业人员资质:审查管理人员配置能否满足施工管理需要,各项管理制度、检测制度是否健全,施工员质量员要有与岗位相称的专业资格证书,特殊工种人员上岗证。
3.审查施工方案。
4.检查施工机械设备、检测仪器、仪表:施工机械设备的数量、性能和运行状况能满足施工需要,检测仪器、仪表要有法定检测机构的检定证书且未超出检定有效期限。
5.核查进场主要材料、成品、半成品、配件、器具和设备:(1)具备完整的中文质量合格证明文件;(2)规格、型号及性能检测报告符合国家技术标准和设计要求;(3)外观检查表面无划痕和外力冲击破损;(4)主要器具和设备有完整的安装使用说明书;(5)生活给水系统所涉及的材料必须达到饮用水卫生标准。
6.阀门安装前的强度和严密性试验检查。
检验方法:每批(同牌号、同型号、同规格)数量中抽查10%,且不少一个,安装在主干管上起切断作用的阀门全数检查;强度试验压力为阀门公称压力的倍,严密性试验压力为公称压力的倍;试验压力在试验持续时间内应保持不变,且壳体填料及阀辨密封面无渗漏为合格,试验持续时间不小于下表的要求:(二)施工过程的质量控制工作:1、预埋套管、预留洞质量检查:管道穿地下室和地下构筑物外墙、屋面、卫生间等有防水要求的楼板时,应埋设防水套管,防水套管制作应符合国标S312要求;管道穿越墙壁、楼板应设金属或塑料套管,套管底部与楼板底面平,顶部高出装饰地面20mm,卫生间、厨房内高出50mm,墙壁内的两端和饰面相平;套管的规格、留洞尺寸、平面位置、标高应符合设计要求。
给排水工程监理实施细则(通用范本)

给排水工程监理实施细则(通用范本)1. 前言本细则旨在规范给排水工程监理的实施流程,确保工程质量合格、安全可靠。
具体步骤、责任和要求如下。
2. 监理准备2.1 监理招标制定监理招标书,并披露监理招标信息。
招标工作应当严格按照招标投标法律法规和规范进行。
2.2 监理合同签订监理合同应当含盖所有监理内容和服务期、报酬等方面的要求。
监理人应当明确工作职责、工作范围和工程监理标准等要点,监理合同的附属文件也应当描述清楚。
3. 监理工作实施3.1 设计文件校核监理人应当在现场勘查和审查设计文件的基础上,认真负责的进行设计文件的审查和校核,包括但不限于图纸、报批文件和资料齐全性审查等。
3.2 工程施工现场监理监理人应当在施工现场准确地掌握工程进度和工程质量,并能及时发现和纠正施工中的问题。
3.3 工程施工材料审查监理人应当对施工过程中基础材料、工程材料进行检查、审批和验收,鉴定其合格性和可靠性,尽力确保施工用材的正确性和质量。
3.4 工程质量巡视检查监理人应当对施工过程中各项施工工艺、技术和实现的质量标准,进行质量巡视检查,确保给排水工程按照规范施工,质量合格。
3.5 工程完成验收监理人应当组织工程质量验收,确保经过严格的验收程序,工程质量符合合同要求和各项监督检验标准,从而保证工程完工结论的准确性和可靠性。
4. 监理报告4.1 日常监理报告在工程施工过程中,每周提交一次日常监理报告,详细记录施工现场情况、质量检查情况、分析解决措施等。
4.2 核定完工结论按照监理服务合同和工程事实,核定完工结论。
4.3 完工资料根据项目要求,编制监理完工报告,整理备齐各项完工资料和工程质量验收报告,全面系统地描述和评价整个工程的建设过程,提供完整科学、可靠的资料。
5. 附则本细则的实施应当结合中国的具体情况和工程行业特点,同时适应不同层次的给排水工程监理服务需求。
同时,还应当尽力在工程设计、施工、监理和验收中,充分发扬工程技术人员的专业精神和工作风范,努力从全局出发,使工程建设质量不断提高,为保障社会经济发展的需要提供强有力的技术支持和服务保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
我方编号:ZH×××/02C/001~999××市××××工程给排水施工监理细则(图片)编制: (专业工程师签字)审批: (总监签字)××年××月××日一、项目给排水工程概况1、工程概述2、给排水工程特点3、给排水工程控制难点二、给排水工程监理依据1、已批准的监理规划;2、本专业工程相关的标准、设计文件和技术资料;3、施工组织设计。
S H E N Z H E N Z H O N G H A I S U P E R V I S I O N M G T .C O .,L T D&三、给排水工程监理工作的流程四、给排水工程监理工作的控制要点及目标值(一)控制要点:1、质量控制:(1)工程开工前,监理审核承包商的资质、审核施工组织设计、施工准备情况,符合开工条件后,批准开工;(2)施工现场监理应准备必要的施工技术标准资料、检测工具等;监理应按照批准的工程设计文件和施工技术标准监督施工质量。
设计修改应具有设计单位出具的设计变更通知单;(3)监理应仔细审核建筑给水、排水及采暖工程的施工组织设计并提出修改意见,建筑给水、排水及采暖工程的施工应编制施工组织设计一经监理批准后,监理应监督施工单位按照批准的施工组织设计进行施工;(4)建筑给水、排水及采暖工程的子分部工程、分项工程,应按系统、区域、施工段或楼层划分。
分项工程应划分成若干个检验批进行验收。
2、进度控制:(1)计划审核项目总监(代表)要求承建商报送阶段进度计划。
为便于实施,阶段进度计划还要细化到周进度计划。
对此,项目总监(代表)均进行审核,并向承建商下达施工进度计划审核意见,其中阶段性计划必须填写《施工进度计划审核意见表》。
(2) 计划执行检查按照合同要求和审核后的总进度计划、阶段进度计划和月、周进度计划检查实际完成情况,找出偏离计划的原因,解决存在的问题。
项目总监(代表)检查承建商是否按照施工组织设计的承诺,配备人力、机具,如发现不符,应向承建商下达整改通知单。
监理工程师随时检查工程进展情况,指出存在的问题并要求承建商整改。
每周监理例会纪要中对存在的问题及整改情况进行记录。
绘制形象进度图表,以便随时掌握进度状况。
3、投资控制(1)工程量初审认真检查材料设备进场和余料出场的数量并记录在案。
在施工安装调试的过程中,及时认真的记录,确认材料质量并计量。
工程完工后,监理工程师审核已完合格工程量,报业主复核。
(2)合理化建议监理工程师可充分发挥专业技能,针对项目设计方案、施工方法等提出改进措施或建议,经项目总监(代表)审批后,以书面形式呈报业主。
4、安全控制对承建商的安全工作进行监督,通过资料审查、现场巡视、下令整改等手段督促承建商做好安全工作。
检查现场用电线路:检查线路和配电箱是否符合用电规范要求。
检查现场机械操作:检查机械操作人员是否具有操作证,在施工过程中要按照规程办事,严禁违章作业。
现场材料运输及切割,要注意安全。
5、建筑给水、排水及采暖工程材料设备管理:(1)建筑给水、排水及采暖工程所使用的主要材料、成品、半成品、配件、器具和设备必须具有质量合格证,规格、型号及性能检测报告应符合国家技术标准或设计要求。
(2)施工单位在材料进场时应填写材料进场报审表及材料使用报审表报监理,监理应对材料进行外观检查、合格证检查合格后才能同意材料进场,对于需要抽样送检的材料,监理应进行见证送检,材料检验合格后,才能批准施工单位使用;(3)所有材料进场时,监理应对品种、规格、外观等进行验收,材料包装应完好,表面无划痕及外力冲击破损;(4)主要器具和设备必须具有完整的安装使用说明书。
监理应督促有关各方在主要器具和设备的运输、保管和施工过程中,采取有效措施防止损坏或腐蚀;(5)阀门安装前,监理应检查施工单位做强度和严密性试验。
试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应检查施工单位逐个做强度和严密性试验;(6)阀门的强度和严密性试验应符合以下规定:阀门的强度试验压力为公称压力的1.5倍,试验压力在试验持续时间内应保持不变,且壳体材料及阀门密封面无泄露。
阀门试压的试验持续时间应不少于《建筑给水排水及采暖工程施工及验收规范》中表3.2.5的规定。
(7)规范规定管道上使用的冲压弯头应与管道外径一致。
监理应注意检查冲压弯头的外径是否与管道外径一致;6、建筑给水、排水及采暖工程的各子分部、分项工程的质量控制:详见本文第五条。
7、建筑给水、排水及采暖分部工程的质量验收:(1)施工单位在每完成建筑给水、排水及采暖分部工程的每一个检验批、分项工程、子分部工程后,都应进行自检,自检合格后填报资料报监理进行验收,监理应对施工质量进行检测复查,复查认为施工质量合格后,才能在施工单位的报验资料上签字同意验收;(2)建筑给水、排水及采暖分部工程的质量验收应按照检验批、分项、子分部工程的程序进行验收,同时做好记录;(3)建筑给水、排水及采暖分部工程的质量验收应具备下述条件:检验批、分项工程的质量验收应全部合格,分部(子分部)工程的验收必须在分项工程验收通过的基础上进行,并对涉及安全、卫生和使用功能的重要部位进行抽样检验和检测;(4)建筑给水、排水及采暖分部工程的检验检测应包括下列主要内容:承压管道系统和设备及阀门水压试验;排水管道灌水、通球及通水试验;雨水管道灌水及通水试验;给水管道通水试验及冲洗、消毒检测;卫生器具通水试验,具有溢流功能的器具满水试验;地漏及地面清扫口排水试验;消火栓系统测试;(二)监理工作的目标值:1、质量控制目标确保给排水工程按计划完成,使施工管理科学化、规范化,做到安全文明施工。
确保本工程的质量目标为优良,争创“鲁班奖”。
2、进度控制目标以合同工期为基本控制目标,作好施工组织设计和进度计划审核,确保承包商按要求加强进度控制,设立阶段进度目标进行考核。
做好工期索赔及反索赔的工作,确保该工程按合同工期竣工。
3、投资控制目标以不超过业主与施工单位所签定的施工承包合同金额为基本目标,积极采用先进工艺和材料,确保技术先进;严格控制经济技术签证,控制预算外费用的支出。
4、安全文明施工控制目标建立健全安全管理体系,督促总包及分包施工单位做好安全文明工作,杜绝一切安全事故发生。
安全文明施工达到深圳市一流水平,确保工程达到深圳市文明工地标准。
五、给排水工程各子分部工程及分项工程的质量控制要点建筑给排水工程包含有以下子分部:室内给水系统、室内排水系统、室内热水供应系统、卫生器具安装、室外给水管网、室外排水管网、建筑中水系统及游泳池系统等,各子分部又分为各分项工程组成,各子分部工程的质量控制要点分述如下:1、室内给水系统子分部的质量控制要点:室内给水系统子分部包括给水管道及配件安装、给水设备安装、管道防腐、绝热等分项工程;(1)室内给水系统安装质量控制的一般规定:给水管道必须采用与管材相适应的管件,生活给水系统所涉及的材料必须达到饮用水卫生标准;管径小于或等于DN100的镀锌钢管应采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应做防腐处理;管径大于DN100的镀锌钢管应采用法兰或卡套式专用管件连接,镀锌钢管与法兰的焊接处应二次镀锌;给水塑料管和复合管可以采用橡胶圈接口、粘接接口、热熔连接、专用管件连接及法兰连接等形式。
不同项目设计选用的管材不同,连接方式不同,监理应依据生产厂家提供的使用安装说明书及国家施工验收规范监督施工单位的施工;(2)给水管道及配件安装:主控项目:监理应监督见证施工单位按规范要求进行管道水压试验并做好相应记录。
室内给水管道的水压试验必须符合设计要求,当设计未注明时,各种材质的各水管道的试验压力均为试验压力的1.5倍,且不少于0.6Mpa。
在给水系统交付使用前,监理应监督见证施工单位按规范要求进行通水试验并做好记录;生活给水管道系统在交付使用前,监理应监督见证施工单位按规范要求进行冲洗和消毒,并报有关部门取样检验合格后方可使用。
一般项目:给水引入管与排水排处管的水平净距离不得少于1m,室内给水管与排水管平行敷设时,两管间的水平间距不得少于0.5米,交叉敷设时垂直间距不得少于0.15米,给水管应铺在排水管上面,若给水管必须铺设在排水管下面时,给水管应加套管,其长度不得少于排水管管径的三倍。
管道及管件焊接的焊缝表面质量应符合下列要求:焊缝外形尺寸应符合图纸和工艺文件的规定,焊缝高度不得低于母材表面,焊缝与母材应圆滑过度。
焊缝及热影响区表面无裂纹、未融合、未焊透夹渣、弧坑和气孔等缺陷;给水管道和阀门安装的允许偏差应符合下表规定:管道支吊架安装应平整牢固,支架间距应符合规范的规定;水表应安装在便于检修、不受曝晒、污染和冻结的地方,安装螺翼式水表,表前与阀门应有不少于8倍水表接口直径的直线管段。
表外壳距墙表面10~30mm;水表进水口中心标高按设计要求,允许偏差为±10mm。
(3)给水设备安装:主控项目:水泵就位前,监理应对照图纸复查基础砼强度、坐标、标高、尺寸和螺栓孔位等是否符合设计规定,如发现与设计不符,责令施工单位进行整改。
水泵试运转期间,监理应检查水泵轴承温升是否符合设备说明书的规定,如发现水泵轴承有异常升温情况,应责令施工单位立即停泵检查。
敞口水箱应进行满水试验,密闭水箱应进行水压试验,试验方法:满水试验静置24h不渗不漏;水压试验在试验压力下10min压力不降,不渗不漏。
试验由施工单位做,监理见证。
一般项目:水箱支架或底座安装,其尺寸及位置应符合设计规定,埋设平整牢固。
水箱溢流管和泄放管应设置在排水地点附近但不得与排水管直接连接。
立式水泵的减震装置不应采用弹簧减震器。
室内给水设备的允许偏差应符合下表的规定。
2、室内排水系统子分部的质量控制要点:排水管道及配件安装:主控项目:隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,灌水高度不得低于地层卫生器具的上边缘或底层地面高度。
试验方法:满水15分钟水面下降后,在灌满观察5分钟,液面不降,管道及接口出渗漏;监理应监督检查施工单位做好此试验;监理应采用水平尺、拉线复查生活污水管道的坡度是否符合设计要求或规范规定, 如不符合,责令施工单位整改;监理应注意检查塑料排水管道是否按设计要求装设伸缩节,如设计无要求时,伸缩节间距不得大于4米;监理应注意检查高层建筑明设塑料排水管道是否按设计要求装设阻火圈或防火套管;排水主立管及水平干管均应做通球试验,通球直径不得少于排水管道直径的2/3,通球率100%,监理应检查见证施工单位做好此试验;一般项目:在生活污水管道上设置的检查口或清扫口,当设计无要求时应符合《建筑给水排水及采暖工程施工及验收规范》GB50242—2002的规定。
