施工升降机出入口平台施工方案

合集下载

施工升降机接料平台施工方案

施工升降机接料平台施工方案

施工升降机接料平台施工方案一、施工升降机接料平台的选型根据施工的具体条件和需求,选择适合的升降机接料平台型号和规格。

一般来说,主要考虑以下几个方面:1.载重能力:根据需要运输的物品的重量,选择具备足够承载能力的升降机接料平台。

2.高度要求:根据施工现场的高度,确定所需的升降高度和升降速度。

3.外形尺寸:根据施工现场的空间限制,选择符合规定尺寸的升降机接料平台。

二、施工升降机接料平台的安装1.施工现场的准备:清理施工现场,确保场地平整,没有障碍物,确保升降机接料平台的安装和使用安全。

2.安装地脚螺栓:根据升降机接料平台的规格,确定地脚螺栓的数量和位置。

将地脚螺栓插入预埋件中,并使用螺母进行固定。

3.安装支柱横梁:根据升降机接料平台的尺寸要求,搭建支柱横梁的支撑结构。

确保支柱横梁的平衡和稳定。

4.安装升降机平台:将升降机平台安装在支柱横梁上,并进行调整和固定。

确保平台水平和稳定。

5.安装升降机设备:将升降机设备安装在升降机平台上,进行调试和测试。

确保升降机设备的正常运行。

三、施工升降机接料平台的使用1.进料:根据需要运输的物品,将其放置在升降机平台上,并使用绳索或链条固定。

2.操作升降机:经过操作员的操作控制,升降机开始运行。

根据需要进行上升或下降。

3.运输物品:升降机运行到指定位置时,物品可以被卸载或装载。

操作员需要在运输过程中保持警惕,确保安全。

4.定期检查和维护:对升降机接料平台进行定期检查和维护,确保其正常运行和安全使用。

四、施工升降机接料平台的安全措施1.操作员安全:操作员需要接受专业的培训,了解升降机接料平台的操作规程和安全注意事项。

2.物料固定:确保运输的物品牢固固定,避免运输过程中发生摇晃或掉落。

3.定期检查:定期检查升降机接料平台的结构安全和机械设备的运行状况,及时发现并修复问题。

4.防止过载:严格控制升降机接料平台的载重量,避免超载使用,防止设备损坏和人员伤害。

总结:以上是施工升降机接料平台的施工方案,包括选型、安装、使用和安全措施。

施工升降机施工方案(标准版)

施工升降机施工方案(标准版)

施工升降机施工方案(标准版)范本1:施工升降机施工方案(标准版)目录:1. 引言2. 项目概述3. 方案目标4. 施工升降机选型与布置4.1 升降机选型4.2 升降机布置5. 安全管理5.1 安全措施5.2 应急预案6. 维护保养6.1 检修计划6.2 维护保养措施7. 设备运输与安装7.1 运输安全7.2 安装流程8. 其他事项8.1 施工期限8.2 成本控制9. 附件9.1 升降机选型表格9.2 升降机布置图纸1. 引言本文档是施工升降机施工方案的标准版,旨在为项目施工提供详细的计划和指导。

该方案涵盖了升降机选型与布置、安全管理、维护保养、设备运输与安装等方面的内容。

2. 项目概述本项目是一座高层建筑施工,需要使用施工升降机进行工作。

升降机将用于人员与材料的运输,以提高工作效率和安全性。

3. 方案目标通过合理的施工升降机选型与布置,保证施工期间的安全与高效。

同时,制定维护保养计划,确保设备的正常运行和延长其使用寿命。

4. 施工升降机选型与布置4.1 升降机选型根据工程需求和承重要求,选择适合的升降机型号和规格。

比较各种升降机的优缺点,考虑到施工环境和使用的便利性,最终确定合适的升降机型号。

4.2 升降机布置根据施工场地的情况,选择合适的升降机布置方案。

考虑到施工流程和安全要求,将升降机布置在较为合适的位置,并进行固定和加固以确保安全稳定。

5. 安全管理5.1 安全措施制定详细的安全措施,包括升降机使用规范、穿戴安全防护用品、人员上下限制、禁止超载等。

同时,加强升降机安全设备的维护检查,确保其正常运行。

5.2 应急预案制定应急预案,包括事故报告与处理、安全疏散方案、急救程序等。

组织相关人员进行培训,提高应急处理能力和危险警觉性。

6. 维护保养6.1 检修计划制定定期检修计划,包括升降机各部位的检查和保养。

根据升降机生产厂家提供的维护保养手册,执行相关维护程序,确保设备的正常运行。

6.2 维护保养措施制定详细的维护保养措施,包括清洁、润滑、紧固、更换易损件等。

施工升降机楼层平台及防护棚施工方案

施工升降机楼层平台及防护棚施工方案

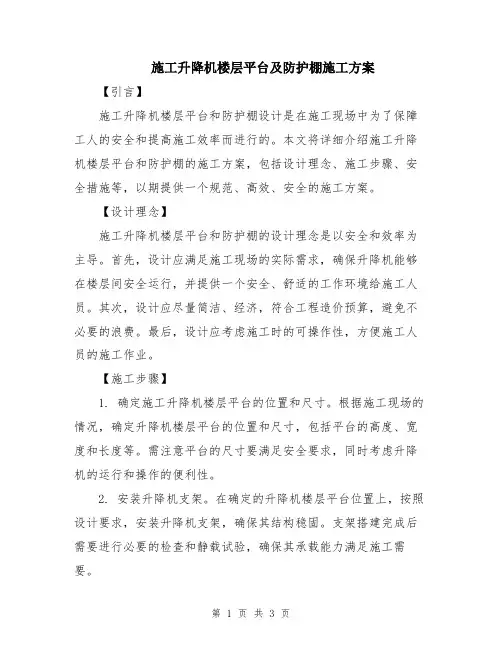

施工升降机楼层平台及防护棚施工方案【引言】施工升降机楼层平台和防护棚设计是在施工现场中为了保障工人的安全和提高施工效率而进行的。

本文将详细介绍施工升降机楼层平台和防护棚的施工方案,包括设计理念、施工步骤、安全措施等,以期提供一个规范、高效、安全的施工方案。

【设计理念】施工升降机楼层平台和防护棚的设计理念是以安全和效率为主导。

首先,设计应满足施工现场的实际需求,确保升降机能够在楼层间安全运行,并提供一个安全、舒适的工作环境给施工人员。

其次,设计应尽量简洁、经济,符合工程造价预算,避免不必要的浪费。

最后,设计应考虑施工时的可操作性,方便施工人员的施工作业。

【施工步骤】1. 确定施工升降机楼层平台的位置和尺寸。

根据施工现场的情况,确定升降机楼层平台的位置和尺寸,包括平台的高度、宽度和长度等。

需注意平台的尺寸要满足安全要求,同时考虑升降机的运行和操作的便利性。

2. 安装升降机支架。

在确定的升降机楼层平台位置上,按照设计要求,安装升降机支架,确保其结构稳固。

支架搭建完成后需要进行必要的检查和静载试验,确保其承载能力满足施工需要。

3. 安装升降机平台。

在搭建好的支架上安装升降机平台,确保平台与支架之间的连接稳固可靠。

平台上需要设置固定点,以固定升降机的位置,同时需要安装防护栏杆,确保工人在平台上工作时的安全。

4. 搭建防护棚。

在升降机楼层平台的周围搭建防护棚,以保护工人在平台上工作时的安全。

防护棚的搭建可以采用钢管脚手架,需要确保搭建稳固,承载能力满足需要。

5. 安装防护棚的控制门。

在防护棚的入口处安装控制门,用于控制人员的出入,并确保门的开关灵活、安全可靠。

6. 进行必要的电气接线。

根据升降机楼层平台和防护棚的设计要求,进行必要的电气接线工作,确保电气设备的正常运行。

【安全措施】1. 严格遵守施工现场的相关安全规定,严禁超载运输、乱堆乱放等不安全行为。

2. 检查升降机支架和平台的结构安全,确保其承载能力满足升降机的运行需求。

施工升降机进料平台施工方案

施工升降机进料平台施工方案

施工升降机进料平台施工方案1编制依据1.1 《建筑施工安全检查标准》JGJ59-20111.2 《建筑施工高处作业安全技术规范》JGJ80-19911.3 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20111.4 施工设计图纸2工程概况本工程使用两台双笼施工升降机,均位于主楼后侧一角,即东楼的西北角一台,西楼的东北角一台,提升笼与建筑物净距1.3m,双笼及塔身合计宽度3.9m。

3施工方案在施工升降机与建筑物之间搭设进料平台。

搭设思路:1~3非标层采用搭设落地式脚手架进料平台,4层以上采用悬挑型钢进料平台。

3.1 水平悬挑梁必须保证有足够的锚固强度和截面抗屈曲能力,对应每个提升笼宽度纵向设置两根[10槽钢,从[10槽钢悬挑端部开始横向设置三根[6槽钢,间距1m。

3.2 悬挑槽钢尾端由16的U型螺栓及10mm厚压板固定,每根悬挑槽钢前端采用一根脚手架管从下一层进行斜撑。

3.3 防护栏杆:在每根悬挑槽钢上焊接搭设防护栏杆,防护栏杆高1.2m,中间设腰杆,并在底部设20cm高踢脚板,外部采用密目网封闭。

3.4 脚手板铺设:每个进料平台均满铺5cm厚脚手板。

3.5 落地式脚手架进料平台的防护栏杆及脚手板铺设要求同悬挑平台。

附图:1、悬挑进料平台平面图2、悬挑进料平台立面图******工程有限公司专项施工方案项目名称:****专项名称:施工升降机进料平台施工方案文件编号:*****开始实施日期:****年**月**日*******工程有限公司******* 项目部施工升降机进料平台施工方案项目经理部会签表工程名称文件编号编制执笔编制日期项目相关业务部门会签记录部门审核意见姓名 / 日期技术部门安全部门设备部门材料部门质检部门劳资部门技术副经理生产副经理安监副经理项目经理审核意见:(可附页)签名:日期:。

2024年施工升降机专项施工方案范文

2024年施工升降机专项施工方案范文

2024年施工升降机专项施工方案范文一、前言升降机是在现代建设领域中广泛使用的一种设备,其主要功能是提供垂直运输的能力,提高施工效率和安全性。

随着城市建设的快速发展,对升降机的需求也越来越大。

为了确保升降机专项施工的顺利进行,特制定本施工方案。

二、项目概况项目名称:XXX楼盘施工项目项目地点:XXX城市承建单位:XXX建筑工程有限公司施工期限:2024年1月至2024年12月升降机数量:10台升降机规格:载重量为800kg,升降高度为100m升降机供应商:XXX升降机有限公司三、施工前准备1.协调施工方案:施工方案需要与业主和监理方进行充分协商和沟通,确保施工计划的合理性和可行性。

2.升降机选型:根据施工需求和现场条件,选择符合要求的升降机供应商,并与其达成购买或租赁协议。

3.施工人员培训:为施工人员提供必要的培训,包括升降机的操作和维护,以确保施工过程的安全性和高效性。

4.施工现场准备:对施工现场进行清理和整理,确保升降机的放置和使用空间充足,并消除一切可能影响施工进度和安全的障碍。

四、升降机安装1.安全检查:在安装升降机之前,对升降机的所有零部件进行全面检查,确保设备完好无损,并消除一切可能影响安全性的隐患。

2.固定设备:根据升降机的使用要求和现场条件,对升降机进行固定,确保其在使用过程中稳定可靠。

3.安装配件:根据施工要求和升降机规格,安装相应的配件,例如门槛板、防护网等,以提供更安全和便捷的使用环境。

4.电气连接:按照设计要求和相关规范,进行升降机的电气连接,确保其正常工作。

5.试运行和调整:在正式使用之前,对升降机进行试运行和调整,检查其各项功能是否正常,并进行必要的调整和修正。

五、升降机使用与维护1.使用规范:在升降机施工过程中,严格按照操作规范进行操作,确保人员和设备的安全。

2.异常情况处理:如遇到升降机故障或异常情况,操作人员应及时采取相应措施,并报告相关责任人进行处理。

3.定期维护:对升降机进行定期维护和保养,包括润滑、检查电气元件和安全装置、更换磨损部件等,确保其正常工作。

升降机出入口工作台架施工方案

升降机出入口工作台架施工方案

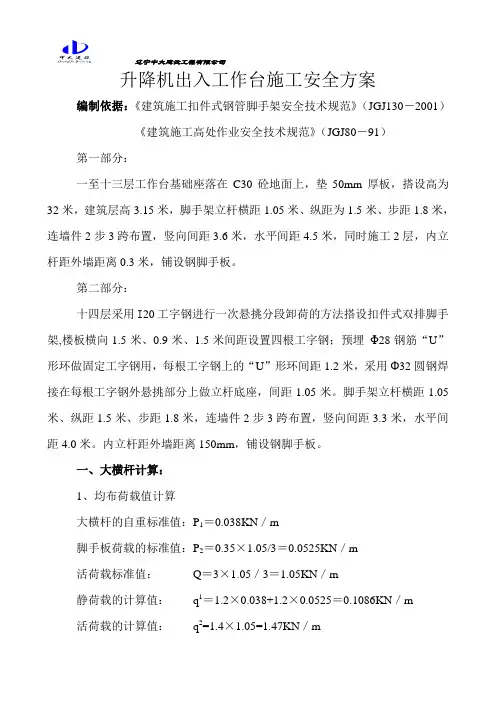

升降机出入工作台施工安全方案编制依据:《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《建筑施工高处作业安全技术规范》(JGJ80-91)第一部分:一至十三层工作台基础座落在C30砼地面上,垫50mm厚板,搭设高为32米,建筑层高3.15米,脚手架立杆横距1.05米、纵距为1.5米、步距1.8米,连墙件2步3跨布置,竖向间距3.6米,水平间距4.5米,同时施工2层,内立杆距外墙距离0.3米,铺设钢脚手板。

第二部分:十四层采用I20工字钢进行一次悬挑分段卸荷的方法搭设扣件式双排脚手架,楼板横向1.5米、0.9米、1.5米间距设置四根工字钢;预埋Φ28钢筋“U”形环做固定工字钢用,每根工字钢上的“U”形环间距1.2米,采用Ф32圆钢焊接在每根工字钢外悬挑部分上做立杆底座,间距1.05米。

脚手架立杆横距1.05米、纵距1.5米、步距1.8米,连墙件2步3跨布置,竖向间距3.3米,水平间距4.0米。

内立杆距外墙距离150mm,铺设钢脚手板。

一、大横杆计算:1、均布荷载值计算大横杆的自重标准值:P1=0.038KN/m脚手板荷载的标准值:P2=0.35×1.05/3=0.0525KN/m活荷载标准值:Q=3×1.05/3=1.05KN/m静荷载的计算值:q1=1.2×0.038+1.2×0.0525=0.1086KN/m活荷载的计算值:q2=1.4×1.05=1.47KN/m2、强度计算最大弯矩为三跨连续梁均布荷载作用下的弯矩跨中最大弯矩计算公式如下:M1max=0.08q1l2+0.10q2l2跨中最大弯矩为M1=(0.08×0.1086+0.10×1.47)×1.502=0.3503KN.m支座最大弯矩计算公式如下:M2 max=-0.10 q1l2-0.10q2l2支座最大弯矩为M2=-(0.10×0.1068+0.117×1.47)1.502=0.4114KN.m我们选择支座弯矩和跨中弯矩的最大值进行强度计算:σ=M2 ma×106/5085=0.4114×106/5080=80.9843KN/mm大横杆的计算强度小于205.0N/mm2,满足要求!3、挠度计算最大挠度考虑为三跨连续梁均布荷载作用下的挠度计算公式如下:Vmax=0.677q14/100El+0.990q2l4/100El静荷载标准值q1=0.038+0.0525=0.0905KN/m活荷载标准值q2=1.05KN/m三跨连续梁均布荷载作用下的最大挠度V=(0.667×0.0905+0.990×1.05)×15004/100×2.06×105×121900=2.2192mm大横杆的最大挠度小于1500/150与10mm,满足要求!二、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,大横杆在小横杆上面。

工程施工电动升降平台施工方案

工程施工电动升降平台施工方案

一、编制依据1. 《建筑施工高处作业安全技术规范》(JGJ80-91)2. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)3. 《施工升降机安全规程》(GB10055-1996)4. 《建筑结构荷载规范》(GB50009-2001)5. 《建筑施工手册》第4版,2003.96. 施工组织设计及其他相关设计图纸、变更等二、工程概况本项目为某住宅小区施工项目,占地面积约10万平方米,总建筑面积约30万平方米。

工程包括地下车库、住宅楼、商业裙楼等。

本方案针对施工过程中使用的电动升降平台进行施工。

三、施工准备1. 施工人员:组织具备相关资质的施工人员进行电动升降平台的安装、调试及操作。

2. 施工材料:准备电动升降平台设备、配套配件、安全防护用品等。

3. 施工工具:准备电动升降平台专用工具、通用工具等。

四、施工工艺1. 施工现场布置:根据施工需求,确定电动升降平台的位置、高度和数量。

2. 安装电动升降平台:(1)基础处理:对安装位置进行平整,确保基础承载力达到设计要求。

(2)安装支撑结构:根据设计图纸,安装电动升降平台的支撑结构。

(3)安装平台:将电动升降平台放置在支撑结构上,调整平台水平。

(4)安装电气系统:连接电动升降平台的电源、控制系统等。

3. 调试与试运行:(1)检查设备安装质量,确保各部件连接牢固。

(2)对电动升降平台进行调试,确保设备运行平稳、可靠。

(3)进行试运行,检验电动升降平台的性能和安全性。

4. 安全防护:(1)设置安全警示标志,提醒施工人员注意安全。

(2)安装安全防护栏杆,防止施工人员坠落。

(3)配备安全带、安全绳等防护用品,确保施工人员安全。

五、施工注意事项1. 严格遵守相关安全规范,确保施工安全。

2. 定期检查电动升降平台的运行状态,发现问题及时处理。

3. 加强对施工人员的安全教育,提高安全意识。

4. 严格执行操作规程,确保电动升降平台安全运行。

六、施工进度安排1. 施工准备阶段:2天2. 电动升降平台安装阶段:3天3. 调试与试运行阶段:1天4. 安全防护及验收阶段:1天总计:7天七、质量保证措施1. 选用合格的产品和材料,确保施工质量。

施工升降机施工方案(3篇)

施工升降机施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX大厦施工升降机安装工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:本工程为XX大厦施工升降机安装工程,大厦高度为XX米,占地面积为XX平方米。

4. 施工单位:XX建筑工程有限公司5. 施工时间:2023年3月1日至2023年12月31日二、施工升降机简介1. 型号:XX型号2. 最大提升高度:XX米3. 最大提升速度:XX米/分钟4. 载重量:XX吨5. 电动机功率:XX千瓦6. 配套设备:电缆、防护网、安全门、限位器等三、施工升降机安装施工方案1. 施工准备(1)施工组织成立施工升降机安装小组,由项目经理担任组长,负责整个施工过程的组织、协调和监督。

下设施工员、安全员、质量员等岗位。

(2)施工人员施工人员需具备相关资质,经培训合格后方可上岗。

(3)施工材料根据工程需求,准备施工升降机、电缆、防护网、安全门、限位器等材料。

(4)施工设备准备吊车、卷扬机、切割机、电焊机等施工设备。

2. 施工工艺(1)现场测量根据设计图纸,对施工现场进行测量,确定施工升降机的安装位置。

(2)基础施工根据测量结果,进行基础施工,确保基础稳定、平整。

(3)安装施工升降机1)安装导轨:将导轨固定在基础两侧,确保导轨平行、垂直。

2)安装升降机主体:将升降机主体吊装至基础上方,按照设计要求进行组装。

3)安装电动机:将电动机吊装至升降机主体上方,连接电缆。

4)安装防护网、安全门、限位器等配套设备。

(4)调试与试运行1)对施工升降机进行调试,确保各部件运行正常。

2)进行试运行,检查升降机运行平稳、安全。

3. 施工质量控制(1)严格按照设计图纸和施工规范进行施工。

(2)对施工材料、设备进行检查,确保质量合格。

(3)对施工过程进行监督检查,确保施工质量。

4. 施工安全措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。

(2)施工人员必须佩戴安全帽、安全带等防护用品。

(3)对施工现场进行定期检查,及时发现并消除安全隐患。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

昆山合生颐廷项目高层一期2#、3#、4#楼工程施工升降机出入口平台施工方案(KS.HSYT.G1.SJJCRKPT-032c)2012年 5月目录1、工程概况 (1)1.1工程参建单位 (1)1.2工程设计简介 (1)2、编制依据 (1)3、施工升降机平面布置图 (2)4、施工升降机剖面布置图 (5)5、施工升降机出入口平台设计 (6)6、施工升降机出入口平台搭设方案 (9)7、施工升降机出入口平台计算书 (9)7.1脚手板的计算 (9)7.1.1抗弯强度验算 (10)7.1.2抗剪强度验算 (10)7.1.3挠度验算 (10)7.2板底方木的计算 (11)7.2.1抗弯强度计算 (12)7.2.2抗剪强度计算 (12)7.2.3挠度计算 (12)7.3大横杆的计算 (13)7.3.1抗弯强度计算 (14)7.3.2抗剪强度计算 (14)7.3.3挠度计算 (14)7.4小横杆的计算 (14)7.4.1抗弯强度计算 (16)7.4.2抗剪计算 (16)7.4.3挠度计算 (16)7.5扣件抗滑力的计算 (16)7.6脚手架立杆荷载的计算 (17)7.7立杆的稳定性计算 (18)7.8连墙件的计算 (19)7.9悬挑型钢的计算 (20)1、工程概况1.1工程参建单位工程名称:昆山合生颐廷项目高层一期2#—4#楼工程建设单位:昆山合生房地产开发有限公司监理单位:广东珠江建设工程监理有限公司设计单位:天津美新建筑设计有限公司勘察单位:苏州中岩勘查有限公司总承包单位:中国建筑第四工程局有限公司1.2工程设计简介昆山合生颐廷项目高层一期2#—4#楼工程位于昆山市周市镇新塘河南侧、迎周路西侧S1地块。

本工程由3幢高层住宅(2#-4#楼)组成。

总建筑面积为:51954.61m2;其中,2#楼建筑面积:17257.29m2;3#、4#楼建筑面积各为:17348.66m2;3幢高层住宅均为两个单元,其中西单元24层,东单元18层,各带有一层地下室。

由于高层二期地库开挖会对高层一期二次结构施工造成影响,为确保主楼二次结构施工进度,计划对3栋主楼各投入1台SC200/200型施工升降机,其中2#、4#楼施工升降机进行二次搬迁以满足施工需求。

2、编制依据1、《SC200/200施工升降机使用说明书》2、《施工现场临时用电安全技术规范》JGJ46-20053、《建筑施工高处作业安全技术规范》(JGJ33-2001)4、《建筑机械使用安全技术规程》JGJ33-20015、《建筑施工手册》第四版6、《施工升降机安全规程》GB10055-20077、《建筑施工安全检查标准》(JGJ59-2011)8、《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2011)9、《悬挑式脚手架安全技术规程》(DG-TJ08-2002-2006)10、施工设计图纸23、施工升降机平面布置图344、施工升降机剖面布置图5、施工升降机出入口平台设计悬挑方式:采用悬挑水平钢梁悬臂式结构(型钢下带有斜撑);型钢上分别设置内外两道水平连系梁,以确保出入口平台脚手架双立杆不悬空;搭设尺寸:每次6层,最大高度16.8m;采用双立杆,立杆最大纵距1.4m;立杆横距1.0m;最大步距1.8m;内立杆距外墙0.35m;小横杆(横向水平杆)长1.2m,置于大横杆(纵向水平杆)下方;内格栅间距180mm;出入口平台面板采用15mm厚木板,5%坡向室内;木方采用40×80mm,间距200mm;采用硬拉接,在每层出入口平台两端各设置1根连墙件,做法按上图。

6、施工升降机出入口平台搭设方案同悬挑脚手架搭设方案;7、施工升降机出入口平台计算书计算的施工升降机出入口平台脚手架为双排脚手架,搭设高度16.8米,立杆采用双立杆。

搭设尺寸为:立杆的纵距1.4米,立杆的横距1米,内排架距离结构0.35米,立杆的步距1.8米。

采用的钢管类型为Φ48×3.0,连墙件竖向间距2.8米,水平间距3.7米。

脚手板采用木模板,厚度15mm,剪切强度1.4N/mm2,抗弯强度15N/mm2,弹性模量6000N/mm2。

木方采用40×80mm,间距200mm,剪切强度1.3N/mm2,抗弯强度13N/mm2,弹性模量9500N/mm2。

施工均布荷载为3.0kN/m2,同时施工1层。

计算立杆稳定性时取施工均布荷载为2.0kN/m2,同时施工4层。

模板自重荷载取0.3kN/m2(考虑每层出入口平台两侧硬隔离,计算扣件及立杆稳定性时取0.5kN/m2),按照铺设6层计算。

平台出入口采用角钢防护门,荷载取0.3kN/m,安全网荷载取0.01kN/m2。

基本风压0.4kN/m2,高度变化系数1.73(立杆稳定性)、1.85(连墙件),体型系数1.12。

悬挑水平钢梁采用16号工字钢,其中建筑物外悬挑段长度1.45米,建筑物内锚固段长度2.55米。

悬挑水平钢梁采用悬臂式结构,局部有槽钢作支杆与建筑物内预埋件焊接。

7.1脚手板的计算脚手板取1m板带按三等跨连续梁进行验算。

板带均布荷载为1.2×1.0×0.3+1.4×1.0×3 = 0.36+4.2 = 4.56kN/m;验算挠度荷载为3.3kN/m;计算简图:均布荷载作用下:弯矩图剪力图剪切强度1.4N/mm2,抗弯强度15N/mm2;弹性模量E = 6000N/mm2;截面抵抗矩W = 1000×152/6 = 37500mm3;截面惯性矩I = 1000×153/12 = 281250mm4;7.1.1抗弯强度验算f = M/W < [f]按照均布荷载为4.56kN/m计算最大弯矩:M = 0.1ql2 = 0.1×4.56×0.22 = 0.02kN.m计算最大正应力:f = M/W = 20000/37500 = 0.53N/mm2 < [f] = 15N/mm2;满足要求;7.1.2抗剪强度验算截面抗剪强度必须满足: V = 3V/2bh < [V]按照均布荷载为4.56KN/m计算最大剪力:最大剪力 V = 0.6ql = 0.6×4.56×0.2 = 0.55kN取大值计算最大剪应力:V = 3V/2bh = 3×550/(2×1000×15) = 0.055N/mm2 < [V] = 1.4N/mm2;满足要求;7.1.3挠度验算挠度应按下列公式进行验算:ω=0.677ql4/100EI < [ω]q ──恒荷载均布线荷载标准值 = 3.3kN/m;l──面板计算跨度200mm;E ──弹性模量6000N/mm2;I ──截面惯性矩281250mm4;[ω] ──容许挠度200/250 = 0.8;ω = 0.677×3.3×2004/100×6000×281250 = 0.021mm 面板最大挠度计算值ω = 0.021mm < [ω] = 0.8mm;满足要求;7.2板底方木的计算板底方木直接承受模板传递的荷载,按照三不等跨连续梁验算。

(1)模板的自重线荷载(kN/m):q1 = 0.3× 0.2 = 0.06kN/m(2)活荷载标准值(kN/m):q2= 3×0.2 = 0.6kN/m验算抗弯与抗剪(荷载设计值):q = 1.2×0.06+1.4×0.6 = 0.912kN/m 验算挠度:0.66kN/m方木的截面惯性矩I和截面抵抗矩W分别为:W = 4×8×8/6 = 42.667cm3;I = 4×8×8×8/12 = 170.667cm4;均布荷载作用下:弯矩图剪力图7.2.1抗弯强度计算f = M/W < [f]按照均布荷载为0.912kN/m计算最大弯矩:M = 0.354ql2 = 0.354×0.912×0.182 = 0.01kN.m计算最大正应力:f = M/W =0.01/42667 = 1.274N/mm2 < [f] = 13N/mm2;满足要求;最大支座反力最大支座F = 0.379 kN,为第二个支座力,考虑内侧第一根大横杆与立杆相连,因此受力不传递到小横杆上,只作为大横杆的复核计算。

7.2.2抗剪强度计算截面抗剪强度必须满足: V = 3V/2bh < [V]按照均布荷载为0.912kN/m计算最大剪力:最大剪力 V = 0.162kN计算最大剪应力:V = 3V/2bh = 3×162/(2×40×80) = 0.45N/mm2 < [V] = 1.4N/mm2;满足要求;7.2.3挠度计算挠度应按下列公式进行验算:ω = 0.677ql4/100EI < [ω]q ──恒荷载均布线荷载标准值0.66kN/m;l──计算跨度为400mm;E ──弹性模量9500N/mm2;I ──截面惯性矩170.667cm4;[ω] ──容许挠度400/250 = 1.6;ω = 0.677×0.66×4004/100×9500×1706670 = 0.007mm板底方木最大挠度计算值ω = 0.007mm < [ω] = 1.6mm;满足要求;7.3大横杆的计算大横杆直接承受木方传递的集中荷载,按照结构静力计算手册最不利布置三不等跨梁计算。

木方传递给支撑钢管的集中荷载为P = 0.373kN,大横杆的自重为0.038kN/m,采用0.038kN/m的均布荷载加0.373kN的集中荷载进行验算;大横杆受力简图如下图所示:P=0.379KN弯矩图剪力图支座反力钢管截面惯性矩I和截面抵抗矩W分别为:截面抵抗矩 W = 4.49cm3;截面惯性矩 I = 10.78cm4;7.3.1抗弯强度计算f = M/W < [f]按照均布荷载为0.038kN/m和0.373kN的集中荷载组合计算最大弯矩:M = 0.33kN.m计算最大正应力:f = M/W = 330000/4490 = 73.5N/mm2 < [f] = 205N/mm2;满足要求;7.3.2抗剪强度计算按照均布荷载为0.038kN/m和0.325kN的集中荷载组合计算最大剪力:最大剪力 V = 1.45kN取大值计算最大剪应力:V = 3V/2A = 3×1450/(2×424) = 5.13N/mm2 < [V] = 120N/mm2;满足要求;7.3.3挠度计算挠度应按下列公式进行验算:ω = 0.677ql4/100EI < [ω]q ──恒荷载均布线荷载标准值0.363kN/m;l──计算跨度为1400mm;E ──弹性模量206000N/mm2;I ──截面惯性矩10.78cm4;[ω] ──容许挠度1400/250 = 5.6;ω = 0.677×0.363×14004/100×206000×107800 = 0.425mm板底方木最大挠度计算值ω = 0.425mm < [ω] = 5.6mm;满足要求;7.4小横杆的计算小横杆计算考虑由大横杆受力传递过来,只考虑中间4根大横杆受力传递,两侧大横杆直接传递到立杆上。
