碧桂园SSGF新体系全阶段管理思路

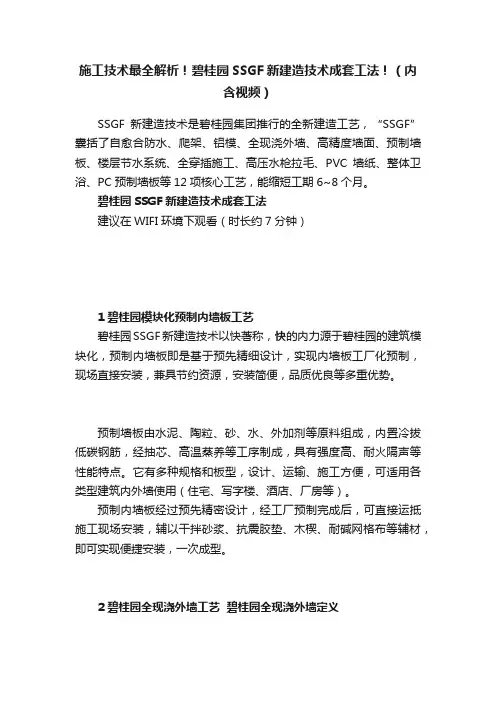

施工技术最全解析!碧桂园SSGF新建造技术成套工法!(内含视频)

施工技术最全解析!碧桂园SSGF新建造技术成套工法!(内含视频)SSGF新建造技术是碧桂园集团推行的全新建造工艺,“SSGF”囊括了自愈合防水、爬架、铝模、全现浇外墙、高精度墙面、预制墙板、楼层节水系统、全穿插施工、高压水枪拉毛、PVC墙纸、整体卫浴、PC预制墙板等12项核心工艺,能缩短工期6~8个月。
碧桂园SSGF新建造技术成套工法建议在WIFI环境下观看(时长约7分钟)1碧桂园模块化预制内墙板工艺碧桂园SSGF新建造技术以快著称,快的内力源于碧桂园的建筑模块化,预制内墙板即是基于预先精细设计,实现内墙板工厂化预制,现场直接安装,兼具节约资源,安装简便,品质优良等多重优势。
预制墙板由水泥、陶粒、砂、水、外加剂等原料组成,内置冷拔低碳钢筋,经抽芯、高温蒸养等工序制成,具有强度高、耐火隔声等性能特点。
它有多种规格和板型,设计、运输、施工方便,可适用各类型建筑内外墙使用(住宅、写字楼、酒店、厂房等)。
预制内墙板经过预先精密设计,经工厂预制完成后,可直接运抵施工现场安装,辅以干拌砂浆、抗震胶垫、木楔、耐碱网格布等辅材,即可实现便捷安装,一次成型。
2碧桂园全现浇外墙工艺碧桂园全现浇外墙定义建筑外墙上及外墙以外所有传统设计中采用的砌体构件,如:剪力墙结构洞口的填充墙、窗台墙、阳台隔墙、阳台栏板、外立面线条或造型等,全部采用钢筋混凝土构件,与主体结构实现一次现浇。
通过铝模及结构拉缝技术实现全混凝土现浇外墙体系,对建筑外门窗洞口、防水企口、滴水线、空调板、阳台反坎、外立面线条等进行优化,主体结构一次浇筑成型,免除外墙二次结构和内外抹灰,实现结构自防水,减少外墙、窗边渗漏等质量隐患。
3碧桂园装配式构件工艺碧桂园装配式PC构件装配式混凝土结构,是相对于常见现浇混凝土结构而言,就是在工厂预制好混凝土构件,包括梁、板、柱、墙等,然后运输至现场进行吊装拼接,最终完成建筑物的现代建造产品。
按照产品功能划分,类型包括:预制承台模、预制地梁模、PC保温屋面板、PC路面铺贴、PC生活部品、飘窗、叠合楼板等。
碧桂园集团SSGF工业化建造体系项目全穿插施工实施效果检查办法(2018版)

碧桂园集团SSGF工业化建造体系月度巡检全穿插施工实施效果检查办法第一章总则一、编制目的为规范管理要求,明确管理目标,确保全穿插目标在各SSGF工业化建造体系项目落地,制定全穿插施工实施效果检查办法(以下简称本办法)。
本办法适用于集团所有采用SSGF工业化建造体系的在建项目及所在区域。
第二章全穿插管理本办法主要以《碧桂园集团SSGF工业化体系1.0 全穿插施工标准做法》为基础,通过实现各专业线条全穿插施工,从而使主体封顶后120 天达到精装修交付条件,在保证单工序合理工期的同时,缩短整体建造周期8~10 个月。
一、全穿插管理内容全穿插包含市政穿插、主体穿插、外墙穿插、地下室穿插、机电穿插、装修穿插、部品穿插、园林穿插八大穿插体系。
1、市政穿插:①市政先行,外围市政管网提前预埋;②消防道路提前施工,做到永临结合。
2、主体穿插:通过主体和内墙穿插施工,为N-10 装修穿插施工创造条件。
3、外墙穿插:通过铝窗、栏杆、腻子、排水管等穿插施工,为园林穿插施工创造条件。
4、地下室穿插:塔楼主体结构施工时,地下室同步穿插。
5、机电穿插:通过水电预埋、机电穿插施工,为装修穿插施工创造条件。
6、装修穿插:主体施工阶段,同步进行天花吊顶、水电安装、墙地砖铺贴、腻子油漆及墙纸的有序合理穿插。
7、部品穿插:在主体封顶后,开始部品穿插施工。
8、园林穿插:在爬架、施工电梯拆除后开始园林穿插施工二、全穿插管理阶段根据全穿插管理交互影响的特点,将全穿插管理划分为“ N-10/N-17 全穿插管理”和“ 120/150 后主体施工”两个阶段。
1、N-10/N-17 全穿插管理N-10/N-17 全穿插管理整合了主体穿插、外墙穿插、机电穿插、装修穿插等内容,通过整合土建总包、装修总包、机电安装等单位资源,实现墙板免抹灰工艺“ N-10层装修湿作业完成”,高精砌体薄抹灰工艺“ N-17 层装修湿作业完成”的目标。
2、120/150 后主体穿插施工管理“120/150 后主体施工”阶段整合了市政穿插、地下室穿插、部品穿插、园林穿插等内容,通过整合土建总包、装修总包、部品安装、机电安装、园建绿化等单位资源,实现墙板免抹灰工艺“主体封顶后120 天完成集团交楼联合验收”,高精砌体薄抹灰工艺“主体封顶后150天完成集团交楼联合验收” 。
碧桂园的“SSGF”工法

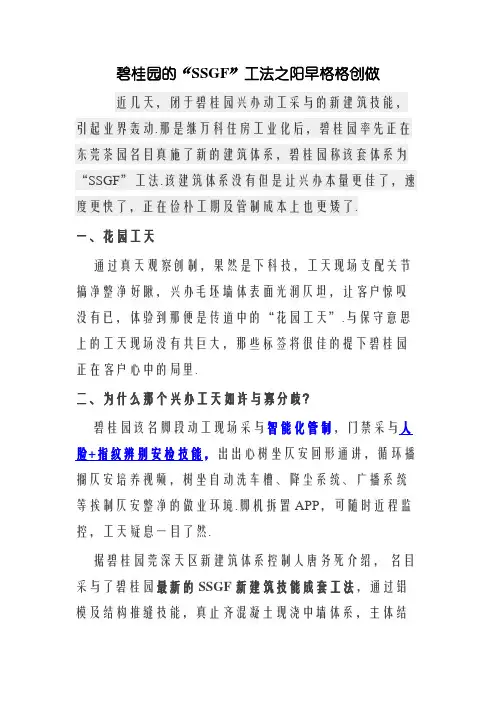

碧桂园的“SSGF”工法之阳早格格创做近几天,闭于碧桂园兴办动工采与的新建筑技能,引起业界轰动.那是继万科住房工业化后,碧桂园率先正在东莞茶园名目真施了新的建筑体系,碧桂园称该套体系为“SSGF”工法.该建筑体系没有但是让兴办本量更佳了,速度更快了,正在俭朴工期及管制成本上也更矮了.一、花园工天通过真天观察创制,果然是下科技,工天现场支配关节搞净整净好瞅,兴办毛坯墙体表面光润仄坦,让客户惊叹没有已,体验到那便是传道中的“花园工天”.与保守意思上的工天现场没有共巨大,那些标签将很佳的提下碧桂园正在客户心中的局里.二、为什么那个兴办工天如许与寡分歧?搁仄安培养视频,树坐自动洗车槽、降尘系统、广播系统等挨制仄安整净的做业环境.脚机拆置APP,可随时近程监控,工天疑息一目了然.据碧桂园莞深天区新建筑体系控制人唐务死介绍,名目采与了碧桂园最新的SSGF新建筑技能成套工法,通过铝模及结构推缝技能,真止齐混凝土现浇中墙体系,主体结构一次浇筑成型,让建筑房屋也像3D挨印一般,免除中墙二次结媾战内中抹灰,真止结构自防火,缩小中墙、窗边渗漏等本量隐患.内墙洪量使用预制隔断板,让砌砖、抹灰工序成为履历;厨卫隔断墙博门使用的陶瓷墙板,本量惟有火的三分之二沉,却有着出色的防火战隔热功能;动工现场百般标记浑晰,扫描二维码还不妨相识建材情况,真止“产品溯源”.三、什么是SSGF新建筑技能?那套系统的工法有什么过人之处?碧桂园崭新SSGF新建筑技能成套工法,该工法使用包罗附着式爬架、铝合金模板、齐现浇混凝土中墙、下细度大天、楼层截火系统、预制墙板、真足卫浴、下压火枪推毛、自愈合防火、预制PC构件、PVC墙纸、齐脱插动工等12项核心工艺.1、从基础上办理了房子防渗漏、防裂问题房子空饱、启裂、漏火,背去是兴办止业的毛病,没有但是建筑者对于此痛之欲绝,对于业主去道,正在支房、进住历程中逢到那些问题也是颇为烦恼.碧桂园采与SSGF新建筑技能成套工法,以劣于保守建筑技能的做业办法,匠心细锻毫米级产品本量,挨制下科技新颖住房.主体结构一次浇筑成型,通过铝模及结构推缝技能,真止齐混凝土现浇中墙体系,对于楼栋中门窗洞心、防火企心,滴火线、空调板、中坐里线条等举止劣化.免除中墙二次结媾战内中抹灰,与消抹灰工艺.大幅缩小渗漏、空饱等本量隐患,真止结构自防火,缩小中墙、窗边渗漏等本量通病.2、下量下效动工支缩工期降矮成本新的建筑体系没有但是从基础上办理了往常兴办止业里临的易题,对于启垦商而止共样大有裨益.最大的裨益莫过于能支缩工期,由此俭朴时间及管制成本.该兴办工天正在兴办历程中还使用了齐脱插动工法,真止了兴办主体、拆建、天下室、园林、中墙里脱插动工,主体启顶后180天达到拆建接付条件,正在包管单工序合理工期的共时,可支缩真足建筑周期6到8个月.支缩的时间不妨尽早把房子出卖去,回支资本,所以时间成本很要害.洪量使用崭新SSGF新建筑技能成套工法动工的茶山碧桂园,没有但是节省了1/3的动工人力,也节省了兴办成本,而且包管了兴办本量达到细良火仄.共时,管制成本也很要害.“管制团队搞二年半与搞一年半,那是真足纷歧样的.省下去的钱,不妨少收一年的人为.”正是那样一套不妨支缩工期、节省成本并赶快制制效率的工法,碧桂园里里已经构制启展了教习班,计划正在齐公司赶快促成该套体系.为了让大家对于那个SSGF新建筑工法体系有更多的相识小编逐项给大家仔细分解1、爬架碧桂园采与附着式爬架具备仄安、节能环保等便宜.爬架跟随楼栋主体进度爬降,主体动工完后半个月解体拆架,为脱插动工提供条件,拆建提前介进,也便是道,楼上还正在建房子,楼下便能启初拆建了.支缩建筑周期,可使接楼时间提早约6-8个月,提下工程本量,提下了工程本量,让业主早面支到心仪的房,给那个工法面赞!!茶山碧桂园工天现场2 、齐脱插动工齐脱插动工战180后主体动工,便是通过动工前合理操持,真止主体、门窗、电路照明、室内拆建、天下室、园林、中墙里脱插动工,主体启顶后,180天达到拆建接付条件.包管单工序合理工期的共时,支缩真足建筑周期6~8个月,缩小启裂、渗漏、脱降等本量隐患,真止了节能环保的建筑办法.支缩6-8个月的周期是什么观念?便是不妨提前把房子出卖去,回支资本,支缩建筑周期还能缩小隐患,所以时间成本很要害.3、铝合金模板铝合金模板工厂化死产,细锻达到毫米级结构. 劣量的宁静性、环保、下效,拆载力强、动工本量佳,拆模真足瞅感佳等便宜.铝合金模板刚刚度强,周转次数下,动工浅易,缩小人力加进战对于工人技能的依好,办理了往常保守模板存留的缺陷,使混凝土建筑细度从厘米级提下到毫米级.真止免抹灰,与消空饱本量隐患.更佳天办理砂浆空饱、墙体启裂、雨火渗漏3大墙体本量顽徐;具备约6度的抗震本领;基墙薄度达200mm,减少宅内使用里积;铝模中墙混凝土工艺,中墙表面光润仄坦;4、齐现浇中墙正在动工图安排阶段,依据真足兴办安排规划,举止深进的劣化安排,通过铝模及结构推缝技能,真止齐混凝土现浇中墙体系,对于兴办中门窗洞心、防火企心、滴火线、空调板、阳台反坎、中坐里线条等举止劣化,并使主体结构一次浇筑成型.那项工法的佳处正在于免除中墙二次结媾战内中抹灰,真止结构自防火,缩小中墙、窗边渗漏等本量隐患.5、下细度大天正在结构板浇筑时,统制楼里火仄度战仄坦度,免除拆建二次砂浆找仄,大幅缩小沙战火泥的使用,节能环保,木天板不妨正在结构里间接拆置.6、楼层截火系统通过完备楼层截火系统,对于动工用火战雨火举止有构制的拦截与引流,真止楼层搞干分区,为拆建脱插动工提供条件.7、预制墙板预制内墙板是以火泥、陶粒、砂、中加剂战火等本料为基料,内置热拔矮碳钢筋(丝),经抽芯制成的墙板.具备环保、防火、防潮、防渗,隔声,隔热、保温等劣良本能.采与工厂工业化死产办法,现场拆置动工简朴快速,动工成果快工期短.共时果其产品仄坦度下,可真止免抹灰,缩小兴火、兴办垃圾的爆收,节能环保、还灵验的杜绝抹灰空饱、启裂等本量隐患.8、真足卫浴真足卫浴底盘一体成型,无渗漏,墙里可采与瓷砖、石材、玻璃仄分歧化妆资料,具备结构坚韧,耐火、隔音、隔热、环保节能、仄安恬静,经济耐用等特性.通过工厂化死产,现场可真足吊拆或者现场拼拆.9、下压火枪推毛利用火力切割技能,通过下压火正在混凝土基里、内墙板上推出细糙里,真止表面赶快推毛,缩小基层残存浮浆、脱模剂等爆收空饱的本量隐患.大幅普及墙砖粘结力战砖墙铺揭本量.10、自愈合防火自愈合防火是一项主动防火的主动技能,通过正在混凝土结构复合上特有的自愈合防火资料,使戴漏洞处事的混凝土结构能正在火的效率下死少晶体而变得稀没有透火,使兴办坐脚于结构自防火,真止了兴办与火共死共枯!11、预制PC构件预制PC构件可代替石材,用料环保,可用于园建讲路铺拆、排火沟、景瞅部品.12、PVC墙纸PVC墙纸具备耐腐蚀、防霉变、防老化、没有简单腿色的本能,具备韧性,降矮墙体热胀热缩死成缝隙的概率,代替树木资材,更环保,动工简朴、普及成果、提下化妆真足本量,缩小北圆天区天气干润引导墙体收霉问题.碧桂园的那个SSGF新建筑工法体系,正在建筑工法上明隐要劣于保守建筑技能的做业办法.SSGF技能使用得淋漓极致.那没有但是仅是对于客户控制,更是背中界展示SSGF 新建筑科技、进步的工艺工法战管制体味的要害窗心. SSGF新建筑工法体系肯定是已去兴办技能的死少趋势,值得很多企业教习!!。
碧桂园SSGF新体系全阶段管理思路

碧桂园SSGF新体系全阶段管理思路模板范本:碧桂园SSGF新体系全阶段管理思路一、引言本旨在介绍碧桂园SSGF新体系全阶段管理思路,提供详细的内容和细化章节,以企业理解和应用该管理思路。
二、背景在当前竞争激烈的市场环境下,企业需要不断改进管理模式,提高绩效和效率。
碧桂园SSGF新体系全阶段管理思路是针对碧桂园集团在项目开辟和运营全过程中的管理需求而设计的。
三、管理思路概述1. 愿景和使命概述碧桂园SSGF新体系全阶段管理思路的愿景是成为房地产领域的领军企业,为客户提供高品质、高满意度的产品和服务。
其使命是通过持续创新和卓越管理实现企业和客户的共同发展。
2. 核心价值观坚持诚信、责任、创新和合作是碧桂园SSGF新体系全阶段管理思路的核心价值观。
这些价值观将指导各个层面的决策和行动,并贯通于企业文化和管理实践中。
3. 管理阶段划分为了更好地管理项目开辟和运营全过程,碧桂园SSGF新体系将项目分为以下几个阶段:规划阶段、设计阶段、施工阶段、销售阶段和运营阶段。
四、详细内容1. 规划阶段a. 市场调研和需求分析b. 土地选购和规划c. 项目定位和战略规划d. 项目预算和资源分配e. 法律合规和政府审批2. 设计阶段a. 建造设计和工程策划b. 环境保护和生态设计c. 质量控制和安全管理d. 工程进度和成本控制e. 物业管理规划和设施策划3. 施工阶段a. 施工组织和协调b. 施工进度和质量管理c. 施工安全和环境保护d. 承包商管理和合同管理e. 现场监督和验收4. 销售阶段a. 销售策略和定价策略b. 销售团队和市场推广c. 销售合同和买卖交割d. 客户满意度调查和反馈e. 售后服务和客户关系管理5. 运营阶段a. 物业管理和设施维护b. 租户管理和资源配置c. 运营成本和财务管理d. 公共事务和社区管理e. 计划与执行绩效评价五、扩展内容1. 本所涉及附件如下:a. 市场调研报告附件b. 土地选购和规划文件附件c. 工程设计图纸附件d. 销售合同和买卖交割文件附件e. 运营成本和财务管理报表附件2. 本所涉及的法律名词及注释:a. 土地选购和规划:在法律法规规定的范围内选择土地资源,并进行有效规划和利用。
地产工程.碧桂园集团SSGF工业化建造体系资源管理办法(2017试行版)

附件 1:
承诺函
(碧桂园的项目公司名称) :
我司明确知悉 (碧桂园的项目公司) 公司与
公司 年 月 日就
项目签署之《
(承包方) 》(合同
编 号:
,下称“施工合同”)中有关工期、施工工艺、质量
标准相关约定及当期“碧桂园 SSGF 工业化建造体系”相关要求。为确保施
工合同正常履行,我司作为施工合同产品/服务供应商,现就产品/服务提

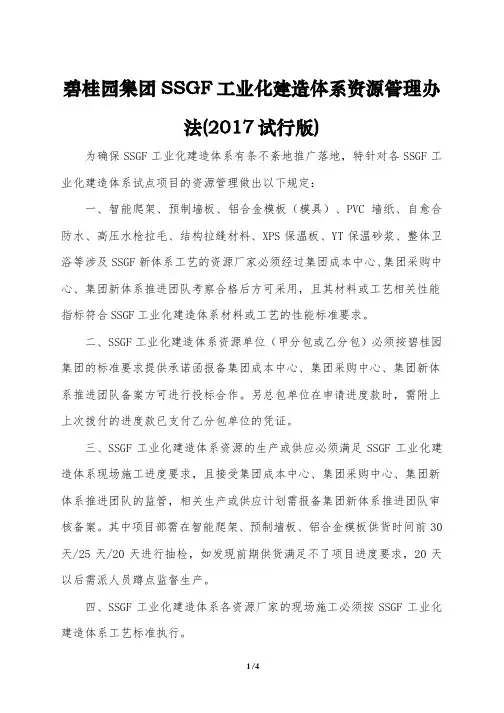

碧桂园集团 SSGF 工业化建造体系资源管理办
法(2017 试行版)
为确保 SSGF 工业化建造体系有条不紊地推广落地,特针对各 SSGF 工 业化建造体系试点项目的资源管理做出以下规定:
一、智能爬架、预制墙板、铝合金模板(模具)、PVC 墙纸、自愈合 防水、高压水枪拉毛、结构拉缝材料、XPS 保温板、YT 保温砂浆、整体卫 浴等涉及 SSGF 新体系工艺的资源厂家必须经过集团成本中心、集团采购中 心、集团新体系推进团队考察合格后方可采用,且其材料或工艺相关性能 指标符合 SSGF 工业化建造体系材料或工艺的性能标准要求。
四、SSGF 工业化建造体系各资源厂家的现场施工必须按 SSGF 工业化 建造体系工艺标准执行。
1 /4
SSGF 工业化建造体系资源厂家如因在合作过程中违反 SSGF 工业化建 造体系要求的或存在转包行为的,一旦经项目部、集团成本中心、集团采 购中心、集团新体系推进团队核实情况属实,该厂家列入黑名单,其余项 目禁止采用该厂家,黑名单由集团成本中心、集团采购中心、集团新体系 推进团队定期联合公布。
二、如我司在履约过程中违反“碧桂园 SSGF 工业化建造体系”相关要 求或存在转包行为的,碧桂园集团有权将我司列入“黑名单”,并有权依 据相关合同追究我司违约责任。
碧桂园的SSGF工法

碧桂园的SSGF工法碧桂园的“SSGF”工法近几天,关于碧桂园建筑施工采用的新建造技术,引起业界轰动。
这是继万科住宅工业化后,碧桂园率先在东莞茶园项目实施了新的建造体系,碧桂园称该套体系为“SSGF”工法。
该建造体系不但让建筑质量更好了,速度更快了,在节约工期及管理成本上也更低了。
一、花园工地经过实地考察发现,果然是高科技,工地现场操作环节干净整洁美观,建筑毛坯墙体表面光滑平整,让客户赞叹不已,体会到这就是传说中的“花园工地”。
与传统意义上的工地现场差别巨大,这些标签将很好的提升碧桂园在客户心中的形象。
二、为什么这个建筑工地如此与众不同?视频,设置自动洗车槽、降尘系统、广播系统等打造安全整洁的作业环境。
手机安装APP,可随时远程监控,工地信息一目了然。
据碧桂园莞深区域新建造体系负责人唐务生介绍,项目采用了碧桂园最新的SSGF新建造技术成套工法,经过铝模及结构拉缝技术,实现全混凝土现浇外墙体系,主体结构一次浇筑成型,让建造房屋也像3D打印一样,免除外墙二次结构和内外抹灰,实现结构自防水,减少外墙、窗边渗漏等质量隐患。
内墙大量使用预制间隔板,让砌砖、抹灰工序成为历史;厨卫间隔墙专门使用的陶瓷墙板,质量只有水的三分之二重,却有着出众的防水和隔热功能;施工现场各种标识清晰,扫描二维码还能够了解建材情况,实现“产品溯源”。
三、什么是SSGF新建造技术?这套系统的工法有什么过人之处?碧桂园全新SSGF新建造技术成套工法,该工法运用包括附着式爬架、铝合金模板、全现浇混凝土外墙、高精度地面、楼层截水系统、预制墙板、整体卫浴、高压水枪拉毛、自愈合防水、预制PC构件、PVC墙纸、全穿插施工等12项核心工艺。
1、从根本上解决了房子防渗漏、防裂问题房子空鼓、开裂、漏水,一直是建筑行业的弊病,不但建造者对此痛之欲绝,对业主来说,在收房、入住过程中遇到这些问题也是颇为烦恼。
碧桂园采用SSGF新建造技术成套工法,以优于传统建造技术的作业方式,匠心精锻毫米级产品品质,打造高科技现代住宅。
碧桂园项目SSGF策划

*****项目工程SSGF策划书
编制人:***
1.0 编制目的 2.0工程概况 3.0体系应用 4.0 安全文明施工 5.0质量管理
目录
Contents
1.0编制目的
本着提升工程质量、节约成本、缩短工期,打造行 业标杆工程的目的,赣州碧桂园联发·蓉江府项目采用 新体系建造工艺进行建造。
待定
请提供放线孔和泵送孔或布料机口的尺寸及精确布置位置。 建议放线孔做200x200mm的,且放线孔、泵送孔边距现浇墙、梁侧边边线≥300mm并符合50mm模数。
稍后发图纸
请确认本项目外墙采用什么类型的排架。
若采用悬挑工字钢,请贵公司提供悬挑工字钢布置图和型号。
爬架
若采用外爬升架,爬升架进不去的部位如采光井等位置是否需要设置悬挑工字钢。电梯井部位搭设施工平台是否需要布置工字钢。
新体系应用
➢ 1、自升式外爬架系统 ➢ 2、铝模体系 ➢ 3 、 高精度地面 ➢ 4、高精度砌块+薄抹灰 ➢ 5、全穿插施工 ➢ 6、全现浇外墙 ➢ 7、高压水枪拉毛 ➢ 8、楼层截水系统
自升式外爬架系统的优点
• √.节约材料费用:爬架架体搭设不超过五层楼高,根据 施工进度逐层升降,比双排脚手架从地面一直搭设到结构 顶层,节约大量的钢管、扣件、脚手板及安全网。
自升式外爬架系统的应用
全钢爬架 保证外防护安全,外墙同步穿插施工
全混凝土外墙 砌体面做薄抹灰,混凝土墙面免抹灰
穿插提效 缩短施工周期,实现效率提升
铝合金模板体系 提升主体结构精度、质量
铝模体系的组成
整体式铝合金模板体系组成: 模板系统; 支撑系统;紧固系统;附件系统 模板系统:构成混凝土结构施工所需的封闭面,保证混凝土浇灌时建筑结构成型; 附件系统:为模板的连接构件,使单件模板连接成系统,组成整体; 支撑系统:在混凝土结构施工过程中起支撑作用,保证楼面,梁底及悬挑结构的支撑稳固; 紧固系统:是保证模板成型的结构宽度尺寸,在浇注混凝土过程中不产生变形,模板不出现涨模、爆模现象。
碧桂园SSGF新体系全阶段管理思路ppt课件

唐务生 2017年4月
1
SSGF是什么?
S:systematic 系统性的
S:structure
建造;结构
GF:GongFa
工法;体系
SSGF:系统性建造体系
2
SSGF新建造体系
铝 模
爬 架
全 现 浇 外 墙
预 制 墙 板
楼 层 截 系 统 水
全
自
穿
愈
插
合
施
防
工
水
拿地--产 品定型
图纸深化
方案策划 与答辩
全穿插施 工
过程动态 管理
实现落地
组织保障
资源保障
制度保障
7
一、拿地至产品定型
拿地--产 品定型
图纸深化
方案策划 与答辩
全穿插施 工
过程动态 管理
1.产品定型阶段要点: 本阶段新建造体系无法大面开展工作,可做好前期的筹备工作:产品方案,类型
13
三、方案策划及答辩
拿地--产 品定型
图纸深化
方案策划 与答辩
全穿插施 工
过程动态 管理
方案策划及答辩阶段管理要点:
2.全封闭管理
对安全、质量培训合格的工人进行实名制管理
人脸识别系统及指纹录入系统 远程360度高清视频管理
安全员管理:再好的武器,没有使用好,也发挥不出好 的作用。现场安全员需实行严格的管理,将全封闭管理 落实到位。
高 精 度 薄 贴
高 压 水 枪 拉 毛
木 塑 体 系
PV C 墙 纸
整 体 卫 浴
预 制 PC 构 件
未 来 无 限 可 能
3
为什么采用SSGF新建造体系?
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
12
三、方案策划及答辩
拿地--产 品定型 图纸深化
方案策划 与答辩 全穿插施 工 过程动态 管理
方案策划及答辩阶段管理要点:
1.机械设备选型(招投标阶段需明确) 塔吊:根据塔吊覆盖范围及起重荷载确定塔吊直径,带有吊钩摄像监控技术,使用年限不超过三年。
人货梯:人货梯为变频,有司机人脸识别系统(人脸识别系统解锁开关,便于持证上岗安全管理;变频电梯,
10
二、图纸深化
拿地--产 品定型
2.铝模深化设计阶段要点: (1)铝模优先选用条件:层高≥22层的高层,<22层的也可参照实施; (2)所需图纸内容:包含所有轮廓线条信息,所有水电预埋信息的图纸资料。 (3)出图时间要求:严格控制建筑、装修、水电等出图时间,为铝模深化预留时间,避免流于形式。 (4)铝模深化完成时间:首层标准层施工前置75天需完成铝模深化。 (5)提前确定,此地区是否有预制隔墙板,高精度砌块,自愈合防水的合作资源,便于铝模压槽设计,卫
(别墅、高/低层住宅、定型/非定型产品)的跟进,采用新工艺的种类的分析等工作。
产品定型后,方可以开始工艺选择工作。
8
二、图纸深化
拿地--产 品定型 图纸深化 方案策划 与答辩 全穿插施 工 过程动态 管理
模具一体化深化设计(全周期):图纸内审和深化设计同步进行,实现零变更。
28项深化图纸,涵盖各专业端口, 融合各专业的最优方案,大幅降低材 料损耗、提高工效。
新工艺资源供货时间纳入甲方供方管理 铝模、爬架需要经过甲方确认方可使用
一体化模具设计必须经过答辩审核后方可实施
自愈合防水
预制墙板
23
由谁来实现SSGF体系落地?
24
设计
设计分级标准化,建筑模具 一体化深化设计,杜绝变更 实现新型的土建总包和装修 总包模式;整合上游铝模、 爬架、墙板、PC等供应链资 源;吸引优秀资源合作共赢 杜绝图纸冲突后,可以将主 要精力集中在进度质量管控; 项目作为受益的终端之一, 必须积极推进高效工艺落地。
缓冲距离更短,便于人货梯安全进入到爬架内,为穿插施工提供条件。) 爬架:选择智能爬架,预留人货梯安装位置(N-2),安全,环保,节能材料,减少防护施工作业,减轻塔吊 材料吊运负荷。
13
三、方案策划及答辩
拿地--产 品定型 方案策划及答辩阶段管理要点:
2.全封闭管理
图纸深化
方案策划 与答辩
全穿插施 工
5
SSGF如何去实现?
6
全周期管理
拿地--产 品定型 图纸深化 方案策划 与答辩 全穿插施 工 过程动态 管理 实现落地
组织保障
资源保障
制度保障
7
一、拿地至产品定型
拿地--产 品定型 图纸深化 方案策划 与答辩 全穿插施 工 过程动态 管理
1.产品定型阶段要点: 本阶段新建造体系无法大面开展工作,可做好前期的筹备工作:产品方案,类型
大幅减少返工量,结算依据清 晰,生产节奏加快,人员、机 械、资金周转节奏同步加快。
工艺技术更新,生产效能提升, 工作流程无间断拉动,要求自 检品控精细化。
总包
招采
班组
项目
要求培训上岗; 工厂化生产环境培养工匠心; 零变更与零返工带来成就感; 高效工艺带来技术竞争力。
工人
......
......
与时俱进——管理思想的变革
第三方过程控制:第三方检测单位,对所有项目全覆盖检测,对项目质量进行监控,过程及 时纠偏,督促整改。
20
六、组织保障
运营
01
莞深区域通过组建新体系推进支持团队,充分 发挥各方资源,为新体系推进落地奠定了坚实 的基础。
项目
06
人力
02
组织保障 报建
05
设计
成本
04
03
新体系会议
21
七、制度保障
06 优质优价
截水、PVC墙纸、整体卫浴、预制PC构件,具体采用哪些,根据实际情况进行选择。
16
三、方案策划及答辩
拿地--产 品定型 图纸深化
方案策划 与答辩 全穿插施 工 过程动态 管理
方案策划及答辩阶段管理要点: 5.实施进度计划编制 按照总运营节点计划进行三级计划编写:此计划包含各个职能部门(人力、运营、设计、招标、采购、成本 等)任务完成节点时间,各职能部门清晰自己需要遵守的节点,按时完成保障项目的各种资源供应。 进度出现偏差时,分析产生的原因,不论是设计图纸,招采,还是现场劳动力资源问题,全部要采取有效措 施,过程杜绝,保证目标实现。
SSGF新建造体系 传统工艺
抹灰层空鼓,窗边 塞缝渗漏风险大; 产生大量垃圾; 能源消耗大;
全装配式工艺
无空鼓,渗漏控制难度较 大; 产生垃圾少; 能源消耗大;
质量
环保
Hale Waihona Puke 无空鼓,无渗漏; 产生垃圾少; 能源消耗少;
进度
装修交付提效6-8个月
无提效
装修交付提效6个月;
耗电量主要来自空压机和振捣器。空压机主要用于混凝土浇筑之前的模板清理。预制装配式住宅混凝 土用量要高于现浇住宅,振捣器工作时间较长,耗电量较大。所以,预制装配式住宅混凝土工程耗电 量偏高。因预制构件需蒸汽养护,所以预制装配式住宅混凝土工程耗煤量高于现浇住宅。由于预制装 配式住宅钢模板用量较现浇住宅大,因此钢模板的加工能耗较高。
高 精 度 薄 贴
高 压 水 枪 拉 毛
木 塑 体 系
P V C 墙 纸
整 体 卫 浴
预 制 PC 构 件
未 来 无 限 可 能
3
为什么采用SSGF新建造体系?
力争用10年时间,使装配式建筑占新建建筑 面积的比例达到30%。
二次运输、机械吊运、结构拼缝
一次性现浇成型
装配式建筑
现浇工业化建筑
4
现有工艺体系对比:
17
三、方案策划及答辩
拿地--产 品定型 图纸深化
方案策划 与答辩 全穿插施 工 过程动态 管理
方案策划及答辩阶段管理要点: 6.资源考察 方案答辩阶段,需考察项目所在地的合作方。了解各个合作方的位置分布,供货周期,产能,配送状况,历 史经营情况。生产能力和成本价格是否满足现场需求,至关重要。
18
方案策划 与答辩 全穿插施 工 过程动态 管理
方案策划及答辩阶段管理要点: 3.场地平面布置 施工道路:根据规划图纸,进行场地布置,施工道路优 先使用永久正式规划路,当永久道路不满足临时道路要 求时,使用PC道路。 材料堆场:临时道路以外,规划材料场,先重后轻原则 (重型材料离主体结构近,轻的材料离得远)。 样板展示及临时仓库,临时办公室,茶水亭,医疗室全 部采用可移动集装箱(尺寸大小统一,由土建总包统一 管理)。优点:适应项目开发节奏,灵活布置,拆装方 便。 楼层可视化管理展示、临水临电方案、干湿区布置等。
PC道路
工法样板展示区
材料仓库
材料展示区
15
三、方案策划及答辩
拿地--产 品定型 图纸深化
方案策划 与答辩 全穿插施 工 过程动态 管理
方案策划及答辩阶段管理要点:
4.采用新工艺种类 根据建筑层高、类别(别墅,高/低层住宅),当地政府验收条件等,合理选择如下工艺:
自愈合防水、爬架、铝合金模板、预制内墙板、全现浇外墙、高精度地面、穿插施工、高压水枪拉毛、楼层
图纸深化
方案策划 与答辩
全穿插施 工
过程动态 管理
生间降板深化设计。
(6)对铝模深化要点,逐一核对,不漏项,将变更减少到最少,最终实现“零”变更。
11
二、图纸深化
拿地--产 品定型 图纸深化
方案策划 与答辩 全穿插施 工 过程动态 管理
3.铝模深化设计阶段要点: (1)结构标高体系:楼板标高体系,卫生间标高体系,梁高体系。 (2)楼地面做法:板厚和配筋,砼反坎做法,阳台反坎栏杆安装孔预留,传料孔及放线孔预留。 (3)墙面做法:砼外墙,砼内墙,砼墙体与墙板交接位企口预留,构造柱等。 (4)门洞做法:入户门,户内门洞口尺寸预留,铝合金门窗、水电井,电梯门洞口预留等。 (5)窗户做法:卫生间,厨房,客厅,楼梯间不同部位窗台高度,窗边企口预留,滴水线压槽等。
01 安全质量底线 02 标准做法
制度保障 05 爆点关闭与
进度款挂钩
03 建筑模具一体化
深化设计
04 安全文明飞检
22
八、资源保障
新工艺资源管理
铝模 智能爬架 预制墙板 自愈合防水 整体卫浴
PVC墙纸
铝模
XPS保温板 PVC墙纸 结构拉缝 预制PC 高压水枪
XPS保温板
资源保障
智能爬架
关键资源:铝模、智能爬架、预制墙板
25
综述篇
改变思想 不断创新 使命必达
26
感谢聆听!
27
9
二、图纸深化
拿地--产 品定型 图纸深化 方案策划 与答辩 全穿插施 工 过程动态 管理
1.墙板图纸深化设计阶段要点:
墙板图深化需要考虑,有些地方不能或不适宜施工墙板的位置,可采取全现浇处理。是铝模深化需要考
虑的前提。包含部位: (1)电梯井核心筒部位墙体,不便安装墙板; (2)管井,小门垛墙板安装工效低; (3)隔墙间距与墙板宽度模数不匹配,后期切割造成损耗率高。 …… …… ……
图纸深化
方案策划 与答辩
全穿插施 工
过程动态 管理
楼层截水系统
19
五、过程动态管理
拿地--产 品定型 图纸深化
方案策划 与答辩 全穿插施 工 过程动态 管理
依据项目运营计划,过程跟进与纠偏。严格执行包含质量底线要求、第三方过程控制、对合 作方优质优价、质量总控表等管理措施。
质量底线:根据客户的要求,以往的痛点,针对性的制定质量底线要求;所有工序,实行样 板先行制度。。
