外墙岩棉保温施工技术交底

合集下载

岩棉板外保温技术交底

岩棉板外保温技术交底

岩棉板外保温技术交底施工准备1技术准备设计图纸(如需图审应经过图审)、图纸会审纪要、经过审批的专项施工方案并组织施工人员进行培训和技术交底。

2设备材料准备材料经过复试且合格(应符合《外墙夕M呆温工程技术规程》JGJ144的要求)、砂浆搅拌机、电动搅拌器、专用切割工具、角磨机、常用抹灰工具、冲击钻、电锤、手锤、经纬仪及放线工具、自动安平标注仪、螺丝刀、拉线、弹线墨盒、2m靠尺、塞尺、钢尺。

3现场准备基层已验收合格,外门窗、洞口尺寸及位置已通过验收,外墙面上的雨水管卡、预埋铁件、设备穿墙管道等安装完毕。

施工工艺1工艺流程(岩棉板增强网(双层网)薄抹灰外墙外保温系统)2各流程控制要点2.1 基层处理控制要点:基层表面应清洁,基层应坚实平整。

2.2 胶粘剂、抹面胶浆的配置控制要点:应严格按供应商提供的配比和制作工艺在现场进行,视不同环境温度条件控制在2小时内或按产品说明书中规定的时间内完成。

2.3 粘贴岩棉板控制要点2.3.1 粘贴岩棉板前,应首先检查岩棉板是否干燥,表面是否平整、清洁;潮湿、表面不平整、有污染的岩棉板不得用于工程。

2.3.2 根据建筑立面设计和外保温技术要求,在墙面弹出水平、垂直控制线,还应在建筑外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。

2.3.3 系统底部第一排岩棉板的下侧板端与散水的间距应不小于200mm,且不宜大于600mm,并采用XPS或硬泡聚氨酯等进行保温处理,勒脚部位应使用镀锌膨胀锚栓安装经防腐处理的金属托架。

2.3.4 岩棉板应自下而上,沿水平方向铺设粘贴,竖缝应逐行错缝1/2板长,在墙角处应交错互锁,并应保证墙角垂直度。

2.3.5 岩棉板粘贴宜优先采用无空腔满粘法,不得采用有空腔的粘贴方法;亦可采用条粘法,其涂胶面积不得小于60%o注意清除板边溢出的胶粘剂,板的侧边不得有胶。

相邻岩棉板应紧密对接,不留板缝,且板间高差应不大于L5mm02.3.6 岩棉板长度不宜大于1200mm,宽度不宜大于600mm o局部不规则处粘贴岩棉板可现场裁切,但必须注意切口与板面垂直。

外墙岩棉板保温技术交底大全

外墙岩棉板保温技术交底大全

1、施工准备(1)主要施工工具电动搅拌机、电钻、两米靠尺、吊线、美工刀或楔形锯、直尺、美工笔、橡皮锤、铁抹子、阳角抹子;阴角抹子、壁纸刀、方尺等。

(2)基层准备① 保温施工前应会同相关部门做好外墙验收的确认,外墙面基层的垂直度和平整度应符合现行国家施工与验收规要求.进行隐蔽施工前应对基层面干燥、平整,平整度进行检查,当基层面不符合要求时,必须采取有效措施进行处理:②混凝土梁、墙面的钢筋头和凸起物清除完毕,墙表面凸起物大于或等于10mm时应剔除。

③主体结构的变形缝应提前做好处理。

④墙面应清理干净,清洗油渍、清扫浮灰等,旧墙面松动、风化部分应剔除干净。

2、施工工艺流程基层清理—界面砂浆处理―吊垂线、套方—做灰饼、冲筋—弹基准线、安装底座托架― 水泥砂浆找平-岩棉板界面处理-胶粘剂和锚栓固定岩棉板-嵌缝处理与处理-抗裂砂浆—干挂石材面层3、操作工艺(1)基层处理基层为砖墙:将墙面上残余砂浆、污垢、灰尘清理干净。

在进行界面处理前将墙面浇水润湿。

将界面砂浆用滚刷或油漆刷均匀涂刷在基层上不流淌为宜,随即抹防水砂浆,然后抹保温砂浆。

基层为砼墙:用10%火碱水除去表面油污,再用清水将碱液冲洗干净后晾干。

在进行界面处理前将墙面浇水润湿。

界面砂浆施工方法同上。

(2)吊垂直、套方、弹控制线,做灰饼:为确保岩棉板安装的平整、垂直度符合要求,需要弹控制线与挂准线。

根据实际建筑立面设计和外墙外保温技术要求,在前面弹出外门窗水平、垂直控制线与伸缩缝、装饰缝线等。

根据总包提供的水平点弹出单体楼房的外地坪水平线起点,托架安装线等。

在建筑外墙大角(阳角、阴角)挂垂直基准线,每个楼层适当位子挂水平线,以控制岩棉板的垂直度和平整度。

弹出厚度控制线,做厚度灰饼,间隔小于2m,两灰饼之间拉通线,补充灰饼,使灰饼之间的距离(横、竖、斜向)小于2m根据垂直控制通线做垂直方向灰饼。

(3)水泥砂浆找平:抹1:2水泥砂浆找平层,应与墙体粘结牢固,不得有脱层、空鼓、裂缝,面层不得有粉化、起皮、爆灰等现象。

外墙岩棉保温施工技术交底

外墙岩棉保温施工技术交底

外墙岩棉保温施工技术交底外墙保温技术在建筑工程中具有非常重要的作用,能够有效地提高建筑的保温、隔音和耐火性能。

而岩棉保温材料是当前较为先进的外墙保温材料之一。

因其具有良好的隔热性能、吸音性能和防火性能等优点,成为广泛使用的外墙保温材料。

本文将就岩棉保温材料的施工技术进行交底。

一、材料准备在进行岩棉保温材料的施工之前,需要准备相关的材料和设备,主要包括:•岩棉板:材质为岩石棉短纤维,厚度一般为50mm、80mm、100mm等,尺寸为1200mm * 600mm。

•接口剂:用于粘贴岩棉板和粘贴网格布的胶水。

•玻纤网格布:用于加固岩棉板之间的空隙和裂缝,防止墙体开裂。

•防护网:用于进行护面,防止墙面受损或外力破坏。

•混凝土准备刀:用于切割岩棉板,使其更加贴合墙体。

二、施工前准备岩棉保温材料的施工需要进行施工前准备工作,主要包括以下几个方面:2.1 墙体检查在进行岩棉保温材料的施工之前,需要对墙体进行详细的检查,包括墙面平整度、墙体的垂直度以及墙体的承重能力等方面,以保障后续工作进行的安全和保障施工的质量。

2.2 清理工作施工过程中需要对墙体进行清理,需清除墙体表面的尘埃、污垢等杂物,确保墙体表面干净洁净。

2.3 声音处理在进行施工前,需要对周边环境和邻近住户进行沟通,尤其对于悬挂式岩棉板的施工,需要进行充分的防噪处理,以保证周边住户的生活安宁。

三、施工步骤岩棉保温材料的施工分为以下几个步骤:3.1 喷接界面剂在进行岩棉板粘贴之前,需要先将接口剂喷涂在墙体表面上,铺满地面,并均匀刮平。

3.2 粘贴岩棉板将处理过的岩棉板贴在喷涂了接口剂的墙体表面上,根据需求进行裁剪,尽可能地贴满,可以采用靠半间距固定的方法,即固定前后两块,对剩余的进行切割贴上。

3.3 加固网格布在岩棉板上喷涂接口剂,将纤维网格布覆盖在岩棉板表面上,将网格与墙体表面相贴合,使用平刮子将其敲平,注意纤维网格布的边角处要做处理。

3.4 粘贴岩棉板对于宽度较大的岩棉板,需要采用“拼缝法”粘贴上。

保温岩棉施工技术交底

保温岩棉施工技术交底

保温岩棉施工技术交底本工程为工程,位于,总建筑面积为X平方米,建筑高度为X米,其中层为商业用房,层至层为办公用房。

本工程外墙采用保温岩棉板进行保温隔热处理。

《建筑节能工程施工质量验收规范》(GB-2007);《保温节能工程施工质量验收规范》(GB-2007);《建筑内部装修设计防火规范》(GB-95);《建筑装饰工程施工及验收规范》(GB-2001);(1)熟悉施工图纸及相关规范、标准及施工工艺;(3)根据工程实际情况,编制详细的施工方案。

(1)根据设计要求和有关规范、标准选择符合要求的保温岩棉板材料;(2)根据施工方案要求,组织材料进场,并进行验收、分类、存放。

(1)组织专业施工人员进场,并进行安全、技术交底;(2)根据工程实际情况,合理安排施工力量,确保施工进度和质量。

(1)根据施工方案要求,准备必要的施工机具和检测设备;(2)对进场的机具进行检查和维修,确保其正常运转。

(1)基层处理:清理基层表面,对凸起部位进行铲平,对裂缝部位进行修补;(2)弹线定位:根据设计要求,在基层上弹出定位线,确定保温岩棉板的位置;(3)粘贴保温岩棉板:按照定位线进行粘贴,确保粘贴牢固、平整;(4)固定锚栓:在保温岩棉板的四角和中间部位安装锚栓,确保保温岩棉板固定牢固;(5)抹面处理:在保温岩棉板表面抹一层抹面砂浆,并压入网格布增强抗裂性;(6)验收交付:对完工的保温岩棉板系统进行检查验收,合格后交付使用。

施工前应熟悉图纸,了解有关施工规范和设计要求,特别要了解外墙保温的施工要求和质量标准。

根据施工现场实际情况,制定施工方案和施工计划,包括材料采购、人员配备、施工机械和工具的准备等。

对施工现场进行清理,确保施工前外墙表面的清洁和干燥。

与建设单位和监理单位进行技术交底,明确各自的职责和义务。

弹线定位:根据施工图纸,在建筑外墙面上弹线定位,确定岩棉板粘贴的位置和尺寸。

粘贴岩棉板:将岩棉板按照弹线的位置和尺寸粘贴在外墙面上,使用专门的粘结剂进行固定。

外墙岩棉保温施工技术交底

外墙岩棉保温施工技术交底

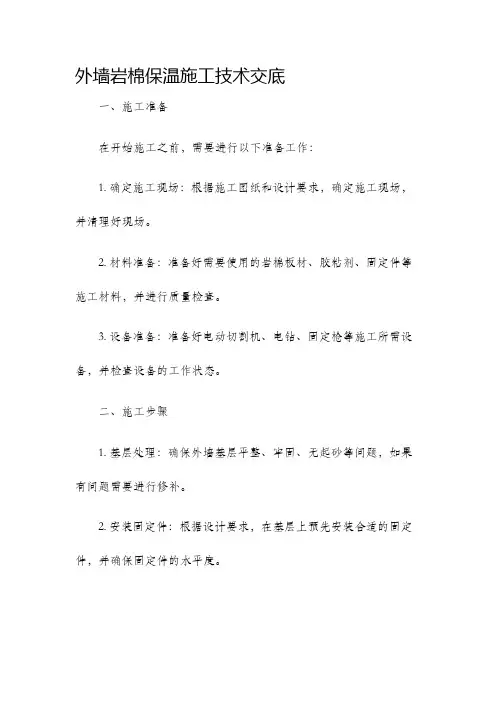

外墙岩棉保温施工技术交底一、施工准备在开始施工之前,需要进行以下准备工作:1. 确定施工现场:根据施工图纸和设计要求,确定施工现场,并清理好现场。

2. 材料准备:准备好需要使用的岩棉板材、胶粘剂、固定件等施工材料,并进行质量检查。

3. 设备准备:准备好电动切割机、电钻、固定枪等施工所需设备,并检查设备的工作状态。

二、施工步骤1. 基层处理:确保外墙基层平整、牢固、无起砂等问题,如果有问题需要进行修补。

2. 安装固定件:根据设计要求,在基层上预先安装合适的固定件,并确保固定件的水平度。

3. 岩棉板材切割:根据施工图纸的尺寸要求,使用电动切割机将岩棉板材按需求进行切割。

4. 岩棉板材固定:将切割好的岩棉板材按照预先安装的固定件位置进行固定,采用固定枪进行固定。

5. 接缝处理:在岩棉板材的接缝处,使用岩棉胶进行密封处理,确保接缝处不会出现漏风、漏水等问题。

6. 罩面处理:对已固定好的岩棉板材表面进行罩面处理,使用专用的聚合物水泥砂浆进行涂抹,增加外墙保温系统的耐久性。

7. 后续处理:在罩面处理完成后,对整个施工区域进行清理,确保现场整洁。

三、施工注意事项在进行外墙岩棉保温施工时,需要注意以下事项:1. 安全第一:在施工过程中,要严格遵守安全操作规程,佩戴好安全防护装备,并保持工作现场的整洁和无障碍。

2. 材料质量:选用质量可靠的岩棉板材和固定件,确保施工质量和外墙保温的效果。

3. 尺寸精确:按照施工图纸和设计要求,进行准确的尺寸测量和岩棉板材的切割,确保施工质量。

4. 接缝处理:接缝处的处理要严密,使用专用的岩棉胶进行密封,确保接缝处不会出现问题。

5. 罩面涂抹:在进行罩面处理时,要注意涂抹的均匀性和整体的美观性。

6. 施工速度:在岩棉板材固定后的接缝处理和罩面涂抹要及时进行,避免材料因长时间的暴露而受到损失。

通过以上施工步骤和注意事项,可以确保外墙岩棉保温施工的质量和效果。

在施工过程中,需严格按照相关规范和标准进行操作,并及时进行施工质量的检查和控制,以保障外墙保温系统的长期使用效果。

外墙岩棉保温施工技术交底

外墙岩棉保温施工技术交底

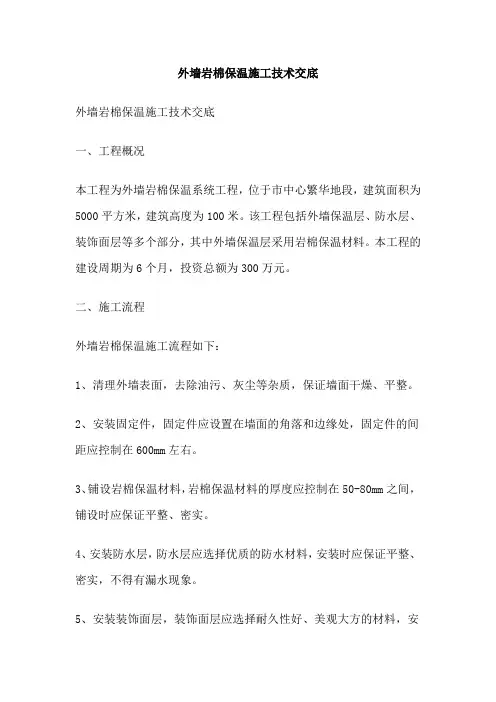

外墙岩棉保温施工技术交底外墙岩棉保温施工技术交底一、工程概况本工程为外墙岩棉保温系统工程,位于市中心繁华地段,建筑面积为5000平方米,建筑高度为100米。

该工程包括外墙保温层、防水层、装饰面层等多个部分,其中外墙保温层采用岩棉保温材料。

本工程的建设周期为6个月,投资总额为300万元。

二、施工流程外墙岩棉保温施工流程如下:1、清理外墙表面,去除油污、灰尘等杂质,保证墙面干燥、平整。

2、安装固定件,固定件应设置在墙面的角落和边缘处,固定件的间距应控制在600mm左右。

3、铺设岩棉保温材料,岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实。

4、安装防水层,防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。

5、安装装饰面层,装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。

三、技术要点外墙岩棉保温施工技术要点如下:1、岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实,不得有间隙。

2、固定件应选择合适的规格和间距,固定件的间距应控制在600mm 左右。

3、防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。

4、装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。

四、安全要求外墙岩棉保温施工安全要求如下:1、施工人员应佩戴安全帽、安全带等防护用品,确保人身安全。

2、施工现场应设置安全警示标志,防止无关人员进入施工现场。

3、高空作业时应搭设脚手架或使用吊篮等设备,确保作业安全。

4、电气设备应安装漏电保护装置,防止漏电事故发生。

五、质量要求外墙岩棉保温施工质量要求如下:1、岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实,不得有间隙。

2、固定件应选择合适的规格和间距,固定件的间距应控制在600mm 左右。

3、防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。

4、装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。

岩棉保温技术交底

岩棉保温技术交底

岩棉板外保温技术交底交底内容具体工序:1)基层检查及处理2)粘贴岩棉板3)防护层施工(在防护砂浆内埋置玻璃纤维网格布)4)安装盘形锚钉5)竣工验收1.一般性要求1)施工期间,施工环境、基层墙体及所有使用的材料的温度不应低于+5℃。

2)不应在大风环境中或夏天温度高于+35℃的阳光直射的墙面上施工,以避免材料在施工过程中“结皮”而影响施工质量。

3)应避免尚未硬化的材料受到相对恶劣的气候条件的直接作用,特别是避免雨水的冲刷。

必要时应对新施工的墙面加以保护。

4)材料必须使用体系的专用配套材料,因为这关系到体系的材料相容性及体系的质量保证。

2.基层墙体的检查与处理1)墙体应具有足够的强度,特别对外岩棉施工墙体基面平整度、垂直度的要求(详见表1),在施工中交叉使用外落地脚手架,并对工程楼号外墙基面垂直度、平整度进行放线测量,放线部位为:外墙大角(阳角、阴角)。

对于未达到要求的墙面,及时通知土建方进行剃凿或修补,达标后再进行下道工序施工。

表12)测量每层窗口能否水平交圈,及时通知土建方进行剃凿或修补,达标后再进行下道工序施工。

3)测量阳台内侧墙面垂直度和平整度,不符合标准(表1)的及时通知土建方进行剃凿或修补,达标后再进行下道工序施工。

4)墙面的附属构件、管道、支架、护栏、企业标志牌、彩灯架、空调套管等用的支架也必须预先安装完毕。

5)水平构件(挑檐、窗台板、女儿墙盖顶板)均须挑出墙面净距15cm以上,保证外保温所需的施工厚度。

并做必要的滴水处理。

铁构件,还需作防锈处理。

3.粘贴岩棉板在粘贴岩棉板之前应先弹出水平线,从上到下所有边角拉上竖线保证垂直,然后再拉上水平线,岩棉板每层都要垂直的竖线上拉水平线这样才能保证粘贴的岩棉板垂直平整1)选用建筑粘胶,按重量比为5∶1(干粉∶水)的比例加水充分搅拌均匀即可使用(机械搅拌),墙面平整度达标的情况下理论用量建筑粘胶为2)视基面平整度不同,岩棉板可以整面粘贴(条粘法,平整度≤5mm/2m)时采用)或以点边粘贴的方法(5mm<平整度≤10mm/2m时采用)涂抹粘结胶浆(详见附图1)。

外墙岩棉保温技术交底

外墙岩棉保温技术交底

外墙岩棉保温技术交底一、工程概况本工程为_____建筑,位于_____,总建筑面积为_____平方米。

外墙保温采用岩棉保温系统,以提高建筑物的保温性能,降低能源消耗,提高居住舒适度。

二、施工准备1、材料准备岩棉板:规格为_____,容重不小于_____kg/m³,导热系数不大于_____W/(m·K),燃烧性能为_____级。

胶粘剂:采用专用胶粘剂,与岩棉板和基层墙体具有良好的粘结性能。

抹面胶浆:采用抗裂抹面胶浆,具有良好的柔韧性和抗裂性能。

耐碱玻纤网格布:单位面积质量不小于_____g/m²,断裂强力经向不小于_____N/50mm,纬向不小于_____N/50mm。

锚固件:采用塑料膨胀锚栓,有效锚固深度不小于_____mm,单个锚栓抗拉承载力不小于_____kN。

2、工具准备电动搅拌器、抹子、靠尺、阴阳角抿子、砂纸、壁纸刀、冲击钻等。

3、作业条件基层墙体应平整、坚实、干燥,无油污、脱模剂等妨碍粘结的附着物。

外门窗洞口应通过验收,洞口尺寸、位置应符合设计要求和施工规范的规定。

伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并预留出保温层的厚度。

三、施工工艺流程1、基层处理清理基层墙体表面的浮灰、油污、脱模剂等杂物,对凸起、空鼓和疏松部位进行剔除和找平。

基层墙体的平整度偏差不应大于 4mm,当偏差超过 4mm 时,应采用 1:3 水泥砂浆进行找平。

2、弹控制线根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。

在建筑外墙大角(阳角、阴角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。

3、配制胶粘剂将胶粘剂按照产品说明书的要求进行配制,用电动搅拌器搅拌均匀,静置 5min 后再次搅拌均匀即可使用。

胶粘剂应随用随配,配制好的胶粘剂应在 2h 内用完。

4、粘贴岩棉板采用条粘法或点框法在岩棉板背面涂抹胶粘剂,涂抹面积不应小于岩棉板面积的 50%。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

外墙保温施工一、施工准备(1)主要施工工具电动搅拌机、电钻、两米靠尺、吊线、美工刀或楔形锯、直尺、美工笔、橡皮锤、铁抹子、阳角抹子;阴角抹子、壁纸刀、方尺等。

、施工工艺流程:基层清理→测量放线、挂线→安装托架→锚固专用锚固件于基层→洞口粘贴翻包网格布→抹粘结砂浆→粘贴保温板(板两表面及侧面涂刷界面剂)→压入翻包网格布→抹面胶浆压入第一层网格布→胀栓固定岩棉板→抹面抗裂胶浆压入第二层网格布→涂料饰面。

如下图:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

技术交底记录编号表C2-1工程名称金光花苑∏期棚户区改造项目交底日期年月日施工单位河南省惠浦建设发展有限公司分项工程名称外墙岩棉保温交底提要外墙岩棉板保温施工技术交底相关内容交底内容:/―涂梢⅛面t⅛⅛⅛M子L抹面胶絶入第二层时减网布-⅛⅛⅛E岩牌板按臣談薇圧入第1层对威网布H ∏7j⅛τii0⅛tt⅜l δ(板SO及制页涂剧专用界而剂)-胶粘剂IQ基层⅛⅛z-⅛料彥疑皓栓审核人交底人接受父底人2.1基层墙体应坚实、平整,突出物应剔除铲平,垂直度和平整度在允许偏差之内,并保证无空鼓、脱层和裂缝等缺陷,凸出过大的部分又非结构性部位尽量剔除平整。

2.2根据楼层的高低及墙体部位的不同合理布置,根据建筑设计及外墙外保温的技术要求,在墙面弹出外门窗的水平、垂直控制线及伸缩缝、装饰缝线等。

在建筑的大角(阴角和阳角)及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉保温板的垂直度和水平度。

布局放线后,底层安装专用的角钢托架,以上部位每三层设一层托架。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

2.3机械固定件在安装前一定要先做防锈处理后方可安装使用。

固定和安装岩棉板托架,根据施工规范和材料、托架尺寸,用膨胀螺栓将托架固定于基层墙面。

2.4将岩棉板按托架的位置和尺寸从下向上铺设好。

2.5粘贴岩棉板(点粘法+胀栓锚固)2.6.1岩棉应在施工现场用专用界面剂在岩棉板两表面及侧面均匀涂刷。

界面剂可以采 用喷涂、辊涂、刷涂的方式涂覆。

2.6.2岩棉板的粘贴采用条粘法,在岩棉板面上抹上已经配置好的粘接砂浆并用专用锯 齿抹子均匀涂好后立即将岩棉板贴在墙面上,粘贴时应轻柔、均匀挤压,并随时用托线 板检验垂直平整,每贴完一块板,应及时清除挤出的砂浆。

岩棉板粘贴应分段自下而上 沿水平方向横向铺贴,每排板应错缝1/2板长,局部最小错缝尺寸不得小于 200 mm 当 遇有突出墙面的建筑配件时,应用整幅岩棉板套割,其切割边缘应顺直、平整,不得用 零板拼凑。

平面排版示意图见下图:平面排版示意1、 本2、 当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

审核人表C2-1工程名称金光花苑∏期棚户区改造项目交底日期年月日施工单位河南省惠浦建设发展有限公司分项工程名称外墙岩棉保温交底提要外墙岩棉板保温施工技术交底相关内容(1)岩棉板粘贴在墙上后,严禁拍打岩棉板表面,24小时后进行下步施工工序。

(2)岩棉板应水平粘贴,保证连续结合,且上下两排岩棉板应竖向错缝板长1/2(3)—般先从墙拐角邙阳角)处粘贴,应先排好尺寸,切割岩棉板,使其粘贴时垂直交错连接,确保拐角处顺垂且交错垂直,如图:⑷ 在粘贴窗框四周的阳角和外墙阳角时,应先弹好基准线,作为控制阳角上下垂直的依据。

岩棉板的拼缝距离门窗口四角不小于200。

1、本2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

交底人接受父底人审核人(5)岩棉板粘贴完毕(24小时)后在岩棉板上抹抹面胶浆压入第一道耐碱网格布,在第一道抹面胶浆耐碱网格布施工12小时以上后采用专用锚固件加以固定达到平整,锚固件每平方米按9个;阳角、檐口下、孔洞边缘四周应加密,其间距不大于30Omm距基层边缘不小于60mm在抹抹面胶浆之前,在门窗洞口四周45°方向横贴一道300≡× 200≡ 加强网,并在洞口四周贴宽度不小于100mn长度不短于洞口长度的加强网。

加强网尺寸如下图:固2 门窘閒口蜡產耐碱网布示意君(6)锚固件固定完毕后然后在岩棉板上抹抹面抗裂胶浆并压入第二道耐碱网格布。

(7)保温层施工完成后应按检验批的要求做全面的质量检验.在自检合格的基础上,整理好施工质量记录报相关方进行隐蔽检查验收。

2.7破损部位修补:因工序穿插,操作失误或使用不当致使外保温系统出现破损的,按如下程序修补:2.7.1用锋利的刀具剜除破损处,剜除面积略大于破损面积,形状大致整齐。

注意防止损坏周围的抹面砂浆、网格布和岩棉板。

清除干净残余的胶粘剂和岩棉板碎粒。

2.7.2切割好一块规格、形状完全相同的岩棉板,双面及侧面涂刷界面剂后在背面涂抹厚度适当的胶粘剂,塞入破损部位基层墙体粘牢,表面与周围岩棉板齐平。

审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

工程名称交底内容:⅛∣4⅞S ⅛t⅛fif⅛Kf2.9.2女儿墙和挑檐处构造做法见下图:审核人交底人接受父底人2、 当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

交底提要技术交底记录表 C2-1金光花苑∏期棚户区改造项目交底日期 河南省惠浦建设发展有限公司分项工程名称外墙岩棉板保温施工技术交底相关内容外墙岩棉保温∣-M⅛⅛I '阳南SM 网布搭接袱@)(0时世财賊示甘⅛: 1/于懈昭 ⅛<R⅞⅛⅛-fi⅛tttt⅛H 1O⅛- JMil⅛⅛ 2Lh⅛⅛ 左用1 ⅛⅝⅞h⅝⅞itIl ∣A.施工单位 ⅛½⅛g⅜⅛板j ⅛≡R⅛fiλ<-Sj⅛⅛H∙ιf —≡5⅞Tllβ⅛⅛⅛ B虞苦痒聆瑶剧专.用鼻科] 一購制 10IDO技术交底记录编号表C2-1工程名称金光花苑∏期棚户区改造项目交底日期年月日施工单位河南省惠浦建设发展有限公司分项工程名称外墙岩棉保温交底提要外墙岩棉板保温施工技术交底相关内容293不带窗套窗口做法:在窗口四周铺贴岩棉板前,埋设翻包网格布,与保温板平网搭接,窗左右上下口部位抹无机保温砂浆收口,网格布翻包至内侧,所有窗口的上口均设滴水线(滴水线为10*10规格的成品塑料条)如下图:1、本2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

审核人交底人接受父底人技术交底记录编号表C2-1工程名称金光花苑∏期棚户区改造项目交底日期年月日施工单位河南省惠浦建设发展有限公司分项工程名称外墙岩棉保温交底提要外墙岩棉板保温施工技术交底相关内容交底内容:,,∣-oH⅛⅞ttI⅛÷em益;L. S⅛⅛-⅛⅛*f≠.2.1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

⅛⅛KM4⅛- UIl⅛≡o⅛⅛M≠=⅛"⅛-aφ⅛、一无无蜿釆it钞裳i⅛m⅞⅛irψi⅛wi⅛<⅛5≡⅛⅛*l-无Ol*:—I j71审核人g><∣⅞⅞'a⅛①⅛⅝ι⅛.a⅞ρ⅛∖⅛s≠⅛xa⅛⅛x-jt⅛tf⅛e⅛5⅛st*⅛M<无O⅛*>^Sr≠ftIfiΦ 计ttl,Λ>!⅛⅛tt⅛rS.Jt⅞⅛Rl桓Z-⅛⅛jt⅛τE: 1.S⅛S-⅛⅛⅛^1F.2. 呱阿Jfl魅Jt肄輔.3. ^⅛.⅛Jft⅛⅛汁或卡;'買却£交底人接受父底人悲恳坨就j建鼠抽■-⅛*!F⅛S¾ms⅞**I技术交底记录编号表 C2-1工程名称 金光花苑∏期棚户区改造项目交底日期 年 月日施工单位 河南省惠浦建设发展有限公司分项工程名称外墙岩棉保温交底提要外墙岩棉板保温施工技术交底相关内容2.9.4敞开阳台保温做法如下图:2.9.5勒脚做法:散水上铺设第一步保温板 200mπ高应采用挤塑聚苯板,其上方可 按岩棉保温板进行施工。

见下图:■ J I jI, 'V i 2∣l Λ* v∖,Λb ⅛Λ,Λ"Λ1」.Ljt 1I ILI .1I ... ............................. I . I ⅛T ∖-9√ ⅛ kz×qΓττ 4I i 时飯吕Y// f--对耶桁∣f<P>5 ——// //\ k⅛⅛⅛t⅛ A//审核人交底人接受父底人gT①Λ1|无机恨雷矽亲•阳咅笔Jf —⅛S≠⅛∑S ⅛it汁用鞍网苯矗电刊缺截土性机R⅞ 无赧M 黑 (2) ⅛⅞S*⅛τ⅛⅛计 J Z _■_ -~r1M⅛⅛t*L⅛⅜⅛ff 护 JS —产、κ⅛⅛⅛½f y*^毎闽上剧沏 (3)阳合币笙 h⅛⅛⅛St⅛tfi*<30 -稠袖砂衆稣車棒料直计⅛⅛sts ⅛⅜Λ8⅛⅝⅝⅝⅜2⅝⅛⅜g ∣Mi ⅛⅜l× × LXXXKr⅛≡i⅛⅛ 一 ⅛Sf⅛xfl⅛ft Jtft⅛ft⅛⅛⅞ 醉璀闻市程包 丘:l.ffi⅛≡i⅛⅛ftg⅛l⅞⅛⅛⅛⅞^^^ι吾斛保扉讣林拥H ►工概讯----------------- 戦巧Wt 膈楝的鮭JH 可辭则■恒丘訓.lp⅛lt⅛⅛*⅛XS<it A 型编号表 C2-1工程名称 金光花苑∏期棚户区改造项目交底日期 年 月日施工单位 河南省惠浦建设发展有限公司分项工程名称外墙岩棉保温交底提要 外墙岩棉板保温施工技术交底相关内容三、施工技术要求: 3.1材料要求:(1)保温板厚度为80 mm 厚A 级岩棉板、70mm 级厚及50mmAK 厚岩棉板(1#、3#、9# 楼为 80mπ厚,2#楼为 85mπ厚,10#楼为 70mπ厚,18#及 19#楼为 50mn 厚), 容重为150kg∕m3,板尺寸为1200 ≡× 600 m ;无机保温砂浆:350kg∕m3° (2)聚合物砂浆胶粘剂,可操作时间1.5-4小时。

(3)聚合物抗裂砂浆:可操作时间1.5-4小时。

审核人交底人接受父底人≡¼WOIiJEL⅛⅛⅛ ioβ!■J t 1:LHJH⅛HJ J⅛4ft*⅛ A⅛⅜it, i⅛I⅛**HβL 韻蛊(T) ⅜⅛τ⅛I禅噸电ATI! t ∙MΓ XZ-駅甜③有E= --X⅞⅛⅜ -Jt⅛⅛⅛JR⅝ft V7 /'-'∖*i?*I iS(4)耐碱玻纤网格布网:160g∕叭热镀锌电焊网122g∕m2°(5)岩棉界面处理剂。
